某大厦工程技术交底某大厦工程技术交底为确保工程施工质量,加强与施工队伍之间的沟通,落实安全生产和质量管理,某大厦工程项目于20XX年XX月XX日进行了技术交底,现将交底内容详细记录如下:一、工程概况本工程位于某市中心区域,是一幢30层的地上超高层综合办公楼,总建筑面积约XX万平方米。
主要功能为商业、办公和酒店。
建筑高度达到XXX米,是国内前列的高层建筑之一,属于重点工程项目。
二、工程标准本工程按照国家相关标准和规范进行设计和施工,其中部分标准还采用了国际先进标准和经验。
具体如下:1.《建筑工程施工质量验收规范》GB50300-2001。
2.《建筑工程施工安全规范》GB50300-2013。
3.《高层建筑技术规范》GB50019-2015。
4.《钢结构工程质量验收规范》GB50205-2001。
5.《建筑防水工程施工及质量验收规范》GB50468-2007。
三、施工现场管理1.机械设备管理机械设备的选用与施工质量直接相关,考虑到本工程的复杂性和规模,将采用一些国内较为先进的工程设备,其中包括种植树墩专用挖掘机、自卸车、钢筋弯曲机、二氧化碳保护焊机等。
所有设备在进入施工现场前,要进行严格的检查和维护保养,实现设备质量和施工安全和谐发展。
2. 材料供应管理材料供应的质量是保证建筑工程施工质量的重要保证,为确保材料供应的质量,我们采取了以下措施:(1)定点供应,材料主要由指定生产厂家供应,并安排专人管控物资进出;(2)审核,严格按照材料验收标准进行审核,保障材料的暂收和入库控制;(3)检验,材料进入施工现场后,要再次进行检验,以保证材料的品质符合标准。
3. 安全生产管理安全是施工现场必须严格遵守的基本原则,要求项目实行“安全第一”的原则,实行责任到人,及时严格处理安全事故的发生,保护并尊重人生和社会环境,在施工过程中,将实行全过程安全管理,从工地文化的建设开始,在施工之外的领域也要严格控制。
4. 质量检测管理施工质量的保证是整个工程的基石,为此,我们同样采取了相关的质量检测管理措施,主要包括:(1)标准:施工过程中,所有的标准都应按照国家相关标准执行,确保施工质量符合合同约定的标准;(2)档案管理:建立完整的施工档案,将各个工序、设备、材料、施工人员的相关信息记录在案,确保施工过程能够随时追溯;(3)质量控制管理:施工过程中必须对工程质量进行监督和控制,发现问题及时整改以确保施工质量达标。
综合楼安全技术交底综合楼是一个多功能、多用途的建筑,常常作为商业综合体、办公大楼或宿舍使用。
由于楼内人流众多、设施复杂,楼宇安全是十分重要的。
为了保障综合楼的安全,需要采取一系列的安全技术措施。
以下是对综合楼安全技术进行的详细交底。
一、建筑设计与规划:1. 建筑材料:综合楼的建筑材料应具有良好的防火性能,选择难燃或阻燃材料,以减少火灾的发生概率。
2. 逃生通道:综合楼应设置足够宽敞的逃生通道,通道宽度应满足安全标准,避免因通过人数过多而导致的堵塞情况。
3. 防火门及疏散指示标志:综合楼内应设置防火门,保证防火分区的完整性;同时应设置明显的疏散指示标志,方便人员迅速找到逃生通道。
4. 应急照明系统:综合楼内应设置应急照明系统,一旦发生火灾或断电等情况,能够保证人员迅速疏散。
二、火灾安全:1. 烟雾探测器:综合楼的每个楼层和各个重要位置应安装烟雾探测器,及时感知火灾发生,并发出警报。
2. 自动灭火系统:综合楼应配备自动灭火系统,当烟雾探测器发现火灾时,自动喷水或释放灭火剂以保护人员安全。
3. 消防栓和灭火器:综合楼内应设置消防栓和灭火器,并定期进行维护和检查,确保其正常工作状态。
员工也应接受灭火器使用培训,提高灭火自救能力。
三、入侵安全:1. 门禁系统:综合楼的入口处应安装门禁系统,只允许经过授权的人员进入。
同时,也要设置监控摄像头,记录进出人员的信息。
2. 安全警报系统:综合楼应安装安全警报系统,一旦发生入侵行为,及时报警,以避免财产和人员的损失。
3. 安保人员:综合楼应配备专职安保人员,定期进行安保巡逻和监控,确保楼内的安全。
四、电气安全:1. 电线线路:综合楼的电线线路应采用优质材料,合理布线,防止电气故障引发火灾。
2. 防止过载:综合楼内的电气设备应按照标准安装,并设置过载保护装置,避免因过载而引发火灾。
3. 定期检查和维护:综合楼内的电气设备应定期检查和维护,确保其正常工作,减少火灾的风险。

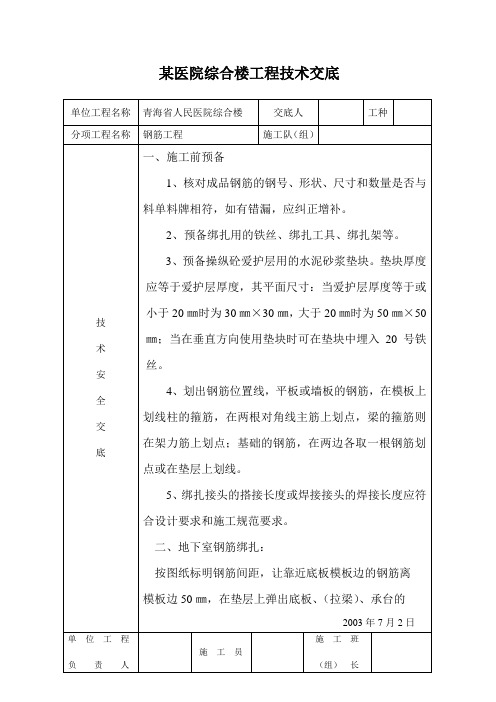

某医院综合楼工程技术(安全)交底介绍为确保该医院综合楼工程的施工过程中的安全保障和工程质量,需要进行工程技术(安全)交底。
本文档将介绍该医院综合楼工程的技术和安全管理的相关信息,以确保所有相关方面的人员能够充分理解相关要求,并按照要求进行任务的执行。
工程技术现场管理1.严格按照每日计划,进行现场管理,确保施工进度合理;2.每个项目负责人需要在每日工作日志中提交相应的管理记录;3.定期检查施工质量,进行工程的全面监督;4.所有工作记录都需要做好备份和归档,确保管理数据的完整性和可追溯性。
模板工程建设为确保医院综合楼的结构安全,需要进行以下模板工程建设:1.基础施工:需要进行土方、回填等工作;2.结构施工:需要进行基础支撑、砖混、钢结构等施工;3.工程施工:需要进行墙体、屋面施工等;4.安装施工:需要进行管道、水电灯施工等。
管理制度1.严格遵守国家关于建筑施工的相关法律法规;2.制定完整有效的质量安全制度;3.定期开展安全技能培训和实战演练;4.对施工过程和质量进行全面监督。
安全管理施工现场安全管理1.现场负责人需要做好现场的管理,确保人员安全;2.组织开展安全检查和隐患排查,及时发现和处理安全隐患;3.确保施工工具、设施和建筑材料的安全使用。
特种作业安全管理1.特种作业人员需要配备专门的防护用品,如防护镜、安全帽等;2.高处作业,采取可靠的防护措施,防止人员高处坠落;3.电工操作时,严格按照操作规程进行,并采取必要的安全防护措施。
设备安全管理1.待安装的设备需要进行合理的存放和固定,确保安全;2.熟练掌握设备的操作方法,确保安全生产;3.定期对设备进行检查和维护,确保安全运行。
紧急救援1.在每个施工现场都需要设立紧急救援预案;2.为每个工人配置急救用品,并定期进行维护管理;3.在发生紧急情况时,应当第一时间启动紧急救援预案,以保障施工现场的安全。
结论通过本文档的介绍,我们能够更好的了解某医院综合楼工程的技术和安全管理的相关要求。

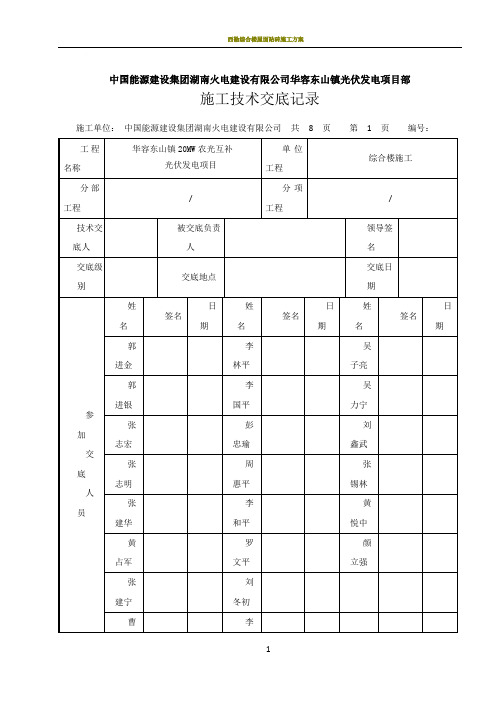

中国能源建设集团湖南火电建设有限公司华容东山镇光伏发电项目部施工技术交底记录施工单位:中国能源建设集团湖南火电建设有限公司共8 页第 1 页编号:工程名称华容东山镇20MW农光互补光伏发电项目单位工程综合楼施工分部工程/分项工程/技术交底人被交底负责人领导签名交底级别交底地点交底日期参加交底人员姓名签名日期姓名签名日期姓名签名日期郭进金李林平吴子亮郭进银李国平吴力宁张志宏彭忠瑜刘鑫武张志明周惠平张锡林张建华李和平黄悦中黄占军罗文平颜立强张建宁刘冬初曹李3、搭接接头,要满足搭接长度要求,绑扎时不少于3扣,且接头率应符合规范要求;4、绑扎钢筋时,应按设计规定留好保护层厚度,基础保护层厚度为50mm、基础梁及柱保护层厚度为35mm,用水泥砂浆垫块或塑料垫块,将钢筋垫起保证保护层的厚度,严禁以垫铁或钢筋头垫钢筋,或将钢筋用铁钉及铁丝直接固定在模板上。
基础钢筋绑扎后,应按柱子钢筋的数量、品种、型号、规格准确留置柱子钢筋插筋。
5、板底层钢筋绑扎完毕后,应先安设支架筋及施工临时走道板,以防止在钢筋绑扎及砼浇筑过程中,对板上层钢筋造成踩踏变形;6、同一连接区段内受拉钢筋接头面积百分率不得大于50%,对梁中接头,不得大于25%;7、以下情形,需采用机械连接或焊接:受拉构件的纵向受力筋、直径大于25mm的受拉钢筋、直径大于28mm的受压钢筋、梁端、柱端箍筋加密区内纵向钢筋连接;8、对现浇钢筋混凝土板:严格按照图纸布筋,楼梯板及屋面板板面无筋部分另设8@200钢筋网,与负筋搭接300mm,板底平梁底时,板下部钢筋应放在梁下部钢筋之上,双向板布筋时,短跨方向钢筋放在外层;9、对现浇钢筋砼、柱、墙:梁内通长钢筋需接头时,上部筋的位置应在跨中L/3范围,下部筋接头位置在近支座L/3范围(L为梁跨度);10、主次梁相交处,主梁上应设置附加箍筋,做法为次梁两侧各布3根,间距50mm,直径肢数同主梁箍筋;11、梁腹板高度大于450mm时,设置梁侧面纵向构造筋和拉筋,悬挑梁上部钢筋不设接头,当次梁与主梁同高时,次梁主筋应放在主梁主筋之上;12、非框架梁的上部纵向钢筋在端支座的锚固按照铰接构造;13、钢筋混凝土柱(墙)与砌体填充墙连接处,混凝土柱(墙)内应沿填充墙全高预埋2φ6@500钢筋与填充墙拉结,拉筋沿墙全长贯通,锚入混凝土柱(墙)中。
综合楼工程吊顶施工技术交底交底内容:根据图纸要求:⑥号房间采用石膏板吊顶,①号房间(后厨、就餐、卫生间)采用铝合金吊顶,除①、⑥号房间外剩余房间均采用矿棉板吊顶。
石膏板吊顶一、材料准备(1)材料:根据设计要求选择石膏板,确定龙骨间隔尺寸;选择合适的龙骨断面及尺寸。
同时铝材进场后需妥善保管,避免变形。
(2)施工机具:型材切割机、手枪钻、冲击电钻、射钉枪,水平尺、角尺、粉线袋、螺丝刀、划线铁笔等。
二、规格要求1.石膏板及龙骨的材质、品种、样式、规格应符合设计要求。
2.龙骨规格、型号、材质及厚度应符合设计要求和国家现行标准的有关规定;应配有专用吊挂件、连接件、插接件等附件。
三、作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收。
2、已确定灯位、通风口及各种照明孔口的位置。
3、顶棚罩面板安装前,应作完墙地、湿作业工程项目。
4、搭好顶棚施工操作平台架子。
5、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、通风口等处进行构造处理,经鉴定后再大面积施工。
四、技术要求1、工艺流程:弹线——安装主龙骨吊杆——安装主龙骨——安装边龙骨——安装次龙骨——安装石膏板——涂料——饰面清理——分项验收。
2、弹线:根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
3、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装φ8吊筋。
吊筋安装选用膨胀螺栓固定到结构顶棚上。
吊筋选用规格符合设计要求,间距小于1200mm。
4、安装主龙骨:主龙骨间距为1200mm。
主龙骨用与之配套的龙骨吊件与吊筋相连。
5、安装次龙骨:次龙骨间距为900mm采用次挂件与主龙骨连接。
6、刷防锈漆:轻钢骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。
7、安装石膏板:石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装双层9.5mm厚石膏板,板材的长边(即包封边)应沿纵向次龙骨铺设。
第1页(共19页>第2页(共19页>第3页(共19页>第4页(共19页>第5页(共19页>第6页(共19页>第7页(共19页>第8页(共19页>交底内容:错误!剪力墙洞口周围应绑扎补强钢筋,其锚固长度要符合设计及规范要求。
补强钢筋尽量不做成斜筋,而做成“十”字形加强筋。
可不增加钢筋层数,有利于洞口抗裂,且有利于墙内下插混凝土振捣棒。
12)外砖内膜剪力墙结构,剪力墙钢筋与外砖墙,绑内墙钢筋时,先将外墙预留的Φ6的拉结筋理顺,然后再与内墙钢筋搭接绑牢。
13)墙的钢筋弯钩应朝向混凝土内侧。
14)双排钢筋之间应绑间距支撑或拉筋,以固定双排钢筋的骨架间距。
支撑可用10~14钢筋制作,拉筋可用Φ6或Φ8制作,长度等于两层网片的净距,间距1m左右,相互错开呈梅花形布置。
4、梁钢筋绑扎(1)工艺流程1)模内绑扎画主次梁箍间距→放主梁次梁箍筋→穿主梁底层纵筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎2)模外绑扎<先在梁模板上口绑扎成型后再入模内)画梁箍间距→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内(2)操作工艺1)在梁侧模板上画出箍筋间距,摆放箍筋。
2)先穿主梁的下部纵向受力筋及弯起钢筋,将箍筋按已画好的间距逐个分开。
穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋。
放主次梁的架立筋。
隔一定间距将架立筋与第9页(共19页>第10页(共19页>第11页(共19页>第12页(共19页>第13页(共19页>第14页(共19页>第15页(共19页>第16页(共19页>第17页(共19页>第18页(共19页>第19页(共19页>。
技术交底记录(轨道交通工程)编号:工程名称郑州市轨道交通2号线一期工程土建施工04工区城南车辆段土建工程交底日期2015.3.24施工单位中国中铁郑州市轨道交通2号线一期工程土建施工04工区经理部分项工程名称屋面工程交底提要屋面工程施工本交底适应于城南车辆段综合楼屋面工程施工,结合设计图纸、规范、施工方案及设计交底施工。
一、施工准备(一)施工机具搅拌机、手推车、刮杠、锯条、壁纸刀、剪刀、皮尺、滚刷压辊、水平尺、小线、抹子、扫帚等。
(二)材料设计要求:水泥、砂、聚氨酯涂料、3.0mm厚SBS改性沥青防水卷材、100mm厚挤塑聚苯板、珍珠岩、C20细石混凝土。
(三)作业条件1、各材料已准备就位。
2、找平层施工前,将基层清扫干净,并办理验收手续。
3、各种穿过屋面的预埋管件、女儿墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
4、根据设计要求的标高、坡度,找好尺寸并弹线。
(四)技术要求见附表上人屋面做法如下:编号及类别名称做法备注屋面103A 细石混凝土上人屋面1、50mm厚C20细石混凝土内配Ф4@100双向钢筋网片2、隔离层:10mm厚1:4石灰砂浆3、防水层:双层3.0mm厚SBS改性沥青防水卷材4、30mm厚C20细石混凝土找平层5、保温层:100mm厚挤塑板6、20mm厚1:2.5水泥砂浆找平层7、最薄处30mm厚找坡2%找平层:1:8水泥膨胀珍珠岩8.隔气层:1.5mm厚聚氨酯防水涂料9.20mm厚1:2.5水泥砂浆找平层10. 现浇钢筋混凝土屋面板防水等级:I级总厚度:152+100=252mm按照最薄处计算。
二、操作工艺1、基层清理:现浇混凝土结构层表面,应将杂物、灰尘清理干净。
2、水泥砂浆找平:20厚1:2.5水泥砂浆面层施工时,应先按1~2m间距贴点标高(贴灰饼),并设置分格缝,缝宽20mm,分格缝从女儿墙边开始留设,间距≥6m,分格条用木条制作,混凝土铺灰前用砂浆临时固定,铺灰后留在缝内,1:3水泥砂浆按分格块装灰、铺平,用刮杠按灰饼刮平,用木抹子搓平,铁抹子压光。
综合楼安全技术交底4篇【第1篇】综合楼桩基沉桩技术:安全交底交底内容及要求:一、技术方面:1、进场的桩必须经过检验合格的才准于卸桩,并收集好质保资料。
2、卸下的桩应按制桩日期顺序根据打桩流程及部位事先安排好堆桩的位置,垫好枕木(位置为桩两端吊环内侧),放置皮数不得多于二皮。
3、因电梯井部位的桩数较密,挤土效应很大,为尽可能避免桩位的偏移,桩位样桩做到现放、现复、现打。
桩位放好后应经过项目部和监理工程师复核无误后才准施打。
主控轴线应隔日复测校正。
4、电梯井部位的群桩由南端向北隔排施打,待稳定一段时间再由南端向北施打剩下的几排桩,在打桩过程中应严格监测已打桩的位移和打桩标高的变化,发生异常立即报告项目部和监理工程师处理。
5、桩就位后应用二台经纬仪检测,调整好桩身的垂直度,垂直度控制在1/200。
6、接桩应调整好上节桩的垂直度,垫好接桩垫铁后才允许焊接,焊接时用二台电焊机对角线方向同时施焊,焊接时须清理、除锈,焊缝饱满,并作好焊接隐检工作等。
7、打桩时桩锤、送桩杆处应垫好缓冲垫。
8、施打时按要求做好原始记录,字迹要工整、清晰、真实齐全,为便于记录桩身以1米为单位做好长度标记。
9、打桩以标高控制为主,贯入度为辅。
打桩的最后十击贯入度的测量方法:在送桩器上画上最后100mm的入土深度刻划,并记录其锤击数来推算最后十击的贯入度。
如有特殊情况贯入度过小打不到设计标高时及时向项目部和监理工程师汇报,以确定该桩停打标准。
10、施工中所有计量器具经纬仪、水准仪、卷尺等均须计量部门登记复核,有计量合格证方可使用。
11、施工中如发现桩身裂纹、桩头损坏、断桩、漏浆严重、露筋、弯曲过大等质量问题应及时向有关技术人员汇报,以便采取相应的处理措施。
12、在打桩过程中如发现打桩的贯入度出现异常情况时需停锤,查明原因后并及时上报有关技术人员,等处理措施确定后方可连续施打。
13、每套桩原则上应一次打完,如遇特殊情况中途停锤,停锤时间:桩入土15m不得超过4小时,桩入土25m以上时不宜停锤。
中国能源建设集团湖南火电建设有限公司华容东山镇光伏发电项目部施工技术交底记录施工单位:中国能源建设集团湖南火电建设有限公司共8 页第 1 页编号:工程名称华容东山镇20MW农光互补光伏发电项目单位工程综合楼施工分部工程/ 分项工程/ 技术交底人被交底负责人领导签名交底级别交底地点交底日期参加交底人员姓名签名日期姓名签名日期姓名签名日期郭进金李林平吴子亮郭进银李国平吴力宁张志宏彭忠瑜刘鑫武张志明周惠平张锡林张建华李和平黄悦中黄占军罗文平颜立强张建宁刘冬初曹卫宁李坤伟张保安贺湘国交底记录作业指导书/措施交底内容:见GF/HSB-Q/501-103-JZ-01《综合楼施工作业指导书》作业指导书/措施补充或更改内容:无。
交底记录一、施工条件及施工前准备1.1 施工图纸已进行会审,施工方案已编制并审批完成,且在施工前已完成对作业人员进行安全技术交底;1.2 作业人员应认真熟悉施工图纸、《图纸会审纪要》、施工规范及施工作业指导书,掌握工程特点,明确施工工艺和技术质量要求;1.3 施工前完成对施工班组人员进行施工程序,施工工艺,质量标准,施工危险因素和环境因素辨识及控制措施等方面内容的交底工作,并在交底记录上签字;1.4 准备好施工需要的机械设备、工器具和材料;1.5 现场施工区域的安全围护设施工已完成,且临时道路已形成;1.6 施工场地无其它工程在作业或堆放有材料、设备等。
二、作业流程、方法及要求2.1 施工工艺流程2.2 作业方法及要求2.2.1 测量定位放线2.2.1.1 根据厂区的测量控制网利用全站仪放出各轴线,并设置永久控制桩。
高程控制点应由厂区业主提供的高程点用水准仪引测到该工程附近的可靠地方并进行标识。
基础及上部结构施工均以此为依据,施工时要注意保护,不得破坏;2.2.1.2 施测完毕后应向业主及监理申请进行测量定位放线的复测,复测合格后方可进行下一道工序施工。
2.2.2 基坑开挖、换填2.2.2.1 根据主轴线定出基础的开挖尺寸线,确定开挖范围,基坑开挖前,因由有相应资质的单位进行基坑支护设计,确保作业安全;2.2.2.2 根据现场的土质及周边环境等影响,可采用机械开挖和人工挖方两种作业方法,开挖时应根据土质情况进行放坡;2.2.2.3 基坑整体开挖至基底标高以上200~300mm时,通过人工挖至设计标高;2.2.2.4 基坑开挖时应配备水泵,且基坑内应设置集水坑,以便排出基坑内的地下水,若地下水十分丰富,则应在基坑外挖深井进行集中降水,以保证基坑内不积水;2.2.2.5 开挖完毕,根据施工图纸,对施工区进行整体换填,换填材料为3:7灰土,石灰为新鲜的消石灰,最大粒径小于5mm,土料为不含有松软杂质的粉质粘土,最大粒径小于15mm;2.2.2.6 换填深度为1m,分层夯实,每层为250mm,压实系数大于0.95,通过平板载荷试验确定换填后承载力大于140kPa。
2.2.3 基础垫层混凝土施工2.2.3.1 基坑地基验槽符合设计要求后,根据图纸放线,设置模板,及时进行垫层混凝土的浇筑,在浇筑过程中基底土不得被水浸泡;2.2.3.2 垫层尺寸严格按照图纸施工,垫层混凝土强度应符合设计要求(混凝土强度等级不小于C20);2.2.3.3 垫层混凝土应振捣密实,不得有峰窝现象。
2.2.4 钢筋工程2.2.4.1 钢筋加工1、钢筋进厂要有原材报告,并经复试合格后方可使用,钢筋表面要洁净无污染、损伤,带测量定位放线基坑开挖、换填垫层施工基础钢筋砼施工主体框架钢筋砼施工砖砌体围护结构施工基坑回填屋面工程施工门窗、装饰工程施工竣工验收有油漆、老锈的钢筋不得使用;钢筋焊接接头须先做试件,实验合格后,方可大批量制作;2、钢筋加工应根据施工图进行配筋,钢筋的规格、型号、数量应符合施工图的要求,钢筋配料单必须经主管技术人员和技术负责人及质检部门审核后方可进行加工;3、钢筋在存放过程中,按批次型号分别堆放整齐,状态标识清楚,不得损坏标志,用彩条苫布进行覆盖,预防带泥、锈蚀或油污;4、钢筋半成品加工完成后,要进行严格自检,确保钢筋品种、规格和尺寸正确,数量齐全;5、由于施工原因须代换钢筋时,应征得设计单位的同意,并履行正常手续。
2.2.4.2 钢筋绑扎1、钢筋绑扎前,主筋位置和箍筋间距必须用粉笔划好位置,然后再进行布筋、绑扎,保证绑扎整齐,要求横平竖直,规格、数量、位置、间距正确;2、钢筋绑扎使用钢筋扎钩,绑丝要用专用工具切成,切时要一次切成,避免有毛须,影响绑扎质量,切绑丝的长度要根据钢筋的直径计算,不能过长和过短;3、搭接接头,要满足搭接长度要求,绑扎时不少于3扣,且接头率应符合规范要求;4、绑扎钢筋时,应按设计规定留好保护层厚度,基础保护层厚度为50mm、基础梁及柱保护层厚度为35mm,用水泥砂浆垫块或塑料垫块,将钢筋垫起保证保护层的厚度,严禁以垫铁或钢筋头垫钢筋,或将钢筋用铁钉及铁丝直接固定在模板上。
基础钢筋绑扎后,应按柱子钢筋的数量、品种、型号、规格准确留置柱子钢筋插筋。
5、板底层钢筋绑扎完毕后,应先安设支架筋及施工临时走道板,以防止在钢筋绑扎及砼浇筑过程中,对板上层钢筋造成踩踏变形;6、同一连接区段内受拉钢筋接头面积百分率不得大于50%,对梁中接头,不得大于25%;7、以下情形,需采用机械连接或焊接:受拉构件的纵向受力筋、直径大于25mm的受拉钢筋、直径大于28mm的受压钢筋、梁端、柱端箍筋加密区内纵向钢筋连接;8、对现浇钢筋混凝土板:严格按照图纸布筋,楼梯板及屋面板板面无筋部分另设 8@200钢筋网,与负筋搭接300mm,板底平梁底时,板下部钢筋应放在梁下部钢筋之上,双向板布筋时,短跨方向钢筋放在外层;9、对现浇钢筋砼、柱、墙:梁内通长钢筋需接头时,上部筋的位置应在跨中L/3范围,下部筋接头位置在近支座L/3范围(L为梁跨度);10、主次梁相交处,主梁上应设置附加箍筋,做法为次梁两侧各布3根,间距50mm,直径肢数同主梁箍筋;11、梁腹板高度大于450mm时,设置梁侧面纵向构造筋和拉筋,悬挑梁上部钢筋不设接头,当次梁与主梁同高时,次梁主筋应放在主梁主筋之上;12、非框架梁的上部纵向钢筋在端支座的锚固按照铰接构造;13、钢筋混凝土柱(墙)与砌体填充墙连接处,混凝土柱(墙)内应沿填充墙全高预埋2φ6@500钢筋与填充墙拉结,拉筋沿墙全长贯通,锚入混凝土柱(墙)中。
2.2.5 模板工程2.2.5.1 本工程采用10mm厚竹胶模板,60×80mm方木,使用φ48×3.5mm钢管做支撑架。
2.2.5.2 在安装模板中,应用水平尺、线垂等工具控制摸板的垂直度和水平度;2.2.5.3 基础模板先装一级基础台阶模板,模板底部与基础垫层缝隙采用1:2水泥砂浆封闭,二级、三级基础台阶模板固定采用φ20钢筋支撑于砼垫层上,间距1500mm布置,避免二级、三级基础承台模板下沉;2.2.5.4 为增加模板的整体稳定性,相邻基础承台之间使用直径φ48×3.5mm钢管搭设排架,立杆最大间距1500mm,大小横杆间距1200mm,可根据承台大小及承台高低进行适当调整,使承台间相互连接构成整体,以增加整体稳定性。
排架立杆下垫截面尺寸为200×200×50mm的木板,防止排架沉陷。
2.2.5.5 模板施工严格按翻样图纸或施工图纸在模板加工场进行制作成型,现场拼装、就位和设支撑,模板安装就位后,由技术员、施工员按平整度及端面尺寸、标高、垂直度进行复核验收;浇注混凝土时派专人检查模板,发现异常情况及时处理。
2.2.5.6 模板拆除时,侧模可在混凝土浇筑完3天后进行拆除,梁底模应根据现场拆模试块的强度确定拆模时间(当梁跨度≤8m时拆模时砼强度应达到设计强度的75%,当梁跨度≥8m或是悬挑梁、板时拆模时砼强度应达到设计强度的100%);2.2.5.7 未尽事宜,详见模板及支撑体系专项方案技术交底。
2.2.6 混凝土工程2.2.6.1 砼施工前应清理模板内杂物、砼交接面的杂质、松散砼等;2.2.6.2 检查原材料的品种、规格、质量是否符合设计配比的要求,数量是否满足本次施工,检查各种机械设备是否运转正常;2.2.6.3 砼浇筑前应认真检查电气预埋套管及接线盒的埋设位置及数量是否符合要求;2.2.6.4 砼振动采用φ50插入式振动棒振捣,每浇一层振捣一遍,每两层之间的振动棒应插入下一层砼中约10cm左右,以消除两者之间的接缝,同时在振捣上层砼时,要在下一层砼初凝之前进行。
砼振捣时间为20—30s,视砼表面呈水平,不再显著下沉,不再出现气泡、表面泛浆为准;2.2.6.5 混凝土浇筑完毕后,必须及时清除模板及脚手管上得余留混凝土残渣;2.2.6.6 砼的养护采用覆盖草袋浇水的养护方法,养护时间不得小于7天;2.2.6.7 未尽事宜,详见《混凝土浇筑专项方案》技术交底。
2.2.7 回填土施工2.2.7.1 回填土料根据设计图纸确定,回填前应进行土料的标准击实试验;2.2.7.2 本工程采用机械回填,自卸汽车将土料送至基坑周围,采用人工耙平;2.2.7.3 回填时应分层摊铺、夯实,每层虚铺厚度不得大于500mm,并分层夯填密实;2.2.7.4 回填完一层后应及时通知试验室见证取样,确保回填层密实度符合设计要求,且应待检验合格后,方可进行上一层的摊铺工作。
2.2.8 墙体砌筑2.2.8.1 综合楼墙体:除施工图注明外,±0.000以下墙体采用MU20混凝土实心砖、Mb10水泥砂浆砌筑,Cb20混凝土灌孔;±0.000以上墙体采用MU5.0混凝土空心砌块、Mb5.0水泥砂浆砌筑,Cb20混凝土灌孔。
外墙370mm厚,用240mm厚和120mm厚砌块组合砌筑。
卫生间部位隔墙下现浇400mm高钢筋砼。
墙体砌筑前先撂底,调整灰缝宽度,防止出现半头砖;砖要提前浇水湿润,严禁干砖上墙。
砌筑时按边线逐皮砌筑,严格控制灰缝宽度,并用靠尺和线坠控制墙体平整度和垂直度,砌筑采用三一砌砖法确保灰浆饱满,为保证墙体平直,370mm墙采取双挂线。
当钢筋混凝土柱或剪力墙边砌体填充墙长度小于200mm时,剪力墙(或柱)边砌体允许以与剪力墙(或柱)同标号的混凝土边框代替,边框厚度同原填充墙厚内配 8@200钢筋网双层双向钢筋(120mm厚墙为单层),伸入相邻剪力墙(或柱)内300mm锚固。
砌体填充墙长超过5m时,墙顶与梁应有拉结,且每隔4~5m加一构造柱,砌体填充墙高度超过4m时,在墙1/2高度或门窗洞顶标高处设一道圈梁。
当砖墙上有门窗洞口时,应设钢筋混凝土过梁,当过梁底距框架梁底小于240mm时,过梁应于框架梁整浇,门窗直接靠柱(砼墙)边,应在柱(墙)浇筑时预留插筋,待砌砖墙时方可浇注过梁。
