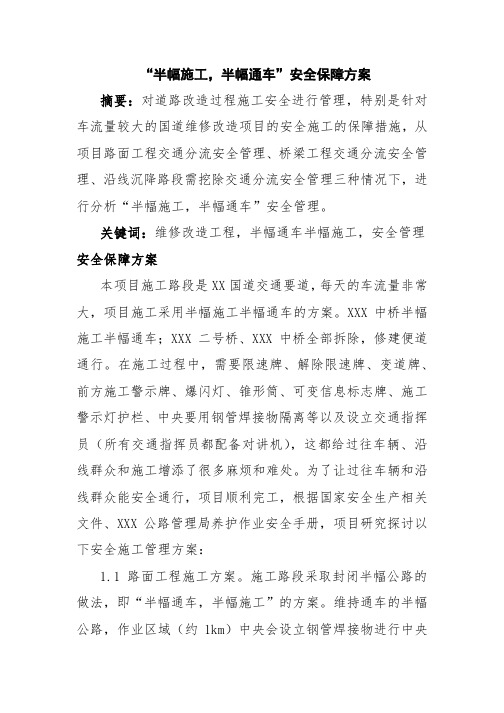

“半幅施工,半幅通车”安全保障方案摘要:对道路改造过程施工安全进行管理,特别是针对车流量较大的国道维修改造项目的安全施工的保障措施,从项目路面工程交通分流安全管理、桥梁工程交通分流安全管理、沿线沉降路段需挖除交通分流安全管理三种情况下,进行分析“半幅施工,半幅通车”安全管理。
关键词:维修改造工程,半幅通车半幅施工,安全管理安全保障方案本项目施工路段是XX国道交通要道,每天的车流量非常大,项目施工采用半幅施工半幅通车的方案。
XXX中桥半幅施工半幅通车;XXX二号桥、XXX中桥全部拆除,修建便道通行。
在施工过程中,需要限速牌、解除限速牌、变道牌、前方施工警示牌、爆闪灯、锥形筒、可变信息标志牌、施工警示灯护栏、中央要用钢管焊接物隔离等以及设立交通指挥员(所有交通指挥员都配备对讲机),这都给过往车辆、沿线群众和施工增添了很多麻烦和难处。
为了让过往车辆和沿线群众能安全通行,项目顺利完工,根据国家安全生产相关文件、XXX公路管理局养护作业安全手册,项目研究探讨以下安全施工管理方案:1.1路面工程施工方案。
施工路段采取封闭半幅公路的做法,即“半幅通车,半幅施工”的方案。
维持通车的半幅公路,作业区域(约1km)中央会设立钢管焊接物进行中央隔离,作业区域的两端摆放水码。
XXX国道属于二级公路,设计时速为60km/h,即警告区的长度应为800m;车道封闭上游(以工作区的来车方向为上游)过渡区长度为50米;下游过渡区长度为30m;缓冲区长度为50米;上游终止区长度为250m;下游终止区长度200m。
以右道施工为例,在工作区上游(以下说明为施工区域一侧)900m处摆放前方900m 处正在施工标志牌,向施工路段方向400m处摆放右道施工标志牌和20km/h限速标志牌,再向施工路段方向450m处摆放可变信息标志牌和配备一名交通指挥员,再向前50m附设施工警示灯护栏,下游距工作区230m处摆放解除20km/h限速标志牌。
在工作区下游(以下说明为未施工区域一侧)850m 处摆放前方850m处正在施工标志牌;向施工路段方向400m 处摆放20km/h限速标志牌;再向施工路段方向200m处配备一名交通指挥员;在上游距工作区300m处摆放解除20km/h 限速标志牌;在工作区域相关位置摆放锥型筒,两端各设立一名交通指挥人员疏导交通。
半幅通车半幅施工安全管理措施
1、加强对通行车辆的安全管理,确保施工、交通安全。
2、在改道工程的施工工地段的两头,竖立显示正在施工的警告标志,标志要鲜明,醒目,标志要确定施工路段的距离,开工宽度,开工路线等。
3、一侧施工或两侧施工的地段,要确保有足够的路面宽度,保证机车的行车安全,中间要用红白相间的栏杆等隔离设施,以保施工作业人员的安全。
4、在施工路段较长时,要在该路段的适当地点设置车辆会让处,并配置专门人员和通讯设备,指挥交通、疏导车辆。
5、半幅通车路段,在两头车辆驶入、驶出前方应设置指示方向和减速慢行的标志,同时在两端设置明显的路栏,施工作业区与行车车道之间设置红白隔离栅,晚间要在路栏上加设施工标志灯。
6、在原地拆除旧桥“涵”,重建新桥“涵”时,应先建好通车便桥|“涵”
渡口,在旧桥的两端应设置路栏,夜间应在路栏上悬挂警示灯,并在路肩上竖立通向便桥或渡口的批示标志。
7、半幅施工的路段不宜过长,一般以不超过300-500M为宜。
8、与当地建设办协商,向当地交警咨询防护标志的标准。
精品资料欢迎下载。
公路施工半幅通行交通安全方案在公路施工中,半幅通行是一种常见的施工方式,为了保障施工过程中的交通安全,需要制定合理、科学的交通安全方案。
以下是针对公路施工半幅通行交通安全的具体方案。
一、施工前准备在施工前,需要充分准备,确保施工过程中可以保障交通安全。
具体工作包括但不限于:•制定详细的施工计划和半幅通行方案。
•组织施工人员进行交通安全培训,提高交通安全意识。
•对施工路段进行全面的勘察,了解道路情况,确保施工设施摆放合理。
•准备必要的施工设备和标识牌,确保施工现场符合交通安全标准。
二、施工期间管理在施工期间,需要加强现场管理,确保交通秩序井然,保障参与交通的通行安全。
具体管理措施包括但不限于:•设立临时交通管制措施,引导车辆安全通行。
•安排专人负责交通管理,指挥交通,维持交通秩序。
•定期检查施工设施,保证其完好有效,减少可能的安全隐患。
•合理安排施工工期,避免对通行造成过大影响。
三、应急处置在施工过程中,可能会出现交通事故或突发情况,需要及时应对并处置。
应急处置措施包括但不限于:•设立应急预案,明确工作任务及责任分工。
•配备必要的急救设备和物资,保证紧急情况下的救援能力。
•紧急情况发生时,迅速采取措施,避免事态恶化,确保交通安全。
四、施工后总结在施工结束后,需要对整个施工过程进行总结,总结经验教训,为今后类似施工过程提供参考。
总结工作包括但不限于:•分析施工过程中遇到的问题和困难,总结解决方法。
•归纳施工期间交通管理措施的效果,提出改进建议。
•针对应急处置情况进行评估,总结应对措施的有效性。
•将总结结果进行归档,为日后施工提供经验借鉴。
本文详细介绍了公路施工半幅通行交通安全的方案,包括施工前准备、施工期间管理、应急处置和施工后总结等方面。
通过科学合理地安排施工过程中的交通安全工作,可以有效保障施工期间参与交通的通行安全,减少交通事故的发生,提高施工效率,降低安全风险。
半幅通车半幅施工现场安全专项方案一、综述当前,我市道路交通拥堵状况非常严重,因此有必要对半幅通车和半幅施工现场进行专门规划和管理。
为了保障交通畅通和施工人员的安全,制定具体措施势在必行。
二、交通安全措施1. 严格控制车辆通行速度,设置临时限速标志;2. 明确通车和施工时间,合理规划施工期间的交通管理措施;3. 安排专人引导交通,确保车辆和行人通行秩序;4. 设置临时交通信号灯,指挥车辆行驶方向;5. 加强交通警察巡逻力度,及时处理交通事故和纠纷。
三、施工安全措施1. 制定详细施工方案,合理安排工程进度,确保施工质量和安全;2. 提前设置施工标识和警示牌,引导车辆绕行和行人绕行;3. 加强现场安全巡查,及时清理施工现场杂物和杂草;4. 安排专业人员进行施工指导,确保施工人员的安全防护措施;5. 关注气象变化,根据天气情况采取相应的安全措施。
四、突发事件处置措施1. 建立应急预案,成立应急指挥小组,及时应对突发事件;2. 安排专业救援队伍,配备必要救援装备,提高应急救援能力;3. 加强与相关部门的协调沟通,共同处理突发事件,保障市民的生命安全和财产安全。
五、安全教育和培训1. 开展交通安全和施工安全知识的宣传活动,提升市民和施工人员的安全意识;2. 组织开展安全培训班,加强施工人员的安全技能培训;3. 鼓励施工企业建立安全管理制度,规范施工作业流程,确保每一道程序都符合安全要求。
六、结语半幅通车和半幅施工现场的安全管理工作事关市民的出行安全和施工人员的生命安全,必须高度重视。
只有严格按照专项方案实施,才能有效预防事故的发生,保障通车和施工的顺利进行。
希望各部门和施工企业密切合作,共同努力,确保半幅通车和半幅施工现场的安全。
半幅公路封闭施工交通组织方案在道路施工中,为了确保交通的安全和顺畅,半幅公路封闭施工交通组织方案被广泛采用。
本文将针对该方案进行详细阐述,以确保施工过程中的交通流畅和安全。
1. 方案背景为了进行道路维护和改造工作,需要施行半幅公路封闭施工交通组织方案。
该方案将保证施工区域的安全,并尽可能减少对交通的影响。
2. 施工区域划定根据实际施工需求,将道路进行划分,确定施工区域。
确保施工区域范围内的道路可以正常通行,并利用标志和临时性围挡对施工区域进行清晰标识和隔离。
3. 交通限制为了保证施工现场的安全,采取以下交通限制措施:- 封闭施工区域一侧道路,确保施工区域的安全。
- 道路交通限制减少车流量,确保施工区域与交通区域的分隔。
- 在施工区域中设置交通标志和临时交通指示牌,引导驾驶员绕行。
4. 交通引导为了维持交通的顺畅,采取以下交通引导措施:- 设置合理的交通标志,指示驾驶员绕行施工区域。
- 在适当的位置设置临时性交通控制点,确保交通的安全通行。
- 在施工期间,增派交通警察进行现场交通引导,保证驾驶员的安全和顺畅通行。
5. 交通安全监控为了确保施工期间的交通安全,采取以下交通安全监控措施:- 在施工区域设立监控摄像头,实时监测交通情况,及时发现并解决问题。
- 配备专门的交通安全巡查队伍,定期巡视施工现场,排除潜在的安全隐患。
6. 宣传与提示为了引导驾驶员了解施工区域,采取以下宣传与提示措施:- 建立官方网站和微信公众号,及时发布施工信息和交通变化。
- 制作并发放宣传资料,告知驾驶员施工时间、路线和绕行的相关信息。
7. 施工期间的应急措施为了应对施工期间的突发状况,采取以下应急措施:- 建立应急通道,确保紧急车辆畅通。
- 配备专门的维护人员,及时处理施工现场的紧急情况。
8. 施工结束后的清理工作在施工结束后,进行以下清理工作:- 及时拆除临时性围挡和交通标志,恢复道路上的正常通行状态。
- 对施工区域进行清理,确保道路无杂物。
2023年半幅通车半幅施工现场安全专项方案一、目标和意义2023年半幅通车半幅施工是一项重大工程,为确保施工期间的人员和设备的安全,制定本安全专项方案。
本方案的目标是保障施工现场的安全,防止事故的发生,减少人员伤亡和财产损失,确保工程按时完成。
二、管理机构和职责1. 领导小组:负责制定和执行安全管理制度和方案。
2. 专职安全人员:负责监测施工现场的安全情况,提出安全隐患并及时处理。
3. 施工队长:负责组织施工作业,并确保施工现场的安全。
4. 所有工作人员:遵守安全规定和操作规程,责任到人。
三、安全管理制度和规定1. 安全检查制度:每天进行安全检查,及时发现问题并采取措施解决。
2. 安全演练制度:定期进行安全演练,提高员工的应急处理能力。
3. 安全报告制度:每月提交安全报告,记录安全情况和措施效果。
4. 安全培训制度:新员工入职和定期进行安全培训,保证员工安全意识和操作技能。
四、施工现场的安全管理措施1. 周边围栏和标识:设置明显的围栏和标识牌,确保施工区域的边界清晰可见,防止外界人员进入。
2. 人员进出管理:进入施工现场的人员必须佩戴安全帽,穿戴安全服装,并按规定通行;施工现场必须进行人员统计,确保施工人员数量和安全帽使用情况。
3. 高处作业安全:施工过程中,所有进行高空作业的人员必须佩戴安全带,使用安全绳索,确保作业安全。
4. 设备操作安全:所有设备操作人员必须具备相应的资质证书和操作经验,操作前必须进行检查,确保设备没有异常情况后才能操作。
5. 防火和防爆措施:施工现场严禁吸烟和使用明火,使用易燃、易爆物品必须采取相应的安全措施。
6. 交通管理:施工现场内的车辆必须按规定行驶,遵守交通规则,并设置临时交通标志,避免交通事故的发生。
7. 废弃物处理:废弃物必须分类处理,及时清理施工现场,确保施工现场的整洁和安全。
五、安全应急预案1. 事故报告和救援通知机制:施工现场发生事故后,必须立即报告上级,并通知相关救援机构提供支援。
半幅公路封闭施工交通组织方案随着城市建设的不断发展,道路的维护和改造工作也愈发重要。
而在道路改造的过程中,封闭施工是常见的操作之一。
本文将针对半幅公路封闭施工进行交通组织方案的探讨,确保施工过程中车辆和行人的安全,最大程度减少交通堵塞。
一、施工前部署在进行半幅公路封闭施工前,必须进行合理的部署。
首先,要确定施工时间和区域。
根据施工的性质和规模,合理制定施工计划,确保施工期间对交通的影响最小化。
其次,要制定详细的施工方案,并与相关部门进行沟通和协调,如交通管理部门、交警等。
最后,针对施工区域的道路标志、交通设施进行检查和维护,保证施工期间的交通安全。
二、交通管制措施1. 半幅道路封闭施工时,需要设置临时交通管制措施,如道路封闭标志、限速标志、交通警示标志等,清晰告知驾驶员道路状况,并引导他们绕行。
这些标志牌要设置在正常裁判的距离内,确保驾驶员能够提前获得相关信息。
2. 根据施工区域的具体情况,设置临时交通组织措施,如导向标志、道路导流线、施工警示灯等,为驾驶员提供明确的行车指引。
导向标志要清晰明了,具有很强的可视性,以免给驾驶员带来困惑。
3. 针对施工区域的行人交通组织,要设置合适的人行道和临时通行设施,保障行人的通行安全。
同时,还需要加强对行人的引导和警示,确保他们不会闯入施工区域。
三、施工现场管理1. 进行施工现场的合理划分,确保施工区域与通行区域分离,并设置合适的挡板和警示标志,防止驾驶员误入施工区域。
2. 安排专人负责施工现场的管理,定期检查施工区域的交通标识和设施,确保其有效性和完好性,及时修复和更换受损的标识设施。
3. 在施工现场设置合适的施工警示灯,确保夜间施工的可见性,避免发生交通事故。
同时,施工人员应戴着明显的反光衣,以提高可见性。
四、应急措施1. 在半幅公路封闭施工期间,车辆的行驶速度可能会受到一定的限制,因此需要在施工现场设置合适的警示标志和预警标志,以提醒驾驶员保持安全的行车速度,避免发生追尾事故。
半幅公路封闭施工交通组织方案随着城市建设的不断推进,公路建设与修复也成为一个热点问题。
尤其是在城市交通密集区域,由于修路工程需要大量的人力、物资,施工过程极有可能给交通带来影响,如道路拥堵、交通瘫痪等,因此,一份科学合理的交通组织方案具有重要的意义。
本文旨在探讨半幅公路封闭施工时的交通组织方案,并分析一些措施对道路治理的帮助。
一、半幅公路封闭施工交通组织方案的必要性谈及为何需要一份交通组织方案,首先需要明确的是一辆汽车究竟会造成怎样的影响。
当一条道路发生交通拥堵时,不仅会影响交通畅通,这也会带来极大的负面影响。
例如,交通拥堵会妨碍车辆的正常行驶,从而导致行驶时间的延误,同时也会加剧人口密集地区的环境污染。
此外,道路拥堵还会引起心理上的负担,给驾驶者的身心带来影响。
而在半幅公路封闭施工时,由于道路只有一条车道可以通行,当施工开始后,流量必然会增加,车速也发生改变,这时候如果没有事先制定一份合理的交通组织方案,将会给市民的出行带来不必要的麻烦与时间浪费。
二、制定半幅公路封闭施工交通组织方案可以采取哪些措施对于半幅公路封闭施工后的交通组织方案,可以采取一些措施,这些措施反映道路管理部门在有效解决道路拥堵问题方面在不断求新求变的努力。
1. 分时段施工。
在施工时采取晚上施工方式,减少对正常日常生活的影响。
当然,对于有比较多的商户的区域,可以做到晚上施工。
2. 分段施工。
在施工时,可以将道路划分为若干个较小的区域进行施工,这样可以避免造成整个区域的拥堵,而将拥堵分散在各个区域,减少影响范围。
3. 设立标志,并设置绕行路线。
对于施工后的行车路线,要标示清楚,与此同时也要在施工道路耳边接通提前提示语音,以让驾驶员及时知悉道路改变,进而选择适当的绕行路线。
4. 安排交通管理人员,指挥交通。
在施工现场,安排交通指挥员,对车流进行疏导,引导车辆快速通过施工现场。
5. 对城市公共交通车辆进行调度安排。
对于城市公共交通车辆,要在关闭车道期间进行调度,由相关部门安排更多的巴士、出租车和地铁等公共交通,以保证出行市民可以顺利到达目的地。
半幅公路封闭施工交通组织方案一、工程概述本次半幅公路封闭施工工程位于具体路段名称,路段全长X公里。
施工内容主要包括路面翻新、桥梁维修加固、排水系统改造等,预计施工工期为具体时间。
二、施工交通组织原则1、安全原则:确保施工区域及周边道路交通安全,减少事故发生的可能性。
2、畅通原则:最大限度保障施工期间道路的通行能力,减少交通拥堵。
3、少影响原则:尽量降低施工对周边居民和单位正常出行的影响。
三、交通流量分析在施工前,对该路段的日常交通流量进行了详细的调查和分析。
根据统计数据,该路段日均车流量为X辆,高峰时段车流量为X辆/小时。
其中,小型车辆占比X%,大型车辆占比X%。
四、施工区域划分及交通设施设置1、施工区域划分将施工路段划分为施工区、缓冲区和过渡区。
施工区为正在进行施工作业的区域,缓冲区位于施工区与正常通行车道之间,用于缓冲车辆,过渡区则用于引导车辆平稳地从正常通行车道进入施工区域。
2、交通设施设置(1)在施工区域前方设置明显的施工预告标志,提前告知驾驶员前方道路施工情况。
(2)在缓冲区设置警示灯、反光锥筒等设施,提醒驾驶员减速慢行。
(3)在过渡区设置渐变引导标线,引导车辆有序进入施工区域。
五、交通疏导方案1、单向通行在施工期间,对施工路段实行单向通行措施。
根据道路实际情况,确定通行方向为具体方向。
2、分流路线制定合理的分流路线,引导车辆避开施工路段。
对于小型车辆,建议通过具体分流路线 1进行分流;对于大型车辆,建议通过具体分流路线 2进行分流。
3、路口交通疏导在施工路段周边的主要路口设置交通疏导点,安排交通疏导员指挥交通。
交通疏导员配备对讲机等通讯设备,及时与施工区域内的工作人员沟通交通情况。
六、施工车辆管理1、施工车辆进出施工区域应严格遵守交通规则,不得随意插队、逆行。
2、施工车辆应在车身明显位置张贴施工标识,便于交通管理部门和其他驾驶员识别。
七、应急预案1、交通拥堵应急处理一旦发生交通拥堵,立即启动应急预案。
公路施工半幅通行交通安全方案剖析一、工程概况1、老路路基情况省道S103老路采用平原微丘区二级公路建设标准,设计速度为80km/h,路基宽度12米(0、75m土路肩+1、5米硬路肩+23、75m行车道+1、5米硬路肩+0、75m土路肩)。
原S103路基断面示意图2、新路设计情况省道103合铜路(庐城至枞阳段)改建工程01标段起讫点桩号为K61+285、703~K73+300,全长12、014km,其中K61+285、703~K61+800段为左侧加宽,K61+800~K62+400段为左侧加宽过渡到右侧加宽,K62+400~K66+600段为右侧加宽,K66+600~K73+300段为双侧加宽路段。
省道103合铜路(庐城至枞阳段)改建工程01标段分为一般公路段和集镇段路基断面两种:一般公路段桩号为K61+285、703~K67+600段、K68+830~K73+300段,长度为10、784米,路基宽度为24、5米,采用一级公路、80km/h设计标准,路基断面组成为:0、75m土路肩+2、5m硬路肩+23、75m行车道+0、5m内侧路缘带+2m中央分隔带+0、5m内侧路缘带+23、75m行车道+2、5m硬路肩+0、75m土路肩;集镇段路基宽度为32m,主要位于沙溪集镇段,桩号为K67+600~K68+830,采用60km/h设计标准,路基断面组成为:5m辅道+2m侧分带+0、5m路缘带+23、75m机动车道+0、5m路缘带+1m中央分隔带+0、5m路缘带+23、75m机动车道+0、5m路缘带+2m侧分带+5m辅道。
32m集镇段路基断面示意图3、排水工程设计本标段沙溪段雨水设计桩号为K67+600~K68+881,沙溪镇区段雨水管位位于道路东非机动车道下,距离道路中线为12、5米,该管段分为两个独立段,第一段起点位于桩号K67+960附近,由南向北沿线收集路面及周边地块雨水,在桩号K67+600处就近排入天然水体;第二段起点位于桩号K68+000附近,由北向南沿线收集路面及周边地块雨水,在桩号K68+881处就近排入本工程新建排水沟。
32m宽市政路段路基标准横断面4、桥梁涵洞工程设计本标段1-16m小桥3座,3-20m沙溪互通中桥1座以及3-20m沙溪河中桥1座,涵洞81道。
3座小桥分别是K62+828新塘小桥、K63+072潘畈小桥及K71+061牛山小桥,中桥分别是K68+832、7沙溪互通立交及K69+150沙溪河中桥,其中K69+150沙溪河中桥和K71+061小桥设计中心线基本与老路路基中心线重合,且该处为道路双侧加宽,其余桥梁均位于道路单侧加宽路段。
二、编制依据1、《道路交通标志和标线》(GB5768-xx)2、《道路作业交通安全标志》(GA182-1998)3、《公路养护安全作业规程》(JTG H30-2004)4、省道103合铜路(庐城至枞阳段)改建工程01标段设计文件三、施工交通组织方案(一)、设计道路加宽情况本标段道路设计加宽为K61+285、703~K61+800段为左侧加宽,K61+800~K62+400段为左侧加宽过渡到右侧加宽,K62+400~K66+600段为右侧加宽,K66+600~K73+300段为双侧加宽路段,总体为右侧道路加宽总长度为4、2km,左侧加宽为0、52km,左右侧过渡段长度0、6km,双侧加宽为6、7km。
(二)、交通转换总体方案由于右侧路基加宽,交通总体方案为封闭右侧路基,先行施工右侧路基土方及路面结构工程,待右侧路基土方、排水涵洞及路面结构工程施工完毕后具备临时通车条件后及时开放右侧路基,引导过往车辆和行人从右侧路基通行,此时及时封闭左侧路基并及时施工左侧路基土方、排水涵洞及路基路面工程,待左侧路基路面施工完成具备临时通车条件后及时开放左侧道路。
1、单侧加宽段交通方案本次S103合铜路(庐城至枞阳段)改建工程01标段在K62+400~K66+600段为右侧路基加宽,由老路基12米宽度加宽至24、5米宽度,老路面右侧边线基本位于设计道路中心线,根据施工总体部署要求,待新建右幅拼宽沥青路面中面层完工后实行交通组织转换,开放新建右幅线路,封闭待建左幅线路组织施工。
K61+285、703~K61+800段为左侧加宽,老路面左侧边线基本位于新建道路中心线,该段施工时封闭左侧路基,将道路右侧老路面放行正常通车。
2、双侧加宽段交通方案本次S103合铜路(庐城至枞阳段)改建工程01标段在K66+600~K73+300段为双侧路基加宽,该段老路基为沙溪镇区,道路两侧房屋及建筑设施密集,且该段在K68+832、7处设计为沙溪互通立交,该互通立交中线基本与原道路中心线重合,所以双侧加宽段交通组织分为两个部分组织交通,第一是互通立交桥梁段,该段由于受到两侧建筑物等限制,计划老路部分在施工时暂时不动,保持车辆和行人正常通行,该段先施工左右两侧匝道部分的路基土方工程,待左右匝道路基土方施工完成及时铺设临时便道,待左右两侧临时便道具备行人和车辆通行条件时及时封闭该段道路的主道部分(即老路面),将合铜路过往车辆引导至左右两侧匝道的临时便道通行,此时应及时施工该段主道及桥梁工程,待桥梁和主道部分路基路面具备通行条件时及时放行该段主道部分,再封闭左右两侧的匝道部分后施工排水工程及路基路面工程;第二是沙溪街道段32米路基市政段,该段施工时同样先封闭道路右侧路基,将道路左侧老路基路面放行,待右侧路基土方、排水及路面工程施工完毕具备临时通车条件后及时封闭左侧道路,将过往车辆引导至已经建成的右侧路面上通行。
3、桥梁路段交通方案本标段共设计5座桥梁,3座小桥,2座中桥。
1)、K62+828小桥、K63+702小桥交通组织方案以上两个小桥跨度为16米一跨,且该处小桥路基为右侧加宽,老路面及老桥面位于设计道路路基的左侧,该段施工封闭右侧道路路基,老路面及老桥面正常通行,待右侧新建桥梁右幅修建完成具备临时通车条件后及时封闭左侧道路路基,将引导过往车辆和行人从右侧修建后的桥面上通行,此时正常施工左侧道路路基土方及桥梁工程,待左侧桥梁和路基路面施工完成后具备临时同车条件后及时放行。
2)、K68+832、7沙溪互通立交交通组织方案该桥位于沙溪集镇街道段,该段为道路双侧加宽,由于受到街道两侧房屋及设施的限制,在施工该桥时,必须充分考虑合铜路过往车辆和街道段行人的正常通行,在K68+832、7处老桥处由一条东西方向的市政道路从桥梁下方穿过,在施工该桥时必须确保该条东西方向道路的车辆和行人的正常正常。
在施工该桥前,先施工右侧的匝道路基土方工程,待右侧匝道的路基土方施工完成后及时铺设临时便道,临时便道宽度不小于8米,待右侧匝道的临时便道具备通行条件时及时引导合铜路过往车辆从右侧匝道的临时便道通行,在取得庐江县交通部门及路政管理部门同意后及时封闭道路主道部分,正常施工该段道路的主道及互通桥梁工程。
在沙溪互通立交桥梁施工节点处交通组织相对较为复杂,因为该桥下面一道4、2米宽度水泥路面,道路为东西走向横穿桥梁,在桥梁施工时必须确保该处道路人员和车辆正常通行,经现场实地勘察,该道路宽度为4、2米,道路两侧距离桥梁1#墩及2#墩的距离较远,均在7米以上,在桥梁1#、2#墩正常施工时不会影响该道路的车辆和行人的通行,所以在桥梁施工时,沿该路桥梁部分道路两侧采用硬质围挡临时封堵,将桥梁施工现场与道路隔离,待桥梁施工完成且该处主道部分施工完成具备临时通行时,在封闭右侧匝道交口,合铜路上的车辆从桥上正常通行。
桥下先施工0#台与1#墩及2#墩与3#台之间交口路基路面工程,待交口路面通车放行时,再封闭两墩柱之间的交口道路正常施工。
庐江合 K68+832、7K68+832、7K68+832、7铜路枞阳由于沙溪互通立交处交通导行较为复杂,合理安排工期将更加有利于道路交通和施工安排,根据工程总工期的安排,该处节点工期安排如下:①、右侧匝道路基土方及临时便道施工计15天;②、该处道路封路公告发布及道路封闭改道等计10天;③、左侧排水工程施工计15天,桩基工程计划三台钻机同时施工计30天,墩柱、桥台及盖梁工程计划工期为30天,挡土墙工程计划工期为60天,以上工程墩柱、桥台及盖梁工程外均可同时开工;④、挡墙及桥台台背回填计划工期为10天;⑤、箱梁架设、湿接缝及铺装层等计划工期为20天;⑥、主道部分及左侧匝道路基土方工程计划工期为30天;⑦、主道部分及左侧匝道路面结构层及沥青中下面层、桥梁防撞护栏、桥面沥青等计划工期为30天;⑧、封闭右侧匝道,主道和左侧匝道放行;⑨、综合上述,该桥梁节点处施工工期为145天,箱梁预制时间不在考虑范围,施工时可以提前预制。
3)、K69+150沙溪河中桥交通组织方案该桥设计为3-20m,桥面宽度为32米,老桥中心线基本与新桥中心线重合,考虑到该段路基为双侧路基加宽,在施工桥梁时无法保证车辆从老桥面正常通行,在施工桥梁时必须封闭该处的桥梁施工现场,将老桥全部拆除后开始施工新桥的桩基、盖梁的桥梁工程。
庐江桥梁与老路面及河道的平面示意图合 K69+150铜路枞阳经过现场实地勘察,该桥河道水面宽度约为14米多,老路面与道路坡脚的高差约为3、5米左右,为了确保该桥梁施工时车辆正常通行,计划在该处老路左侧的河面上修建一道便桥,桥面宽度8米,沿老路左侧各修建一道临时便道至便桥两端,临时便道坡度按照2%考虑,便桥两端的便道长度约为150米长度,便道总长为300米左右。
施工好便桥和便道后,将该处便道范围内的主道(老路)封闭,引导过往车辆从便道便桥上通行,待右侧桥梁和道路施工完成具备通行条件后,封闭左侧道路,拆除便道和便桥正常施工左侧道路和桥梁工程,车辆从右侧新建路面和桥梁上通行。
庐江路枞阳 K69+150合铜左侧临时便道和便桥设置示意图K69+150处施工便桥设计便桥下部结构在两端陆地上采用钢筋混凝土扩大基础桥台,中间水中墩采用壁厚10mm直径Φ80cm的钢管桩基础;便桥单孔最大跨径为7m,桥面宽8m,车辆双通行,重载车辆限速5Km/h。
便桥桥墩处自下而上依次采用的主要材料为:壁厚10㎜、直径800㎜钢管桩基础→1000*1000*10mm钢垫板→36a型工字钢(双拼)下横梁→双排单层321贝雷片(2榀4片)纵梁→25a型工字钢横向分配梁→22a型槽钢桥面(卧放满铺)。
钢筋混凝土便桥桥台布置示意图如下图所示:钢便桥水中墩断面结构型式示意图如下图所示:800 +9、500 +7、4737575225225 钢管桩中心间距为450㎝,桩间采用2根壁厚6㎜、直径630㎜钢管作为支撑联结;36a型工字钢(双拼)下横梁每根长度为680㎝;2榀贝雷梁横向中心间距为450㎝,每榀贝雷梁顶面横向采用支撑架(45㎝)联结,贝雷片下部两侧采用槽钢焊接固定于下横梁上;25a型工字钢横向分配梁纵向间距为75㎝,每根长度为800㎝;桥面系22a型槽钢间净距4㎝,横向断面布置30根。
