工程签证索赔范例讲课讲稿
- 格式:docx
- 大小:302.11 KB
- 文档页数:14

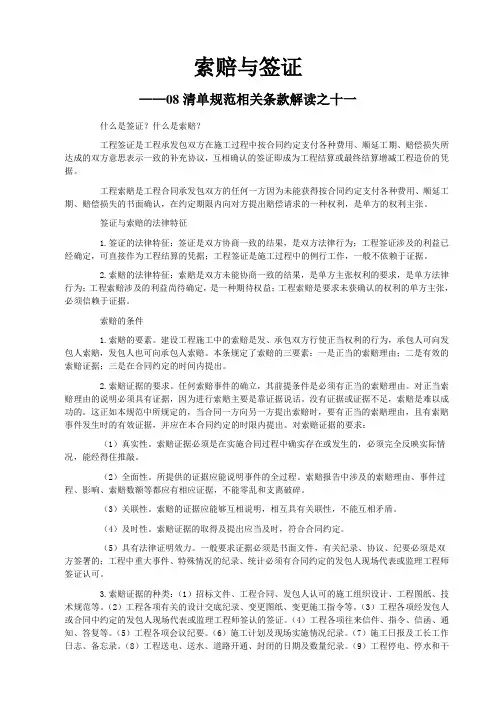

索赔与签证——08清单规范相关条款解读之十一什么是签证?什么是索赔?工程签证是工程承发包双方在施工过程中按合同约定支付各种费用、顺延工期、赔偿损失所达成的双方意思表示一致的补充协议,互相确认的签证即成为工程结算或最终结算增减工程造价的凭据。
工程索赔是工程合同承发包双方的任何一方因为未能获得按合同约定支付各种费用、顺延工期、赔偿损失的书面确认,在约定期限内向对方提出赔偿请求的一种权利,是单方的权利主张。
签证与索赔的法律特征1.签证的法律特征:签证是双方协商一致的结果,是双方法律行为;工程签证涉及的利益已经确定,可直接作为工程结算的凭据;工程签证是施工过程中的例行工作,一般不依赖于证据。
2.索赔的法律特征:索赔是双方未能协商一致的结果,是单方主张权利的要求,是单方法律行为;工程索赔涉及的利益尚待确定,是一种期待权益;工程索赔是要求未获确认的权利的单方主张,必须信赖于证据。
索赔的条件1.索赔的要素。
建设工程施工中的索赔是发、承包双方行使正当权利的行为,承包人可向发包人索赔,发包人也可向承包人索赔。
本条规定了索赔的三要素:一是正当的索赔理由;二是有效的索赔证据;三是在合同约定的时间内提出。
2.索赔证据的要求。
任何索赔事件的确立,其前提条件是必须有正当的索赔理由。
对正当索赔理由的说明必须具有证据,因为进行索赔主要是靠证据说话。
没有证据或证据不足,索赔是难以成功的。
这正如本规范中所规定的,当合同一方向另一方提出索赔时,要有正当的索赔理由,且有索赔事件发生时的有效证据,并应在本合同约定的时限内提出。
对索赔证据的要求:(1)真实性。
索赔证据必须是在实施合同过程中确实存在或发生的,必须完全反映实际情况,能经得住推敲。
(2)全面性。
所提供的证据应能说明事件的全过程。
索赔报告中涉及的索赔理由、事件过程、影响、索赔数额等都应有相应证据,不能零乱和支离破碎。
(3)关联性。
索赔的证据应能够互相说明,相互具有关联性,不能互相矛盾。

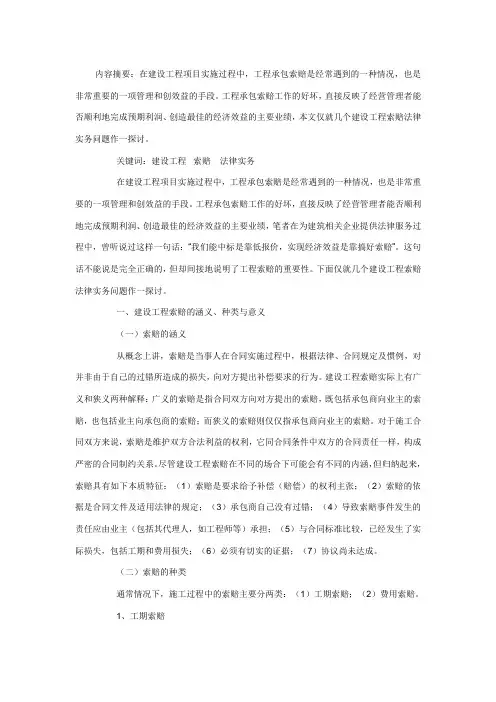

内容摘要:在建设工程项目实施过程中,工程承包索赔是经常遇到的一种情况,也是非常重要的一项管理和创效益的手段。
工程承包索赔工作的好坏,直接反映了经营管理者能否顺利地完成预期利润、创造最佳的经济效益的主要业绩,本文仅就几个建设工程索赔法律实务问题作一探讨。
关键词:建设工程索赔法律实务在建设工程项目实施过程中,工程承包索赔是经常遇到的一种情况,也是非常重要的一项管理和创效益的手段。
工程承包索赔工作的好坏,直接反映了经营管理者能否顺利地完成预期利润、创造最佳的经济效益的主要业绩,笔者在为建筑相关企业提供法律服务过程中,曾听说过这样一句话:“我们能中标是靠低报价,实现经济效益是靠搞好索赔”。
这句话不能说是完全正确的,但却间接地说明了工程索赔的重要性。
下面仅就几个建设工程索赔法律实务问题作一探讨。
一、建设工程索赔的涵义、种类与意义(一)索赔的涵义从概念上讲,索赔是当事人在合同实施过程中,根据法律、合同规定及惯例,对并非由于自己的过错所造成的损失,向对方提出补偿要求的行为。
建设工程索赔实际上有广义和狭义两种解释:广义的索赔是指合同双方向对方提出的索赔,既包括承包商向业主的索赔,也包括业主向承包商的索赔;而狭义的索赔则仅仅指承包商向业主的索赔。
对于施工合同双方来说,索赔是维护双方合法利益的权利,它同合同条件中双方的合同责任一样,构成严密的合同制约关系。
尽管建设工程索赔在不同的场合下可能会有不同的内涵,但归纳起来,索赔具有如下本质特征:(1)索赔是要求给予补偿(赔偿)的权利主张;(2)索赔的依据是合同文件及适用法律的规定;(3)承包商自己没有过错;(4)导致索赔事件发生的责任应由业主(包括其代理人,如工程师等)承担;(5)与合同标准比较,已经发生了实际损失,包括工期和费用损失;(6)必须有切实的证据;(7)协议尚未达成。
(二)索赔的种类通常情况下,施工过程中的索赔主要分两类:(1)工期索赔;(2)费用索赔。
1、工期索赔当工程因不可抗拒的因素造成延误时,我们都可以索赔工期。

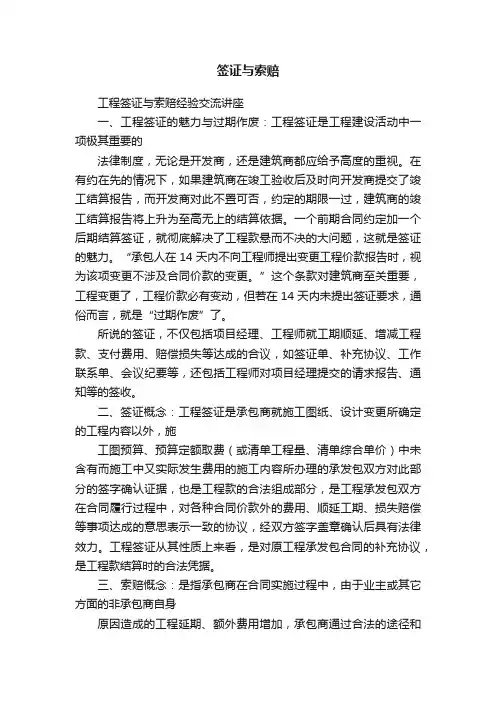

签证与索赔工程签证与索赔经验交流讲座一、工程签证的魅力与过期作废:工程签证是工程建设活动中一项极其重要的法律制度,无论是开发商,还是建筑商都应给予高度的重视。
在有约在先的情况下,如果建筑商在竣工验收后及时向开发商提交了竣工结算报告,而开发商对此不置可否,约定的期限一过,建筑商的竣工结算报告将上升为至高无上的结算依据。
一个前期合同约定加一个后期结算签证,就彻底解决了工程款悬而不决的大问题,这就是签证的魅力。
“承包人在14天内不向工程师提出变更工程价款报告时,视为该项变更不涉及合同价款的变更。
”这个条款对建筑商至关重要,工程变更了,工程价款必有变动,但若在14天内未提出签证要求,通俗而言,就是“过期作废”了。
所说的签证,不仅包括项目经理、工程师就工期顺延、增减工程款、支付费用、赔偿损失等达成的合议,如签证单、补充协议、工作联系单、会议纪要等,还包括工程师对项目经理提交的请求报告、通知等的签收。
二、签证概念:工程签证是承包商就施工图纸、设计变更所确定的工程内容以外,施工图预算、预算定额取费(或清单工程量、清单综合单价)中未含有而施工中又实际发生费用的施工内容所办理的承发包双方对此部分的签字确认证据,也是工程款的合法组成部分,是工程承发包双方在合同履行过程中,对各种合同价款外的费用、顺延工期、损失赔偿等事项达成的意思表示一致的协议,经双方签字盖章确认后具有法律效力。
工程签证从其性质上来看,是对原工程承发包合同的补充协议,是工程款结算时的合法凭据。
三、索赔慨念:是指承包商在合同实施过程中,由于业主或其它方面的非承包商自身原因造成的工程延期、额外费用增加,承包商通过合法的途径和程序要求业主或其它方面给予补偿损失的一种权利要求。
1、索赔的性质属于经济补偿行为,索赔属于正确履行合同的正当权利要求。
2、施工索赔的实质是通过承包施工合同条款的约定,对合同价进行适当的公正调整,以弥补承包商不应承担的损失,使承包合同的风险分担程度趋于合理。
工程部的工程签证与索赔一、签证与索赔工程签证是按协议约定,工程施工工程中由承发包双方代表就施工过程中发生的有关技术、经济、工期等方面的调整所进行的签字确认行为,一般以技术核定单、签证单和业务联系单的形式体现。
是工程技术与管理资料的组成内容,也是工程结算的重要依据之一。
通过工程签证的分析、审核,可为索赔事件的解决提供依据。
工程签证以书面形式记录了施工现场发生的特殊费用,直接关系到业主与施工单位的切身利益,是工程结算的重要依据。
特别是对一些投标报价包干的工程,结算时更是要对设计变更和现场签证进行调整。
现场签证是记录现场发生情况的第一手资料。
通过对现场签证的分析、审核,可为索赔事件的解决提供依据,并据以对的地计算索赔费用。
工程签证/索赔单报送时必须一式四份,分为签收回执联、审批回执联、报送监理联、报送甲方联(审批方规定增长时按规定增长),其中签收回执联在送达时规定建设方或授权的监理方代表在该联上签收,并由工程合约管理负责人保存至该签证/索赔报告的报送得到有效合理确认。
严禁采用以收发文登记方式解决签证/索赔文献的报送回收。
如建设方或监理恶意拒收时,应采用专递邮件或公证送达等有效方式报送。
4、工程签证一般按以下流程办理:(1)以平常技术文献或工程师指令为基础的技术经济签证:(2)以材料认质认价、专业单项工程认价等为基础的认质认价签证:5、工程索赔一般按以下流程办理:分包方向我方提出的工程签证/索赔必须在相关事项发生后3天内经工程施工员、生产经理(或工长)、经营经理、工程经理四人按先后顺序签字认可后生效。
金额5万元以上的由工程部审核后7天内经二级机构财务经理、总经理批准后方可生效。
单项索赔(实际发生的成本底线)在100万以下的,可由二级机构经营部依据索赔方案指令工程部直接办理,必要时派员参与;单项索赔(实际发生的成本底线)在100万以上的,必须报公司成本管理中心备案;重大、复杂索赔事件由公司成本管理中心报公司总会计师、总经理批准后组织专案索赔小组办理。
承包人申报单
工程量计算书
工程名称:建湖县城市防洪工程
合同号:
计算:复核:监理工程师:
工程量签证单
工程合同名称:建湖县城市防洪工程编号:01
附件1:
2
附件3
粉刷面积共计50.06 m2
(1) 公路桥两侧栏杆侧面:5.75论0.65m X 2面X 2个=14.95mi
(2) 公路桥两侧栏杆上面:5.75m X 0.25m X 2面x 2个=5.75m2
2
(3) 4 根排架:0.25m X 3.5m X 4 面x 4 根=14m
(4) 闸门:4.4X 4.4m X =19.39m2
附件4
|>>|
肚丄卜N1■? H> [i n i w i训価i i上
3
(1)C25 混凝土工作量:0.24 x 0.5 x 8=0.96 m
⑵钢筋用量共计:196.65 kg
① 22 8m x 5 根x 2.986kg/ 米=119.44 kg
①14 8m x 2 根x 1.208 kg/ 米二19.33kg
①8 (0.17 x 2+0.43 x 2) x 74 根x 0.395 kg/ 米=35.08 kg
①8 (0.17 x 2+0.22 x 2) x 74 根x 0.395 kg/ 米=22.80 kg
工程量签证单
工程合同名称:建湖县城市防洪工程编号:02
附件1
(1)C25混凝土工作量:0.24 X 0.5 X 8=0.96 m 3
⑵钢筋用量共计:196.65 kg
① 22 8m X 5 根X 2.986kg/ 米=119.44 kg
①14 8m X 2 根X 1.208 kg/ 米二19.33kg
①8 (0.17 X 2+0.43 X 2) X 74 根X 0.395 kg/ 米=35.08 kg ①8 (0.17 X 2+0.22 X 2) X 74 根X 0.395 kg/ 米=22.80 kg
工程量签证单
工程合同名称:建湖县城市防洪工程编号:03
附件1:
清淤方量:断面面积27.58m2x 20m长
=551.6m3
附件2:
圩堤填筑方量:断面面积5.81m2x 65m长
=377.65m3
附件3:平面图(赔偿猪圈等位置等及修筑的便道及迁移料场位置图)赔偿居民费用共计19800元.
6m=1425m
修筑便道:长237.5m x宽
附件5:
I'I \
(1)C25 混凝土工作量:0.24 X 0.5 X 8=0.96 m3
⑵钢筋用量共计:196.65 kg
①22 8m X 5 根X 2.986kg/ 米=119.44 kg
①14 8m X 2 根X 1.208 kg/ 米二19.33kg
①8 (0.17 X 2+0.43 X 2) X 74 根X 0.395 kg/ 米=35.08 kg ①8 (0.17 X 2+0.22 X 2) X 74 根X 0.395 kg/ 米=22.80 kg
土方增挖附件:
1、前李庄东首:土方开挖量为1036m3
土方开挖量:58.16mf x 5.6m=326m
问L〕奇排莎站就I■面示除因(站身段>
土方开挖量: 2 3
92.10m X 7m=645m
_ _, 2 3
土方开挖量:4.25m x 15.2m=65m
2
、
新农河东首
:土方开挖量为910m3
土方开挖量:4.25m x 13.2m=56n i
_ _, 2 3
土方开挖量:92.10m x 7m=645m
3、南场沟北首:土方开挖量为2732m3
2 3
土方开挖量:202.46 m X 3m X 2=1215m
土方开挖量:122.32 m l X 12.4m=1517nm
三座排涝合计土方开挖量为:1036+910+2732=4678 m
3
标书土方开挖量:1862+280=2142 m
增挖土方量为:4678 m-2142 m3=2536 卅。
