工程签证单范例
- 格式:doc
- 大小:20.50 KB
- 文档页数:2
工程签证单范本工程签证单是工程现场签证的一种形式,主要用于记录施工过程中发生的需要额外说明和确认的具体情况。
签证单的内容应该清晰、明确、详细,包括但不限于以下几项:事件描述、事件原因、事件影响、处理方法、责任方、处理结果等。
以下是一个工程签证单范本,内容约2000字左右:工程签证单编号:XXXXX发包单位:(以下简称“甲方”)承包单位:(以下简称“乙方”)工程名称:XXXXX工程地点:XXXXX签证时间:XXXXX年XX月XX日一、工程签证内容1. 事件描述:XXXXX工程在施工过程中,发生了以下事件:- XX号施工图纸中未包含的临时设施搭建;- XX设备安装过程中出现故障,导致工期延误;- XX材料供应不及时,导致现场施工进度受阻。
2. 事件原因:- 临时设施搭建是由于设计变更引起的;- 设备故障是由于供应商供货质量不达标和设备自身质量问题导致的;- 材料供应不及时是由于供应商供货延迟和运输问题引起的。
3. 事件影响:以上事件导致工期延误XX天,人工成本增加XX元,材料成本增加XX元。
4. 处理方法:- 对于临时设施搭建,甲方同意承担部分费用,并协调设计单位进行变更设计;- 对于设备故障,乙方应与供应商协商解决,并承担由此产生的额外费用;- 对于材料供应问题,乙方应与供应商协商解决,并承担由此产生的额外费用。
同时,乙方应加强材料库存管理,避免类似情况再次发生。
5. 责任方:- 临时设施搭建问题,责任方为甲方;- 设备故障问题,责任方为供应商和乙方;- 材料供应问题,责任方为供应商和乙方。
6. 处理结果:经过甲乙双方协商,以上问题已得到妥善处理。
甲方同意承担临时设施搭建的费用,乙方与供应商协商解决了设备故障和材料供应问题,并承担了由此产生的额外费用。
同时,乙方加强了材料库存管理,避免了类似情况再次发生。
二、其他需要说明的事项:本工程签证单内容真实、准确,无虚假陈述。
如有不实之处,责任自负。
本工程签证单为施工过程中的重要文件之一,请妥善保存以备查验。
第1篇一、工程名称:本项目工程名称为:(此处填写工程名称)二、工程地点:本项目工程地点为:(此处填写工程地点)三、签证原因:1. 施工过程中,由于以下原因导致工程量发生变化:(1)施工图纸与现场实际情况不符;(2)甲方要求进行设计变更;(3)施工过程中遇到特殊情况,如地质条件、材料供应等;(4)其他原因。
2. 签证内容:(1)变更部分工程量;(2)变更部分工程量的预算;(3)变更部分工程量的施工方案。
四、签证单位及人员:1. 施工单位:(此处填写施工单位名称)2. 甲方代表:(此处填写甲方代表姓名及职务)3. 监理单位:(此处填写监理单位名称)4. 监理人员:(此处填写监理人员姓名及职务)5. 设计单位:(此处填写设计单位名称)6. 设计人员:(此处填写设计人员姓名及职务)五、签证日期:(此处填写签证日期)六、签证附件:1. 施工图纸变更通知单;2. 设计变更通知书;3. 施工现场照片;4. 施工记录;5. 其他相关资料。
七、签证内容:1. 变更部分工程量:(1)变更项目名称及编号;(2)变更前工程量;(3)变更后工程量;(4)变更原因。
2. 变更部分工程量的预算:(1)变更项目名称及编号;(2)变更前工程量预算;(3)变更后工程量预算;(4)变更原因。
3. 变更部分工程量的施工方案:(1)变更项目名称及编号;(2)变更前施工方案;(3)变更后施工方案;(4)变更原因。
八、备注:1. 本签证单由施工单位填写,经甲方、监理、设计单位确认后生效;2. 本签证单一式四份,甲乙双方、监理单位、设计单位各执一份;3. 本签证单自签字之日起生效,如有未尽事宜,可另行协商解决。
施工单位:(盖章)甲方代表:(签字)监理单位:(盖章)监理人员:(签字)设计单位:(盖章)设计人员:(签字)年月日第2篇一、签证单基本信息1. 工程名称:____________________2. 施工单位:____________________3. 监理单位:____________________4. 甲方单位:____________________5. 签证日期:____________________二、签证事项1. 工程部位:____________________2. 工程内容:____________________3. 工程量变更原因:____________________4. 变更前工程量:____________________5. 变更后工程量:____________________6. 变更原因及依据:____________________三、签证单附件1. 施工图纸及相关资料2. 施工现场照片3. 施工部位横截面图4. 工程量计算书5. 相关合同、协议及会议纪要四、签证单内容1. 根据现场实际情况,经施工单位、监理单位、甲方单位共同确认,对工程部位:____________________进行工程量变更。
必须附签证理由证明文件如工程联系单、设计变更等。
3.本签证表一式三份,施工单位、成本合约部、工程部资料室各一份。
4、工程部在收到签证单后48小时内签署意见,成本合约部24小时内签署意见;如属转扣签证须在右上角注第
一
联施工
单位
必须附签证理由证明文件如工程联系单、设计变更等。
3.本签证表一式三份,施工单位、成本合约部、工程部资料室各一份。
4、工程部在收到签证单后48小时内签署意见,成本合约部24小时内签署意见;如属转扣签证须在右上角注第
二
联成本
合约部
必须附签证理由证明文件如工程联系单、设计变更等。
3.本签证表一式三份,施工单位、成本合约部、工程部资料室各一份。
4、工程部在收到签证单后48小时内签署意见,成本合约部24小时内签署意见;如属转扣签证须在右上角注第
三
联工程
部。

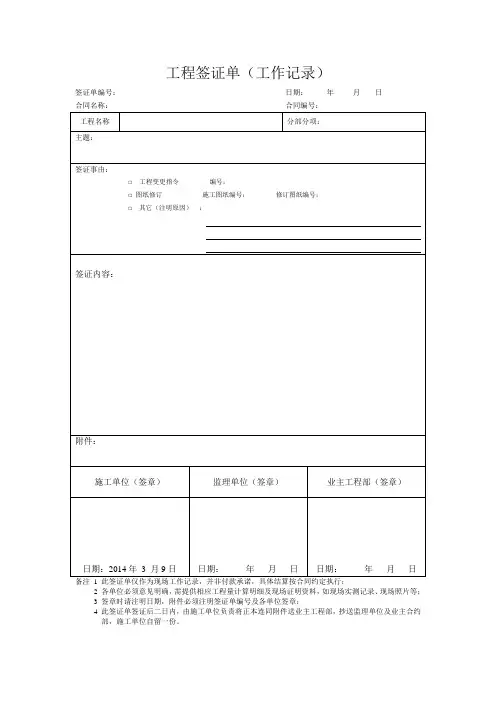

工程签证单(工作记录)
签证单编号:日期:年月日
合同名称:合同编号:
工程名称分部分项:
主题:
签证事由:
□工程变更指令编号:
□图纸修订施工图纸编号:修订图纸编号:
□其它(注明原因):
签证内容:
附件:
施工单位(签章)监理单位(签章)业主工程部(签章)
日期:2014年3 月9日日期:年月日日期:年月日备注 1 此签证单仅作为现场工作记录,并非付款承诺,具体结算按合同约定执行;
2 各单位必须意见明确,需提供相应工程量计算明细及现场证明资料,如现场实测记录、现场照片等;
3 签章时请注明日期,附件必须注明签证单编号及各单位签章;
4 此签证单签证后二日内,由施工单位负责将正本连同附件送业主工程部,抄送监理单位及业主合约
部,施工单位自留一份。
项目负责人: 项目负责人: 项目负责人:年 月曰 年 月曰 年 月 日签证内容:由于地勘报告不准确,我方试桩井坑开挖最未见持达到,而后停工等待基础变更,使得我方在 过程中造成停工及窝工,给我方造成损失,累计天数及甲乙双方议价如下: 一、从2014年3月16日至4月28日桩基方案变更,等待基础变更造成的停工I 、管理费1、 项目经理:每天00元,共停工4天,合计:34天X 420元/天=1428元2、 技术负责人:每天3元,共停工4天,合计:34天X 333元/ 天=1132元 3工长:每天70元,共停工4天,合计:34天X287元天=975元 4质量员:每天20元,共停234天,合计:34天X 120元/天=408元 5安全员:每天20元,共停234天,合计:34天X 120元/天=408元 6材料员:每天20元,共停234天,合计:34天X 120元/天=408元 7、库管:每天0元,共停工4天,合计:34天X80元/ 天=272元 8门房:每天0元,共停工4天,合计:34天X80元/ 天=272元工程名称 延安职业技术学院体育馆工程编号:2014002 ( 1)施工单位 陕西省第四建筑工程公司分部(子分部)工 程名称 停窝工工程分项工程及 部位 工程地点延安市枣园停工时间2014年 3月16日至5月23日建设单位:监理单位:施工单位项目负责人: 项目负责人: 项目负责人:年月曰年月曰年月日工程签证单工程签证单工程签证单工程签证单工程签证单工程名称延安职业技术学院体育馆工程施工单位陕西省第四建筑工程公司分部(子分部)工程名称地基基础分项工程及部位问题坑处理工程地点施工时间2014年5月31日延安市枣园签证内容:经扦探,基底-(.7m持力层存在多处软卧层,地质勘测院现场观察及查看扦探数据后,需换填,否则沉降不均匀。
经设计单位受力计算要求换填厚即可,其换填材料为人工级配砂配比为卵砾石:=砂4。
方案确定后我方进行开挖,-挖至处,经再次人工扦探,经设计院给出方案软卧层用人工级配砂石换填,在施工中发生以下签证内容:1、在-2.7m处钻探及回填孔具体尺寸见后附图;2、用挖掘机挖四类土方,开挖深度挖9—g—K轴)的土方用机动翻斗车外运其它土方用翻斗车倒运平均,具体开挖尺寸见后附(基槽土;方开挖方案)3、在-3.3m处钻探及回填孔具体尺寸见后附基槽土方开挖方案4、回填材料用基础开挖的卵砾石砂土与外购卵石拌合4成卵砾石例卵石参量见工作联号2014013回填材料全部用装载0机现场均距离)倒运,然后机械拌合用轮胎式装共计45个台班(包括倒砂石基础垫层机铺机压有级配,具体回填尺寸见后附基槽土方签证说明:工程量(大写)建设单位:监理单位:施工单位项目负责人:项目负责人:项目负责人:年月曰年月曰年月日给出方石,基础换填氐单(机斗彳工程签证单签证内容:5、换填3.3至2.7啲砂石基础垫层,人工筛选现场堆放的砂石土石粒径砖块及有机杂质共计零星用38(个工日,轮胎式装载机斗容量运粒径0m 的石块、砖块及有机杂质台班。
第1篇一、签证单编号:_______二、工程名称:_______三、施工单位:_______四、监理单位:_______五、签证日期:_______六、签证内容:1. 工程量变更:(1)原设计图纸中,某部位墙体厚度由300mm调整为400mm,涉及墙体长度为100m,增加墙体工程量为4000m³。
(2)原设计图纸中,某部位楼板厚度由120mm调整为150mm,涉及楼板面积为500m²,增加楼板工程量为7500m³。
2. 材料价格调整:(1)由于市场波动,原合同约定钢筋价格调整为每吨5000元,实际采购价格为每吨5200元,增加材料费用2万元。
(2)由于材料供应商更换,原合同约定水泥价格为每吨300元,实际采购价格为每吨320元,增加材料费用2万元。
3. 工程进度调整:(1)原合同约定工程总工期为12个月,由于地质条件复杂,实际工期需延长至15个月。
(2)由于施工过程中发现设计缺陷,需对部分结构进行调整,影响工期2个月。
七、签证金额:1. 工程量变更增加费用:_______元2. 材料价格调整增加费用:_______元3. 工程进度调整增加费用:_______元总计:_______元八、签证审核意见:1. 施工单位:_______2. 监理单位:_______3. 设计单位:_______4. 甲方(建设单位):_______九、签证执行:1. 施工单位:根据签证内容,调整施工方案,确保工程质量和进度。
2. 监理单位:对施工单位执行签证情况进行监督,确保签证内容得到落实。
3. 设计单位:根据签证内容,对设计进行相应调整。
4. 甲方(建设单位):根据签证内容,及时调整工程款支付计划。
十、附件:1. 工程量变更计算书2. 材料价格调整证明3. 工程进度调整说明4. 相关合同文件注:本签证单一式四份,施工单位、监理单位、设计单位、甲方(建设单位)各执一份。
签证单自甲方(建设单位)签收之日起生效。
第1篇一、签证单基本信息1. 工程名称:XX项目2. 工程地点:XX省XX市XX区XX街道3. 签证编号:XXXXXX4. 签证日期:____年__月__日5. 施工单位:XX建设集团有限公司6. 监理单位:XX工程监理有限公司二、签证内容1. 工程量变更原因:因地质条件复杂,实际施工过程中发现地基承载力不足,需进行地基处理。
2. 工程量变更内容:(1)地基处理:原设计地基承载力为150kPa,实际检测值为100kPa,需对地基进行处理,提高承载力至150kPa。
(2)施工方案调整:根据实际情况,调整部分施工方案,增加地基处理工序。
3. 工程量变更计算:(1)地基处理工程量:根据设计图纸和实际情况,计算地基处理工程量为2000立方米。
(2)施工方案调整工程量:根据实际情况,计算施工方案调整工程量为500立方米。
4. 变更后的工程量:(1)地基处理工程量:2000立方米。
(2)施工方案调整工程量:500立方米。
三、签证费用及结算1. 地基处理工程量费用:根据市场价格,地基处理费用为100元/立方米,共计200,000元。
2. 施工方案调整工程量费用:根据市场价格,施工方案调整费用为80元/立方米,共计40,000元。
3. 变更后的总费用:240,000元。
四、签证审核及确认1. 施工单位代表:____2. 监理单位代表:____3. 建设单位代表:____五、其他事项1. 本签证单作为合同补充协议,与合同具有同等法律效力。
2. 本签证单经三方签字盖章后生效。
3. 本签证单一式三份,施工方、监理方、建设单位各执一份。
附件:1. 地基处理工程量计算书2. 施工方案调整工程量计算书3. 地基承载力检测报告注:本样本仅供参考,具体签证内容可根据实际情况进行调整。
第2篇一、签证基本信息1. 签证编号:_______2. 工程名称:_______3. 施工单位:_______4. 监理单位:_______5. 建设单位:_______6. 签证日期:_______二、签证内容1. 签证项目:_______(如:土方开挖、基础施工、钢筋绑扎等)2. 签证原因:因_______(如:地质条件变化、设计变更、材料代用等)导致实际施工工程量与原设计或合同约定不符。
第1篇一、工程名称:________________________二、工程地点:________________________三、工程概况:1. 本工程为________________________工程,由________________________单位负责施工。
2. 工程总造价:________________________万元。
3. 工程进度:________________________(如:已完成60%)四、签证事项:1. 工程量变更:________________________(如:增加或减少工程量)2. 材料价格调整:________________________(如:材料价格上涨或下降)3. 人工费调整:________________________(如:人工费上涨或下降)4. 机械设备租赁费用调整:________________________(如:租赁费用上涨或下降)5. 其他调整事项:________________________五、签证原因:1. 因________________________(如:设计变更、现场实际情况、材料价格波动等)导致工程量发生变化。
2. 因________________________(如:材料价格上涨、人工费上涨等)导致成本增加。
3. 因________________________(如:机械设备租赁费用上涨等)导致成本增加。
六、签证内容:1. 工程量变更:________________________(如:增加或减少的工程量及对应单价)2. 材料价格调整:________________________(如:调整后的材料单价)3. 人工费调整:________________________(如:调整后的人工单价)4. 机械设备租赁费用调整:________________________(如:调整后的租赁费用)5. 其他调整事项:________________________七、签证金额:1. 工程量变更增加/减少金额:________________________万元2. 材料价格调整增加/减少金额:________________________万元3. 人工费调整增加/减少金额:________________________万元4. 机械设备租赁费用调整增加/减少金额:________________________万元5. 其他调整事项增加/减少金额:________________________万元6. 累计签证金额:________________________万元八、签证双方:1. 施工单位:________________________(盖章)2. 监理单位:________________________(盖章)3. 设计单位:________________________(盖章)4. 甲方单位:________________________(盖章)九、签证日期:________________________十、备注:1. 本签证单为工程量变更、材料价格调整、人工费调整、机械设备租赁费用调整及其他调整事项的确认文件。
工程签证单范本-工程签证范本建设单位:XXX
施工单位:XXX编号:
泉州市中心城区公共自行车项目
工程名称分项名称万达公馆租赁站点
租赁站点建设
工程地点泉州市丰泽区宝洲街
签证原因绿化带恢复
签证内容:
因XXX要求绿化带需要原施工单位原样恢复,现协商我方出资费用共计¥6000元,(大写)人民币:XXX整。
由XXX自行处理恢复工作。
工程量:
小树苗350棵,10元/棵。
计:3500元。
地被5平方,100元/平方。
计:500元。
10个工天,200元/一天。
计:2000元。
共计:6000元。
工程数量核定结果:
施工单位(签章)
2016年月日
项目负责人(签字)
监理单位(签章)2016年月日
项目负责人(签字)建设单位(签章)2016年月日
2016年月日。
