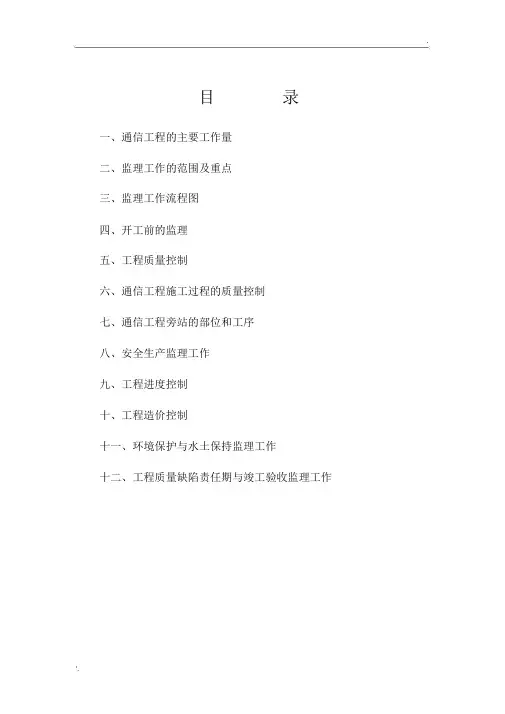

.目录一、通信工程的主要工作量二、监理工作的范围及重点三、监理工作流程图四、开工前的监理五、工程质量控制六、通信工程施工过程的质量控制七、通信工程旁站的部位和工序八、安全生产监理工作九、工程进度控制十、工程造价控制十一、环境保护与水土保持监理工作十二、工程质量缺陷责任期与竣工验收监理工作.通信工程监理实施细则为实现武汉站货车外绕线及武昌东编组站南疏解工程( HWS-2 标段)的通信工程建设目标,依据铁道部《铁路建设工程监理规范》、《铁路运输通信工程施工质量验收标准》、《铁路通信施工规范》等有关规程、规范、规则、技术标准、设计文件、监理合同、监理规划、施工组织设计等有关规定对工程以控制投资、进度、质量和安全为核心的监督管理及协调工作,为使本工程项目全面实现投资目标、进度目标、质量目标和安全目标,特制定本工程“监理实施细则”。
本工程的工程范围是货车外绕线( DK1185+181~DK1197+160,DK1200+000~DK1203+270 ),南环右线绕行线改线(D K18+000~DK21+792 ),何刘站至武东编组站铁路到发场上行联络线(DK13+600~DK16+809 ),楠姆庙站、老武东站、武昌东站、何刘站改建范围内的通信迁改工程通信工程及相关大临和过渡工程、配套工程。
一、本工程的主要工作量:1、本工程从滠口站经天兴洲大桥至老武东站敷设一条 HEYFL 237X4X0.9 长途电化低频对称电缆,与天兴洲大桥工程中新设的HEYFL 237X4X0.9 电缆沟通,解决区间电话应急抢险,并作为列调、电调、站间行车等实回线备用通道。
从滠口站经天兴洲大桥货线外绕至老武东站、武东通信站新设一条 GYTA 5312 芯光缆纳入既有通信网的光通道。
新建地区和站场通信线路采用HYAT23型石油膏填充全塑市话电缆、部分采用HEYFL 23低频对称电缆。
本工程为电气化铁路,迁移路内光电缆线路200 多公里,新建光电缆线路约 111.299公里。
通信工程监理规划(实习报告)工程名称:建设单位:设计单位:施工单位:监理单位:监理工程师 :班级:姓名:学号:总监理工程师:审批:年月日工程项目概况1、工程名称:2、工程规模:本工程共计新建管道管程公里,总计管孔公里。
新建小号直通人井个,双盖手井个。
新敷设电缆共计皮长公里,共计线对公里,立交接箱个,装分线盒个。
新敷设光缆共计皮长公里,共计纤对公里,3、概(预)算投资总额:元,其中管道部分万,光缆部分元,电缆线路部分为万。
技工工日为工日,普工工日为工日。
总工日为工日。
4、计划工期:计划开工日期:年月日,计划竣工日期:年月日。
一、监理工作范围监理工作范围:工程施工阶段和保修阶段监理。
二、监理工作内容(1)在收到设计文件后,由监理工程师组织审阅设计文件,并对图纸中的存在问题做好记录,以便在设计会审或技术交底时提出研讨........三、监理工作目标1、质量目标:2、工期目标:工程计划开工日期:年月日,计划竣工日期:年月日。
3、投资目标:计划投资四、监理工作依据1、合同和合同。
2、设计文件。
3、有关规范、规程技术标准:(YD5072-98)(WDJ39-90), GB50319-20004、有关工程的法律、法规。
5、工程项目的自然和社会外部条件。
6、其它。
五、项目监理机构的组织形式六、项目监理机构的人员配备计划及岗位职责1、项目监理机构人员配置2、各监理人员岗位职责1)总监理工程师(代表)的职责与权限A、总监理工程师是监理公司委派履行监理合同的全权负责人,行使监理合同授予的权限,对监理工作有最后的决定权。
B、执行监理公司的指令和交办的任务,组织安排本项目各专业开展监理工作。
C、………2)监理工程师及各单项项目主管职责与权限:A、在总监理工程师(或代表)领导下,项目主管对本单项工程监理工作进行管理。
B、……3)现场监理人员职责与权限A、现场检查人员在项目主管的安排下,负责做好个人分管局(网点)范围内一切有关监理工作。
中华人民共和国通信行业标准YD 5123-2010 通信线路工程施工监理规范Supervision Specification of Installation Engineeringfor Telecommunication Cable Line(报批稿)2×××-××-××发布 2×××-××-××实施 中华人民共和国工业和信息化部 发布中华人民共和国通信行业标准通信线路工程施工监理规范Supervision Specification of Installation Engineering for Telecommunication Cable LineYD 5123-2010主管部门 :中华人民共和国工业和信息化部批准部门 :工业和信息化部通信发展司施行日期 :2010年 10月 1 日××××出版社2 0 1 0 北京2前 言本规范是根据原信息产业部“关于安排2008年《通信工程建设标准》编制计划的通知”(信部规函〔2008〕132号)要求,在原中华人民共和国通信行业标准YD/T 5123-2005《通信线路工程施工监理规范》的基础上进行修订的。
本规范包括总则、术语和符号、一般规定、施工准备阶段的监理工作、施工阶段的监理工作、工程保修阶段的监理工作、合同管理、资料管理、安全监督管理等内容。
本规范用黑体字标志的5.1.6条5款、5.3.15、9.0.6条5、6款、9.0.7、9.0.9、9.0.10条条文为强制性条文,必须严格执行。
本规范由工业和信息化部通信发展司负责解释、监督执行。
本规范在使用过程中,如有需要补充或修改的内容,请与部通信发展司联系,并将补充或修改意见寄部通信发展司(地址:北京市西长安街13号,邮编:100804)。
京石客专##枢纽站场工程〔通信、信号〕监理实施细那么编制:审核:总监理工程师:铁建工程监理##京石客专工程〔京局代建〕监理部二〇〇九年十一月一日目录1编制依据 (2)2工程概况、专业工程特点和难点 (2)3监理工作X围与重点 (2)4监理工作流程 (4)5监理工作控制要点、目标与监控手段 (5)6分部、分项工程监理要点 (6)7分部、分项工程、检验批、检查质量评定 (21)8主要工序的划分与控制方法 (21)9控制方法 (23)10进度控制 (23)11投资控制 (24)12安全控制 (25)13竣工验收的监理 (27)1编制依据1.1已批准的监理规划。
1.2铁路局##枢纽改造工程建设指挥部正式下发的相关施工图。
1.3《铁路建设工程监理规X》〔TB10402-2007〕。
1.4国家、铁道部现行客运专线设计、施工技术指南,验收标准与安全规程等。
2专业工程特点、重点、难点特点:工程规模大,电缆敷设量大,工程进度紧,工期短,牵涉到既有线站场信号设备拆除、改装、移设,技术难度大,试验复杂。
重点:信号、电缆敷设施工42.1公里,拆除既有道岔94组,新装道岔34组,信号机47架;联锁试验、通信、信号设备开通。
难点:Ⅰ场室内既有6502电气集中改微机联锁;Ⅱ场室内既有6502电气集中电路修改、拆、加;室外电缆径路场地狭小,既有电缆纵横交织,电缆敷设施工难度大。
3监理工作X围与重点工程概况:##枢纽客运系统过渡改造工程,主要是为六线隧道开挖工程清障,对既有线路进展改线过渡,为六线隧道的建设腾出作业空间。
过渡工程包括##客站、##Ⅱ—Ⅲ场供电、电务、工务的局部设备,站场变化较大、涉与X围广、难度大。
主要工程量:##客站拆除四站台与9、10、11道,拆除道岔6组,移设电缆6条共8公里,新插入道岔1组,以与相关设备过渡移设配合施工。
配合六线隧道开挖引起##客站南咽喉线路改造,##Ⅱ场需拆除既有股道10条,并对保存的线路进展拆铺道岔和拔线改移,拆除既有道岔49组。
通信管道工程安全监理规划1. 引言通信管道工程是现代通信系统的基础设施之一,负责传输各种通信信号,保证通信网络的正常运行。
为了确保通信管道工程的安全性,需要进行全面的监理工作。
本文档旨在制定通信管道工程安全监理规划,确保监理工作的有效开展。
2. 监理目标通信管道工程安全监理的主要目标是保障工程的安全、合规和高质量完成。
具体目标包括:1.确保通信管道工程施工过程中的人员和设备安全。
2.确保通信管道工程符合相关法律法规和标准规范。
3.监督并确保通信管道工程的质量满足设计要求。
4.确保通信管道工程按照预算和工期进行施工。
3. 监理职责通信管道工程安全监理的职责包括但不限于以下几个方面:•拟定监理计划,并指导施工单位按计划进行工作。
•对施工单位进行监督,确保施工单位的工作符合相关法律法规和标准规范。
•按照设计要求,对通信管道工程的质量进行监督和把关。
•监督施工单位的安全措施,保障施工现场的安全。
•对通信管道工程的工程进度进行监控,确保工期的合理安排。
•协助解决施工过程中的问题和纠纷,保证工程的顺利进行。
4. 监理流程通信管道工程安全监理的流程如下:1.阶段一:前期准备–确定监理团队成员和责任分工。
–深入了解工程的设计和施工方案。
–建立监理档案,包括工程设计、施工合同、监理计划等文件。
2.阶段二:施工前监理–检查施工单位的施工准备工作。
–验收施工单位的施工设备和材料。
–审核施工单位的施工方法和安全措施。
3.阶段三:施工中监理–参与工程现场例行检查和巡视。
–监督施工单位的施工进度和质量。
–解决施工过程中的技术和质量问题。
4.阶段四:竣工验收监理–参与竣工验收工作,确保工程符合设计要求。
–确认施工单位的竣工报告和相关手续。
–编制竣工监理报告,反馈监理情况。
5. 监理要求通信管道工程安全监理的要求包括以下几个方面:•监理人员要具备相关的专业知识和经验,能够熟练运用监理技术、方法和工具。
•监理人员要严格遵守相关法律法规和标准规范,确保监理工作的合法性和准确性。
通信工程监理规一、工程项目建设监理组织(一)监理组织机构框图:主要人员安排(二)各级人员的职责与权限1、总监理工程师的职责与权限➢工程师是监理公司委派履行监理合同的全权负责人,行使监理合同授予的权限。
对监理工作有最后的决定权。
➢执行监理公司的指令和交办的任务,组织领导监理工程师开展监理工作。
➢负责编制监理工作计划,组织实施,并督促、检查执行情况。
➢保持与建设单位的密切联系,弄清其要求与愿望,并负责与施工单位负责人联系,确定工作中相互配合及有关需要提供的资料或需协商解决的问题。
➢审查施工单位的实施性施工组织方案和施工进度计划。
➢督促、检查施工单位开工准备工作,审签开工申请单。
➢参加与所建项目有关的生产、技术、安全、质量、进度等会议或检查。
➢签发工程质量通知单、工程质量事故分析及处理报告、返工或停工命令,审签往来公文函件及报送的各类综合报表。
➢按监理合同权限签署相关报表的审查意见。
➢参与审批交工验收报告和工程初验、终验。
➢督促整理各种技术档案资料。
➢初审工程决算。
➢主动、及时向业主报告上述事实。
➢分析监理工作状况,总结各阶段的监理工作情况。
2、专业监理组主任职责与权限:➢专业监理组主任是监理公司派驻施工现场的专业负责人,在总监理工程师领导下,对组监理工作进行管理。
➢执行总监理工程师的指令和交办的任务,编制本组监理工作计划,并组织实施,领导、组织本组专业监理工程师开展工作,检查落实执行情况。
➢组织专业监理工程师进行质量监督、检查,根据工程施工规范和标准定期检查施工单位执行承包合同情况。
➢受理核实设计变更要求,提出审查意见后呈报总监理工程师。
➢提出本段范围内的返工、停工命令报告,报总监审批。
➢对分项、分部工程进行抽验和参加竣工初验。
➢组织本组专业监理工程师进行监理技术业务学习及交流经验。
➢参加有关例会、会议,每月小结监理组工作,定期向总监理工程师作工作汇报。
➢检查监理工作日志,执行监理公司拟订的管理制度。
监理实施细则(通信)范本一、背景本文档旨在规范监理实施过程中涉及通信方面的工作,以确保项目顺利进行并达到预期目标。
二、职责和权限1. 监理人员有权根据现有法律法规和合同要求,对工程的通信系统设计、施工和调试等环节进行监督和检查。
2. 监理人员应及时发现并报告通信系统设计、施工和调试中存在的问题,并提出合理的建议和改进措施。
3. 监理人员应参与通信设备的验收,并对验收结果进行评估和审查。
4. 监理人员应定期汇报通信系统的运行情况和验收情况,并提出风险评估和问题解决方案。
三、监理流程1. 设计阶段:- 监理人员应参与通信系统的初步设计,并对设计方案进行验证和评估。
- 监理人员应审查通信系统的相关文件和技术规范,确保其符合合同约定和行业标准。
2. 施工阶段:- 监理人员应监督通信设备的安装和调试过程,确保按照设计要求和技术规范进行。
- 监理人员应检查施工过程中的关键节点和质量控制点,确保工程质量。
3. 验收阶段:- 监理人员应参与通信设备的验收过程,检查设备的功能和性能是否符合要求。
- 监理人员应对验收结果进行评估和审查,并在必要时提出整改要求。
四、风险控制1. 监理人员应始终关注通信系统施工和调试中可能存在的风险,并提前采取措施加以控制和解决。
2. 监理人员应与设计单位和施工单位密切合作,协调解决通信系统中的技术和质量问题。
五、文件管理1. 监理人员应建立项目文件管理系统,对相关通信系统的设计、施工和调试文件进行组织和存档。
2. 监理人员应定期更新和备份项目文件,确保其安全可靠。
六、附则本文档经项目相关方共同讨论并正式发布,自发布之日起生效。
如对本文档有任何疑问或需要进一步解释的地方,应及时与项目相关方进行沟通和协商。
__________________通信管道工程安全监理规划编制:审核:江西诚科建设咨询监理有限公司二○一四年十月一日通信管道工程安全监理规划一工程概况××××××××××××××××××××××××××××××××××××××××××××××××××××××××××××。
××××××××××××××××××××××××××××××××××××××××××××××××××××××××××××。
建设单位:×××××××××施工单位:××××××××××××××××××××××××设计单位:×××××××××××××监理单位:×××××××××××××××工程施工区域:×××××××××××二监理工作依据2.1 中华人民共和国安全生产法(2002-6-29)2.2 建设工程安全生产管理条例(国务院393号令)2.3 建筑安全生产监督管理规定(建设部13号令)2.4 建筑施工企业安全生产许可证管理规定(建设部128号令)2.5 通信管道工程施工及验收技术规范(GB50374-2006)2.6 建筑电气工程施工质量验收规范(GB 50303-2002)2.7 建设工程施工安全监理工作守则(试行)2.8 建筑施工高处作业安全技术规范JGJ 80—91;2.9 施工现场临时用电安全技术规范JGJ 46—2005;2.10 通信建设工程安全生产管理规定(工信部规【2008】111号)2.11 建设工程质量管理条例(279号)2.12 通信建设工程监理管理规定信部规[2007]168三监理安全管理组织机构四监理各岗位安全职责4.1 总监理工程师安全监理职责4.1.1 贯彻落实本公司的HSE方针和目标,对本项目的安全监理工作全面负责,并确定施工现场具体安全监理人员,明确其工作职责;4.1.2 督促施工总承包单位建立、健全施工现场安全生产保证体系,成立由项目经理负责的安全生产管理组织;4.1.3 审查施工单位的安全生产许可证,审查施工组织设计中的安全技术措施或安全专项施工方案,并签署意见;4.1.4 在主持编写监理规划时,增加安全监理方案,明确安全监理内容、工作程序和制度措施;4.1.5 审批安全监理实施细则;4.1.6 检查和督促安全监理人员的工作;4.1.7 协助安全事故的调查分析,并督促、检查有关事故后的现场整改情况;4.1.8 组织编写并签发安全监理工作月报、安全监理专题报告;工程暂停令、复工报审表;4.1.9 参加有关单位组织的施工现场安全检查;4.1.10 定期审阅安全监理人员的安全监理日记,并签字;4.1.11 负责处理所监项目中的突发事件,并及时报告公司。

建筑通信与信息工程监理规划实施细则通信与信息专业,本工程项目包括火灾自动报警及消防联动控制系统,综合布线系统和有线电视系统。
背景音乐,电化教学,闭路监控及门禁等智能化系统,本工程项目暂没有设计,仅预留这些系统的管井及干线线槽,今后由甲方委托专业公司设计,再行施工。
以下为质量监理细则:1.1 消防自动报警系统(1)质量标准①主控项目a、感烟、感温等探测器必须盒口周边无破损,探测器接线正确,外观无损伤和无污染,牢固可靠,并采取防尘和防潮措施。
b、火警模块箱可参照配电箱安装工艺标准,导线的压接必须牢固可靠,线号正确齐全。
c、火灾报警柜和消防联动柜安装可参照配电柜安装工艺标准执行。
d、消防控制设备的布置应符合下列要求:1)单列布置时柜前操作距离不应小于1.5m;双列布置时,柜前操作距离不应小于2m;2)在值班人员经常工作的一面,控制柜至墙的距离不应小于3m;3)柜后维修距离不应小于1m;②一般项目a、探测器和扬声器:1)探测器的安装倾斜角度不能大于450,大于450时应采取措施使探测器成水平安装;2)安装在吊顶下面的探测器的盒必须与顶板生根固定好,再安装探测器;3)探测器和扬声器的施工须与各专业协调配合,并满足国家规范要求。
b、端子箱内各回路电缆排列整齐,线号清楚,导线绑扎成束,端子号相互对应,字迹清晰。
c、所有站房接地汇接板、金属箱体、桥架均须与本建筑予埋BR4接地钢板可靠连接,金属管、水平桥架线槽均应按规范要求接地,通信信息系统接地电阻小于1欧姆。
d、设备箱体、桥架、线槽、明配管按设计要求进行放火处理。
e、桥架、线槽安装参照电气照明中电缆桥架安装工艺标准执行。
f、管线、电缆敷设参照电气照明中有关安装工艺标准执行。
(2)应注意的质量问题①探测器和手动报警器的盒子有破口,盒子过深及安装不牢固等现象:应将盒子口收平齐,安装应牢固,如有不合格现象应及时修理好。
②导线编号混乱,颜色不统一:应根据产品技术说明书的要求,按编号进行查线,并将标注清楚的异型端子编号管装牢,相同回路的导线应颜色一致。
信息产业部关于发布《通信建设工程监理管理规定》的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------信息产业部关于发布《通信建设工程监理管理规定》的通知(信部规[2007]168号)各省、自治区、直辖市通信管理局,中国电信集团公司、中国网络通信集团公司、中国移动通信集团公司、中国联合通信有限公司、中国卫星通信集团公司、中国铁通集团有限公司,中国普天信息产业集团公司,中国通信建设总公司:为规范通信行业建设监理活动,促进通信建设监理工作的健康发展,根据《建设工程质量管理条例》、《建设工程安全生产管理条例》等法律、法规,结合通信行业特点,部制定了《通信建设工程监理管理规定》,现予发布,请遵照执行。
本规定自2007年5月1日起实施。
自实施之日起,原信部规(2001)714号发布的《通信建设监理企业资质管理办法》及《通信建设监理工程师资格管理办法》同时废止。
附件:通信建设工程监理管理规定第一章总则第一条为加强通信建设工程监理的管理工作,规范通信建设工程监理活动,促进建设监理工作的健康有序发展,根据《中华人民共和国行政许可法》、《中华人民共和国电信条例》、《建设工程质量管理条例》、《建设工程安全生产管理条例》及《国务院对确需保留的行政审批项目设定行政许可的决定》等法律、行政法规,制定本规定。
第二条在中华人民共和国境内从事通信建设监理活动,实施对通信建设工程监理的监督管理,应遵循本规定。
本规定所称通信建设工程监理是指监理企业受建设单位委托,依据国家和部有关工程建设的法律、法规、规章和标准规范,对通信建设工程项目进行监督管理的活动。
第三条信息产业部负责全国通信建设工程监理的监督管理工作。
通信建设工程监理管理规定第一章总则第一条为加强通信建设工程监理的管理工作,规范通信建设工程监理活动,促进建设监理工作的健康有序发展,根据《中华人民共和国行政许可法》、《中华人民共和国电信条例》、《建设工程质量管理条例》、《建设工程安全生产管理条例》及《国务院对确需保留的行政审批项目设定行政许可的决定》等法律、行政法规,制定本规定。
第二条在中华人民共和国境内从事通信建设监理活动,实施对通信建设工程监理的监督管理,应遵循本规定。
本规定所称通信建设工程监理是指监理企业受建设单位委托,依据国家和部有关工程建设的法律、法规、规章和标准规范,对通信建设工程项目进行监督管理的活动。
第三条信息产业部负责全国通信建设工程监理的监督管理工作。
省、自治区、直辖市通信管理局(以下简称“通信管理局”)负责本行政区域内通信建设工程监理的监督管理工作。
第四条实施通信建设工程监理活动,应当遵循依法、独立、公正、诚信、科学的原则。
第二章监理的内容第五条通信工程建设单位和监理企业约定监理内容,可以包括以下事项:(一)工程建设质量、进度、造价控制;(二)工程建设安全、合同、信息管理;(三)协调工程建设、施工等单位工作关系。
第六条监理企业可以和建设单位约定对通信工程建设全过程(包括设计阶段、施工阶段和保修期阶段)实施监理,也可以约定对其中某个阶段实施监理。
具体监理范围和内容,由建设单位和监理企业在委托合同中约定。
第七条设计阶段监理内容,可以包括以下事项:(一)协助建设单位选定设计单位,商签设计合同并监督管理设计合同的实施;(二)协助建设单位提出设计要求,参与设计方案的选定;(三)协助建设单位审查设计和概(预)算,参与施工图设计阶段的会审;(四)协助建设单位组织设备、材料的招标和订货。
第八条施工阶段监理内容,可以包括以下事项:(一)协助建设单位审核施工单位编写的开工报告;(二)审查施工单位的资质,审查施工单位选择的分包单位的资质;(三)协助建设单位审查批准施工单位提出的施工组织设计、安全技术措施、施工技术方案和施工进度计划,并监督检查实施情况;(四)审查施工单位提供的材料和设备清单及其所列的规格和质量证明资料;(五)检查施工单位严格执行工程施工合同和规范标准;(六)检查工程使用的材料、构件和设备的质量;(七)检查施工单位在工程项目上的安全生产规章制度和安全监管机构的建立、健全及专职安全生产管理人员配备情况,督促施工单位检查各分包单位的安全生产规章制度的建立情况。
通信线路工程施工监理规范一、总则1.1 本规范适用于通信线路工程施工阶段的监理工作,包括架空线路、直埋线路、管道线路以及综合布线工程。
1.2 监理单位应根据通信线路工程的特点、规模、施工条件等因素,制定详细的监理计划,并报请建设单位批准。
1.3 监理单位应选派具有相应资格和经验的监理人员从事通信线路工程施工监理工作。
二、监理内容2.1 施工准备阶段的监理2.1.1 监理单位应审查施工单位提交的施工组织设计、施工方案、施工进度计划等文件,并提出审查意见。
2.1.2 监理单位应检查施工单位的资质、人员、设备、材料等准备情况,确保施工单位具备施工条件。
2.1.3 监理单位应参与施工单位与建设单位的施工前技术交底会,了解工程特点、施工要求等信息。
2.2 施工过程中的监理2.2.1 监理单位应按照监理计划进行现场巡视、检查和监督,确保施工质量、安全、进度等符合要求。
2.2.2 监理单位应审查施工单位提交的施工进度报告、质量报告、安全报告等文件,并提出审查意见。
2.2.3 监理单位应定期组织现场会议,协调解决施工中出现的问题,确保工程顺利进行。
2.2.4 监理单位应参与施工单位的自检、互检、验收等工作,对不符合要求的工程应及时要求施工单位整改。
2.3 施工结束阶段的监理2.3.1 监理单位应审查施工单位提交的工程总结报告、质量保证书、保修卡等文件,并提出审查意见。
2.3.2 监理单位应组织施工单位、建设单位进行工程验收,对不符合要求的工程应及时要求施工单位整改。
2.3.3 监理单位应向建设单位提交监理工作总结报告,对监理工作进行总结和评价。
三、监理要求3.1 监理单位应具备相应的监理资质,选派具有通信线路工程监理经验的监理人员。
3.2 监理单位应熟悉通信线路工程的相关规范、标准和设计要求,对施工单位的技术水平、施工质量、进度控制等方面进行严格监督。
3.3 监理单位应保持与建设单位的沟通,及时了解建设单位的需求和期望,确保监理工作的顺利进行。
通信线路工程施工监理规范第一章总则第一条根据《建筑法》的有关规定,制定本规范。
本规范规定了通信线路工程施工监理的基本要求和具体规范。
施工监理单位应当根据本规范的要求对通信线路工程施工进行监理,并向施工单位提出合理化建议,保障工程质量和安全。
第二条通信线路工程施工监理应当遵循“科学、客观、公正、独立”的原则,确保监理工作的真实、准确、完整、及时。
第三条通信线路工程施工监理应当建立健全的质量管理体系,明确监理工作的职责和任务,保障工程质量和安全。
第四条通信线路工程施工监理应当具备相应的资格和经验,监理单位应当派遣具有相关专业知识和工作经验的监理人员参与监理工作。
第二章施工前准备第五条通信线路工程施工监理应当在施工前对施工单位的组织架构、施工方案、质量控制措施等进行审查,并提出合理化建议。
第六条通信线路工程施工监理应当参与开工会议,与施工单位共同制定工程计划和施工进度,明确监理工作的任务和要求。
第七条通信线路工程施工监理应当对施工现场进行勘察和测量,确保施工地点符合设计要求,保障施工安全。
第八条通信线路工程施工监理应当针对施工现场环境和条件,提出相应的安全措施和预防措施,保障施工过程中的安全。
第九条通信线路工程施工监理应当参与施工材料的采购和验收工作,确保材料的质量符合要求。
第十条通信线路工程施工监理应当对施工单位的人员进行培训和考核,确保施工人员具有相应的技术水平和操作能力。
第三章施工过程监理第十一条通信线路工程施工监理应当对施工现场进行日常监督和检查,确保施工工艺符合设计要求。
第十二条通信线路工程施工监理应当定期对工程质量进行检查和评估,及时发现并解决工程质量问题。
第十三条通信线路工程施工监理应当对施工单位的进度进行监督和检查,确保施工进度按照计划进行。
第十四条通信线路工程施工监理应当对工程施工过程中的安全和卫生问题进行监督和管理,确保施工过程中的安全和卫生。
第十五条通信线路工程施工监理应当对施工现场环境和条件进行监督和检查,及时发现并解决环境问题。
通信建设工程监理实施细则第一章总则第二条本细则适用于各类通信建设工程的监理工作,包括但不限于通信网络、通信设备等工程。
第三条通信建设工程监理应具备相应的资质,按照法律法规和管理规定进行监理工作。
第二章监理组织与管理第四条通信建设工程监理应设立专门的监理组织,确定监理组织人员,包括监理工程师、监理员等。
第五条监理组织应制定并执行监理工作计划,明确监理任务、工作内容和工作周期,并上报监理工作计划。
第六条监理组织应与施工单位、设计单位等建立有效的沟通机制,及时交流沟通工作中的问题和进展情况。
第七条监理组织应对施工单位的工程质量管理进行监督检查,发现问题及时提出整改意见。
第八条监理组织应定期进行工地巡查和检查,发现问题及时整改,并记录检查情况,形成监理报告。
第九条监理组织应配备专业的检测设备和仪器,对工程质量进行检测和评估,并出具相应的检测报告。
第三章监理工作内容第十条通信建设工程监理应按照设计方案进行施工过程中的工程质量管理,包括但不限于施工质量、材料监控、工程安全等。
第十一条监理组织应对施工单位的施工活动进行监督,要求施工单位按照规范、标准和合同要求进行施工。
第十二条监理组织应按照监理合同的约定进行工程款项的支付审核,确保施工单位按照合同约定和进度要求进行施工。
第十三条监理组织应及时了解工程进度情况,提前预警并解决可能影响工程进度的问题。
第四章监理报告和备案第十四条监理组织应根据监理工作情况及时编写监理报告,明确工程质量情况和问题,并提出整改措施和建议。
第十五条监理报告应向业主单位提供,同时抄送施工单位和设计单位。
第十六条业主单位应根据监理报告,督促施工单位按照整改措施进行工程质量的整改。
第十七条监理报告应及时归档备案,形成监理档案,以备审计和验收时使用。
第五章监理费用和服务评价第十八条监理费用由业主单位按照约定支付给监理组织,不得将监理费用转嫁给施工单位或其他单位。
第十九条监理组织应按照约定的监理费用收取标准进行工作,并向业主单位提供监理费用收据。
*****有限公司******通信管道及光缆工程监理规划监理工程师:总监理工程师:*****有限公司二○一七年二月目录一、工程概况 (2)二、监理工作范围、内容、目标 (2)三、监理工作依据 (2)四、监理组织形式、人员配备、监理人员岗位职责 (4)五、监理工作制度 (7)六、工程质量控制 (12)七、工程投资控制 (23)八、工程进度控制 (25)九、安全生产管理的监理工作 (25)十、合同与信息管理 (30)十一、组织协调 (34)十二、监理设施配置 (35)一、工程概况1.1建设单位:1.2设计编号、工程名称、设计单位、施工单位:1.3工程总投资额:1.4监理单位:1.5工程概述:二、监理工作范围、内容、目标1、监理工作范围本工程的施工质量,施工进度,安全施工,文明施工方面为业主提供监理服务。
2、监理工作内容施工阶段的质量控制、已完成合格工程支付前的计量审核、进度协调、组织协调、合同管理、安全文明施工监理。
按照合同要求制定监理程序,做好工程的材料检验与工艺审批、工程跟踪监理、缺陷工程处理及竣工初验等方面的工作。
检查督促施工单位对竣工图、竣工资料的收集整理;施工阶段的工期控制;合同管理:具体包括对工期费用等进行控制,尽量协调各有关单位的关系与配合,工程变更的处理等。
3、监理工作目标3.1质量目标:合格。
3.2工期目标:符合设计工程进度要求。
3.3安全目标:安全生产,文明施工,无人身、质量事故。
三、监理工作依据1.《中华人民共和国建筑法》(中华人民共和国主席令第91号);2.《中华人民共和国合同法》(中华人民共和国主席令第15号);3.《中华人民共和国招标投标法》(中华人民共和国主席令主第21号);4.《中华人民共和国安全生产法》(中华人民共和国主席令第70号);5.《建设工程安全生产管理条例》(中华人民共和国国务院令第393号);6.《建设工程质量管理条例》(中华人民共和国国务院第279号令);7.《民用建筑节能条例》(中华人民共和国国务院第530号令)8.《建设工程监理范围和规模标准规定》(建设部令第86号);9.《工程建设标准强制性条文》(建设部颁发);10.《评标委员会和评标方法暂行规定》(7 部委12号令);11.《城市建设档案管理规定》(建设部令第61号);12.《建设部关于修改〈城市建设档案管理规定〉的决定》(建设部令第90号);13.《实施工程建设强制性标准监督规定》(建设部令第81号);14.《建设工程监理与相关服务收费管理规定》(发改价格[2007]670号);15.《上海市建设工程监理管理暂行办法》(1999年7月16日上海市人民政府令第70号发布,根据2003年8月1日《上海市人民政府关于修改〈上海市建设工程监理管理暂行办法〉的决定》修正,根据2007年11月30日上海市人民政府令第77号修正);16.《上海市建设工程质量监督管理办法》(上海市人民政府令第88号);17.《上海市建筑节能管理办法》(上海市人民政府令第50号)18.《上海市建设工程文明施工管理规定》(上海市人民政府令第18号)19.《上海市建筑市场管理条例》(上海市人大会第三十九次会议通过);20.《建设工程监理规范》(GB 50319-2013);21.《关于实行建设工程竣工验收备案制度的通知》(沪建建[2000]第0870号);22.《关于〈上海市工程建设地方标准强制性条文〉的通知》(沪建建[2000]第0754号);23.关于《建设工程监理与相关服务收费管理规定)的若干意见》(沪建交联[2007]802号文)24.《建设工程施工安全监理规程》(DG/TJ08-2035-2008);25.《关于本市限期禁止工程施工使用现搅拌砂浆的通知》(沪建交联(2007)886号文)26.《关于实施建设工程安全监理的指导意见》(沪建建管2003第170号文)27.其他技术标准最新版本四、监理组织形式、人员配备、监理人员岗位职责1、监理组织机构的组织形式总监理工程师监理工程师现场监理员现场监理员2、项目监理机构的人员配备计划3、施工各阶段派驻监理人员计划8人11人 8人 4人监理人数工作阶段准备阶段施工阶段验收阶段保修阶段4、项目组的人员岗位职责1)总监理工程师职责:(1)确定项目监理组人员的分工和岗位职责;(2)主持编写项目监理规划、审批项目监理业务指导,并负责管理项目组的日常工作;(3)审查分包单位的资质,并提出审查意见;(4)检查和监督项目组的工作,根据工程项目的进展情况可进行监理人员调配,对不称职的监理人员应调换其工作;(5)主持监理工作会议,签发项目监理组的文件和指令;(6)审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划;(7)审核签署承包单位的申请、支付证书和竣工结算;(8)审查和处理工程变更;(9)主持或参与工程质量事故的调查;(10)调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;(11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;(12)审核签认工程质量检验评定资料,审查施工单位的竣工申请,组织项目组对待验收的工程项目进行质量检查,参与工程项目的竣工验收;(13)主持整理工程项目的监理资料。
网络通信监理规划方案一、背景随着信息技术的不断发展,网络通信已经成为了各行各业必不可少的基础设施。
在网络通信建设的过程中,需要进行监理,以确保建设的质量和技术要求。
因此,要制定一套完善的网络通信监理规划方案。
二、目标本网络通信监理规划方案的目标是:1.确保网络通信建设的质量和技术要求。
2.提高监理效率,减少监理成本。
3.统一监理标准,保证监理的一致性和可靠性。
4.为未来网络通信维护提供参考和依据。
三、监理范围1.网络通信设备的选型和配置。
2.网络通信系统的搭建和实施。
3.网络通信设备的调试和运行,以及问题的排查和处理。
4.网络通信的监测和管理。
四、监理流程1.前期准备–形成监理组织机构和管理制度。
–制定监理计划,明确监理范围和任务。
–确定监理人员和监理工具。
–制定监理报告和监理记录表。
2.设计阶段监理–参与设计文件审查。
–审查网络通信技术方案,给出建议和意见。
–验证设备选型是否符合要求。
3.施工阶段监理–对网络通信设备的安装、调试、测试和验收进行监理。
–审核验收文件,判断是否合格。
–对现场施工过程中可能发生的问题进行监督和指导。
4.运行阶段监理–合理监测网络通信系统运行情况,及时发现并解决安全、故障等问题。
–监测网络通信设备性能,提出改进建议。
–维护网络通信系统运行的连续性和稳定性。
5.收尾阶段监理–审核竣工资料,填写监理报告和监理记录表。
–对网络通信系统的交付、验收进行监理。
–将监理结果与建设合同要求、监理标准进行对比,形成监理意见。
五、监理要求1.监理人员应具有相关国家认定的资格和工作经验。
2.监理应按照现场管理规范和质量标准进行。
3.在监理期间,监理人员应保证秘密性、责任性和客观性。
4.监理应要求经济、合理、高效。
六、监理报告监理报告是监理的重要成果,它应包括以下内容:1.监理组织机构及监理人员名单。
2.监理的基本情况及留痕记录文件。
3.监理中的责任和义务,情况记录。
4.施工各个阶段的监理情况、现场测量记录、检验结果等。
通信工程监理规划
(实习报告)
工程名称:
建设单位:
设计单位:
施工单位:
监理单位:
监理工程师 :
班级:姓名:学号:
总监理工程师:
审批:
年月日
工程项目概况
1、工程名称:
2、工程规模:本工程共计新建管道管程公里,总计管孔公里。
新建小号直通人井个,双盖手井个。
新敷设电缆共计皮长公里,共计线对公里,立交接箱个,装分线盒个。
新敷设光缆共计皮长公里,共计
纤对公里,
3、概(预)算投资总额:元,其中管道部分万,光缆部分元,电缆线路部分为万。
技工工日为工日,普工工日为工日。
总工日为工日。
4、计划工期:计划开工日期:年月日,计划竣工日期:年月日。
一、监理工作范围
监理工作范围:工程施工阶段和保修阶段监理。
二、监理工作内容
(1)在收到设计文件后,由监理工程师组织审阅设计文件,并对图纸中的存在问题做好记录,以便在设计会审或技术交底时提出研讨........
三、监理工作目标
1、质量目标:
2、工期目标:工程计划开工日期:年月日,计划竣工日期:年月日。
3、投资目标:计划投资
四、监理工作依据
1、合同和合同。
2、设计文件。
3、有关规范、规程技术标准:(YD5072-98)
(WDJ39-90), GB50319-2000
4、有关工程的法律、法规。
5、工程项目的自然和社会外部条件。
6、其它。
五、项目监理机构的组织形式
六、项目监理机构的人员配备计划及岗位职责
1、项目监理机构人员配置
2、各监理人员岗位职责
1)总监理工程师(代表)的职责与权限
A、总监理工程师是监理公司委派履行监理合同的全权负责人,行使监理合同授予的权限,对
监理工作有最后的决定权。
B、执行监理公司的指令和交办的任务,组织安排本项目各专业开展监理工作。
C、………
2)监理工程师及各单项项目主管职责与权限:
A、在总监理工程师(或代表)领导下,项目主管对本单项工程监理工作进行管理。
B、……
3)现场监理人员职责与权限
A、现场检查人员在项目主管的安排下,负责做好个人分管局(网点)范围内一切有关监理工
作。
B、………
七、监理工作程序
详见以下附件监理程序指引
1、监理工作流程图
2、主要材料工地接货验收流程图
3、工序交接检验程序图
4 、设计变更流程图
八、监理工作方法及措施
(一)进度控制
本工程计划进度横道图如下:(先列表列出工程量及完成时间,再画出工程进度控制横道图)
(二)质量控制
1)根据施工单位提交的《工程材料/构配件/设备报审表》,现场监理员组织施工单位现场检查确认工程进场的材料、设备的数量和质量情况。
对工程材料的检查要求如下:
1、工程施工质量控制点:
工程施工质量控制点及控制工作方法表
1)工程初验、终验的检查的主要项目如下表:
(四)合同管理
(五)信息管理与反馈
九、监理工作制度
主要有以下几方面制度:
(一)质量管理体系
(二)设计阶段监理跟踪
(三)………
十、监理设施
十一、安全实施细则
(一)安全组织架构
(二)……….
(三)线路施工方面的安全注意事项
1、
2、
3、
4、
5、
(四)安全事故处理要求
1、
2、
3、
4、
(五)管理细则
附图1 质量控制工作流程图
附图2 主要器材、设备验收流程
附图3 工序交接检验程序
附图4 设计变更流程图。
