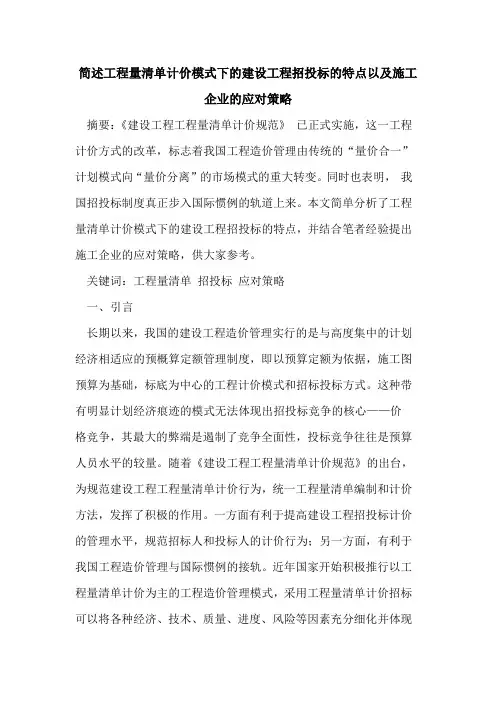

工程量清单模式下的招投标
- 格式:doc
- 大小:29.00 KB
- 文档页数:3
简述工程量清单计价模式下的建设工程招投标的特点以及施工企业的应对策略摘要:《建设工程工程量清单计价规范》已正式实施,这一工程计价方式的改革,标志着我国工程造价管理由传统的“量价合一”计划模式向“量价分离”的市场模式的重大转变。
同时也表明,我国招投标制度真正步入国际惯例的轨道上来。
本文简单分析了工程量清单计价模式下的建设工程招投标的特点,并结合笔者经验提出施工企业的应对策略,供大家参考。
关键词:工程量清单招投标应对策略一、引言长期以来,我国的建设工程造价管理实行的是与高度集中的计划经济相适应的预概算定额管理制度,即以预算定额为依据,施工图预算为基础,标底为中心的工程计价模式和招标投标方式。
这种带有明显计划经济痕迹的模式无法体现出招投标竞争的核心——价格竞争,其最大的弊端是遏制了竞争全面性,投标竞争往往是预算人员水平的较量。
随着《建设工程工程量清单计价规范》的出台,为规范建设工程工程量清单计价行为,统一工程量清单编制和计价方法,发挥了积极的作用。
一方面有利于提高建设工程招投标计价的管理水平,规范招标人和投标人的计价行为;另一方面,有利于我国工程造价管理与国际惯例的接轨。
近年国家开始积极推行以工程量清单计价为主的工程造价管理模式,采用工程量清单计价招标可以将各种经济、技术、质量、进度、风险等因素充分细化并体现在综合单价的确定上,不在需要像以前定额计价那样进行套定额、调整材料价差、计算独立费等工作,使工程计价简单明了,更适合招投标工作。
开展工程量清单计价模式下的招投标研究,可以使我们充分认识工程量清单计价的重要意义,有助于保证工程量清单计价模式的顺利推行,增强《招投标法》的可操作性,引导施工企业开展公平合理的价格竞争,促进工程建设招投标健康、有序、协调发展,只有这样才能推动我国工程造价改革不断向纵深发展,真正营造一个既符合国际惯例,又适合我国国情的“公开、公平、公正和诚实信用”的市场竞争机制与市场竞争环境。
工程量清单招投标
随着现代社会的不断发展,工程建设项目的招投标成为一种常见的方式。
在工程建设项目的招投标过程中,工程量清单起着至关重要的作用。
工程量清单是对工程项目所需的材料、设备、人工等进行详细细化的清单,以便于合同方评估工程造价和施工方便于施工。
本文将介绍工程量清单招投标的意义、编制方法以及招投标的注意事项。
一、工程量清单招投标的意义
1. 确定工程造价:工程量清单是工程造价预算的基础,通过明确工程项目的材料、设备、人工等需要量,可以准确计算工程的成本,并进行合理的预算安排。
2. 规范招投标过程:工程量清单可以规范招投标过程,确保各方都在公平、透明的条件下进行竞标,从而提高招标项目的质量和效率。
3. 保证施工质量:工程量清单详细列出了工程项目所需的材料、设备、人工等,可以作为施工方在施工过程中的参考,确保施工质
量符合要求。
二、工程量清单的编制方法
1. 确定项目需求:在编制工程量清单之前,需要明确工程项目
所需的功能、规模、用途等,以便准确列出所需的材料、设备、人
工等。
2. 制定单位工程清单:根据项目需求,将工程项目划分为不同
的单位工程,例如土建工程、装饰工程、电气工程等,并逐一列出
所需的材料、设备、人工等。
3. 标准化处理:为了确保工程量清单的准确性和一致性,可以
参考相关的国家和行业标准,进行标准化处理,例如统一计量单位、明确规格要求等。
4. 细化清单内容:对于每一项需要列出的材料、设备、人工等,应尽可能细化清单内容,包括具体的品牌、型号、数量等,以便于
施工方进行准确计算。
工程量清单计价方法对招投标的优劣势工程量清单计价方法是指在建设项目中,按照一定的计量单位来计价,其中包括工程项目的工程数量、工程设施设备、人工及材料等各项工程成本计算方法。
该方法已被确定为现代建筑行业所广泛采用的一种计价方法。
在招投标中,该方法也是常见的一种报价方式。
下面就工程量清单计价方法在招投标中的优劣势进行分析。
一、优势1.准确性高:工程量清单计价方法能够对项目进行系统化计算,能够更加准确的预测工程成本,确保招标企业不会因为低估成本而出现亏本的情况。
2.可比性强:工程量清单计价方法可以让招标方在不同时间、不同地点的建筑工程比较中能够得出一致结果,由此可以对项目的建造过程以及成本进行横向比较。
3.仔细分析,降低风险:采用工程量清单计价方法的招标企业需要仔细梳理项目所需要的各种材料、设备和人工等成本,这种事先的风险评估能够减少项目后期发生的不必要成本,减少投标方赔钱的风险。
4.更加透明:工程量清单计价方法能够更加透明的反映出建设项目的构成和费用细节,利于招投标方在对比不同投标方报价时更加精准地选择投标方。
二、劣势1.耗时长:采用工程量清单计价方法需要对各个工程项进行仔细分析,并且需要不停地调整计划,因此会比其他计价方法需要更长的时间。
2.工程量无法适应变化:考虑到建筑项目在施工过程中会随时发生变化,因此采用工程量清单计价方法的招标方需要花费更多的精力去管理这些变化,并且不同工程的变化对价格的影响也不同。
3.波动较大:由于工程量清单计价方法的精度很高,因此在招投标过程中文件很多,而价格的波动也会很大,客户往往要不断调整预算和工期。
4.不同地区的差异:工程量清单计价方法具有一定的地域性,因此不同地区的项目计价会有差异,不同地域之间无法进行准确比较。
结论:综上所述,工程量清单计价方法在招投标中既有一定的优势,也有一些劣势。
在选择使用这种算法时,需要根据项目的特点和实际情况进行综合考虑。
同时,需要注意工程变化对投标方的影响以及价格波动对招标方的影响。

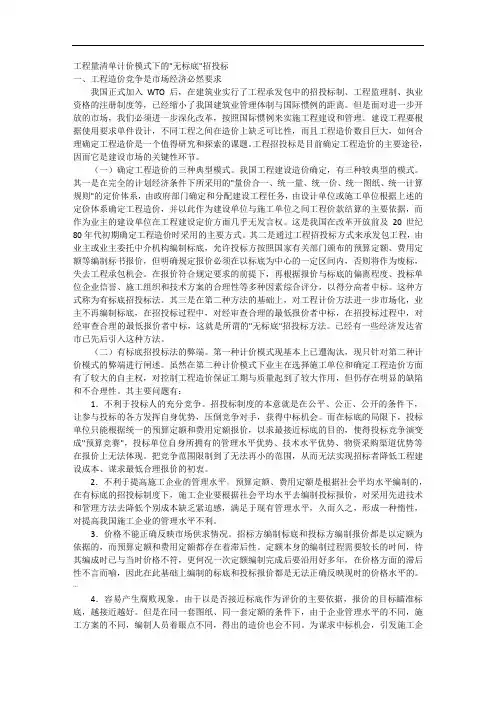

工程量清单计价模式下的"无标底"招投标一、工程造价竞争是市场经济必然要求我国正式加入WTO后,在建筑业实行了工程承发包中的招投标制、工程监理制、执业资格的注册制度等,已经缩小了我国建筑业管理体制与国际惯例的距离。
但是面对进一步开放的市场,我们必须进一步深化改革,按照国际惯例来实施工程建设和管理。
建设工程要根据使用要求单件设计,不同工程之间在造价上缺乏可比性,而且工程造价数目巨大,如何合理确定工程造价是一个值得研究和探索的课题。
工程招投标是目前确定工程造价的主要途径,因而它是建设市场的关键性环节。
(一)确定工程造价的三种典型模式。
我国工程建设造价确定,有三种较典型的模式。
其一是在完全的计划经济条件下所采用的"量价合一、统一量、统一价、统一图纸、统一计算规则"的定价体系,由政府部门确定和分配建设工程任务,由设计单位或施工单位根据上述的定价体系确定工程造价,并以此作为建设单位与施工单位之间工程价款结算的主要依据,而作为业主的建设单位在工程建设定价方面几乎无发言权。
这是我国在改革开放前及20世纪80年代初期确定工程造价时采用的主要方式。
其二是通过工程招投标方式来承发包工程,由业主或业主委托中介机构编制标底,允许投标方按照国家有关部门颁布的预算定额、费用定额等编制标书报价,但明确规定报价必须在以标底为中心的一定区间内,否则将作为废标,失去工程承包机会。
在报价符合规定要求的前提下,再根据报价与标底的偏离程度、投标单位企业信誉、施工组织和技术方案的合理性等多种因素综合评分,以得分高者中标。
这种方式称为有标底招投标法。
其三是在第二种方法的基础上,对工程计价方法进一步市场化,业主不再编制标底,在招投标过程中,对经审查合理的最低报价者中标,在招投标过程中,对经审查合理的最低报价者中标,这就是所谓的"无标底"招投标方法。
已经有一些经济发达省市已先后引入这种方法。

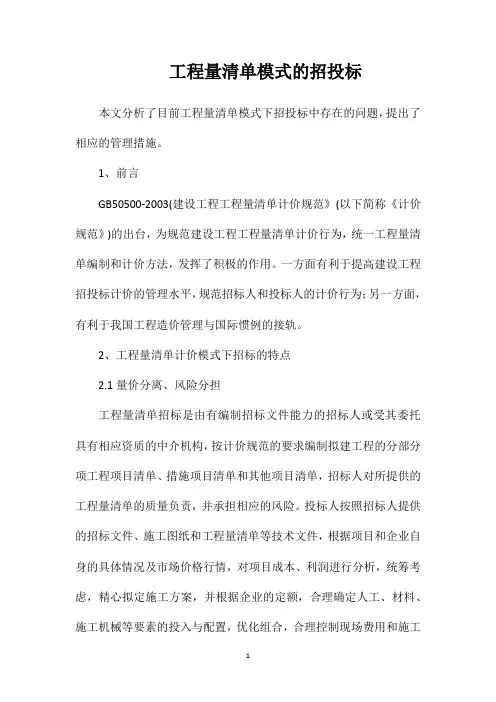

工程量清单模式的招投标本文分析了目前工程量清单模式下招投标中存在的问题,提出了相应的管理措施。
1、前言GB50500-2003(建设工程工程量清单计价规范》(以下简称《计价规范》)的出台,为规范建设工程工程量清单计价行为,统一工程量清单编制和计价方法,发挥了积极的作用。
一方面有利于提高建设工程招投标计价的管理水平,规范招标人和投标人的计价行为;另一方面,有利于我国工程造价管理与国际惯例的接轨。
2、工程量清单计价模式下招标的特点2.1量价分离、风险分担工程量清单招标是由有编制招标文件能力的招标人或受其委托具有相应资质的中介机构,按计价规范的要求编制拟建工程的分部分项工程项目清单、措施项目清单和其他项目清单,招标人对所提供的工程量清单的质量负责,并承担相应的风险。
投标人按照招标人提供的招标文件、施工图纸和工程量清单等技术文件,根据项目和企业自身的具体情况及市场价格行情,对项目成本、利润进行分析,统筹考虑,精心拟定施工方案,并根据企业的定额,合理确定人工、材料、施工机械等要素的投入与配置,优化组合,合理控制现场费用和施工技术措施费用,合理确定综合单价和投标价。
2.2合理低价中标合理低价就是工期合理、施工组织设计的方案先进合理且足以保证工程质量,报价在不低于企业个别成本的前提下足以保证工程顺利完成且最低。
工程量清单招标评标时,围绕“合理低价”这一原则进行评判,保证中标价是合理的最低价。
2.3标底作用淡化工程量清单计价,是依据工程量清单结合市场和企业个别情况确定工程造价。
工程的标底一般由有相应资质的中介机构来编制,由于工程量清单计价在我国刚刚推行不久,而以往造价专业技术人员是依据图纸,根据国家工程造价管理机构发布的预算定额及价格信息计价,不关心市场信息,不注重资料、数据的积累以及工程造价深层次的研究与探讨,所以目前许多中介机构还没有建立起完备的工程造价信息系统,完全脱离国家预算定额,许多中介机构就无法编制工程预算了。

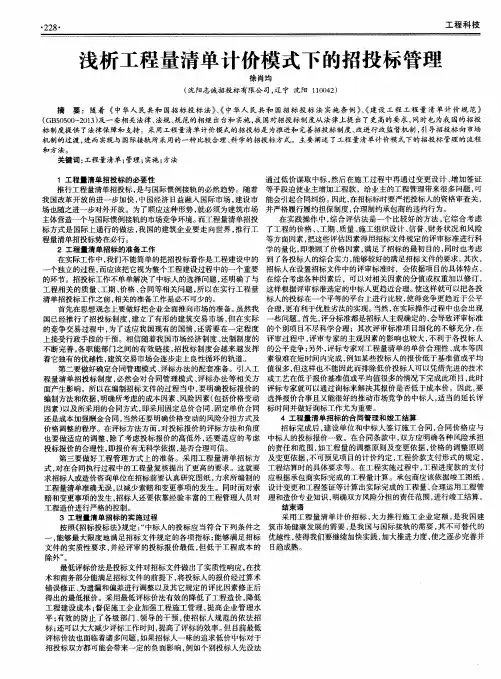

浅谈⼯程量清单计价模式下的招投标科技信息⼀、概述所谓的⼯程量清单是按照招标要求和施⼯设计图纸要求规定将拟建招标⼯程的全部项⽬和内容,依据统⼀的⼯程量计算规则、统⼀的⼯程量清单项⽬编制规则要求,计算拟建招标⼯程的分部分项⼯程数量的表格,列在清单上作为招标⽂件的组成部分,供投标单位逐项填写单价⽤于投标报价。
投标报价应根据招标⽂件中的⼯程量清单和有关要求、施⼯现场实际情况及拟定的施⼯⽅案或施⼯组织设计,应根据企业定额和市场价格信息,并参照建设⾏政主管部门发布的现⾏消耗量定额进⾏编制。
在竞争⽇益激烈的建筑业,使⽤⼯程量清单计价⽅式进⾏⼯程的招投标符合了市场经济发展的要求,也有利于规范⼯程招投标活动。
⼆、⼯程量清单计价模式下招投标的特点1.实现风险的合理分担⼯程量清单招投标中,招标⼈对所提供的⼯程量清单的质量以及⼯程量的变更和计算错误负责,并承担相应的风险。
投标⼈按照招标⼈提供的资料,根据企业⾃⾝的具体情况和市场的变化,合理确定各项资料的投⼊,优化组合,使资源得到最佳的利⽤。
因此投标⼈只对⾃⼰的报价负责。
这种风险的合理分担,使招标⼈和投标⼈明确权责关系,实现最⼤程度的风险降低,同时也提⾼了投标⼈的投标积极性。
2.合理低价中标合理低价就是在⼯期合理、施⼯组织设计的⽅案先进合理且⾜以保证⼯程质量的前提下,以不低于企业个别成本的报价来保证⼯程顺利完成且造价最低。
合理低价促使企业在投标竞标时不盲⽬压价。
合理的、不低于成本的低价不但能在投标过程中使投标企业获得机会,还能为招标企业节省资⾦。
3.淡化标底标底是⽤来评标定标的重要依据,直接关系到最后的招投标结果。
但在现实⽣活中,为了获得⼯程项⽬的建设权,投标⼈想⽅设法去打探标底,⽽⼀些招标⼈也⽤标底作为谈判筹码,暗中出卖标底,定下中标⼈。
这都违背了公平公正的原则,不利于公开挑选优秀的企业。
⽬前实施的⼯程量清单计价的招投标中,淡化标底已成为公平竞争的重要⼿段。
在现在的建设⼯程项⽬的招投标中,招标⼈要么设置相应的控制价,要么就是⽆标底招标。

工程量清单模式下的招投标摘要:随着社会经济的快速发展,各类工程项目也呈现出蓬勃发展的态势。
在工程项目的招投标过程中,工程量清单模式已经成为一种常见的招投标方式。
本文对工程量清单模式下的招投标进行了详细分析和探讨,包括其定义、特点、优势和注意事项等。
该文旨在提供有关工程量清单模式下招投标的全面理解和有益指导。
引言:工程量清单模式是一种通过编制工程量清单,明确工程项目的所有施工量并以此作为招投标的依据的模式。
这种模式在招投标过程中起到了举足轻重的作用,可以为招标人和投标人提供透明、公正的竞争环境,促进工程项目的顺利实施。
下文将对工程量清单模式下的招投标进行进一步的分析与阐述。
一、工程量清单模式下的定义工程量清单模式是一种根据工程项目的设计图纸、技术要求和施工方案,清单形式呈现出所有施工工程量,并以此为依据进行招投标的模式。
工程量清单模式首先需要根据设计要求编制详细的施工方案,并将其转化为可供计量的项目工程量,最终形成清晰明确的工程量清单。
这样的清单可以方便投标人对项目的工程量进行准确计算及报价。
二、工程量清单模式的特点1. 详细全面:工程量清单模式下,要求对工程项目中的每个施工项进行细致的划分和计量,确保清单的详细全面。
2. 准确可控:通过工程量清单模式可以对项目工程量进行准确计算和控制,有助于提高工程项目的预算准确性和成本控制。
3. 透明公正:工程量清单模式下的招投标过程公开透明,能够为各方提供公正竞争的机会,避免投标人搞钓鱼执法等不正当行为。
4. 易于比较:各投标人可以根据工程量清单模式提供的依据进行准确的比较和评估,从而选择最合适的中标者。
三、工程量清单模式的优势1. 保证公平竞争:工程量清单模式下,清单体现了对施工工程量的明确界定,使得各投标人在报价时具备了相同的信息,确保了公平竞争的机会。
2. 提高效率:通过工程量清单的编制,可以使得投标人更加快速、准确地进行工程量测算,提高招投标效率。
3. 降低风险:工程量清单模式能够有效地规避工程量争议和纠纷的风险,避免工程合同纠纷的发生,降低招标人和投标人的风险承担。
浅谈工程量清单计价模式下的招投标摘要:随着市场经济的发展,在建设工程中因计价方法的限制和招标制度的不完善而产生的问题日益突出,原有计价模式已不能满足现代经济发展的招投标需求,无法实现招投标的真正目的。
关键词:工程量清单计价;招投标我国建设工程施工招投标制度,始于20世纪80年代中期,目的是引起施工企业的竞争,以便择优录取。
但是,在过去定额模式的计价方式中,调节承发包双方利益和反映市场价格等方面存在许多不适应的地方,特别是在公开、公平、公正竞争方面,还缺乏合理完善的机制。
我国加入wto后,建筑市场进一步对外开放,工程计价方式也逐步与国际接轨。
我国于2003年开始实施《建设工程工程量清单计价规范》,它的推行,是“控制量、放开价、企业自主定价,最终由市场形成价格”的改革思路的具体体现,这有利于发挥企业个别成本的竞争力,也有利于规范工程招标中的计价行为。
一、工程量清单招投标特点工程量清单是把承包合同中规定的准备实施的全部项目和内容,按工程部位、性质以及工程数量、单价、合价等列表表示,用于招投标后计算工程价款的依据,工程量清单是承包合同的重要组成部分。
工程量清单报价主要是综合单价法,是按招标人提供的工程量清单,依据投标人自身的技术、工艺和管理水平进行投标报价,计算出对应于工程量清单的综合单价,由清单工程量计算出实体成本费用,综合单价包括人工费、材料费、机械费、管理费及利润,同时按施工图计算出施工前后以及施工期必须或可能发生的各项措施费用,再加上规费和税金形成工程总造价。
工程量清单是编制招标工程标底,投标报价和工程结算时调整工程量的依据。
采用工程量清单招标则可以简化投标报价计算过程,缩短投标报价时间,并为投标提供一个公平、公开、公正的竞争环境。
二、工程量清单计价模式对招投标阶段工程造价控制的影响招投标阶段工程造价控制体现:获得竞争性投标报价、有效评价最合理报价、签订合同预先控制造价变更。
1.合同价的形成方式使工程造价更接近工程实际价值。
工程工程量清单招标投标实施办法随着工程项目越来越多,工程招标投标已成为项目准备的必要环节,而工程量清单则是招标文件中的重要部分。
为了使工程量清单招标投标实施办法更加统一和规范化,本文将从以下几个方面进行详细阐述。
1. 工程量清单的概念工程量清单是工程施工项目招标文件中的一部分,用于编制工程总投资估算、编制工程施工合同的基础性文本。
通常包括工程名称、工程品种、工程规模、工程量、工程单位、单价、合价等条目,是施工单位按照工程设计图纸或规范要求,通过测量和计算得出的工程材料及人工费用统计表。
2. 工程量清单的招标投标实施概述为了规范工程量清单的招标投标实施,以下是一般招标投标实施流程:1.招标文件的发布:招标人发布招标文件,文件中包含工程量清单和招标说明。
2.投标人的报名:投标人需在规定时间内报名并缴纳保证金。
3.投标文件的编制:投标人必须按照招标文件要求,认真编制投标文件。
4.开标及评标:招标人按照规定的时间和地点,对投标文件进行开标及评标。
5.中标公示及合同签订:评标委员会按照评标结果进行中标候选人公示,并按照合同法的规定签订施工合同。
3. 工程量清单招标投标实施的具体解析工程量清单招标投标实施的具体步骤如下:3.1 工程量清单编制的要求工程量清单编制是招标投标的核心,编制的要求包括:1.工程量清单应当按照招标文件的要求和设计文件的规定进行编制。
2.工程量清单应当完整、准确,计算公式清晰。
3.工程量清单的单位、单价的计算方法应当贴合现实工程的实际情况,并符合市场行情。
3.2 工程量清单的投标文件要求投标人应当按照以下要求提交工程量清单的投标文件:1.工程量清单应当与投标文件的其他内容相符,具有连续性和可比性。
2.工程量清单的应标人确认单应当真实有效。
3.投标人应当在投标文件中明确工程量清单计算方式、编制依据及明细表的填制方法。
3.3 工程量清单评标的重点评标委员会在评标时应当重点关注以下几个方面:1.工程量清单是否完整,是否包含了招标文件要求的内容。
工程量清单模式下的投标报价工程量清单计价是一种国际上通行的工程造价计价方式,是在建设工程招投标中,招标人按照国家统一的《建设工程工程量清单计价规范》的要求以及施工图,提供工程量清单,由投标人依据工程量清单、施工图、企业定额、市场价格自主报价,并经评审后,合理低价中标的工程造价计价方式。
工程量清单计价实行“政府宏观调控、企业自主报价、市场形成价格”的动态管理模式。
作为施工企业的工程造价管理人员,要切实转变观念,掌握工程量清单计价的思路和方法,以适应新的计价模式下的工程招投标活动。
工程量清单报价的主要内容包括,工料机消耗量的确定,综合单价的确定,措施项目费的确定和其他项目费的确定。
投标人报价时应根据招标人提供的工程量清单编制分部分项工程量清单计价表、措施项目清单计价表、其他项目清单计价表以及规费、税金项目清单计价表,计算完毕后,汇总得到单位工程投标报价汇总表,再层层汇总,分别得出单项工程投标报价汇总表和工程项目投标总价汇总表。
在编制过程中,投标人应按招标人提供的工程量清单填报价格,注意填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标人提供的一致。
工程量清单报价的核心内容是综合单价的确定,综合单价的编制是否合适,决定了清单报价是否合适,综合单价是投标人能否中标的关键点,是投标人中标后盈亏的衡量值。
清单工程量是由招标人发布的拟建工程的招标工程量,是投标人投标报价的重要依据。
但是,投标人不能根据清单工程量直接进行报价,因为施工方案不同,采用的定额不同,综合单价的综合结果也是不同的,所以在投标报价时,各投标人必然要计算报价工程量。
报价工程量是根据所采用的定额和相对应的工程量计算规则计算的,投标人一旦确定采用何种定额,就应按其定额所划分的项目内容和工程量计算规则计算工程量。
这里应注意编制工程量清单时,分部分项工程量是按《建设工程工程量清单计价规范》附录中的计算规则计算的,而报价时工程量是按所采用定额规定的计算规则计算的,二者不尽相同,在使用时注意两者的区别。
工程量清单计价模式下的招投标造价之我见摘要:在目前建设项目全过程工程造价管理还未普遍实施的状况下,设计阶段及之前的工程造价控制固然重要,但在实践工作中还未能有效开展。
我们目前的实践工作中,做得较多是从工程量清单计价模式下的招投标阶段开始介入工程造价。
关键词:计价模式:工程量清单;招投标;工程造价一、工程量清单计价模式下实施招投标工作的主要程序1 招标阶段1.1 业主方拟建项目报送建设行政主管部门审批,并提出招标申请;发布招标公告:业主(或委托招标代理单位)通过公众传媒,如报纸、专业期刊、信息网络等向不特定的施工承包商发布工程招标信息。
如果是邀请招标,则向经过选择的承包商发出投标邀请函,要注意不得少于三家。
1.2招标单位在工程方案、初步设计或部分施工图设计完成后.委托招标代理单位按统一的清单编码、项目划分、计量单位及工程量计算规则,以单位工程为对象.计算并列出各分项工程的工程量清单,作为招标文件的组成部分发放给各投标单位并将招标申请书提交招标管理机构备案;招标文件由业主(或委托招标代理单位)编制,一般包括工程情况综合说明、招标范围和要求、设计文件和图纸、主要合同条款、评标办法等主要内容。
1.3招标代理单位根据工程量清单按现行招标单位拟定的工、料、机价格和取费标准,取费程序及其他条件计算综合单价,得出预算价,并参照当地建筑市场的报价水平作一定幅度的下浮后形成标底。
2 投标阶段2.1投标申请人填报投标单位资格预审表或通过网络交易系统报名,通过资格预审后即可参与工程投标。
2.2招标人向通过了资格审查的企业发放招标文件和各类技术文件,并组织投标人进行标前会议及现场勘查。
2.3投标人在认真研究招标文件、工程量清单的编制规则和设计图纸后对工程量清单进行复核,向招标人提出不明确的地方。
招标人按照招标文件约定的时间召开投标预备会,明确解答所有投标人提出的问题,并以会议纪要的形式记录下来,发放给所有投标人,作为统一调整的依据。
工程量清单模式下的招投标
2010-10-14 13:37来源于网络【大中小】【打印】【我要纠错】摘要:本文分析了目前工程量清单模式下招投标中存在的问题,提出了相应的管理措
施。
1、前言
GB 50500-2003(建设工程工程量清单计价规范》(以下简称《计价规范》)的出台,为规范建设工程工程量清单计价行为,统一工程量清单编制和计价方法,发挥了积极的作用。
一方面有利于提高建设工程招投标计价的管理水平,规范招标人和投标人的计价行为;另一方面,有利于我国工程造价管理与国际惯例的接轨。
2、工程量清单计价模式下招标的特点
2.1 量价分离、风险分担
工程量清单招标是由有编制招标文件能力的招标人或受其委托具有相应资质的中介机构,按计价规范的要求编制拟建工程的分部分项工程项目清单、措施项目清单和其他项目清单,招标人对所提供的工程量清单的质量负责,并承担相应的风险。
投标人按照招标人提供的招标文件、施工图纸和工程量清单等技术文件,根据项目和企业自身的具体情况及市场价格行情,对项目成本、利润进行分析,统筹考虑,精心拟定施工方案,并根据企业的定额,合理确定人工、材料、施工机械等要素的投入与配置,优化组合,合理控制现场费用和施工
技术措施费用,合理确定综合单价和投标价。
2.2 合理低价中标
合理低价就是工期合理、施工组织设计的方案先进合理且足以保证工程质量,报价在不低于企业个别成本的前提下足以保证工程顺利完成且最低。
工程量清单招标评标时,围绕“合理低价”这一原则进行评判,保证中标价是合理的最低价。
2.3 标底作用淡化
工程量清单计价,是依据工程量清单结合市场和企业个别情况确定工程造价。
工程的标底一般由有相应资质的中介机构来编制,由于工程量清单计价在我国刚刚推行不久,而以往造价专业技术人员是依据图纸,根据国家工程造价管理机构发布的预算定额及价格信息计价,不关心市场信息,不注重资料、数据的积累以及工程造价深层次的研究与探讨,所以目前许多中介机构还没有建立起完备的工程造价信息系统,完全脱离国家预算定额,许多中介机构就无法编制工程预算了。
故造价专业技术人员和中介机构还不能完全满足工程量清单计价改革后的要求。
为了工程量清单计价的顺利推行,目前许多地方发布了与工程量清单计价相配套的价格定额,如《江苏省建筑与装饰工程计价表》等。
2.4 合同价格模式以固定单价模式为主
预算定额计价的合同一般以固定总价模式为主,结算价为中标价加有效变更与签证。
中标价一般为接近标底价或标底下浮一个合理百分数的价,评标时报价方面仅对总价评分。
工程量清单计价的合同以固定单价模式为主,结算价按中标人实际完成的合格工程工程量乘以清单报价中相应的综合单价计算,除《计价规范》4.0.9条因工程量变更超出合同规定范围综合单价需调整外,综合单价不能随便调整。
所以评标时既要对总价评分,还要对综合单价进行分析评价,特别是对清单中不平衡报价的分析与处理对业主最终的工程结算价以
及工程款的支付时间有很大的影响。
3、工程量清单计价模式存在的问题
3.1 计价规范本身的缺陷,阻碍工程量清单招标的发展。
由于《建设工程工程量清单计价规范》过于笼统和门类不全。
客观上存在许多不完善之处,所涉及的清单项目与工程实际情况还有一定差距,不利于工程量清单招标的顺利进行。
3.2 相关配套体系未完全建立,影响工程量清单招标的顺利实施。
工程量清单计价作为一项新举措,它的实施需要市场多方面的配套,而目前建立的相关配套体系在很多方面存在
差距,可能会给清单招标设置障碍。
3.3 市场准备不足。
实行工程量清单招标,许多业主和施工企业还从未涉足过,对应承
担的风险也心中无数。
部分建设行政主管部门和招标代理机构或多或少都有些茫然。
3.4 企业内部管理水平不高。
很多施工企业在管理上还不适应工程量清单招标的要求。
平时疏于资料的积累,没有建立内部定额,因此无法准确了解企业的成本,投标报价变成无
的放矢。
3.5 政府投资项目未实行业主支付担保。
易导致工程款拖欠。
对于采用工程量清单招标的政府投资工程,一旦发生工程款拖欠而又无制约措施。
极易损害施工企业的利益,给施工
企业带来经营上的困难。
不利于其发展。
4、相应的管理措施
4.1 加大监管力度。
加大政府监管力度,建立约束机制,增强中介机构专业人员的责任心。
清单计价的实行,使工程量清单成为招标文件的一部分。
按照《计价规范》的要求,工程量清单应由具有编制招标文件能力的招标人或受其委托具有相应资质的中介机构进行编制。
目前,招标人缺乏编制招标文件的能力,工程量清单主要是由中介机构进行编制,但由于大部分的中介机构没有专门的造价人员或造价人员数量不能满足业务的需要,造成了工程量清单的编制总是l临时抓差;同时造价人员的水平参差不齐,缺乏约束机制,有的责任心不强,使编制的清单质量无法得到保证。
中介机构为了转嫁风险,将应由自己承担的量的风险推给了投标单位,在招标文件中明确要求投标单位复核工程量,并承担量的误差带来的风
险,这样做显然是不公平的。
4.2 提高造价人员的素质。
加强培训学习,提高造价人员的整体素质。
由于《计价规范》在我省的应用刚刚起步,广大造价人员尚未做好充分的准备,有的甚至从未接触过清单计价。
因此,必须对造价人员
进行各种形式的业务培训和典型工程的考察学习。
以提高造价人员编制工程量清单和进行工程量清单计价的能力。
主要应从以下五个方面着手:
4.2.1 《计价规范》内容的培训。
重点是附录中工程量计算规则的学习。
4.2.2 《江苏省建设工程工程量清单招标评标办法》的学习,了解评标办法的实质和基
本要求。
4.2.3 计算机操作能力的加强。
计算机已成为广大造价人员不可缺少的工具,但由于
2005版计价软件推出时间不长,在使用中仍存在着许多问题,需要加强学习。
4.2.4 施工技术、经济管理、法律法规的学习。
《计价规范》的实施,要求造价人员能
尽快成为懂预算、懂技术、懂管理、懂法律的复合型人才。
4.2.5 具体工程实践能力的培训。
通过几个典型工程的实际操作,使造价人员熟悉程序,
学会编制工程量清单并进行工程量清单计价。
4.3 报价队伍的建设
组建一支强有力的报价班子。
传统的定额计价模式下,由于采用统一的依据和标准,只要预算员认真算量、准确套用定额,各投标单位的报价相差就不大。
实行清单计价后,报价不单是预算人员的工作。
还需要各专业、各部门的密切配合。
人工费需要劳务公司根据不同的工种确定;材料价需要材料部门提供及时、准确并有预见性的市场价格;机械及三钢工具需要租赁单位明确;模板、各种脚手架的搭设、机械的使用需要按照施工组织设计确定,并由技术部门根据工期安排合理地确定使用时间。
