浙江省市政工程预算定额(2018版)
- 格式:xlsx
- 大小:17.33 KB
- 文档页数:3
《浙江省市政工程预算定额》(2018版)(一)征求意见稿浙江省建设工程造价管理总站二〇一八年三月总说明一、《浙江省市政工程预算定额》(2018版)(以下简称本定额)共分九册,具体包括:第一册《通用项目》、第二册《道路工程》、第三册《桥涵工程》、第四册《隧道工程》、第五册《给水工程》、第六册《排水工程》、第七册《燃气与集中供热工程》、第八册《路灯工程》、第九册《生活垃圾处理工程》。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于城镇管辖范围内的新建、改建、扩建市政工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺和劳动组织编制的,反映了社会平均消耗量水平。
五、本定额是在住建部《市政工程消耗量定额》(ZYA1-31-2015)、《浙江省市政工程预算定额》(2010版)的基础上,依据国家、省有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程进行编制的,同时参考了公路、水利等专业定额和其他省市相关定额,以及有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量:本定额人工按定额用工的技术含量综合为一类人工和二类人工,其内容包括基本用工、超运距用工、人工幅度差和辅助用工。
其中土石方工程人工为一类人工,其余均为二类人工。
本定额中的人工每工日按8小时工作制计算。
七、关于材料消耗量:1.本定额中的材料消耗包括主要材料、辅助材料。
材料消耗量包括净用量和损耗量。
损耗量包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场施工场内运输损耗、施工操作损耗、施工现场堆放损耗等,规范(设计文件)规定的预留量、搭接量不在损耗率中考虑。
2.本定额中的混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积表示。
2018版浙江省市政设施养护维修定额(征求意见稿)二〇一九年九月浙江省建设工程造价管理总站1总说明一、《浙江省市政设施养护维修定额》(以下简称本定额)共八章,包括:第一章“通用项目”、第二章“道路设施养护维修”、第三章“桥梁设施养护维修”、第四章“隧道设施养护维修”、第五章、“排水设施养护维修”、第六章“河道护岸设施养护维修”、第七章“城市照明设施养护维修”及第八章“费用计算规则及取费费率表”。
二、本定额适用于浙江省行政区堿内城市道路、桥梁、隧道、排水、河道、照明等市政设施的养护和维修工程。
三、本定额养护维修是指市政设施的日常小修保养工程,不适用于市政设施的大、中修工程。
小修保养工程是指为保持市政设施的完整,所进行的预防性保养和轻微损坏部分的修补。
大、中修工程应套用《浙江省市政工程预算定额》的相应子目。
四、本定额的编制依据:1.《市政工程消耗量定额》(ZYA1-31-2015)2.《全国市政工程统一劳动定额》(1985年)3.建设部《关于建筑安装工程费用组成》(建标[2013]44号)4.住建部《城镇市政设施养护维修工程投资估算指标》5.《浙江省市政工程预算定额(2018版)》6.《浙江省市政设施养护维修定额》(2003版)7.国家及我省现行的设计技术规程、施工及验收规范、工程安全操作规程及质量评定标准;8.我省现行有关计价文件及新材料、新技术、新工艺等相关技术资料,以及兄弟省市相关预算定额;9.国家及我省现行的标准图集和具有代表性的工程设计图纸。
五、本定额的作用1.是编制市政设施养护维修工程预算、结算的指导性依据2.是编制市政设施养护维修工程投资估算指标、确定年度维修经费的依据3.是市政设施养护维修工程招标标底和投标报价的参考性依据。
六、关于人工工日消耗量:浙江省建设工程造价管理总站2参考市政定额人工按等级分类,其内容包括基本用工、超运距用工、人工幅度差和辅助用工。
七、关于材料消耗量1.本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐列出用量并计入了相应的损耗,其范围包括从工地仓库、现场集中堆放地点或现场加工地点至操作(安装)地点的损耗,损耗内容包括现场运输损耗、施工操作损耗和施工现场堆放损耗;2.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等材料的消耗量均以体积(m3)表示。

一:浙江省市政工程预算定额(2018版)勘误表浙江省市政工程预算定额(2018版)勘误表序号页码部位误正第一册1 14 定额 1-47 运距500m以内运距50m以内2 39 说明:五、第1点……三轴水泥搅拌桩、钉型水泥土双向搅拌桩定额的水泥掺入量分别按加固土重(1800 kg/m3)的18%和15%考虑,…………三轴水泥搅拌桩、钉型水泥土双向搅拌桩定额的水泥掺入量分别按加固土重(1800 kg/m3)的18%和13%考虑,……第三册3 99、100 页底最后一行附注注:2.打钢管桩送桩,按打桩定额人工、机械数量乘以 1.9系数计算。
删除4 139 说明三、消耗量调整表附注注:2.……乘以损耗率 1.5%。
注:2.……乘以损耗率1%。
5 117 定额 3-150 基价(元)57.12 56.69机械费(元)0.62 0.19 名称单价(元)消耗量名称单价(元)消耗量灰浆搅拌机200L 154.97 0.004 干混砂浆罐式搅拌机20000L193.83 0.0016 117 定额 3-151基价(元)447.30 232.72 人工费(元)22.55 11.88 材料费(元)138.11 70.39 机械费(元)286.64 150.45名称消耗量消耗量二类人工0.167 0.088 生石灰21.645 10.823 粉煤灰29.25 14.625 聚酰胺300#7.605 3.8025 其他材料费 1.73 2.200压滤机XMYZG400/1500-UB0.475 0.249轮胎式装载机3.5m30.095 0.050第五册7 3 册说明六、第2点……混凝土桩及钢筋的制作安装等执行本定额第三册《桥涵工程》有关定额。
……混凝土桩等执行本定额第三册《桥涵工程》有关定额。
8 22 定额 5-96~5-100 计量单位:个计量单位:10m第六册9 117 说明二……φ300~400mm 塑料管为人工下管,…………φ150~400mm 塑料管为人工下管,……10158定额 6-331~6-334无标题标题:2、勾缝11工作内容:润湿墙面、调拌砂浆、抹灰、材料运输、清理场地。
2018市政工程预算定额1.引言1.1 概述市政工程预算定额是对市政工程工作所需的各项费用进行统计和分配的一项重要工作。
它是市政工程项目的核心,能够为市政部门提供合理的经费预算和资源配置依据,确保市政工程项目得以顺利进行。
在当前快速发展的社会环境下,城市建设和市政工程项目的数量和规模都在不断增长。
为了更好地管理和执行这些项目,确保其顺利实施,市政工程预算定额的编制变得尤为重要。
通过对各个项目的费用进行准确的核算和评估,可以为政府部门提供决策依据,合理分配预算,保证公共资源的高效利用。
市政工程预算定额的编制原则是基于市政工程项目的实际需求和规模来确定各项费用,并且要考虑到市政部门的限制和预算要求。
编制定额时,需要综合考虑项目所需的人力、物资、设备以及技术等方面的因素,以确保预算的科学合理性。
总之,市政工程预算定额的编制是市政工程项目管理的关键环节。
它不仅能够为市政部门提供合理的经费预算和资源配置,还能在项目执行过程中提供准确的依据和参考,从而提高市政工程项目管理的效益和质量。
为了更好地推动城市建设和市政工程的发展,我们需要重视市政工程预算定额的编制工作,并不断完善和优化编制的方法和流程。
只有如此,我们才能更好地应对城市发展的挑战,实现城市建设的可持续发展目标。
1.2 文章结构文章结构部分的内容可以包括以下几点:文章结构部分主要介绍整篇文章的框架和组成部分,让读者对文章内容有一个整体的了解。
首先,文章可以包括引言、正文和结论三个部分。
引言部分主要是为了引起读者的兴趣,概述文章的主题和目的,同时简要介绍市政工程预算定额的背景和重要性。
其次,正文部分是文章的核心部分,主要包括市政工程预算定额的定义与作用以及2018年市政工程预算定额的编制原则两个方面。
在市政工程预算定额的定义与作用部分,可以解释市政工程预算定额的概念,说明其在市政工程中的作用和重要性。
在2018年市政工程预算定额的编制原则部分,可以详细介绍编制预算定额的原则和方法,包括参考的标准和依据,以及具体的编制流程和步骤等内容。

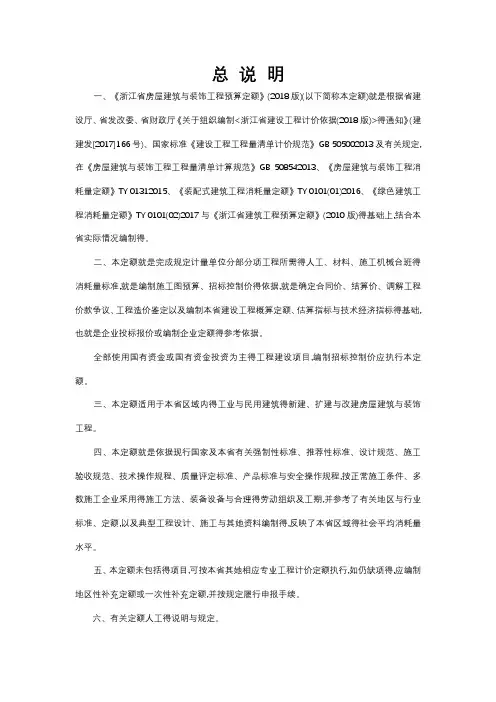

总说明一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)就是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>得通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 505002013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 508542013、《房屋建筑与装饰工程消耗量定额》TY 01312015、《装配式建筑工程消耗量定额》TY 0101(01)2016、《绿色建筑工程消耗量定额》TY 0101(02)2017与《浙江省建筑工程预算定额》(2010版)得基础上,结合本省实际情况编制得。
二、本定额就是完成规定计量单位分部分项工程所需得人工、材料、施工机械台班得消耗量标准,就是编制施工图预算、招标控制价得依据,就是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标得基础,也就是企业投标报价或编制企业定额得参考依据。
全部使用国有资金或国有资金投资为主得工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内得工业与民用建筑得新建、扩建与改建房屋建筑与装饰工程。
四、本定额就是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准与安全操作规程,按正常施工条件、多数施工企业采用得施工方法、装备设备与合理得劳动组织及工期,并参考了有关地区与行业标准、定额,以及典型工程设计、施工与其她资料编制得,反映了本省区域得社会平均消耗量水平。
五、本定额未包括得项目,可按本省其她相应专业工程计价定额执行,如仍缺项得,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工得说明与规定。
1.本定额得人工消耗量就是以现行《建设工程劳动定额建筑工程》LD/TT2、1~112008、《建设工程劳动定额装饰工程》LD/T73、1~42008为基础,并结合本省实际情况编制得,已考虑了各项目施工操作得直接用工、其她用工(材料超运距、工种搭接、安全与质量检查以及临时停水、停电等)及人工幅度差。
12册说明一、第十二册《刷油、防腐蚀、绝热工程》(以下简称本册定额)适用于新建、扩建、改建项目中的设备、管道、金属结构等的刷油、防腐蚀、绝热工程。
二、本册定额编制的主要依据有:1.《工业设备及管道绝热工程施工规范》GB 50126-2008;2.《工业设备及管道绝热工程施工质量验收规范》GB 50185-2010;3.《乙烯基酯树脂防腐蚀工程技术规范》GB/T 50590-2010;4.《石油化工绝热工程施工质量验收规范》GB 50645-2011;5.《工业设备及管道防腐蚀工程施工规范》GB 50726-22011;6.《工业设备及管道防腐蚀工程施工质量验收规范》GB 50727-2011;7.《通用安装工程工程量计算规范》GB 50586-2013;8.《耐酸砖》GB/T 8488-2008;9.《涂覆涂料前钢材表面处理-表面清洁度的目视评定》GB 第2部分已涂覆过的钢材表面局部清除原有涂层后的处理等级8923.2-2008;10.《绝热用岩棉、矿渣棉及其制品》GB/T 11835-2016;11.《钢结构防火涂料》GB 14907-2002;12.《柔性泡沫橡塑绝热制品》GB/T 17794-2008;13.《橡胶衬里第一部分:设备防腐衬里》GB 18241.1-2014;14.《砖板衬里化工设备》HG/T 20676-1990;15.《橡胶衬里化工设备设计规范》HG/T 20677-201316.《全国统一安装工程基础定额》GJD 201~2006GJD 209-2006;17.《建设工程劳动定额安装定额》LD/T74.1~4-2008;18.《化工安装工程防腐、绝热劳动定额》LD/T76.8-2000;19.《通用安装工程消耗量定额》TY02-31-201520.《浙江省安装工程预算定额》(2010 版);21.《浙江省建设工程施工机械台班费用定额》(2018版);22.《浙江省建筑安装材料基期价格》(2018 版);23. 相关标准图集和技术手册。

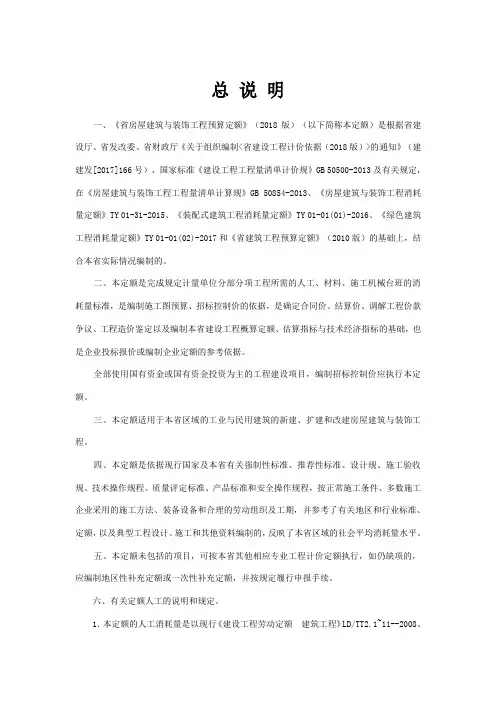

总说明一、《省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规、施工验收规、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
浙江省建设工程计价依据(2018版)综合解释及动态调整补充(二)一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(一)综合解释(三)1.第二章地基处理与边坡支护工程中,水泥搅拌桩等施工产生的涌土、浮浆的清除,按成桩工程量乘以系数计算,结算时能否按实调整?答:编制招标控制价时按定额执行,结算可按实调整。
2.PC工法组合钢管桩是否适合套用打钢管桩定额?答: PC工法组合钢管桩与钢管桩施工工艺不同,不适合套用打钢管桩定额。
3.第五章混凝土及钢筋混凝土工程中,钢筋工程量计算时应按中心线长度计算还是外边线长度?答:按中心线长度计算。
《混凝土结构施工图平面整体表示方法制图规则和构造详图(03G101-1)》中保护层厚度为受力钢筋外边缘至混凝土表面的距离。
而图集16G101-1发布后,原图集已废止,新图集中明确混凝土保护层厚度指最外层钢筋外边缘至混凝土表面的距离。
18定额中桩螺旋箍筋长度计算公式已明确C为“主筋保护层厚度”,不受图集变化影响。
4.第五章混凝土及钢筋混凝土工程中, ALC蒸压轻质混凝土隔墙是否能套用轻质条板隔墙子目?答:由于两者的安装工艺及施工方法不同,ALC蒸压轻质混凝土隔墙不适合套用轻质条板隔墙子目。
5.第五章混凝土及钢筋混凝土工程中,单跑楼梯上下平台按楼板还是休息平台套用定额不明确。
答:单跑楼梯上下平台与楼梯段等宽部分的平台面积并入楼梯面积内计算。
6.第五章混凝土及钢筋混凝土工程中,装配式结构构件安装,“构件安装工程量按成品构件设计图示尺寸的实体积以“m³”计算。
不扣除构件内钢筋、预埋铁件、配管、套管、线盒及单个0.3㎡以内的孔洞、线箱等所占体积。
”装配式楼板与柱、烟道交接处预留的洞口是否也属于0.3㎡以内的孔洞?答:装配式楼板外边线与柱、烟道交接处预留的缺口也适用于此计算规则,对应外边线的缺口面积在0.3㎡以内的不扣除。
7.第十二章墙、柱面装饰与隔断、幕墙工程中,柱(梁)面一般抹灰厚度设计与定额不同时,如何调整?答:柱(梁)面一般抹灰厚度设计与定额不同时,按墙面一般抹灰每增减1mm定额调整。
一:浙江省市政工程预算定额(2018版)勘误表
浙江省市政工程预算定额(2018版)勘误表
紫铜板δ2 50.23 810.900 58.27 810.900
15 328 定额6-1133、6-1134 梁支模高度超过3.6m,每增1m 板支模高度超过3.6m,每增1m
二、浙江省通用安装工程预算定额(2018版)勘误表(一)
浙江省通用安装工程预算定额(2018版)勘误表(一)
序号页码部位误正
第二册热力设备安装工程
1 220 工程量计算规则二.1
工程量计算公式
δ1=S×δ-πd2/8
220 工程量计算规则二.2
工程量计算公式
V=a×b×h-n×π2/4×h V=a×b×h-n×πd2/4×h
第四册
2 5 第一章章说明6 非晶合金变压器安装根据容量执行相应的油浸变压器
安装定额。
非晶合金变压器安装根据容量执行相应的变压器安装定额。
3 152 4-7-31 计量单位:套计量单位:10副
第七册
三、浙江省园林绿化及仿古建筑工程预算定额(2018版)勘误表(一)
浙江省园林绿化及仿古建筑工程预算定额(2018版)勘误表(一)。
