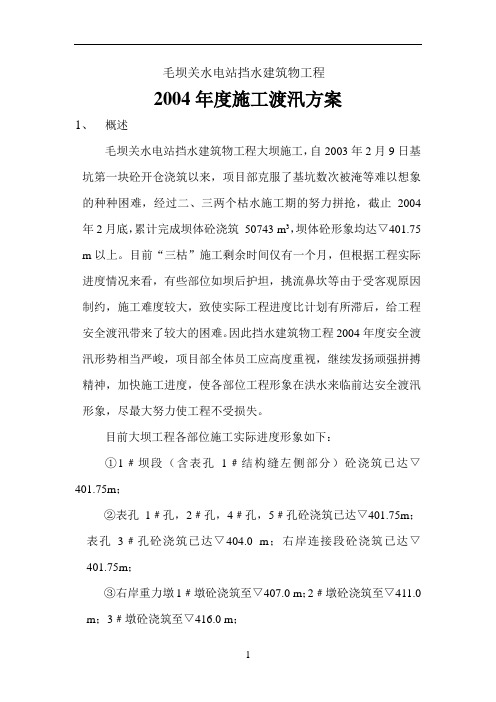

毛坝关水电站挡水建筑物工程2004年度施工渡汛方案1、概述毛坝关水电站挡水建筑物工程大坝施工,自2003年2月9日基坑第一块砼开仓浇筑以来,项目部克服了基坑数次被淹等难以想象的种种困难,经过二、三两个枯水施工期的努力拼抢,截止2004年2月底,累计完成坝体砼浇筑50743 m3,坝体砼形象均达▽401.75 m以上。
目前“三枯”施工剩余时间仅有一个月,但根据工程实际进度情况来看,有些部位如坝后护坦,挑流鼻坎等由于受客观原因制约,施工难度较大,致使实际工程进度比计划有所滞后,给工程安全渡汛带来了较大的困难。
因此挡水建筑物工程2004年度安全渡汛形势相当严峻,项目部全体员工应高度重视,继续发扬顽强拼搏精神,加快施工进度,使各部位工程形象在洪水来临前达安全渡汛形象,尽最大努力使工程不受损失。
目前大坝工程各部位施工实际进度形象如下:①1﹟坝段(含表孔1﹟结构缝左侧部分)砼浇筑已达▽401.75m;②表孔1﹟孔,2﹟孔,4﹟孔,5﹟孔砼浇筑已达▽401.75m;表孔3﹟孔砼浇筑已达▽404.0 m;右岸连接段砼浇筑已达▽401.75m;③右岸重力墩1﹟墩砼浇筑至▽407.0 m;2﹟墩砼浇筑至▽411.0 m;3﹟墩砼浇筑至▽416.0 m;④挑流鼻坎1﹟孔砼形象▽379.8 m,2﹟孔砼已浇筑至▽388.5 m,3﹟孔砼已浇筑至▽385.5 m,4﹟孔砼已浇筑至▽384.785 m,5﹟孔砼已浇筑至▽382.5 m。
⑤护坦部位土石方开挖基本完成,现正在积极拼抢进行建基面清理及砼浇筑;⑥▽369m右岸灌浆廊道已完成地板及边墙衬砌。
2、流域及洪水情况毛坝关水电站位于陕西紫阳县境内的任何干流上,河流发源于重庆市成口县大巴山南麓的大燕山,于紫阳县城西南汇入汉江,是汉江上游最大的一条支流。
任何干流全长212km,毛坝关电站坝址以上流域面积3153km2,占任何全流域的64.4﹪。
任河流域洪水由暴雨形成,洪水陡涨陡落,历时一般5天左右。

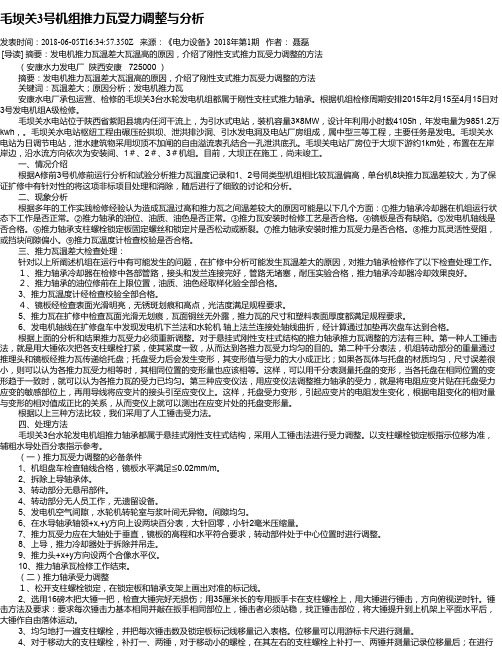

毛坝关3号机组推力瓦受力调整与分析发表时间:2018-06-05T16:34:57.350Z 来源:《电力设备》2018年第1期作者:聂磊[导读] 摘要:发电机推力瓦温差大瓦温高的原因,介绍了刚性支式推力瓦受力调整的方法(安康水力发电厂陕西安康 725000 )摘要:发电机推力瓦温差大瓦温高的原因,介绍了刚性支式推力瓦受力调整的方法关键词:瓦温差大;原因分析;发电机推力瓦安康水电厂承包运营、检修的毛坝关3台水轮发电机组都属于刚性支柱式推力轴承。
根据机组检修周期安排2015年2月15至4月15日对3号发电机组A级检修。
毛坝关水电站位于陕西省紫阳县境内任河干流上,为引水式电站,装机容量3×8MW,设计年利用小时数4105h,年发电量为9851.2万kwh,。
毛坝关水电站枢纽工程由碾压砼拱坝、泄洪排沙洞、引水发电洞及电站厂房组成,属中型三等工程,主要任务是发电。
毛坝关水电站为日调节电站,泄水建筑物采用坝顶不加闸的自由溢流表孔结合一孔泄洪底孔。
毛坝关电站厂房位于大坝下游约1km处,布置在左岸岸边,沿水流方向依次为安装间、1#、2#、3#机组。
目前,大坝正在施工,尚未竣工。
一、情况介绍根据A修前3号机修前运行分析和试验分析推力瓦温度记录和1、2号同类型机组相比较瓦温偏高,单台机8块推力瓦温差较大,为了保证扩修中有针对性的将这项非标项目处理和消除,随后进行了细致的讨论和分析。
二、现象分析根据多年的工作实践检修经验认为造成瓦温过高和推力瓦之间温差较大的原因可能是以下几个方面:①推力轴承冷却器在机组运行状态下工作是否正常。
②推力轴承的油位、油质、油色是否正常。
③推力瓦安装时检修工艺是否合格。
④镜板是否有缺陷。
⑤发电机轴线是否合格。
⑥推力轴承支柱螺栓锁定板固定螺丝和锁定片是否松动或断裂。
⑦推力轴承安装时推力瓦受力是否合格。
⑧推力瓦灵活性受阻,或挡块间隙偏小。
⑨推力瓦温度计检查校验是否合格。
三、推力瓦温差大检查处理:针对以上所阐述机组在运行中有可能发生的问题,在扩修中分析可能发生瓦温差大的原因,对推力轴承检修作了以下检查处理工作。

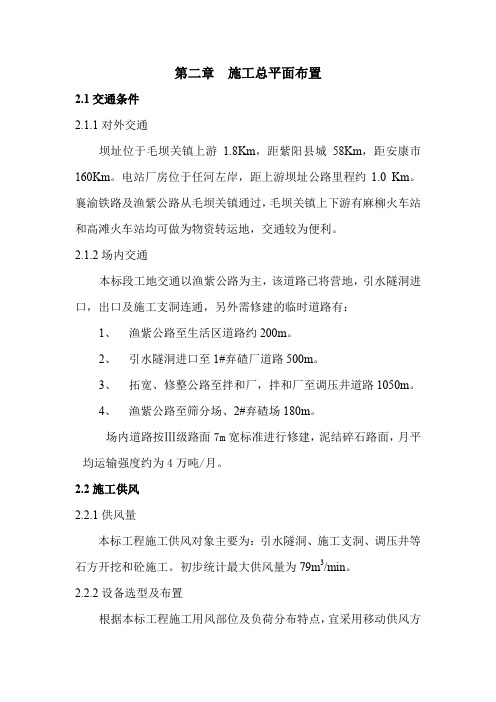

第二章施工总平面布置2.1交通条件2.1.1对外交通坝址位于毛坝关镇上游 1.8Km,距紫阳县城58Km,距安康市160Km。
电站厂房位于任河左岸,距上游坝址公路里程约1.0 Km。
襄渝铁路及渔紫公路从毛坝关镇通过,毛坝关镇上下游有麻柳火车站和高滩火车站均可做为物资转运地,交通较为便利。
2.1.2场内交通本标段工地交通以渔紫公路为主,该道路已将营地,引水隧洞进口,出口及施工支洞连通,另外需修建的临时道路有:1、渔紫公路至生活区道路约200m。
2、引水隧洞进口至1#弃碴厂道路500m。
3、拓宽、修整公路至拌和厂,拌和厂至调压井道路1050m。
4、渔紫公路至筛分场、2#弃碴场180m。
场内道路按Ⅲ级路面7m宽标准进行修建,泥结碎石路面,月平均运输强度约为4万吨/月。
2.2施工供风2.2.1供风量本标工程施工供风对象主要为:引水隧洞、施工支洞、调压井等石方开挖和砼施工。
初步统计最大供风量为79m3/min。
2.2.2设备选型及布置根据本标工程施工用风部位及负荷分布特点,宜采用移动供风方式。
其一,可缩短供风系统临建项目安装工期:其二,可减少输气管网的风压损耗,提高产风设备的利用率。
初步拟定选用上海英格索兰移动式螺杆空气压缩机4台、型号均为P600、排气量均为17m3/min、压力0.7Mpa,和1台阿特拉斯•科普柯移动式螺杆空气压缩机型号为XAS186Dd、排气量为11.1m3/min、压力0.7Mpa。
其负荷配备和布置简述如下:1)2台P600移动式螺杆空气压缩机,布置在调压井平台上,为调压井开挖用的手风钻提供动力风源。
2)2台P600移动式螺杆空气压缩机布置在施工支洞口下游侧,为引水隧洞出口施工段及施工支洞开挖和喷射砼提供动力风源。
3)1台XAS186Dd移动式螺杆空气压缩机布置在引水隧洞进口附近,为引水隧洞开挖以及锚杆施工用手风钻提供动力风源。
施工供风主要设备及材料统计见表2-2-1。
施工供风主要设备及材料统计表2-2-12.3施工供水2.3.1水源任河水量较充沛,且无重大污染和侵蚀性,是本标洞挖和砼施工良好水源,唯汛期涨水时混浊度较大,生活以及砂石加工和砼拌和系统用水要作沉淀处理。

组织机构及主要施工设备4.1组织机构4.1.1水电三局本部的临时机构4.1.1.1根据毛坝关水电站挡水建筑物工程(合同编号:MB/C—II)的建设规模,按项目法施工管理要求,结合工程特点和我局以往的项目管理经验,我局不仅在现场组建“水电三局毛坝关水电站挡水建筑物工程项目部”,而且在水电三局本部组建“毛坝关水电站挡水建筑物工程项目领导小组”。
4.1.1.2水电三局本部组建局长挂帅的毛坝关水电站挡水建筑物工程项目领导小组,对水电三局所承建的项目进行宏观管理,水电三局本部各职能部门对承建工程项目协调、控制、支援和对口管理。
4.1.1.3水电三局本部组建的毛坝关水电站挡水建筑物工程项目领导小组组长由水电三局局长担任,副组长由王新友副局长、吴新琪副局长兼总工程师担任,领导小组成员由工程局副总工程师兼技术管理办公室(总工办)主任彭景铮、工程局经营管理办公室主任兼副总经济师任世玉、工程局工程管理处处长王保辚、工程局设备管理处处长沈钧、工程局副总会计师兼资金管理中心主任刘玉建、工程局劳动人事处处长姚士友组成。
4.1.1.4工程局技术管理办公室对各单项工程的施工方案、措施到现场参与研究,确定主要施工方案、技术措施。
4.1.1.5工程局工程管理处参与工程年、季度工程计划确定过程,按月检查月计划执行情况。
参与制定重要单项工程进度计划。
检查项目施工质量情况,指导项目部、按ISO9001质量标准的作业指导书进行质量控制。
4.1.1.6工程局设备管理处按工程进度要求及时调配所需的大型施工设备、关键设备。
指导大型设备的运行、维护措施。
4.1.1.7工程局资金管理中心按工程进度情况,对项目所需流动资金给予支持,并按月控制项目成本,提出成本控制动向。
4.1.1.8工程局劳动人事处根据工程性质、进度要求,组织对口的技术工人,工程技术人员、工程管理人员按期进场到位,确实做到人员的动态管理。
4.1.2现场组织机构4.1.2.1根据毛坝关水电站挡水建筑物工程项目的施工特性、工程规模以及现场条件,拟组建水电三局毛坝关水电站挡水建筑物工程项目部,经水电三局局长授权的项目部对工程全面管理负责。
紫阳县毛坝水电站初步设计XX电站位于XX县XX乡五XX村境内,距XX场约8公里,是一座具有单一发电功能的径流引水式电站。
该电站利用XX河水,在斗鸡坪筑低坝,从右岸取水,经1140米引水渠道,获得毛水头12.66 米,在长青桥下流右岸桥头边建造厂房,装机2x320千瓦。
由于工程布局比较集中,引水渠道短,所经地带地势平缓,开渠容易,厂区场地开阔,施工布置较方便,自然条件优越,且有水磨滩电站至城关35KV变电站的10KV输电线路通过厂区,可作施工电源和利用就近上网,工程投资相对较省,因此兴建XX电站是合理、可行的。
工程由首部枢纽、输水渠道、发电厂房三个部分组成。
主要建筑物有溢流坝、冲砂闸、取水口、进口闸、输水渠道、压力前池,旁侧式泄水道、压力钢管、厂房、尾水渠等。
XX河水资源丰富,自然落差大,是我县农业灌溉的重要水源,也是我县水电资源主要开发区。
据全县水资源调查,XX河水电可开发量16476 千瓦,占全县的40.76%。
XX乡位于XX河中游,水电藏量最丰富。
据规划,在XX乡境内即有五级电站,总装机4880千瓦。
现已修建了两级,装机1440千瓦。
待开发的三级中除XX电站外,还有长滩电站、胜利电站,这两级电站前期工作已经完成,现正在编制施工计划,即将开工。
XX乡水力、建材资源丰富,发展水电和建材工业是XX的一大优势。
去年XX乡政府仅一年时间建成了天桥电站,装机2X 400千瓦。
年底已投产,现运行良好。
今年二月,XX乡政府又拟定修建长滩电站,县计经委已批准了初步设计并同意动工修建。
XX电站位于长滩电站与天桥电站之间,取水口接长滩电站尾水,尾水连天桥站取水口。
经XX乡党委、政府与五XX村党支部、村民委员会研究决定,本电站由五XX村委筹资修建,当村民委员会所有,属村办企业。
计划今年7月动工,明年6月底建成,并委托我室承担勘测设计工作。
由于时间紧迫,今年5月我室即派出各专业人员进入现场进行野外勘测和水文及地质调查、收集资料等工作,设计工作亦相继全面开展。
毛坝关大坝标综合说明毛坝关大坝,位于四川省北川羌族自治县莲峰镇境内,是一座混凝土重力坝。
大坝距成都市区约100公里,是嘉陵江主流中游干流的重要水利枢纽之一,也是成都市供水的主要来源之一。
本文将从以下几个方面综合说明毛坝关大坝。
大坝建设和主要特点毛坝关大坝建于20世纪50年代,为一座混凝土重力坝,坝高61.5米,坝长456.5米,总库容1.29亿立方米。
大坝水位正常蓄水位为691.5米,死水位为648米,最大坝顶宽度为17.8米。
大坝是成都市开展南水北调项目的主要水源工地之一,也是四川省早期大型水利工程之一。
大坝水文特点毛坝关大坝所在嘉陵江流域是中国西南部重要的水利资源区,流量丰富,是中国南水北调工程的重要水源地之一。
嘉陵江上游滨江县境内有景洪水库和木叶水库,二者所在嘉陵江河段为发电主河段。
毛坝关大坝下游近150千米的成渝平原上游,气温适宜、雨量充沛,自然条件优越。
嘉陵江在此段曲径通幽,峡谷险峻,流经区域多为无人区、世人罕至之地。
因此,嘉陵江河段生态环境得到比较好的保护。
大坝运营和管理自建成以来,毛坝关大坝的安全运营得到了充分的保障,管理和维护工作也得到了严格的执行。
大坝管理局通过引进现代化科技管理手段,实现大数据时代的管理,全方位监测大坝的安全和性能。
在保护自然环境的同时,管理局关注员工的生活品质和生活保障,为员工提供了高品质的服务。
大坝社区毛坝关大坝附近的社区由于地域偏远,经济发展慢,近年来面临着一系列问题,例如基础设施建设滞后、人口老龄化等。
为了发展社区经济、改善居住条件,大坝管理局积极推动基础设施和公共服务建设,努力提升居住环境,不断完善服务设施,增进社区居民的福利感和幸福感。
毛坝关大坝建设成果不仅是一项重要的生产力成果,更是传递着中国人民的勤劳与智慧。
秉承“科技领先、服务社会、保护生态”的理念,毛坝关大坝管理局长期以来积极为大坝安全稳定运营和社区居民幸福生活而努力,为保障成都市民用水安全、为增进社区福利作出了重要贡献。
毛坝关水电站挡水建筑物工程〔C-II标〕蓄水阶段验收施工管理报告第一章工程概况1.1 工程特性毛坝关水电站位于陕西省紫阳县境内的任河干流上,是任河全流域规划开发的第六个梯级电站。
坝址位于毛坝关镇上游,距紫阳县城58Km,距安康市160Km,襄渝铁路及渔紫公路从毛坝关镇通过,交通便利。
电站厂房位于任河左岸,距上游坝址公路里程约1.0 Km。
毛坝关水电站枢纽工程主要建筑物由碾压砼拱坝、坝身泄洪表孔、泄洪洞及引水发电建筑物等组成。
坝基建基面高程▽363m,坝顶高程▽427m,最大坝高64m,正常蓄水位412m,总库容2230万m3,调节库容264万m3,为日调节水库,引水洞及压力管道总长,设计引用流量104m3/s,最大发电水头·h,年利用小时数4105h,工程规模属III等中型工程。
1.2 投标情况毛坝关水电站挡水建筑物工程〔合同编号:MB/C-II〕主要由碾压砼拱坝、重力墩、溢流表孔、坝后护坦及护坡等组成。
该标段经公开招标,我局以总金额人民币叁仟伍佰陆拾万伍仟陆佰陆拾元〔¥35605660.00〕报价一举中标,并于2001年10月17日与发包人〔陕西汉江水电开发有限责任公司〕正式签订了承包合同书。
中标以后我局立即组建了毛坝关项目经理部、组织精干的施工队伍及优良的施工设备及时进场,全面展开各项施工工作。
1.3 主要合同工程量33〔其中含石方洞挖5078m333〕;钢筋制安21.5吨〔不含锚筋及锚杆量〕;固结灌浆7765m;帷幕灌浆7849m;接触接缝灌浆4333m2。
第二章施工总布置本工程坝址位于任河中游峡谷段,坝址区河谷为“V”字型,左右岸边坡基本对称,坡度60°~75°,局部陡立或为倒坡,临时施工用地较为紧张,施工布置比较困难。
2.1 场地布置根据现场实际地形条件及业主提供的施工场地情况,本标段砼拌合系统、综合加工厂、工地试验室等布置在坝下游的渔紫公路下方▽400m场地上,砂石骨料加工系统、综合修配厂布置在厂房上游左岸河滩的回填场地上〔场地高程业主确定为▽2,各种生产用房建筑1139m2〔其中砖混建筑525 m2〕。
第七章混凝土施工7.1 项目简况毛坝关水电站泄洪洞项目<Ⅰ标),属Ⅲ等中型项目。
导流洞布置在坝址区左岸,全长170m,隧洞衬砌断面为直径8.2m园形,泄洪洞为毛坝关水电站的分洪建筑物,由导流洞改建而成。
电站进水口布置在坝轴线以上50m处的左岸,为岸边式进水口。
该项目由导流洞进口明渠、进水塔、隧洞洞身及出口明渠组成。
导流隧洞进口段上方为10余M的山岩陡壁,进口明渠段<含进水塔)全长80m,进口底板高程387.6m。
进水塔布置为垂直岸塔式,长8.5m,底板高程398.0m,顶部高程427.0m,此高程以上为启闭机基础框架结构。
进水口为顶面收缩,闸孔尺寸8.2×9.1m。
进水塔混凝土浇筑量为4296m3,钢筋制安为175t,进口明渠混凝土浇筑量为1 568m3,钢筋制安为20.4t。
隧洞进、出口部位及受断层影响地段围岩为Ⅲ~Ⅳ类,采用砼全断面衬砌,局部用长锚杆支护。
洞身其它地段围岩大都为Ⅲ类,全断面砼衬砌厚0.5m。
洞身混凝土衬砌量为2540m3,钢筋制安为131 t。
出口明渠约长43m,断面为矩形,由出口闸室段、渠身扩散段及挑流鼻坎等部分组成。
出口明渠底板高程385.0m,挑流鼻坎高程388 .89m。
混凝土浇筑量为6800m3,钢筋制安为304.4t。
7.2 施工条件坝址区属亚热带湿润季风气候区,冬季寒冷少雨雪,夏季炎热多雷暴雨并伴有伏旱。
本地区总的气候特点是四季分明、气候温和、雨量充沛。
多年平均气温4~15 ℃,极端最高气温38.9~42.3 ℃,极端最低气温-13.2~-7.6 ℃。
历年最大风速19.7m/s,多年平均降雨量1000~1260mm。
本项目混凝土施工期为3月至9月,对施工较有利,不需考虑混凝土的防冻措施。
本项目坝址位于毛坝关镇以上约1.8 km,距下游紫阳县约58km,距安康市160km。
目前有紫阳县城至万源的渔紫公路从厂房后侧及坝址左岸通过。
发包方在左岸坝址上游已安装500kvA变压器一台,距进水口约1 50m。
毛坝关水电站导流(泄洪)隧洞单位工程投入使用验收施工报告(截流阶段)合同编号:MB/C-I施工单位:中国水利水电第三工程局毛坝关项目部二00二年九月目录第一章、工程概况第二章、已完工程形象和末完工程进度安排第三章、施工质量自检范围和内容第四章、施工质量管理第五章、主要项目的施工及施工质量控制第六章、施工测量第七章、原材料及中间材料的质量控制第八章、质量缺陷、隐患处理第九章、工程质量评定及自检情况第十章、文明、安全施工第十一章、结束语附件:一、施工大事记二、未完工程部位第一章工程概况1.1工程特性毛坝关水电站位于陕西省紫阳县境内的任河干流上,是任河全流域开发的第六个梯级电站,坝址位于毛坝关镇上游 1.8km,电站厂房位于朱溪河口任河左岸,距上游坝址公路里程约1.0 km。
枢纽工程的主要建筑物由碾压砼拱坝、坝身泄洪表孔、导流泄洪洞及引水发电建筑物组成。
设计洪水位▽423.33m,正常蓄水位▽412m,死水位▽410m,最大坝高61m,总库容2230万m3,为日调节水库,电站安装3台8MW水轮发电机组,总装机24MW,年平均发电量98512万KWh。
工程规模属III等中型工程,引水系统和发电厂房属IV等小(1)型工程,导流泄洪隧洞布置在坝区左岸,全长170 m,隧洞衬砌断面为直径8.2 m的圆形,泄洪洞为毛坝关水电站的分洪建筑物,由导流洞改建而成;电站进水口布置在坝轴线以上50 m处的左岸为岸边式进水口。
1.2施工条件1.2.1水文气象条件工程区属北亚热带湿润季风气候区,冬季寒冷少雨雪,夏季炎热多暴雨,本地区总的气候特征是:四季分明,气候温和,雨量充沛;电站地处陕南大巴山山区,洪水陡涨陡落,坝址区五年一遇枯水期(11月至翌年3月)流量为356 m3/s,五年一遇汛期(4月至10月)流量为3490 m3/s,多年平均气温14℃~15℃,极端最高气温38.9℃~42.3℃,多年平均风速0.73 m/s,历年最大风速19.7 m3/s,多年平均降雨量1000~1260 m m,多年平均蒸发量约800 m m。
附件二:毛坝关水电站挡水建筑物工程(C-II标)施工计划调整方案二一、本标主要工程项目及工程量1.1本标主要工程项目本标包括拦河坝工程,砂石骨料开采加工及砼拌和站工程,导截流及上下游围堰工程等。
1.1.1本合同应完成的主体工程项目和工作内容,包括:(1)大坝坝基、坝肩土石方开挖及支护;(2)石方洞挖(灌浆、防渗墙洞);(3)大坝及溢流孔砼工程;(4)护坦砼工程;(5)地勘洞回填砼;(6)坝基固结灌浆;(7)大坝帷幕灌浆及排水孔;(8)坝后护坡工程;(9)坝面装修及金结等。
1.1.2应完成的施工临时工程项目和工作内容包括:(1)砂石料开采加工系统和拌和系统的场地平整,设备、钢结构制作安装及运行管理;(2)施工期水流控制的导截流、围堰填筑、围堰迎水面的铅丝笼及干砌石防护,围堰的汛后恢复、基坑抽排水等;(3)为完成本标项目工程所必须的其它工程,如场内交通道路,临时风、水、电、通讯,临时生产、生活设施,高架门机安拆,负压溜槽制作按拆等。
1.2主要工程量本标主要工程量汇总见表1-1主要工程量汇总表表1-1二、施工特性2.1大坝为全断面碾压砼,坝高达64m,坝身布置有泄洪表孔,结构复杂,施工工序多,难度大,技术要求高,必须采取先进合理的施工方法和工艺,实现碾压砼的连续、快速、优质、高效施工。
2.2本标工程所处任河,枯水期时段短,仅有五个月,因此基坑施工有效期短,工期紧,尤其是一枯施工工序多,项目多,工期问题尤为突出。
2.3一枯施工只能完成左、右坝肩开挖及基岩面砼垫层,其工程形象达不到工程安全渡汛要求。
汛期围堰过水时上游围堰及其基础防渗墙将被洪水摧毁,汛后难以恢复上游围堰,造成严重后果。
必须采取有效措施对上游围堰进行保护。
2.4右岸边坡山高坡陡,边坡开挖高度大,施工布置及设备进入困难,开挖工程量大,预裂面积大,施工工期紧,是整个开挖工作的重点及难点。
为实现“一枯”截流目标,开挖应分两期进行,一期临时边坡是本方案的关键。
附件一:毛坝关水电站挡水建筑物工程(CII标)施工计划调整方案一一、调整思路:方案一调整进度编制主要考虑本工程右岸边坡的具体地质情况,对其开挖依照施工规范要求按正常自上而下分层开挖的顺序进行。
在这一前提条件下,结合右岸高边坡的开挖工期,对本工程各施工时段进行合理安排。
二、本标主要工程项目及工程量2.1本标主要工程项目本标包括拦河坝工程,砂石骨料开采加工及砼拌和工程,导截流及上下游围堰工程等。
2.1.1本合同应完成的主体工程项目和工作内容,包括:(1)大坝坝基、坝肩土石方开挖及支护;(2)石方洞挖(灌浆、防渗墙洞);(3)大坝及溢流孔砼工程;(4)护坦砼工程;(5)地勘洞回填砼;(6)坝基固结灌浆;(7)大坝帷幕灌浆及排水孔;(8)坝后护坡工程;(9)坝面装修及金结等。
2.1.2应完成的施工临时工程项目和工作内容包括:(1)砂石料开采加工系统和拌和系统的场地平整,设备、钢结构制作安装及运行管理;(2)施工期水流控制的导截流、围堰填筑、围堰迎水面的铅丝笼及干砌石防护,围堰的汛后恢复、基坑抽排水等;(3)为完成本标项目工程所必须的其它工程,如场内交通道路,临时风、水、电、通讯,临时生产、生活设施,高架门机安拆,负压溜槽制作按拆等。
2.2主要工程量本标主要工程量汇总见表2-1主要工程量汇总表表2-1三、施工特性3.1大坝为全断面碾压砼,坝高达64m,坝身布置有泄洪表孔,结构复杂,施工工序多,难度大,技术要求高,必须采取先进合理的施工方法和工艺,实现碾压砼的连续、快速、优质、高效施工。
3.2本标工程所处任河,枯水期短,仅有五个月(11月至历年3月),因此基坑施工有效期短,工期紧,尤其是一枯施工项目多,工序多,工期问题尤为突出。
3.3一枯施工主要完成左、右坝肩开挖;灌浆廊道及截水墙洞挖、砼衬砌;砂石加工及砼拌合系统厂建等工作。
准备工作时间合理,有利于主体工程施工。
3.4二枯施工应完成坝基开挖,并于2003年3月31日前将坝体砼施工至394.5m高程,护坦砼全部浇完。
其施工有效工期短,工期紧,确保二枯形象是整个工程施工成败的关键。
3.5右岸边坡山高坡陡,边坡开挖高度大,施工布置及设备进入困难,开挖工程量大,预裂面积大,施工工期紧,是整个开挖工作的重点及难点,须采取切实可行的组织措施。
3.6砼骨料料源在右岸河床,高度距河水面较低,干地开采只能开采一层,应有较合理的规划,采用长臂反铲等技术措施,加大单层开采深度,确保一层开采足够的砂石骨料,避免水下开采。
筛分拌和系统设置在左岸,应做好毛料运输过水路面的修建及维护工作,保证骨料的生产能力及运输安全。
四、进度计划调整依据4.1招标技术文件及图集。
4.2尊重现实、合理安排、统筹规划、降低风险。
4.3我局的施工装备、管理能力、技术水平和企业标准。
4.4施工现场的实际情况。
五、主要分项工程施工方案简述本标主要分项工程有砂石料加工及砼拌和系统、导截流及围堰工程、土石方开挖及支护、砼工程、钻孔和灌浆工程等,主要施工方案简述如下:5.1砂石、砼生产系统5.1.1砂石加工系统①生产能力本工程砼采用天然骨料,本标段砼量约11.47万m3,系统应供应本标段骨料29.41万t,同时满足其它标段需要。
根据标书要求和施工进度计划,砂石系统生产能力为264t/h。
②料源及料场开采砼骨料料源为位于大坝下游7#、8#料场,毛料开采强度为6万t/月,折合月开采强度为3.0万m3。
采用液压反铲装车,10t自卸汽车运料,按两班制生产考虑,班开采强度为1800t,折合松散方量约900m3。
③加工工艺砂石加工系统工艺流程见图MB/C-II-施-2。
考虑到毛料场开采较方便,运距不远,且砂石加工场地有限等实际情况,决定不设毛料堆放场。
将成品堆储量按9200m3考虑,可满足砼施工高峰要求。
④生产用水直接就近在河中抽取。
5.1.2 砼生产系统①生产能力本标砼施工月高峰强度为2.2万m3,但鉴于本标砼种类较多,在生产碾压砼的同时需生产常态砼的要求,并根据我局已往施工经验及现有设备情况,选用一座3×1.5m3拌和楼和一座HSZ-50型拌合站,拌和楼常态砼生产能力108~135m3/h,碾压砼按80m3/h考虑,HSZ-50拌合站常态砼生产能力为50m3/h。
②材料供应与上料方式水泥由20t散装罐车运输至工地。
气力输送至水泥罐。
粉煤灰由10~15T槽车运输至工地,卸入粉煤灰库,拆包后利用螺旋输送机送入粉煤灰罐内。
工地设200T袋装水泥库和粉煤灰库,800T、300T水泥罐各1台,500T、100T粉煤灰罐各1台,水泥储量为1100t,粉煤灰储量为600t,可分别满足生产高峰水泥及粉煤灰7天用量的要求。
砂石料从成品料堆利用装载机装10T自卸汽车运至拌和站受料场,皮带机输送入料仓,由地垄皮带机送至拌和楼和拌和站。
③工艺流程砼生产工艺流程见图MB/C-II-施-3。
5.2导截流工程5.2.1导流方式和导流规划本标工程导流方式采用枯水期围堰挡水导流隧洞过流;汛期隧洞结合坝体缺口过流,坝体临时断面挡水的导流方式。
本标施工期历时“二汛三枯”,“一枯”、“一汛”原河床过流,进行左、右岸高边坡开挖、灌浆廊道及截水墙洞挖。
2002年10月下旬截流,截流后的“二枯”由围堰挡水,隧洞导流,完成坝基开挖和坝体▽394.5m以下砼及护坦砼等全部水下工程施工。
“二汛”由导流隧洞和坝体过流,坝体砼在汛中有枯时穿插施工。
第三个枯水期恢复下游围堰和下游基坑,上游利用坝体挡水,下游利用下游围堰挡水,隧洞过流,在坝体下游基坑安装门机,完成坝体剩余砼施工,本标内主体工程全面完工。
5.2.2导流标准本工程枯水期为11月至次年3月,导流标准按围堰397.00枯期五年一遇标准考虑,流量为356 m3/s,对应堰前水位高程为397.00m。
5.2.3上游围堰上游围堰位于坝轴线上游约80m处,围堰左堰头靠近导流隧洞进口。
上游围堰按导流规划,仅在第二个枯水期使用,采用土石围堰,堰顶宽5.0m,迎背水面坡比均为1:1.8,围堰基底高程约385.5m,堰顶高程为398.00m,最大堰高12.5m。
围堰迎水面采用铅丝笼及干砌石护坡。
围堰堰顶长91.0m。
围堰采用黏土心墙防渗。
河床覆盖层采用螺喷墙防渗,已在C-II 标内完成。
5.2.4截流截流时间初定在2002年10月20日,截流流量按坝址处五年一遇11月份河流平均来水量记Q=69m 3/s考虑。
截流戗堤顶高程▽389.80m,顶宽6m。
截流龙口布置在河床靠左岸,龙口宽度30m,龙口最大流速 2.5m/s,截流施工由右岸向左岸进行,采用单戗立堵截流。
5.2.5下游围堰下游围堰位于坝轴线下游约100m处。
下游围堰型式同上游围堰,采用土石围堰,黏土心墙防渗,覆盖层旋喷墙防渗。
下游围堰顶宽4.0m,迎背水面坡比皆为1:2,围堰基底高程为385.0m,堰顶高程为388.50m,最大堰高3.5m,围堰顶长87m。
下游围堰在二汛时被冲掉,2003年10月底恢复。
5.2.6基坑排水截流闭气后,基坑初期排水总量约2万m3,2003年汛后恢复基坑排水总量约3万m3,排水速率按0.7-1.0m/d考虑。
下游围堰在二汛时被冲掉,2003年10月底恢复。
5.3土石方开挖本标主体工程土石方开挖总量为16.5万m3,其中土方4.1万m3, 石方12.4万m3。
主要为坝基及坝肩开挖。
5.3.1岸坡开挖右岸岸坡开挖高度约为120.0m(▽505.00~▽385.00),左岸开挖高度约为42.0m(▽427.00~▽385.00)。
根据本进度计划要求,岸坡开挖需在2002年3月10日前完成。
右岸开挖,根据地形条件,在上游修建▽398.00m高程出渣道路连通上游渣场至坝肩,由坝肩▽398.00m高程向下游修建盘升便道至▽490m高程,使反铲、推土机、钻机等机械可达坝肩▽490m高程工作面施工,▽490m高程以上采用手风钻钻爆,人工翻碴,▽490.00~▽387.00m高程采用潜孔钻钻爆,液压铲及推土机翻渣至▽398.00出渣道路。
左岸边坡根据地形条件不具备修建工作面道路条件,沿左岸修建▽395.00m出渣道路,▽427.00m~▽402.00m高程采用先挖溜渣槽,手风钻分层钻爆,人工翻渣至▽395.00m出渣道路。
▽402.m~387m 采用潜孔钻钻爆,反铲翻碴或装运。
5.3.2基坑开挖基坑开挖主要为覆盖层开挖,利用下游围堰顶修筑下基坑道路,逐层下挖。
4.3.3开挖分层及出碴岩石手风钻开挖初拟分层高度3~4m,潜孔钻开挖分层高度初拟8~10m。
河床覆盖层开挖高度3.0m。
左、右岸坡开挖分别翻渣至▽398.00出渣道路,采用液压铲装10T自卸汽车,左岸运至下游渣场,右岸运至上游渣场。
河床部位利用推土机集料,液压铲和装载机装车,10T自卸汽车运渣至下游渣场。
5.3.4爆破方法边坡采用预裂爆破,右边坡▽490.00m高程以上,左边坡▽402.00m高程以上,预裂孔和钻爆孔全部采用手风钻造孔。
右边坡▽490.00~▽387.00m,左边坡▽402.00m~387.00m采用潜孔钻造孔。
基坑石方开挖采用潜孔钻及液压钻造孔;底部预留1.5m保护层,手风钻造孔,建基面水平预裂。
起爆方式采用非电管毫秒微差爆破技术。
5.3.5喷锚支护喷锚支护紧跟开挖进行,锚杆采用手风钻钻孔、人工插杆,注浆机注浆。
锚筋桩采用潜孔钻造孔,人工扦杆,液压铲配合,注浆机注浆。
5.4砼工程本标工程砼总量11.47万m3。
其中坝体砼量为10.60万m3,护坦护坡量为0.35万m3。
洞内砼0.52万m3,本标碾压砼总量为8.35万m3,全部集中在坝体。
5.4.1砼入仓方式根据现场地形,道路交通施工部位等条件,砼入仓分别采用自卸汽车直接入仓、门机吊运入仓、真空溜管入仓和砼泵入仓等方式,不同入仓方式控制施工范围如下:(1)自卸汽车直接入仓(2)坝体▽364.5~▽368.00m范围内。
(2)小高架门机吊运入仓坝基▽363.0~▽364.5m;溢流表孔右侧及重力墩▽395.0~▽427.0m及溢流表孔左侧▽412~▽427m;溢流表孔常态砼;护坦及护坡砼(3)真空溜槽入仓:坝体▽368.0~▽412.0m砼;溢流表孔左侧▽407.0~▽427.0mRCC。
(4)砼泵入仓洞内砼及溢流面部砼采用砼泵入仓。
5.4.2砼施工布置门机在整个施工期共安拆二次。
第一次在二枯施工期安装在护坦开挖面上,上下游方向行走,主要承担坝基▽363.0~▽364.5m高程,垫层砼施工及重力墩▽395.0~▽410m砼施工,2002年汛前门机行走至护坦下游,完成护坦砼浇筑,汛期门机拆除,基坑过水。
砼运输由经下游围堰的出渣道路至门机受料点。
第二次在三枯施工期,门机安装在护坦底板上,左右方向行走,主要承担溢流表孔左侧及重力墩410.0m~427.0m高程砼,溢流表孔常态砼及护坡砼施工。
