教你怎样计算赶工措施费赶工措施费是指为了满足项目时间要求而加速工程进度所需要付出的额外费用。
在实际工程项目中,可能会面临时间紧迫、工期延误等情况,需要采取赶工措施来尽快完成项目。
计算赶工措施费的过程需要考虑多个因素,包括人力成本、加班费、材料成本、调度费等。
下面我们将详细介绍如何计算赶工措施费:1.确定赶工措施:首先需要确认项目是否需要采取赶工措施,通常是由项目管理团队或业主方决定。
赶工措施可能包括延长工人的工作时间,增加工人数量,加快材料供应等。
2.制定赶工方案:根据项目要求和情况,制定具体的赶工方案,确定需要加快工程进度的具体内容和目标。
3.计算加班费:赶工措施通常需要工人加班,因此需要计算加班费用。
根据工人加班时间和工资标准计算加班费用,包括平时加班费和加班工资。
4.考虑人力成本:赶工措施会增加工人的劳动强度和工作时间,因此需要考虑人力成本。
根据工人数量、工资标准和加班费用等因素,计算额外的人力成本。
5.考虑材料成本:赶工措施可能需要增加材料供应的速度,因此需要考虑额外的材料成本。
根据需要增加的材料数量和价格,计算额外的材料成本。
6.考虑调度费用:赶工措施可能需要调整工程进度和资源配置,因此需要考虑调度费用。
根据调度的复杂程度和需要增加的资源数量,计算额外的调度费用。
7.其他费用:在计算赶工措施费时,还需要考虑其他可能的费用,如赶工措施所需的设备租赁费用、临时设施费用等。
8.综合计算:将以上各项费用加总,得到总的赶工措施费用。
需要注意的是,不同的工程项目可能会有不同的特殊情况和费用计算方法,因此在计算赶工措施费时需要根据实际情况进行调整和修正。
此外,还需要与相关方进行沟通和协商,确保费用计算的准确性和合理性。
总的来说,计算赶工措施费是一个复杂的过程,需要考虑多个因素和因素之间的相互影响。
只有充分了解项目情况,并在实践中进行有效的费用控制和管理,才能确保赶工措施费的准确计算和合理使用。

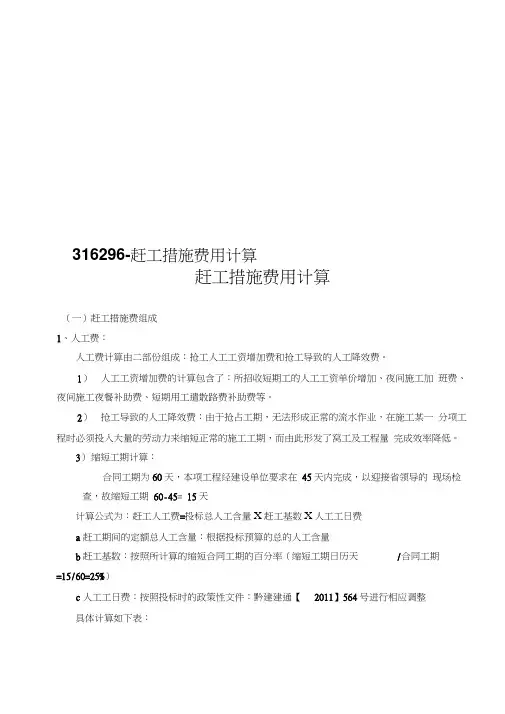

316296-赶工措施费用计算
赶工措施费用计算
(一)赶工措施费组成
1、人工费:
人工费计算由二部份组成:抢工人工工资增加费和抢工导致的人工降效费。
1)人工工资增加费的计算包含了:所招收短期工的人工工资单价增加、夜间施工加班费、夜间施工夜餐补助费、短期用工遣散路费补助费等。
2)抢工导致的人工降效费:由于抢占工期,无法形成正常的流水作业,在施工某一分项工程时必须投入大量的劳动力来缩短正常的施工工期,而由此形发了窝工及工程量完成效率降低。
3)缩短工期计算:
合同工期为60天,本项工程经建设单位要求在45天内完成,以迎接省领导的现场检查,故缩短工期60-45= 15天
计算公式为:赶工人工费=投标总人工含量X赶工基数X人工工日费
a赶工期间的定额总人工含量:根据投标预算的总的人工含量
b赶工基数:按照所计算的缩短合同工期的百分率(缩短工期日历天/合同工期
=15/60=25%)
c人工工日费:按照投标时的政策性文件:黔建建通【2011】564号进行相应调整
具体计算如下表:
2、机械费
机械费计取机械降效费和增加机械投入费用。
降效费计算公式为:机械降效费=投标预算机械费总含量X赶工基数(25% )X机械降效基数(30% )
降效费具体费用如下:
增加机械投入费用:按月折旧额=设备原值x(1—残值率)/10年/12月X 2月,残值率按3%考虑。
增加机械折旧额计算表。
赶工费计算案例范文假设一位建筑工人被要求在短时间内完成一个建筑项目,这个项目原定计划需要20天才能完成。
但是由于一些特殊情况,建筑工人只被允许在10天内完成。
为了鼓励建筑工人加班赶工,雇主准备支付一定的赶工费。
下面是一个赶工费的计算案例。
1.确定每日工资首先,我们需要确定建筑工人的每日工资。
假设建筑工人的每小时工资为100元,每天工作8小时。
则每日工资可通过以下公式计算:每日工资=每小时工资×每天工作小时数=100元/小时×8小时/天=800元/天2.计算正常工作的总工资项目原计划需要20天才能完成,因此建筑工人预期的总工资可通过以下公式计算:正常工作的总工资=每日工资×工作天数=800元/天×20天=16,000元3.计算加班赶工的总工资由于特殊情况,建筑工人只被允许在10天内完成整个项目。
为了激励建筑工人加班赶工,雇主决定支付额外的赶工费。
假设赶工费为每小时工资的1.5倍。
我们可以通过以下公式计算加班赶工的总工资:加班赶工的总工资=每日工资×工作天数+赶工费×加班工作小时数其中,加班工作小时数=(正常工作天数-实际工作天数)×每天工作小时数=(20天-10天)×8小时/天=80小时赶工费=每小时工资×1.5=100元/小时×1.5=150元/小时加班赶工的总工资=800元/天×10天+150元/小时×80小时=8,000元+12,000元=20,000元4.计算赶工费为了计算赶工费,我们需要求解赶工费和加班赶工的总工资之差:赶工费=加班赶工的总工资-正常工作的总工资=20,000元-16,000元=4,000元因此,建筑工人在这个案例中可以获得4,000元的赶工费。
需要注意的是,这个案例仅仅是一个示例,实际情况下赶工费的计算可能会有所不同。
因此,在实际应用中,我们需要结合实际情况和相关的法律法规,进行准确的赶工费计算。
赶工措施费计算依据
赶工措施费是指企业因特殊情况而需要特别安排的加班、延时、技术改造或其他改变生产计划的费用,通常是在非正常工作时间安排。
赶工措施费的计算依据包括:
1、加班费:根据劳动法规定,赶工期间员工加班工资应按每小时150%、每天200%的标准支付,并且支付时间不得超过3小时。
2、补贴费:当生产进度受到严重影响时,企业通常会对员工提供一定的补贴费用,以补偿员工在加班期间的损失。
3、技术改造费:企业在赶工期间所采取的技术改造措施,如购买新设备、使用新工艺等,都需要支付相应的技术改造费用。
4、材料费:赶工期间,企业可能需要购买额外的原材料,也可能需要使用高质量或特殊性质的原材料,以满足生产计划的要求,这将增加企业的材料费用。

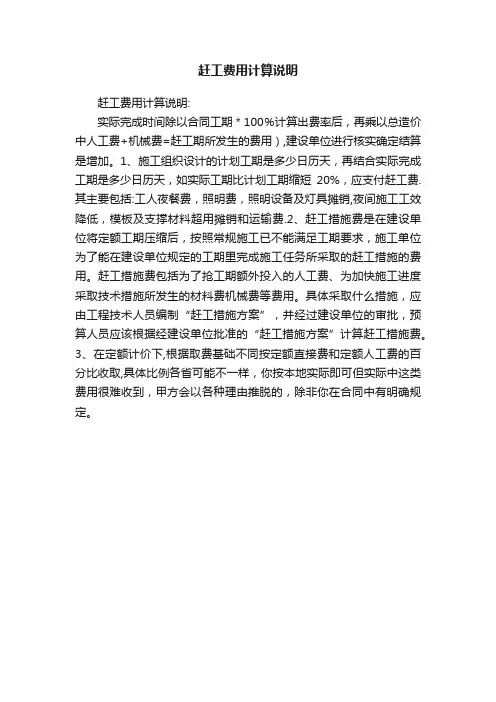

赶工费用计算说明

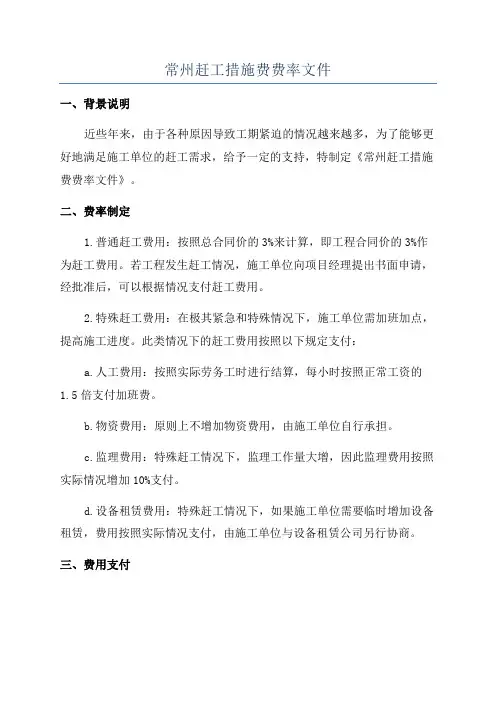

赶工费用计算说明:
实际完成时间除以合同工期*100%计算出费率后,再乘以总造价中人工费+机械费=赶工期所发生的费用),建设单位进行核实确定结算是增加。
1、施工组织设计的计划工期是多少日历天,再结合实际完成工期是多少日历天,如实际工期比计划工期缩短20%,应支付赶工费.其主要包括:工人夜餐费,照明费,照明设备及灯具摊销,夜间施工工效降低,模板及支撑材料超用摊销和运输费.2、赶工措施费是在建设单位将定额工期压缩后,按照常规施工已不能满足工期要求,施工单位为了能在建设单位规定的工期里完成施工任务所采取的赶工措施的费用。
赶工措施费包括为了抢工期额外投入的人工费、为加快施工进度采取技术措施所发生的材料费机械费等费用。
具体采取什么措施,应由工程技术人员编制“赶工措施方案”,并经过建设单位的审批,预算人员应该根据经建设单位批准的“赶工措施方案”计算赶工措施费。
3、在定额计价下,根据取费基础不同按定额直接费和定额人工费的百分比收取,具体比例各省可能不一样,你按本地实际即可但实际中这类费用很难收到,甲方会以各种理由推脱的,除非你在合同中有明确规定。

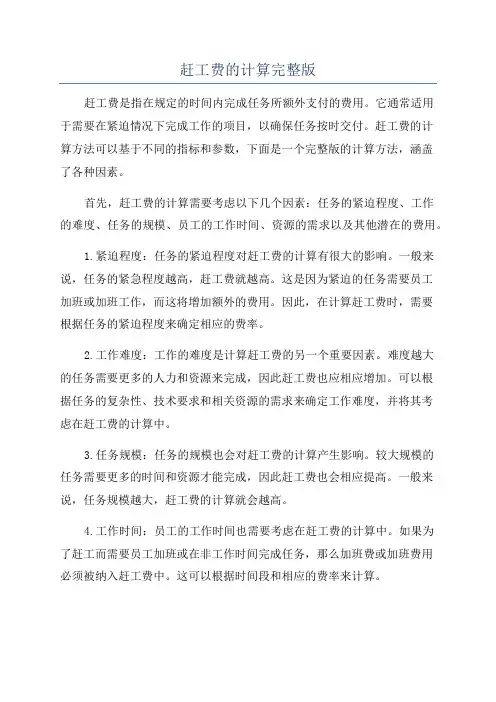

赶工费的计算完整版赶工费是指在规定的时间内完成任务所额外支付的费用。
它通常适用于需要在紧迫情况下完成工作的项目,以确保任务按时交付。
赶工费的计算方法可以基于不同的指标和参数,下面是一个完整版的计算方法,涵盖了各种因素。
首先,赶工费的计算需要考虑以下几个因素:任务的紧迫程度、工作的难度、任务的规模、员工的工作时间、资源的需求以及其他潜在的费用。
1.紧迫程度:任务的紧迫程度对赶工费的计算有很大的影响。
一般来说,任务的紧急程度越高,赶工费就越高。
这是因为紧迫的任务需要员工加班或加班工作,而这将增加额外的费用。
因此,在计算赶工费时,需要根据任务的紧迫程度来确定相应的费率。
2.工作难度:工作的难度是计算赶工费的另一个重要因素。
难度越大的任务需要更多的人力和资源来完成,因此赶工费也应相应增加。
可以根据任务的复杂性、技术要求和相关资源的需求来确定工作难度,并将其考虑在赶工费的计算中。
3.任务规模:任务的规模也会对赶工费的计算产生影响。
较大规模的任务需要更多的时间和资源才能完成,因此赶工费也会相应提高。
一般来说,任务规模越大,赶工费的计算就会越高。
4.工作时间:员工的工作时间也需要考虑在赶工费的计算中。
如果为了赶工而需要员工加班或在非工作时间完成任务,那么加班费或加班费用必须被纳入赶工费中。
这可以根据时间段和相应的费率来计算。
5.资源需求:完成任务所需的资源也需要纳入赶工费的计算中。
这包括材料、设备、工具和其他相关资源的成本。
这些成本应与赶工时间和工作难度相结合来计算。
6.其他潜在费用:在计算赶工费时,还应考虑到其他潜在的费用。
例如,如果赶工导致了其他任务的延迟或调整,那么这些额外的成本和损失也需要计算在内。
综上所述,赶工费的计算是一个涉及多个因素和变量的复杂过程。
在计算赶工费时,需要考虑任务的紧迫程度、工作的难度、任务的规模、员工的工作时间、资源需求以及其他潜在的费用。
通过综合考虑这些因素,可以确定一个合理的赶工费用,并确保任务能够按时交付。
赶工措施费计算引言在工程施工中,由于各种原因,施工期限可能会受到压缩,需要加班加点来赶进度。
为了鼓励施工人员全力以赴,往往会给予他们赶工措施费作为补偿。
本文将介绍赶工措施费的计算方法和注意事项。
赶工措施费的定义赶工措施费是指在施工期限压缩情况下,为鼓励施工人员全力赶工而支付的一种额外补偿费用。
赶工措施费的计算通常基于劳动及材料成本的增加和施工进度的压缩程度。
赶工措施费的计算方法1. 确定劳动及材料成本的增加为了赶工,施工人员需要加班加点工作,这将导致劳动成本的增加。
此外,为了满足紧迫的工期要求,可能需要加快材料的供应,这将导致材料成本的增加。
因此,计算赶工措施费的首要步骤是确定劳动及材料成本的增加金额。
劳动及材料成本的增加金额可以通过以下公式计算:劳动及材料成本的增加金额 = 加班及加点工资 + 材料紧急调配费用其中,加班及加点工资是指施工人员加班加点所得到的工资,材料紧急调配费用是指因为加快材料供应所产生的额外费用。
2. 确定施工进度的压缩程度赶工的目的是在较短的时间内完成更多的工作量,因此需要对施工进度的压缩程度进行准确的评估。
通常,施工进度的压缩程度根据实际完成情况和原计划进行比较来确定。
施工进度的压缩程度可以根据以下公式计算:压缩程度 = (原计划工期 - 实际工期) / 原计划工期其中,原计划工期是指在没有压缩的情况下,完成整个工程所需的预设时间,实际工期是指实际完成整个工程所花费的时间。
3. 计算赶工措施费根据上述步骤计算出劳动及材料成本的增加金额和施工进度的压缩程度后,可以根据以下公式计算赶工措施费:赶工措施费 = 劳动及材料成本的增加金额 × 压缩程度赶工措施费的计算结果即为补偿施工人员赶工所应支付的费用。
注意事项在计算赶工措施费时,需要注意以下几点:•确定加班及加点工资时,应考虑到施工人员的工种和工时,以确保计算准确;•确定材料紧急调配费用时,应考虑到材料种类和供应商的要求,以确保计算准确;•在计算压缩程度时,应基于准确的工期数据,避免主观臆断造成计算错误;•赶工措施费的支付应符合工程合同及相关法规的规定,避免引发纠纷。
赶工措施费用计算(一)赶工措施费组成1、人工费:人工费计算由二部份组成:抢工人工工资增加费和抢工导致的人工降效费。
1)人工工资增加费的计算包含了:所招收短期工的人工工资单价增加、夜间施工加班费、夜间施工夜餐补助费、短期用工遣散路费补助费等。
2)抢工导致的人工降效费:由于抢占工期,无法形成正常的流水作业,在施工某一分项工程时必须投入大量的劳动力来缩短正常的施工工期,而由此形发了窝工及工程量完成效率降低。
3)缩短工期计算:合同工期为60天,本项工程经建设单位要求在45天内完成,以迎接省领导的现场检查,故缩短工期60-45=15天计算公式为:赶工人工费=投标总人工含量×赶工基数×人工工日费a赶工期间的定额总人工含量:根据投标预算的总的人工含量b赶工基数:按照所计算的缩短合同工期的百分率(缩短工期日历天/合同工期=15/60=25%)c人工工日费:按照投标时的政策性文件:黔建建通【2011】564号进行相应调整具体计算如下表:2、机械费机械费计取机械降效费和增加机械投入费用。
降效费计算公式为:机械降效费=投标预算机械费总含量×赶工基数(25%)×机械降效基数(30%)降效费具体费用如下:增加机械投入费用:按月折旧额=设备原值×(1-残值率)/10年/12月×2月,残值率按3%考虑。
增加机械折旧额计算表3、周转性材料费周转性材料:由于原计划1#、2#氧化池流水施工,作业人员仅白天施工,实行一班制,在抢工期间考虑为1#、2#氧化池平行施工,各氧化池外圈、中一圈、中二圈、内圈的钢筋班组和模板班组进行流水作业,两班组人员进行三班倒施工,两个氧化池模板全部安装完成后,一次性浇筑混凝土,模板按使用一次考虑,不用作周转。
4、安全防护、文明施工措施费由于施工工人大幅度增加,导致临时设施的增加、安全防护用品和劳保用品的增加,施工工作面扩大形起安全防护措施的增大、施工用电设施增加等。
赶工措施费的计算方法及赶工方案如果发包人同意延长总工期,则可以补偿上述费用。
如果发包人不同意延长总工期,而采用赶工措施时,增加的资源费用计算如下:首先,人工费包括基本工资、加班工资、税金、保险费、福利费、劳保费、交通费、津贴和奖金等。
其次,施工机械费包括全部费用,按增加的台班费计算(包括固定费用和运转费用)。
再次,材料按现行价格和增加的数量计算。
最后,相应管理费和利润(如果是不可抗力引起的停工,不考虑利润)计算合同单价项目补偿费用。
合同单价项目的赶工补偿费用计算步骤如下:首先,通过单价差价分析表计算各个合同单价项目的单价差价;其次,计算工程量,即该单价项目合同工程量减去赶工计划批准前承包商承诺完成的工程量;第三,计算该单价项目赶工补偿费用,即单价差价乘以工程量;第四,利用此办法计算其他合同单价项目赶工补偿费用;最后,合计各个合同单价项目赶工补偿费用。
单价差价的计算是关键。
赶工措施还需要增加人员的调遣费、周转材料进出场费、机械设备的进出场费以及其他费用,如工人夜餐费、照明费、照明设备及灯具摊销、夜间施工工效降低、模板及支撑材料超用摊销和运输费等。
举个例子,增加模板及模板支撑需要考虑原计划配备1层模板量,根据甲方工期要求,增设2层的模板,方木及模板支撑4800M2,按37元/M2算,需要元。
同时,模板制、安机械设备需要元,租凭、周转材未有效利用,涨价等因素非正常情况下加固加密等耗量等需要元,安全设施、设备投入需要9600元。
增加劳动力,秋收保勤增加工人工资需要元,而雨雪天影响施工10天,需要元。
最后,机械使用租赁费需要4000元。
总之,在赶工措施下,需要考虑各种费用的增加,以确保工程能在规定时间内完成。
夜间施工会增加一些额外的费用,如照明费、照明灯具摊销费、夜间施工效率降低增加人工费以及工人夜餐费。
例如,塔吊大灯和施工作业区照明灯具的总瓦数为瓦,每小时使用10小时,费用为2340元。
此外,夜间施工效率降低会增加人工费和夜餐费,例如150名工人需要增加元的费用。
关于工程赶工措施费的计算工程赶工措施费是指在工程项目因特殊原因需要加班加点进行赶工时,为保证项目按时完工所需要支付给相关人员的费用,也是施工企业的一种成本支出。
工程赶工措施费的计算是一个较为复杂的过程,需要综合考虑多个因素。
以下将从加班费用、原材料费用、人员成本和其他费用等方面介绍工程赶工措施费的计算方法。
加班费用是工程赶工措施费的主要组成部分。
正常情况下,工地一般按照每天8小时的工作时间进行安排,但在赶工时期,为了加快进度,需要对工人进行加班。
根据国家劳动法规定,加班时的时薪通常是正常工时工资的1.5倍到2倍不等。
所以,计算加班费用的方法是先确定每位工人的小时工资,再乘以加班时长,最后再乘以工人的数量。
例如,如果加班时的时薪是正常工时工资的1.5倍,一位工人每小时工资为100元,加班2小时,有10位工人加班,那么加班费用为100元/小时*1.5*2小时*10人=3000元。
原材料费用是另一个需要考虑的因素。
在赶工时期,为了加速施工进度,可能需要大量的原材料,这会增加相应的费用。
原材料费用的计算方法通常是根据预计需要的原材料数量和价格进行估算。
例如,如果赶工时期需要加大水泥的使用量,每吨水泥的市场价格为2000元,预计需要用到100吨水泥,那么原材料费用为2000元/吨*100吨=20万元。
人员成本是工程赶工措施费的另一个重要组成部分。
在赶工时期,可能需要增加施工人员的数量,以确保项目按时完工。
人员成本的计算方法是根据每位工人的月薪和加班人数进行估算。
例如,一位工人的月薪为5000元,需要加班的工人数为20人,工程周期为1个月,那么人员成本为5000元/月*20人=10万元。
除了加班费用、原材料费用和人员成本,还需要考虑其他费用,如设备租赁费用、燃料费用、交通费用等。
这些费用的计算方法通常是根据实际需要和市场价格进行估算。
综上所述,工程赶工措施费的计算是一个综合考虑多个因素的过程。
需要根据实际情况,合理估算加班费用、原材料费用、人员成本和其他费用等,以确保项目按时完工,并提前进行预算和筹措相应的资金。
xx建设工程造价管理站
xx价
(2009)63号
关于合理约定建设工程施工工期及赶工措施费的指导意见
各县(市、区)造价管理机构、各有关单位:
近几年,随着建设工程施工技术的不断进步,建设工程的施工工期逐渐缩短,但合理的施工工期是保证工程质量与施工安全、降低建设成本的必要条件。
然而目前的工程建设中,有些项目为了片面追求速度,不顾客观规律,盲目压缩施工工期,既增加工程成本,又给施工安全和工程质量造成隐患。
为在工程建设中践行科学发展观,保证建设工程质量和施工安全,现对建设工程的最短施工工期和赶工措施费提出如下指导意见:
一、最短施工工期的界限:
1.建筑工程中的砖混、砖木结构施工工期最少不得低于江苏省现行定额工期规定(苏建定〔2000〕283号)的70%。
2.建筑工程中的其他结构施工工期最少不得低于江苏省现行定额工期规定(苏建定〔2000〕283号)的65%。
3.市政工程施工工期最少不得低于正常情况的65%。
二、当约定的施工工期少于定额工期时,应按以下标准计取赶工措施费。
赶工措施费费率(%)序号合同工期/定额工期(δ)
建筑工程(砖混、砖建筑工程(其他)、木结构)12
30.9≤δ<1.0
0.8≤δ<0.9
0.7≤δ<0.80.5
1.5
2.5市政工程
0.0
1.0
2.040.65≤δ<0.7—2.5注:
安装工程参照建筑工程分类执行;单独装饰工程按建筑工程(其他)费率标准执行;修缮、仿古、园林工程参考以上标准执行。
三、招投标项目招标人在制订招标文件和编制招标控制价时,非招投标项目发包人和承包人在签定施工合同时,应根据本指导意见合理约定施工工期和赶工措施费,以确保工程施工质量和安全。
四、本指导意见自发文xx执行。
二〇〇九年七月三十日抄送:
省造价管理总站、市建设局。
