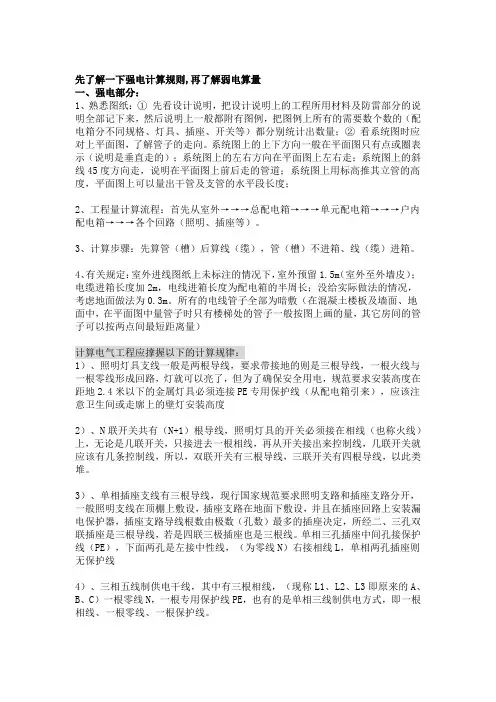

先了解一下强电计算规则,再了解弱电算量一、强电部分:1、熟悉图纸:① 先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;② 看系统图时应对上平面图,了解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。
所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆。
3)、单相插座支线有三根导线,现行国家规范要求照明支路和插座支路分开,一般照明支线在顶棚上敷设,插座支路在地面下敷设,并且在插座回路上安装漏电保护器,插座支路导线根数由极数(孔数)最多的插座决定,所经二、三孔双联插座是三根导线,若是四联三极插座也是三根线。

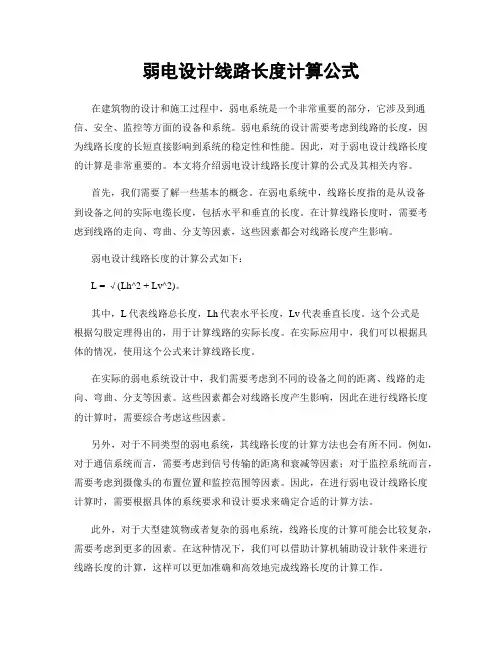

弱电设计线路长度计算公式在建筑物的设计和施工过程中,弱电系统是一个非常重要的部分,它涉及到通信、安全、监控等方面的设备和系统。
弱电系统的设计需要考虑到线路的长度,因为线路长度的长短直接影响到系统的稳定性和性能。
因此,对于弱电设计线路长度的计算是非常重要的。
本文将介绍弱电设计线路长度计算的公式及其相关内容。
首先,我们需要了解一些基本的概念。
在弱电系统中,线路长度指的是从设备到设备之间的实际电缆长度,包括水平和垂直的长度。
在计算线路长度时,需要考虑到线路的走向、弯曲、分支等因素,这些因素都会对线路长度产生影响。
弱电设计线路长度的计算公式如下:L = √(Lh^2 + Lv^2)。
其中,L代表线路总长度,Lh代表水平长度,Lv代表垂直长度。
这个公式是根据勾股定理得出的,用于计算线路的实际长度。
在实际应用中,我们可以根据具体的情况,使用这个公式来计算线路长度。
在实际的弱电系统设计中,我们需要考虑到不同的设备之间的距离、线路的走向、弯曲、分支等因素。
这些因素都会对线路长度产生影响,因此在进行线路长度的计算时,需要综合考虑这些因素。
另外,对于不同类型的弱电系统,其线路长度的计算方法也会有所不同。
例如,对于通信系统而言,需要考虑到信号传输的距离和衰减等因素;对于监控系统而言,需要考虑到摄像头的布置位置和监控范围等因素。
因此,在进行弱电设计线路长度计算时,需要根据具体的系统要求和设计要求来确定合适的计算方法。
此外,对于大型建筑物或者复杂的弱电系统,线路长度的计算可能会比较复杂,需要考虑到更多的因素。
在这种情况下,我们可以借助计算机辅助设计软件来进行线路长度的计算,这样可以更加准确和高效地完成线路长度的计算工作。
总之,弱电设计线路长度的计算是非常重要的,它直接影响到弱电系统的稳定性和性能。
在进行线路长度的计算时,需要考虑到线路的走向、弯曲、分支等因素,综合考虑不同的系统要求和设计要求,选择合适的计算方法。
通过合理的线路长度计算,可以保证弱电系统的正常运行和良好的性能。

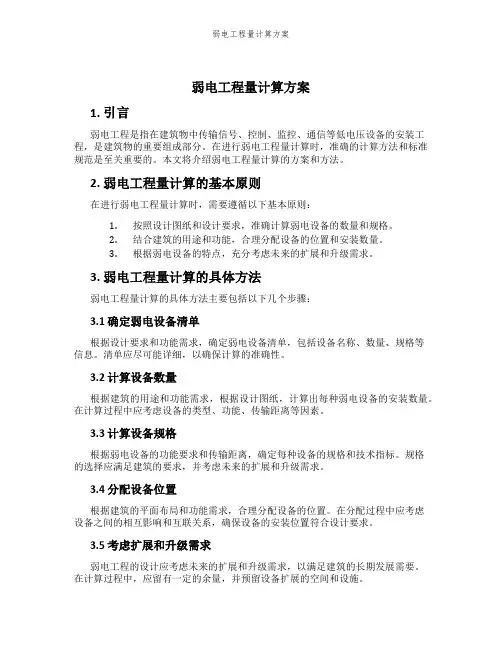

弱电工程量计算方案1. 引言弱电工程是指在建筑物中传输信号、控制、监控、通信等低电压设备的安装工程,是建筑物的重要组成部分。
在进行弱电工程量计算时,准确的计算方法和标准规范是至关重要的。
本文将介绍弱电工程量计算的方案和方法。
2. 弱电工程量计算的基本原则在进行弱电工程量计算时,需要遵循以下基本原则:1.按照设计图纸和设计要求,准确计算弱电设备的数量和规格。
2.结合建筑的用途和功能,合理分配设备的位置和安装数量。
3.根据弱电设备的特点,充分考虑未来的扩展和升级需求。
3. 弱电工程量计算的具体方法弱电工程量计算的具体方法主要包括以下几个步骤:3.1 确定弱电设备清单根据设计要求和功能需求,确定弱电设备清单,包括设备名称、数量、规格等信息。
清单应尽可能详细,以确保计算的准确性。
3.2 计算设备数量根据建筑的用途和功能需求,根据设计图纸,计算出每种弱电设备的安装数量。
在计算过程中应考虑设备的类型、功能、传输距离等因素。
3.3 计算设备规格根据弱电设备的功能要求和传输距离,确定每种设备的规格和技术指标。
规格的选择应满足建筑的要求,并考虑未来的扩展和升级需求。
3.4 分配设备位置根据建筑的平面布局和功能需求,合理分配设备的位置。
在分配过程中应考虑设备之间的相互影响和互联关系,确保设备的安装位置符合设计要求。
3.5 考虑扩展和升级需求弱电工程的设计应考虑未来的扩展和升级需求,以满足建筑的长期发展需要。
在计算过程中,应留有一定的余量,并预留设备扩展的空间和设施。
4. 弱电工程量计算的注意事项在进行弱电工程量计算时,需要注意以下几个事项:1.准确理解设计要求和功能需求,确保计算的正确性和合理性。
2.严格按照规范和标准进行计算,确保计算结果的准确性和可靠性。
3.与相关部门和工程人员沟通,了解并获得最新的相关信息和标准规范。
4.充分考虑建筑的特点和环境要求,确保设备的稳定性和可靠性。
5.定期进行工程量计算的复核和检查,确保计算的准确性和完整性。

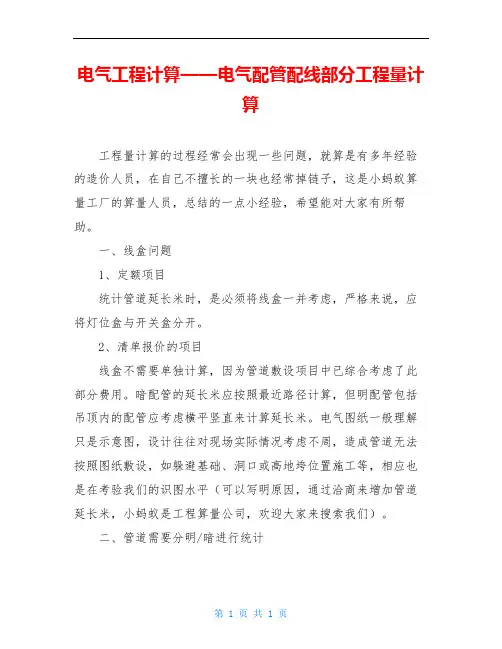

电气工程计算——电气配管配线部分工程量计算工程量计算的过程经常会出现一些问题,就算是有多年经验的造价人员,在自己不擅长的一块也经常掉链子,这是小蚂蚁算量工厂的算量人员,总结的一点小经验,希望能对大家有所帮助。
一、线盒问题1、定额项目统计管道延长米时,是必须将线盒一并考虑,严格来说,应将灯位盒与开关盒分开。
2、清单报价的项目线盒不需要单独计算,因为管道敷设项目中已综合考虑了此部分费用。
暗配管的延长米应按照最近路径计算,但明配管包括吊顶内的配管应考虑横平竖直来计算延长米。
电气图纸一般理解只是示意图,设计往往对现场实际情况考虑不周,造成管道无法按照图纸敷设,如躲避基础、洞口或高地垮位置施工等,相应也是在考验我们的识图水平(可以写明原因,通过洽商来增加管道延长米,小蚂蚁是工程算量公司,欢迎大家来搜索我们)。
二、管道需要分明/暗进行统计当在轻钢龙骨墙上配管时,项目要及时记录施工范围,通知预算员结算注意,而对于业主则不需要,因为我们一般套用砼内暗埋,价格比轻钢龙骨墙价格高一些。
大于或等于10平方的导线必须同时考虑铜焊压接线端子的统计。
有部分设计习惯在电气配电箱系统图中将楼控、消防联动等控制线缆标出,一般情况下,此部分的线缆应计入弱电或消防专业,具体还要核查一下相关专业图纸,并与设计沟通。
三、关于明配管支吊架问题建议项目在施工前进行相关的方案策划,对于中标价中已有综合单价的,此部分支吊架应尽可能进行控制(一般是按照间距1、2米的Φ8圆钢考虑);而有些项目在投标时,仅有暗配管的综合单价,或清单中支架单独列项的,这时候就需要项目上作出支吊架的方案,报监理审批,及时将确认的资料返回办公室,以便于今后结算。
上面就是小蚂蚁算量工厂整理了一点小经验,是员工实践的成果,大家如果需要计算工程量,小蚂蚁可以帮忙。

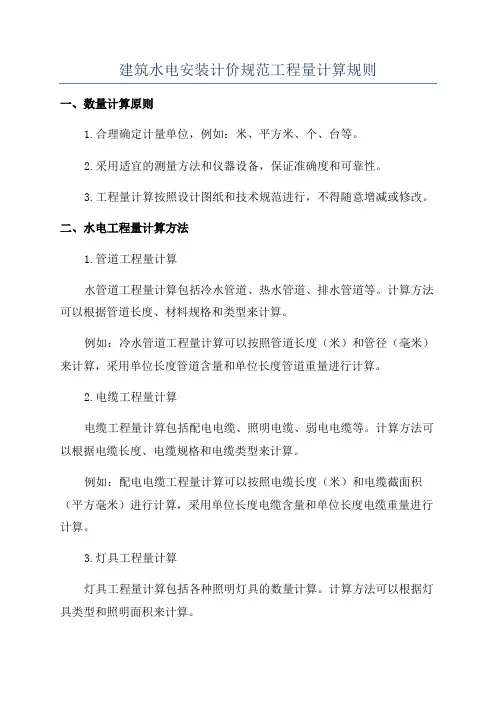

建筑水电安装计价规范工程量计算规则一、数量计算原则1.合理确定计量单位,例如:米、平方米、个、台等。
2.采用适宜的测量方法和仪器设备,保证准确度和可靠性。
3.工程量计算按照设计图纸和技术规范进行,不得随意增减或修改。
二、水电工程量计算方法1.管道工程量计算水管道工程量计算包括冷水管道、热水管道、排水管道等。
计算方法可以根据管道长度、材料规格和类型来计算。
例如:冷水管道工程量计算可以按照管道长度(米)和管径(毫米)来计算,采用单位长度管道含量和单位长度管道重量进行计算。
2.电缆工程量计算电缆工程量计算包括配电电缆、照明电缆、弱电电缆等。
计算方法可以根据电缆长度、电缆规格和电缆类型来计算。
例如:配电电缆工程量计算可以按照电缆长度(米)和电缆截面积(平方毫米)进行计算,采用单位长度电缆含量和单位长度电缆重量进行计算。
3.灯具工程量计算灯具工程量计算包括各种照明灯具的数量计算。
计算方法可以根据灯具类型和照明面积来计算。
例如:照明灯具工程量计算可以按照照明面积(平方米)和灯具照明面积(平方米)进行计算,采用单位面积灯具含量进行计算。
4.开关插座工程量计算开关插座工程量计算包括不同类型的开关插座数量和配备要求的计算。
计算方法可以根据设计图纸和相关技术规范来计算。
例如:每个房间的开关插座工程量计算可以按照每个房间的开关插座数量和插座种类进行计算,采用单位房间开关插座含量进行计算。
三、计价规范原则1.根据工程量计算结果和当前市场价格,合理确定工程项目的费用。
2.遵循公平、公正、公开的原则进行计价,确保不偏不倚。
3.建立工程量计算和费用计价的档案管理体系,便于后续审查和核算。
以上是建筑水电安装计价规范工程量计算规则的一些基本原则和方法。
根据不同的具体工程和设计要求,还可以进一步细化和完善。
在实际工程中,需要结合相关技术规范和行业经验,灵活运用计算规则,确保工程量计算的准确性和合理性。
一辅材的计算
1、统计信息点数,包括各房间和机房,填入点位分布表中;
2、确定是否超长?如超长,应在何处设置子配线间,几个?如有子配线间,那么交换机的数量也相应有变化。
3、确定路由的走向;
4、确定各处桥架的型号和长度。
计算方法:(长×宽)×0.4/28,结果为信息点数,常用标准桥架有:300×100,200×100,100×100,100×50,50×50,其它桥架都需要定做。
注:如果分支路由有相同的桥架型号,则分别计算其长度,最后才统计该桥架型号的总长度。
5、ø25和ø20管的计算(通常ø25可以布6根线,ø20可以布4根线)。
计算时,以ø20为准,平均某一信息点从桥架到终端需要ø20的长度,如为A,那么就可以计算出所有信息点需要ø20的长度了,即B=A×(总点数/4),而实际在工程中,ø20=2/3×B,ø25=1/3×B。
6、角钢(30×30)的计算。
角钢的长度=30cm×(桥架的总长m/1.5m),即每根角钢的平均长度为30cm,每隔1.5m的距离就需要一根角钢。
7、龙骨(75×45)的计算。
龙骨的长度=70cm×(总点数/2),即每根龙骨的长度为70cm,通常布置为双口面板。
8、龙骨卡子、管接、盒接、铆钉、钢锯条等辅料的计算。
=总辅料价格×10%
9、底盒(86×86)的计算。
底盒的数量=总点数/2
二设备材料的计算
1、线缆的计算:(最远+最近)/2×点数×1.1/305
说明:
最远为从机房到信息点的最远点;最近为机房内的信息点,一般为20米;点数为从机房开始所覆盖的信息点,如果有子配线间,那么该点数就为从子配线间开始路由所覆盖的信息点数,1.1中的0.1为富裕量,即10%。
305为每箱线的长度为305米。
如果有子配线间,则应该分别计算,公式是一致的。
即:中心机房覆盖信息点所需的线缆数量+子配线间覆盖信息点所需的线缆数量+子配线间到中心机房级联线所需的线缆数量。
还有一点请注意网线的数量一般为300米左右,不到305米,如果这个工程线缆数量比较大的时候,这个也有考虑。
比如穿线设备端预留的线缆长度,也要综合考虑,这个也会根据您的施工队伍的整体施工工艺来判断。
2、模块的计算。
为信息点的数量;
3、双口面板的数量:总点数/2;
4、48口配线架的计算。
总点数/48,如果有子配线间应分别计算,即各自覆盖的信息点数/48,然后相加,4U;
5、线管理器的计算。
48口配线架不需要线管理器(自带),主要是给交换机,如有子配线间应分别计算。
1U;
6、机柜跳线(2m)。
从配线架跳接到交换机的跳线+交换机之间的级联线。
7、工作站的跳线。
总点数的数量;
8、RJ45头。
(机柜跳线+工作站跳线)×2×1.1;
9、RJ45头护套。
为RJ45头的数量;
10、三类大对数的数量。
从弱电井通过桥架到机房的距离+富裕量(大一些,因为大对数不能连接的);
11、110DW2-100FT配线架(2U)。
一个为100对;
12、110过线槽。
与110配线架的数量一致;
13、110背板(4U)。
为:110DW2-100FT配线架数量/2;
14、110C4连接块(每包10个)。
110DW2-100FT配线架为100对,即100部电话,它由四部分组成,每一部分为25对,即由5个C4连接块和1个C5连接块组成(5×4+1×5=25),也就是说,100对大对数需要20个C4连接块和4个C5连接块。
15、110C5连接块(每包10个)。
同前;
16、电话跳线(盘/100米)。
每根电话跳线需要1.5米。
17、RJ11头。
有电话的数量决定,如200部电话(200对大对数)需要200个RJ11头(另一端直接打在RJ11配线架上);
18、电话柜(200回)。
根据电话点数决定;
19、机柜(42U,24U)。
计算48口配线架、线管理器,RJ11配线架、交换机、服务器等的高度(U);
三光纤的配置
说明:二层有一中心机房,另外有一子配线间,是4和7层还各有一个子配线间,3个子配线间各放置6芯室内多模光纤。
模接方式:需要光纤耗材和ST多模光纤连接器;
熔接方式:需要单芯片多模ST尾纤,不需要光纤耗材和ST多模光纤连接器。
四如何更精准的计算线缆的数量
首先计算线缆的数量应该根据施工图来计算,我们干工程按图施工,图纸核算才是整个工程预算的基本。
拿到施工图纸了,一般要按照图纸对照现场的桥架走向,是不是符合图纸的设计,确定了桥架的走向,主线路基本确定。
再者就是计算从桥架引出的线缆,桥架引出的线缆一般都会做管,做管一般有两种方式:一种线管吊装,一种沿顶板安装。
吊装施工线缆和管材的计算比较简单,就是按照图纸计算,在最后的设备端预留30cm-100cm不等,看你最后的安装设备及设备位置。
沿顶板安装线缆和管材一定要看一下,是不是要过梁,这个就不能按照图纸计算了,要综合考虑现场施工的条件,计算线缆和管材的数量。
还有就是关于垂直部分和水平部分的计算,尤其在是在弱电井内的线缆计算,首先要看楼层高度,再者就是弱电井设备安装位置距离桥架的距离,综合考虑,综合计算。
总之,计算线缆的数量,一部分根据图纸,一部分根据现场,一部分根据经验,一部分根据施工队伍。
