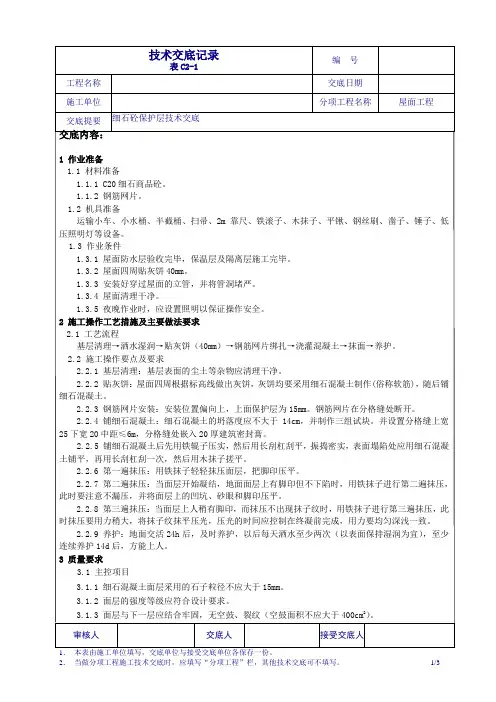

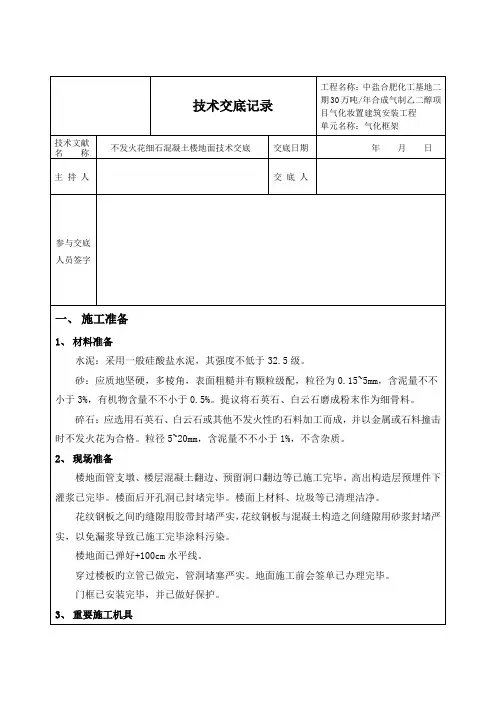

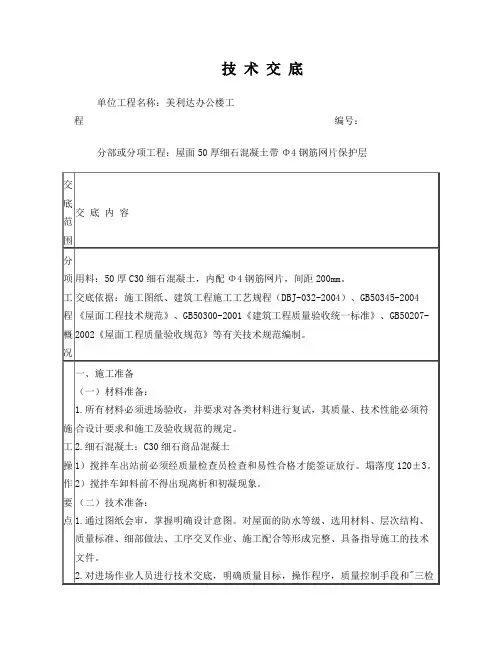

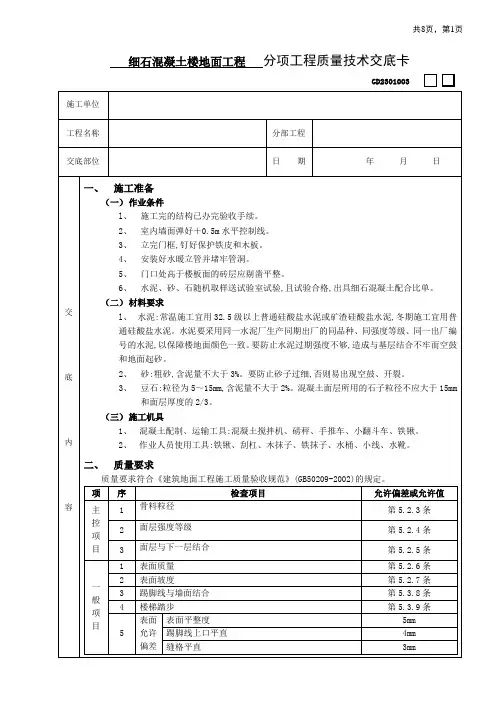

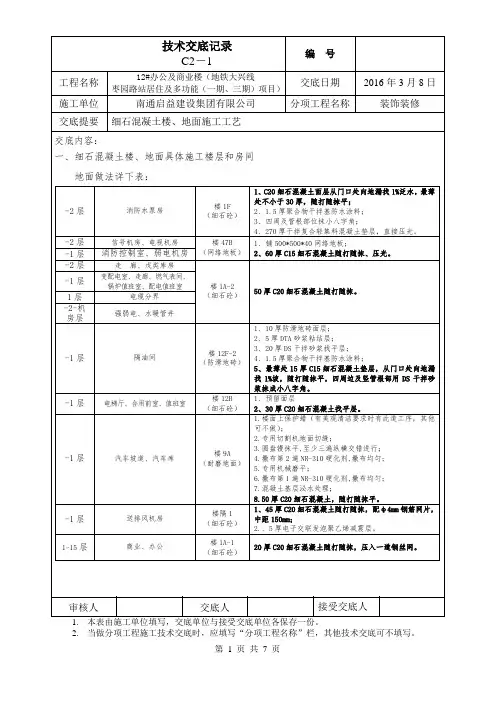

细石混凝土楼面技术交底
- 格式:doc
- 大小:36.00 KB
- 文档页数:4

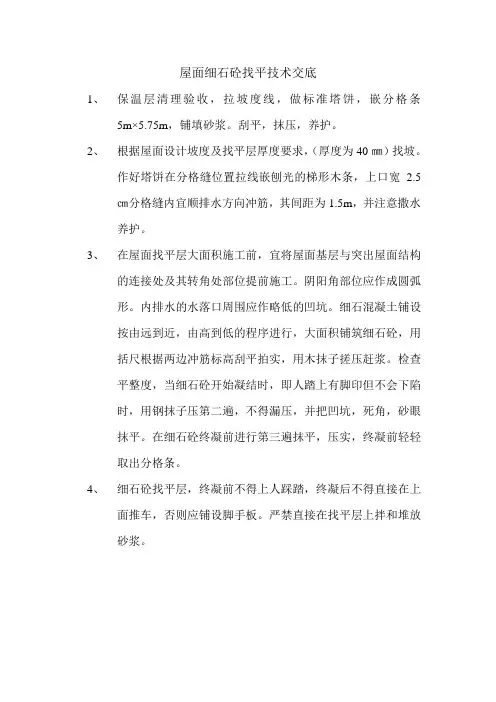

屋面细石砼找平技术交底
1、保温层清理验收,拉坡度线,做标准塔饼,嵌分格条
5m×5.75m,铺填砂浆。
刮平,抹压,养护。
2、根据屋面设计坡度及找平层厚度要求,(厚度为40㎜)找坡。
作好塔饼在分格缝位置拉线嵌刨光的梯形木条,上口宽 2.5
㎝分格缝内宜顺排水方向冲筋,其间距为1.5m,并注意撒水
养护。
3、在屋面找平层大面积施工前,宜将屋面基层与突出屋面结构
的连接处及其转角处部位提前施工。
阴阳角部位应作成圆弧
形。
内排水的水落口周围应作略低的凹坑。
细石混凝土铺设
按由远到近,由高到低的程序进行,大面积铺筑细石砼,用
括尺根据两边冲筋标高刮平拍实,用木抹子搓压赶浆。
检查
平整度,当细石砼开始凝结时,即人踏上有脚印但不会下陷
时,用钢抹子压第二遍,不得漏压,并把凹坑,死角,砂眼
抹平。
在细石砼终凝前进行第三遍抹平,压实,终凝前轻轻
取出分格条。
4、细石砼找平层,终凝前不得上人踩踏,终凝后不得直接在上
面推车,否则应铺设脚手板。
严禁直接在找平层上拌和堆放
砂浆。
3。
2.2、弹线:在楼梯墙面弹水平控制线,用于控制找平层的厚度。
3。
2。
3、洒水润湿:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。
3。
2.4、刷素水泥浆一遍:在清扫湿润后的基层表面,刷一遍水灰比为0。
5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
3。
2。
5、铺抹水泥砂浆压头遍:铺水泥砂浆,砂浆配比为1:3,稠度小于35cm。
用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查.当水泥砂浆面层抹压时,其干湿度不适宜时,应采取措施:如表面稍干,宜淋水予以压光;如确因水灰比稍大,表面难于收水,可撒干拌的水泥和砂进行压光,其体积比为1:1(水泥:砂),砂需过3mm筛,但撒布时应均匀。
3。
2。
6、第二遍压光:在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍.要求不漏压,平而出光,阴阳角横平竖直。
3.2。
7、第三遍压光:水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。
压光时间应控制在终凝前完成。
3。
2.8、防滑条:在离踏步边缘30mm处压出10mm宽、6mm深的防滑凹槽,隔15mm做第二道凹槽,如图所示,要保证凹槽的顺直和美观。
3。
2.9、养护:踏步面层压光交活后,第二天洒水养护,养护期内不允许压重物和碰撞。
3.2.10、质量要求:楼层梯段相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm。
项目(专业)交底人接受人。
工程名称施工单位交底提要:交底内容:细石混凝土地面本技术交底适用于一般与民用建筑细石混凝土地面施工。
1.材料要求(1)粗、细骨料:豆石:粒径为0.5~1.2cm,含泥量不大于3%;砂子:粗砂,含泥量不大于5%;(2)水泥:常温施工宜用325号矿渣硅酸盐水泥或普通硅酸盐水泥;冬期施工宜用425号水泥。
(3)水:用自来水。
2.主要机具一般应配备:混凝土搅拌机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯等设备。
3.作业条件(1)已施工完的结构办理完验收手续。
(2)室内墙面四周弹好+50cm水平线。
(3)室内门口(框)立完并钉好保护铁皮或木板。
(4)安装好穿过楼板的立管,并将管洞堵严。
(5)浇灌楼板板缝混凝土。
(6)内门口处高于楼板的砖层应剔凿平整。
(7)夜晚作业时,应设置照明以保证操作安全。
4.操作工艺工艺流程:弹+50cm水平线→基层清理→洒水湿润→刷素水泥浆→贴灰饼、冲筋→浇灌混凝土→抹面→养护(1)基层清理:基层表面的尘土、砂浆块等杂物应清理干净,如表面油污,应用5%~10%浓度的火碱溶液清洗干净。
(2)浇灌混凝土的前一天对楼板表面进行洒水湿润。
(3)混凝土浇灌前应先在已湿润过的基层表面刷一道1:0.4~1:0.45(水泥:水)的素水泥浆,并做到随刷随铺混凝土,如基层表面光滑,应在刷浆前将表面凿毛。
(4)贴灰饼冲筋,小房间在房间四周根据标高线做出灰饼,大房间还要冲筋(间距1.5m),有地漏的房间要在地漏四周做出0.5%的泛水坡度。
冲筋和灰饼均要采用细石混凝土制作(俗称软筋),随后铺细石混凝土。
(5)铺细石混凝土:细石混凝土的强度配合比应按设计要求试配,无设计要求时,一般不低于C20,坍落度应不大于3cm,并应每500㎡制作一组试块,不足500㎡时,也制作一组试块。
工程名称施工单位铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
细石混凝土技术交底细石混凝土这玩意儿,在建筑施工里可是个重要角色!今天咱就来好好唠唠这细石混凝土的技术要点。
我先跟您讲讲我之前遇到的一件事儿。
有一次在一个施工现场,负责浇筑细石混凝土的工人师傅没太注意一些关键细节,结果那地面浇筑得凹凸不平,还出现了不少裂缝。
这可把项目经理气坏了,不仅要返工,还耽误了工期。
从那以后,我就特别重视给大家把细石混凝土的技术交底讲清楚,免得再出这样的岔子。
咱们先说材料准备这一块。
细石得选粒径在 5 15mm 之间的,而且要干净,不能有杂质。
水泥呢,强度等级得符合设计要求,别图便宜买那些质量不靠谱的。
还有砂,得是中砂,含泥量可不能超过 3%。
水就用干净的自来水就行,可别弄些污水来凑数。
搅拌细石混凝土的时候也有讲究。
要按照配合比准确计量材料,先把石子、砂和水泥干拌均匀,然后再加水搅拌。
搅拌时间不能太短,也不能太长,一般2 3 分钟就差不多了。
搅拌好的混凝土得和易性好,不能太干也不能太稀。
接下来是运输。
运输过程中要防止混凝土离析和坍落度损失。
如果距离较远,可以在混凝土中适当添加外加剂来保持性能。
到了浇筑这一步,更是关键。
基层要清理干净,提前浇水湿润,但不能有积水。
浇筑的时候要从一端开始,逐步推进,不能东一榔头西一棒子。
振捣要密实,不能漏振,也不能过振。
我记得有一次,一个新手振捣工,那振捣棒在一个地方停留时间太长,结果把那一块都振出了砂眼,真是让人哭笑不得。
浇筑完了,得及时进行抹面。
先用木抹子搓平,然后再用铁抹子压光。
抹面的次数不能少于两遍,这样才能保证表面平整光滑。
养护也不能马虎。
一般在浇筑完 12 小时内就要开始养护,覆盖塑料薄膜或者浇水保湿,养护时间不少于 7 天。
如果养护不到位,混凝土就容易开裂,影响质量。
在施工过程中,还得注意安全。
比如,振捣工要戴绝缘手套,穿绝缘鞋,防止触电事故。
总之,细石混凝土施工虽然看起来简单,但每个环节都不能掉以轻心。
只有严格按照技术要求操作,才能保证施工质量,避免出现像我之前遇到的那种返工的情况。

楼地面细石混凝土安全技术交底前言楼地面细石混凝土是一种经济、实用的地面铺装材料,被广泛应用于居住区、商业区、停车场等公共场所。
然而,在使用过程中,如果不注意安全事项,就会带来一定的安全隐患。
因此,为了保障人们的生命财产安全,有必要对楼地面细石混凝土的安全技术进行交底和宣传。
一、楼地面细石混凝土的基本介绍1.1 楼地面细石混凝土的特点楼地面细石混凝土是一种采用细骨料、水泥、矿物掺合材料、外加剂等原材料按一定比例混合制成的地面铺装材料。
其特点主要包括以下几点:•耐久性好:这种混凝土硬度高,抗压性和耐磨性强,耐候性好,使用寿命长。
•摩擦系数高:楼地面细石混凝土的表面比较粗糙,具有一定的摩擦系数,有较好的防滑性。
•施工简单:由于施工方式灵活,可以采用机械施工、手工施工等多种方式,施工效率较高。
1.2 楼地面细石混凝土的分类根据混凝土的配合比,可以将楼地面细石混凝土分为打草稿式细石混凝土(DS-5)、钻花式细石混凝土(DS-7)、混凝土电器锤卡实式细石混凝土(DS-10)、钻孔式细石混凝土(DS-12)等几种类型。
二、楼地面细石混凝土的安全技术交底2.1 施工安全注意事项1.在施工前,对工地周边进行警示标志的设置,明确施工区域范围,确保施工现场安全。
2.确认混凝土配比与混凝土的制作质量符合规范要求。
3.在混凝土浇筑前,进行现场检查,确保管道、障碍物、电力线路及施工道路等情况得到充分的检查和处理。
4.施工过程中,保持施工设备和工具的完好无损,确保操作人员的安全。
5.避免混凝土过早脱模,影响混凝土的硬度和强度,同时会对施工人员造成不必要的伤害。
2.2 防滑安全措施1.在地面铺装之前,确定地面工作的水平度,避免地面铺装后出现坡度或者波形等。
2.采用过渡条或钢板等材料进行地面的处理,保持地面的平整度和防滑性。
3.在地面处理之后,可以采用防滑涂料进行覆盖,增加地面的防滑性。
三、总结楼地面细石混凝土作为一种优良的地面铺装材料,具有较高的抗压性和耐磨性,是商业区、停车场等场所的常用地面材料。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
表C2-1
编 号 00-00-C2-001
工程名称 交底日期 2016.6.12 施工单位
分项工程名称
楼地面工程
交底提要 细石混凝土地面技术交底
交底内容:
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
审核人
交底人 交底接收人
(二)、操作指引 水管铺设:
1、水管铺设要求横平竖直,水管与地暖管交接处需加设过桥弯,降板处门口需剔凿。
2、穿线过程中如因堵管,地面后加线管,线管与水管交接处需剔凿处理,以防后期地面浇筑出现开裂甚至露管风险。
3、混凝土浇筑前冷热水管必须打压。
基层处理:
1、地板辐射供暖区域的地面应平整、干净、干燥,不允许有凹凸不平现象,其平整度要求达到±5mm ,且不允许有落灰、砂石钢筋等杂物,尤其杜绝油漆类等化学物质的污染。
保温层施工(苯板铺设、铝箔铺设、钢丝网铺设):
1、将聚苯乙烯保温板平铺在符合要求的地面上,接缝处要紧密、平整,避免出现搭接或漏铺现象,对接处要用胶带粘结紧密。
2、房间边墙处要设置边墙保温带,高度要与找平层平齐。
3、在平整的保温层上,铺设铝箔及钢网,钢丝网以便固定加热盘管(钢丝网应布满房间,距墙150mm-200mm 拼接处要绑扎连接;钢丝网应平整、无锐刺)。
地辐热盘管的施工:
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
细石砼楼地面技术交底一、施工准备(一)材料1、细石:粒径为5~12mm,含泥量不大于3%。
2、砂:中、粗砂,要求颗粒坚硬洁净,含泥量不大于3%。
3、水泥:采用普通硅酸盐水泥,强度为32.5Mpa。
4、水:采用饮用自来水。
(二)作业条件1、施工完的结构办完验收手续。
2、室内墙面弹好+100 cm水平线。
3、安装好水暖立管,并堵牢管洞。
4、完成配合比试验,配合比(重量比):水泥∶砂∶石子=1∶1.7∶2.4混凝土的坍落度控制在10mm~30mm。
二、施工方法1、清理基层:基层表面的浮土,砂浆块等杂物应打扫清理干净,特别是墙角部位一定要凿到位,卫生间清理注意对下水管及地漏管的保护。
2、洒水湿润:提前一天对楼板表面进行洒水湿润,但施工时地面不得有积水。
3、贴灰饼:根据+1000mm水平线或墙上标注的数据尺寸做灰饼,灰饼材料为1∶3水泥砂浆,灰饼尺寸约50mm×50mm,灰饼距墙面约300mm,灰饼间距为1.5m~1.8m,做灰饼时基层先应浇水湿润后刷水泥浆,然后用1:3水泥砂浆做饼。
4、刷素水泥浆:浇灌细石砼前应先在湿润后的基层表面刷一道1∶1的素水泥浆,并进行随刷随铺。
5、铺细石砼:铺细石砼后用长刮杠刮平,用30Kg重滚筒纵横交错来回滚压3~5遍至表面出浆。
振捣密实,表面塌陷处应用细石砼补平,再用长刮杠刮一次,用木抹子搓平。
细石砼的坍落度不大于30 mm。
如面层局部缺浆或表面水份较多的部位,可根据水份的多少适当地在表面均匀铺撒干灰砂一层,厚约5mm,待干灰砂吸水湿透后用刮尺刮平,随即用木抹子搓平。
要压得轻一些,使抹子纹浅一些,以压光后表面不出现水纹为宜。
细石混凝土面层不宜留置施工缝。
当施工间歇超过规定的允许时间后,在继续浇筑砼时,应对已凝结的凝结土接槎上进行处理,用钢丝刷刷到石子外露,表面用水冲洗,并涂以水灰比为0.4-0.5的水泥浆,再浇筑砼,并捣实压平,使新旧砼接缝紧密,不显接头槎。
6、凡遇有管道根部的周围,在200mm范围内的原标高基础上提高10mm坡向地漏,避免管道根部积水。
楼地面细石混凝土找平技术交底一、施工环境要求:1、墙面抹灰已经完成,门窗框和水电管线安装已经完成。
2、楼地面二次清理已经完成。
3、保温材料施工已经完成。
4、卫生间排水管道安装完成,蓄水试验完成。
5、卫生间、露天防水涂料施工完成。
二、材料做法要求:1、地下车库:100厚c20混凝土面层随捣随抹压光兼找坡,内配6mm间距200单层双向钢筋。
48小时后切伸缩缝,间距不大于6米。
环氧树脂涂料面层。
2、室内楼地面:30厚c20细石混凝土随捣随抹,找平有规则拉细毛。
3、卫生间:聚氨酯防水涂料;30厚c20细石混凝土找坡随捣随抹,找平有规则拉细毛,比室内地坪低30mm。
4、一层阳台:聚氨酯防水涂料;30厚c20细石混凝土找坡随捣随抹压光。
5、二层露台:聚氨酯防水涂料;50厚挤塑板;30厚c20细石混凝土找坡随捣随抹压光,内配钢丝网片。
(下部为室外的无保温)6、楼梯踏步:水泥砂浆抹面,相邻两踏步高差不大于10mm,表面光滑,阳角顺直。
三、施工工艺:1、施工流程:基层处理---养水湿润----抹灰饼----找平拉细毛----设置分格缝----成品保护2、基层处理:(1)洒水后专用地坪清理机械清理落地灰。
(2)门窗口边、阴角处细部处理。
3、养水湿润:找平前一天养水,使基层混凝土充分均匀湿润。
4、抹灰饼:根据水平线用测距仪测定层高,确定灰饼,灰饼为50mm方块,间距不大于2米。
层高极差不大于20mm。
5、找平拉细毛:(1)清除地面积水,扫水泥浆界面处理。
(2)从边角开始根据灰饼厚度冲筋向一端逐间找平。
(3)初凝前撒上1:1干水泥浆,二次找平。
(4)待终凝前找平压光,按规矩扫细毛。
6、设置分格缝:混凝土终凝48小时后,按柱距开间弹上墨线,用切割机按墨线切分格缝。
7、成品保护:混凝土终凝12小时内严禁人员踩踏,12小时后方可浇水养护。
四、质量要求:1、层高测定极差在20mm以内。
2、找平层平整度在3mm已内。
3、表面整洁无裂缝、空鼓、起砂现象。
