怎样做好设计概算工作
- 格式:doc
- 大小:41.50 KB
- 文档页数:7

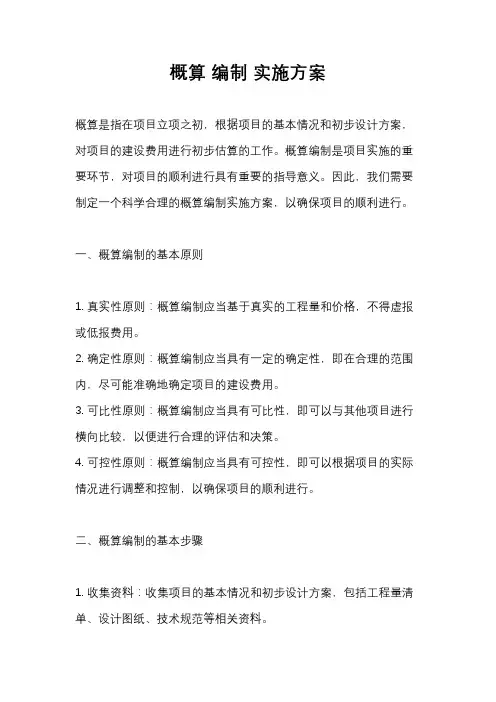

概算编制实施方案概算是指在项目立项之初,根据项目的基本情况和初步设计方案,对项目的建设费用进行初步估算的工作。
概算编制是项目实施的重要环节,对项目的顺利进行具有重要的指导意义。
因此,我们需要制定一个科学合理的概算编制实施方案,以确保项目的顺利进行。
一、概算编制的基本原则1. 真实性原则:概算编制应当基于真实的工程量和价格,不得虚报或低报费用。
2. 确定性原则:概算编制应当具有一定的确定性,即在合理的范围内,尽可能准确地确定项目的建设费用。
3. 可比性原则:概算编制应当具有可比性,即可以与其他项目进行横向比较,以便进行合理的评估和决策。
4. 可控性原则:概算编制应当具有可控性,即可以根据项目的实际情况进行调整和控制,以确保项目的顺利进行。
二、概算编制的基本步骤1. 收集资料:收集项目的基本情况和初步设计方案,包括工程量清单、设计图纸、技术规范等相关资料。
2. 初步估算:根据收集到的资料,对项目的建设费用进行初步估算,包括人工费、材料费、设备费、管理费等各项费用。
3. 概算编制:根据初步估算的结果,编制项目的概算表格,明细列出各项费用,并进行汇总和核对。
4. 审查确认:对编制的概算进行审查确认,确保概算的真实性、确定性、可比性和可控性。
5. 调整完善:根据审查确认的结果,对概算进行必要的调整和完善,以确保概算的科学合理性。
三、概算编制的实施方案1. 建立概算编制工作小组:成立由项目负责人、财务人员、技术人员等组成的概算编制工作小组,明确各成员的职责和任务分工。
2. 制定概算编制工作计划:根据项目的实际情况,制定概算编制的工作计划,明确概算编制的时间节点和工作流程。
3. 收集资料和初步估算:组织相关人员收集项目的基本情况和初步设计方案,进行初步估算工作,明细列出各项费用。
4. 编制概算表格:根据初步估算的结果,编制项目的概算表格,明细列出各项费用,并进行汇总和核对。
5. 审查确认和调整完善:对编制的概算进行审查确认,确保概算的真实性、确定性、可比性和可控性,根据审查确认的结果,对概算进行必要的调整和完善。
概预算工作思路及措施第一篇:概预算工作思路及措施按照本岗位的工作标准,拟订2006年工作思路及重点如下:第一部分:工作思路从具体的工程概预结算的编制和审核工作中脱离出来,注重工程造价的数据整理和经济分析工作,立足于工程造价全过程管理的高度,加强前期的决策和计划工作,规范工程造价的管理制度,进一步完善自己的业务素质,努力实现能跟上市场竞争的步伐,将工作推向一个新的台阶。
第二部分:有关措施一、强化工程造价全过程管理意识,作好项目前期的决策和计划工作;建设工程造价全过程管理就是在建设程序的各个阶段(即项目决策、设计、施工到竣工决算),采用一定方法和措施,把建设工程造价的发生控制在合理的范围和核定的造价限额以内,以求合理使用人力、物力和财力,取得较好投资效益。
工程造价控制的关键在于前期的投资决策和设计阶段。
具体到实际工作,有以下几点想法:1、必须在年初制订合理可行的零星基建项目费用计划、物业管理项目的费用包干合同。
该项工作虽然在职责上不属于本人的职责范围,但是对于造价工作来说至关重要。
首先必须将零星基建和物业管理项目根据公司的实际情况进行确定,必须界定清楚,不能混为一谈,尽量将每年都必须重复的项目放入物业管理费,减少重复工作,也有利于造价的控制。
确定项目后,物业公司必须将项目的内容和实施方案详细说明,以便费用测算的更加准确合理。
在确定项目的前提下,进行费用的预算,最好出预算书,双方进行商议,达到共识,从而制定出切实可行的项目计划和费用包干合同。
并将该项目计划(包括项目的费用)公开、透明化,这一系列的工作必须做好、做细,不能走过场,只有这样,才能对物业公司在工程的前期方案的制定、工程的实施和我部的造价控制工作起到一定的指导和约束作用,而且还杜绝了项目重复计算、结算工作的盲目、费用不清、造成资金的浪费等等弊端,以真正发挥计划对控制造价的作用。
2、加强对计划外项目的管理。
历年来,由于种种原因,计划外项目总会很多,其总造价甚至于大于计划内的项目造价,且往往手续和资料不全,经常是“事前不知、事后算帐”,造成资金的严重浪费,对造价控制工作非常不利。
设计概算编制方法
设计概算是整个建设工程的成本预估,主要包括设备、人工、材料、能耗、税费等方面的预估和分析。
下面是设计概算编制的方法:
1.收集资料:收集工程相关的设计文件、技术标准、施工方案、设备清单等资料。
2.制定工程量清单:根据收集的资料、实地勘察的数据和技术标准,制定工程量清单,包括设备、人工、材料等方面。
3.确定费用标准:根据市场价格、税费等因素,确定每项工程量的费用标准。
4.编制预算表:根据工程量清单和费用标准,编制预算表,包括设备费、人工费、材料费、能耗费和税费等。
5.分析评估:对编制好的预算表进行分析评估,找出其中存在的问题和差错,并做出相应的调整。
6.完善设计概算:根据评估结果进行调整和完善,最终得出可靠的设计概算。
7.监控实施过程:在建设工程实施过程中,对设计概算进行监控和控制,确保项目按照预算执行,及时修改和调整预算表。

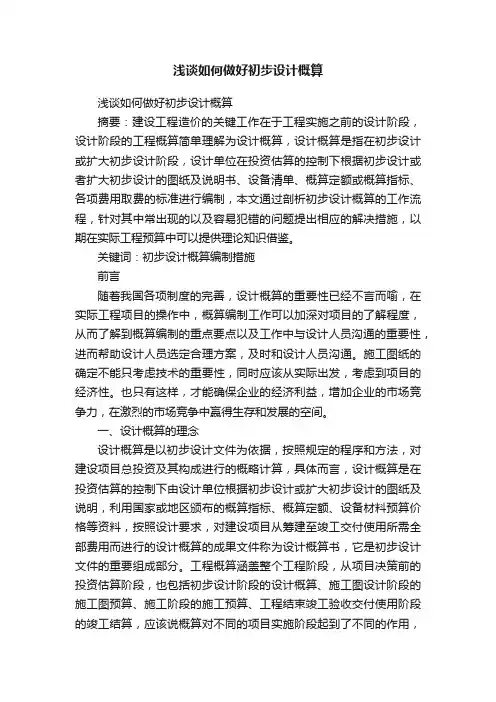

浅谈如何做好初步设计概算浅谈如何做好初步设计概算摘要:建设工程造价的关键工作在于工程实施之前的设计阶段,设计阶段的工程概算简单理解为设计概算,设计概算是指在初步设计或扩大初步设计阶段,设计单位在投资估算的控制下根据初步设计或者扩大初步设计的图纸及说明书、设备清单、概算定额或概算指标、各项费用取费的标准进行编制,本文通过剖析初步设计概算的工作流程,针对其中常出现的以及容易犯错的问题提出相应的解决措施,以期在实际工程预算中可以提供理论知识借鉴。
关键词:初步设计概算编制措施前言随着我国各项制度的完善,设计概算的重要性已经不言而喻,在实际工程项目的操作中,概算编制工作可以加深对项目的了解程度,从而了解到概算编制的重点要点以及工作中与设计人员沟通的重要性,进而帮助设计人员选定合理方案,及时和设计人员沟通。
施工图纸的确定不能只考虑技术的重要性,同时应该从实际出发,考虑到项目的经济性。
也只有这样,才能确保企业的经济利益,增加企业的市场竞争力,在激烈的市场竞争中赢得生存和发展的空间。
一、设计概算的理念设计概算是以初步设计文件为依据,按照规定的程序和方法,对建设项目总投资及其构成进行的概略计算,具体而言,设计概算是在投资估算的控制下由设计单位根据初步设计或扩大初步设计的图纸及说明,利用国家或地区颁布的概算指标、概算定额、设备材料预算价格等资料,按照设计要求,对建设项目从筹建至竣工交付使用所需全部费用而进行的设计概算的成果文件称为设计概算书,它是初步设计文件的重要组成部分。
工程概算涵盖整个工程阶段,从项目决策前的投资估算阶段,也包括初步设计阶段的设计概算、施工图设计阶段的施工图预算、施工阶段的施工预算、工程结束竣工验收交付使用阶段的竣工结算,应该说概算对不同的项目实施阶段起到了不同的作用,其特点是:编制工作相对粗略,无需要达到施工图预算的准确程度,采用两阶段设计的建设项目,初步设计阶段必须编制设计概算,采用三阶段设计的,扩大初步设计阶段必须编制修正概算,设计概算的编制内容包括静态投资和动态投资两个层次的投资,作为考核工程设计和施工图预算的依据;动态投资作为项目筹措、供应和控制资金使用的限额。

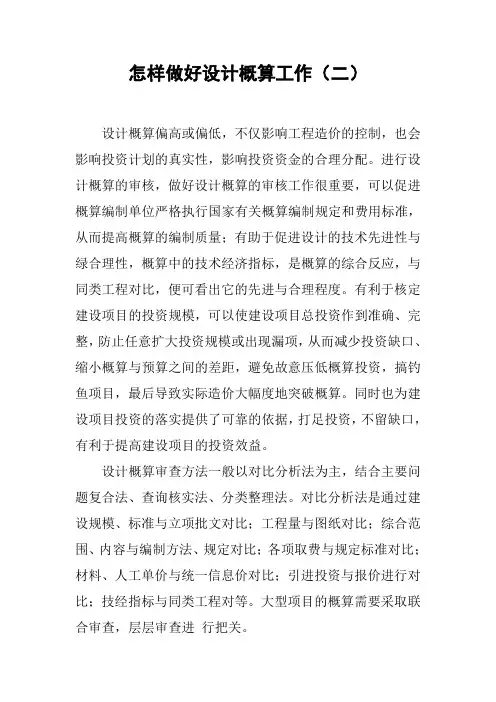

怎样做好设计概算工作(二)设计概算偏高或偏低,不仅影响工程造价的控制,也会影响投资计划的真实性,影响投资资金的合理分配。
进行设计概算的审核,做好设计概算的审核工作很重要,可以促进概算编制单位严格执行国家有关概算编制规定和费用标准,从而提高概算的编制质量;有助于促进设计的技术先进性与绿合理性,概算中的技术经济指标,是概算的综合反应,与同类工程对比,便可看出它的先进与合理程度。
有利于核定建设项目的投资规模,可以使建设项目总投资作到准确、完整,防止任意扩大投资规模或出现漏项,从而减少投资缺口、缩小概算与预算之间的差距,避免故意压低概算投资,搞钓鱼项目,最后导致实际造价大幅度地突破概算。
同时也为建设项目投资的落实提供了可靠的依据,打足投资,不留缺口,有利于提高建设项目的投资效益。
设计概算审查方法一般以对比分析法为主,结合主要问题复合法、查询核实法、分类整理法。
对比分析法是通过建设规模、标准与立项批文对比;工程量与图纸对比;综合范围、内容与编制方法、规定对比;各项取费与规定标准对比;材料、人工单价与统一信息价对比;引进投资与报价进行对比;技经指标与同类工程对等。
大型项目的概算需要采取联合审查,层层审查进行把关。
设计概算审查内容应包括:设计概算编制依据的合法性、时效性和适用范围;审查设计概算编制的深度,有否三级概算表;审查概算编制范围和内容与主管部门批准的建设项目范围和具体工程内容是否一致;审查分期建设项目的建设范围及具体工程内容有无重复交叉,是否重复计算和漏算;审查单位工程的工程量、套用定额、取费是否正确;审查其他费用应列的项目是否符合规定,表态投资、动态投资和经营性项目铺底流动资金是否分别列出等。
为了确保设计概算审核质量,提高审查效率,以体现概算审核的严肃性,审定概算的可信性,应有较高资质、信誉好、水平高的工程造价咨询单位承担此项工作。
除选择合适的概算审核方法,进行全面审核外,并对设计概算审核的结果出具设计概算审定文件。

论设计单位造价人员如何做好工程概算发表时间:2019-06-27T14:33:26.140Z 来源:《防护工程》2019年第6期作者:孙海林[导读] 一项工程的工期、质量、安全、环保等都与概算管理控制工程造价的具体措施息息相关。
安徽百士德工程咨询有限公司安徽省滁州市 239000摘要:近年来,我国的工程建设越来越多,工程造价预算管理也越来越受到重视。
本文介绍了设计单位工程概算在全过程造价控制中的对应关系和区别,并详细论述了做好项目工程概算的方法和技巧。
关键词:工程概算;对应关系;全过程控制;工程量引言一项工程的工期、质量、安全、环保等都与概算管理控制工程造价的具体措施息息相关,如何加强工程造价的管理,将工程造价控制到合理的范围以内,是每一个工程企业在进行工程施工前必须重视的一个问题,所以在实施一项工程之前,有必要提高对工程造价概算管理工作重要性的认识。
文章具体分析了加强概算管理控制工程造价的主要措施,并对具体实施过程中出现的问题提出相应的意见和建议。
1建筑工程项目概算编制的重要意义众所周知,概算编制是建筑工程项目设计阶段生成的重要文件,设计单位需要依托设计图纸、概算定额、材料价格等数据信息,对建筑工程项目实施阶段发生的全过程成本费用进行科学的计算,以此来判断建筑工程项目的投资是否具备合理性。
现如今我国建筑行业正处于高速发展时期,建筑工程项目带来的高额利润对建筑企业产生了巨大的吸引力,企业在投资之前往往会委派设计单位进行概算编制,凭借专业技术和人员得到系统完善的文件资料,了解建筑工程项目实施阶段全部经济活动及其需要花费的成本。
虽然设计成本在建筑工程项目总成本中仅仅占据了5%左右,但是却可以决定建筑工程项目80%以上的费用,而质量较低的工程概算所引发的后果是十分严重的,会让工程造价处于失控状态,施工成本陡然升高,给建筑企业造成不可估量的经济损失。
因此加强建筑工程概算编制质量控制尤为重要,需要设计单位能够明确概算编制工作内容和工作目标,给概算编制质量提供可靠的保障。

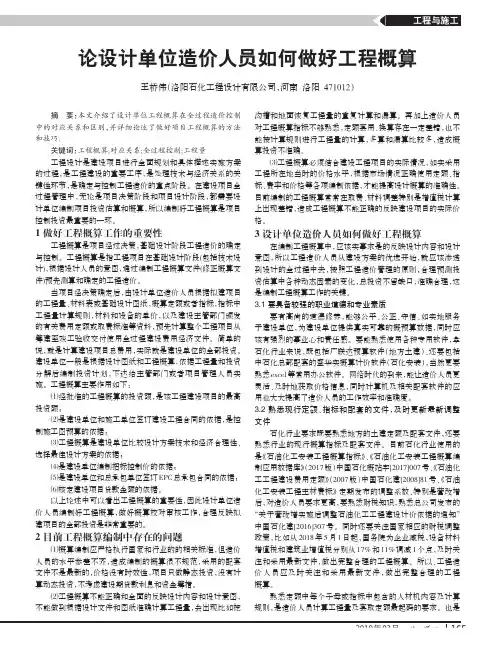

工程与施工论设计单位造价人员如何做好工程概算王桥伟(洛阳石化工程设计有限公司,河南洛阳471012)摘要:本文介绍了设计单位工程概算在全过程造价控制中的对应关系和区别,并详细论述了做好项目工程概算的方法和技巧。
关键词:工程概算;对应关系;全过程控制;工程量工程设计是建设项目进行全面规划和具体描述实施方案的过程,是工程建设的重要工序,是处理技术与经济关系的关键性环节,是确定与控制工程造价的重点阶段。
在建设项目全过程管理中,无论是项目决策阶段和项目设计阶段,都需要设计单位编制项目投资估算和概算,所以编制好工程概算是项目控制投资最重要的一环。
1做好工程概算工作的重要性工程概算是项目经过决策,基础设计阶段工程造价的确定与控制。
工程概算是指工程项目在基础设计阶段(包括技术设计),根据设计人员的意图,通过编制工程概算文件(修正概算文件)预先测算和确定的工程造价。
当项目经决策确定后,由设计单位造价人员根据拟建项目的工程量、材料表或基础设计图纸,概算定额或者指标,指标中工程量计算规则,材料和设备的单价,以及建设主管部门颁发的有关费用定额或取费标准等资料,预先计算整个工程项目从筹建至竣工验收交付使用全过程建设费用经济文件。
简单的说,就是计算建设项目总费用,实际就是建设单位的全部投资。
建设单位一般是根据设计图纸和工程概算,依据工程量和投资分解后编制投资计划,下达给主管部门或者项目管理人员实施。
工程概算主要作用如下:⑴经批准的工程概算的投资额,是该工程建设项目的最高投资额;⑵是建设单位和施工单位签订建设工程合同的依据,是控制施工图预算的依据;⑶工程概算是建设单位比较设计方案技术和经济合理性、选择最佳设计方案的依据;⑷是建设单位编制招标控制价的依据;⑸是建设单位和总承包单位签订EPC总承包合同的依据;⑹核定建设项目贷款金额的依据。
以上论述中可以看出工程概算的重要性,因此设计单位造价人员编制好工程概算,做好概算校对审核工作,合理反映拟建项目的全部投资是非常重要的。

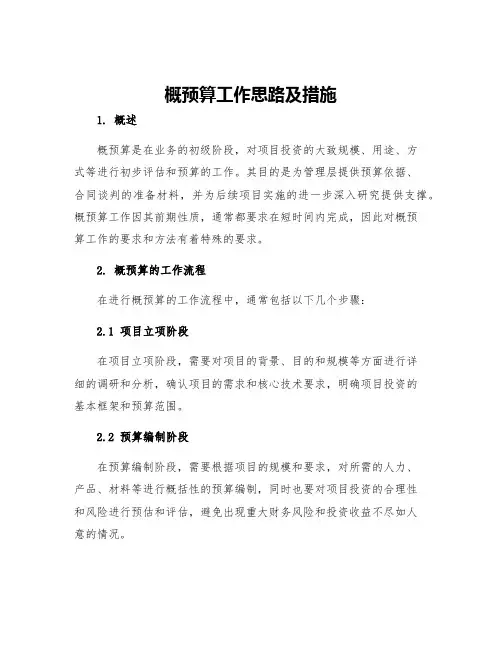

概预算工作思路及措施1. 概述概预算是在业务的初级阶段,对项目投资的大致规模、用途、方式等进行初步评估和预算的工作。
其目的是为管理层提供预算依据、合同谈判的准备材料,并为后续项目实施的进一步深入研究提供支撑。
概预算工作因其前期性质,通常都要求在短时间内完成,因此对概预算工作的要求和方法有着特殊的要求。
2. 概预算的工作流程在进行概预算的工作流程中,通常包括以下几个步骤:2.1 项目立项阶段在项目立项阶段,需要对项目的背景、目的和规模等方面进行详细的调研和分析,确认项目的需求和核心技术要求,明确项目投资的基本框架和预算范围。
2.2 预算编制阶段在预算编制阶段,需要根据项目的规模和要求,对所需的人力、产品、材料等进行概括性的预算编制,同时也要对项目投资的合理性和风险进行预估和评估,避免出现重大财务风险和投资收益不尽如人意的情况。
2.3 预算审批阶段在预算审批阶段,需要对预算编制的内容和表述进行详细的审核和讨论,确认预算的合理性和科学性,避免预算过于激进或过于保守,从而对项目的实施产生不利影响。
2.4 预算执行阶段在预算执行阶段,需要对预算的执行情况进行实时监控,随时调整和修正预算计划和动态管理,同时也要与财务部门和项目实施部门保持良好的沟通和协调,确保预算的执行符合财务预算的要求和标准。
3.概预算工作中需要注意的问题3.1 根据项目实际情况进行预算概预算工作涉及到不同类型的项目和领域,因此预算的编制需要结合实际情况进行合理分析和预估,避免过于堆砌一些不必要的细节和项目内容,减少不必要的预算支出。
3.2 合理控制风险在进行预算编制和实施过程中,必须要注意及时预警和控制项目风险,避免出现影响项目实施和预算的财务风险和投资风险,从而避免对整个企业财务造成不利影响。
3.3 合理安排资源在进行预算编制和实施过程中,必须要合理安排企业的人力、物力等各种资源,确保资源的优化配置和利用效率,从而避免浪费,增强企业发展的竞争实力。

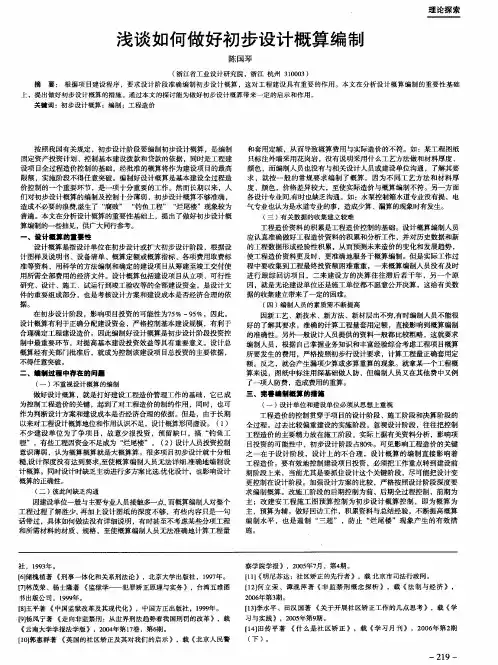

设计概算编制工作要点探究摘要:设计概算是确定和控制建设项目总投资的文件,是初步设计文件的重要组成部分。
设计概算经批准后,就成为编制固定资产投资计划,签订建设项目总包合同和贷款合同、实行项目全过程造价控制管理及考核项目经济合理性的依据。
所以设计概算编制的准确性及合理性尤为重要。
关键词:概算文件编制;准确性;合理性1做好设计概算编制工作( 1)熟悉设计文件。
编制人员拿到图纸后第一件事是仔细阅读图纸,核对设计规模,主要是核对项目初步设计的建设用地、生产能力、设计标准,主要设备、建筑面积、配套工程是否是可研批复的标准。
核对图纸说明和内容,比如某市政项目,设计说明路面结构基层是20cm厚5%水泥稳定碎石和20 cm厚4%水泥稳定碎石,工程量表里写着却是32cm厚5%水泥稳定碎石和18cm厚4%水泥稳定碎石。
还有存在说明不全的情况,某桥梁刷新项目,由于白天车流量多,施工困难,需要进行夜间施工,而设计说明里面并未提及,施工过程中的措施例如是用高空作业车还是桥检车或活动支架等也没说明,这就需要编制人员与设计人员沟通核实。
核对图纸工程数量表,根据图纸计算是否与工程数量表一致,是否存在漏算,工程量计算是否符合定额中的工程量计算规则?就边坡整治工程而言,工程量表里单位是按平方计算的,但是在编制概算文件时,是需要计算格构梁的混凝土量和含钢筋的重量的,其次是沟槽开挖需支护时,图纸的工程量表里只给出了一个沟槽长度的量,编制概算是就要换算为钢板桩的重量计算,还有就是检查措施项是否漏计。
(2)收集资料。
收集相关标准定额和征费文件,作为编制概算的重要依据。
编制依据包括行业(专业)或地区的编制办法、建设标准、国家规范、套价依据、工程建设其他费用依据。
通过研究合理使用,保证依据的“四性”:即合法性、时效性、适用性、完整性。
所谓合法性是指概算使用的编制办法、定额、取费等均应经过国家或有权部门审批;时效性是指有关定额等依据为现行规定;而适用性是指采用的依据是适合本项目使用的;完整性是指所列依据完整,各项费用的计算均有可靠的依据。
建筑工程初步设计概算中存在的问题及完善对策分析摘要:近些年来我国建筑工程行业在城镇化背景下获得较快发展,对我国社会经济起到多方面的促进作用。
建筑工程作为一项系统性工程,具有复杂性的特点。
初步设计概算是建筑工程开展的重要环节和内容,这项工作的质量直接影响建筑工程量计算取费的有效性,因此应该引起相关人员的重视。
本文主要分析建筑工程初步设计概算中存在的问题,探讨提升初步设计概算质量的对策。
希望对相关人员有一定的借鉴意义。
关键词:建筑工程;初步设计概算;问题及对策建筑行业的可持续发展需要加强管理,基于建筑工程特点,管理工作较为繁复。
工程概预算是工程建设的重要内容,同时也在很大程度反映着工程管理效果。
工程初步设计预算可以为工程建设提供成本方面的技术支持,从而为工程顺利高效开展提供切实保障。
但是因为各种因素影响,目前建筑工程初步设计预算存在一些问题,降低了初步设计预算质量,制约工程建设会后期开展。
相关人员要以积极的态度面对初步设计预算存在的问题,深入分析问题成因,为后期制定有效策略做好铺垫。
一、影响建筑工程初步设计概算的因素建筑工程中要提高初步设计概算质量需要相关人员明确其影响因素,从而在概算过程中加以针对性控制,使初步设计概算更加高效。
1.市场因素对初步设计概算的影响初步设计概算与市场有着密切联系,但是由于市场处于不断变化,所以增加了初步设计概算难度。
工程所需材料和设备等市场价格波动较大,加之初步设计概算编制时间与工程实际施工时间间隔较长,期间的价格变动会影响初步设计概算的准确性,进而给工程带来各种方面的不良影响。
2.定额因素对初步设计概算的影响初步设计概算的准确性还会受到定额因素的影响,工程建设中有不同类型的定额,定额中各类支出与当前社会生产力要相适应,否则将会对整个工程造价产生影响。
相关人员要重视定额因素的影响力,最大化降低这个因素产生的影响,从而提高工程造价的合理性。
3.编制因素对初步设计概算的影响初步设计概算的各项工作中,编制是重要内容。
怎样做好设计概算工作一、做好设计概算工作关键性工程造价确实定和控制贯穿于项目建设全过程。
设计概算工作是项目经过决议,进入初步设计阶段工程造价确实定和控制。
设计概算工作应包含设计概算编制和概算审核两部分。
通常工业和民用建设项目标设计,可采取初步设计和施工图设计,称为“两阶段设计”。
对于技术上复杂而又缺乏设计经验项目也可采取初步设计、扩大初步设计(技术设计)和施工图设计,称为“三阶段设计”。
设计概算是指工程项目在初步设计阶段(包含技术设计),依据设计意图,经过编制工程概算文件(修正概算文件)预先测算和确定工程造价。
概算造价较估算造价正确性有所提升,但她受估算造价控制。
概算造价层次性十分显著,分建设项目概算总造价、各个单项工程概算综合造价、各单位工程概算造价。
当设计采取三阶段设计时,技术设计阶段要对初步设计概算进行修正调整,修正概算造价比概算造价正确,但受概算造价控制。
项目决议阶段,对产品、生产规模、建设标准、建设地点、工艺、设备等重大技术经济问题做出决议,当项目经决议确定后,设计就成了工程建设和控制工程造价关键。
设计费即使只占工程全寿命费用不到1%,但在决议正确条件下,它对工程造价影响程度可达成75%以上。
依据初步设计工程建设规模、产品方案、生产工艺,技术装备、和确定结构形式、建筑标准及使用功效,形成了设计概算。
设计概算编制应包含:以编制期价格、费率、利率、汇率等确定静态投资;和编制期到完工验收前因工程和价格改变等多个原因形成动态投资两部分。
静态化投资作为考评工程设计和作为施工图预算依据。
动态投资作为筹措、供给和控制资金使用限额。
设计概算是编制建设项目投资计划、确定和控制建设项目投资依据。
经同意建设项目设计概算投资额,是该工程建设最高限额。
设计概算是签署建设工程协议和贷款协议依据。
设计概算是控制施工图预算依据。
设计概算是衡量设计方案技术经济合理性和选择最好设计方案依据。
设计概算是工程造价管理及编制招标标底报价依据。
设计概算的作用及如何编制设计概算(合集五篇)第一篇:设计概算的作用及如何编制设计概算设计概算的作用及如何编制设计概算前言:设计概算是在初步设计或扩大初步设计阶段,根据设计要求用科学的方法计算和确定工程造价的经济文件。
设计概算又具体可分为单位工程概算、单项工程综合概算、建设项目总概算三级。
投资控制贯穿于项目建设的全过程,设计概算也是全过程造价管理中非常重要的一环,设计阶段的概算投资对项目成本影响程度可高达75%。
因此设计概算的重要性也是显而易见的。
所以我们不仅要清楚设计概算的重要作用而且也要采取各种有效的措施确保编制出准确合理的设计概算。
摘要:本文主要介绍了设计概算的重大意义,及其对实际项目的具体作用,和编制确定建设项目的设计概算的方法以及在编制的时候又应该注意哪些问题。
关键字:设计概算编制作用概算指标一、设计概算的作用建设项目全过程造价管理与控制中初步设计阶段设计概算的重要作用主要有以下几点:(1)设计概算是国家制定和控制建设投资的依据。
对于国家投资项目,需按照规定报请有关部门或单位批准初步设计及总概算,以便于国家科学合理的确定投资计划和调整投资布局。
(2)设计概算是编制建设计划的依据。
根据建设年度计划安排的工程项目,其投资需要量的确定、建设物资供应计划和建筑安装施工计划等,都以主管部门批准的设计概算为依据。
(3)设计概算是银行拨款和贷款的依据。
银行根据批准的设计概算和年度投资计划,进行拨款和贷款,并严格实行监督控制。
(4)设计概算是签订总承包合同的依据。
对于施工期限较长的大中型建设项目,可以根据批准的建设项目、初步设计和总概算文件,确定工程项目的总承包价。
(5)设计概算是考核设计方案的经济合理性、控制施工图预算和施工图设计的依据。
设计单位根据设计概算进行技术经济分析和多方案评价,以提高设计质量和经济效果,同时保证施工图预算和施工图设计在设计概算的范围内。
(6)设计概算是编制招标标底和投标报价的依据。
论设计单位造价人员如何做好工程概算作者:夏静来源:《环球市场》2019年第20期摘要:本文介绍了设计单位工程概算在全过程造价控制中的对应关系和区别,并详细论述了做好项目工程概算的方法和技巧。
关键词:工程概算;对应关系;全过程控制;工程量工程设计是建设项目进行全面规划和具体描述实施方案的过程,是工程建设的重要工序,是处理技术与经济关系的关键性环节,是确定与控制工程造价的重点阶段。
在建设项目全过程管理中,无论是项目决策阶段和项目设计阶段,都需要设计单位编制项目投资估算和概算,所以编制好工程概算是项目控制投资最重要的一环。
一、目前工程概算编制中存在的问题1.概算编制应严格执行国家和行业的相关标准,但造价人员的水平参差不齐,造成编制的概算很不规范,采用的配套文件不是最新的,价格没有时效性,项目只做静态投资,没有计算动态投资,不考虑建设期贷款利息和资金筹措。
2.工程概算不能正确和全面的反映设计内容和设计意图,不能做到根据设计文件和图纸准确计算工程量,会出现比如挖沟槽和地面恢复工程量的重复计算和漏算。
再加上造价人员对工程概算指标不够熟悉,定额套用、换算存在一定差错,也不能按计算规则进行工程量的计算,多算和漏算比较多,造成概算投资不准确[1]。
(3)工程概算必须结合建设工程项目的实际情况,如实采用工程所在地当时的价格水平,根据市场情况正确使用定额、指标、费率和价格等各项编制依据,才能提高设计概算的准确性。
二、设计单位造价人员如何做好工程概算(一)要具备较强的职业道德和专业素质要有高尚的道德修养,能够公平、公正、守信、如实地服务于建设单位,为建设单位提供真实可靠的概预算数据,同时应该有强烈的事业心和责任感。
要能熟悉使用各种专用软件,网络时代的到来,能让造价人员更灵活、及时地获取价格信息,同时计算机及相关配套软件的应用也大大提高了造价人员的工作效率和准确度。
(二)掌握好最新的价格信息设计概预算技术中心站会定期发布设备价格信息包括非标价格信息、发布材主材费调整系数,并会根据国家相关政策调整人材机。
怎样做好设计概算工作(转载于365LA)(2008-12-27 10:36:02)标签:转载房产一、做好设计概算工作的重要性工程造价的确定与控制贯穿于项目建设全过程。
设计概算工作是项目经过决策,进入初步设计阶段工程造价的确定与控制。
设计概算工作应包括设计概算的编制和概算审核两部分。
一般工业和民用建设项目的设计,可采用初步设计和施工图设计,称为“两阶段设计”。
对于技术上复杂而又缺乏设计经验的项目也可采用初步设计、扩大初步设计(技术设计)和施工图设计,称为“三阶段设计”。
设计概算是指工程项目在初步设计阶段(包括技术设计),根据设计意图,通过编制工程概算文件(修正概算文件)预先测算和确定的工程造价。
概算造价较估算造价准确性有所提高,但他受估算造价的控制。
概算造价的层次性十分明显,分建设项目概算总造价、各个单项工程概算综合造价、各单位工程概算造价。
当设计采用三阶段设计时,技术设计阶段要对初步设计概算进行修正调整,修正概算造价比概算造价精确,但受概算造价控制。
项目决策阶段,对产品、生产规模、建设标准、建设地点、工艺、设备等重大技术经济问题做出决策,当项目经决策确定后,设计就成了工程建设和控制工程造价的关键。
设计费虽然只占工程全寿命费用不到1%,但在决策正确的条件下,它对工程造价的影响程度可达到75%以上。
依据初步设计的工程建设规模、产品方案、生产工艺,技术装备、和确定的结构形式、建筑标准及使用功能,形成了设计概算。
设计概算的编制应包括:以编制期价格、费率、利率、汇率等确定的静态投资;和编制期到竣工验收前因工程和价格变化等多种因素形成的动态投资两部分。
静态化投资作为考核工程设计和作为施工图预算的依据。
动态投资作为筹措、供应和控制资金使用的限额。
设计概算是编制建设项目投资计划、确定与控制建设项目投资的依据。
经批准的建设项目设计概算的投资额,是该工程建设的最高限额。
设计概算是签订建设工程合同和贷款合同的依据。
设计概算是控制施工图预算的依据。
设计概算是衡量设计方案技术经济合理性和选择最佳设计方案的依据。
设计概算是工程造价管理及编制招标标底报价的依据。
设计概算是考核建设项目投资效果的依据。
从上述设计概算的作用可以看出设计概算工作的重要性,因此必须编制好设计概算,并做好概算审核工作。
二、目前设计概算编制中存在的问题1.概算编制应严格执行国家的建设方针和经济政策,但目前仍有一些设计院没有采用相关建筑工程概算定额,编制的概算很不规范,没有按相关工程造价编制与审核的规定进行概算编制。
单位工程概算表、单项工程综合概算表、总概算表这三级概算表,相互混编分不清。
有些项目只做了静态投资,没有计算动态投资,对项目的投资计划、资金筹措与运用、建设资金的借贷利息均无考虑。
2.设计概算要完整、正确地反映设计内容,要认真了解设计意图,根据设计文件、图纸准确计算工程量,避免重算和漏算。
设计修改后,要及时修改概算。
但目前编制的概算离要求的差距较大,初步设计有些内容深度不够,概算中只能估算,甚至于对概算编制工作不够重视。
如初步设计经审查后,涉及初步设计内容的修改,一般设计院把初步设计提出的问题留到施工图设计时来解决,造成初步设计概算不能反映真实情况;再加上编制人员对工程概算定额不够熟悉,定额套用、换算存在一定差错,也不能按计算规则进行工程量的计算,冒高、漏算比较多,造成单位工程概算造价的不准确。
3.只有坚持结合拟建工程的实际,反映工程所在地当时的价格水平,在对影响造价的各种因素进行认真调查研究的基础上正确使用定额、指标、费率和价格等各项编制依据,才能提高设计概算的准确性。
目前编制的概算常在取费、材料调差上出现差错,甚至于商品砼不知怎样调差,造成设计概算不能正确的反映施工条件和实际价格。
4.设计概算一般应包括:封面及目录、编制说明、总概算表、工程建设其他费用概算表、单项工程综合概算表、单位工程概算表、工程量计算表、分年度投资汇总表与分年度资金流量汇总表,以主要设备、材料汇总表与工日汇总表。
目前设计院编制的设计概算常常达不到这一要求。
三、进行设计概算审核工作的作用设计概算偏高或偏低,不仅影响工程造价的控制,也会影响投资计划的真实性,影响投资资金的合理分配。
进行设计概算的审核,做好设计概算的审核工作很重要,可以促进概算编制单位严格执行国家有关概算编制规定和费用标准,从而提高概算的编制质量;有助于促进设计的技术先进性与绿合理性,概算中的技术经济指标,是概算的综合反应,与同类工程对比,便可看出它的先进与合理程度。
有利于核定建设项目的投资规模,可以使建设项目总投资作到准确、完整,防止任意扩大投资规模或出现漏项,从而减少投资缺口、缩小概算与预算之间的差距,避免故意压低概算投资,搞钓鱼项目,最后导致实际造价大幅度地突破概算。
同时也为建设项目投资的落实提供了可靠的依据,打足投资,不留缺口,有利于提高建设项目的投资效益。
四、如何做好概算审核工作设计概算审查方法一般以对比分析法为主,结合主要问题复合法、查询核实法、分类整理法。
对比分析法是通过建设规模、标准与立项批文对比;工程量与图纸对比;综合范围、内容与编制方法、规定对比;各项取费与规定标准对比;材料、人工单价与统一信息价对比;引进投资与报价进行对比;技经指标与同类工程对等。
大型项目的概算需要采取联合审查,层层审查进行把关。
设计概算审查内容应包括:设计概算编制依据的合法性、时效性和适用范围;审查设计概算编制的深度,有否三级概算表;审查概算编制范围和内容与主管部门批准的建设项目范围和具体工程内容是否一致;审查分期建设项目的建设范围及具体工程内容有无重复交叉,是否重复计算和漏算;审查单位工程的工程量、套用定额、取费是否正确;审查其他费用应列的项目是否符合规定,表态投资、动态投资和经营性项目铺底流动资金是否分别列出等。
为了确保设计概算审核质量,提高审查效率,以体现概算审核的严肃性,审定概算的可信性,应有较高资质、信誉好、水平高的工程造价咨询单位承担此项工作。
除选择合适的概算审核方法,进行全面审核外,并对设计概算审核的结果出具设计概算审定文件。
五、针对目前概算编制中存在的问题,建议采取的措施1.设计概算编制依据必须经过国家和授权机关的批准,符合国家的编制规定,未经批准的项目或与可行性研究报告批准的内容不符的(包括产品规模、工艺方法、环保无措施……,投资额超出可行性研究报告批准总投资额10%以上的项目),视为无效概算不予受理审核。
2.必须要求提供规范的设计概算文件,对不采用相关建筑工程概算定额编制设计概算的,内容不够完善的,只做了静态投资,没做动态投资的,设计概算中有明显差错,达不到规定深度的,将采取退回重做概算后再送审。
3.将积极向有关部门建议把概算审核结果做为设计院编制设计概算好坏的考核内容(如标底审核作为编标单位标底编制的考核一样),来计算其概算编制酬金的多少,并列为年终设计业绩考核评比的内容。
已投稿到:排行榜圈子阅读(110)|评论(0)|收藏(0)|打印|举报赖白莉摘要建设工程造价控制是一个全过程的控制,同时又是一个动态的控制。
从工程造价各阶段的作用和特点可以看出,只有设计阶段的概算比较全面、具体地反映了整个工程建设费用。
关键词投资控制;设计概算中图分类号F830.59文献标识码A[文章编号]1008-1151(2005)10-0155-02 收稿日期2005-07-12建设项目的全过程投资控制一般分为事前、事中、事后三个阶段的控制,在具体的实施中,我们又可把三个阶段转化为项目决策与设计阶段、招投标与施工阶段、竣工结算与后评阶段。
工程投资的控制是一个动态的过程,市场经济的变化多端,使工程投资的确定与控制变得更为复杂,因此,工程造价人员与设计人员应做好设计阶段的估算、概算、预算,以达到用经济来指导设计,用经济来能动地影响设计的目的,从而实现在设计阶段投资控制的目的。
在项目实施阶段,业主往往重视投标报价及竣工后的决算价,而忽略设计概算。
设计概算是由设计单位根据设计图纸、说明和造价治理部门颁发的计价依据等资料,编制的建设项目从筹建到竣工交付使用所需全部费用的文件。
经审核批准后的设计概算既是编制建设项目投资计划、确定和控制建设项目投资的依据,又是签订建设工程合同和贷款合同的重要依据,也是工程建设投资的最高限额。
可以说,设计概算是整个工程建设造价控制过程中非常重要的环节。
下面结合本人从事工程投资控制的体会,阐述一下自己的观点及看法。
1设计概算编制中存在的问题我们知道,设计概算是设计文件的重要组成部分。
然而不少人对建设工程设计概算在熟悉上存在偏差。
设计单位在工程造价按要求脱钩改制后,工程造价方面的力量有所削弱,设计单位重设计而轻造价,编制的设计概算质量不高,缺漏项或高估冒算较多。
随着近几年投资主体的多元化等情况的出现,建设单位往往认为概算只是一个参考数,将来还要变化的,再加上设计单位编制的设计概算质量不高,难以成为指导资金的合理安排及运用的依据,因而也不重视概算的工作,而把控制工程造价的重点放在施工阶段对施工图预算及工程竣工结算的审核上。
另外,随着我国投资体制的改革,有些审批部门也疏于对设计概算的把关,认为设计概算可有可无,对于报批的设计概算,不论其是否合理、准确,建设单位报多少就批多少。
由于上述种种原因,致使目前许多设计概算流于形式,编制的概算脱离工程实际、预算超概算现象严重,失去了设计概算在项目建设过程中对造价控制的作用,同时也给施工阶段的造价控制带来影响。
除了上述的体制和制度层面的原因外,在操作层面亦存在以下几个方面的问题:一是有些设计图纸的深度不够,使概算编制人员无法具体、准确地编制设计概算。
二是因设计单位轻视设计概算,使概算编制人员整体素质下降,编制人员也缺乏积极性和压力,敷衍了事,不认真按国家有关规定编制设计概算,少算或任意扩大概算造价等现象时有发生,对定额的理解模糊,造成概算与设计脱节,与施工脱节,工程量算错,定额套错,费率计取错误等问题比较严重。
如:我们曾对某综合办公楼的初步设计概算进行审核,该项目设计院编制的初步设计概算为3287万元,经我们审核后的概算为2635万元,共计核减投资652万元。
主要原因一是概算中工程量重复计算较多;二是安装工程中的设备及主材价格明显偏高,仅此一项就核减上百万元;三是部分工程费用不按国家规定的计价方式计算,高估冒算;四是编制人员对广西建筑领域有关规定不了解,致使不该上缴的费用或已取消的费用又重复计列。
2加强设计概算审核的重要性和必要性建设工程造价控制是一个全过程的控制,同时又是一个动态的控制。
从工程造价各阶段的作用和特点可以看出,只有设计阶段的概算比较全面、具体地反映了整个工程建设费用,才能使投资者真正做到“心中有数”。
