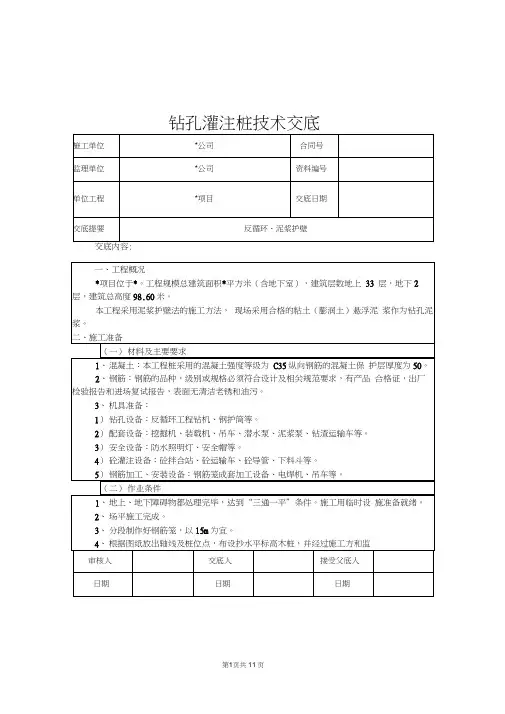

钻孔灌注桩技术交底一、钻孔桩施工准备工作作业人员应熟记作业点地下各种管线及埋置物具体位置, 存在疑问时应向施工负责人询问清楚, 不可盲目施工。
根据设计图纸, 认真核对地形地貌、断面高程等, 若发现与设计不符时及时上报。
1.护筒在埋设定位时, 除设计另有规定外, 护筒中心与桩中心的平面位置偏差应不大于50mm, 护筒在竖直方向的倾斜度应不大于1%, 对深水基础中的护筒, 在竖直方向的倾斜度宜不大于1/150, 平面位置的偏差可适当放宽, 但应不大于80mm。
2.在旱地和筑岛处设置护筒时, 可采用挖坑埋设法实测定位, 且护筒的底部和外侧四周应采用黏质土回填并分层夯实, 使护简底口处不致漏失泥浆;在水中沉设护简时, 宜采用导向架定位, 并应采取有效措施保证其平面位置、倾斜度的准确, 以及护筒接长连接处的焊接质量, 焊接连接处的内壁应无突出物, 且应耐拉、耐压, 不漏水。
3.护筒顶宜高于地面0.3m或水面 1.0~2.0m, 同时应高于桩顶设计高程1.0m。
在有潮汐影响的水域, 护筒顶应高出施工期最高潮水位1.5~2.0m, 并应在施工期间采取稳定孔内水头的措施;当桩孔内有承压水时, 护筒顶应高于稳定后的承压水2.0m以上。
4.护筒的埋置深度在旱地或筑岛处宜为2.0~4.0m, 在水中或特殊情况下应根据设计要求或桩位的水文、地质情况经计算确定。
对有冲刷影响的河床, 护简宜沉入施工期局部冲刷线以下1.0~1.5m, 且宜采取防止河床在施工期过度冲刷的防护措施。
5.旱地、筑岛处护筒可采用挖坑埋设法, 护筒底部和四周所填黏质土必须分层夯实。
水域护筒设置, 应严格注意平面位置、竖向倾斜、倾斜角(指斜桩)和两节护筒的连接质量均需符合要求。
沉入时可采用压重、振动、锤击并辅以筒内除土的办法。
5.制备泥浆:黏度:一般地层16~22s, 松散易坍地层19~28s。
含砂率: 新制泥浆不大于2%。
胶体率: 不小于95%。
PH值: 应大于6.5。
钻孔灌注桩技术交底钻孔灌注桩技术交底钻孔灌注桩技术交底3按测量所放桩位,先人工开挖一个井孔,孔深至密实土层。
根据桩位把护筒放好,在护筒与井壁之间用粘土回填夯实。
护筒内径大于桩径200〜400mm且中心与桩位中心重合,平面偏差不大于50mm竖直线倾斜不大于1%护筒高出地面30mm护筒用6mm 厚钢板卷制,护筒高出地面或施工水位至少0.5m,其高度尚应满足孔内泥浆面高度的要求,内径1100mm顶部开设两个溢浆口。
在复测桩位和护筒中心准备后埋设护筒,埋设护筒时应通过定位的控制桩放样,用十字线在护筒顶部或底部标出,然后移动护筒,使得护筒中心与钻机钻孔中心位置重合。
并用水平尺或锤球检查,使护筒垂直。
4、钻机就位钻孔机就位时,必须保持平稳,不发生倾斜、位移,检查在回转半径内是否有障碍物影响回转。
根据测量所放桩孔中心,将钻机中心对准桩孔中心,并保证钻杆中心同桩孔中心在同一铅垂线上。
为准确控制钻孔深度,要在机架上或机管做出控制的标尺,以便在施工中进行观测、记录。
钻机就位误差,水平高超不超过3mm中心偏差不超过15mm5、钻孔(1)钻孔桩机对位时应保持桩机的平稳,防止出现斜孔;(2)桩机开始钻孔时,应采用一档位转速缓慢钻进,并注意泥浆的性能,对于泥浆达不到要求的,可加入膨润土以保证护壁的稳定性;(3)钻进过程中应注意对照地质图纸,在松软图层钻进时应根据泥浆补钻孔灌注桩技术交底泥浆中添加适量纯碱(0.4%的Na2C0),对细砂粉砂较松散的地段和再次使用的泥浆,还添加适量(约0.1%)纤维素以改善性能。
在卵石层泥浆相对密度控制在1.20〜1.25,同时备足泥浆、粘土、膨润土等堵漏用料并随时准备造浆机造浆补充。
灌孔时用泥浆泵将泥浆回抽至沉淀池和泥浆池并加入适量的纤维素用于下根桩的钻孔。
灌注最后阶段的浓浆用密封的农用车外弃。
7、成孔检查成孔检查方法根据孔径的情况来定,当钻孔为干孔时,可用重锤将孔内的虚土夯实,再直接用测绳及测孔器测;若存在地下水,则采用水下灌注砼施工的方法进行钻孔的测孔工作,经质量检查合格的桩孔及时灌注砼。
