混凝土挡土墙施工
- 格式:doc
- 大小:26.00 KB
- 文档页数:3

1、当H<4m时,仅在墙底底部设置一排泄水孔,当H>4m时,每高2-3m须再设置一排泄水孔,上下泄水孔交叉布置,最低一排泄水孔必须高出地面或常水位30cm,泄水孔采用Φ100PE管(PE116-100),泄水孔进口用25*25cm透水土工布包裹,泄水孔进口底部填筑30cm厚的粘土。
2、伸缩缝间距一般为10m,当墙高H<6m时,可加大至15m,岩石与土分界处应该设置沉降缝,一般两缝合并设置,缝宽为2cm,并用沥青嘛絮沿缝周边填塞密实,深度不得小于20cm。
3、墙背填土综合内摩擦角不小于30°,基地承载力不小于250Kpa。
4、施工时,基坑开挖后,基底压实度须夯至95%以上,然后分层回填夯实碎石土,并应注意勿使墙身受到较大冲击。
挡墙砂浆强度达到75%以上时,方可回填墙背填料。
5、挡土墙基底纵、横向坡度不得大于5%,否则应做成台阶状,台阶的高宽比不大于1:2。
6、挡土墙基础埋深一般不宜小于1m,沿河冲刷路段,基底埋深低于冲刷段以下不小于1.0m,岩石地基基础须嵌入不易风化稳定基岩50cm以上,嵌入强风化岩1m以上。
7、透水土工布技术要求:单位面积质量800g/m,膜材厚度0.5mm,断裂强度>25KN,CBR顶破强度>4KN,撕破强度>0.6KN。
8、挡土墙高度>8m时,由下向上每隔4m设置一层30cm厚的C20现浇混凝土连接层。
9、襟边宽度b的取值:坚硬岩石不小于1m,碎砾石土不小于2m。
10、挡土墙两端嵌入原地层的深度:土体不小于1.5m,风化软质岩层不小于1m,微风化岩层不应小于0.5m。
11、当0<h<8m时,m=1.5,当8<h<20m,m=1.75,当h>20m,m=2。

混凝土挡土墙专项施工方案一、工程准备施工前需做好以下准备工作:1.制定详细的施工方案及施工工艺。
2.安排专业施工人员,并组建施工队伍。
3.准备施工所需的机械设备、工具及材料。
4.进行基坑开挖并清理,确保施工现场环境整洁。
二、基础处理1.对基坑进行土方开挖,开挖深度根据设计要求确定。
2.在基坑底部铺设一层碎石或砾石,用以提供基础的排水功能。
3.进行基础的回填,回填材料为符合规定规格的土石料,经过均匀压实。
三、模板搭设1.根据施工图纸要求,搭设模板,确保模板平直牢固。
2.模板支撑需合理设置,防止变形和沉降。
3.模板表面涂刷防粘剂或者防粘剂油污,以便于脱模。
四、钢筋布设1.根据设计要求,将钢筋按照图纸要求进行布设。
2.确保钢筋的位置、间距和固定牢靠。
五、浇筑混凝土1.在混凝土浇筑前,对模板、钢筋等进行检查,并确保无误后方可浇筑混凝土。
2.混凝土使用蠕变混凝土或特殊混凝土,确保其强度和稳定性。
3.混凝土应根据设计要求进行分层、分次浇筑,每次浇筑不应过厚。
4.混凝土浇筑完成后,进行养护,通常需要喷水保湿,以防止混凝土干燥过快引起开裂。
六、护面处理1.混凝土挡土墙的护面通常采用砖砌、喷涂、预制板等方式。
2.根据设计要求,进行护面处理,并确保护面与混凝土之间的粘结牢固。
七、验收及保养1.混凝土挡土墙施工完成后,应进行验收,检查其结构和表面是否存在缺陷。
2.针对发现的问题进行及时修补和整改。
3.随后进行保养,确保混凝土挡土墙的使用寿命和稳定性。
以上为混凝土挡土墙的施工方案,要根据具体的工程情况和设计要求进行具体的调整和改进。
施工过程中需注重安全,严格按照施工工艺进行操作,并对施工现场进行有效的管理和协调,以确保工程的顺利进行。

混凝土挡土墙施工技巧1. 施工准备在进行混凝土挡土墙施工之前,必须进行充分的施工准备。
主要包括以下几个方面:- 设计文件:熟悉和理解挡土墙的设计图纸和施工方案,确保施工过程中的各项要求得到满足。
- 施工现场:对施工现场进行勘察,了解地质、地形、交通、水电等情况,为施工创造有利条件。
- 材料准备:根据设计要求,准备合适的混凝土、钢筋、模板等建筑材料。
- 施工机械:确保施工所需机械设备齐全、性能良好,满足施工要求。
- 人员组织:组织具有相应资质的专业技术人员和施工队伍,进行技术交底和安全培训。
2. 基础施工- 基坑开挖:按照设计要求开挖基坑,注意坑壁的稳定性和排水。
- 地基处理:根据地质情况,采取相应的地基处理措施,如夯实、加固等。
- 基础浇筑:在处理好的地基上浇筑基础,确保基础的强度和稳定性。
3. 墙身施工- 模板安装:按照设计要求安装模板,保证模板的稳定性、平整度和垂直度。
- 钢筋加工与安装:按照设计要求加工钢筋,确保钢筋的规格、数量和连接方式符合要求。
- 混凝土浇筑:采用合适的浇筑方法进行混凝土浇筑,注意控制混凝土的坍落度和浇筑速度,避免产生蜂窝、麻面等质量问题。
- 养护:混凝土浇筑完成后,及时进行养护,保证混凝土的强度和耐久性。
4. 连接部位施工- 排水系统:在挡土墙适当位置设置排水系统,防止水对墙体的侵蚀。
- 锚固件施工:按照设计要求安装锚固件,确保其与墙体的连接牢固可靠。
- 接缝处理:合理设计墙体接缝,采用合适的材料填充,保证接缝的防水、防尘和强度要求。
5. 施工质量控制- 过程控制:在施工过程中,加强对各个环节的质量控制,确保施工质量。
- 验收标准:按照相关规范和标准进行施工质量验收,确保工程质量符合要求。
- 问题处理:对施工过程中出现的问题和质量问题进行及时处理,防止影响工程进度和质量。
6. 安全施工- 安全措施:制定完善的施工安全措施,确保施工过程中的人身安全和工程安全。
- 安全教育:对施工人员进行安全教育,提高安全意识。

混凝土挡土墙的施工方案混凝土挡土墙是一种以混凝土为主要材料构建起来的挡土结构,用于防止土体坍塌、保护道路、建筑物或其他设施的安全。
混凝土挡土墙的施工方案分为以下几个步骤:1. 地面准备:在施工现场,首先需要进行地面的准备工作。
清除杂物、石块等,确定施工区域的边界。
2. 地基处理:对于底部基础较强的情况下,可以直接进行施工。
对于底部地基较弱的情况,需要进行地基处理。
地基处理可以采用挖土加混凝土回填的方式,以增加底部的稳定性。
3. 模板搭设:在地基处理完成后,需要搭设模板。
模板可以采用木质或钢质的材料,根据需要进行定制。
模板要求牢固、平整,以保证混凝土的成型质量。
4. 钢筋加固:将钢筋按照设计图纸及规范要求进行布置。
主要包括挡土墙的立柱和横梁等部分。
钢筋的布置要达到结构设计要求,以增加墙体的强度和稳定性。
5. 浇筑混凝土:在完成钢筋加固后,进行混凝土的浇筑工作。
混凝土的配比要按照设计要求进行,以保证混凝土的强度和耐久性。
浇筑时要注意均匀且连续,以免出现空鼓或裂缝等问题。
6. 压实和振动:在混凝土浇筑完成后,需要进行压实和振动处理。
压实可以使用振动器对混凝土进行整体振动,以去除混凝土中的空气和减少缩砂现象。
7. 养护处理:混凝土浇筑完成后,需要进行养护处理。
养护时间一般为7-14天,养护期间需要保持混凝土的湿润,以保证混凝土的强度和耐久性。
8. 后续处理:完成混凝土挡土墙的施工后,还需要进行后续的处理工作。
包括清理现场、拆除模板、进行验收等。
混凝土挡土墙的施工方案需要严格按照设计要求和相关规范进行,以确保挡土墙的安全和稳定性。
同时,在施工过程中需要加强质量管理,对施工人员进行技术培训和监督,以确保施工质量的达标。
第1篇一、工程概况钢筋混凝土挡土墙是一种常用的土木工程结构,主要用于防止土体滑坡、塌方等地质灾害,以及用于河岸、道路、铁路等工程中的土体防护。
本工程拟采用钢筋混凝土挡土墙进行施工,具体施工方案如下:1. 工程名称:某公路项目钢筋混凝土挡土墙工程2. 工程地点:某市某公路3. 工程规模:挡土墙总长度为2000米,单侧挡土墙高度为2.5米,宽度为0.8米。
4. 工程内容:主要包括挡土墙基础、墙体、排水设施、防水设施等。
二、施工准备1. 施工组织(1)项目经理部:负责工程的整体协调和管理。
(2)施工班组:负责具体的施工操作。
(3)质量监督组:负责对施工过程进行质量监督。
2. 施工材料(1)水泥:采用42.5级普通硅酸盐水泥。
(2)砂:中粗砂,细度模数为2.5~3.0。
(3)石子:碎石,粒径为5~20mm。
(4)钢筋:HPB300级钢筋。
(5)外加剂:减水剂、防水剂等。
3. 施工设备(1)混凝土搅拌站:用于混凝土的搅拌。
(2)混凝土运输车:用于混凝土的运输。
(3)振捣器:用于混凝土的振捣。
(4)切割机:用于混凝土的切割。
(5)模板:用于混凝土的浇筑。
三、施工工艺1. 挡土墙基础施工(1)基础开挖:根据设计图纸要求,进行基础开挖,确保基础深度和宽度符合设计要求。
(2)基础垫层:在基础底部铺设一层厚度为0.1~0.15m的碎石垫层,并平整夯实。
(3)基础混凝土浇筑:采用混凝土搅拌车运输混凝土,利用振捣器进行振捣,确保混凝土密实。
2. 挡土墙墙体施工(1)模板安装:根据设计图纸要求,安装模板,确保模板的牢固、平整。
(2)钢筋绑扎:按照设计图纸要求,绑扎钢筋,确保钢筋的间距、锚固长度等符合规范要求。
(3)混凝土浇筑:采用混凝土搅拌车运输混凝土,利用振捣器进行振捣,确保混凝土密实。
(4)混凝土养护:混凝土浇筑完成后,进行养护,保证混凝土强度达到设计要求。
3. 排水设施施工(1)排水孔设置:根据设计图纸要求,在挡土墙墙体上设置排水孔,确保排水通畅。
混凝土挡土墙施工方案混凝土挡土墙施工方案一、施工准备1. 做好场地平整,清除杂物和障碍物。
2. 按照设计要求设置挡土墙的位置和线路,并进行测量、标定。
3. 准备所需的施工材料和设备,包括混凝土、钢筋、模板、振捣器等。
二、基础处理1. 根据设计要求挖掘挡土墙的基础坑,确保基础坑的平整和垂直度。
2. 在基础坑底铺设一层厚度为10厘米的砂浆层,以提高基础的承载能力。
3. 在基础坑的四周设置基础模板,用于浇注混凝土基础。
三、钢筋预埋1. 根据设计要求,在挡土墙的基础模板上设置钢筋的预埋位置。
2. 将钢筋按照设计要求进行加工和编号,并按照设计要求设置在基础模板上。
3. 确保钢筋的位置准确、垂直度良好,并与基础模板固定。
四、混凝土浇筑1. 按照设计要求配制混凝土,并使用搅拌车将混凝土输送到施工现场。
2. 将混凝土从模板的底部开始浇注,在浇注过程中使用振捣器进行振捣,以确保混凝土的密实性和均匀性。
3. 在浇筑过程中,要注意保持混凝土的连续性,避免出现混凝土缝隙和空洞。
五、模板拆除1. 在混凝土浇筑完成后,待混凝土达到一定强度后,进行模板的拆除。
2. 拆除模板时要小心谨慎,避免对混凝土结构造成损坏。
3. 拆除模板后,对挡土墙的表面进行清理和修整,以提高其美观度和平整度。
六、养护处理1. 在混凝土浇筑完成后,对挡土墙进行养护处理,包括覆盖塑料薄膜、喷水养护等。
2. 养护期间要保持挡土墙表面的湿度,并避免外力对其产生破坏。
以上就是混凝土挡土墙的施工方案。
在施工过程中,要严格按照设计要求进行操作,确保挡土墙的结构安全和稳定性。
同时,要注意施工过程中的质量控制和安全防护工作,确保施工的顺利进行。
最后,在施工完成后,要对挡土墙进行养护处理,以提高其使用寿命和稳定性。
混凝土挡土墙施工技术规范一、前言混凝土挡土墙在各类工程建设中应用广泛,其主要作用是支撑土体、防止土体坍塌、保护建筑物和道路等。
为确保混凝土挡土墙的施工质量和安全,特制定本施工技术规范。
二、施工准备(一)技术准备1、熟悉施工图纸,了解挡土墙的设计要求、尺寸、标高、结构形式等。
2、进行施工技术交底,确保施工人员清楚施工流程和质量要求。
(二)材料准备1、水泥:应选用符合国家标准的普通硅酸盐水泥,强度等级不低于 425 级。
2、砂:宜选用中砂,含泥量不超过 3%。
3、石子:选用质地坚硬、级配良好的碎石或卵石,粒径5-40mm,含泥量不超过 1%。
4、水:应使用符合混凝土拌合用水标准的清洁水。
5、钢筋:钢筋的品种、规格、性能应符合设计要求,并有质量证明书和检验报告。
(三)机具准备1、混凝土搅拌设备:如搅拌机、搅拌车等。
2、运输设备:如自卸车、手推车等。
3、振捣设备:如插入式振捣器、平板振捣器等。
4、模板及支撑体系:应选用强度高、刚度好的模板,支撑体系应牢固可靠。
(四)现场准备1、平整施工场地,清除障碍物。
2、测量放线,确定挡土墙的位置和标高。
3、做好排水设施,防止施工期间积水。
三、基础施工(一)基槽开挖1、根据设计要求和测量放线结果,采用机械或人工开挖基槽。
2、基槽开挖应保持边坡稳定,防止坍塌。
3、挖至设计标高后,应进行验槽,如发现地质情况与设计不符,应及时通知设计单位进行处理。
(二)基础处理1、对基底进行平整、夯实,确保基底承载力满足设计要求。
2、如基底为软弱土层,应采取换填、加固等处理措施。
(三)基础钢筋绑扎1、按照设计要求进行钢筋的下料、加工和绑扎。
2、钢筋的间距、位置、数量应符合设计要求,绑扎牢固。
(四)基础模板安装1、模板应安装牢固、平整,拼缝严密,防止漏浆。
2、模板的尺寸和标高应符合设计要求。
(五)基础混凝土浇筑1、混凝土浇筑前,应对模板、钢筋进行检查,清除杂物和积水。
2、混凝土应分层浇筑,分层振捣,振捣密实,防止出现蜂窝、麻面等质量缺陷。
混凝土挡土墙施工方法(六篇)本文章给大家提供了六篇混凝土挡土墙施工方法进行参考,大家可根据自身项目情况选取。
第一篇本项目挡土墙采用混凝土浇筑而成,具体的施工方法如下所示:一、工艺流程测量放线→垫层施工→基础钢筋制作与安装→支立基础模板→浇筑基础混凝土→墙体钢筋及预埋件制作与安装→支立墙体模板→浇筑墙体混凝土→养生及拆模。
二、操作工艺1、测量放线根据施工图纸及坐标点测放出挡土墙中心线、基础平面位置线和纵断高程线,做好平面、高程控制点。
2、垫层施工(1)垫层混凝土强度应符合设计要求,振捣密实、抹压平整。
(2)垫层底面不在同一高程时,施工应按先深后浅的顺序进行。
(3)垫层施工完成后,应复核设计高程并按设计图纸和挡土墙中线桩弹出墙体轴线、基础尺寸线和钢筋控制线。
3、基础钢筋制作与安装(1)应按有关规定进行钢筋复验、见证取样检验,合格后方可使用。
(2)钢筋应按品种规格、批号、分类存放,不得混存。
有严重锈蚀、麻坑、劈裂、夹砂、夹层、油污等钢筋不得使用。
(3)钢筋绑扎前应将垫层清理干净,并用粉笔在垫层上划好主筋、分布筋间距。
按划好的间距,先摆放受力主筋、后放分布筋。
预埋件、预留孔等应及时配合安装。
(4)绑扎钢筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎。
(5)在钢筋与模板之间垫好垫块,间距不大于1.5m,保护层厚度应符合设计要求。
(6)垫块一般采用水泥砂浆制成,垫块厚度应与保护层厚度相同,垫块内预埋火烧丝,或用塑料卡来保证保护层厚度。
(7)钢筋连接方法宜采用焊接或机械连接。
(8)在绑扎双层钢筋网片时,应设置足够强度的撑脚,以保证钢筋网片的定位准确。
稳定牢固,在浇筑混凝土时不得松动变形。
(9)钢筋焊接成型时,焊前不得有水锈、油渍;焊缝处不得咬肉、裂纹、夹渣,焊药皮应清除干净。
4、支立基础模板(1)模板应具有足够的强度、刚度和稳定性,能承受灌筑混凝土的冲击力、混凝土的侧压力。
(2)模板应保证挡土墙设计形状、尺寸及位置准确,并便于拆卸,模板接缝应严密,不得漏浆、错台。

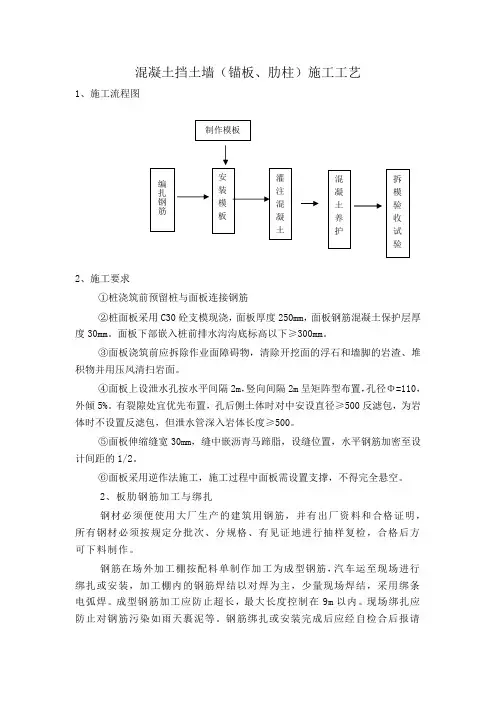

混凝土挡土墙(锚板、肋柱)施工工艺1、施工流程图2、施工要求①桩浇筑前预留桩与面板连接钢筋②桩面板采用C30砼支模现浇,面板厚度250mm ,面板钢筋混凝土保护层厚度30mm 。
面板下部嵌入桩前排水沟沟底标高以下≥300mm 。
③面板浇筑前应拆除作业面障碍物,清除开挖面的浮石和墙脚的岩渣、堆积物并用压风清扫岩面。
④面板上设泄水孔按水平间隔2m ,竖向间隔2m 呈矩阵型布置,孔径Φ=110,外倾5%。
有裂隙处宜优先布置,孔后侧土体时对中安设直径≥500反滤包,为岩体时不设置反滤包,但泄水管深入岩体长度≥500。
⑤面板伸缩缝宽30mm ,缝中嵌沥青马蹄脂,设缝位置,水平钢筋加密至设计间距的1/2。
⑥面板采用逆作法施工,施工过程中面板需设置支撑,不得完全悬空。
2、板肋钢筋加工与绑扎钢材必须便使用大厂生产的建筑用钢筋,并有出厂资料和合格证明,所有钢材必须按规定分批次、分规格、有见证地进行抽样复检,合格后方可下料制作。
钢筋在场外加工棚按配料单制作加工为成型钢筋,汽车运至现场进行绑扎或安装,加工棚内的钢筋焊结以对焊为主,少量现场焊结,采用绑条电弧焊。
成型钢筋加工应防止超长,最大长度控制在9m 以内。
现场绑扎应防止对钢筋污染如雨天裹泥等。
钢筋绑扎或安装完成后应经自检合后报请监理工程师进行隐蔽工程验收。
3、板肋支模模板采用覆膜竹胶板(规格1220×2440×8~12mm),45×90木方(采购50×100木方),ф12拉杆螺栓,脚手架钢管支模,模板拼缝采用胶带封贴,与砼接触面涂刷水溶性隔离剂。
3、砼浇筑砼采用经监理工程师认可的、合格的、有资质的商品砼生产(厂)商进行砼的供应,采用砼搅拌车运至现场,由柴油泵管道输送入模。
砼浇筑应分层进行,分层高度为50cm,不可因商品砼的坍落度较大而随意加大分层厚度,以防止对模板系统造成过大的侧压力而导致变形。
模板拆除时间应以不损坏砼的棱角为原则,根据目前气候,应不早于48小时。
一、工程概况混凝土挡土墙施工工程是保障道路、桥梁、水利等工程稳定性的重要组成部分。
本工程主要针对某路段进行混凝土挡土墙施工,全长500米,挡土墙高度为3米,基础深度为1.5米。
工程采用C20混凝土进行浇筑,确保挡土墙的稳定性与耐久性。
二、施工准备1. 施工组织(1)成立施工项目组,明确项目经理、技术负责人、安全负责人等岗位职责。
(2)组织施工人员培训,确保施工人员掌握混凝土挡土墙施工技术及安全操作规程。
(3)制定施工进度计划,确保工程按期完成。
2. 材料准备(1)水泥:选用符合国家标准的C20水泥。
(2)砂:选用中粗砂,粒径小于5mm,含泥量不大于3%。
(3)石子:选用碎石,粒径为5-25mm,含泥量不大于1%。
(4)外加剂:选用符合国家标准的混凝土外加剂。
3. 施工设备(1)混凝土搅拌机:JS750双卧轴强制式搅拌机。
(2)混凝土输送泵:LSY6米螺旋输送机。
(3)装载机:ZL50C轮式装载机。
(4)振捣器、模板、钢筋等施工工具。
三、施工工艺1. 施工放样(1)根据设计图纸,对施工现场进行测量放样,确定挡土墙位置、尺寸、标高等。
(2)放样时,注意预留伸缩缝、泄水孔等位置。
2. 基坑开挖(1)采用挖掘机进行基坑开挖,开挖长度根据现场地质情况进行分段开挖,每段10或20米。
(2)机械开挖至基底设计标高以上20cm时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理。
3. 基底处理(1)清除基坑内的杂物、浮土等,确保基底平整、坚实。
(2)对基底进行压实处理,提高地基承载力。
4. 模板安装(1)根据设计图纸,制作挡土墙模板,模板尺寸、形状、标高应符合要求。
(2)将模板安装到位,确保模板稳固、垂直。
5. 钢筋绑扎(1)根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范要求。
(2)检查钢筋绑扎质量,确保钢筋位置准确、牢固。
6. 混凝土浇筑(1)混凝土搅拌站根据配合比进行混凝土搅拌,确保混凝土质量。
混凝土挡土墙的做法混凝土挡土墙的施工做法主要包括以下步骤:1.基槽挖土方:采用人工配合挖掘机进行开挖,先测量放线,定出开挖中线及边线,设立标桩,注明高程及开挖深度。
多余的土方装车外运弃土。
2.地基处理:当挖基发现有淤泥层或软土层时,需进行换土处理,报请监理工程师批准后,才能进行施工。
3.碎石垫层施工:根据设计图纸现浇钢筋砼挡土墙。
基底铺20公分厚碎石垫层,并用打夯机夯入地基土,以增加基底摩擦系数。
4.钢筋安装:先安装基础钢筋,预理墙身竖向钢筋,待基础浇灌砼完后且砼达到2.5Mpa后,进行墙身钢筋安装。
5.现浇砼基础:按挡土墙分段长,整段进行一次性浇灌,在清理好的垫层表面测量放线,立模浇灌。
6.现浇墙身砼:现浇钢筋砼挡土墙与基础的结合面,应按施工缝处理,即先进行凿毛,将松散部分的砼及浮浆凿除,并用水清洗干净,然后架立墙身模板。
另外,挡墙的墙身几何尺寸要符合设计要求,挡墙内的预留泄水孔横向间距 2.0m,其位置允许的偏差为15mm。
泄水孔出口宜高于地面30cm,并设3%向外倾斜坡度。
挡墙的墙顶标高要满足设计要求,允许偏差为±20mm。
完成以上步骤后,混凝土挡土墙的施工基本完成。
但请注意,在进行回填时,墙后填土和挡土墙的施工应同步进行,保证回填的均匀性和平衡度。
同时,在回填过程中,应在墙身1m范围内采用人工或小型机具进行夯实和压实处理,避免对墙身造成冲击。
以上步骤和注意事项仅供参考,具体施工方法和步骤可能因工程要求和当地规范而有所不同。
因此,在实际施工前,应详细阅读和理解施工图纸和规范,并在必要时咨询专业工程师或施工队伍的意见。
混凝土挡土墙施工一、施工前准备1、设计规划在施工前,需要根据实际地形、土质条件和工程要求,由专业的设计师进行挡土墙的设计。
设计应包括挡土墙的高度、长度、厚度、倾斜度以及配筋等详细参数。
确定挡土墙的基础类型和深度,以确保其能够承受挡土墙和土体的重量,并提供足够的稳定性。
2、场地清理清理施工区域内的障碍物、树木、杂草和垃圾等,为施工创造一个干净的场地。
对场地进行平整,确保施工机械和设备能够顺利运行。
3、材料准备准备好所需的混凝土材料,包括水泥、砂、石子、水和外加剂等。
确保材料的质量符合相关标准和设计要求。
准备好钢筋,根据设计要求进行切割和弯曲加工。
4、模板准备选择合适的模板材料,如钢模板或木模板。
模板应具有足够的强度和刚度,以承受混凝土浇筑时的压力。
对模板进行组装和加固,确保模板的尺寸和形状符合设计要求,并且拼接紧密,防止漏浆。
5、施工设备和工具准备准备好混凝土搅拌机、运输车辆、振捣器、起重机等施工设备,并确保设备处于良好的工作状态。
准备好测量工具,如水准仪、全站仪、钢尺等,用于测量和控制施工精度。
二、施工过程1、基础施工根据设计要求,进行基础的开挖。
基础的开挖深度和宽度应符合设计要求,并且要保证基底的平整度和承载力。
在基底铺设一层碎石或砂砾垫层,以提高基础的排水性能。
安装基础钢筋,并进行绑扎和固定。
钢筋的布置和连接应符合设计要求。
支设基础模板,浇筑基础混凝土。
混凝土应分层浇筑,每层厚度不宜超过 30cm,并用振捣器振捣密实。
2、墙体施工在基础混凝土达到一定强度后,开始进行墙体的施工。
首先在基础上弹出墙体的控制线,然后安装墙体钢筋。
支设墙体模板,模板的安装应牢固可靠,并且要保证墙体的垂直度和平整度。
浇筑墙体混凝土。
混凝土的浇筑应从一端向另一端推进,分层浇筑,振捣密实。
在浇筑过程中,要注意观察模板的变形情况,及时进行调整。
当混凝土浇筑到一定高度时,应设置泄水孔。
泄水孔的间距和直径应符合设计要求,并且要保证泄水孔的畅通。
混凝土挡土墙工程施工小结随着我国基础设施建设的不断发展,混凝土挡土墙工程在公路、铁路、城市规划等领域得到了广泛应用。
混凝土挡土墙具有结构稳定、耐久性好、施工方便等优点,能有效防止土体滑坡、塌方等事故,保障工程安全。
本文将对混凝土挡土墙工程施工进行简要总结,以期为类似工程提供参考。
一、工程概况本次混凝土挡土墙工程位于某新建公路路段,全长约500米,墙高4-6米,采用C25混凝土浇筑。
工程内容包括基坑开挖、地基处理、钢筋制作与安装、模板制作与安装、混凝土浇筑等。
二、施工准备1. 技术准备:施工前,项目技术负责人组织有关人员认真学习设计文件、施工图纸及有关技术规范,确保施工人员熟悉工程特点、施工工艺和质量要求。
2. 材料准备:根据施工方案,提前准备足够的混凝土、钢筋、模板等材料,并对材料进行质量检查,确保合格。
3. 施工设备:配置足够的施工设备,如挖掘机、装载机、混凝土泵车、振动棒、钢筋弯曲机等,并确保设备状态良好。
4. 现场准备:对施工场地进行平整,设置临时道路、水电供应等设施,确保施工顺利进行。
三、施工过程1. 基坑开挖:采用挖掘机和人工配合开挖基坑,开挖过程中注意排水,防止基坑积水。
基坑开挖完成后,进行地基处理,如发现软土层或淤泥层,需进行换土处理。
2. 钢筋制作与安装:根据设计图纸,制作钢筋,包括基础钢筋和墙身钢筋。
安装时,遵循施工方案和规范要求,确保钢筋连接牢固、间距均匀。
3. 模板制作与安装:根据设计图纸,制作模板,包括基础模板和墙身模板。
安装模板时,保证模板垂直、平整,接缝严密,防止混凝土漏浆。
4. 混凝土浇筑:采用泵车将混凝土输送至浇筑地点,分层浇筑,逐层振捣。
混凝土浇筑过程中,注意控制浇筑速度,防止混凝土产生分层、蜂窝等质量问题。
5. 养护:混凝土浇筑完成后,及时进行养护,采用湿布覆盖,定期浇水,保持混凝土湿润。
养护时间不少于7天,确保混凝土强度达到设计要求。
四、质量控制1. 严格遵循施工方案和规范要求,加强过程控制,确保施工质量。
混凝土挡土墙施工主要工序1. 引言混凝土挡土墙是一种常见的土木工程结构,广泛应用于公路、铁路、工厂和居民区等场所。
本文将介绍混凝土挡土墙的主要施工工序,以帮助读者了解该工程的实施过程。
2. 地基准备在进行混凝土挡土墙施工前,首先需要进行地基准备工作。
以下是地基准备的主要工序:2.1 地面清理地面清理是指将挡土墙基础周围的杂物、残渣等物体清除干净,确保施工区域清洁。
2.2 土方开挖土方开挖是为了挖掘出挡土墙基础所需的土壤。
根据设计要求,施工人员需要精确地开挖出具有一定形状、深度和宽度的土方。
2.3 土壤处理土壤处理是对挖掘出的土方进行清理和处理,以保证基础土壤具备足够的承载力和稳定性。
常见的土壤处理方法包括筛网、填补和加固等。
3. 基础施工在地基准备完毕后,需要进行混凝土挡土墙基础的施工。
以下是基础施工的主要工序:3.1 基础定位基础定位是为了标明挡土墙基础的准确位置,确保施工的精度和稳定性。
常用的定位方法包括测量、放线等。
3.2 基础模板制作基础模板制作是根据设计要求和施工图纸搭建支撑模板的过程。
模板的制作应符合设计要求,并保证模板的牢固和稳定。
3.3 钢筋布置钢筋布置是为了增加挡土墙基础的强度和稳定性。
施工人员根据设计图纸将钢筋按照一定的间距和形状进行布置,并采取正确的固定方法。
3.4 浇筑混凝土混凝土的浇筑是混凝土挡土墙施工的核心环节。
首先,施工人员需要预先调配出符合设计要求的混凝土配比;然后,将混凝土倒入基础模板中,并使用振动器进行浇筑和排气,确保混凝土的致密性和均匀性。
3.5 基础养护基础养护是为了保证混凝土在早期硬化阶段的稳定性和强度发展。
施工人员应采取适当的养护措施,如覆盖湿布、喷水养护等。
4. 墙体施工基础施工完成后,需要进行混凝土挡土墙墙体的施工。
以下是墙体施工的主要工序:4.1 墙体定位墙体定位是为了确定挡土墙墙体的准确位置,确保施工的精度和稳定性。
常用的定位方法包括测量、放线等。
1、混凝土挡土墙施工一、主要工艺及施工方法1.工艺标准⑴挡墙混凝土强度等级采用C30泵送商品砼。
其砼的强度要满足设计要求。
⑵各部分的结构尺寸不得小于设计值,⑶挡墙采用两次浇筑,基础和墙身分开浇筑,连接处混凝土应凿毛,并清洗干净。
⑷挡墙的墙身几何尺寸要符合设计要求。
⑸挡墙内的预留泄水孔横向间距2.0m,其位置允许的偏差为15mm。
泄水孔出口宜高于地面30cm,并设3%向外倾斜坡度。
⑹挡墙的墙顶标高要满足设计要求,允许偏差为±20mm。
⑺混凝土灌注完毕后,应按有关规定进行养护。
墙背回填应该在挡墙砼的强度达到设计强度的75%才能够进行填土。
⑻挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,无缺损、强度符合设计要求。
⑼挡墙模板加固采用拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模。
⑽施工时挡墙墙高随路线纵坡变化,但基础应保持水平,同时保证外墙面在同一竖直面上。
⑾地基承载力满足设计要求。
若达不到设计所要求的地基承载力,应通知监理及设计单位进行地基处理,待达到设计要求方可进行挡土墙施工。
⑿挡土墙的墙体达到设计强度的75%以上时,方可进行墙后填料施工。
墙后必须回填均匀、摊铺平整,填料顶面横坡符合设计要求。
其具体质量指标及实测项目见下页表。
2.施工方法⑴由项目部测量人员放线,确定挡土墙准确位置及标高,然后进行基坑开挖,开挖宽度根据基础宽度按照1:1放坡确定。
并由项目部组织人员进行现场收方。
⑵基坑完成后,按基底纵轴线结合横断面放线复验,确认位置、标高无误并经监理确认后,方可进行随时垫层施工。
⑶测量放线确定基础尺寸后,进行立模。
挡墙基础的施工按跳槽施工,几个作业面可同时施工,为挡墙的墙身施工提供较多的作业面。
基础施工完成后应立即回填,以小型压实机械进行分层夯实,并在表面预留3%的向外斜坡,防止积水渗入基底。
垫块采用和基础同强度的砼垫块,以保证砼的质量。
⑷浇筑基础砼,在基础砼施工完成后及时对墙身处的砼凿毛,保证浇筑挡墙的墙身时新浇砼与已浇砼的连接。
混凝土挡土墙施工要点关键信息项1、施工准备工作材料要求及准备施工设备及工具准备施工场地准备2、模板工程模板选型模板安装要求模板拆除条件3、钢筋工程钢筋材质要求钢筋加工与连接钢筋安装要点4、混凝土工程混凝土配合比设计混凝土搅拌与运输混凝土浇筑方法混凝土振捣要求混凝土养护措施5、挡土墙基础施工基础处理方法基础验收标准6、挡土墙墙体施工墙体分层浇筑高度墙体施工缝处理7、施工质量控制质量检查项目质量标准质量问题处理措施8、安全注意事项施工人员安全防护施工设备安全操作施工现场安全管理11 施工准备工作111 材料要求及准备混凝土:应根据设计要求选择合适强度等级的混凝土,并确保其质量符合相关标准。
水泥应选用强度等级不低于具体等级的普通硅酸盐水泥,砂宜采用中砂,石子最大粒径不应超过具体尺寸。
钢筋:钢筋的品种、规格、性能应符合设计要求,应有产品合格证和出厂检验报告,并按规定进行抽样检验。
其他材料:如模板、止水带等,应符合相关质量标准。
112 施工设备及工具准备应配备混凝土搅拌机、振捣器、起重机、电焊机、钢筋加工设备等施工设备,并确保其性能良好,运转正常。
同时,准备好模板、脚手管、脚手板、对拉螺栓、脱模剂等施工工具。
113 施工场地准备清除施工场地内的障碍物和杂物,平整场地,设置排水设施,确保施工场地排水畅通。
根据设计图纸和测量控制点,进行挡土墙的定位放线,设置好控制桩和水准点。
12 模板工程121 模板选型根据挡土墙的形状、尺寸和施工要求,选择合适的模板类型,如钢模板、木模板或组合模板。
模板应具有足够的强度、刚度和稳定性,能够承受混凝土浇筑和振捣的侧压力。
122 模板安装要求模板安装应牢固、平整、垂直,拼缝严密,不漏浆。
模板与混凝土的接触面应清理干净,并涂刷脱模剂。
模板的支撑系统应牢固可靠,能够承受模板和混凝土的自重及施工荷载。
123 模板拆除条件模板拆除应根据混凝土的强度和龄期确定,当混凝土强度达到设计强度的具体百分比时,方可拆除侧模板;当混凝土强度达到设计强度的具体百分比时,方可拆除底模板。
混凝土挡土墙施工工艺及流程混凝土挡土墙施工,这可是个挺有趣的事儿呢。
一、施工前的准备。
施工之前啊,那得好好规划规划。
要先把施工场地给清理干净喽,就像打扫自己的小房间一样,不能乱七八糟的。
那些个杂物啊、垃圾啊都得清走,这样施工的时候才顺畅。
还有测量放线也特别重要,就好比给挡土墙画个蓝图,得精确得很呢。
测量人员要拿着仪器,这儿测测那儿量量,确定好挡土墙的位置、高度啥的,差一点儿都不行哦。
材料的准备也不能马虎,混凝土的原材料,像水泥、沙子、石子这些,得选质量好的。
水泥要那种大品牌的,沙子不能太粗也不能太细,石子的大小也得合适。
而且这些材料的数量也要计算好,多了浪费,少了又不够用,就像做饭似的,食材得刚刚好。
施工设备也得提前检查好,搅拌机、振捣器这些,得保证它们能正常工作,可不能到了施工的时候掉链子。
二、基础施工。
基础可是挡土墙的根基啊,就像人的脚一样重要。
先得挖基础的坑,这个坑的大小、深度都是按照设计来的。
挖的时候得小心点儿,别把坑挖歪了或者挖得深浅不一。
挖好之后呢,要对基底进行处理,要是基底土质不好,还得换填呢。
就像给脚找个舒服的鞋子一样,基底稳了,挡土墙才能站得稳。
接着就是浇筑基础混凝土了,把搅拌好的混凝土慢慢倒入坑内,然后用振捣器振捣均匀。
振捣的时候可好玩儿了,就像在给混凝土做按摩,让它变得更密实。
在浇筑的过程中,还得注意混凝土的高度,不能太高也不能太低,要保证基础的平整度。
三、墙体施工。
墙体施工就更复杂点儿啦。
要先支模板,模板就像挡土墙的模具一样,得支得又牢固又整齐。
要是模板支得不好,那墙体的形状就不好看了,就像做蛋糕的模具歪了,蛋糕的形状也会歪歪扭扭的。
支好模板之后呢,就可以浇筑墙体混凝土了。
混凝土要分层浇筑,一层一层来,每层的厚度也要控制好。
浇筑的时候还是要用振捣器振捣,让混凝土充满整个模板,不能有缝隙。
在浇筑过程中,要是发现有蜂窝麻面这些问题,就得赶紧处理。
这就像脸上长了痘痘,得赶紧想办法去掉一样。
混凝土挡土墙施工要求混凝土挡土墙施工要求一、前言混凝土挡土墙作为一种常见的土木工程结构,其施工要求十分重要。
本文将详细介绍混凝土挡土墙施工的各项要求,包括设计准备、材料选用、施工方案、施工工艺等内容。
二、设计准备1. 混凝土挡土墙的设计应符合国家相关规范和标准要求,结构要稳定、安全可靠。
2. 根据实际情况确定挡土墙的高度、长度和倾角,考虑土壤的特性和地质条件。
三、材料选用1. 混凝土材料应符合相关标准要求,强度等级要满足设计要求。
2. 钢筋应采用优质钢材,符合相关标准的要求。
3. 塑料薄膜用于防止混凝土与土壤接触,应选用耐酸碱、防渗透性好的材料。
四、施工方案1. 确定挡土墙施工时的动力设备,根据施工现场情况选择合适的设备。
2. 根据设计要求,制定合理的施工方案,包括挡土墙开挖、土方回填和混凝土浇筑等工序。
五、施工工艺1. 开挖工艺:根据设计要求将挡土墙的地基挖掘到指定深度,并确保坡道的平整度和坡度。
2. 土方回填工艺:根据设计要求进行土方回填,回填层应均匀、紧实,并按层进行压实。
3. 混凝土浇筑工艺:混凝土应按照设计比例配制,浇筑过程中应注意振捣,确保混凝土的密实性和均匀性。
六、施工质量控制1. 混凝土挡土墙施工质量应符合设计要求和相关标准要求,包括混凝土的强度、挡土墙的稳定性等。
2. 施工过程中应进行质量检验和检测,确保施工工艺的合理性和施工质量的可控性。
七、安全措施1. 施工现场应设置明显的安全警示标志,划定安全防护区域。
2. 施工人员应按照像关安全操作规程进行作业,佩戴必要的防护用品和装备。
扩展内容:1、本所涉及附件如下:- 设计图纸- 施工方案- 混凝土抗压强度检测报告- 施工质量验收记录2、本所涉及的法律名词及注释:- 国家相关规范和标准要求:指国家规定的土木工程相关的法律法规、技术规范和标准要求。
- 振捣:指在混凝土浇筑过程中使用振动器等设备,使混凝土充分密实。
1、混凝土挡土墙施工
一、主要工艺及施工方法
1.工艺标准
⑴挡墙混凝土强度等级采用C30泵送商品砼。
其砼的强度要满足设计要求。
⑵各部分的结构尺寸不得小于设计值,
⑶挡墙采用两次浇筑,基础和墙身分开浇筑,连接处混凝土应凿毛,并清洗干净。
⑷挡墙的墙身几何尺寸要符合设计要求。
⑸挡墙内的预留泄水孔横向间距2.0m,其位置允许的偏差为15mm。
泄水孔出口宜高于地面30cm,并设3%向外倾斜坡度。
⑹挡墙的墙顶标高要满足设计要求,允许偏差为±20mm。
⑺混凝土灌注完毕后,应按有关规定进行养护。
墙背回填应该在挡墙砼的强度达到设计强度的75%才能够进行填土。
⑻挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,无缺损、强度符合设计要求。
⑼挡墙模板加固采用拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模。
⑽施工时挡墙墙高随路线纵坡变化,但基础应保持水平,同时保证外墙面在同一竖直面上。
⑾地基承载力满足设计要求。
若达不到设计所要求的地基承载力,应通知监理及设计单位进行地基处理,待达到设计要求方可进行挡土墙施工。
⑿挡土墙的墙体达到设计强度的75%以上时,方可进行墙后填料施工。
墙
后必须回填均匀、摊铺平整,填料顶面横坡符合设计要求。
其具体质量指标及实测项目见下页表。
2.施工方法
⑴由项目部测量人员放线,确定挡土墙准确位置及标高,然后进行基坑开挖,开挖宽度根据基础宽度按照1:1放坡确定。
并由项目部组织人员进行现场收方。
⑵基坑完成后,按基底纵轴线结合横断面放线复验,确认位置、标高无误并经监理确认后,方可进行随时垫层施工。
⑶测量放线确定基础尺寸后,进行立模。
挡墙基础的施工按跳槽施工,几个作业面可同时施工,为挡墙的墙身施工提供较多的作业面。
基础施工完成后应立即回填,以小型压实机械进行分层夯实,并在表面预留3%的向外斜坡,防止积水渗入基底。
垫块采用和基础同强度的砼垫块,以保证砼的质量。
⑷浇筑基础砼,在基础砼施工完成后及时对墙身处的砼凿毛,保证浇筑挡墙的墙身时新浇砼与已浇砼的连接。
待基础砼达到设计强度的80%后方可进行墙身施工,开始关模,并进行沉降缝、接缝及防水处理。
施工中特别注意模板的垂直度、平整度及稳定性。
⑸施工挡墙墙身时其支架要一同搭建,而墙身的斜支撑不得与支架进行连接,避免在施工中因支架的移动引起模板不稳定。
⑹在浇筑中采用插入式振捣棒进行振捣,不得过振及漏振。
⑺砼养护主要是保证砼表面的湿润,防止砼水化反应的各种影响。
定期测定砼内部温度、环境温度,控制砼内外温差,防止砼表面产生裂缝。
⑻砼强度达到3MPa以上,且其表面及棱角不因拆模而受损时,可进行拆模施工,在拆模时不要损坏砼,正面模板主要采用整体移动,在移动过程中注意
模板的稳定性、安全性,保证施工安全。
