混凝土挡土墙施工方案
- 格式:doc
- 大小:36.50 KB
- 文档页数:9
混凝土挡土墙的施工方案,完整版.doc 范本一:混凝土挡土墙的施工方案1. 导言1.1 项目概述1.2 施工方案编制目的2. 设计依据2.1 土壤力学参数确定2.2 挡土墙设计参数确定3. 施工材料及设备3.1 混凝土材料3.2 钢筋材料3.3 施工设备4. 施工工序4.1 基坑开挖与回填4.2 挡土墙基础施工4.3 挡土墙主体施工4.4 墙顶修整5. 施工要点5.1 挡土墙基础施工要点5.2 挡土墙主体施工要点5.3 墙顶修整要点6. 安全措施6.1 施工前的准备措施6.2 施工中的安全措施6.3 施工后的安全措施7. 质量控制7.1 基坑开挖和回填质量控制7.2 混凝土浇筑质量控制7.3 挡土墙表面修整质量控制8. 施工期进度计划8.1 施工计划编制原则8.2 施工期进度计划表9. 环境保护9.1 施工期环境保护措施9.2 工地整理及交接10. 施工验收与保证10.1 施工过程验收10.2 施工竣工验收10.3 施工保证期附件:本文所涉及的相关图纸、技术规范和施工计划等。
法律名词及注释:1. 混凝土搅拌运输车:指用于混凝土搅拌和运输的专用车辆,根据运输方式可分为自卸式和非自卸式。
2. 土井:指用于灌注混凝土基础的竖井,主要作用是保护基坑不塌方。
3. 挡土墙:指用于抵御或控制土方体的土木结构,一般由土质料或填充料建构而成,也可以包括预制件或其他支撑材料。
范本二:混凝土挡土墙的施工方案1. 简介1.1 工程概要1.2 施工方案编制目的2. 施工前准备2.1 设计依据2.2 施工材料及设备准备3. 挡土墙基础的施工3.1 基坑开挖和回填3.2 基础垫层施工3.3 地锚杆布置4. 挡土墙主体施工4.1 钢筋基槽的施工4.2 混凝土浇筑4.3 墙体砌筑5. 墙顶修整与装饰5.1 墙顶平整施工5.2 表面装饰材料施工6. 施工质量控制6.1 混凝土强度检测6.2 墙体垂直度检测6.3 表面平整度检测7. 安全措施7.1 施工现场安全防护7.2 施工人员安全教育7.3 高空作业安全措施8. 环境保护与清理8.1 施工期环境保护措施8.2 工地整理与交接9. 施工计划与进度控制9.1 施工计划编制9.2 工期分解与进度控制10. 施工验收与保证10.1 施工竣工验收10.2 保修期管理附件:本文所涉及的相关图纸、技术规范和施工计划等。

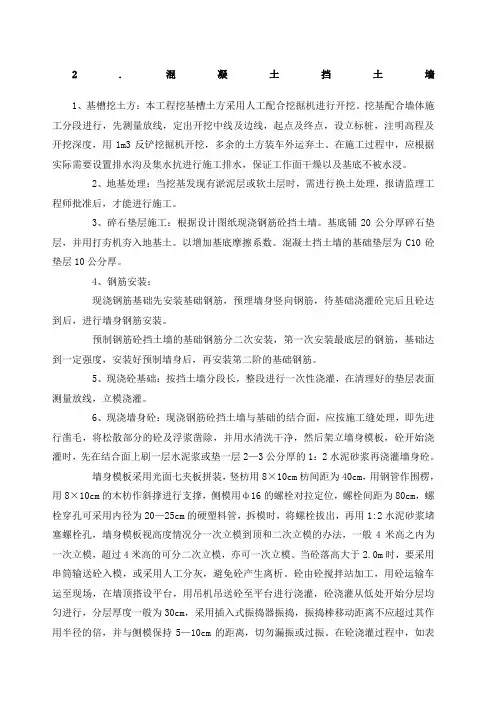

2.混凝土挡土墙1、基槽挖土方:本工程挖基槽土方采用人工配合挖掘机进行开挖。
挖基配合墙体施工分段进行,先测量放线,定出开挖中线及边线,起点及终点,设立标桩,注明高程及开挖深度,用1m3反铲挖掘机开挖,多余的土方装车外运弃土。
在施工过程中,应根据实际需要设置排水沟及集水抗进行施工排水,保证工作面干燥以及基底不被水浸。
2、地基处理:当挖基发现有淤泥层或软土层时,需进行换土处理,报请监理工程师批准后,才能进行施工。
3、碎石垫层施工:根据设计图纸现浇钢筋砼挡土墙。
基底铺20公分厚碎石垫层,并用打夯机夯入地基土。
以增加基底摩擦系数。
混凝土挡土墙的基础垫层为C10砼垫层10公分厚。
4、钢筋安装:现浇钢筋基础先安装基础钢筋,预理墙身竖向钢筋,待基础浇灌砼完后且砼达到后,进行墙身钢筋安装。
预制钢筋砼挡土墙的基础钢筋分二次安装,第一次安装最底层的钢筋,基础达到一定强度,安装好预制墙身后,再安装第二阶的基础钢筋。
5、现浇砼基础:按挡土墙分段长,整段进行一次性浇灌,在清理好的垫层表面测量放线,立模浇灌。
6、现浇墙身砼:现浇钢筋砼挡土墙与基础的结合面,应按施工缝处理,即先进行凿毛,将松散部分的砼及浮浆凿除,并用水清洗干净,然后架立墙身模板,砼开始浇灌时,先在结合面上刷一层水泥浆或垫一层2—3公分厚的1:2水泥砂浆再浇灌墙身砼。
墙身模板采用光面七夹板拼装,竖枋用8×10cm枋间距为40cm,用钢管作围楞,用8×10cm的木枋作斜撑进行支撑,侧模用ф16的螺栓对拉定位,螺栓间距为80cm,螺栓穿孔可采用内径为20—25cm的硬塑料管,拆模时,将螺栓拔出,再用1:2水泥砂浆堵塞螺栓孔,墙身模板视高度情况分一次立模到顶和二次立模的办法,一般4米高之内为一次立模,超过4米高的可分二次立模,亦可一次立模。
当砼落高大于2.0m时,要采用串筒输送砼入模,或采用人工分灰,避免砼产生离析。
砼由砼搅拌站加工,用砼运输车运至现场,在墙顶搭设平台,用吊机吊送砼至平台进行浇灌,砼浇灌从低处开始分层均匀进行,分层厚度一般为30cm,采用插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的倍,并与侧模保持5—10cm的距离,切勿漏振或过振。
2.混凝土挡土墙1、基槽挖土方:本工程挖基槽土方采用人工配合挖掘机进行开挖。
挖基配合墙体施工分段进行,先测量放线,定出开挖中线及边线,起点及终点,设立标桩,注明高程及开挖深度,用1m3反铲挖掘机开挖,多余的土方装车外运弃土。
在施工过程中,应根据实际需要设置排水沟及集水抗进行施工排水,保证工作面干燥以及基底不被水浸。
2、地基处理:当挖基发现有淤泥层或软土层时,需进行换土处理,报请监理工程师批准后,才能进行施工。
3、碎石垫层施工:根据设计图纸现浇钢筋砼挡土墙。
基底铺20公分厚碎石垫层,并用打夯机夯入地基土。
以增加基底摩擦系数。
混凝土挡土墙的基础垫层为C10砼垫层10公分厚。
4、钢筋安装:现浇钢筋基础先安装基础钢筋,预理墙身竖向钢筋,待基础浇灌砼完后且砼达到后,进行墙身钢筋安装。
预制钢筋砼挡土墙的基础钢筋分二次安装,第一次安装最底层的钢筋,基础达到一定强度,安装好预制墙身后,再安装第二阶的基础钢筋。
5、现浇砼基础:按挡土墙分段长,整段进行一次性浇灌,在清理好的垫层表面测量放线,立模浇灌。
6、现浇墙身砼:现浇钢筋砼挡土墙与基础的结合面,应按施工缝处理,即先进行凿毛,将松散部分的砼及浮浆凿除,并用水清洗干净,然后架立墙身模板,砼开始浇灌时,先在结合面上刷一层水泥浆或垫一层2—3公分厚的1:2水泥砂浆再浇灌墙身砼。
墙身模板采用光面七夹板拼装,竖枋用8×10cm枋间距为40cm,用钢管作围楞,用8×10cm的木枋作斜撑进行支撑,侧模用ф16的螺栓对拉定位,螺栓间距为80cm,螺栓穿孔可采用内径为20—25cm的硬塑料管,拆模时,将螺栓拔出,再用1:2水泥砂浆堵塞螺栓孔,墙身模板视高度情况分一次立模到顶和二次立模的办法,一般4米高之内为一次立模,超过4米高的可分二次立模,亦可一次立模。
当砼落高大于2.0m时,要采用串筒输送砼入模,或采用人工分灰,避免砼产生离析。
砼由砼搅拌站加工,用砼运输车运至现场,在墙顶搭设平台,用吊机吊送砼至平台进行浇灌,砼浇灌从低处开始分层均匀进行,分层厚度一般为30cm,采用插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的倍,并与侧模保持5—10cm的距离,切勿漏振或过振。
混凝土挡土墙专项施工方案一、工程概述混凝土挡土墙是一种用于固定土壤、防止滑坡和土方冲刷的结构,广泛应用于公路、铁路、水利工程等领域。
本方案旨在介绍混凝土挡土墙施工的各个环节、步骤和注意事项,确保施工质量和安全。
二、施工前准备1. 现场勘测和设计:根据土地情况和设计要求,进行现场勘测和设计,确定挡土墙的尺寸和形状。
2. 材料准备:准备好水泥、骨料、砂子等混凝土材料,确保质量和数量。
3. 施工机械:准备混凝土搅拌机、运输车辆和抹光机等必要的施工机械设备。
三、施工步骤1. 地基处理:清理挡土墙基础的表层土壤,确保地基平整。
对于较松散的土壤,需要进行夯实处理。
2. 基础浇筑:在地基上浇筑混凝土基础,根据设计要求控制基础的高度和宽度,并确保基础表面平整。
3. 挡土墙筑坝:在基础上筑起挡土墙的坝体,采用分层浇筑的方式,每层高度控制在20-30厘米,同时进行充分的振捣和抹平。
4. 墙体加强:挡土墙的墙体需要进行加强处理,可以采用钢筋网或钢筋构件等方式,在墙体中加强承载能力。
5. 抹平表面:墙体构筑完成后,使用抹光机对表面进行抹平,确保表面平整光滑。
6. 水泥保护层:在抹平的表面上涂刷水泥保护层,可以增加挡土墙的抗渗性和耐久性。
四、施工注意事项1. 施工现场要保持整洁,定期清理杂物和积水,以确保施工质量。
2. 施工过程中严格控制水泥的用量和配比,确保混凝土的质量。
3. 混凝土振捣要均匀,确保墙体的密实性和稳定性。
4. 挡土墙的坝体应保持适度的湿度,利于混凝土的固化和硬化。
5. 墙体加强材料的选用和施工要符合设计要求,确保挡土墙的承载能力。
6. 抹平表面时要注意均匀施力和操作规范,以确保表面的平整度和光滑度。
7. 水泥保护层的涂刷要均匀,确保保护层的厚度和完整性。
五、安全措施1. 操作人员要穿戴个人防护装备,如安全帽、手套和防尘口罩等。
2. 施工现场要设置明显的警告标志,保持施工区域的封闭和安全。
3. 施工机械要定期检查和维护,确保运转安全。
混凝土挡土墙施工方案1. 引言混凝土挡土墙是一种常见的土木工程结构,主要用于防止土坡的崩塌和土壤的滑移。
本文将详细介绍混凝土挡土墙的施工方案,包括材料准备、施工工序、质量控制等内容。
通过严格按照本方案执行施工,确保挡土墙的稳定性和耐久性。
2. 材料准备在施工混凝土挡土墙前,需要准备以下材料和设备:1.混凝土:选择适用于挡土墙的混凝土标号,注意混凝土的质量要符合相关标准。
2.钢筋:根据设计要求,选用具有足够强度和抗腐蚀性能的钢筋。
3.模板:制作适用于挡土墙形状的模板,保证挡土墙外形的一致性。
4.排水设施:根据地质条件和设计要求,选择适当的排水设备。
5.打桩设备:选择合适的打桩机械设备,确保挡土墙的稳定性。
3. 施工工序混凝土挡土墙的施工可以分为以下几个工序:3.1 挖槽在施工现场,根据设计要求和挡土墙的尺寸要求进行挖槽。
挖槽宽度应当略大于挡土墙的宽度,以便于安装钢筋和混凝土浇筑。
3.2 钢筋安装根据设计要求,将预先准备好的钢筋进行安装,包括纵向钢筋和横向钢筋。
横向钢筋应当与纵向钢筋交错布置,以提高挡土墙的整体强度和稳定性。
3.3 模板搭设根据挡土墙的形状和尺寸要求,搭设模板,并进行调整和固定。
模板的搭设应当保证挡土墙外形的准确性和整洁性,以便于后续的混凝土浇筑。
3.4 混凝土浇筑在模板搭设完成后,进行混凝土的浇筑。
浇筑时应当注意混凝土的均匀性和充实性,避免出现空洞和夹杂物。
3.5 养护混凝土浇筑完成后,进行养护工作。
养护的时间和方式应当根据混凝土强度的要求进行调整,通常需要对挡土墙进行湿润保持,并避免外界因素对挡土墙的影响。
4. 质量控制在混凝土挡土墙的施工过程中,需要进行质量控制,以确保施工质量和挡土墙的稳定性。
1.监测土壤:在挖槽过程中,监测土壤的稳定性和承载力,确保挡土墙的安全性。
2.混凝土强度检测:对混凝土进行采样,并进行强度测试,以确保混凝土的质量符合设计要求。
3.钢筋安装检查:对钢筋进行检查,确保其安装位置和数量符合设计要求。
混凝土挡土墙施工方案混凝土挡土墙施工方案一、施工准备1. 做好场地平整,清除杂物和障碍物。
2. 按照设计要求设置挡土墙的位置和线路,并进行测量、标定。
3. 准备所需的施工材料和设备,包括混凝土、钢筋、模板、振捣器等。
二、基础处理1. 根据设计要求挖掘挡土墙的基础坑,确保基础坑的平整和垂直度。
2. 在基础坑底铺设一层厚度为10厘米的砂浆层,以提高基础的承载能力。
3. 在基础坑的四周设置基础模板,用于浇注混凝土基础。
三、钢筋预埋1. 根据设计要求,在挡土墙的基础模板上设置钢筋的预埋位置。
2. 将钢筋按照设计要求进行加工和编号,并按照设计要求设置在基础模板上。
3. 确保钢筋的位置准确、垂直度良好,并与基础模板固定。
四、混凝土浇筑1. 按照设计要求配制混凝土,并使用搅拌车将混凝土输送到施工现场。
2. 将混凝土从模板的底部开始浇注,在浇注过程中使用振捣器进行振捣,以确保混凝土的密实性和均匀性。
3. 在浇筑过程中,要注意保持混凝土的连续性,避免出现混凝土缝隙和空洞。
五、模板拆除1. 在混凝土浇筑完成后,待混凝土达到一定强度后,进行模板的拆除。
2. 拆除模板时要小心谨慎,避免对混凝土结构造成损坏。
3. 拆除模板后,对挡土墙的表面进行清理和修整,以提高其美观度和平整度。
六、养护处理1. 在混凝土浇筑完成后,对挡土墙进行养护处理,包括覆盖塑料薄膜、喷水养护等。
2. 养护期间要保持挡土墙表面的湿度,并避免外力对其产生破坏。
以上就是混凝土挡土墙的施工方案。
在施工过程中,要严格按照设计要求进行操作,确保挡土墙的结构安全和稳定性。
同时,要注意施工过程中的质量控制和安全防护工作,确保施工的顺利进行。
最后,在施工完成后,要对挡土墙进行养护处理,以提高其使用寿命和稳定性。
混凝土挡土墙施工方法(六篇)本文章给大家提供了六篇混凝土挡土墙施工方法进行参考,大家可根据自身项目情况选取。
第一篇本项目挡土墙采用混凝土浇筑而成,具体的施工方法如下所示:一、工艺流程测量放线→垫层施工→基础钢筋制作与安装→支立基础模板→浇筑基础混凝土→墙体钢筋及预埋件制作与安装→支立墙体模板→浇筑墙体混凝土→养生及拆模。
二、操作工艺1、测量放线根据施工图纸及坐标点测放出挡土墙中心线、基础平面位置线和纵断高程线,做好平面、高程控制点。
2、垫层施工(1)垫层混凝土强度应符合设计要求,振捣密实、抹压平整。
(2)垫层底面不在同一高程时,施工应按先深后浅的顺序进行。
(3)垫层施工完成后,应复核设计高程并按设计图纸和挡土墙中线桩弹出墙体轴线、基础尺寸线和钢筋控制线。
3、基础钢筋制作与安装(1)应按有关规定进行钢筋复验、见证取样检验,合格后方可使用。
(2)钢筋应按品种规格、批号、分类存放,不得混存。
有严重锈蚀、麻坑、劈裂、夹砂、夹层、油污等钢筋不得使用。
(3)钢筋绑扎前应将垫层清理干净,并用粉笔在垫层上划好主筋、分布筋间距。
按划好的间距,先摆放受力主筋、后放分布筋。
预埋件、预留孔等应及时配合安装。
(4)绑扎钢筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎。
(5)在钢筋与模板之间垫好垫块,间距不大于1.5m,保护层厚度应符合设计要求。
(6)垫块一般采用水泥砂浆制成,垫块厚度应与保护层厚度相同,垫块内预埋火烧丝,或用塑料卡来保证保护层厚度。
(7)钢筋连接方法宜采用焊接或机械连接。
(8)在绑扎双层钢筋网片时,应设置足够强度的撑脚,以保证钢筋网片的定位准确。
稳定牢固,在浇筑混凝土时不得松动变形。
(9)钢筋焊接成型时,焊前不得有水锈、油渍;焊缝处不得咬肉、裂纹、夹渣,焊药皮应清除干净。
4、支立基础模板(1)模板应具有足够的强度、刚度和稳定性,能承受灌筑混凝土的冲击力、混凝土的侧压力。
(2)模板应保证挡土墙设计形状、尺寸及位置准确,并便于拆卸,模板接缝应严密,不得漏浆、错台。
混凝土挡土墙的施工方案1. 引言混凝土挡土墙被广泛应用于土地开发和土方工程中,其主要功能是用于防止土壤的滑坡和侵蚀,稳定土地结构。
本文将介绍混凝土挡土墙的施工方案,包括材料准备、施工步骤和注意事项。
2. 材料准备在进行混凝土挡土墙的施工前,需要准备以下材料和工具: - 水泥:选择高质量的水泥,按照设计要求计算所需用量。
- 砂子:选择细砂,按照设计要求计算所需用量。
- 石子:选择适当大小的石子,按照设计要求计算所需用量。
- 钢筋:选择符合规范的钢筋,按照设计要求计算所需用量,并进行加工。
- 木板和支撑材料:用于建立施工模板和进行支撑。
- 施工工具:包括搅拌机、浇注桶、搅拌棍、水平仪等。
3. 施工步骤3.1 准备工作1.清理施工场地,确保场地平整,并清除杂物和杂草。
2.根据设计要求确定挡土墙的尺寸和布局,并标出挡土墙的位置。
3.2 建立模板1.根据设计要求和挡土墙的尺寸,制作木模板。
2.将木板安装在挡土墙的位置,并使用支撑材料固定,确保模板的稳定和垂直。
3.3 钢筋加工和安装1.根据设计要求,对钢筋进行加工和弯曲。
2.将钢筋按照设计要求的位置、间距和长度安装在模板内,并使用撑杆保持钢筋的位置和间距。
3.4 混凝土搅拌和浇注1.将水泥、砂子和石子按照一定比例放入搅拌机中,进行搅拌,直至混凝土均匀。
2.将搅拌好的混凝土倒入浇注桶中,用搅拌棍进行搅拌,确保混凝土的质量和均匀性。
3.从模板的底部开始,将混凝土逐层浇注至预定高度,每层的厚度一般不超过30cm。
4.在浇注过程中,使用振动器对模板进行振动,以排除混凝土中的空隙和气泡。
5.每层浇注完成后,用水平仪检查混凝土的水平度,必要时进行调整。
3.5 养护1.在混凝土挡土墙浇注完成后,进行养护,包括保持墙体湿润、遮阳避雨等。
2.养护期一般为7至14天,期间禁止对挡土墙进行负荷和振动。
4. 注意事项•施工前需进行设计和计算,确保挡土墙的稳定性和承载能力。
混凝土挡土墙的施工方案混凝土挡土墙施工方案一、工程概况本次施工为混凝土挡土墙工程,用于土方工程中的边坡支护,以达到防止边坡滑塌或崩塌的目的。
本工程位于XXXX区,总长度为XXXX米,设计高度为XXXX米。
二、工程准备1. 施工平台:清除施工区域内的障碍物和杂草,平整地面。
2. 玛瑙石料:根据设计要求,准备好所需的玛瑙石料,用于加固工程中边坡的稳定性。
3. 隔离带:在施工区域周围划设隔离带,确保施工过程中的安全。
4. 施工设备:准备好各类施工设备,如挖掘机、搅拌机、输送机等。
三、施工步骤1. 开挖基坑:根据设计要求和标高测量,在施工区域内进行挖掘基坑,确保基坑的平整和稳定。
2. 进行加固:在基坑边坡上铺设细石料,并用压路机进行压实,然后再加一层厚度为XXXX米的砾石料,再次进行压实。
3. 浇筑石灰土层:在加固层上浇筑一层石灰土,厚度为XXXX米,并用压路机进行压实,以提高基坑边坡的稳定性。
4. 砌筑混凝土挡土墙:按照设计要求,在基坑边坡上进行混凝土挡土墙的砌筑。
先进行钢筋的布置,然后进行混凝土的浇筑,将混凝土均匀倒入模板中,并用振动器进行振实,以消除混凝土中的空隙。
5. 维护养护:挡土墙浇筑完成后,及时进行养护。
在施工区域内搭建遮阳棚,上覆防水布,以防止水分蒸发过快。
同时,对挡土墙表面进行喷水养护,保持其湿润状态,以提高混凝土的强度和耐久性。
6. 消除故障:在施工过程中,出现施工质量不合格或发生故障时,及时采取措施进行修复或矫正。
四、安全措施1. 周边安全:设置警戒线,防止外来人员进入施工区域,避免发生人员伤亡事故。
2. 破碎物处理:将废弃的石料、混凝土碎块等破碎物料及时清理,妥善处理。
3. 手持工具使用:使用手持工具时,操作人员应佩戴防护手套和护目镜,避免意外伤害。
4. 施工机械操作:操作机械时,操作人员应具备相应的资质,并按照安全操作规程进行操作。
5. 应急救援:设置应急救援队伍,在施工现场配备急救箱,以应对突发事故。

混凝土挡墙施工方案目录一、工程概括 (1) (1)1245556677 (7) (7)8四、安全保证措施 (8)9一、工程概况本工程为洛栾洛卢高速公路监控分中心位于洛阳市洛龙区,洛阳至栾川高速公路的起点处,工地场区西侧挡土墙.本次钢筋混凝土挡土墙设计型式为悬臂式挡土墙和扶壁式挡土墙,当挡土墙的墙身高度在小于4m时,采用悬臂式挡土墙,当挡土墙的墙身高度在大于4m时,采用扶壁式挡土墙,挡土墙的泄水孔水平间距2m,纵向间距3m,泄水孔孔径为10mm。
挡墙的墙身高度大于3m 时设置泄水孔。
墙身高度H≤3m时,不设倒角;墙后粘性土分层回填夯实,压实度≥95%(轻型击实);挡墙沉降缝按纵断面设计分段予留,缝宽2cm,墙背一侧2cm嵌橡胶沥青麻筋.挡墙顶设置水泥墩护栏,施工时应注意防撞护栏预埋钢筋的设置,挡墙施工应严格按涉及放样,确保墙位、标高及强度等符合要求。
本区域挡墙为悬臂式挡墙.二、主要工艺及施工方法1、工艺标准⑴、挡墙混凝土强度等级采用C20级商品混凝土.垫层采用C10级商品混凝土,砼的强度要满足设计要求。
受力钢筋采用Ⅱ级热轧螺纹钢筋,构造钢筋采用Ⅰ级。
⑵、挡墙的外观要求其非应力裂缝不得大于0。
2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于0。
5m。
⑶、挡墙采用两次浇筑,基础和墙身分开浇筑,并预埋好连接钢筋,且连接处混凝土应凿毛,并清洗干净。
⑷、挡墙的墙身几何尺寸要符合设计要求。
⑸、挡墙的钢筋保护层厚度要满足设计图纸要求。
⑹、挡墙内的预留泄水孔横向间距 2.0m,其位置允许的偏差为15mm。
泄水孔出口宜高于地面30cm,并设3%向外倾斜坡度。
⑺、挡墙的墙顶标高要满足设计要求,允许偏差为±20mm。
⑻、混凝土灌注完毕后,应按有关规定进行养护.墙背回填应该在挡墙砼的强度达到设计强度的75%才能够进行填土.⑼、挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,不漏筋、无缺损、不露筋骨,强度符合设计要求。
挡墙混凝土工程1、工程概况本工程主要是挡墙砼工程,桩号从K0+000~K0+899.88和K1+164.88~K1+230,全长965.0米,挡墙定高程235.0米~242.72米。
挡墙采用衡重式挡墙,挡墙基础嵌入中风化基岩最小部位不小于1.5米,沉降缝每10米一道,泄水孔呈梅花型布置,间距2米*2米,高程208以下挡墙基础采用C20砼与基础一同浇筑,高程208米以上采用C20埋石浇筑砼,砼中填埋块石厚度不小于15cm,其填充量不超过砼体积的30%,全段砼工程量约145300立方米。
2、砼施工程序施工准备→仓面处理→仓面验收→砼浇筑→砼养护3、砼施工准备砼施工准备主要包括拌和站的配置,原材料的选取和砼配合比设计等。
3.1.砼拌和站的配置根据现场地形,并结合工程的时间需要,将砼拌和站集中设置在K0+000~K0+100段回填路堤上,顶面高程为222.3米。
为了满足砼浇筑强度,配备2台JS750双卧轴强制式搅拌机,1台LSY6米螺旋输送机和1台ZL50C轮式装载机,其生产特性如下:3.1.1.拌和站设计能力40立方米每小时。
3.1.2.骨料仓储能力1200立方米。
3.1.3.水泥库存容量200吨。
3.1.4.供水量20立方米每小时。
3.1.5.定员30人。
3.1.6.班制为3班制(8小时/班)见拌和站布置图3.2.砼材料的选取3.2.1.水泥:水泥的品种和标号根据施工图纸对各建筑部位的要求,均应符合合同技术条款制定的国家和行业标准,选用武隆山拔尔桑PC32.5水泥,水泥存储采用水泥罐存储。
3.2.2.砼用水:采用离心式水泵直接从乌江中抽取,在搅拌站附近224.5米高程处设置蓄水池水量为60立方米的水池,沉淀后备用。
3.2.3.粗细骨料:砼用粗细骨料均在料场上加工生产,搅拌场碎石和中砂分别堆存,严禁相互混杂;砂子选用质地坚硬、清洁、级配良好的机制砂。
3.3.砼配合比设计根据施工图纸对挡墙的强度要求和有关规范规定,进行砼配合比的设计,并在监理工程师在场的情况下进行砼配比试验试验结果报监理工程师批准。
4.砼及埋石砼浇筑方法采用分段跳仓浇筑,分段按挡墙沉降缝分段,分仓按段每1.5米高为一仓,仓面浇筑分层连续浇筑,一次成型,每层厚度30~50cm。
分层间隔浇筑时间不得超过试验所确定的混凝土初凝时间,以防出现施工冷缝。
4.1.挡墙基础验收在挡墙基础开挖完,并经监理工程师验收合格后,立即进行砼回填浇筑。
4.2.模板模板采用木模板,支撑采用内拉外撑方式固定。
内拉部分采用φ6钢筋内拉,竖向分三排内拉,横向间距0.5米。
外撑部分采用脚手架钢管支撑,竖向三排,横向间距0.5米。
4.3.砼搅拌砼搅拌采用砼搅拌场集中搅拌。
4.4.砼及块石、砼预制块运输砼水平运输采用6立方米砼搅拌车运输,料斗至仓面水平及垂直运输采用串筒入仓。
块石、砼预制块由运输车运至仓面附近,然后人工抬运入仓。
4.5.砼、埋石砼浇筑砼浇筑采用人工平仓,50型或75型插入式振捣器捣实;埋石砼的块石采用人工摆放,块石间距不小于5cm,块石与模板的距离不小于10cm,每层块石用砼填埋后才能进行下一层施工。
4.6.砼养护砼终凝后,及时覆盖草袋等隔热保温材料,并连续洒水养护到要求为止。
5.砼施工要求5.1.砼浇筑要求5.1.1.任何部位的混凝土在浇筑前,均需将该部位的混凝土浇筑配料单报监理工程师批准。
5.1.2.在混凝土浇筑前,应正式书面通知监理工程师对浇筑部位进行检查,批准后方可进行混凝土浇筑。
每次混凝土浇筑必须按规定进行取样试验。
5.1.3.岩基上的杂物、泥土及松动岩石均应清除,并冲洗干净,排干积水,基础面经监理工程师验收合格后,方可进行混凝土浇筑。
5.1.4.基岩面浇筑仓,在第一次混凝土浇筑之前,必须先铺一层2~3cm的水泥砂浆,砂浆水灰比应与混凝土的浇筑强度相适应。
5.1.5.混凝土浇筑按照监理工程师批准的浇筑分层(段)分块和浇筑程序进行,斜面上的混凝土浇筑,应从最低处开始,直到保持水平面,使仓面平整。
5.1.6.不合格的混凝土严禁入仓;已入仓的不合格混凝土必须予以清除。
5.1.7.浇筑混凝土时,严禁在仓内加水,如发现混凝土和易性较差;则应采取加强振捣和改善和易性的其它措施。
5.1.8.混凝土振捣密实拟采用高频率插入式混凝土振捣器振捣现浇混凝土,现场配备足够数量的振捣棒,振幅、动力适中。
并应注意以下几点;5.1.8.1.振捣棒应垂直插入未振捣的混凝土中,间隔相等。
5.1.8.2.在新混凝土层上进行振捣时,应将振捣棒垂直深入到新混凝土层内50mm。
5.1.8.3.振捣棒不能碰钢筋或模板,应慢慢拔出振捣棒,避免留下空洞。
不能将振捣棒随意放入混凝土,也不能用振捣棒搬移混凝土。
5.1.8.4.振捣时间应有一定限度,达到满意的密实度即可,不能使混凝土产生离析,表面出现泌水或有多余灰浆出现时,应停止振捣。
6. 2.混凝土养护混凝土浇筑后,在现场安排专人负责进行养护,防止混凝土受风干、流水或机械破坏。
拟采取如下措施进行养护。
6.2.1.人工连续洒水养护。
6.2.2.在混凝土表面用草袋等吸水材料覆盖。
6.3.混凝土温控措施:6.3.1. 降低混凝土浇筑温度①采用冷水拌和砼。
②运输混凝土工具加盖遮阳措施,缩短混凝土暴晒时间。
③采用喷水雾等措施降低仓面的气温,高温季节,尽量将混凝土浇筑安排在早晚和夜间进行(夜间浇筑混凝土时,现场应配备足够的照明设施)。
6. 3. 2.降低砼水化热温升①选择水化热低的水泥②在满足设计图纸要求的混凝土强度、耐久性及和易性的前提下,改善混凝土骨料级配③加优质的掺和料及外加剂以适当减少单位水泥用量。
④控制浇筑层最大高度和间歇时间。
⑤混凝土结构内部竖向埋设75pvc 管,间排距2米*2米,通过pvc管散热降低混凝土内部温度,减小内外温差,控制混凝土内外温差小于20℃,避免由于内外温差过大而产生裂缝,影响混凝土的质量。
PVC 管安装时,要以钢管骨架和支撑桁架固定牢靠。
6. 4.混凝土冬季施工措施冬季砼的特点,当日平均气温连续5天低于5℃即进入砼冬季施工。
采用以下施工措施:6.4.1.在砼拌和物中加入适量的早强剂,提高砼早期强度,增强砼本身抵抗冻害的能力。
6.4.2.控制好砼拌和物出料温度要大于10℃,砼入模温度不小于5℃。
砼拌合前各种原材料要覆盖彩条布保温,拌合时采用加热水拌和,水温不高于60℃。
6.4.3.砼浇筑完毕后及时覆盖草袋等隔热保温材料,最后在草袋土覆盖塑料薄膜。
6.5.混凝土雨季施工措施6.5.1.混凝土浇筑前应及时了解天气预报,尽量利用非雨天气组织施工。
如果在混凝土浇筑过程中遇雨,应急时用塑料布或雨布遮盖,因工程抢工必须浇筑混凝土,应采取搭棚遮盖措施,并合理留设施工缝。
6. 5. 2.雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,继续浇筑混凝土时应按施工缝处理。
6.5.3.混凝土浇筑后,未达到初凝如遇下雨应及时用塑料布遮盖,防止雨淋。
6.5.4.如果浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土及时凿打至密实层,再进行修补处理。
6.6.施工缝、伸缩缝6.6.1.各种施工缝和伸缩缝的设置应符合设计要求。
6.6.2.对施工缝的处埋。
在混凝土初凝之后,用高压水清刷,去除混凝土表面的灰浆层;若混凝土己硬结,不能去除浮浆时,采用人土凿打,然后用高压水枪对整个施工缝表面进行处埋,清除表面浮浆;使石子暴露在外。
7.砼工程施工的主要施工机械砼工程施工的主要施工机械设备见表11-28.质量检查8.1.原材料的质量检查8.1.1.水泥检验每批水泥均应有厂家的品质试验报告,承包人应按国家和行业的有关规定,对每批水泥进行取样检测,必要时还应进行化学成分分析。
检测的项目应包括:水泥强度等级、凝结时间、体积安定性、稠度、细度、比重等试验,监理人认为有必要时,可要求进行水化热试验。
8.1.2.水质检查拌合及养护混凝土所用的水,除按规定进行水质分析外,应按监理人指示进行定期检测,在水源改变或对水质有怀疑时,应采取砂浆强度试验法进行检测对比,如果水样制成的砂浆抗压强度低于原合格水源制成的砂浆28天龄期抗压强度的90%时,该水不能继续使用。
8.1. 3.骨料质量检验骨料的质量检验应分别按下列规定在筛分场和拌和场进行:(1)在筛分场每班应检查一次,内容包括各种骨料的超逊径、含泥量和砂的细度模数等。
(2)在拌和场,每班检查砂和碎石的含水率,其含水率的变化应分别控制为土0.5% (砂)和土0.2% (小石) 范围肉;当气温变化较大或雨后骨料含水量突变的情况下,应每两小时检查一次;砂的细度模数每天至少检查一次,其含水率超过士0.2%时,需调整混凝土配合比;骨料的超逊径、含泥量应每班检查一次。
8.2.混凝土质量的检测8.2.1.混凝土拌和均匀性检测(1)按监理人指示,并会同监理人对混凝土拌和均匀性进行检测。
(2)用筛分法分析测定粗骨料在混凝土中所占百分比时,其差值不应大于10%。
8.2.2.坍落度检测按施工图纸的规定和监理人指示,每班应进行现场混凝土坍落度的检测,出机口应检测四次,仓面应检测两次。
8.2.3.强度检测现场混凝土抗压强度的检测,同一等级混凝土的试样数量按每100m3或每仓成型试件3个,3个试件应取自同一盘混凝土。
