悬臂式、扶壁式挡土墙1、引用文件《普通混凝土配合比设计规程》JGJ55-2011《普通混凝土拌合物性能试验方法标准》GB/T50080-2002《普通混凝土长期性能和耐久性能试验方法标准》GB/T50082-2009 《通用硅酸盐水泥》GB 175-2007《水泥标准稠度用水量、凝结时间、安定性检验方法》GB/T1346-2011 《水泥胶砂强度检验方法(ⅠSO 法)》GB/T17671-1999 《钢筋机械连接通用技术规程》JGJ107-2010 《公路工程质量检验评定标准》JTGF80/1-2004 2、施工准备 2.1概述悬臂式挡土墙由底板和固定在底板上的直墙构成,主要靠底板上的填土重量来维持稳定的挡土墙,主要由立壁、趾板及踵板三个钢筋混凝土构件组成。
悬臂式挡土墙构造简单,施工方便,能适应较松软的地基,墙高一般在6m-9m 之间。
面坡常用1:0.02~1:0.05斜坡,具体坡度值将根据立板的强度和刚度要求确定。
背坡可直立。
墙顶的最小厚度通常采用20~25cm 。
当墙高较高时,宜在立板下部将截面加厚。
踵板采用等厚,趾板端部厚度可减薄,但不小于0.30m 。
当墙高较大时,立壁下部的弯矩较大,钢筋与混凝土的用量剧增,此时建议采用扶壁式挡土墙。
扶壁式挡土墙,由底板、立板、扶壁组成。
立板常为等厚,间距常取墙高的1/3~1/2,厚度约为间距的1/8~1/6,但不小于0.3m 。
凸榫:为提高挡土墙抗滑稳定的能力,底板设置凸榫。
为使凸榫前的土体产生最大的被动土压力,墙后的主动土压力不因设凸榫而增大。
2.2作业条件钢管、木方、新型节能对称拉杆、2cm 厚泡沫板、3mm厚三合板、悬臂式挡土墙扶壁式挡土墙槽钢、模板等材料准备齐全。
钻孔灌注桩各种质量指标检验合格桩头进行截除,截除后的桩顶标高应符合设计要求,清理桩头并报检测单位进行检测。
2.3材料及机具主体材料为碎石、钢筋,应符合设计级配要求;选用的水泥、砂、及外加剂等原材料应符合设计要求,并按相关规定进行检验。

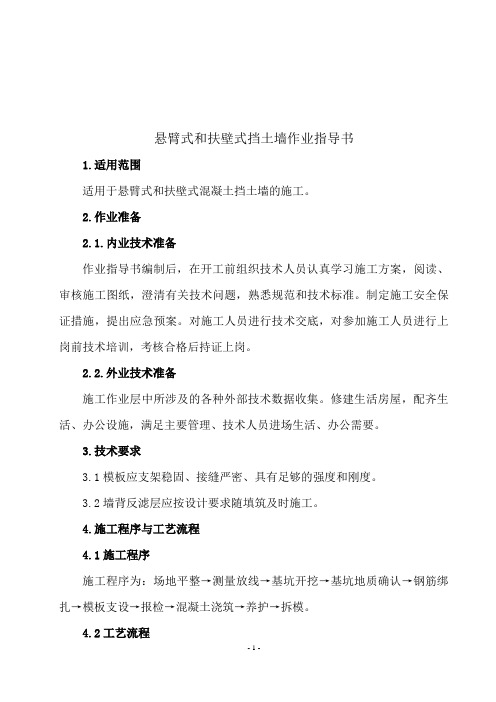

悬臂式和扶壁式挡土墙作业指导书1.适用范围适用于悬臂式和扶壁式混凝土挡土墙的施工。
2.作业准备2.1.内业技术准备作业指导书编制后,在开工前组织技术人员认真学习施工方案,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2.外业技术准备施工作业层中所涉及的各种外部技术数据收集。
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
3.技术要求3.1模板应支架稳固、接缝严密、具有足够的强度和刚度。
3.2墙背反滤层应按设计要求随填筑及时施工。
4.施工程序与工艺流程4.1施工程序施工程序为:场地平整→测量放线→基坑开挖→基坑地质确认→钢筋绑扎→模板支设→报检→混凝土浇筑→养护→拆模。
4.2工艺流程5.施工要求 5.1施工准备 5.1.1平整场地施工前需清除路基范围内原地面表层植被、树根、并做好临时排水设施,确保施工现场不积水。
5.2施工工艺 5.2.1基坑开挖测量人员根据设计图纸用全站仪精确放出开挖中线及边线,起点及终点,设立桩标,注明高程及开挖深度。
测量放线基坑开挖钢筋安装模板安装墙体浇注、设沉降缝、泄水孔配合比设计砂、石、水准备 强度试验拆 除回填混凝土养护不合格合格有水地段基坑开挖应保持良好的排水,基坑外设置集水坑,以利于基底排水。
基槽土方采用人工配合挖掘机进行开挖。
用挖掘机开挖至设计标高20cm 处,然后人工挖除剩余20cm土,以免机械扰动原状土或超挖。
根据设计图纸要求,做好垫层。
5.2.2钢筋安装钢筋焊接前清除钢筋表面铁锈、熔渣。
焊缝表面平整,接头处无裂纹。
现浇钢筋基础先安装基础钢筋,预理墙身竖向钢筋,待基础浇灌混凝土完后且混凝土达到2.5Mpa后,进行墙身钢筋安装。
钢筋现场加工、制作、绑扎。
现场绑扎时,先划线,后摆筋、穿筋、绑扎,最后安放专用垫块,弹线时,注意间距、数量、标明加密箍筋位置。
目录第一章概述 (1)第一节挡土墙设计基本资料 (1)一、建筑物总体设计资料 (1)二、地形资料 (1)三、地质和水文地质资料 (1)四、回填土的物理性质、 (1)第二节挡土墙设计的基本内容和一般步骤 (2)一、挡土墙设计的基本要求 (2)二、挡土墙设计的基本内容 (2)三、挡土墙设计的一般步骤 (3)第三节挡土墙的结构形式 (4)一、悬臂式挡土墙 (4)二、一般规定 (4)三、悬臂式挡土墙结构 (5)第二章作用在挡土墙上的荷载 (7)第一节作用在挡土墙上的荷载组合 (7)一、作用在挡土墙上的荷载 (7)二、荷载组合 (7)第二节土压力 (9)一、土压力的类型及产生条件 (9)二、静止土压力的计算 (10)三、朗肯土压力理论及其计算 (11)第三节作用在挡土墙上的静水压力及基地扬压力 (13)一、墙后水位的强度确定 (13)二、墙面与墙背静水压力计算 (13)三、基地扬压力计算 (14)第三章挡土墙的稳定验算 (15)第一节挡土墙稳定破坏形式 (15)第二节挡土墙的稳定验算 (15)一、挡土墙的稳定检算内容 (15)二、挡土墙抗滑稳定验算 (16)三、挡土墙抗倾覆稳定验算 (17)四、基地应力验算 (18)第四章挡土墙的结构检算与配筋计算 (20)第一节结构设计控制计算情况及控制截面的选择 (20)一、控制计算情况的选择 (20)二、控制截面的选择 (20)第二节挡土墙的建筑材料与受力性质 (20)第三节钢筋混凝土挡土墙的配筋计算 (20)一、受弯构件的配筋计算 (21)二、受拉构件的配筋计算 (23)第三节裂缝开展宽度验算 (24)一、最大裂缝宽度的允许值 (24)二、裂缝开展宽度的验算 (24)第五节钢筋混凝土挡土墙的配筋率与截面选择 (25)第六节钢筋混凝土挡土墙钢筋的布置 (26)一、受力钢筋的布置 (26)二、分布钢筋的配置 (27)三、构造钢筋的配置 (27)第五章悬臂式挡土墙设计实例 (28)结论 (35)致谢 (36)参考文献 (37)第一章概述第一节挡土墙设计基本资料一、建筑物总体设计资料挡土墙是整个枢纽或单体建筑物的组成部分。
