山东农业大学体育馆施工组织设计方案2
- 格式:doc
- 大小:663.64 KB
- 文档页数:67

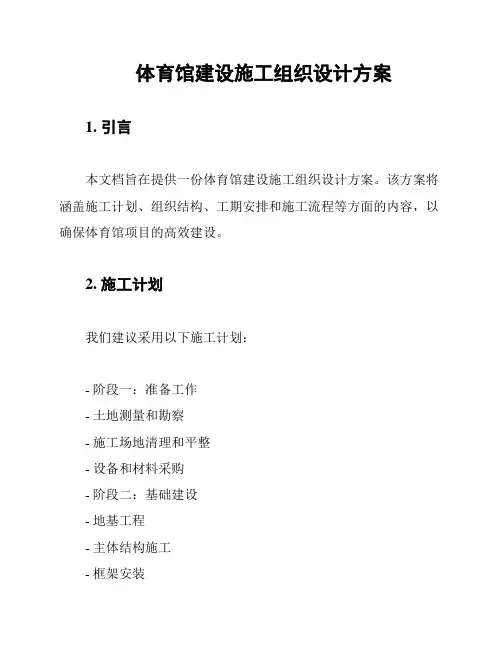

体育馆建设施工组织设计方案1. 引言本文档旨在提供一份体育馆建设施工组织设计方案。
该方案将涵盖施工计划、组织结构、工期安排和施工流程等方面的内容,以确保体育馆项目的高效建设。
2. 施工计划我们建议采用以下施工计划:- 阶段一:准备工作- 土地测量和勘察- 施工场地清理和平整- 设备和材料采购- 阶段二:基础建设- 地基工程- 主体结构施工- 框架安装- 阶段三:装修和设备安装- 室内装修- 照明和通风设备安装- 阶段四:竣工和验收- 设备调试和测试- 竣工验收申请- 建设工程竣工3. 组织结构为了有效管理体育馆建设项目,我们将建立以下组织结构:- 项目经理:负责总体项目管理,协调各个部门之间的工作。
- 工程师团队:负责项目的技术支持和施工监督。
- 施工队伍:由熟练的工人和施工人员组成,执行具体施工任务。
4. 工期安排我们预计整个体育馆建设项目的工期为12个月。
具体的工期安排如下:- 阶段一:准备工作(2个月)- 阶段二:基础建设(6个月)- 阶段三:装修和设备安装(2个月)- 阶段四:竣工和验收(2个月)5. 施工流程根据工期安排,我们将采取以下施工流程:1. 土地测量和勘察2. 施工场地清理和平整3. 地基工程4. 主体结构施工5. 框架安装6. 室内装修7. 照明和通风设备安装8. 设备调试和测试9. 竣工验收申请10. 建设工程竣工6. 安全措施为确保施工期间的安全,我们将采取以下措施:- 提供必要的安全设备和装备,包括安全帽、安全鞋等。
- 指定专人负责安全管理,监督工地的安全情况。
- 定期进行安全会议和培训,提高工人的安全意识。
7. 结论本文档提供了一份体育馆建设施工组织设计方案,包括施工计划、组织结构、工期安排和施工流程等内容。
通过执行这个方案,我们相信体育馆项目将能够高效建设并满足各项要求。
本项目为某地某体育馆工程施工,包括主体结构、屋面、墙面、地面、门窗、给排水、电气、消防等分部、分项工程。
工程总建筑面积为XX平方米,建筑高度为XX 米,占地面积为XX平方米。
项目总投资为XX万元。
二、施工组织设计1. 施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
施工进度计划如下:(1)施工准备阶段:3个月;(2)主体结构施工阶段:6个月;(3)屋面、墙面、地面、门窗施工阶段:3个月;(4)给排水、电气、消防施工阶段:2个月;(5)竣工验收阶段:1个月。
2. 施工方案(1)主体结构施工主体结构采用钢筋混凝土框架结构,施工方法如下:1)钢筋绑扎:采用人工绑扎,确保钢筋间距、保护层厚度等符合设计要求;2)模板工程:采用钢模板,确保模板安装牢固、接缝严密;3)混凝土浇筑:采用商品混凝土,浇筑时注意振捣密实,确保混凝土强度达到设计要求。
(2)屋面、墙面、地面施工1)屋面:采用保温隔热材料,施工方法为现场施工;2)墙面:采用外墙涂料,施工方法为现场施工;3)地面:采用耐磨地砖,施工方法为现场施工。
(3)门窗施工1)门窗:采用铝合金门窗,施工方法为现场安装;2)玻璃:采用安全玻璃,施工方法为现场安装。
(4)给排水、电气、消防施工1)给排水:采用管道暗敷,施工方法为现场施工;2)电气:采用电缆暗敷,施工方法为现场施工;3)消防:采用自动喷水灭火系统,施工方法为现场施工。
三、质量保证措施1. 严格按照国家相关标准和规范进行施工;2. 对进场材料进行严格的质量检验,确保材料质量合格;3. 加强施工过程中的质量监控,确保工程质量;4. 对施工人员进行质量教育,提高施工人员质量意识;5. 建立健全质量保证体系,确保工程质量。
四、安全文明施工措施1. 严格按照国家有关安全生产法律法规进行施工;2. 加强施工现场安全管理,确保施工安全;3. 做好施工现场文明施工,保持施工现场整洁;4. 定期对施工人员进行安全教育培训,提高施工人员安全意识;5. 建立健全安全管理制度,确保安全生产。

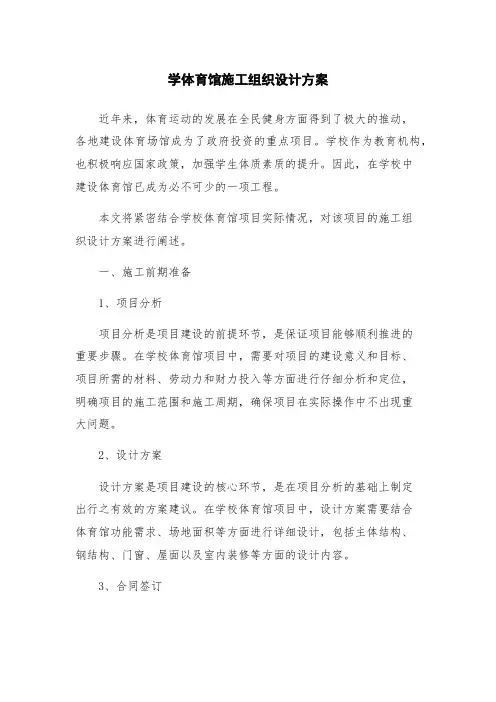

学体育馆施工组织设计方案
近年来,体育运动的发展在全民健身方面得到了极大的推动,
各地建设体育场馆成为了政府投资的重点项目。
学校作为教育机构,也积极响应国家政策,加强学生体质素质的提升。
因此,在学校中
建设体育馆已成为必不可少的一项工程。
本文将紧密结合学校体育馆项目实际情况,对该项目的施工组
织设计方案进行阐述。
一、施工前期准备
1、项目分析
项目分析是项目建设的前提环节,是保证项目能够顺利推进的
重要步骤。
在学校体育馆项目中,需要对项目的建设意义和目标、
项目所需的材料、劳动力和财力投入等方面进行仔细分析和定位,
明确项目的施工范围和施工周期,确保项目在实际操作中不出现重
大问题。
2、设计方案
设计方案是项目建设的核心环节,是在项目分析的基础上制定
出行之有效的方案建议。
在学校体育馆项目中,设计方案需要结合
体育馆功能需求、场地面积等方面进行详细设计,包括主体结构、
钢结构、门窗、屋面以及室内装修等方面的设计内容。
3、合同签订。

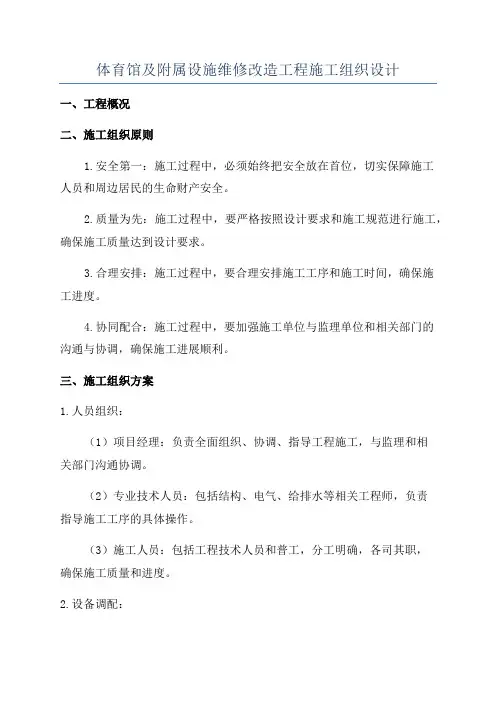

体育馆及附属设施维修改造工程施工组织设计一、工程概况二、施工组织原则1.安全第一:施工过程中,必须始终把安全放在首位,切实保障施工人员和周边居民的生命财产安全。
2.质量为先:施工过程中,要严格按照设计要求和施工规范进行施工,确保施工质量达到设计要求。
3.合理安排:施工过程中,要合理安排施工工序和施工时间,确保施工进度。
4.协同配合:施工过程中,要加强施工单位与监理单位和相关部门的沟通与协调,确保施工进展顺利。
三、施工组织方案1.人员组织:(1)项目经理:负责全面组织、协调、指导工程施工,与监理和相关部门沟通协调。
(2)专业技术人员:包括结构、电气、给排水等相关工程师,负责指导施工工序的具体操作。
(3)施工人员:包括工程技术人员和普工,分工明确,各司其职,确保施工质量和进度。
2.设备调配:(1)现有设备:利用现有设备进行施工作业,确保资源的最大利用率。
(2)设备租赁:根据施工需要,适当租赁设备。
3.施工工序与时间安排:(1)拆除与清理:对需要拆除的旧设备、旧装饰等进行拆除和清理,工期为2周。
(2)主体结构检修和加固:对主体结构进行检修和加固,包括混凝土加固、钢结构防腐、梁柱加固等。
工期为1个月。
(3)设备设施更新:对设备设施进行更新,包括空调系统、照明系统、音响系统等的更新升级。
工期为2个月。
(4)室内装饰翻新:对室内装饰进行翻新,包括地面翻新、墙面翻新、天花板翻新等。
工期为1个月。
(5)验收和整理:对施工完成的工程进行验收,整理施工场地。
工期为1周。
四、安全措施1.安全教育:在施工前进行安全教育,提高施工人员的安全意识和操作技能。
2.安全检查:定期进行施工现场的安全检查,发现问题及时整改。
3.安全设施:设置安全警示标志、防护栏杆等安全设施,确保施工现场的安全。
五、质量控制1.施工图纸:对施工图纸进行仔细审查,确保正确无误。
2.质量检验:对施工层面进行质量检验,确保施工质量符合设计要求。
3.材料验收:对施工所使用的材料进行验收,拒收不合格材料。

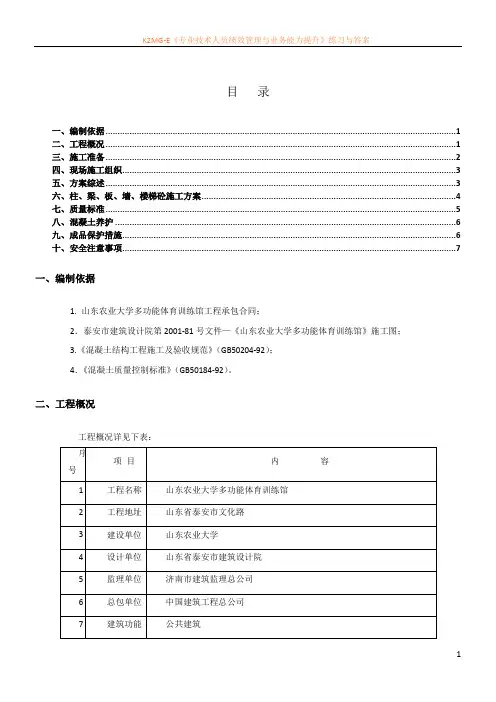

目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (2)四、现场施工组织 (3)五、方案综述 (3)六、柱、梁、板、墙、楼梯砼施工方案 (4)七、质量标准 (5)八、混凝土养护 (6)九、成品保护措施 (6)十、安全注意事项 (7)一、编制依据1. 山东农业大学多功能体育训练馆工程承包合同;2.泰安市建筑设计院第2001-81号文件—《山东农业大学多功能体育训练馆》施工图;3.《混凝土结构工程施工及验收规范》(GB50204-92);4.《混凝土质量控制标准》(GB50184-92)。
二、工程概况工程概况详见下表:三、施工准备1.人员准备项目部为了确保砼的施工质量,成立了以项目经理为组长的砼施工领导体系(详见附图)。
同时要求外埠施工队伍组建专门的砼班,指派责任心强、操作技术水平高的工人负责混凝土施工,要求砼班人员固定、分工作业固定,确保砼施工过程得到合理的、全方位的控制。
组织所有的混凝土工程管理人员和施工人员认真学习现行混凝土施工规范、工艺标准和技术交底,杜绝施工现场盲目指挥和盲目作业。
2.机具准备现场砼搅拌站由两台JS500搅拌机,砂石料斗各一台,一台砼输送泵,备用泵一台,一各水泥库组成。
一个砼吊斗,泵管。
根据施工经验,两台JS500搅拌机每小时可生产60立方米,考虑各种因素,每小时可完成的砼量为35立方米,游泳池底板砼每次浇量为685立方米,浇铸最长时间20小时,完全能保证砼的正常供应。
准备插入式50振捣棒六台,30振捣棒两台,平板式振捣器两台,两米刮杠10根,木抹子20把,铁抹子20把。
3.原材料准备①水泥:采用32.5、42.5普通硅酸盐水泥。
水泥的品种、强度等级、厂别及牌号符合配合比通知单的要求,水泥有出厂合格证、进场试验报告以及材料准用证。
②砂:采用中砂,含泥量小于3%,砂的粒径及产地符合。
③石子:采用碎石,粒径10~30mm,含泥量不大于1%;石子保证级配良好,针片状颗粒含量≤10%。
体育馆改造工程施工组织设计一、工程概述本项目旨在对体育馆进行改造工程,提升其功能和使用效果。
改造内容包括但不限于场地设施优化、设备更新、安全设施增加等。
二、施工组织设计2.1 施工目标通过合理的施工组织设计,确保改造工程按时、按质、按量完成,达到以下目标:1. 提高体育馆的运营效率和使用体验;2. 满足相关标准和要求,确保施工质量;3. 保障施工期间的安全和环境保护;4. 合理利用资源,控制成本。
2.2 组织架构本工程将设立施工指挥部,由经验丰富的项目经理担任指挥部负责人。
施工指挥部下设工程管理部、安全质量监督部、技术质量检查部和协调配合部等多个职能部门。
2.3 施工方案根据改造工程的具体要求和现场实际情况,制定详细的施工方案。
施工方案将包括但不限于以下内容:1. 施工计划:明确工期安排和施工进度控制措施;2. 施工方法:选择适合的施工工艺和设备,确保施工效率;3. 材料采购:统一采购施工所需材料,确保质量和供应;4. 设备调试:合理安排设备进场、安装和调试;5. 安全措施:制定施工期间的安全管理制度和应急预案。
2.4 资源管理限制施工期间的噪音、尘土等对周边环境的影响,采取有效措施保护周边建筑和植被。
2.5 安全管理建立完善的施工安全管理制度,确保施工期间的人员安全和工地安全。
2.6 质量控制制定详细的质量控制标准和检查流程,通过严格的质量检查和验收,确保施工质量符合相关要求。
三、施工进度计划3.1 工期安排根据施工任务和实际工作量,制定合理的工期计划,包括主要施工阶段的时间节点和完成目标。
3.2 进度控制建立施工进度监控机制,及时跟进施工进度,确保按计划进行,遇到问题及时调整。
四、安全保障措施制定详细的安全管理制度和应急预案,确保施工期间的人员安全和工地安全,预防和应对各类安全事故。
五、环境保护措施限制施工期间的噪音、尘土等对周边环境的影响,采取有效措施保护周边建筑和植被,确保项目施工不对环境造成损害。

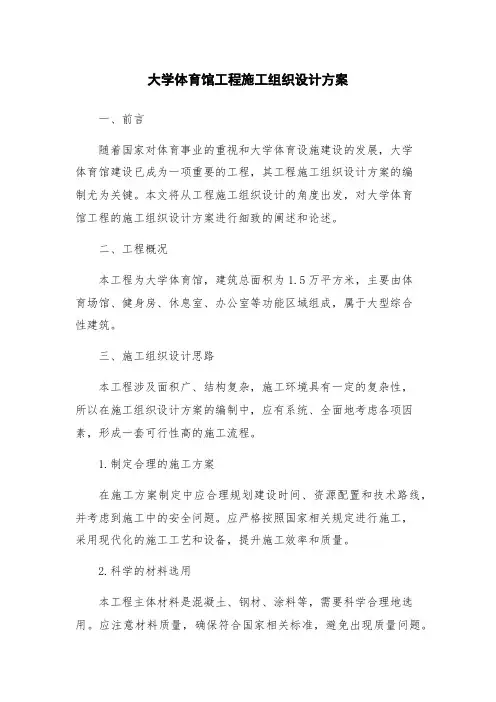

大学体育馆工程施工组织设计方案
一、项目背景
大学生体育是大学教育体系不可或缺的一部分,其重要性不言
而喻。
为了满足学生们的体育需求,提高校园体育活动的质量,我
们决定在校园内建设一座体育馆,供学生们进行各项室内体育活动。
该项目位于大学校园内,占地面积约5000平方米,建筑面积约15000平方米。
项目预算为2亿元。
二、施工组织设计方案
1. 组织机构
该项目由施工总承包商负责施工,建筑师和工程师协助设计和
监督施工。
管理机构包括项目经理、现场经理、质量控制经理、安
全经理以及其他相关管理人员。
2. 施工流程
施工流程大致分为三个主要阶段:
阶段1:基础工程:地基处理,地面垫层,基础施工等。
阶段2:建筑工程:立柱、梁、墙体等主体结构施工,以及地面、天花板等装饰工程施工。
阶段3:内装修工程:室内装修,水电安装,设备安装等。
3. 施工时间
预计施工周期为三年,具体分配如下:。

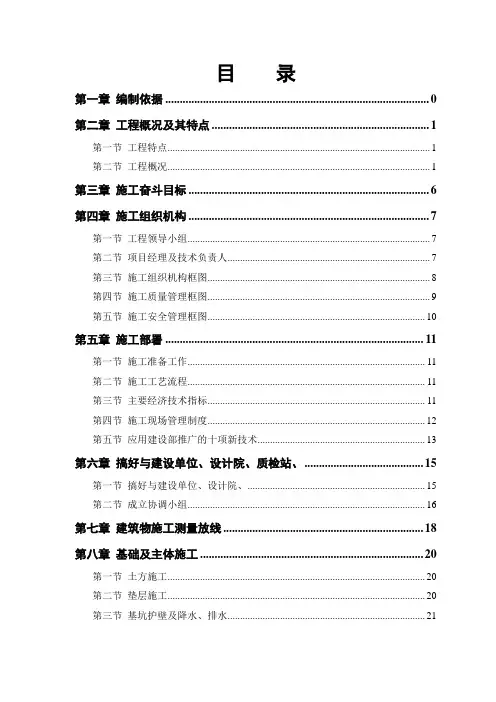

目录第一章编制依据 0第二章工程概况及其特点 (1)第一节工程特点 (1)第二节工程概况 (1)第三章施工奋斗目标 (6)第四章施工组织机构 (7)第一节工程领导小组 (7)第二节项目经理及技术负责人 (7)第三节施工组织机构框图 (8)第四节施工质量管理框图 (9)第五节施工安全管理框图 (10)第五章施工部署 (11)第一节施工准备工作 (11)第二节施工工艺流程 (11)第三节主要经济技术指标 (11)第四节施工现场管理制度 (12)第五节应用建设部推广的十项新技术 (13)第六章搞好与建设单位、设计院、质检站、 (15)第一节搞好与建设单位、设计院、 (15)第二节成立协调小组 (16)第七章建筑物施工测量放线 (18)第八章基础及主体施工 (20)第一节土方施工 (20)第二节垫层施工 (20)第三节基坑护壁及降水、排水 (21)第四节独立柱基础及人工挖孔灌注桩基础施工 (22)第五节地梁及地下室底板施工 (23)第六节地下室墙、柱、顶板施工 (23)第一章编制依据一、本工程招标文件,初步设计说明书及初步设计纸图。
二、国家和行业现行的施工验收规范,主要有:《土方与爆破工程施工及验收规范》(GBJ201-83)《地基与基础工程施工及验收规范》(GBJ202-83)《地下工程防水技术规范》(GBJ108-87)《砼结构工程施工及验收规范》(GB50204-92)《钢结构工程施工及验收规范》(GB50205-95)《地面与楼面工程施工及验收规范》(GBJ209-83)《屋面工程施工及验收规范》(GBJ50207-94)《建筑装饰工程施工及验收规范》(JGJ73-91)《网架结构工程质量检验评定标准》(JGJ7-91)《网架结构设计与施工规范》(JGJ-91)《钢筋焊接及验收规程》(JGJ18-96)《焊工技术考核规程》(D2161-81)《金属焊缝射线检验规程》(DJ60-79)《磁粉探伤标准》(EJ187-80)《性能试验取样规定》(GB2975-82)《金属布氏磁度试验方法》(GB231-84)《拉力试验系统K值的测定》(GB261-81)三、地方和企业现行的施工工艺及工法和我公司自行编制的《房屋建筑中三间一台防渗漏对策施工标准》(QJ/CJY-03-6-92)等。

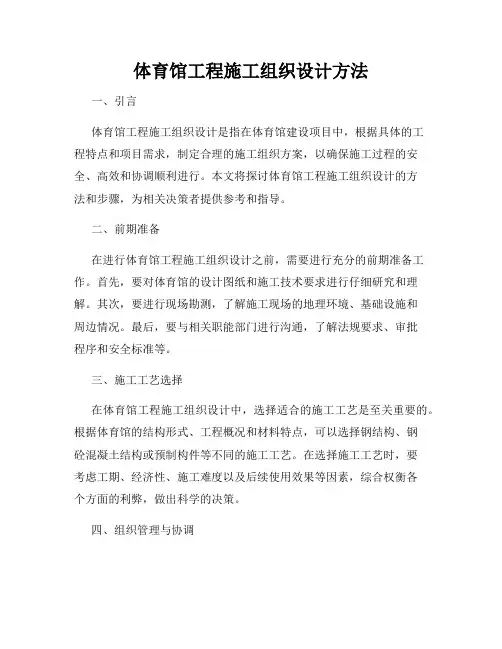

体育馆工程施工组织设计方法一、引言体育馆工程施工组织设计是指在体育馆建设项目中,根据具体的工程特点和项目需求,制定合理的施工组织方案,以确保施工过程的安全、高效和协调顺利进行。
本文将探讨体育馆工程施工组织设计的方法和步骤,为相关决策者提供参考和指导。
二、前期准备在进行体育馆工程施工组织设计之前,需要进行充分的前期准备工作。
首先,要对体育馆的设计图纸和施工技术要求进行仔细研究和理解。
其次,要进行现场勘测,了解施工现场的地理环境、基础设施和周边情况。
最后,要与相关职能部门进行沟通,了解法规要求、审批程序和安全标准等。
三、施工工艺选择在体育馆工程施工组织设计中,选择适合的施工工艺是至关重要的。
根据体育馆的结构形式、工程概况和材料特点,可以选择钢结构、钢砼混凝土结构或预制构件等不同的施工工艺。
在选择施工工艺时,要考虑工期、经济性、施工难度以及后续使用效果等因素,综合权衡各个方面的利弊,做出科学的决策。
四、组织管理与协调体育馆工程的施工是一个复杂而庞大的系统工程,需要进行有效的组织管理和协调。
施工组织设计应包括工程划分、施工目标、施工流程、施工资源配置和人员管理等方面的内容。
在施工过程中,要建立良好的沟通机制,及时协调和解决施工中的问题,确保各个施工环节的紧密配合和高效推进。
五、安全与环保措施体育馆工程施工组织设计中,安全和环保是两个重要的方面。
在设计中要充分考虑施工安全和人员防护,制定详细的安全管理方案和应急预案,并配备专业的安全监管人员。
此外,还要注意环境保护,合理使用施工材料和资源,控制施工过程中的污染物排放,保护周边环境和生态系统的完整性。
六、质量控制与监督在体育馆工程施工组织设计中,质量控制和监督是确保工程质量的重要环节。
设计中要明确施工质量的要求和标准,制定严格的施工工序和检验流程,并配备专业的质量监督人员。
同时,要与设计单位、施工单位和监理单位进行紧密合作,加强质量管理和交流,及时解决质量问题,确保施工过程的质量达到预期目标。
大学体育馆工程施工组织设计方案一、前言随着国家对体育事业的重视和大学体育设施建设的发展,大学体育馆建设已成为一项重要的工程,其工程施工组织设计方案的编制尤为关键。
本文将从工程施工组织设计的角度出发,对大学体育馆工程的施工组织设计方案进行细致的阐述和论述。
二、工程概况本工程为大学体育馆,建筑总面积为1.5万平方米,主要由体育场馆、健身房、休息室、办公室等功能区域组成,属于大型综合性建筑。
三、施工组织设计思路本工程涉及面积广、结构复杂,施工环境具有一定的复杂性,所以在施工组织设计方案的编制中,应有系统、全面地考虑各项因素,形成一套可行性高的施工流程。
1.制定合理的施工方案在施工方案制定中应合理规划建设时间、资源配置和技术路线,并考虑到施工中的安全问题。
应严格按照国家相关规定进行施工,采用现代化的施工工艺和设备,提升施工效率和质量。
2.科学的材料选用本工程主体材料是混凝土、钢材、涂料等,需要科学合理地选用。
应注意材料质量,确保符合国家相关标准,避免出现质量问题。
3.组织科学的人员管理施工人员是施工的根本力量,应采取科学的管理方法,调配合适的人员,实行组织、协调、监督和激励相结合的管理模式,形成一个积极向上、和谐有序的施工班子。
4.合理的工艺流程应根据工程的特点,制定出合理的工艺流程,保证各分部分项工程的顺畅施工,协调各分部分项的管线穿越、安装和联调,确保施工完成质量和工期等指标。
5.安全生产安全生产是施工中最为重要的一个环节。
要严格遵守有关施工的各项安全规定,采取符合国家安全标准的配备安全设施和安全措施,建立健全的安全管理制度,确保施工过程的安全,达到安全生产的目标。
四、流程图大学体育馆工程施工组织设计方案五、结论通过对大学体育馆工程施工组织设计方案的研究,可以看出其施工组织设计方案的编制是一个复杂、综合的工作。
本文从施工方案、材料选用、人员管理、工艺流程和安全生产等方面,着重阐述了大学体育馆工程施工组织设计方案的实施,使施工过程更加顺畅,提高了大学体育馆工程的建设质量和施工效率。
1.第一章编制依据1.1 编制依据1.1.1 山东农业大学多功能体育训练馆工程合同(合同号:)1.1.2 泰安市建筑设计院第2001-81号设计文件—《山东农业大学多功能体育训练馆》施工图1.1.3 国家有关标准规范规程1)工程测量规范GBJ50026—932)土方与爆破工程施工及验收规范GBJ201—833)地基与基础工程施工及验收规范GBJ202—834)地下防水工程施工及验收规范GBJ208—835)地下防水工程技术规范GBJ108—876)砼结构工程施工及验收规范GB50204—927)砌体工程施工及验收规范GB50203—988)锚杆喷射砼支护技术规程GBJ80-859)屋面工程技术规范GB50207—9410)建筑地面工程施工及验收规范GB50209—9511)建筑防腐蚀工程施工及验收规范GB50212—9112)砼质量控制标准GB50164—9213)砼强度检验评定标准GBJ107—8714)建筑工程施工现场用电安全规范GB50194—9315)建筑安装工程质量检验评定统一标准GBJ300—8816)建筑工程质量检验评定标准GBJ301—8817)建筑防腐工程质量检验评定标准GB50224—9518)轻钢结构设计与施工规范JGJ7—9119)微膨胀混凝土防水技术应用规范DBJ14—BM2—9420)门式刚架轻型房屋结构技术规程CECS102—981.1.4 行业及地方有关标准规范、规程1)建筑地基处理技术规范JGJ79—912)建筑装饰工程施工及验收规范JGJ73—913)钢筋焊接验收规程JGJ18—964)钢筋焊接接头试验方法JGJ27—865)回弹法检测砼抗压强度技术规程JGJ/T23—92 6)建筑施工安全检查评分办法JGJ59—997)建筑施工高处作业安全技术规程JGJ33—868)施工现场临时用电安全技术规程JGJ80—919)建筑机械使用安全技术规程JGJ46—88 10)砼中掺用粉煤灰技术规程DBJ01—10—93 11)高级建筑装饰工程质量检验评定标准DBJ01—27—96 12)建筑用界面处理剂应用技术规程DBJ01—40—98 13)建筑内外墙涂料应用技术规程DBJ/T01-42-99 1.1.5 主要法规及政府、企业文件(1)中华人民共和国建筑法(2)建筑工程质量管理条例(3)我国现行的安全生产﹑文明施工﹑环保及消防等有关规定(4)建筑工程技术资料管理条例(5)工程项目管理手册(企业文件)(6)工程质量保证手册(企业文件)(7)山东省建筑工程技术资料管理规定1.1.6 其它有关手册及参考文件资料(1)山东农业大学多功能体育训练馆工程勘察报告2.第二章工程概况2.1工程建设概况2.2建筑设计概况地下水性质:潜水类型、补给来源以土层水为主。
地下水位:-3.5至-4.6米,水位变化高度1.0至1.5米。
地下水质:对砼中钢筋无腐蚀。
土质情况:杂填土①层,漂石土②层,风化卵石③层。
地基类别:②层漂石层,③层风卵石层。
地基承载力:②层ƒk=280kpa,③层ƒk=250kpa。
基础形式:西楼(训练馆)采用柱下梁式基础,东部多功能厅采用独立基础。
地上结构形式:现浇钢筋砼框架结构。
砼强度等级:西楼:标高7.500m以下为C40砼;标高7.500m以上为C30砼;游泳池:C30抗渗砼,抗渗等级S6;东楼:C25;YKL-1:C50;垫层:C15钢筋类别:Ⅰ级钢筋、Ⅱ级钢筋及新Ⅲ级钢筋钢筋接头形式:搭接、焊接柱基本截面:1500×900、1500×600、900×750、500×500、2700×500、D=700、D=300梁基本截面:250×600、300×500、250×900、400×1050、400×800、800×2200板厚: 120、280、80、100砼墙位置:游泳池四周结构缝:⑥轴线训练馆与多功能厅交接处设结构缝一道,缝宽100㎜。
加强带:西楼总长67.5m。
游泳池、训练馆梁、板中间设混凝土加强带两道。
其它:主楼屋面采用三十六米跨轻钢结构屋面,主楼楼面采用三十六米跨预应力梁结构屋面。
2.4安装设计概况本工程安装设计齐全,有给排水工程、强、弱电工程、暖通工程、消防工程等。
2.5自然条件本工程位于山东农业大学校园内,用地内现为拆迁建筑场地,地势南低北高,南北自然标高相差2.8m,并且拆迁的建筑垃圾没有清除干净,需要做平整处理,规划道路及用地界限已确定。
场地地基为中硬场地土,二类建筑场地,地下水位较浅场地内无液化土层,施工现场用围墙封闭后,可供布置临设的场地十分狭窄,施工用水、用电由校内提供,生产及生活污水经沉淀后接入市级排水管道。
现场施工条件基本具备。
2.6工程特点2.6.1本工程位于山东农业大学校园内,场地十分狭窄,这对在现场解决加工用场地、现场办公房屋、职工住宿、材料堆放及临建道路、垂直运输设备的布置带来相当的难度。
东侧为一座正常经营的三层楼体(书店和超市),西侧的楼梯间须拆除;西侧为自来水公司办公楼(在基坑开挖时将对东西两侧基坑边坡采取支护措施),南侧是学校篮球场,北侧临近文化路,对施工的临边防护及施工过程中的噪音控制提出了一定的要求。
本工程36m跨预应力梁采用现场后张拉技术,并且使用C50砼浇筑,在施工中应加强质量控制。
本工程36m跨轻钢屋面梁在现场组装,根据现场的实际条件,无法采用塔吊吊装就位,将可能采用桅杆吊装。
2.6.2本工程工期短,工程作业集中,专业齐全。
组织好机械、材料人员的进场,合理安排工程流水,协调好各工种、各专业的交叉施工,是确保工程顺利交工的关键。
2.6.3本工程采用现场搅拌砼,必须采取严格的质量控制措施,加强对原材料的检验,严格各项操作规程,以确保砼的质量。
2.6.4本工程属市区校内建筑,必须严格按照泰安市有关施工作业时间、安全文明施工、环境、管理、消防等规定执行。
合理安排木模加工及浇筑时间,并采取有效措施,尽量避免和减少施工噪声,减少对周围居民及校内师生正常的工作及休息的影响。
2.6.5施工总工期内雨季施工期较长,正逢所有项目的结构施工,和有部分外装饰工程施工,注意基础施工时对基槽的保护和回填土的质量控制。
2.6.6本工程外型比较复杂。
混凝土的标号和钢筋的规格比较多,西楼训练馆的混凝土标号较高。
梁、板、柱的结构形式复杂,既有36M跨预应力梁,也有36M跨钢梁。
在工期紧张的情况下,各专业工种交叉作业多,需要加强施工组织和调度。
3.第三章施工部署3.1工程目标3.1.1质量目标创山东省优质工程3.1.2工期目标工期目标为140天,拟定2002年3月10日开工,2002年7月31日竣工。
其中基础施工计划于2002年4月10日完工,主体结构施工计划于2002年5月30日完工。
3.1.3安全目标杜绝死亡、重伤和重大机械设备事故,无火灾事故,轻伤频率2‰以下。
3.1.4文明施工目标创建泰安市文明施工工地,争创山东省文明施工工地。
3.1.5技术进步效益目标技术进步效益率达到1%。
3.2项目经理部组织机构项目经理部将按照GB/T19002—ISO9002国际质量标准设置相应的管理人员,并按照公司《质量体系程序文件》中职责和职能延伸分配程序等21项程序进行职责分工、对项目进行管理和协调。
该工程由我公司姜旭同志任项目经理,由从事多年技术管理工作、具有丰富施工经验的高级工程师王泽辉同志任总工程师,由范训益同志任项目副经理,由李永聚同志任商务经理。
项目经理部对工程进度、质量、安全、文明施工等方面实施全面管理,严格按照项目法施工,采用“专人负责、目标管理”的工作原则。
以项目合同和成本控制为主要内容,以科学系统管理和先进技术为手段,行使计划、组织、指挥、协调、控制、监督六项基本职能。
全面履行与业主签订的合同。
项目经理部严格按照以GB/T19001模式标准建立的体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机辅助管理相结合的科学化管理体制。
本着科学管理、优质高速、开拓敬业的原则,以塑造精品为目标,发挥企业集团优势,对工程施工进行综合的管理、组织、协调和控制,确保本工程实现一流的承包管理、一流的文明施工、一流的工程质量和一流的施工速度。
以此出色地实现我公司的质量方针和本工程的质量目标,实现对业主的承诺。
为规范项目的管理工作,项目经理部将实行公司颁布的《项目管理手册》、《质量保证手册》、《CI工作手册》、《项目技术管理手册》、《项目质量管理手册》、《项目安全管理手册》、《项目成本管理手册》执行。
项目组织管理机构见下图。
3.3施工部署原则本工程工程量大、结构质量、装修标准高,总工期却只有150天,工期非常紧张。
为了保证基础、主体、装修均尽可能有充裕的时间施工,保质如期完成施工任务,应该考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。
3.3.1 为了保证工程按照总控计划完成,考虑采用主体和二次维护结构、主体和安装、主体和装修、安装和装修的立体交叉施工。
为了使上部结构正在施工而下部的二次维护结构、安装、装修插入施工,需要将结构分阶段验收。
3.3.2 按照先地下,后地上;先结构,后围护;先主体,后装修;先土建,后专业的总施工顺序原则进行部署。
3.3.3根据施工工程量和现场实际条件投入机械设备。
根据现场的土质情况,施工现场不设堆土场,大规模开挖的土方直接运出场外。
考虑建筑物的施工,施工现场设塔吊一台,用于模板和钢筋的垂直运输,设砼输送泵一台,用于砼的运输,装修阶段搭设两座井字架,进行垂直运输;混凝土浇筑全部采用现场搅拌混凝土的形式完成。
3.4施工组织协调工程施工过程是通过业主、设计、监理、总包、分包、供应商等多家合作完成的,如何协调组织各方的工作和管理,是能否实现工期、质量、安全、降低成本的关键之一。
因此,为了保证这些目标的实现,制定以下制度,确保将各方的工作组织协调好。
3.4.1 制定图纸会审、技术交底制度根据实际情况,因为图纸变化较大,属于边设计边施工情况,无法对整个项目组织一次全面的图纸会审,只能分部组织图纸交底和图纸答疑。
为了保证施工进度不受影响,在项目经理部接到业主提供的正式施工图纸后三天内立即组织工程部、技术部的人员核对图纸,参加由业主组织的图纸会审、图纸交底会,会中确定的内容形成第一份施工文件,确保工程顺利开始。
由总包方及时组织二次设计方的设计和图纸交底。
每一项分部、分项工程开始前,项目经理部的工程部要对施工作业人员进行书面技术交底,明确施工方法,并提醒操作人员应注意哪些问题。
3.4.2 建立周总包调度例会制度在每周的固定时间召开由总包主持,各分包方参与的周调度会,会中商讨一周的工程施工和配合情况,解决施工中遇到的问题。
