云南省建筑工程消耗量定额说明及计算规则 2003
- 格式:doc
- 大小:174.00 KB
- 文档页数:47

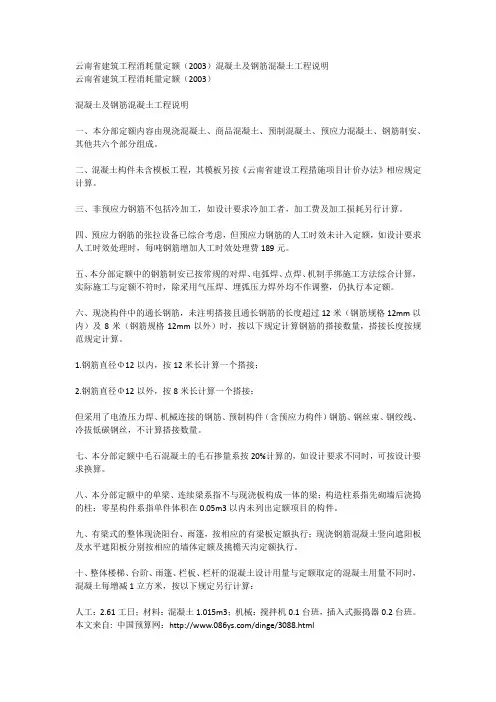

云南省建筑工程消耗量定额(2003)混凝土及钢筋混凝土工程说明云南省建筑工程消耗量定额(2003)混凝土及钢筋混凝土工程说明一、本分部定额内容由现浇混凝土、商品混凝土、预制混凝土、预应力混凝土、钢筋制安、其他共六个部分组成。
二、混凝土构件未含模板工程,其模板另按《云南省建设工程措施项目计价办法》相应规定计算。
三、非预应力钢筋不包括冷加工,如设计要求冷加工者,加工费及加工损耗另行计算。
四、预应力钢筋的张拉设备已综合考虑,但预应力钢筋的人工时效未计入定额,如设计要求人工时效处理时,每吨钢筋增加人工时效处理费189元。
五、本分部定额中的钢筋制安已按常规的对焊、电弧焊、点焊、机制手绑施工方法综合计算,实际施工与定额不符时,除采用气压焊、埋弧压力焊外均不作调整,仍执行本定额。
六、现浇构件中的通长钢筋,未注明搭接且通长钢筋的长度超过12米(钢筋规格12mm以内)及8米(钢筋规格12mm以外)时,按以下规定计算钢筋的搭接数量,搭接长度按规范规定计算。
1.钢筋直径Φ12以内,按12米长计算一个搭接;2.钢筋直径Φ12以外,按8米长计算一个搭接;但采用了电渣压力焊、机械连接的钢筋、预制构件(含预应力构件)钢筋、钢丝束、钢绞线、冷拔低碳钢丝,不计算搭接数量。
七、本分部定额中毛石混凝土的毛石掺量系按20%计算的,如设计要求不同时,可按设计要求换算。
八、本分部定额中的单梁、连续梁系指不与现浇板构成一体的梁;构造柱系指先砌墙后浇捣的柱;零星构件系指单件体积在0.05m3以内未列出定额项目的构件。
九、有梁式的整体现浇阳台、雨篷,按相应的有梁板定额执行;现浇钢筋混凝土竖向遮阳板及水平遮阳板分别按相应的墙体定额及挑檐天沟定额执行。
十、整体楼梯、台阶、雨篷、栏板、栏杆的混凝土设计用量与定额取定的混凝土用量不同时,混凝土每增减1立方米,按以下规定另行计算:人工:2.61工日;材料:混凝土1.015m3;机械:搅拌机0.1台班,插入式振捣器0.2台班。

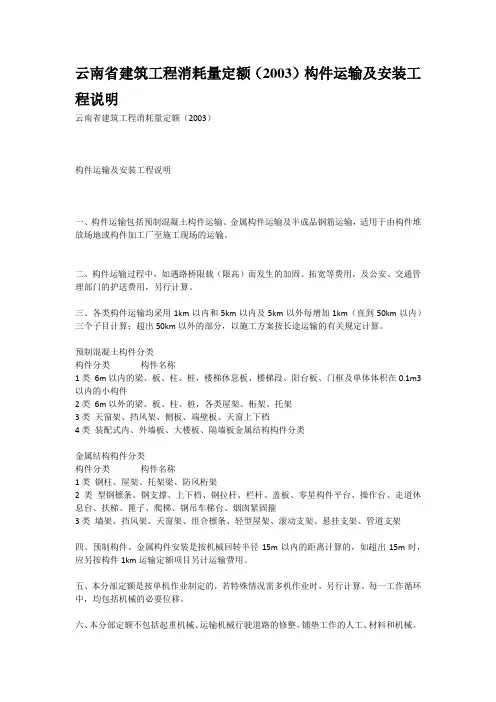

云南省建筑工程消耗量定额(2003)构件运输及安装工程说明云南省建筑工程消耗量定额(2003)构件运输及安装工程说明一、构件运输包括预制混凝土构件运输、金属构件运输及半成品钢筋运输,适用于由构件堆放场地或构件加工厂至施工现场的运输。
二、构件运输过程中,如遇路桥限载(限高)而发生的加固、拓宽等费用,及公安、交通管理部门的护送费用,另行计算。
三、各类构件运输均采用1km以内和5km以内及5km以外每增加1km(直到50km以内)三个子目计算;超出50km以外的部分,以施工方案按长途运输的有关规定计算。
预制混凝土构件分类构件分类构件名称1类6m以内的梁、板、柱、桩,楼梯休息板、楼梯段、阳台板、门框及单体体积在0.1m3以内的小构件2类6m以外的梁、板、柱、桩,各类屋架、桁架、托架3类天窗架、挡风架、侧板、端壁板、天窗上下档4类装配式内、外墙板、大楼板、隔墙板金属结构构件分类金属结构构件分类构件分类构件名称1类钢柱、屋架、托架梁、防风桁架2类型钢檩条、钢支撑、上下档、钢拉杆、栏杆、盖板、零星构件平台、操作台、走道休息台、扶梯、篦子、爬梯、钢吊车梯台、烟囱紧固箍3类墙架、挡风架、天窗架、组合檩条、轻型屋架、滚动支架、悬挂支架、管道支架四、预制构件、金属构件安装是按机械回转半径15m以内的距离计算的,如超出15m时,应另按构件1km运输定额项目另计运输费用。
五、本分部定额是按单机作业制定的,若特殊情况需多机作业时,另行计算。
每一工作循环中,均包括机械的必要位移。
六、本分部定额不包括起重机械、运输机械行驶道路的修整,铺垫工作的人工、材料和机械。
七、本分部定额的混凝土构件吊装部分,根据《全国统一建筑工程基础定额》,按不同吨位的履带式起重机、轮胎式起重机、汽车式起重机进行了综合。
现场施工中不论采用何种移动式吊装机械均不得调整。
八、升板预制柱加固系指预制柱安装后,至楼板提升完成期间,所需的加固搭设费。
九、本分部定额内未包括金属构件拼装和安装所需的连接螺栓。

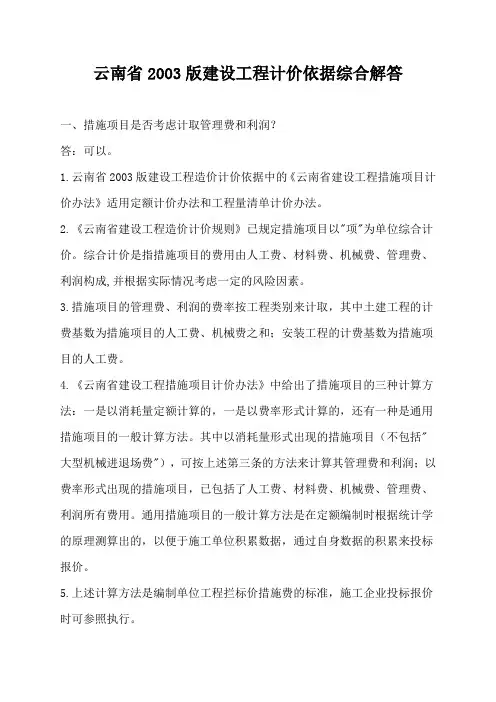

云南省2003版建设工程计价依据综合解答一、措施项目是否考虑计取管理费和利润?答:可以。
1.云南省2003版建设工程造价计价依据中的《云南省建设工程措施项目计价办法》适用定额计价办法和工程量清单计价办法。
2.《云南省建设工程造价计价规则》已规定措施项目以"项"为单位综合计价。
综合计价是指措施项目的费用由人工费、材料费、机械费、管理费、利润构成,并根据实际情况考虑一定的风险因素。
3.措施项目的管理费、利润的费率按工程类别来计取,其中土建工程的计费基数为措施项目的人工费、机械费之和;安装工程的计费基数为措施项目的人工费。
4.《云南省建设工程措施项目计价办法》中给出了措施项目的三种计算方法:一是以消耗量定额计算的,一是以费率形式计算的,还有一种是通用措施项目的一般计算方法。
其中以消耗量形式出现的措施项目(不包括"大型机械进退场费"),可按上述第三条的方法来计算其管理费和利润;以费率形式出现的措施项目,已包括了人工费、材料费、机械费、管理费、利润所有费用。
通用措施项目的一般计算方法是在定额编制时根据统计学的原理测算出的,以便于施工单位积累数据,通过自身数据的积累来投标报价。
5.上述计算方法是编制单位工程拦标价措施费的标准,施工企业投标报价时可参照执行。
二、超高增加费在清单编制及其清单计价中如何考虑?答:《建设工程工程量清单计价规范》中规定超高增加费应在分部分项工程量清单报价中考虑。
为方便计算,建筑工程的超高增加费在分部分项工程量清单以无清单编码的形式单独列项,只有序号。
三、出现《云南省建设工程工程量清单细目指南》中没有的细目,如何处理?答:出现《云南省建设工程工程量清单细目指南》中没有的细目,编制人可对其作相应的补充,并报省工程造价管理机构备案。
四、在云建人[2004]381号、建标[2003]206号文件出台后劳动保险费如何计取?答:《关于全省停止建安企业劳动保险金统一管理工作的通知》(云建人[2004]381号)规定自2004年6月30日前全省各级劳保金管理机构停止收缴建安工程劳保金,现将规费的费用组成调整如下:1.将社会保障及劳动保险费调整为社会保障及住房公积金费用。
云南省2003版建设⼯程计价依据云南省2003版建设⼯程计价依据部分解释《云南省建设⼯程造价计价规则》⼀、云建标[2005]5号⽂发布后,单位⼯程栏标价下限值如何确定?答:单位⼯程栏标价下限值为不低于企业成本的合理低价。
《云南省建设⼯程造价计价规则》第四章《单位⼯程拦标价的确定》中关于拦标价的叙述与云建标[2005]5号⽂不⼀致的,以云建标[2005]5号⽂的规定为准。
《云南省建设⼯程措施项⽬计价办法》⼀、措施项⽬中的环保、⼆次搬运费、已完⼯程及设备保护费、空⽓污染测试费应如何计算?答:按批准的施⼯组织设计及签证,由承发包双⽅协商进⾏计算。
《云南省建设⼯程⼯程量清单细⽬指南》⼀、《云南省建设⼯程⼯程量清单细⽬指南》中踢脚线的计算规则如何理解?答:《云南省建设⼯程⼯程量清单细⽬指南》中踢脚线按设计图⽰长度乘以⾼度以⾯积计算,设计图⽰长度即实贴长度。
⼆、《云南省建设⼯程⼯程量清单细⽬指南》门窗⼯程中的计量单位是"樘",能否与消耗量定额规定的计量单位⼀致?答:不能。
《云南省建设⼯程⼯程量清单细⽬指南》给出的计量单位与《建设⼯程⼯程量清单计价规范》中的规定⼀致,属于"四统⼀"的内容,招标⼈编制招标⽂件中的⼯程量清单应执⾏《云南省建设⼯程⼯程量清单细⽬指南》中的⼯程量计算规则和计量单位;投标⼈投标报价(包括综合单价分析)应执⾏相应的消耗量定额中的⼯程量计算规则和计量单位。
《云南省建筑⼯程消耗量定额》⼀、计算了建筑⼯程综合脚⼿架但未做外⽴⾯装饰⼯程,是否扣除相应的脚⼿架?答:不扣除。
⼆、建筑⼯程消耗量定额第⼆分部中,凿桩头⼦⽬是按直径650mm以内考虑,桩直径⼤于650mm是否调整?答:可以调整,按桩断⾯⾯积的⽐例换算。
三、《建筑⼯程消耗量定额》第⼗⼀分部,室外⼯程及零星⼯程,混凝⼟部分的模板是否缺项?答:不缺项,该部分费⽤已列⼊相应定额中的其他材料费。
四、桩基⼯程中泥浆运输⼯程量如何计算?答:泥浆运输⼯程量按钻孔体积以⽴⽅⽶计算。

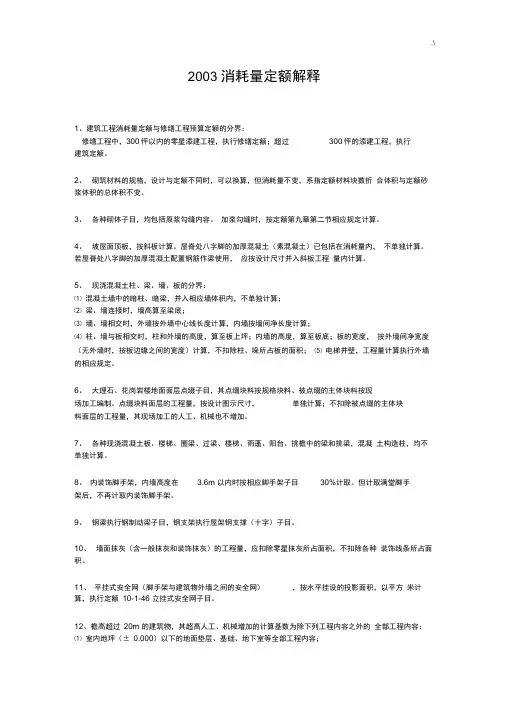

2003 消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300怦以内的零星添建工程,执行修缮定额;超过300怦的添建工程,执行建筑定额。
2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。
3、各种砌体子目,均包括原浆勾缝内容。
加浆勾缝时,按定额第九章第二节相应规定计算。
4、坡屋面顶板,按斜板计算。
屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。
若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。
5、现浇混凝土柱、梁、墙、板的分界:⑴ 混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;⑵ 梁、墙连接时,墙高算至梁底;⑶ 墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;⑷ 柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸ 电梯井壁,工程量计算执行外墙的相应规定。
6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。
点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。
7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。
8、内装饰脚手架,内墙高度在 3.6m 以内时按相应脚手架子目30%计取。
但计取满堂脚手架后,不再计取内装饰脚手架。
9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。
10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。
11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46 立挂式安全网子目。
第一分部土石方工程说明一、人工土石方1.土壤及岩石分类:详见“土壤、岩石分类表”。
表列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土);Ⅳ类为定额中四类土壤(砂砾坚土)。
沟槽、基坑定额,其深度按6m 以内编制。
2.本分部定额按天然密实干土编制,如挖湿土时,人工定额量乘以系数1.18。
干湿土的划分,以地下常用水位为准,地下常水位以上为干土,以下为湿土,稀粘或易流者,为淤泥或流砂。
采用井点降水的土方应按干土计算。
3.本分部定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,根据施工组织设计计算。
4.挖地槽、地坑已按比例进行综合,在施工中无论是挖地槽或地坑均执行本定额,不再作调整。
5.支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板,间距不大于30cm,疏撑是指间隔支挡土板,间距不大于150cm。
实际间距不同时,不作调整。
6.在有挡土板支撑下挖土方时,人工定额量乘以系数1.43。
7.桩间挖土方时扣除钻(冲)孔桩、人工挖孔桩体积(其余桩种不扣除)。
因打桩挤密土壤而不得改变土壤的类别。
8.场地竖向布置挖填土方时,不再计算平整场地的工程量。
9.石方爆破定额是按炮眼松动爆破编制,不分明炮、闷炮,但,闷炮的覆盖材料按实计算。
10.石方爆破定额是按电雷管导电起爆编制的。
如采用火雷管爆破时,雷管应换算,数量不变,扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.21m计算。
二、机械土石方1.岩石及岩石分类,详见“土壤、岩石分类表”。
表列Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。
2.推土机推土、推石渣,铲运机铲土重车上坡时,坡度大于5%时,先坡度和坡长分别折算运距,然后按运距套用相应的定额,其运距按坡度区段斜长乘下列系数计算。
3.汽车、人力车重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。
4.机械挖土工程量,可按施工组织设计规定计算。
云南省消耗量定额说明及计算规则云南省消耗量定额定额总说明一、《云南省建筑工程消耗量定额》(以下简称本定额)是根据《全国统一建筑工程基础定额》,总结了云南省历次建筑工程定额的编制经验,结合实际情况以及新技术、新工艺、新材料的广泛应用进行编制,是云南省建筑工程计价的消耗量定额。
本定额分为上、下两册。
二、消耗量定额指由省建设行政主管部门根据合理的施工组织设计,按照正常施工条件下制定的,生产一个规定计量单位工程合格产品所需人工、材料、机械台班的社会平均消耗量。
因此,除定额中规定允许调整外,均不得因具体工程的施工组织、操作方法、材料消耗与定额不同而调整。
三、本定额是统一全省建筑工程预、结(决)算的项目编号、项目划分、计量单位、工程量计算规则的依据,是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量的标准,也是编制施工图预算、拦标价、投标报价、工程量清单计价和办理竣工结(决)算的依据。
四、本定额适用于云南省行政区域内的工业与民用建筑及构筑物的新建、扩建、改建工程。
五、本定额未包含《建设工程工程量清单计价规范》(GB50500- )中列为措施项目的内容,建筑工程相关的措施项目,汇编在《云南省建设工程措施项目计价办法》内。
六、本定额中的人工、材料、机械台班单价是省基价区的基期预算价格,简称“基价”。
在编制预算、拦标价、投标报价或办理竣工结(决)算时,材料单价可按工程造价管理部门发布的材料市场价格信息或参照当时当地的市场价格及相关规定调整组价。
七、本定额人工消耗量的确定:人工不分工种、技术等级,以综合工日表示。
内容包括基本用工、辅助用工、超运距用工、人工幅度差。
八、本定额材料消耗量包括主要材料、辅助材料、零星材料等。
凡能计量的材料、半成品均按品种、规格列出数量,已计入了相应损耗,其损耗内容包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
九、本定额中机械台班消耗量已按合理的施工方法及施工企业的常见机械类型确定。
2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以内的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。
2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。
3、各种砌体子目,均包括原浆勾缝内容。
加浆勾缝时,按定额第九章第二节相应规定计算。
4、坡屋面顶板,按斜板计算。
屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。
若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。
5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。
6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。
点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。
7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。
8、内装饰脚手架,内墙高度在3.6m以内时按相应脚手架子目30%计取。
但计取满堂脚手架后,不再计取内装饰脚手架。
9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。
10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。
11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。
云南省建筑工程消耗量定额(2003)构筑物工程工程量计算规则云南省建筑工程消耗量定额(2003)构筑物工程工程量计算规则一、烟囱及烟道1.烟囱基础与筒身的划分:砖石基础以大放脚的扩大顶面为界。
钢筋混凝土圆板基础、环形基础以筒座杯口顶为界,钢筋混凝土锥形薄壳基础,以壳顶上环梁为界,上部为筒身,下部为基础。
2.烟道与炉体的划分:以邻近炉体的第一道沉降缝为界,沉降缝以内的部分列入炉体工程量计算。
3.烟囱基础、筒身、内衬按图示尺寸扣除孔洞后以实体积计算。
砖烟囱还应扣除混凝土构件所占体积,内衬悬臂并入筒身。
混凝土构件以及砌体钢筋加固,金属爬梯等可按相应定额另行计算。
4.埋入式或落地式烟道套用十一分部的地沟子目;架空烟道的底部支柱、基础、有梁或无梁的烟道底板、顶板按有关分部的定额计算。
5.烟囱的集灰斗、分隔墙、下人井等以及烟道中的钢筋混凝土构件按有关分部定额计算。
二、水塔1.普通水塔,依设计要求的材料、结构按部位分为基础、塔身、塔顶、塔底、水箱内外壁、回廊及平台,分别以实体积计算。
2.塔身与基础的分界:砖石基础以大放脚顶面为界,钢筋混凝土薄板基础以底板上表面为界,杯形和环形基础以杯口顶为界,薄壳基础以和筒身连接的壳顶环梁上口为界,上部为塔身、下部为基础。
3.筒式塔身及依附于筒身的过梁、雨篷、挑檐等并入塔身。
柱式塔身柱、梁合并计算;装配式柱式塔身埋入杯口的嵌入柱,应并入塔身计算。
4.砖砌水塔应扣除门窗洞口和混凝土构件所占体积,砖平拱碹及砖出檐等并入塔身体积内,套用砖水塔子目,砖砌水箱壁应套用相应的砖墙定额。
5.钢筋混凝土塔身与槽底的分界,按与槽底相连的圈梁下口为界,圈梁以上为塔身,以下为槽底。
6.钢筋混凝土槽壁与槽底的分界,平板以底板上口为界,底和壁相连的人字支托扩大部分,并入槽底计算;球壳底以和壁相连的壳底环梁上口为界,环梁计入底板。
7.钢筋混凝土水箱槽壁:定额分内外壁,计算时双层槽壁水箱内壁、外壁应分别计算,只有单层槽壁的水箱,其槽壁按内壁计算,依附于槽壁的壁柱、箍梁等并入相应的槽壁计算。
云南03定额中关于各种系数费用的规定定额中关于各种系数费用的规定一定额册说明中规定的各项费用1 高层建筑增加费是指在高层建筑施工应增加的人工降效及材料垂直运输增加的人工费用(层数在6层或檐高在20m以上的工业与民用建筑)计算方法:以人工费为计算基数按各册规定的百分比计取。
(计算基数中应包括六层或20m以下全部工程的人工费)计取的范围为:给排水工程、采暖、电气、消防及安全防范、通风空调等工程。
刷油、防腐蚀、绝热工程按主体工程规定的百分比计取。
2 超高增加费操作物的高度超过定额规定时,按各册规定的系数计取计算方法:○1以人工费为计算基数按各册规定的系数计取②以人工费和机械费为计算基数按各册规定的系数计取3. 脚手架搭拆费定额中的脚手架搭拆费,是综合取定的系数。
除定额规定不计取脚手架搭拆费用外,不论工程实际是否搭拆脚手架或者搭拆数量多少,均按各册定额规定系数分别计算脚手架搭拆费。
(应列入措施项目费用中,属通用措施项目)计算方法:以人工费为基数按各册规定的不同比例计算。
计取后的脚手架搭拆费用,又按规定;其中人工费占25%、材料费占50%、机械费占25%进行分摊,其目的是计算该脚手架搭拆费的管理费和利润,若工程离昆明50km以外,还应计算计价材料的地区调整,最终作为一项脚手架搭拆费用。
举例1:静置设备刷油工程中计算出的人工费为500元,计算脚手架搭拆费。
根据册说明中刷油脚手架搭拆费按人工费的8%计,其中人工费占25%,材料费占50%,机械费占25%的规定。
刷油工程的脚手架搭拆费为:500元×8% = 40元其中人工费40×25%=10元材料费40×50%=20元机械费40×25%=10元脚手架费为措施项目应计管理费10元×30%=3利润10元×20%=2静置设备刷油工程脚手架搭拆费合计45元举例2:在距昆明85km的某地工厂工业管道刷油,工程中计算出刷油的人工费为1000元,试计算其脚手架搭拆费用。
云南省建设厅云南省建设工程造价计价规则关于发布施行云南省2003版建设工程造价计价依据的通知云建标[2003]668号签发:省直各委、办、厅,各地、州、市建设局,各有关设计、施工、金融、中介咨询、建设单位,驻滇各有关单位及部队:为适应云南省建筑市场发展需要,更好地贯彻实施国家标准《建设工程工程量清单计价规范》GB50500一2003和《云南省建设工程造价管理条例》,进一步推动工程造价工作市场化进程,规范建设工程承发包计价行为,维护建设工程承发包双方的合法权益,省建设厅组织编制的“云南省2003版建设工程造价计价依据”(以下简称新版计价依据)及其电子版定额,经审查同意,现予发布,自2003年11月1日起在全省行政区域内施行。
新版计价依据包括:《云南省建设工程造价计价规则》、《云南省建设工程工程量清单细目指南》、《云南省建设工程措施项目计价办法》、《云南省机械台班费用计价办法》、《云南省建筑工程消耗量定额》、《云南省建筑装饰装修工程消耗量定额》、《云南省安装工程消耗量定额》、《云南市政工程消耗量定额》、《云南省园林绿化工程消耗量定额》、《云南省房屋修缮工程消耗量定额》等10部分的内容。
根据《云南省建设工程造价管理条例》和建设部的有关规定,新版计价依据发布施行后,除国家有关部、委、办、局发布的现行电力、水利、公路、人防、化工、铁路等专业工程定额,其他工程计价依据在本省行政区域内一律废止。
新版计价依据是编制工程量清单和工程拦标价的标准,也是编制投资估算、设计概算、施工图预算、工程结算、竣工决算,造价纠纷技术鉴定和行政调解以及施工企业投标报价的依据和基础。
凡2003年11月1日前已发出招标文件或已签订施工合同的工程,其计价办法可继续按招标文件规定或合同约定执行。
各地、各部门在新版计价依据的执行过程中,有何意见和建议请及时向省建设厅标准定额处。
新版计价依据的印发、勘误、解释、补充、修改等工作由省建设厅标准定额外具体负责。
云南省03土建定额工程类别的划分及适用范围一、建筑安装工程类别的划分建筑工程按单位工程建筑高度、跨度、工程规模以及施工技术的复杂程度,综合权衡划分工程类别;安装工程按工程性质,施工环境条件以及施工技术的复杂程度,综合权衡划分工程类别。
类别项目一类二类三类四类工业与民用建1、跨度>24m 2、层数>9 层或高度>27m 3、面积>10000 ㎡的公共建筑面积或单层工业厂房1、18m<跨度≤24m 2、6 层<层数≤9 层或>18m 3、7000 ㎡<面积≤10000 ㎡的公共建筑或单层工业1、12m<跨度≤18m 2、4 层<层数≤6 层或12m <高度≤18m 3、12m<高度≤20m 和柱网≤5.7m??8.7m(或1、跨度≤12m 2、层数≤4 层或高度≤ 12m 4、高度>20m 和柱网>5.7m?? 8.7m(或49.59 ㎡)的多层工业厂房5、露外地面为非地平面的体育场地工程厂房4、高度>20m 和柱网≤5.7m??8.7m(或49.59 ㎡)的多层工业厂房5、高度≤20m 和柱网>5.7m??8.7m(或49.59 ㎡)的多层工业厂房49.59 ㎡)的多层工业厂房4、地下、半地下独立车库5、主体为简易结构的集贸市场连片建筑构筑物钢筋砼结构的:1、高度>30m 2、跨度>18m 3、容积>1000m 3 1、钢筋砼结构的:1.1 高度≤30m 1.2 跨度≤18m 1.3 容积≤1000m 3 1.4 架构式设备基础2、砖石或混合结构的:2.1 高度>30m 2.2 跨度>18m 2.3 容积>1000m 3 1、砖石或混合结构的:1.1 高度≤30m 1.2 跨度≤18m 1.3 容积≤1000m 3 2、钢筋砼独立块体构筑物3、露外地面为地平面的体育x 场地及其他专用场地工程1、一般室外道路、围围墙、围栏、挡土墙、独立的花台、花池及其他零星工程2、园林绿化工程3、签证记工和零星借工其他市政道路中的桥梁、隧道工程1、人防工程2、机场场道工程3、市政工程中的道路工程1、抗震加固工程2、修缮及仿古建筑工程3、市政工程中的其他建筑工程4、桩基工程5、独立土石方工程6、家户装饰装修工程1、一般室外道路、围墙、围栏、挡土墙、独立的花台、花池及其他零星工程2、园林绿化工程3、签证记工和零星借工安装工程1、热电设备工程2、静置设备制作安装工程1、炉窑砌筑工程2、工艺金属制作安装工程3、工业管道工程4、消防及安全防范设备安装工程5、自动化控制仪表安装工程6、通信设备及线路工程7、智能化系统安装工程1、电气设备安装工程2、机械设备安装工程3、给、排水和采暖燃气工程4、通风空调工程5、市政安装工程6、人防工程签证记工和零星借工备注防腐、绝热工程按主体工程分类标准执行(一)名词解释:1、跨度:指按设计图标注的相邻两横向定位轴线的跨距。
云南省消耗量定额2003版说明及计算规则云南省消耗量定额2003版定额总说明一、《云南省建筑工程消耗量定额》(以下简称本定额)是根据《全国统一建筑工程基础定额》,总结了云南省历次建筑工程定额的编制经验,结合实际情况以及新技术、新工艺、新材料的广泛应用进行编制,是云南省建筑工程计价的消耗量定额。
本定额分为上、下两册。
二、消耗量定额指由省建设行政主管部门根据合理的施工组织设计,按照正常施工条件下制定的,生产一个规定计量单位工程合格产品所需人工、材料、机械台班的社会平均消耗量。
因此,除定额中规定允许调整外,均不得因具体工程的施工组织、操作方法、材料消耗与定额不同而调整。
三、本定额是统一全省建筑工程预、结(决)算的项目编号、项目划分、计量单位、工程量计算规则的依据,是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量的标准,也是编制施工图预算、拦标价、投标报价、工程量清单计价和办理竣工结(决)算的依据。
四、本定额适用于云南省行政区域内的工业与民用建筑及构筑物的新建、扩建、改建工程。
五、本定额未包含《建设工程工程量清单计价规范》(GB50500-2003)中列为措施项目的内容,建筑工程相关的措施项目,汇编在《云南省建设工程措施项目计价办法》内。
六、本定额中的人工、材料、机械台班单价是省基价区的基期预算价格,简称“基价”。
在编制预算、拦标价、投标报价或办理竣工结(决)算时,材料单价可按工程造价管理部门发布的材料市场价格信息或参照当时当地的市场价格及相关规定调整组价。
七、本定额人工消耗量的确定:人工不分工种、技术等级,以综合工日表示。
内容包括基本用工、辅助用工、超运距用工、人工幅度差。
八、本定额材料消耗量包括主要材料、辅助材料、零星材料等。
凡能计量的材料、半成品均按品种、规格列出数量,已计入了相应损耗,其损耗内容包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
工程类别的划分及适用范围一、建筑安装工程类别的划分建筑工程按单位工程建筑高度、跨度、工程规模以及施工技术的复杂程度,综合权衡划分工程类别;安装工程按工程性质,施工环境条件以及施工技术的复杂程度,综合权衡划分工程类别。
(一)名词解释:1、跨度:指按设计图标注的相邻两横向定位轴线的跨距。
2、高度:房屋建筑指室外地面至房屋檐口上表面(有突出屋面电梯间的,应算至电梯间檐口上表面)之间的垂直距离,有地下室的建筑指最低层地下室地面至房屋檐口上表面之间的垂直距离,构筑物指地面至本体最高点(不包括避雷针、扶梯高度)之间的距离。
3、层数:指建筑物分层数,凡层高超过2.2m(不含2.2m)可以计算建筑面积并作为技术层使用的结构层均应计算层数。
4、面积:指按建筑面积计算规则计算的面积。
5、容积:指构筑贮存各种相关介质的空间体积。
6、柱网:指单元柱网纵横定位轴线积间距或其乘积。
7、单位工程:指具有独立设计文件、可以独立组织施工、但建成后不能独立发挥生产能力或使用效益的工程。
(二)公共建筑:公共建筑指涉及公共安全和公众利益的房屋建筑工程。
泛指礼堂、会堂、影剧院、俱乐部、音乐厅、报告厅、排演厅、文化宫、青少年宫、图书馆、博物馆、美术馆、展览馆、游泳馆、室内滑水馆、档案馆、影视摄影棚、火车站、汽车站、航运楼、机场候机楼、客运楼、科研楼、医疗技术楼、门诊楼、住院楼、法院审判楼、邮电通讯楼、教学楼、实验楼、综合楼、商场、宾馆、酒店、(楼)等。
(三)工程内别划分中有关条件的认定1、单位工程按表列范围划分类别,凡工程条件符合表列范围其中之一者,均按就高类别认定。
2、同一建筑物或构筑物有高有低,跨度或容积有大有小,按就高不就低,就大不就小得原则划类,但不能以沉降缝分开同一单位工程分别划类。
多层工业建筑柱网不同时,用各种柱网所占建筑面积衡量多少,按占多数的部分划分类;地下室的层数或高度以及构筑物顶部附属房屋的高度应纳入划类。
3、突出屋面的尖塔、维杆、天窗、建筑小品、绿化照明、电器仪器等设施,水箱护栏、女儿墙,上屋面的独立楼梯间和露天楼梯以及局部玻璃温室等所占空间高度,不应纳入划类。
第二章《云南省建设工程造价计价规则》编制说明第一节概述第二章《云南省建设工程造价计价规则》编制说明第一节概述一、前言(一)工程价格按《价格法》规定属市场调节价,市场调节价是由经营者自主制定,通过市场竞争形成的价格。
为进一步加大建设工程造价活动市场化进程,规范造价市场各方主体的计价行为,根据国家标准《建设工程工程量清单计价规范》GB50500一2003(以下简称《清单计价规范》)、《云南省建工程造价管理条例》,结合我省实际情况,制定《云南省建设工程造价计价规则》(以下简称《本规则》)。
(二)本次计价规则的制定是在总结我省以往施工费用计算的利弊的基础上,对照《清单计翻范》,并广泛征求意见后,对费用组成、费用计算规则等作了新的调整,是一部完全按照《清单计价规范》制定的计价规则。
(三)《本规则》所称“建设工程”包括建筑工程、安装工程、建筑装饰装修工程、市政工程、房屋修缮工程、园林绿化工程等。
(四)《本规则》包括建筑安装工程费用项目组成、工程类别的划分及适用范围、建筑安装工程各类费用计算方法、单位工程拦标价的确定、定额计价规则、工程量清单计价规则、工程造价计价管理规定等七个部分。
二、计价规则制定的原则总原则是“统一费用组成及内容,统一计价规则,彻底放开价格,给企业更多的竞争空间,正确胡企业自己报价,市场有序竞争形成价格”。
三、主要编制依据(一)《清单计价规范》(二)建设部颁发《关于建筑安装工程费用组成的相关规定》(三)《云南省建筑安装工程综合费用定额》(99'修订本)四、适用范围(一)《本规则》适用于现阶段“定额计价”和“工程量清单计价”两种并存的工程造价计价模式施工招投标采用何种计价模式,由招标人在招标文件中予以确认。
(二)《本规则》与《清单计价规范》、《云南省建设工程工程量清单细目指南》、《云南省建设工程施项目计价办法》)、《云南省施工机械台班费用计桔办法》、《云南省建筑工程消耗量定额》、《云南省筑装饰装修工程消耗量定额》、《云南省安装工程消耗量定额》、《云南省市政工程消耗量定额》、《高省园林绿化工程消耗量定额》、《云南省房屋修缮工程消耗量定额》配套使用,是编制工程量清单和工程拦标价的标准,也是编制投资估算、设计概算、施工图预算、工程结算、竣工决算,进行工程造价纠纷技术鉴定和行政调解以及施工企业投标报价的依据和基础。
第一分部土石方工程说明一、人工土石方1.土壤及岩石分类:详见“土壤、岩石分类表”。
表列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土);Ⅳ类为定额中四类土壤(砂砾坚土)。
沟槽、基坑定额,其深度按6m 以内编制。
2.本分部定额按天然密实干土编制,如挖湿土时,人工定额量乘以系数1.18。
干湿土的划分,以地下常用水位为准,地下常水位以上为干土,以下为湿土,稀粘或易流者,为淤泥或流砂。
采用井点降水的土方应按干土计算。
3.本分部定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,根据施工组织设计计算。
4.挖地槽、地坑已按比例进行综合,在施工中无论是挖地槽或地坑均执行本定额,不再作调整。
5.支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板,间距不大于30cm,疏撑是指间隔支挡土板,间距不大于150cm。
实际间距不同时,不作调整。
6.在有挡土板支撑下挖土方时,人工定额量乘以系数1.43。
7.桩间挖土方时扣除钻(冲)孔桩、人工挖孔桩体积(其余桩种不扣除)。
因打桩挤密土壤而不得改变土壤的类别。
8.场地竖向布置挖填土方时,不再计算平整场地的工程量。
9.石方爆破定额是按炮眼松动爆破编制,不分明炮、闷炮,但,闷炮的覆盖材料按实计算。
10.石方爆破定额是按电雷管导电起爆编制的。
如采用火雷管爆破时,雷管应换算,数量不变,扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.21m计算。
二、机械土石方1.岩石及岩石分类,详见“土壤、岩石分类表”。
表列Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。
2.推土机推土、推石渣,铲运机铲土重车上坡时,坡度大于5%时,先坡度和坡长分别折算运距,然后按运距套用相应的定额,其运距按坡度区段斜长乘下列系数计算。
3.汽车、人力车重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。
4.机械挖土工程量,可按施工组织设计规定计算。
如无规定时,挖土方工程小于1万立方米时,按机械挖土方90%,人工挖土方10%计算;挖土方工程量在1万立方米以上是机械挖土方95%,人工挖土方5%计算。
机械不能施工部分(如死角、修边等),则人工挖土方部分按相应定额项目人工定额量乘以系数1.5。
5.机械挖湿土时,人工、机械定额量乘以系数1.15。
6.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机定额量乘以系数1.25;铲运机定额量乘以系数1.17。
7.挖掘机在垫板上进行作业时,人工、机械定额量乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗,实际发生时按实计算。
8.推土机、铲运机,推、铲未经压实的堆积土时,按相应定额项目定额量乘以系数0.73。
9.机械挖桩间土方时,扣除钻(冲)孔桩、人工挖孔桩体积,按相应挖土方定额项目定额量乘以系数1.15。
10.本分部定额中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时、处理渗水或积水发生的费用按实计算。
定额内未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时按实计算。
11.土方机械上下行驶坡道的土方,合并在土方工程量内计算。
12.本分部定额中已考虑了运输过程中道路清理的人工,如需要铺筑材料时,按实计算。
13.本分部定额使用机械除子目内已注明机种规格者外,均按综合机型考虑,不论使用何种机型,均不得调整。
14.土壤及岩石分类见《土壤及岩石(普氏)分类表》。
第二分部桩基础工程说明一、本分部定额包括:1.打钢筋混凝土预制方桩;2.静力压桩;3.灌注桩;4.人工挖孔桩;5.深层搅拌桩;6.喷锚支护;7.其他。
二、本分部定额适用于一般工业与民用建筑在陆地上的打桩工程。
三、本分部定额的土壤级别划分为一级土与二级土,其划分原则为:1.根据工程地质资料中的土层构造和土壤物理、力学性能有关指标,并参考纯沉桩时间确定。
2.凡土壤中有砂夹层,按砂层情况确定土级:无砂层者,则按土壤的物理力学性能指标参考每米平均沉桩时间确定。
3.采用土壤力学性能指标进行鉴别时,其桩长在12m以内者,相当于桩长三分之一的土壤厚度,应达到所规定的指标。
12m以外者,则按5m厚度确定。
土质鉴别见下表:四、打送桩,按相应打桩项目的人工、机械台班乘以下表系数计算。
五、打、压预制桩,不包括接桩。
若需接桩,按接桩项目执行。
六、打试验桩(简称打试桩)按相应定额项目的人工、机械定额量乘以系数2计算。
七、打桩、打孔,桩间净距≤4倍桩径(桩边距)的,按相应定额项目中的人工、机械定额量乘以系数1.13。
八、如设计要求打斜桩,其斜度在1:6以内者,按相应定额项目人工、机械定额量乘以系数1.25;当斜度>1.:6者,按相应定额项目人工定额量乘以系数1.43。
九、本分部定额以平地(坡度≤15度)打桩为准,若在坡度>15度的堤坡上打桩,按相应定额项目人工、机械定额量乘以系数1.15;若在深度>1.5m的基坑内打桩或在地坪上打坑槽深度>1m的坑槽内桩时,按相应定额人工、机械定额量乘以系数1.11。
十、本分部定额各种打孔灌注桩的材料用量,均不包括充盈系数。
实际灌入量与定额量不同时,按现场签证,计算超量混凝土。
超量混凝土=(实际灌入量–图示工程量)×1.015;超量混凝土只十一、在桩间补桩在或墙夯后的地基上打桩时,按相应定额项目人工、机械定额量乘以系数1.15。
十二、人工挖孔桩、钻(冲)孔桩,不分土壤级别,其岩层划分为强风化岩、中风化岩和微风化岩三类。
岩石风化强度见下表:岩石风化强度划分表十三、人工挖孔桩有地下水时,抽水机台班按签证另计。
护壁砼包括《规范》规定突出土面的200mm高度在内,不另计算。
十四、人工挖孔桩、深层搅拌水泥桩、回旋钻孔桩、钻冲桩等项目,已含50m以内运土,超过时另行计算土方外运。
十五、人工挖孔桩定额中已包括比要的安全设施费用。
十六、施工中确需要空管扰土时,工程量须经签证确认,其费用按打桩相应的人工及打桩机费用之和的25%计算。
十七、定额中的金属周转材料包括桩帽、送桩器、桩帽盖、钢管及料斗等。
十八、定额不包括清除地下障碍物,发生时按实计算。
十九、灌注桩中的钢筋笼接头掉焊子目适用于钢筋笼设计长度大于10m进行的吊焊。
工程量计算规则一、计算打桩工程量前,应确定下列事项:1.土质级别:以工程地质资料中的土层结构、土壤物理力学性能及每米纯沉桩时间为依据,鉴别适用定额土质级别。
2.施工方法、工艺流程、采用机型、成品桩、泥浆、土方运输距离。
二、打、压预制钢筋混凝土方桩:1.打、压预制钢筋混凝土方桩按设计桩长(包括桩尖、不扣除桩尖虚体积)乘以桩的截面面积以体积计算。
2.压预制预应力钢筋混凝土管桩,按设计桩长计算。
管桩的空心部分,若设计要求灌注混凝土或其他填充材料时,应另行计算。
三、送桩:按送桩长度乘以桩的截面面积以体积计算。
送桩长度自桩顶面至自然地坪面另加0.5m计算。
四、接桩:电焊接桩、琉璜胶泥接桩设计接头以个计算。
五、灌注桩:1.在桩位上先埋设预制混凝土桩尖,再打孔灌注的混凝土、砂、碎石、砂石的单打、复打灌注桩工程量,按设计桩长减去桩尖长度再加0.5m,乘以设计桩径断面面积体积计算。
复打桩每复打一次,增计预制桩尖一个。
预制桩尖另行计算。
2.钻孔灌注混凝土桩的工程量,按设计桩长增加0.5m,乘以钢管外径截面面积以体积计算。
3.振冲灌注混凝土桩的工程量,按设计桩长以米计算。
4.灌注桩钢筋笼制作按图示尺寸以吨计算;接头吊焊以被吊焊钢筋笼的重量以吨计算。
六、人工挖孔桩:1.按图示尺寸(包括桩芯、护壁及扩大头),以实体积计算。
2.挖淤泥、流砂层、入岩量,按签证实际工程量以体积计算。
七、深层搅拌桩:1.水泥桩的单桩体积设计桩长增加0.5m,乘以成桩截面面积(单管截面面积0.196㎡,双管截面面积0.72㎡)以体积计算。
2.粉喷桩按设计桩长乘以设计截面面积以体积计算。
八、预应力钢筋混凝土锚杆:1.锚杆钻孔按入土(岩)长度以米计算。
2.锚杆制作安装按吨计算。
九、喷射混凝土支护及钉支护:1.喷射混凝土工程量按设计图示尺寸以吨计算。
2.护坡砂浆土钉按设计图示尺寸以吨计算。
3.钢筋砂浆土钉以米计算。
十、人工凿桩头,凿断长度在0.5m以内不另行计算;凿断长度在0.5m以外,按个计算。
第三分部砌筑工程说明一、砌砖、砌块1.本分部定额中砖的规格,是按标准砖编制的;多孔砖规格是按常用规格编制的。
如实际用砖规格不同时,可按下式计算其用砖和砂浆用量。
(1)砖墙:1×K砖: A =+⨯灰缝)⨯墙厚+灰缝)(砖厚(砖长式中:A——每一立方米砖砌体砖净用量(损耗另计)K——墙厚的砖数×2(砖数:如0.5砖、1砖、1.5砖……)砂浆:B = 1 –每一立方米砖砌体砂浆的净用量(损耗另计)(2)方形砖柱:1×一层砖的块数砖:A =⨯(一层砖厚灰缝)柱横断面积+砂浆:B = 1 –每一块砖的体积×AA B的含义同上(3)砖墙、砖柱主要材料的换算方法,也适用于其他规则的六面体砌块的换算。
2.砌墙定额中已包括先立门窗框的调直用工,以及腰线、窗台线、挑檐等一般出线用工。
3.砖砌体均已包括了原浆勾缝用工。
加浆勾缝时,另按相应定额计算。
4.填充墙以填炉渣、炉渣混凝土为准。
如实际使用材料与定额不同时允许换算,其他不变。
5.各种类型的砌块墙,是按混合砂浆编制的,如设计使用水玻璃矿渣等粘结剂胶合料时,应按设计要求另行换算。
6.砖砌挡土墙,墙体厚度在2砖以上套用砖基础定额,墙体厚度在2砖以内套用砖墙定额。
7.项目中砂浆标号按常用品种、强度等级列出。
如与设计不同时,可以换算。
二、砌石1.毛石指爆破后直接得到的,或经粗凿加工得到的形状不规则块石。
毛石砌体按其平整程度分类:乱毛石:以不规则的毛石错缝砌筑。
平毛石:以毛石上下面大致凿平、分层找平、错缝砌筑、露面拼缝。
整毛石:以砌筑前先将毛石加工为大致五面体,大面为自然不加工的面。
分层找平、错缝砌筑、露面拼缝、逗口崭齐、无缺棱掉角。
2.料石为具有规则的六面体石块,多为经人工凿琢而成,按表面加工的平整分类:料石:稍加整修所得;组料石:表面凹凸深度(△h)不大于2cm;细料石:表面凹凸深度(△h)不大于0.2cm。
3.本分部定额中粗、细料石(砌体)墙按400mm×220mm×200mm,柱按450mm×220mm×200mm,踏步石按400mm×200mm×100mm规格编制的,实际规格不同,不允许换算。
4.毛石墙镶砖,墙身按内背镶1/2砖编制,墙体厚度为60cm。
5.毛石护坡高度超过4m时,人工定额量乘以系数1.15。
6.砌筑圆弧形石砌体基础、墙(含砖石混合砌体)按定额项目人工定额量乘以系数1.1。
