建筑工程各专业施工界面划分

  • 格式:xlsx
  • 大小:74.39 KB
  • 文档页数:5

埋件)安装;
总包负责:控制柜的引入电缆放线到控制柜安装位,含配套
26
机械车位
桥架; 分包负责:机械停车系统内所有设备管线安装调试,包含专
业设备、支架制安、控制箱;
总包单位:管线进单体楼内洞孔预留;单体楼竖井内弱电桥
架施工;单体楼内电线管及户内多媒体箱(甲供)安装及接
27
三网合一
线盒预埋施工; 分包单位:从小区光交箱(含)开始施工,沿途的光纤及保
总包负责:局管部分从电表箱到各户的开关灯具的线缆敷
设;自管部分从低压配电间的配电柜到各配电箱的线缆敷设

分包负责:1、局管部分高压从开闭所(或室外高压环网柜)
出线起至配电房的电缆敷设,低压从配电房至单体楼下的刀
熔箱再到电表箱的电缆敷设;自管部分从配电房出线到低压
22
线缆 配电间的配电柜的电缆敷设
2、消防单位负责消防火灾自动报警系统及漏电报警系统的线
小区施工范围内绿化地机械整理造型(土方缺损量由土方单
13
绿化 位运输至现场施工指定区域,乙方配合施工)、绿化地细平
整、苗木购置、运输、种植、由乙方原因造成的绿化地范围
内窨井清理、一年成活率养护, 养护期植物浇灌用水用电由
甲方负责提供,费用由乙方支付。
总包负责:预留门洞,进户门和防火门安装完成后的收口,
序号
1 2 3
4
5
6 7

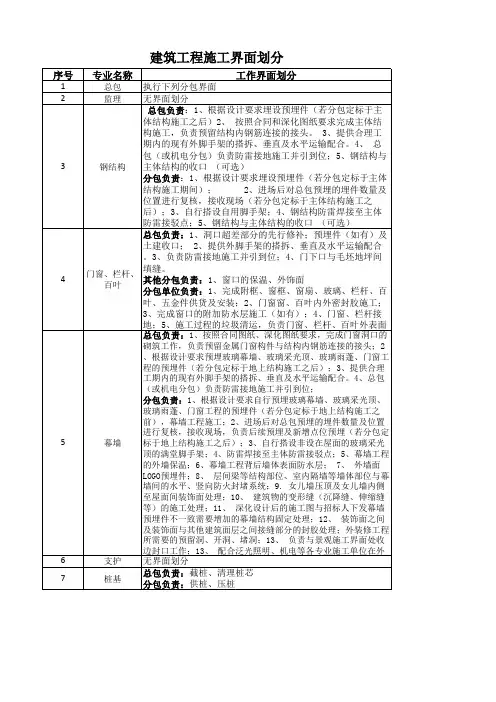

建筑工程施工界面划分
专业名称
工作界面划分
总包 执行下列分包界面
监理 无界面划分
总包负责:1、根据设计要求埋设预埋件(若分包定标于主
体结构施工之后)2、 按照合同和深化图纸要求完成主体结
构施工,负责预留结构内钢筋连接的接头。 3、提供合理工
期内的现有外脚手架的搭拆、垂直及水平运输配合。4、 总
桩基
总包负责:截桩、清理桩芯 分包负责:供桩、压桩
总包负责:1、入户门厅、标准层电梯厅等公共部位的地面及
顶棚由总包单位负责根据建筑、结构施工图施工至结构层,
并确保地面及顶棚面的平整度后交付专业承包单位,2、总包
单位负责公共部位砖砌体的砌筑(如墙面采用涂料或真石
漆,由总包完成墙面基层粉刷,其他均不做粉刷);3、入户
幕墙 标于地上结构施工之后);3、自行搭设非设在屋面的玻璃采光
顶的满堂脚手架;4、防雷焊接至主体防雷接驳点;5、幕墙工程
的外墙保温;6、幕墙工程背后墙体表面防水层; 7、 外墙面
LOGO预埋件;8、 层间梁等结构部位、室内隔墙等墙体部位与幕
墙间的水平、竖向防火封堵系统;9. 女儿墙压顶及女儿墙内侧
至屋面间装饰面处理;10、 建筑物的变形缝(沉降缝、伸缩缝
门厅、标准层电梯厅等公共部位的安装工程仅由总包单位根
据强弱电施工图在砼墙、砼顶棚中预埋管并穿铁丝,(此项
安装内容也可以全部由总包单位进行实施)
8
装饰 分包负责:1、入户门厅、标准层电梯厅位置的铝合金门窗、
玻璃幕墙由门窗、幕墙单位安装完成后,由装饰专业承包单
位(原则为后施工的单位负责收口)负责进行交接位置的装
及冷凝水管保冷、冷媒管及冷媒管保温,室内外机设备采购安装,
室外机型钢基础安装。
16
空调工程 其它单位:室外机电缆敷设、室内外机砼基础。
中央空调系统施工界面划分:
分包单位:负责空调设备的安装(设备甲供),空调水管、风管及
管件、阀门的采购安装,空调水管及风管保温,设备自带控制箱安
装,电源箱至控制箱至设备段的电源线缆安装。
14
进户门、防火 门下口与地坪间的填缝。

分包单位负责:进户门和防火门安装,进户门门缝灌浆,木
质防火门油漆按合同约定是否由总包施工。
总包负责:室外场地内硬化路面、塔吊基础以及其他临时设
施的破除、清理出场地。排水管接入室外工程第一个井内
(井由室外总体施工单位施工)
15
室外总体
分包单位负责:小区室外雨水、污水管道系统、小区沥青道 路施工
位负责完成;2、 汽车坡道及自行车坡道钢结构雨棚与预埋
件连接完成后,由景观单位进行坡道侧墙顶面的装饰收头处

理。(也可全部由景观单位制作)3、 市政填土标高及市政
雨污水井实施标高由签证确定,市政填土以上的覆土及市政
井道实施标高以上的升井工作由景观单位实施;
10
面砖、地板 无界面划分
总包负责:1、完成外墙抹灰,交接工作面; 2、提供合理工期
工程实际进度的变化,随时调整安装作业计划及施工工序,满足
土建总包单位的进度要求,确保产品安装的如期完成;2、外墙
保温粘贴、抗裂砂浆薄抹灰系统,包含试验及备案资料制作;3
、对门窗洞口的保护;4、施工过程的垃圾清运(满足发包人的
要求);5、若对脚手架有特殊要求,须在总包搭设之前与总包 总包负责:1、完成架子的拆除工作; 2、配合分包单位对吊篮
工程实际进度的变化,随时调整安装作业计划及施工工序,满足
土建总包单位的进度要求,确保产品安装的如期完成;2、外墙
真石漆底层,面层,罩面;3、配合总包单位4、对门窗洞口的保
护;5、施工过程的垃圾清运(满足发包人的要求);6、对已完
其他分包单位:土方单位负责将土堆放至绿化指定的区域
分包负责:绿化单位成型设计范围内的绿化种植工程,包括
3、完成窗口的附加防水层施工(如有);4、门窗、栏杆接
地;5、施工过程的垃圾清运,负责门窗、栏杆、百叶外表面
总包负责:1、按照合同图纸、深化图纸要求,完成门窗洞口的
砌筑工作,负责预留金属门窗构件与结构内钢筋连接的接头;2
、根据设计要求预埋玻璃幕墙、玻璃采光顶、玻璃雨蓬、门窗工
程的预埋件(若分包定标于地上结构施工之后);3、提供合理
饰收头处理,2、入户门厅、标准层电梯厅内的楼梯间及管道
井防火门、消火栓门由防火门专业承包单位的要求统一采购
并安装,门贴脸及门扇外装饰均由装饰专业承包单位实施;
可选项目:1、楼梯间墙、顶涂料由总包或分包施工,施工单
位须包含门边、洞口收边,2、公共区域顶棚穿线及灯具安装
可由总包或分包施工;
总包负责:1、总包单位负责施工至主体室外地坪以上外墙和
护管,土建配套(此处也可由弱电总包施工)等的施工,进
单体楼的套管、光纤,续接箱等所有设备安装
1、公配变供配电系统:
分包单位:居民用电:从接入电源下桩头始到居民户内配电
箱上桩头止(不含户内配电箱,含土建电缆通道建安)(备
注:因安庆供电部门收取一户一表费用,所以到居民户内配
电箱,各城市可能不同);商业用电:从接入电源下桩头始
24
太阳能 架;太阳能光伏从屋顶太阳能板(含屋顶设基础)施工楼层
ALE箱,包含:太阳能电池板,太阳能控制柜及设备电缆,太
阳能控制柜至楼层照明箱电缆;室内太阳能灯具安装;室外
太阳能景观照明全由太阳能施工单位完成,含电缆敷设,灯
总包负责:泛光照明系统外的主电源柜(含)及电缆施工;
25
泛光照明
灯具预埋件的制作安装; 分包负责:系统内所有设备线缆管线安装;灯具支架(非预
位置的安防工作。3、做好供水供电的配合;
其他分包负责:1、门窗、栏杆的成品保护
分包单位负责:1、根据甲方提供的,经确认的施工构造图和主
12
外墙饰面(真 石漆、石材)
要节点详图、工程总进度计划及分阶段进度计划,结合现场实际 情况编制施工组织设计及施工方案,绘制图纸及专业工种进度计 划报甲方及土建总包单位批准后执行。在实施过程中,根据现场
29
配电箱
消防元器件(电气火灾监控器、漏电探测器)由甲供(消防 单位)提供,配电箱单位安装,防雷元器件由气象部门安装
缆敷设;
3、智能化单位负责周界报警系统、闭路电视系统、家居报警
系统、紧急广播与背景音乐系统、停车场管理系统、可视对
讲系统等的线缆敷设
4、景观单位负责从电源接入点到室外各景观灯的线缆敷设;
总包负责:各种泵基础砌筑,构件埋设;电房开关柜至泵房
消防泵电源柜电缆、电源柜(含)至消防泵控制柜电缆施
工;有关排污泵安装的一切工作;
等)的施工处理;11、 深化设计后的施工图与招标人下发幕墙
预埋件不一致需要增加的幕墙结构固定处理;12、 装饰面之间
及装饰面与其他建筑面层之间接缝部分的封胶处理;外装修工程
所需要的预留洞、开洞、堵洞;13、 负责与景观施工界面处收
边封口工作;13、 配合泛光照明、机电等各专业施工单位在外
支护 无界面划分
20
标识标牌、楼 体发光字
无界面划分
总包负责:毛坯房内洗涤盆和坐便器采购施工,其他卫生洁
具仅留位,毛坯房内普通灯具采购施工;公共部位天棚灯具
21
卫生器具、灯 安装,可由总包或分包施工;

分包负责:精装修卫生洁具,可甲供也可乙供,由装饰单位
负责施工;装饰型灯具可甲供也可乙供,由装饰单位负责施
工;室外景观灯具可甲供也可乙供,由景观单位负责施工;
包(或机电分包)负责防雷接地施工并引到位;5、钢结构与
钢结构 主体结构的收口 (可选)
分包负责:1、根据设计要求埋设预埋件(若分包定标于主体
结构施工期间);
2、进场后对总包预埋的埋件数量及
位置进行复核,接收现场(若分包定标于主体结构施工之
后);3、自行搭设自用脚手架;4、钢结构防雷焊接至主体
防雷接驳点;5、钢结构与主体结构的收口 (可选)
单元入户门以内的建筑、结构施工图中相应内容,以及室外
地下室顶板的刚性防水层;
2、室外单元入户台阶、残疾人坡道及栏杆、架空层地面及墙
面顶棚装饰等均由专业承包单位实施;
9
景观、雕塑、 小品
分包负责:1、底层外立面石材或铝板幕墙应向下延伸至室外 地坪标高以下100mm,并由景观单位进行地面铺装或绿化种植 的收头处理;底层玻璃幕墙室外侧的铺装收头处理有景观单
