国家优质工程奖通用复查要点1基本要点1.1为使国家优质工程的现场复查工作规范化,依据《国家优质工程奖评选办法》,并结合历年复查工作的经验编制本《国家优质工程现场复查程序及通用复查要点》(以下简称“通用要点”)。
1.2国家优质工程奖现场复查是通过实地考察,对申报工程的建设程序合法性、技术先进性、质量可靠性、管理有效性、特色亮点的真实性以及与《国家优质工程奖评选办法》符合性的核实。
【说明】增加“管理有效性、特色亮点的真实性”,明确了复查工作的性质——其核心是“核实”,即到工程现场核实“建设程序合法性、技术先进性、质量可靠性、管理有效性、特色亮点的真实性以及与《国家优质工程奖评选办法》符合性”。
1.3国家优质工程奖现场复查工作采取“听、查、议、讲”的方式进行。
即复查组听取主申报单位及工程建设各方的汇报与介绍,了解工程的质量状况及特色与亮点,核查工程质量情况和工程档案文件的符合性,对工程质量情况进行小组评议,向申报工程建设各方反馈复查情况并对工程质量情况进行全面讲评。
1.4每项工程复查结束后,应及时复查形成复查报告,小组复查全部结束后各项工程的复查报告及其他有关资料一并提交国家优质工程奖审定委员会办公室。
(新增)【说明】复查组的各项工程全部复查结束后,除应提交工程复查报告外,还有其他资料必须提交,如《专家复查工作记录》、会议签到表、各申报工程各方创优汇报等等。
2申报工程有关各方的准备2.1建设、勘察、设计、施工、监理、使用(用户)等各方应准备书面汇报材料并加盖单位公章。
书面汇报应严格按本要点附录A《主申报单位汇报提纲》、附录B《建设单位汇报提纲》、附录C《设计单位汇报提纲》、附录D《施工单位汇报提纲》及附录E《监理单位汇报提纲》的规定内容、章节顺序编写。
(修订)【说明】本次修订强调申报工程有关各方的汇报应分别按本要点的附录A、B、C、D、E的要求编写,避免汇报写得五花八门,使复查组不得要领。
复查组对申报工程做出客观公正的评价的基础是“读懂工程”,而读懂工程的基础就取决于各方的创优汇报,特别是主申报单位的全面汇报。

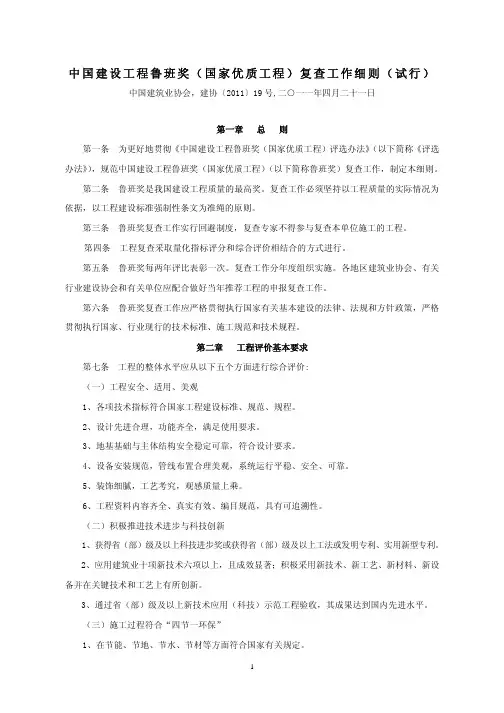

中国建设工程鲁班奖(国家优质工程)复查工作细则(试行)中国建筑业协会,建协〔2011〕19号,二○一一年四月二十一日第一章 总 则第一条 为更好地贯彻《中国建设工程鲁班奖(国家优质工程)评选办法》(以下简称《评选办法》),规范中国建设工程鲁班奖(国家优质工程)(以下简称鲁班奖)复查工作,制定本细则。
第二条 鲁班奖是我国建设工程质量的最高奖。
复查工作必须坚持以工程质量的实际情况为依据,以工程建设标准强制性条文为准绳的原则。
第三条 鲁班奖复查工作实行回避制度,复查专家不得参与复查本单位施工的工程。
第四条 工程复查采取量化指标评分和综合评价相结合的方式进行。
第五条 鲁班奖每两年评比表彰一次。
复查工作分年度组织实施。
各地区建筑业协会、有关行业建设协会和有关单位应配合做好当年推荐工程的申报复查工作。
第六条 鲁班奖复查工作应严格贯彻执行国家有关基本建设的法律、法规和方针政策,严格贯彻执行国家、行业现行的技术标准、施工规范和技术规程。
第二章 工程评价基本要求第七条 工程的整体水平应从以下五个方面进行综合评价:(一)工程安全、适用、美观1、各项技术指标符合国家工程建设标准、规范、规程。
2、设计先进合理,功能齐全,满足使用要求。
3、地基基础与主体结构安全稳定可靠,符合设计要求。
4、设备安装规范,管线布置合理美观,系统运行平稳、安全、可靠。
5、装饰细腻,工艺考究,观感质量上乘。
6、工程资料内容齐全、真实有效、编目规范,具有可追溯性。
(二)积极推进技术进步与科技创新1、获得省(部)级及以上科技进步奖或获得省(部)级及以上工法或发明专利、实用新型专利。
2、应用建筑业十项新技术六项以上,且成效显著;积极采用新技术、新工艺、新材料、新设备并在关键技术和工艺上有所创新。
3、通过省(部)级及以上新技术应用(科技)示范工程验收,其成果达到国内先进水平。
(三)施工过程符合“四节一环保”1、在节能、节地、节水、节材等方面符合国家有关规定。
建协〔2011〕19号关于印发《中国建设工程鲁班奖(国家优质工程)复查工作细则(试行)》的通知各省、自治区、直辖市建筑业协会(联合会、施工行业协会),有关行业建设协会,解放军工程建设协会,国资委管理的有关建筑业企业:为更好地贯彻《中国建设工程鲁班奖(国家优质工程)评选办法》,规范鲁班奖复查工作,我会在总结多年复查工作经验的基础上,制定了《中国建设工程鲁班奖(国家优质工程)复查工作细则(试行)》,现印发给你们,请认真组织执行。
二○一一年四月二十一日中国建设工程鲁班奖(国家优质工程)复查工作细则(试行)第一章总则第一条为更好地贯彻《中国建设工程鲁班奖(国家优质工程)评选办法》(以下简称《评选办法》),规范中国建设工程鲁班奖(国家优质工程)(以下简称鲁班奖)复查工作,制定本细则。
第二条鲁班奖是我国建设工程质量的最高奖。
复查工作必须坚持以工程质量的实际情况为依据,以工程建设标准强制性条文为准绳的原则。
第三条鲁班奖复查工作实行回避制度,复查专家不得参与复查本单位施工的工程。
第四条工程复查采取量化指标评分和综合评价相结合的方式进行。
第五条鲁班奖每两年评比表彰一次。
复查工作分年度组织实施。
各地区建筑业协会、有关行业建设协会和有关单位应配合做好当年推荐工程的申报复查工作。
第六条鲁班奖复查工作应严格贯彻执行国家有关基本建设的法律、法规和方针政策,严格贯彻执行国家、行业现行的技术标准、施工规范和技术规程。
第二章工程评价基本要求第七条工程的整体水平应从以下五个方面进行综合评价:(一)工程安全、适用、美观1、各项技术指标符合国家工程建设标准、规范、规程。
2、设计先进合理,功能齐全,满足使用要求。
3、地基基础与主体结构安全稳定可靠,符合设计要求。
4、设备安装规范,管线布置合理美观,系统运行平稳、安全、可靠。
5、装饰细腻,工艺考究,观感质量上乘。
6、工程资料内容齐全、真实有效、编目规范,具有可追溯性。
(二)积极推进技术进步与科技创新1、获得省(部)级及以上科技进步奖或获得省(部)级及以上工法或发明专利、实用新型专利。
附件2中交二航局优质工程现场复查程序及复查要点一、现场复查预备会复查组组长在现场复查前召开全体复查专家参加的预备会,会议内容包括:1、重申现场复查各位专家注意事项;2、介绍工程项目基本情况;3、明确现场复查要点,统一判定原则;4、确定复查专家分工,明确职责;5、确定现场复查日程表。
二、首次会议1、由复查组组长主持,全体复查专家参加,申报单位组织相关单位、人员参加,会议内容包括:2、组长宣布开会,介绍与会人员;3、确认现场复查日程表;4、申报单位进行书面汇报,汇报内容如下:(1)工程用途、概况、规模、主要工程量、合同工期等基本情况,工程立项、规划、环评、开工等建设程序的合法性;(2)工程质量要求,创优目标、计划和质量目标、计划及采取的措施;(3)工程的特点、难点、关键点;(4)针对特点、难点及关键点制订的质量控制措施和施工工艺;(5)四新技术在工程上的应用;(6)施工技术、质量创新点;(7)工程安全、环保、节能、进度情况;(8)工程经济效益;(9)工程交、竣工验收,质量评定情况,工程存在的不足和需要改进之处;(10)工程运营情况;(11)使用单位及相关单位对工程的评价,工程取得的成绩及荣誉。
如汇报不细,专家可以口头提问。
三、座谈会有条件的项目,可由申报单位组织政府监督部门、业主、用户、监理、设计单位代表参加座谈会。
申报单位、参建人员应予以回避。
会议内容:1、工程立项、规划、环评、开工等建设程序的合法性;2、总包与分包情况;3、是否按照设计和合同约定按期完成了全部工程量,有无甩项或未完成工程;4、对工程建设质量的评价;5、对工程建设单位的总体评价、满意程度;6、交、竣工验收及质量评定基本情况;7、工程运营后使用情况,投入使用后的经济效益和社会效益等。
四、现场检查应根据具体工程类别、规模、使用功能,预先确定检查路线、关键部位,有针对性采取抽查方式。
必要时可携带便携式仪器设备进行抽查。
本项目检查按照各专业的复查要点,并按以下要求进行:(一)符合性检查:1、设计、施工质量状况与汇报的一致性;2、有无设计、施工造成的功能性缺陷;3、有无设计、施工造成的永久性质量、安全隐患;4、有无违反设计规范、施工验收规范等做法。
中国建设工程鲁班奖(国家优质工程)评选工作实施细则第一条为了贯彻实施中国建筑工程鲁班奖(国家优质工程)评选办法,(以下简称“评选办法”)使广大建筑施工企业和各省、自治区、直辖市建筑业协会(联合会)和有关行业建设协会(以下简称“地区(行业)协会”)对《评选办法》全面了解,便于中国建筑工程鲁班奖(国家优质工程)(以下简称鲁班奖)的申报、复查、评审和表彰工作,提高推荐,申评工作质量,做到公平、公正、公开、和科学,特制定本细则。
第二条鲁班奖是我国建筑工程质量最高奖,整体工程应是安全、适用、美观且为一次成优、处处体现精细、施工技术先进的工程,其工程质量应达到国内领先水平,具体体现在:一、坚持优中选优精品工程的原则1、地基基础与主体结构安全、可靠、耐久。
(1)地基承载力、复合地基承载力及单桩竖向抗压承载力一次检测达到设计值,桩基完整检测Ⅰ类桩比例不小于90%,无Ⅲ、Ⅳ类桩。
(2)建(构)筑物沉降变形符合设计要求,观测数据正常或已经稳定,日均沉降速度<0.01~0.04mm;一级工程,最后三个周期观测中每周期沉降量不大于倍测量中误差。
(3)各类建(构)筑物全高和层高垂直度偏差值控制标准高于国家标准。
(4)获得省部级优质结构奖的地区(行业)协会证明文件,或创鲁班奖工程中间检查评价记录。
(见表2、表3)2、装饰工程做工讲究、精致细腻。
(1)满足建筑功能和使用安全的要求,性能检测实得分应≥90分。
(2)工程在舒适性等方面满足用户要求,观感质量评分≥90分。
(3)有特殊要求的功能质量应达到相关的专业要求。
(4)工程限值实测质量偏差低于国家标准和规范的允许值。
3、防水工程不渗不漏。
(1)防水质量满足设计等级标准要求。
(2)蓄水(淋水)试验资料齐全,防水层及细部无渗漏和积水。
4、设备安装工程安全可靠美观,保证使用功能。
(1)承压管道,设备水压试验检测实得分值大于或等于85%。
(2)接地,防雷装置的接地电阻一次测试实得分值100%。

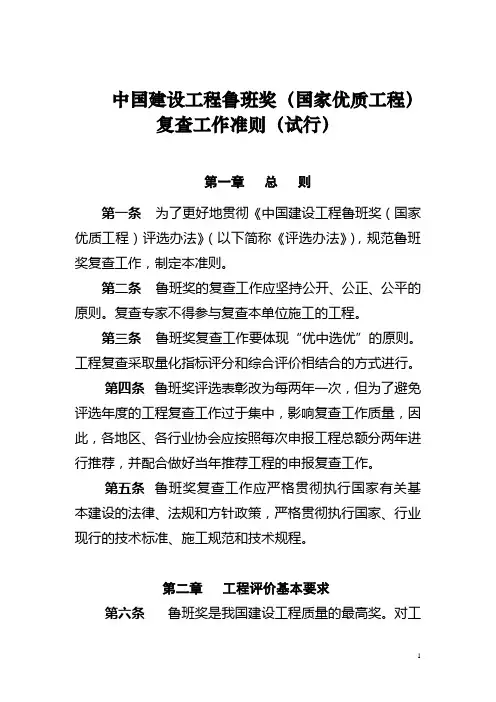

中国建设工程鲁班奖(国家优质工程)复查工作准则(试行)第一章总则第一条为了更好地贯彻《中国建设工程鲁班奖(国家优质工程)评选办法》(以下简称《评选办法》),规范鲁班奖复查工作,制定本准则。
第二条鲁班奖的复查工作应坚持公开、公正、公平的原则。
复查专家不得参与复查本单位施工的工程。
第三条鲁班奖复查工作要体现“优中选优”的原则。
工程复查采取量化指标评分和综合评价相结合的方式进行。
第四条鲁班奖评选表彰改为每两年一次,但为了避免评选年度的工程复查工作过于集中,影响复查工作质量,因此,各地区、各行业协会应按照每次申报工程总额分两年进行推荐,并配合做好当年推荐工程的申报复查工作。
第五条鲁班奖复查工作应严格贯彻执行国家有关基本建设的法律、法规和方针政策,严格贯彻执行国家、行业现行的技术标准、施工规范和技术规程。
第二章工程评价基本要求第六条鲁班奖是我国建设工程质量的最高奖。
对工程的整体水平应从以下五个方面进行综合评价:(一)工程必须安全、适用、美观1、各项技术指标符合国家工程建设标准、规范、规程。
2、工程设计先进合理,功能齐全,满足使用要求。
3、地基基础与主体结构安全稳定可靠,满足设计要求。
4、设备安装规范,管线布置合理美观,系统运行平稳,安全可靠。
5、工程装饰细腻,工艺考究,观感质量上乘。
6、工程资料内容齐全、真实有效、编目规范,具有可追溯性。
(二)积极推进技术进步与科技创新1、获得省(部)级及以上科技进步奖或获得省(部)级及以上工法或发明专利、实用新型专利。
2、推广应用建筑业十项新技术六项以上,且成效显著;积极采用新技术、新工艺、新材料、新设备并在关键技术和工艺上有所创新。
3、通过省(部)级及以上新技术(科技)示范工程验收,其成果达到国内先进水平。
(三)施工过程符合“四节一环保”1、在节能、节地、节水、节材等方面符合绿色施工规定的指标。
2、在环境保护方面符合国家有关规定,环保等专项验收合格。
3、获得地市级及以上文明工地或全国绿色施工示范工程荣誉称号。
国家优质工程评审机构和评审程序是什么? -工程2019-01-01国家优质工程评审机构和评审程序是什么?第1条审定委员会为国家优质工程奖的最高组织机构,由协会、企业和行业的有关领导、工程质量专家组成,。
审定委员会的主要职责是对推荐参评国家优质工程的项目进行审核并做出决定,指导制定、审定国家优质工程审定与办法。
第2条审定委员会设主任委员1名,副主任委员1—3名。
审定委员会会议一般一年召开一次,必要时可由主任委员提议随时召开。
第3条审定委员会下设办公室。
办公室设在中国施工企业管理协会秘书处,成员由审定委员会主任委员确定。
办公室负责国家优质工程奖评选日常工作和国家优质工程专家的管理工作。
国家优质工程专家聘用管理办法另行制定。
第4条国家优质工程的评审工作,按下列程序进行:(一)办公室对申报工程的申报资料进行审查,对符合申报、评选条件的工程,组织、安排专业工程专家组现场复查,《》()。
(二)各专业工程专家组对所负责的专业工程项目,按照国家优质工程复查的要求、程序,逐一到现场进行复查,并提供复查。
(三)办公室组织召开专家组组长复查汇报会,由专家组组长汇报各专家组的复查情况和意见,办公室根据各专家组的复查意见和本办法规定,向审定委员会提交国家优质工程(工程名单)正式推荐报告。
第5条审定委员会召开审定会议,对推荐获国家优质工程奖的候选工程项目进行审查、质询、评议,并以投票的方式评选家优质工程金质奖、银质奖。
第6条审定委员会审定结果应当在协会主办的网站上进行为期十五天的公示。
在公示期间社会各界有异议的工程,应予核查。
一经查实,取消其国优工程参选。
公示期间社会各界无异议的工程,正式确定为国家优质工程。
目录1、1999-2005年获鲁班奖的电力工程一览表2、2002-2004获国优奖的电力工程一览表3、国家优质工程奖申报程序及申报资料要求4、国家优质工程现场复查会议程序5、国优现场复查各方汇报要点6、火电厂国优工程现场复查表7、申报鲁班奖应注意的事项8、二○○五年申报鲁班奖(国优)火电项目第一年主要技术经济指标对比表1、1999-2005年获鲁班奖的电力工程一览表2、2002-2004获国优奖的电力工程一览表3、国家优质工程奖申报程序及申报资料要求(一)申报工作由各行业、地方协会负责组织,并严格按照《国家优质工程审定与管理办法》的要求和附表名额认真组织申报。
国资委所属企业可按办法的要求自行组织申报。
(二)推荐申报的国家优质工程,应是与批准立项项目一致且一次成优的工程,并已经获得省、部级(或相应级别)工程质量奖。
凡复查时发现有质量问题而后又整修的工程,不能评为国家优质工程。
(三)申报国家优质工程按申报表的内容填写,申报表一式三份。
每个项目应付彩色照片不少于14张并装订成册(其中工程全貌3-4张,基础施工2-3张,结构施工2-3张,主体设备安装照片2-3张,竣工后2-4张,工程重要和独具特色的部位2张以上),每张相片须附简要说明,并刻入一张光盘或拷贝到U盘。
(四)工程介绍光盘一张(一般10分钟,住宅小区15分钟)。
包括创优计划、全员创优意识、质量控制措施介绍。
工程全貌,主要施工过程,工程的重要部位、隐蔽部位的施工质量控制措施、小区的物业管理等。
(五)《申报表》由国家工程建设质量奖审定委员会办公室发放(复制有效),表格填写需黑色碳素墨水用正楷填写或黑色四号GB2312楷体打印,申报表须加盖红色公章。
(六)国家优质工程申报材料由四部分组成:(1)申报表2份;(2)申报资料1份(装订有1份申报表);(3)工程简介光盘1份;(4)工程彩色照片光盘(或U盘)。
(七)申报资料装订要求如下:1、装订尺寸为A4纸规格。
附件3:
国家优质工程现场复查会议程序
该会议由复查组长主持。
一、签到
二、组长宣布正式开会
1、各位领导、各位来宾,我们国家优质工程复查专家组(复查组名称)受国家工程建设质量奖审定委员会和中国施工企业管理协会的委托,对(主申报单位名称)申报评选国优的工程(工程名称)进行现场复查。
下面请让我介绍一下我们专家组的成员:……
2、请主申报单位介绍来宾
3、根据国家优质工程审定与管理办法的纪律规定和审定委员会的要求,我们专家组一行在复查期间将坚决遵守《国家优质工程现场复查专家行为规范》的规定,请大家给予配合和监督,并请把反馈表填好后及时寄到国家工程建设质量奖审定委员会办公室。
二、宣布复查期间的时间安排和复查的程序、内容,提出需申报单位配合的要求
1、对该工程复查过程的安排
2、提出座谈会的汇报顺序和内容(据到会的单位和人员而
定)
3、需(准备)审查的资料
4、针对性询问
四、各申报单位进行汇报(针对要点,做好记录)
五、介绍工程设计、施工过程的技术创新内容及特殊部位的施工过程
六、审查资料(针对要点,做好记录)
七、现场的检查(针对要点,做好记录)
1、根据汇报的情况和对工程的了解,制定出检查的路线、部位和检查的内容等并做好专家之间的检查分工。
2、注意设计方面问题的复查。
八、现场讲评
1、讲评前须召开专家组内部会议,统一意见和看法。
2、禁止在讲评会上发布带有倾向性和结论性的意见。
3、对国优的宣传要准确,宣传国优的导向、指导思想要明确。
九、会议结束
对复查期间的接待和对复查工作的配合表示感谢。
(注:组长可据现场情况调整相关内容)。
