房屋建筑工程实测实量实施方案一、前期准备工作1.1确定实测实量的目的和要求,包括建筑设计的验证、实际结构的验收、施工质量的检测等。
1.2制定实测实量的计划,确定测量的范围、方法和周期。
1.3配置测量仪器设备,包括测量仪器、辅助设备和保养保管工具等。
1.4培训测量实施人员,包括了解测量仪器设备的使用方法、测量技术要点和安全操作规程等。
二、实测实量工作2.1测量点的确定2.1.1根据建筑设计图纸和实际情况确定测量点的位置和数量。
2.1.2选择适当的测量仪器,如全站仪、水平仪、测角器等。
2.2基准控制测量2.2.1建立建筑工程的控制基准点,确定测量坐标系和控制参数。
2.2.2进行基准控制测量,包括控制点的设置和基准线的测量等。
2.3结构测量2.3.1进行结构尺寸的测量,包括墙体厚度、柱间距、梁高等。
2.3.2使用合适的测量方法和工具,如钢卷尺、刷墙仪等。
2.4位置测量2.4.1进行建筑物的位置测量,包括建筑物的外轮廓、楼面标高等。
2.4.2使用全站仪等设备进行位置测量,并记录测量结果。
2.5倾斜测量2.5.1对建筑物的倾斜度进行测量,包括水平倾斜度和垂直倾斜度。
2.5.2使用水平仪和倾角仪等设备进行倾斜测量。
2.6其他测量2.6.1按照需要进行其他测量内容,如地基沉降测量、室内测量等。
2.6.2使用相应的测量方法和工具进行测量,并记录测量结果。
三、数据处理与分析3.1对实测实量数据进行处理和分析,包括计算误差、调整数据等。
3.2制作实测实量报告,包括测量数据表、数据处理图表等。
3.3进行实测实量数据的对比分析,与建筑设计进行对照,评估建筑工程的质量和可行性。
四、质量监控与检验4.1对实测实量数据进行质量监控,检验数据的准确性和可靠性。
4.2针对实测实量结果中存在的问题,进行质量检验,查找原因。
4.3提出问题解决方案,针对存在的质量问题进行整改和改进。
五、总结与建议5.1总结实测实量工作的经验和教训,提出改进的建议。
建筑工程实体实测实量方案一、前言建筑工程实体实测实量方案是指在建筑工程施工过程中,通过对建筑实体进行实际测量和实际量化的工作,以保证施工质量和工程进度的符合设计要求。
本方案旨在确保建筑工程施工过程中的实体实测实量工作能够科学、合理、准确地进行,保障工程质量,保障施工进度。
二、实体实测实量内容1. 建筑结构测量在建筑工程施工过程中,需要对建筑结构进行测量和检验,以确保其符合设计要求。
常见的测量内容包括建筑结构尺寸的测量、结构变形的监测、结构材料的强度检验等,在具体实测实量过程中,需要根据设计要求进行测量和检验,并尽可能减小误差。
2. 建筑设备测量建筑设备是建筑工程中重要的组成部分,其性能和质量对工程的稳定性和使用寿命有着重要影响。
在建筑工程实体实测实量中,需要对建筑设备进行压力测试、温度测试、电气性能测试等,以确保设备的性能和质量符合设计要求。
3. 建筑装饰测量建筑装饰是建筑工程的重要组成部分,其装饰效果和质量直接关系到建筑的美观度和使用舒适度。
在建筑工程实体实测实量中,需要对建筑装饰材料进行尺寸测量、表面平整度检验、色彩和质感测试等,以确保装饰效果和质量符合设计要求。
4. 安全检测建筑工程安全是施工过程中的重中之重,只有确保安全才能确保工程质量和工期。
在建筑工程实体实测实量中,需要对建筑结构、设备和装饰进行安全检测,以确保工程过程中不发生安全事故。
三、实体实测实量方法1. 测量仪器的选择在实体实测实量过程中,需要根据具体的实测内容选择合适的测量仪器。
常见的测量仪器包括激光测距仪、测量尺、水准仪、温度计、电表等。
在选择测量仪器时,需要根据测量的准确度要求和实测条件进行选择。
2. 测量方法在实体实测实量过程中,需要根据具体实测内容选择合适的测量方法。
常见的测量方法包括直接测量法、间接测量法、比较测量法等。
在具体实测过程中,需要根据具体情况选择合适的测量方法,并尽可能减小误差。
3. 测量数据的处理在实体实测实量过程中获得的测量数据需要进行合理处理。
目录一. 编制依据 (2)二.工程概况 (2)三.实测实量准备 (3)1.实测实量仪器准备 (3)2.组织构架 (3)四.实测实量工作范围及完成时间 (4)五.实测实量工作内容 (4)1.土建部分 (4)2.装修部分 (5)六.实测实量方法 (5)1.砼工程 (5)2.砌筑工程 (6)3.抹灰工程 (6)4.水泥砂浆地面工程 (7)5.涂料工程 (7)6.墙砖或石材铺贴工程 (7)7、地砖或石材铺贴工程 (7)8、室内门工程 (7)9、洁具工程 (7)七. 实测实量合格评判标准 (7)八. 实体偏差返修方法 (8)1.砼工程 (8)2.抹灰工程 (8)3.水泥砂浆地面工程 (9)4.涂料工程 (9)5.墙砖或石材铺贴工程 (9)6.地砖或石材铺贴工程 (9)7、室内门工程 (9)8、洁具工程 (10)九.实体偏差预防方法 (10)1.模板工程 (10)2.砼工程 (10)3.抹灰工程 (11)4.水泥砂浆地面工程 (11)5.涂料工程 (12)6.墙砖或石材铺贴工程 (12)7、室内门工程 (12)一、编制依据1)《混凝土结构工程施工及验收规范》GB50204-;()2)《混凝土质量控制标准》GB50164-;3)《砌体工程施工及验收规范》GB50203-;4)《建筑地面工程施工及验收规范》GB50209-;5)《建筑装饰装修工程质量验收规范》GB50210-;6)《建筑工程施工质量验收统一标准》GB50300-;7)本工程施工图纸和施工组织设计。
二、工程概况工程名称: 保利汕尾金町湾A004地块项目设计单位: 筑博设计股份建设单位: 汕尾市保利房地产开发监理单位: 广东重工建设监理总包单位: 广州富利建筑安装工程施工安全监督机构: 汕尾市建筑工程安全监督站勘察单位: 广东省重工建筑设计院工程地址: 汕尾市汕马公路金町路段南侧本工程为住宅小区, 总建筑面积为84875.61㎡, 其中7#8#、15#-17#、23#-25#情景房为一期工程, 建筑面积7153.36㎡。
实测实量策划书3篇篇一《实测实量策划书》一、项目背景为了确保项目的施工质量达到预期标准,提高工程品质,特制定本实测实量策划书,以规范和指导实测实量工作的有序开展。
二、实测实量目标1. 明确质量标准,确保各项实测指标符合相关规范和设计要求。
2. 通过实测实量及时发现质量问题,采取有效措施进行整改,提升整体质量水平。
三、实测实量范围及内容1. 范围:涵盖项目的各个施工区域,包括但不限于主体结构、砌体、抹灰、地面等。
2. 内容:包括但不限于垂直度、平整度、截面尺寸、阴阳角方正等各项关键指标。
四、实施步骤1. 组建实测实量小组,明确小组成员职责。
2. 制定详细的实测实量计划,确定测量时间、部位和频率。
3. 进行现场实测实量工作,严格按照标准操作。
4. 记录实测数据,整理成册,建立质量档案。
五、质量控制措施1. 对实测实量人员进行培训,确保测量方法准确。
2. 定期对测量仪器进行校准和维护。
3. 建立质量检查和审核机制,确保数据真实性和可靠性。
六、问题处理及整改1. 针对实测实量中发现的问题,及时通知相关责任部门和人员。
2. 制定整改措施和时间表,督促整改落实。
3. 对整改情况进行复查,确保问题得到有效解决。
七、数据分析与应用1. 定期对实测实量数据进行统计分析,找出质量问题的规律和趋势。
2. 根据分析结果,调整施工工艺和管理措施,持续改进质量。
八、沟通与协调1. 实测实量小组与各施工部门保持密切沟通,及时反馈问题和建议。
2. 与监理单位、建设单位等做好协调工作,确保工作顺利开展。
2. 向项目管理层和相关方汇报实测实量情况,接受监督和指导。
篇二《实测实量策划书》一、策划背景随着项目建设的推进,为了确保工程质量达到预期标准,需要对各项工程指标进行实测实量,以便及时发现问题、解决问题,提升整体工程品质。
二、目标与任务1. 目标:通过科学、规范、准确的实测实量,实现对工程质量的有效把控。
2. 任务:确定实测实量的范围和内容。

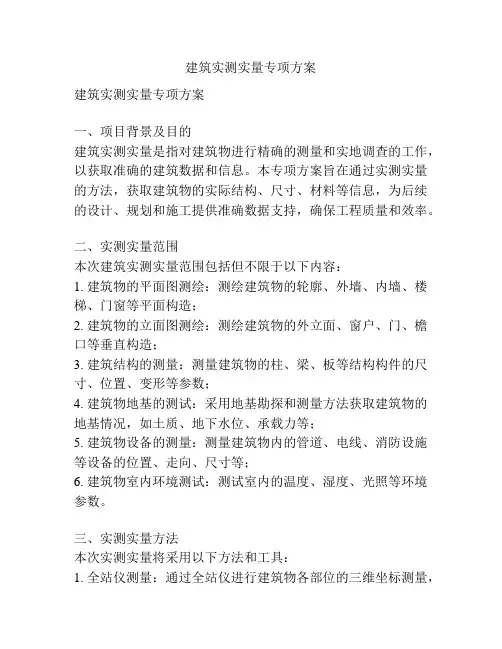

建筑实测实量专项方案建筑实测实量专项方案一、项目背景及目的建筑实测实量是指对建筑物进行精确的测量和实地调查的工作,以获取准确的建筑数据和信息。
本专项方案旨在通过实测实量的方法,获取建筑物的实际结构、尺寸、材料等信息,为后续的设计、规划和施工提供准确数据支持,确保工程质量和效率。
二、实测实量范围本次建筑实测实量范围包括但不限于以下内容:1. 建筑物的平面图测绘:测绘建筑物的轮廓、外墙、内墙、楼梯、门窗等平面构造;2. 建筑物的立面图测绘:测绘建筑物的外立面、窗户、门、檐口等垂直构造;3. 建筑结构的测量:测量建筑物的柱、梁、板等结构构件的尺寸、位置、变形等参数;4. 建筑物地基的测试:采用地基勘探和测量方法获取建筑物的地基情况,如土质、地下水位、承载力等;5. 建筑物设备的测量:测量建筑物内的管道、电线、消防设施等设备的位置、走向、尺寸等;6. 建筑物室内环境测试:测试室内的温度、湿度、光照等环境参数。
三、实测实量方法本次实测实量将采用以下方法和工具:1. 全站仪测量:通过全站仪进行建筑物各部位的三维坐标测量,获取准确的空间位置信息;2. 激光测距仪测量:利用激光测距仪对建筑物的尺寸进行精确测量,包括长度、宽度、高度等;3. 磁感应测量:采用磁感应传感器对建筑物的钢结构以及埋地管线等进行测量;4. 温湿度仪测量:使用温湿度仪对室内环境温度、湿度进行测量;5. 地基勘探工具:包括取样器、探针、声波传感器等,用于测量地基土质、承载力等参数。
四、团队组成本次实测实量团队由以下人员组成:1. 建筑测绘师:负责建筑物的平面图和立面图测量、绘制;2. 结构工程师:负责建筑物结构的测量和分析;3. 土木工程师:负责建筑物地基的测试和分析;4. 设备工程师:负责建筑物设备的测量和记录;5. 环境工程师:负责建筑物室内环境的测试和记录。
五、实测实量流程本次实测实量将按照以下流程进行:1. 制定实测实量计划:根据实际情况和需求,制定实测实量的详细计划,并制定测量任务分工;2. 实地勘察:对建筑物进行实地勘察,了解建筑物的基本情况和测量难点;3. 测量设备准备:准备好所需的测量仪器和工具,并检查其正常工作;4. 实测实量操作:按照实测实量计划,进行实际的测量工作,保证数据的准确性和可靠性;5. 数据处理与分析:对测量收集到的数据进行处理和分析,生成相应的图纸和报告;6. 结果汇报和交流:向委托方汇报实测实量结果,并与相关专业人员进行交流和讨论;7. 结果使用和保密:使用实测实量结果的部门和个人需严格遵守相关规定,确保数据的安全和保密。

XXXXX项目实测实量工作方案一、实测实量目的为提升XXXXX项目工程质量, 加强质量过程控制, 采用过程测量方法评估质量管理状况, 尽可能减少对质量的观感判断, 经过测量数据表示结果, 经过定期评估, 识别高质量风险项目, 跟踪和落实质量风险管理措施以消除质量隐患, 提高质量管理水平。
二、实测实量操作细则2.1、实施实测实量项目及内容:以上项目的实测实量评判标准、测量方法及示例详见附件2。
2.2、 实测实量工作开始时间三、 各方实测实量比例的确定建立分包、 总包、 监理、 业主四级实测实量检查体系, 分包、 总包实测比例为100%, 监理单位实测比例为30%, 业主实测比例为10%。
四、 实测实量工作流程五、实测实量评价规则每月25日前监理部根据当月抽查的实测实量数据组织对实测项目进行一次评估( 详见附表3) , 按照合格率将质量分为优、量、中、较差、差五个等级。
具体对应如下:合格率≥95 85%≤t<95% 75%≤t<85% 65%≤t<75% <65% 质量评价优良中较差差六、实测实量奖惩措施6.1根据实测结果给予经济处罚。
6.2在月度实测实量中, 如有单位评价为中及以下时, 监理部项目部负责人需要约谈项目实际负责人, 要求对质量问题进行整改。
6.3 对实测实量工作中多次出现同类问题以及出现质量问题拒不整改或整改不到位的单位进行处罚。
八、实测实量人员和工具配备8.1监理部实测实量工作人力投入安排表8.2总包单位实测实量工作人力投入安排表8.3建设单位实测实量工作人力投入计划表8.4实测实量工具配备要求实测实量工作工具配备计划表九、成立实测实量领导小组组长: XXX副组长: XXX十、其它有关要求8.1 为确保实测实量工作顺利开展, 在实测前必须制定详细的实测实量工作方案, 成立组织机构, 并召开启动会( 详见附件1) 。
8.2 根据管理方案要求各单位必须成立对应的实测实量工作小组( 三天内报监理部) , 明确负责人、实测员, 并建立实测实量档案, 确保各项测量数据均具有可追溯性。

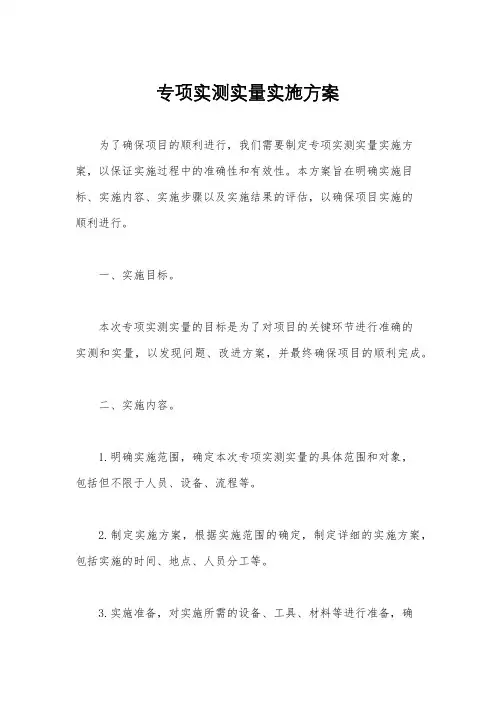

专项实测实量实施方案为了确保项目的顺利进行,我们需要制定专项实测实量实施方案,以保证实施过程中的准确性和有效性。
本方案旨在明确实施目标、实施内容、实施步骤以及实施结果的评估,以确保项目实施的顺利进行。
一、实施目标。
本次专项实测实量的目标是为了对项目的关键环节进行准确的实测和实量,以发现问题、改进方案,并最终确保项目的顺利完成。
二、实施内容。
1.明确实施范围,确定本次专项实测实量的具体范围和对象,包括但不限于人员、设备、流程等。
2.制定实施方案,根据实施范围的确定,制定详细的实施方案,包括实施的时间、地点、人员分工等。
3.实施准备,对实施所需的设备、工具、材料等进行准备,确保实施过程中的顺利进行。
4.实施过程,按照实施方案的要求,进行实施工作,确保实施过程的准确性和规范性。
5.数据收集,对实施过程中产生的数据进行收集、整理和分析,为后续评估提供依据。
三、实施步骤。
1.确定实施计划,根据实施内容,制定详细的实施计划,包括时间节点、人员分工、工作任务等。
2.实施前准备,对实施所需的设备、工具、材料等进行准备,确保实施前的一切准备工作就绪。
3.实施过程管理,对实施过程进行严格管理,确保按照实施方案要求进行,及时发现并解决实施中出现的问题。
4.数据收集与整理,对实施过程中产生的数据进行及时收集、整理和分析,为后续评估提供准确的数据支持。
5.实施结果评估,对实施结果进行评估,发现问题、总结经验教训,并提出改进意见。
四、实施结果评估。
1.对实施结果进行全面评估,包括实施过程中的问题、改进措施、实施效果等。
2.总结经验教训,为后续项目实施提供借鉴和参考。
3.提出改进意见,对实施过程中存在的问题和不足进行分析,提出改进措施和建议。
通过本次专项实测实量实施方案的制定和实施,我们将能够发现问题、改进方案,确保项目的顺利进行。
希望全体参与人员能够严格按照本方案要求进行实施,确保实施过程的准确性和有效性。

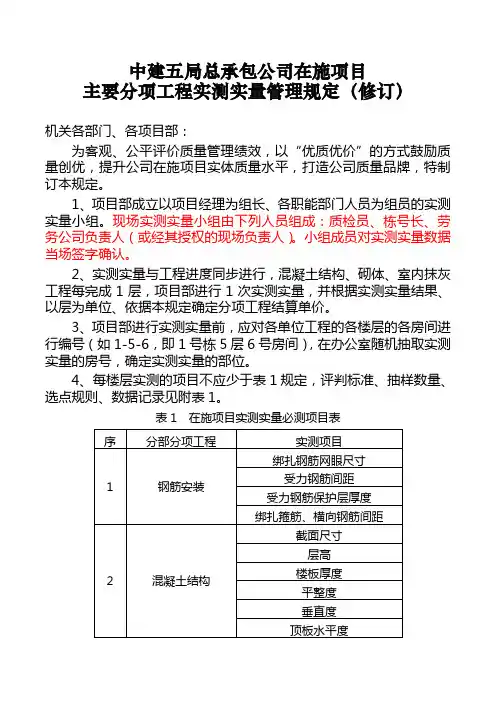

中建五局总承包公司在施项目主要分项工程实测实量管理规定(修订)机关各部门、各项目部:为客观、公平评价质量管理绩效,以“优质优价”的方式鼓励质量创优,提升公司在施项目实体质量水平,打造公司质量品牌,特制订本规定。
1、项目部成立以项目经理为组长、各职能部门人员为组员的实测实量小组。
现场实测实量小组由下列人员组成:质检员、栋号长、劳务公司负责人(或经其授权的现场负责人)。
小组成员对实测实量数据当场签字确认。
2、实测实量与工程进度同步进行,混凝土结构、砌体、室内抹灰工程每完成1层,项目部进行1次实测实量,并根据实测实量结果、以层为单位、依据本规定确定分项工程结算单价。
3、项目部进行实测实量前,应对各单位工程的各楼层的各房间进行编号(如1-5-6,即1号栋5层6号房间),在办公室随机抽取实测实量的房号,确定实测实量的部位。
4、每楼层实测的项目不应少于表1规定,评判标准、抽样数量、选点规则、数据记录见附表1。
表1 在施项目实测实量必测项目表序分部分项工程实测项目1 钢筋安装绑扎钢筋网眼尺寸受力钢筋间距受力钢筋保护层厚度绑扎箍筋、横向钢筋间距2 混凝土结构截面尺寸层高楼板厚度平整度垂直度顶板水平度3 填充墙砌体垂直度平整度方正性4 室内抹灰垂直度平整度阴阳角方正5、项目部在每月劳务结算前将当月实测实量情况以电子版报表(附表1)形式通过协同报公司技术质量部、商务合约部,项目部存留各方签字认可的纸质版。
6、项目部按表2规定,对劳务队进行奖罚。
表2 实测实量与分项工程结算单价对应表实测项目对应分项工程按劳务分包合同结算合格率奖励合格率标准处罚合格率标准备注钢筋四项(绑扎钢筋网眼尺寸、受力钢筋间、受力钢筋保护层厚度、绑扎箍筋、横向钢筋间距)平均合格率钢筋安装85%-90%合格率>90%,每增加1%,单价增加1%合格率<85%,每降低1%,单价降低1%如本月施工完成的分项工程不能在当月结算前完成实测实量,则计入下月工程结算。

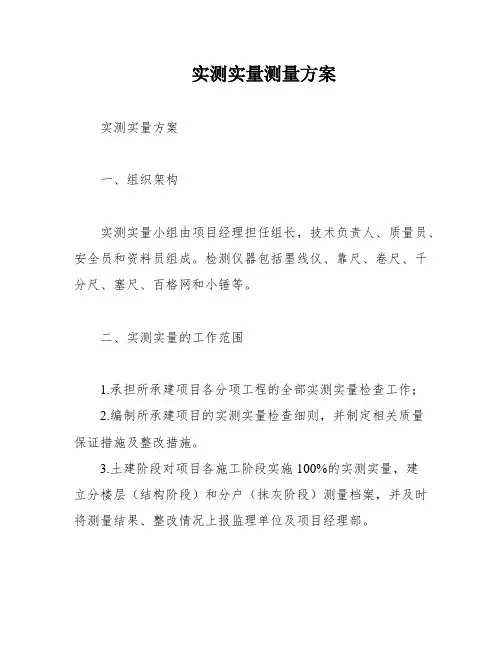

实测实量测量方案实测实量方案一、组织架构实测实量小组由项目经理担任组长,技术负责人、质量员、安全员和资料员组成。
检测仪器包括墨线仪、靠尺、卷尺、千分尺、塞尺、百格网和小锤等。
二、实测实量的工作范围1.承担所承建项目各分项工程的全部实测实量检查工作;2.编制所承建项目的实测实量检查细则,并制定相关质量保证措施及整改措施。
3.土建阶段对项目各施工阶段实施100%的实测实量,建立分楼层(结构阶段)和分户(抹灰阶段)测量档案,并及时将测量结果、整改情况上报监理单位及项目经理部。
4.装修阶段对项目各施工阶段实施100%的实测实量,分户测量档案,并及时将测量结果、整改情况上报监理单位及项目经理部。
三、实测实量的工作内容土建部分:序号12345678910111213分部工程实测内容水泥砂浆抹灰工程砼工程墙柱表面平整度墙柱垂直度顶棚表面平整度楼板截面尺寸偏差粘结层强度表面平整度垂直度阴阳角方正度门洞口高宽厚房间方正度窗框内侧与墙面内侧大小头偏差地面工程表面水平度允许偏差8mm8mm5mm8mm,-5mm饱满度≥90%,粘结力≥0.2Mpa 3mm3mm3mm检查工具2米靠尺+塞尺2米靠尺+塞尺激光墨线仪+卷尺钻孔检测抽心检查2米靠尺+塞尺2米靠尺+塞尺直角尺卷尺(厚度≤5mm)3mm3mm10mm卷尺卷尺2米靠尺+塞尺激光墨线仪装修部分:序号12345678910111213分部工程涂料工程实测内容表面平整度立面垂直度阴阳角方正度表面平整度允许偏差3mm3mm3mm3mm2mm3mm无空鼓2mm2mm5-8mm8-12mm30mm800mm检查工具2米靠尺+塞尺2米靠尺直角尺2米靠尺+塞尺2米靠尺直角尺全屋小锤轻敲2米靠尺+塞尺2米靠尺XXX或钢卷尺XXX或钢卷尺钢卷尺钢卷尺墙砖或石材铺贴立面垂直度阴阳角方正度空鼓地砖或石材铺贴表面平整度门框的正、侧面垂直度室内门安装内门扇与地面留缝宽度厨/卫门扇与地面留缝宽度洁具安装马桶水箱与墙面的距离,以及淋浴房短边的净空尺寸,是测量建筑物中一些关键尺寸的重要指标。
建筑实测实量方案建筑实测实量方案是指在建筑工程的施工过程中,通过对工程施工中各项指标的实测和实量,对施工现场的情况进行具体的评估和监测,从而保证工程质量和工期的控制。
本文将详细介绍建筑实测实量方案的主要内容和步骤。
一、实测实量方案的编制实测实量方案的编制是建筑施工管理的重要环节,其目的是为了掌握工程进度和质量情况,对施工计划进行科学合理的调整和优化。
在编制实测实量方案时,需要考虑以下几个方面:1.确定实测实量的内容实测实量的内容主要包括施工工艺参数、施工设备和材料的使用情况、工序的质量检验和工期的进度控制等。
在确定实测实量的内容时,需要充分考虑工程的特点和施工过程中的关键环节,以确保方案的有效性和实用性。
2.确定实测实量的方法和仪器实测实量的方法和仪器是保证实测数据准确性和可靠性的关键。
在确定实测实量的方法和仪器时,需要充分考虑施工现场的情况和测量的具体要求,选择适用的测量方法和仪器,以确保实测数据的准确性和可靠性。
3.确定实测实量的频率和时机实测实量的频率和时机主要根据施工进度和质量要求来确定。
在确定实测实量的频率和时机时,需要充分考虑施工过程中的关键节点和检验要求,选择适当的时间和频率进行实测实量,以确保实测数据的准确性和及时性。
4.确定实测实量的责任部门和人员实测实量的责任部门和人员主要负责实施实测实量工作和数据记录,需要具备相关的专业知识和测量技能。
在确定实测实量的责任部门和人员时,需要充分考虑实测实量的要求和施工现场的情况,选择具备相关经验和能力的人员,以确保实测数据的准确性和完整性。
二、实测实量方案的实施步骤实测实量方案的实施分为以下几个步骤:1.数据采集实施实测实量的第一步是数据采集,即根据实测实量方案的要求和工程的实际情况,使用适当的测量仪器和方法对相关数据进行采集。
数据采集过程需要注意测量的准确性和方法的规范性,记录所采集到的数据。
2.数据整理和分析数据采集完成后,需要对采集到的数据进行整理和分析,以便对工程的实际情况进行评估和监测。
X/X工程实测实量方案编制:审核:审批:目录1、基本规定 (2)2、质量目标 (2)3、操作要求 (2)3.1柱及构件截面尺寸偏差 (2)3.2表面平整度 (3)3.3垂直度 (3)3.4顶板水平度 (4)3.5外门窗洞口尺寸偏差 (5)3.6砌筑节点 (6)3.7室内净高偏差 (6)3.8阴阳角方正 (7)3.9房间开间/进深偏差 (8)3.10方正度 (8)3.11地面表面平整度 (9)3.12地面水平度极差 (10)3.13户内门洞/外墙窗内侧墙体厚度极差 (10)3.14裂缝/空鼓 (11)3.15楼板厚度 (12)4、分公司复核办法 (12)5、实测实量介入与退出时间 (14)6、实测实量允许偏差值 (14)1、基本规定1.1根据工程不同施工阶段对工程实体质量进行实测检查,此项工作作为分公司质量检查、考核一个重要指标。
1.2项目部必须配备的测量工具有激光投线仪、测距仪、钢卷尺、靠尺、塞尺、阴阳角尺、线锤等仪器,每个小组配备不少于一套。
1.3各楼栋责任工长负责实测实量工作,质检员负责监督,并整理数据进行分析,技术部提出改进措施。
2、质量目标本项目房建工程混凝土主体结构实测实量每层楼平均分≥92%,不合格值不允许超过允许偏差值的1.5倍。
砌筑、抹灰等分项实测实量每层楼平均分≥95%,不合格值不允许超过允许偏差值的1.5倍。
所有实测允许偏差均参照国家质量验收规范执行,实测实量数据超出允许偏差时,应在此实测值记录上画圈做出不合格记号,以便判断不合格点是否超出允许偏差1.5倍和不合格点率。
当混凝土结构、砌体结构、装饰装修工程实测偏差值大于允许偏差的1.5倍,或不合格点率超出20%时,应整改合格后重新验收,并记录整改测量结果。
3、操作要求3.1柱及构件截面尺寸偏差说明:反映层高范围内砼柱施工尺寸与设计图尺寸的偏差。
测量工具:5米钢卷尺,以钢卷尺测量同一面柱截面尺寸,精确至毫米。
同一柱面作为1个实测区(每个柱子测相邻两个面,且所有同层柱子方向一致),每个实测区从地面向上300cm和1500cm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
***项目实测实量检查专项方案编制人: 审核人: 批准人:第一章工程概况及实测实量流程1.工程概况1.1.工程名称:***1.2.建设单位:***1.3.设计单位:***1.4.勘察单位:***1.5.监理单位:***1.6.施工单位:***1.7.建设地点:***1.8.开工日期:****年**月**日竣工日期:****年**月**日1.9.建筑形式:****2.实测实量操作流程2.1.组建实测实量小组2.1.1.指定小组人员2.1.2.测量工具的配备2.2.实测前准备:2.2.1.组织学习《产品质量实测实量操作指引》掌握实测的方法规则。
2.2.2.项目部向各班组进行交底,实测实量的方法、规则及意义。
2.2.3.测量人员对项目进行查阅,带足项目资料,记录表、预测图纸;2.2.4.检查丈量仪器有无差错,是否进行了检验;2.3.实测,2.3.1.实测时,把每层每户的混凝土结构工程、砌筑工程、抹灰工程、水电安装工程的偏差进行测量,2.3.2.把测量数据,及时的纪录在准备好的测量表上,或表在图纸的相应位置上;记录要字迹清晰明了,2.3.3.当一栋测量完成后,整理测量资料:计算各分项工程的合格率;2.3.4.建立分户、分层实测档案,汇总成册。
2.4.改进、提高2.4.1.从测量结果中分析薄弱环节;2.4.2.制定改进方案;2.4.3.落实改进方案到各班组;定期、定点、定项地进行单点改进。
2.4.4.改进后进行复查、总结。
第二章实测实量工作小组架构1.组织管理体系3.项目管理人员职责1.1.组长,(现场技术总工)全面负责实测实量工作的管理,为实测实量工作第一负责人。
策划,编制、落实《实测实量检查专项方案》。
组建实测实量工作组,明确岗位职责并进行考核。
对实测实量的人员、仪器进行合理安排,加强对实测实量工作的控制,定期召开实测实量工作组会议,保证实测实量工作的有序进行。
带领各组成员努力实现项目部对实测实量的目标。
执行实测实量的相关标准、规范,定期进行记录检查,并采取纠正和预防措施,实施持续改进。
1.2.副组长(技术员)岗位职责协助组长,副组长建立健全实测实量管理的各项制度和措施,确保实测实量的顺利进行。
按照实测实量的主要职能分工,协调、配合。
参与《实测实量检查专项方案》的编制工作,落实本方案,确保实测实量工作目标的实现。
增强实测实量的检测力度,检查各项实测实量工作进行情况。
负责实测实量的管理工作,组织自查、自评。
协同组长开展各项工作,管理好实测实量成员。
1.3.组员(质检员)岗位职责认真细阅有关图纸,参加设计图纸交底,了解设计意图,掌握集团关于实测实量的技术规范、质量评定标准。
根据工程特点排列出重点关键部位质量监控点。
督促、实施质量技术措施,做好工程质量的检查和评定工作。
1.3.4深入现场操作点,严格操作过程的质量监控,及时向作业人员反馈操作质量评定信息并做好记录。
1.3.5对检验出的不合格的分项工程部位如实及时的填写。
1.3.6负责对工程实际存在的或潜在的不合格因素进行调查分析。
依据实测实量控制措施,加强施工全过程的动态质量监控。
各阶段与实测实量小组成员一起做好实测实量的工作,做好各项记录。
及时向上级报告各分部分项的实测实量结果,确保实测实量资料的完整、准确。
第三章工程实测实量内容第一节混凝土结构墙长度中间水平放靠尺测量1次表面平整度。
跨洞口 别作为判断该指标合格率的3个计算点。
砼柱:可以不测表面平整度。
2.3.示例: 3 .垂直度3.1. 合格标准:[0, 8]mm 3.2. 测量方法和数据记录:剪力墙:任取长边墙的一面作为1个实测区。
累计实测实量20个实测区。
当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30CM 位置,分别按以下原 则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底 端接触到下部地面位置时测1次垂直度。
砼墙体洞口一侧为垂直度必测部位。
这 2个实测值分别作为判断该实测指标合格率的2个计算点。
当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30CM 和墙中间位置,分别 按1 .截面尺寸偏差1.1. 合格标准:截面尺寸偏差[ — 5, 8]mm以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。
同一墙/柱面作为1个实测区,累计实测实量20个实测区。
每个实测区从地面向 上300MM 和1500MM 各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作 为判断该实测指标合格率的1个计算点。
示例2 .表面平整度2.1. 合格标准:[0, 8]mm 2.2. 测量方法和数据记录:剪力墙/暗柱:选取长边墙,任选长边 实量20个实测区。
当所选墙长度小于3米时,同一面墙 角。
按45度角斜放靠尺,累计测 墙或柱墙两面中的一面作为1个实测区。
累计实测 第一L 第二尺 42个角( 顶部及根部)中取左上及右下2个 2次表面平整度。
跨洞口部位必测。
这2个实测 值分别作为该指标合格率的2个计算 当所选墙长度大于3米时地除按45靠尺测量两次表面平整度外,还需在第一尺以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
砼墙体洞口一侧为垂直度必测部位。
这3个实测值分别作为判断该实测指标合格率的3个计算点。
砼柱:任选砼柱四面中的两面,分别将靠尺顶端接触到上部砼顶板和下部地面位置时各测1次垂直度。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
3.3.示例:4.顶板水平度极差4.1.合格标准:[0, 15]mm4.2.测量方法和数据记录:同一功能房间砼顶板作为1个实测区,累计实测实量8个实测区。
使用激光扫平仪,在实测板跨内打出一条水平基准线。
同一实测区距顶板天花线约50CM处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增加1个测点),分别测量砼顶板与水平基准线之间的5个垂直距离。
以最低点为基准点,计算另外四点与最低点之间的偏差。
偏差值W15mm时实测点合格;最大偏差值W20mm时,5个偏差值(基准点偏差值以0计)的实际值作为判断该实测指标合格率的5个计算点。
最大偏差值>20mm时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的5个计算点。
所选2套房中顶板水平度极差的实测区不满足8个时,需增加实测套房数。
4.3.示例:4.楼板厚度偏差4.1.合格标准:[ — 5, 8]mm4.2.测量方法和数据记录同一跨板作为1个实测区,累计实测实量10个实测区。
每个实测区取1个样本点,取点位置为该板跨中1/3区域。
测量所抽查跨的楼板厚度,当采用非破损法测量时将测厚仪发射探头与接收探头分别置于被测楼板的上下两侧,仪器上显示的值即为两探头之间的距离,移动接收探头,当仪器显示为最小值时,即为楼板的厚度;当采用破损法测量时,可用 电钻在板中钻孔(需特别注意避开预埋电线管等),以卷尺测量孔眼厚度。
1个 实测值作为判断该实测指标合格率的1个计算点。
所选2套房中楼板厚度偏差的实测区不满足10个时,需增加实测套房数。
3.1.1. 示例:第二节砌筑工程1 .表面平整度(砌筑工程) 1.1. 合格标准:[0, 8]mm 1.2. 测量方法和数据记录:每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面。
测量部位 选择正手墙面。
累计实测实量10个实测区。
当墙面长度小于3米,各墙面顶部和根部4个角中,取左上及右下2个角。
按45 度角斜放靠尺分别测量2次,其实测值作为判断该实测指标合格率的2个计算点。
当墙面长度大于3米时,还需在墙长度中间位置增加1次水平测量,3次测量值 均作为判断该实测指标合格率的3个计算点。
墙面有门窗、过道洞口的,在各洞口 45度斜交测一次,作为新增实测指标合格率 的1个计算点。
所选2套房中墙面表面平整度的实测区不满足10个时,需增加实测套房数。
当墙长度小于3米时,同一面墙距 2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下 部地面位置约30CM 时测1次垂直度。
墙体洞口一侧为垂直度必测部位。
这2个实1.3.示例:顶砖,消除其测量值的影响,如两米靠尺过高不易定位,可采用1米靠尺。
平整度阴阳角意约楸CM 位置,分别按以下原则实测测值分别作为判断该实测指标合格率的2个计算点。
当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30CM 和墙体中间位置,分 别按以下原则实测3次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二 是靠尺底端距离下部地面位置约30CM 时测1次垂直度,三是在墙长度中间位置靠 尺基本在高度方向居中时测1次垂直度。
这3个测量值分别作为判断该实测指标 合格率的3个计算点。
所选2套房中墙面垂直度的实测区不满足10个时,需增加实测套房数。
2.3. 示例:3.外门窗洞口尺寸偏差(砌筑工程) 3.1. 合格标准:[-5,5]mm 3.2. 测量方法和数据记录:对于平外墙面的门窗洞口:同一外门或外窗洞口均可作为1个实测区,累计实测 实量10个实测区。
测量时不包括抹灰收口厚度,以砌体边对边,各测量2次门洞 口宽度及高度净尺寸(对于落地外门窗,在未做水泥砂浆地面时,高度可不测), 取高度或宽度的2个实测值与设计值间的偏差最大值,作为判断高度或宽度实测 指标合格率的1个计算点。
所选2套房中的外门窗洞口尺寸偏差的实测区不满足10个时,需增加实测套房数。
门窗洞口测量示意(高、宽) 洞口(大于600MM )的过梁:同墙宽,入墙不少于250mm 。
4.2. 测量方法和数据记录: 实测区与合格率计算点:户内每一面砌体墙作为1个实测区,累计实测实量303.3.示例:砌体墙4.重要预制或现浇^ 件(砌筑工程)4.1.合格标准: 的孔洞须用细石混) 高度应与砌块同却 凝土块中心距洞口上 释一 力块高度的1/2且不小 现浇窗台板:置);宽同墙 口第二尺位隔砖安装,且对称分布。
第一二^尺 门窗框预制块:预制混凝土块、实I第一尺而填实;预制块或同墙厚;长度不小于心 最上部(或最下部) 边的距离为150〜部 砌体墙墙体则在门窗洞边200mm 内个实测区。
所选2套房中实测区不满足30个时,需增加实测套房数。
每1个实测区取5个实测点,分别检查门窗框预制块、空调孔预制块、现浇砼窗台板、洞口预制过梁、现浇构造柱5项内容是否符合合格标准。
测量方法:采用目测、尺量、放滚珠方法。
数据记录:同一实测区内,只要有3个实测点有一个不符合合格标准,则该实测区不合格;反之,则合格。
不合格实测区计算点均按“1”记录,合格实测区计算点均按“0”记录。
墙15断砖、通缝、瞎缝;魄的补砌挤紧或灌缝间不同基体(含各类线槽) 4.3. 示例:(1户、16个实测区,16个实测点) 砂浆填补。
