景观大道施工组织设计方案.
- 格式:doc
- 大小:264.50 KB
- 文档页数:37

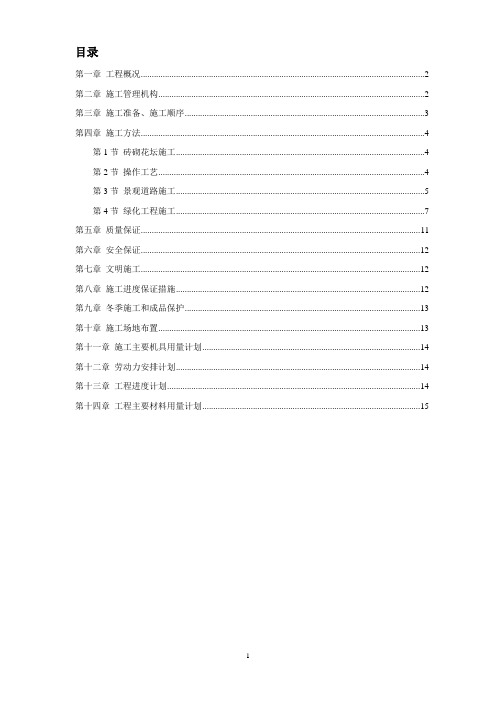

目录第一章工程概况 (2)第二章施工管理机构 (2)第三章施工准备、施工顺序 (3)第四章施工方法 (4)第1节砖砌花坛施工 (4)第2节操作工艺 (4)第3节景观道路施工 (5)第4节绿化工程施工 (7)第五章质量保证 (11)第六章安全保证 (12)第七章文明施工 (12)第八章施工进度保证措施 (12)第九章冬季施工和成品保护 (13)第十章施工场地布置 (13)第十一章施工主要机具用量计划 (14)第十二章劳动力安排计划 (14)第十三章工程进度计划 (14)第十四章工程主要材料用量计划 (15)工程概况常武路景观大道工程XX市区常武路,工程规模6.2km,工程XX市政、绿化、园林,本次招标分为九个标段,本施工组织设计为第六标段。
按施工图设计内容和招标文件的要求进行施工组织设计的编制。
一、工程主要内容1. 施工围堰、抽水、清淤及4m 高驳岸。
2. 卵石路、磨光卵石路、花岗岩路。
3. 防腐木条凳、防腐木园条凳。
4. 400 宽、12020花坛。
5. 景观石。
6. 土方运进夯实、种植土回填、整形。
7. 排水、路灯工程。
二、工程特点1. 常武路景观大道工XX市形象工程之一。
2. 为确保常武路景观大道工程的安全和正常运行,安全是第一位的,教育施工人员遵守各项规章制度,不到非作业区闲逛。
3. 本次绿化工程的区域在常武路边,所以施工中特别重视文明施工。
三、编制依据1.《常武路景观大道工程施工招标文件》。
2.《常武路景观大道工程》施工图。
3.《常武路景观大道工程》投标答疑纪要。
4.XX市绿化工程施工及验收规范》。
5.《建筑安装工程施工技术操作规程》DB32/294—19996. 按照《有关文明施工文件》规定。
四、工程质量招标文件要求工程质量为合格工程,绿化成活率>100%,并生长良好、无病虫害、无杂草。
五、施工工期本工程招标工期为2020 年9 月20__---2020 年11 月2020,工期为60 天。
大道景观工程施工方案一、项目概况大道景观工程是指在城市或郊区主干道等交通要道两侧,通过植被、景观石材和景观设施等多种手段进行美化、绿化和改善环境的工程项目。
大道景观工程能够提升城市形象,改善环境质量,增加城市绿化面积,为市民提供休闲娱乐场所,促进城市经济和社会发展。
本文将针对大道景观工程的施工方案进行详细描述。
二、施工准备工作1. 组织架构(1)项目部:设立专门的项目部,负责大道景观工程的施工管理。
(2)施工队伍:组建一支技术过硬、责任心强的施工队伍。
2. 施工人员培训(1)对施工队伍进行岗前培训,包括施工工艺、安全生产等方面的培训。
(2)确保所有施工人员持证上岗,保证施工人员能够熟练操作相关设备和工具。
3. 招标采购(1)对所需的设备、材料和工具进行招标采购,建立合理的供应链。
(2)对供应商进行审核,确保供应商的资质和信誉良好。
4. 施工计划(1)编制详细的施工计划,包括具体施工内容、工期安排、物资使用等。
(2)合理安排施工进度,确保项目顺利进行。
三、主要工程内容1. 绿化工程(1)树木种植:根据实地情况确定适合种植的树木种类和数量,合理布局树木,确保整体美观。
(2)草坪铺设:在大道两侧铺设草坪,增加绿化面积,提升环境品质。
(3)花坛设置:设置多样的花坛,种植各种美丽的花卉,营造浪漫的氛围。
2. 地面铺装工程(1)景观石材铺装:在大道两侧铺设美观、耐磨的景观石材,提升整体美观度。
(2)人行道改造:对现有人行道进行改造,使之更加安全、舒适。
3. 景观设施安装(1)路灯安装:在大道两侧安装美观、节能的路灯,提升夜间照明效果。
(2)座椅设置:设置合适数量的座椅,为行人提供休息的场所。
(3)雕塑安装:根据实际情况设置雕塑,增加景观的艺术性。
4. 配套设施建设(1)排水工程:对大道两侧的排水系统进行改造升级,确保排水畅通。
(2)绿化养护系统建设:建设合理的绿化养护系统,确保植被的健康成长。
5. 其他工程(1)道路交通标志设置:设置合适的道路交通标志,确保道路交通畅通。
景观大道施工组织设计一、引言景观大道是城市规划和设计中的重要组成部分,它不仅提供了出行便利的功能,还给人们带来美的享受和心灵的愉悦。
然而,景观大道的施工工作需要经过全面细致的组织和设计,以确保施工的高效性和安全性。
本文将针对景观大道的施工组织设计进行详细探讨。
二、施工组织设计的目标景观大道施工组织设计的主要目标包括:1.确保施工进度的合理安排和控制;2.提高施工效率,减少浪费;3.保障施工质量,确保景观大道的可持续发展;4.确保施工安全,减少事故风险。
三、施工组织设计的内容景观大道施工组织设计的内容主要包括以下几个方面:3.1 施工任务分解和工序安排根据工程施工的特点和要求,将施工任务进行逐步分解,并根据工序的工艺要求和工期安排进行合理的工序安排。
同时,考虑到施工的便捷性和效率,合理划分施工区域,确保施工过程中的无阻碍性。
3.2 施工资源的调配与管理对于景观大道的施工,需要对施工所需的各类资源进行合理的调配与管理。
包括人力资源的安排、材料资源的采购与供应以及机械设备的使用等。
通过科学的管理,确保施工过程中所需资源的稳定供应和合理利用,以提高施工效率和减少浪费。
3.3 施工工艺与施工方法的选择根据施工的要求和场地的实际情况,选择合适的施工工艺和施工方法。
例如,在景观大道的硬质铺装工程中,可以采用机械化施工,以提高施工效率和保证施工质量。
3.4 施工安全措施的制定和执行景观大道施工过程中,安全是至关重要的。
因此,需要制定详细的施工安全措施,并确保施工人员严格执行。
包括合理设置施工警示标志、施工防护设施等,以及制定应急预案,提前预防和解决施工过程中可能出现的安全问题。
四、施工组织设计的实施步骤为了有效实施景观大道的施工组织设计,需要按照以下步骤进行:4.1 初步规划与方案设计在施工前,进行初步规划与方案设计,包括确定施工时间、施工区域划分、工序安排等。
同时,结合实际情况进行可行性分析和风险评估,为后续施工组织设计提供依据。
第一章综合说明第一节工程概况大洋山岛位于我国东海,浙江省东北部,隶属于浙江省舟山市嵊泗县洋山镇,是浙江省东北部嵊泗崎岖列岛之一,是上海国际航运中心洋山深水港区所在地,国际航运中心建成后洋山港区将是上海的出海口,将为整个长江三角洲地区乃至全国提供服务。
景观大道位于大洋山镇中部,是岛内主要的南北向干道和发展轴,它的建设将改善大洋路网、贯通大洋山南北、沟通岛内东西向主要交通干流、进一步发挥其整体效益。
景观大道南起盐田河路(规划路)交叉口(不含交叉口),北至共建路(老路)交叉口,道路全长约1.35km。
道路规划红线宽32m,规划绿带两侧各宽15m,道路用地将绿带纳入统一考虑,总宽度62m。
道路规划等级为城市主干路。
道路断面按三幅路四快二慢六车道布置。
景观大道参照城市主干路Ⅲ级标准设计,计算行车速度为30km/h;盐田河路纵一路~云鹅南路参照城市主干路Ⅲ级标准设计,其余设计路段参照城市次干路Ⅲ级标准进行设计,计算行车速度为20km/h。
一、计依据1、《浙江省嵊泗县洋山新城总体规划(2002年~2020年)》—中国城市规划设计研究院、嵊泗县建设局(2003.5)2、嵊泗县规划部门提供的规划红线图3、《嵊泗县洋山镇景观大道、盐田河路工程地质详细勘察报告》—宁波大学地基处理中心(2003.9)4、景观大道、盐田河路施工图测量资料5、《关于对景观大道、盐田河路、洋山新城排水总体规划等方案修改意见函》嵊泗县洋山新城管理委员会(2003.11)6、《景观大道、盐田河路规划控制标高图》嵊泗县洋山新城管理委员会(2003.11)7、有关的国家、行业设计规范及标准二、道路工程设计(一)纵断面设计路线设计范围内大部为菜地、宅基、盐池,原地面标高约为2m左右。
纵断面设计除了受平面交叉口标高(与规划路相交时以规划标高为参考,与既有老路相交埋与老路中心标高衔接)控制外,尚需满足道路排水的要求(参照洋山新城管理委员会提供的关于景观大道、盐田河路规划控制标高图)。
二、施工组织1. 本工程为项目经理负责制,对本工程的施工进度、质量、安全生产、文明生产总负责。
2. 成立由项目工程师参加的施工领导小组,解决施工中的技术问题,做好隐蔽工程的签证手续和技术资料的收集归档工作。
3. 按分项工程的工程量配足劳力,组织以技术骨干为主的若干个专业生产组。
班组实行“三定”真正落实质量、进度、安全与经济利益挂钩,调动职工的积极性。
4. 物资供应部门根据工程所用材料的用量及施工进度要求,合理的有序地供应到现场,谨防停工待料。
5. 施工现场配备专职机电修理工,对机械进行认真的保养和维修,使机械始终处于完好状态。
6. 施工现场成立文明生产领导小组、安全生产领导小组,做到文明施工,安全生产,争创文明、安全和卫生工地。
三、施工顺序1. 施工工序流程:根据总平面图定10m 方格网放出驳岸、景观道路、花坛、排水管道位置及土方开挖边灰线围堰内抽水、清淤驳岸基础施工驳岸挡墙施工同时排水管沟、电缆沟开挖管道安装电缆埋设办隐蔽签证、分层回土夯实花坛基槽挖土铺碎石垫层、浇筑C20 砼基础砌砖花坛围挡回土夯实花坛围挡贴面装饰花台内填种植土栽种花木景观道路面层施工2. 遵循一般土建施工顺序:先抢地下部份,后做地上部位,优先施工工期长的项目,后施工工期短的项目。
3. 水电安装与土建施工同步进行,及时进行预埋管道预留孔洞,双方密切配合,防止漏放,错位后凿洞影响工程质量。
施工方法一、砖砌花坛施工(一)材料1. 按照施工总体计划安排购进机制砖,按出厂合格证进行验收;砖运至现场,分规格分等级堆放,并在堆垛上设立标志,标明品种、规格、强度等级,一般堆放高度不超过1.6m,堆垛间留设通道。
2. 水泥进入现场时必须附有出厂检验报告和准用证。
在现场设的水泥库中,按品种标号、出厂日期分别堆放,并保持干燥。
3. 配制砂浆用洁净的中砂,不得含草根、废渣等杂物,并过筛,且含泥量不超过5%(二)作业条件1. 砌筑施工所在的施工层,在施工前应先进行结构验收,办理好工程隐蔽验收手续2. 做好砂浆配合比技术交底及配料的计量准备。
目录第一章工程概况 (3)第二章施工管理机构 (5)第三章施工准备、施工顺序 (5)第四章施工方法 (8)第1节砖砌花坛施工 (8)第2节操作工艺 (9)第3节景观道路施工 (11)第4节绿化工程施工 (17)第五章质量保证 (28)第六章安全保证 (30)第七章文明施工 (31)第八章施工进度保证措施 (32)第九章冬季施工和成品保护 (32)第十章施工场地布置 (35)施工技术交底、表格第十一章施工主要机具用量计划 (35)第十二章劳动力安排计划 (36)第十三章工程进度计划 (37)第十四章工程主要材料用量计划 (37)施工技术交底、表格第一章工程概况常武路景观大道工程位于市区常武路,工程规模6.2km,工程类别市政、绿化、园林,本次招标分为九个标段,本施工组织设计为第六标段。
按施工图设计内容和招标文件的要求进行施工组织设计的编制。
一、工程主要内容1. 施工围堰、抽水、清淤及4m 高驳岸。
2. 卵石路、磨光卵石路、花岗岩路。
3. 防腐木条凳、防腐木园条凳。
4. 400 宽、120 宽花坛。
5. 景观石。
6. 土方运进夯实、种植土回填、整形。
7. 排水、路灯工程。
二、工程特点1. 常武路景观大道工程为市形象工程之一。
2. 为确保常武路景观大道工程的安全和正常运行,安全是第一位的,教育施工人员遵守各施工技术交底、表格项规章制度,不到非作业区闲逛。
3. 本次绿化工程的区域在常武路边,所以施工中特别重视文明施工。
三、编制依据1.《常武路景观大道工程施工招标文件》。
2.《常武路景观大道工程》施工图。
3.《常武路景观大道工程》投标答疑纪要。
4.《城市绿化工程施工及验收规范》。
5.《建筑安装工程施工技术操作规程》DB32/294—19996. 按照《有关文明施工文件》规定。
四、工程质量招标文件要求工程质量为合格工程,绿化成活率>100%,并生长良好、无病虫害、无杂草。
五、施工工期本工程招标工期为2003 年9 月20 日---2003 年11 月20 日,工期为60 天。
第1篇一、编制依据1. 国家相关法律法规和标准规范;2. 工程项目可行性研究报告;3. 施工图纸及设计文件;4. 施工现场实际情况。
二、工程概况1. 工程名称:某城市公园景观工程;2. 工程地点:某城市;3. 工程规模:占地面积约为XX平方米;4. 工程内容:包括园林景观、绿化、园路、广场铺装、小品、雕塑等。
三、施工组织1. 施工进度计划:根据工程特点,制定合理的施工进度计划,确保工程按期完成。
总工期为XX个月。
2. 施工工艺流程:按照施工图纸和设计要求,制定施工工艺流程,确保工程质量。
3. 施工方案:(1)园林景观施工:包括地形塑造、植物种植、水景处理等。
根据地形地貌,合理布局植物种类,营造优美的景观效果。
(2)绿化施工:选用优质苗木,按照设计要求进行种植,确保绿化效果。
(3)园路、广场铺装:采用环保材料,按照设计要求进行施工,确保路面平整、美观。
(4)小品、雕塑施工:按照设计要求,选用优质材料,确保小品、雕塑的艺术性和观赏性。
4. 施工质量控制:(1)加强施工过程中的质量检查,确保施工质量符合设计要求;(2)严格执行施工规范,严格控制原材料质量;(3)对施工过程中发现的质量问题,及时整改,确保工程质量。
5. 施工安全管理:(1)建立健全安全生产责任制,确保施工安全;(2)加强施工现场安全管理,防止安全事故发生;(3)对施工人员进行安全教育培训,提高安全意识。
四、资源配置1. 人员配置:根据工程规模和施工进度,合理配置施工人员,确保施工顺利进行。
2. 机械设备配置:根据施工需要,配置相应的机械设备,提高施工效率。
3. 材料配置:选用优质原材料,确保施工质量。
五、施工组织措施1. 施工现场管理:合理划分施工区域,确保施工现场整洁、有序。
2. 施工协调:加强各施工班组之间的沟通与协调,确保施工进度和质量。
3. 施工监督:设立专门的施工监督小组,对施工过程进行监督检查,确保施工质量。
4. 施工资料管理:建立健全施工资料管理制度,确保施工资料完整、准确。
第一章综合说明第一节工程大要大洋山岛位于我国东海,浙江省东北部,隶属于浙江省舟山市嵊泗县洋山镇,是浙江省东北部嵊泗波折列岛之一,是上海国际航运中心洋山深水港区所在地,国际航运中心建成后洋山港区将是上海的出海口,将为整个长江三角洲地区以致全国供应服务。
景观大道位于大洋山镇中部,是岛内主要的南北向干道和发展轴,它的建设将改进大洋路网、贯串大洋山南北、沟通岛内东西向主要交通干流、进一步发挥其整体效益。
景观大道南起盐田河路(规划路)交织口(不含交织口),北至共建路(老路)交织口,道路全长约1.35km。
道路规划红线宽32m,规划绿带两侧各宽15m,道路用地将绿带纳入一致考虑,总宽度62m。
道路规划等级为城市骨干路。
道路断面按三幅路四快二慢六车道部署。
景观大道参照城市骨干路Ⅲ级标准设计,计算行车速度为30km/h;盐田河路纵一路~云鹅南路参照城市骨干路Ⅲ级标准设计,其他设计路段参照城市次干路Ⅲ级标准进行设计,计算行车速度为20km/h。
一、计依照1、《浙江省嵊泗县洋山新城整体规划(2002年~2020年)》—中国城市规划设计研究院、嵊泗县建设局(2003.5)2、嵊泗县规划部门供应的规划红线图3、《嵊泗县洋山镇景观大道、盐田河路工程地质详细勘探报告》—宁波大学地基办理中心(2003.9)4、景观大道、盐田河路施工图测量资料5、《关于对景观大道、盐田河路、洋山新城排水整体规划等方案更正建议函》嵊泗县洋山新城管理委员会(2003.11)6、《景观大道、盐田河路规划控制标高图》嵊泗县洋山新城管理委员会(2003.11)7、相关的国家、行业设计规范及标准二、道路工程设计(一)纵断面设计路线设计范围内大部为菜地、宅基、盐池,原地面标高约为2m左右。
纵断面设计除了受平面交织口标高(与规划路订交时以规划标高为参照,与既有老路订交埋与老路中心标高连结)控制外,尚需满足道路排水的要求(参照洋山新城管理委员会供应的关于景观大道、盐田河路规划控制标高图)。
目录第一章工程概况 (2)第二章施工管理机构 (3)第三章施工准备、施工顺序 (4)第四章施工方法 (5)第五章质量保证 (13)第六章安全保证 (13)第七章文明施工 (14)第八章施工进度保证措施 (14)第九章冬季施工和成品保护 (14)第十章施工场地布置 (15)第十一章施工主要机具用量计划 (15)第十二章工程主要材料用量计划................................. 错误!未定义书签。
工程概况*路景观大道工程位于市区路,工程规模6.2km,工程类别市政、绿化、园林,本次招标分为九个标段,本施工组织设计为第六标段。
按施工图设计内容和招标文件的要求进行施工组织设计的编制一、工程主要内容1. 施工围堰、抽水、清淤及4m 高驳岸2. 卵石路、磨光卵石路、花岗岩路3. 防腐木条凳、防腐木园条凳4. 400 宽、120 宽花坛5. 景观石6. 土方运进夯实、种植土回填、整形7. 排水、路灯工程二、工程特点1. ** 路景观大道工程为市形象工程之一2. 为确保路景观大道工程的安全和正常运行,安全是第一位的,教育施工人员遵守各项规章制度,不到非作业区闲逛3. 本次绿化工程的区域在路边,所以施工中特别重视文明施工三、编制依据1.《路景观大道工程施工招标文件》2.《路景观大道工程》施工图3.《路景观大道工程》投标答疑纪要4.《城市绿化工程施工及验收规范》5.《建筑安装工程施工技术操作规程》DB32/294—19996. 按照《有关文明施工文件》规定四、工程质量招标文件要求工程质量为合格工程,绿化成活率>100%,并生长良好、无病虫害、无杂草五、施工工期本工程招标工期为2003 年9 月20 日---2003 年11 月20 日,工期为60 天。
为了尽快建成绿化工程,减少由于施工对道路运行的影响,我公司的投标工期为60 天。
我们将采用网络图安排作业计划,合理组织劳动力和配足资源,在2003 年11 月20 全面完成绿化施工任务施工管理机构施工准备、施工顺序一、施工准备1. 学审施工图,组织技术人员和施工人员认真学习施工图纸,参与图纸会审和设计交底工作2. 与业主进行现场轴线、标高控制点的交接3. 抓紧施工前的准备工作(1) 搭设施工工棚:按业主指定地点搭设或租用生活用房(2) 接通施工用水:从甲方供水管网处接Ø50 给水管至工地。
景观大道施工组织设计一、工程背景景观大道是城市中重要的交通干道,也是城市形象的重要组成部分。
景观大道的施工组织设计是确保施工工期和质量的重要环节,同时也需要兼顾交通通行的安全和便利。
二、施工目标1.确保施工期限的合理安排,提高施工效率;2.确保施工质量,保障景观大道的稳定和安全;3.兼顾交通通行的安全和便利,尽量减少交通堵塞的可能。
三、施工组织设计方案1.施工期限的安排:根据景观大道的长度和复杂程度,制定全面合理的施工计划,明确每个施工段的工期和目标,合理安排施工人员和设备资源。
2.施工人员的安排:招募具有相关经验和技能的施工人员,确保每个施工段有足够的人员,合理分配工作任务,减少人力资源的浪费。
3.设备资源的配置:根据施工需求,配置必要的机械设备和工具,保证施工的顺利进行。
同时,进行设备的定期检修和保养,确保设备的正常运转。
4.施工队伍的管理:设立专门的施工队伍,负责大道的施工工作。
加强队伍的管理和培训,提高施工人员的素质和技能,确保施工工作的质量和安全。
5.施工过程中的交通管控措施:设立专门的交通管制岗位,根据施工进度和施工区域的实际情况,制定合理的交通管控方案。
及时发布交通管制信息,引导交通流向,并提供合适的替代路线。
6.施工安全的措施:加强施工现场的安全管理,建立完善的安全制度和操作规程,确保施工的安全。
同时,加强对施工人员的安全教育和培训,提高施工人员的安全意识,防止事故的发生。
7.施工质量的控制:设立施工质量监督部门,对施工过程进行全程监控和检查,确保施工质量的达标。
同时,建立施工质量验收标准,对施工完成后进行质量验收,确保大道的稳定和安全。
四、施工组织设计的实施方案1.成立施工组织设计实施小组,负责实施施工组织设计方案,并定期召开会议进行工作的汇报和总结。
2.制定详细的施工计划,并制定相应的施工进度表和任务分工表,确保施工工期的合理安排和进度的控制。
3.建立施工现场的安全管理制度和操作规程,明确责任和权限,并定期组织安全培训和演练活动。
目录第一章工程概况 (3)第二章施工管理机构 (5)第三章施工准备、施工顺序 (5)第四章施工方法 (8)第1节砖砌花坛施工 (8)第2节操作工艺 (9)第3节景观道路施工 (11)第4节绿化工程施工 (17)第五章质量保证 (28)第六章安全保证 (30)第七章文明施工 (31)第八章施工进度保证措施 (32)第九章冬季施工和成品保护 (32)第十章施工场地布置 (35)1第十一章施工主要机具用量计划 (35)第十二章劳动力安排计划 (36)第十三章工程进度计划 (37)第十四章工程主要材料用量计划 (37)2第一章工程概况常武路景观大道工程位于市区常武路,工程规模6.2km,工程类别市政、绿化、园林,本次招标分为九个标段,本施工组织设计为第六标段。
按施工图设计内容和招标文件的要求进行施工组织设计的编制。
一、工程主要内容1. 施工围堰、抽水、清淤及4m 高驳岸。
2. 卵石路、磨光卵石路、花岗岩路。
3. 防腐木条凳、防腐木园条凳。
4. 400 宽、120 宽花坛。
5. 景观石。
6. 土方运进夯实、种植土回填、整形。
7. 排水、路灯工程。
二、工程特点1. 常武路景观大道工程为市形象工程之一。
2. 为确保常武路景观大道工程的安全和正常运行,安全是第一位的,教育施工人员遵守各3项规章制度,不到非作业区闲逛。
3. 本次绿化工程的区域在常武路边,所以施工中特别重视文明施工。
三、编制依据1.《常武路景观大道工程施工招标文件》。
2.《常武路景观大道工程》施工图。
3.《常武路景观大道工程》投标答疑纪要。
4.《城市绿化工程施工及验收规范》。
5.《建筑安装工程施工技术操作规程》DB32/294—19996. 按照《有关文明施工文件》规定。
四、工程质量招标文件要求工程质量为合格工程,绿化成活率>100%,并生长良好、无病虫害、无杂草。
五、施工工期本工程招标工期为2003 年9 月20 日---2003 年11 月20 日,工期为60 天。
为了尽快建成绿化工程,减少由于施工对道路运行的影响,我公司的投标工期为60 天。
我们将采用网络图安排作业计划,合理组织劳动力和配足资源,在2003 年11 月20 全面完成绿化施工任务。
4第二章施工管理机构第三章施工准备、施工顺序一、施工准备1. 学审施工图,组织技术人员和施工人员认真学习施工图纸,参与图纸会审和设计交底工作。
2. 与业主进行现场轴线、标高控制点的交接。
3. 抓紧施工前的准备工作(1) 搭设施工工棚:按业主指定地点搭设或租用生活用房。
(2) 接通施工用水:从甲方供水管网处接Ø50 给水管至工地。
工地各用水点用Ø25 水管连5接。
(3) 接通施工用电:用电总量为65kW。
现场设工地用电总表箱,各用电点设分表箱,采用三相五线制,三级保护,过路埋钢管穿线,动力、照明线路分开。
★用电量计算:照明用电、生活用电按蒸饭车15KW 考虑。
A、用电量:动力用电量(电机功率)63.4KW。
照明用电、生活用电电量15KW。
合计78.4KW。
B、用电计算:∑P=P 动+P 生=78.4KW S=(∑P/η*COSΨ)×KC=(78.4/0.86×0.85) ×0.65=60KW C、选定功率:★取定60kW 。
(4) 排水:根据现场情况挖设排水明沟,经沉淀池排入已建道路下水道内。
4. 认真编制施工组织设计。
5. 进行工程预算编审工作。
6. 完成开工申请报告,与业主签订施工合同。
7. 组织劳动力及配备施工管理人员。
8. 做好工程材料的试验和混凝土、砂级配设计。
9. 施工机电设备的进场安装及试运转。
10. 认真编制材料、构件的采购供应计划。
二、施工组织61. 本工程为项目经理负责制,对本工程的施工进度、质量、安全生产、文明生产总负责。
2. 成立由项目工程师参加的施工领导小组,解决施工中的技术问题,做好隐蔽工程的签证手续和技术资料的收集归档工作。
3. 按分项工程的工程量配足劳力,组织以技术骨干为主的若干个专业生产组。
班组实行“三定”真正落实质量、进度、安全与经济利益挂钩,调动职工的积极性。
4. 物资供应部门根据工程所用材料的用量及施工进度要求,合理的有序地供应到现场,谨防停工待料。
5. 施工现场配备专职机电修理工,对机械进行认真的保养和维修,使机械始终处于完好状态。
6. 施工现场成立文明生产领导小组、安全生产领导小组,做到文明施工,安全生产,争创文明、安全和卫生工地。
三、施工顺序72. 遵循一般土建施工顺序:先抢地下部份,后做地上部位,优先施工工期长的项目,后施工工期短的项目。
3. 水电安装与土建施工同步进行,及时进行预埋管道预留孔洞,双方密切配合,防止漏放,错位后凿洞影响工程质量。
第四章施工方法第1节砖砌花坛施工(一)材料1. 按照施工总体计划安排购进机制砖,按出厂合格证进行验收;砖运至现场,分规格分等级堆放,并在堆垛上设立标志,标明品种、规格、强度等级,一般堆放高度不超过 1.6m,堆垛间留设通道。
82. 水泥进入现场时必须附有出厂检验报告和准用证。
在现场设的水泥库中,按品种标号、出厂日期分别堆放,并保持干燥。
3. 配制砂浆用洁净的中砂,不得含草根、废渣等杂物,并过筛,且含泥量不超过5%(二)作业条件1. 砌筑施工所在的施工层,在施工前应先进行结构验收,办理好工程隐蔽验收手续2. 做好砂浆配合比技术交底及配料的计量准备。
3. 弹出建筑物的主要轴线及砌体的控制边线,经技术复线,检查合格后,方可进行施工。
4. 砌筑前按砌块尺寸计算皮数和排数,编制排列图。
第2节操作工艺1. 砌墙前先拉水平线,在放好墨线的位置上,按排列图从墙体转角处或定位砌块处开始砌筑,第一皮砌块下铺满砂浆,砌筑采用主规格砌块为主,镶砖为次,砌块错缝搭接,搭砌长度不小于块高的1/3,也不小于15cm。
2. 排砖撂底根据墙体施工平面放线和设计图纸上的位置,形状、砌块错缝、搭接的构造要求和灰缝大小,9在每段墙砌筑前应按预先绘制好的墙面砌块排列图把各种规格的砌块按需要镶砖的规格尺寸进行排列摆放、调整,把每段墙需要修改部分记录在立面排列图上,以供实砌使用。
3. 砌筑①挡墙体砌筑从外形变化交接处砌起,然后按灰线全面铺开。
砌筑时采用满铺满坐的砌法,满铺砂浆层每边缩进砖墙边10~15mm(避免砌块坐压砂浆流溢出墙面),用垂球或托线板调整其垂直度,用拉线的方法检查其水平度。
校正时可用人力轻微推动,镶砖补缺工作与安装坐砌紧密配合进行。
竖向灰缝可用上浆法或加浆法填塞饱满,随后即通线砌筑墙体的中间部分。
②砌筑时控制砖块的含水率。
含水率控制在10%--15%。
③砌墙前先拉水平线,在放线墨线的位置上,按排列图从墙体转角处或定位砌块处开始砌筑,第一皮砌块下应铺满砂浆。
④砌块错缝砌筑,保证灰缝饱满。
上下皮搭接长度不宜小于90mm。
⑤一次铺设砂浆的长度不超过800mm。
铺浆后立即放置砌块,可用木锤敲击摆正、找平。
⑥砌体转角处要咬搓砌筑;纵横交接处未咬槎时设拉结措施。
⑦墙体表面的平整度、垂直度、灰缝的均匀度及砂浆的饱满程度等,应参照有关施工规程执行并随时检查,校正所发现的偏差。
104. 砌筑灰缝要求①灰缝应横平竖直、砂浆饱满、均匀密实。
砂浆饱满度:水平缝不低于80%;头缝饱满。
应边砌边勾缝,不得出现暗缝,严禁出现透亮缝。
②灰缝厚度应均匀,一般应控制在8--12mm,埋设的拉结钢筋和钢网片必须展平埋置于砂浆中。
第3节景观道路施工园路基层做法:素土夯实;60 厚碎石垫层;100 厚C15 混凝土;30 厚1:3 干硬性水泥砂浆结合层。
园路面层做法分为:本色卵石、磨光卵石、花岗岩面层。
1. 花岗岩路面(一)施工工艺流程石材铺设工艺流程(二)主要施工技术措施11(1) 基层处理施工前应将地面尘土、杂物彻底清扫干净,检查地面不得有空鼓、开裂及起砂等现象,保持地面干净且具备规范要求的强度,并能满足施工结合层厚度的要求。
在正式施工前用少许清水湿润地面。
(2) 弹线:在施工前要按四周弹出标高控制线,作出标高控制。
清理完毕后,在地面弹出十字线,并根据石材分格图在地面弹出石材分格线。
(3) 预铺:首先应在图纸设计要求的基础上,对石材的颜色、纹理、几何尺寸、表面平整等进行严格的挑选,然后按照图纸要求预铺。
对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果(调整后的石材编号画在石材分格图上,按铺贴顺序堆放整齐备用)。
(4) 铺贴石材:镶贴应采用1:3 干硬性砂浆经充分搅拌均匀后进行施工。
先在清理好的地面上,刷一道素水泥浆,把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设宽度应超过石材宽度1/3 以上,砂浆厚度控制在30mm。
把已编号的石材按照要求放在干硬性砂浆上,用橡皮锤砸实,根据装饰标高,调整好干硬性砂浆厚度,从中间往四周铺贴。
取下石材,在干硬性水泥砂浆上撒素水泥浆,把石材放上,用橡皮锤砸实,然后用棉纱擦干净接缝。
(5) 匀缝:石材铺完24h 后进行勾缝,若勾缝需调色时,最好一次调出,一次勾完。
12(6) 清理:勾完缝后,等水泥浆凝固后再用棉纱等物对石材表面进行清理(一般宜在12h 之后)。
(7) 石材打蜡:打蜡一般应按所使用蜡的操作工艺进行,原则上烫硬蜡,擦软错,蜡洒布均匀,不侵底色,色泽一致,表面干净。
(三)石材铺设的质量要求任何一处独立空间的石材颜色一致,花纹通顺基本一致,石材板痕与石板颜色一致,擦缝饱满与板齐平,洁净美观;板块挤靠严密,无缝隙,缝痕通直无错缝,表面平整,洁净,图案清晰,无磨划痕,周边顺直方正;石材地面烫硬蜡、擦软蜡,蜡洒布均匀不露底,色泽一致,厚薄均匀,图纹清晰,表面洁净。
(四)成品保护地面石材施工完毕,应在饰面上铺设一层塑料布,然后再铺设一层18mm 厚的多层板进行保护。
2. 卵石路面(一)施工工艺流程13卵石铺设工艺流程(二)主要施工技术措施(1) 基层处理施工前应将地面尘土、杂物彻底清扫干净,检查地面不得有空鼓、开裂及起砂等现象,保持地面干净且具备规范要求的强度,并能满足施工结合层厚度的要求。
在正式施工前用少许清水湿润地面。
(2) 弹线:在施工前要按要求弹出标高控制线,作出标高控制。
清理完毕后,在地面弹出十字线,并根据卵石分格图在地面弹出石材分格线。
(3) 预铺:首先应在图纸设计要求的基础上,对卵石的颜色、几何尺寸、表面平整等进行严格的挑选,然后按照图纸要求预铺。
对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果。
(4) 铺贴:镶贴应采用1:3 干硬性砂浆经充分搅拌均匀后进行施工。
先在清理好的地面上,刷一道素水泥浆,把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设厚度应超过卵石高度2/3 以上,砂浆厚度控制在30mm。
