浙江经济职业技术学院下沙新校区图书信息楼工程大跨度模板工程施工组织设计方案
- 格式:doc
- 大小:587.50 KB
- 文档页数:19
第一节编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正,做更为详细、具体的施工组织设计。
本施工组织设计内容包括编制依据及原则;工程概况;施工部署;工期保证措施及网络进度计划;工程质量保证措施;主要分部、分项工程的施工方法和技术措施;安全和文明施工保证措施;冬雨期、农忙季节及其他施工措施;现场施工平面布置;组织管理机构及项目部组成;降低工程造价的主要措施;新技术、新材料、新工艺、新设备;对业主的合理化建议;施工总进度网络图等自开工至竣工的全过程组织管理措施。
第一节编制依据1.1.1**学院新校区一期工程施工招标文件第一卷投标须知、合同条款及合同协议书第二卷技术条件及技术规范第三卷投标文件内容第四卷设计文件及其他施工图纸以及答疑文件、通知等1.2.1国家有关标准规范规程1)《工程测量规范》GB50026—932)《建设工程文件归档整理规范》GB/T50328—20013)《建筑地基基础工程施工质量验收规范》GB50202-20024)《地下防水工程质量验收规范》GB50208-20025)《地下工程防水技术规范》GB50108—20016)《砼结构工程施工质量验收规范》GB50204—20027)《砌体工程施工质量验收规范》GB50203-20028)《屋面工程质量验收规范》GB50207—20029)《建筑地面工程施工质量验收规范》GB50209—-200210)《建筑工程施工现场供电安全规范》GB50194-9311)《机械设备安装工程施工及验收规范》GB50231—9812)《压缩机、风机、泵安装工程施工及验收规范》GB50275—9813)《给水排水及采暖工程施工质量验收规范》GBJ242—-8214)《电气装置工程母线装置施工及验收规范》GBJ149—9015)《电气装置安装工程电气设备交接试验标准》GB50150—9116)《电气装置安装工程电缆线路施工及验收规范》GB50168-9217)《电气装置安装工程接地装置施工及验收规范》GB50169—9218)《电器装置安装工程低压电器施工及验收规》GB50259-—9619)《建筑工程施工质量验收统一标准》GB50300—-200120)《建筑防腐蚀工程质量检验评定标准》GB50224—9521)《建筑电气工程施工质量检验标准》GB50303-200222)《建筑装饰装修工程质量验收规范》GB50210-200123)《砼外加剂应用技术规范》GB50210—200124)《普通砼砼拌和物性能试验方法》GB/T50080—20021.3.1行业及地方有关标准规范、规程1)《建筑地基处理技术规范》JGJ79—20022)《建筑施工扣件式钢管脚手架安全技术规程》JGJ130——20013)《钢筋焊接及验收规程》JGJ18—20034)《钢筋焊接接头试验方法标准》JGJ/T27——20015)《钢筋机械连接通用技术规程》JGJ107—20036)《回弹法检测砼抗压强度技术规程》JGJ/T23-927)《建筑施工安全检查评分标准》JGJ59--998)《建筑施工高处作业安全技术规范》JGJ80-919)《施工现场临时用电安全技术规程》JGJ46-—8810)《建筑机械使用安全技术规程》JGJ33—200111)《商品砼质量管理规定》DBJ01-6-9012)《砼中掺用粉煤灰技术规程》DBJO1—10—9313)《建筑用界面处理剂应用技术规程》DBJ01-40-9814)《建筑内外墙涂料应用技术规程》DBJ/T01—42-9915)《高级建筑装饰工程质量检验评定标准》DBJ01—27—9616)《建筑玻璃应用技术规程》JGJ113-20031.4.1本企业内部质量文件、管理制度工程概况第一节工程概况本工程为**学院新校区一期工程,位于济南市长清区,建筑面积64860平主米,其中教学楼工程26000平方米,地上四层,地下一层,框架结构。
目录第一章编制说明第二章工程概况第三章施工方案第一节施工条件第二节桩基工程施工方案第三节基础工程施工方案第四节主体工程施工方案第五节屋面防水施工方案第六节装饰装修工程施工方案第七节水电、消防、安装工程施工第八节本工程的特点和难点分析及解决措施第四章施工总平面布置及施工交通组织方案第一节工程平面布置方案第二节施工用水、排污方案第三节施工交通组织方案第五章施工进度及网络计划,劳动力、材料物资及机械设备第一节施工工期第二节工期进度计划保证措施第三节施工主要机械、劳动力配备第六章质量保证措施,冬、雨期施工技术措施第一节主体工程质量保证措施第二节装饰工程质量保证措施第三节安装工程质量保证措施第四节冬雨期施工质量保证措施第七章安全文明施工及环境保护保证措施第一节安全施工管理措施第二节文明施工管理措施第三节环境保护措施第八章施工管理网络及人员配备第二节项目班子组成及岗位责任附图表:1、施工网络计划图(总图、分图)2、施工平面布置图3、管理组织机构图4、质量保证组织机构图5、安全保证组织机构图6、投入本工程主要施工机械设备表7、劳动力计划表8、临时用地表第一章编制说明本工程是我公司树立信誉的又一契机,我们的指导思想是:发挥自身优势,加强科学管理,配备充足机械,运用先进、成功的施工技术,确保合同内容全面按期完成;全面贯彻ISO9002标准,严格按《质量保证手册》、《程序文件》要求运作,确保达到质量管理目标。
展核工建设新风采。
本施工组织设计根据宁波职业技术学院23#宿舍楼、外教公寓楼土建安装工程设计图及其施工招标文件要求情况,建设单位对本工程要求和我公司综合实力进行编制。
一、编制依据1、宁波职业技术学院23#宿舍楼、外教公寓楼土建安装(建施、结施、水施、电施)2、《混凝土结构工程施工质量验收规范》GB50204—20023、《砌体工程施工质量验收规范》GB50203—20024、《屋面工程质量验收规范》GB50207—20025、《建筑地面工程施工质量验收规范》GB50209—20026、《建筑装饰装修工程质量验收规范》GB50210—20017、《建筑施工安全检查标准》JGJ59—998、《建筑给水排水及采暖工程施工质量验收规范》GB5032429、《建筑电气工程施工质量验收规范》GB50303—200210、《建筑工程施工质量验收统一标准》GB50300—200111、《施工现场临时用电安全技术规范》JGJ46—8812、《建筑机械使用安全技术规程》JGJ33—200113、《接地装置施工及验收规范》GB501699214、《电缆线路施工及验收规范》GB501689215、《采暖与卫生工程施工及验收规范》GBJ2428216、《宁波市建筑桩基设计与施工细则》(2001甬DBJ02—12)17、《混凝土结构施工平面整体表示方法制图规则和构造详图》03G101—1第二章工程概况本工程为新建学校生活居住建筑,包括学校23#学生宿舍楼、外教公寓楼两个单位工程为关系公众安全的教育设施建筑。
浙江经济职业技术学院下沙新校区图书信息楼工程大跨度模板工程施工组织设计方案目录大跨度结构模板工程施工方案 ............................................................. 9-12-21. 工程概况和模板选用 ...................................................................................... 9-12-21.1工程概况........................................................................................................... 9-12-2 1.2结构设计要点.................................................................................................. 9-12-2 1.3结构专门部位设计......................................................................................... 9-12-2 1.4选用模板类型.................................................................................................. 9-12-22. 模板运算书............................................................................................................ 9-12-32.1荷载及荷载组合 ............................................................................................... 9-12-32.2模板结构的强度和挠度要求......................................................................... 9-12-62.3模板结构构件的运算 ...................................................................................... 9-12-62.4支模参数运算结果........................................................................................... 9-12-93. 模板施工方法 .................................................................................................... 9-12-103.1模板承重架....................................................................................................... 9-12-103.2模板制作 ........................................................................................................... 9-12-103.3模板安装 ........................................................................................................... 9-12-103.4梁柱节点设计................................................................................................... 9-12-114. 模板工程量........................................................................................................... 9-12-115. 模板质量要求和措施 ..................................................................................... 9-12-115.1模板工程质量程序操纵示意图 ................................................................... 9-12-115.2模板工程应注意的重点: ........................................................................... 9-12-126. 拆模方案............................................................................................................... 9-12-137. 附图.......................................................................................................................... 9-12-14大跨度结构模板工程施工方案1. 工程概况和模板选用1.1工程概况浙江经济职业技术学院下沙新校区图书信息楼工程,位于下沙高教园区东区,北临2号路,南临4号路,东临25号路。
大学城图文信息中心施工组织设计及方案

审批意见
1、井点降水应考虑对周边构筑物的影响。
(20米范围内)
2、屋面框架梁400*1800 单扣件是否满足抗滑要求?
标准层梁400*800采用双扣件。
3、模板支撑系统,要严格控制立杆间距,因为目前使用的钢管壁厚只有2.6-3mm,没有3.5mm厚。
排架间距应小于计算间距,整个模板支撑系统严格按JGJ162-2008规范搭设。
4、大体积砼,中心温度34.81℃,请再复核一下是否计算有误,一般中心温度第三天都在60℃以上。
测温点的布置应有示意图,测温方法要说明,建议采用水化热低的C425矿渣水泥。
5、喷锚支护图6-8图要补上。
6、标养室、试验室如现场设置,可写进组织设计里去。
7、要成立QC小组,并开展活动,因要报扬子杯、鲁班奖,必须有QC小组成果奖。
8、补充试块制作计划、技术复核计划、隐蔽验收计划。
9、补充总平面图进度表,包括网络图、线条图。
严汉元
2009.6.17
1 / 11 / 1。

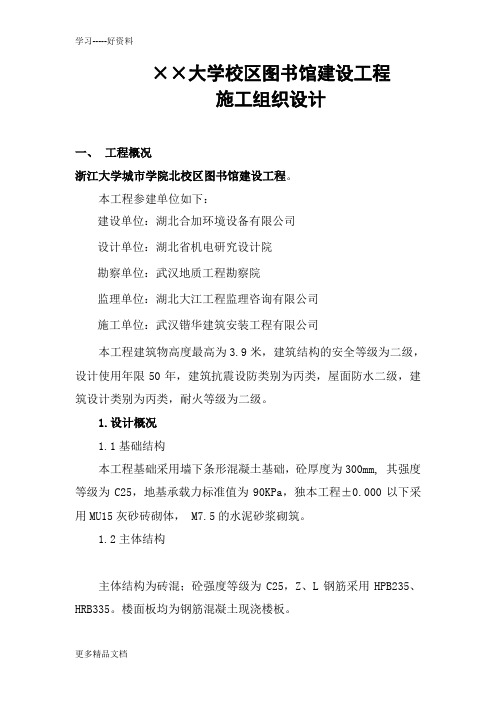

××大学校区图书馆建设工程施工组织设计一、工程概况浙江大学城市学院北校区图书馆建设工程。
本工程参建单位如下:建设单位:湖北合加环境设备有限公司设计单位:湖北省机电研究设计院勘察单位:武汉地质工程勘察院监理单位:湖北大江工程监理咨询有限公司施工单位:武汉锴华建筑安装工程有限公司本工程建筑物高度最高为3.9米,建筑结构的安全等级为二级,设计使用年限50年,建筑抗震设防类别为丙类,屋面防水二级,建筑设计类别为丙类,耐火等级为二级。
1.设计概况1.1基础结构本工程基础采用墙下条形混凝土基础,砼厚度为300mm, 其强度等级为C25,地基承载力标准值为90KPa,独本工程±0.000以下采用MU15灰砂砖砌体, M7.5的水泥砂浆砌筑。
1.2主体结构主体结构为砖混;砼强度等级为C25,Z、L钢筋采用HPB235、HRB335。
楼面板均为钢筋混凝土现浇楼板。
1.3砌体工程±0.000以上采用MU15灰砂砖砌体, M7.5的混合砂浆砌筑。
1.4装饰与屋面工程1.4.1外墙1采用桑德灰陶土砖面砖,外墙2采用暖灰色石材墙面,外墙3采用白色外墙氟碳漆。
内墙设计为混合砂浆内墙外刷乳胶漆;。
1.4.2地面为陶瓷地砖地面。
1.4.3顶棚均为混合砂浆外刷乳胶漆。
1.4.4屋面为不上人屋面、有保温层的改性沥青卷材防水屋面。
1.5门窗:门采用断热型材蓝灰色铝合金门连窗,中空净片玻璃6+9+6 90系列、室内门采用实木木门,窗材料采用断热型材蓝灰色铝合金窗,中空净片玻璃6+9+6 90系列。
二、编制依据根据GB/TI 19002 ISO9002-1994《质量体系生产、安装和服务的质量保证模式》以及本工程实际情况进行编制。
三、质量及检验评定标准(一)本工程应达到合格标准。
(二)有关质量检验评定标准如下:1. 建筑工程施工质量验收统一标准(GB50300-2001)2. 建筑机械使用安全技术规程(JGJ33—86)3.建筑施工安全检查标准(JGJ59—99)2000-024.混凝土及预制混凝土构件质量控制规程(CECS40—92)5.混凝土质量控制标准(GB50164—92)6.混凝土强度检验评定标准(GBJ107—87)(三)国家有关施工及验收规范:1. 工程测量规范(GBJ50026-93)2. 施工现场临时用电安全技术规范(JGJ46—88)3. 建设工程施工现场供用电安全规范(GB50194—93)4. 砌体工程施工及验收规范(GB50203—9)5. 普通混凝土用砂质量标准及检验方法(JGJ52—92)6. 普通混凝土用碎石或卵石质量标准及检验方法(JGJ53—92)7. 砖体工程施工质量验收规范(GB50203—2002)8. 混凝土结构工程施工质量验收规范(GB50204—2002)9. 建筑装饰装修工程施工质量验收规范(GB50210—2001)10. 建筑地面工程施工质量验收规范(GB50209—2002)(四)本工程设计图纸中所有规定的技术要求四、项目管理组织体系(一)、慨述:本公司充分利用现代技术手段,将知识管理、管理会计等先进的管理手段与严谨的项目管理的方法有机结合,在公司进行项目管理思想的普及培训,使得项目管理深入到公司的每一个层面,逐步成为全员项目管理的企业。
筑龙网 W W W .Z H U L O N G .C O M目 录工程概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄1第一节 质量目标、质量控制手段及消除通病措施┄┄┄┄┄┄┄┄┄┄┄┄┄1一、质量目标┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄1二、质量控制手段┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄1三、主要分项工程质量保证措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄3四、消除质量通病措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄8 五、针对本工程难点的技术措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄11第二节 施工组织部署、安全文明施工及创标化措施┄┄┄┄┄┄┄┄┄┄┄┄17一、施工组织部署┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄17二、安全生产与文明施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄22第三节 投标工期、网络进度计划形象进度控制及具体保证措施┄┄┄┄┄┄┄26一、工程工期┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄26二、形象进度控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄26 三、工期保证措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄28第四节 劳动力、主要机械设备及周转材料的投入计划及安排┄┄┄┄┄┄┄┄30 一、主要施工机具投入计划┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄30二、劳动力投入计划┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄33三、主要周转材料投入计划┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄34第五节 桩基施工和土方挖、运、填方案┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄34一、桩基施工方案┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄34二、土方挖、运、填方案┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄35筑龙网 W WW .Z H U L O N G .C O M 第六节 工程“四新”技术推广应用计划┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄36一、采用小流水段施工工艺┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄36二、计算机技术的应用和现代管理技术┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄36三、MTA 砂浆外加剂的应用┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄38四、屋面防水┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄38五、现浇楼盖采用高强覆塑竹胶板┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄38六、细砂的防治措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄38第七节 总承包范围内所有专业的协调及配合措施┄┄┄┄┄┄┄┄┄┄┄┄┄39一、与监理部门协调配合措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄39二、分包单位组织管理措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄40附件:施工质量动态控制示意图 模板工程质量程序控制示意图钢筋工程质量程序控制示意图砼工程质量程序控制示意图 电器安装工程质量程序控制示意图施工进度计划网络图施工平面布置图筑龙网 W W W .Z H U L O N G .C O M工 程 概 况浙江****学院行政楼工程位于****镇**村,**路以南,**路以北,**路以东,**路以西,为四层行政办公楼,总建筑面积3475㎡,建筑高度15.600m,建筑物室内地坪设计相对标高±0.000相当于黄海高程系绝对标高6.880m,基础采用机械钻孔灌注桩,桩的有效长度10.0m,共94根,主体采用框架结构。
第一部分土建工程施工组织设计第一章编制依据1、----建筑设计有限公司设计的----廿三里镇第二小学学生宿舍、食堂施工工图纸。
2、----廿三里镇第二小学新校区建设工程招标文件。
3、----廿三里镇第二小学新校区建设工程招标答疑纪要。
4、国家和行业及----颁发的建筑安装工程施工及验收规范等。
5、我公司有关工程施工的规定与标准等。
第二章工程概况1、项目名称: ----廿三里镇第二小学新校区建设工程(Ⅱ标段)。
2、建设单位: ----廿三里镇政府。
3、设计单位: ----建筑设计有限公司。
4、监理单位:绍兴市建设监理有限公司。
5、工程地点: 义东工业园区内。
6、项目特征: 本项目有学生宿舍1幢、食堂餐厅1幢、建筑面积9000平方米、另加围墙1300米,校门及传达室140平方米,筑塘坎6700平方米,及篮排球场、配电室、锅炉房及区域内道路、管网等附属工程。
其中学生宿舍4622平方米,高为四层半(不含架空层),层高3.6米,总高为19.6米,为砖混结构,桩基是人工挖孔桩桩基。
食堂餐厅3454.5平方米,高三层,层高4.0—4.7米,桩基采用人工挖孔桩桩基。
相关室内外给排水系统、消防栓系统、照明动力系统、变配电系统的安装工程。
7、本工程为浙江省----重点工程,工程投资基本落实,施工图纸准备就绪,三通一平已基本完成,已具备开工条件。
第三章施工总规划第一节本工程项目施工目标工期: 310日历天。
质量: 确保优质工程,创“商城杯”。
安全: 确保无重大伤亡事故发生。
文明施工: 创----标化工地。
第二节项目组织体系施工项目管理机构是项目管理的基础条件,以一个合理有效的组织机构为框架所形成的权力系统、责任系统、利益系统、信息系统是实施项目管理及其最终目标的组织保证,因而建立一个完善的施工项目组织机构是施工项目管理的首要问题。
针对本工程的特点,结合我公司已在类似项目如----鹏城花园1#楼、----体育会展中心、福田市场D标段、----实验小学餐厅、城北中学北大门等的实际情况,按我公司的机构设置程序,进行了项目经理部机构的设定,具体如下图:为了充分体现项目管理的优势,有利资源优化配置,动态管理,连续均衡施工,节约成本,提高工效,项目班子的配备在工程具体实施阶段将实行三个阶段的动态管理。
目录目录 (001)第一章、综合说明 (003)第一节、编制依据 (003)第二节、计划编制施工方案目录 (003)第三节、工程目标 (004)第二章、工程概况 (004)第一节、工程概述 (004)第二节、设计概况 (005)第三节、本工程特点、难点及管理技术措施 (011)第三章、施工总部署 (012)第一节、施工顺序 (012)第二节、总体设想 (012)第三节、组织部署 (013)第四节、岗位职责 (015)第五节、工期控制部署 (016)第六节、现场部署 (017)第七节、资源配置 (017)第四章、施工平面布置 (024)第一节、施工总平面布置不同阶段的划分和布置 (024)第二节、施工现场平面管理 (024)第三节、现场临时施工用电 (024)第四节、施工道路及施工排水 (025)第五节、临时施工用水 (025)第六节、施工消防布置 (027)第七节、生活临设及施工现场标化布置 (027)第五章、主要工程施工方法及技术措施 (028)第一节、测量工程 (028)第二节、桩基工程 (031)第三节、地下室支护及土方开挖 (035)第四节、基础垫层及砖胎膜施工 (048)第五节、地下室底板施工 (049)第六节、地下室结构施工 (052)第七节、后浇带施工 (057)第八节、上部结构施工方案 (058)第九节、泵送砼施工工艺 (065)第十节、砌体施工方案 (066)第十一节、屋面施工方案 (067)第十二节、脚手架施工方案 (071)第十三节、节能施工方法 (073)第十四节、装修施工方案 (075)第十五节、钢结构制作、安装施工方案 (085)第十六节、电气安装工程 (088)第十七节、给排水安装工程 (091)第六章、施工进度计划及工期保证措施 (093)第一节、组织管理措施 (093)第二节、技术管理措施 (097)第三节、经济措施 (097)第四节、协调措施 (097)第五节、施工总进度计划 (098)第七章、工程质量及保证措施 (098)第一节、质量目标 (098)第二节、质量管理 (098)第三节、质量管理保证措施 (100)第四节、质量保证技术措施 (101)第五节、工程技术资料管理 (104)第六节、特殊季节施工技术措施 (105)第八章、安全生产、文明施工、消防保卫、环境保护的措施 (107)第一节、实施目标 (107)第二节、建立和健全安全生产管理体系 (107)第三节、确保安全生产的技术措施 (111)第四节、文明施工技术措施 (114)第五节、消防保卫工作 (116)第六节、环境保护措施 (116)第九章、与相关单位协调配合及实施措施 (120)第一节、对分包单位的管理实施措施 (120)第二节、与相关单位的配合 (125)附表:质量验收和技术规范目录附图:基础平面布置图、主体平面布置图、装修平面布置图、消防平面布置图、施工总进度计划网络图第一章、综合说明第一节编制依据1.《镇海新城核心区D2、D4地块商务楼工程》施工图纸、地质勘查资料。
浙江工程学院下沙新校区行政楼工程施工组织设计第一篇工程概况一、工程情况介绍浙江工程学院下沙新校区位于杭州电子工业学院下沙园区旁。
建设单位是浙江工程学院,设计单位为浙江大学建筑设计研究院。
总建筑面积为16500平方米,建筑总层数地上5层、地下1层,建筑总高度18米。
结构体系为钢筋混凝土框架结构。
二、建筑概况1. 屋面工程上人平屋面:1)室外地砖防滑地砖面层(1:2水泥砂浆粘贴)2)40厚#200细石混凝土刚性层(配Φ4@200双向配筋)每轴线做20宽伸缩逢,油膏嵌逢。
3)EPV彩色聚胺防水涂料1.5厚。
4)20厚1:3水泥砂浆找平层,25厚挤泡沫板(下水泥焦渣混凝土找坡)。
5)20厚水泥砂浆找平层。
6)现浇钢筋混凝土屋面板。
不上人屋面:1)EPV彩色聚胺防水涂料1.5厚。
2)20厚水泥砂浆找平层。
3)40厚#200细石混凝土(配Φ4@200中网片),刚性层,每轴线做20宽伸缩逢,油膏嵌逢。
4)憎水膨胀珍珠岩块材(最薄处50)保温层找微坡。
5)20厚水泥少将找平层。
6)现浇钢筋混凝土屋面板。
2. 楼(地)面工程水泥地面1)12厚1:2水泥砂浆粉刷面层。
2)18厚1:3水泥砂浆找平层。
3)素水泥浆结合层一道。
4)现浇钢筋混凝土板(素混凝土基层)。
彩釉(抛光)地砖做法1)彩釉地砖面层,干水泥擦缝(色彩,规格零定)2)5厚1:2水泥砂浆结合层。
3)15厚1:3水泥砂浆找平层。
4)现浇钢筋混凝土楼板。
花岗岩地面1)20厚花岗石面层(色彩规格另定)。
2)30厚1:2干硬性水泥砂浆粘贴。
3)C20细石混凝土40厚面层,内配Φ4@150双向,随捣随抹光。
4)C10素混凝土120厚填层。
5)80厚碎石垫层。
6)素土夯实。
素混凝土基层做法1)40厚C20细石混凝土配Φ4@200网片。
2)EPV防水涂料2mm厚。
3)80厚C15素混凝土加浆随捣随抹平。
4)80厚碎石垫层。
5)素土分层夯实。
3. 墙面工程内墙内墙涂料:1)刷内墙涂料两道。
浙江某学院新校区室外道路工程施工组织设计第一篇施工组织设计第一章工程概况及要求第二章项目班子配备情况第三章主要分项工程施工方案第四章施工现场平面布置图第五章工程进度计划及保证措施第六章机械设备配置计划第七章劳动力调配计划第八章工程质量保证措施第九章安全生产、文明施工第一章工程概况及要求第一节工程概况本工程位于杭州市某高教园区东区,北临园区2号路,南临4号路,东临25号路,东西长470米,南北长约440米,占地约310亩。
施工范围为:一期范围内的所有道路、上下水、室外电气、消防管道、室外电缆等。
1、道路工程主要道路宽度为6米。
◇道路横断布置为:2.00米人行道+6.00米机非混车道+2.00米人行道。
◇道路结构自上而下为:3㎝细粒式沥青混凝土+7㎝粗粒式沥青混凝土+20㎝5%水泥级配稳定碎石基层。
◇人行道结构自上而下为:25×25×5cm彩色水泥预制块+2㎝砂浆+15㎝5%水泥稳定碎石基层。
2、排水工程雨污水管道:D≤400采用UPVC加筋管,橡胶圈接口,90о带形砼基础;D≥500采用钢筋砼管,橡胶圈接口,135о砼基础。
6#、10#化粪池。
3、给水工程市政给水管采用球墨铸铁管,橡胶圈接口;生活压力管采用衬塑(PE)钢管,法兰连接;消防压力管采用热镀锌钢管,法兰连接。
4、电缆沟工程强、弱电电缆沟,参照国标“94101-5”—《35KV0及以下电缆敷设》第二节工程质量要求本工程应严格按照施工图纸及设计说明文件,国家和有关部委的施工验收标准进行精心组织,精心施工,根据招标文件规定本工程要求确保达到国家现行规定的验收标准。
第三节施工工期要求根据招标文件规定,本标段工期要求在正式开工后的75日历天内完工,并交付使用。
第四节水文地质情况一、地形、地貌及标高拟建场地总体地势平坦,局部有缓坡,现状场地标高在5.52~7.21米之间。
二、地下水地下水为孔隙性潜水,埋深在地表下1.3~1.4米,地下水对砼无腐蚀性。
目录大跨度结构模板工程施工方案 ............................................................. 9-12-21. 工程概况和模板选用 ...................................................................................... 9-12-21.1工程概况.......................................................................................................... 9-12-2 1.2结构设计要点................................................................................................. 9-12-2 1.3结构特殊部位设计........................................................................................ 9-12-2 1.4选用模板类型................................................................................................. 9-12-22. 模板计算书............................................................................................................ 9-12-32.1荷载及荷载组合 .............................................................................................. 9-12-32.2模板结构的强度和挠度要求........................................................................ 9-12-62.3模板结构构件的计算 ..................................................................................... 9-12-62.4支模参数计算结果.......................................................................................... 9-12-93. 模板施工方法 .................................................................................................... 9-12-103.1模板承重架 ..................................................................................................... 9-12-103.2模板制作.......................................................................................................... 9-12-103.3模板安装.......................................................................................................... 9-12-103.4梁柱节点设计.................................................................................................. 9-12-114. 模板工程量........................................................................................................... 9-12-115. 模板质量要求和措施 ..................................................................................... 9-12-115.1模板工程质量程序控制示意图 .................................................................. 9-12-115.2模板工程应注意的重点: .......................................................................... 9-12-126. 拆模方案............................................................................................................... 9-12-137. 附图.......................................................................................................................... 9-12-14大跨度结构模板工程施工方案1. 工程概况和模板选用1.1工程概况浙江经济职业技术学院下沙新校区图书信息楼工程,位于下沙高教园区东区,北临2号路,南临4号路,东临25号路。
本工程为桩基、现浇钢筋混凝土框架结构,总建筑面积24422M2,其中地下室2637M2,地上十层,建筑高度为45.9M,由浙江经济职业技术学院筹建。
杭州市质监站质监;浙江江南监理公司监理;同济大学建筑设计研究院设计;*********有限责任公司总承包。
1.2结构设计要点柱最大尺寸为800×850;粱最大尺寸为450×1500,跨度为24米,强度等级为C40,4.25米以下柱强度等级为C40,梁板为C35,4.25米一层柱、梁板为C35,七层以上C30。
1.3结构特殊部位设计(1)九层8~11轴之间,柱中跨距为24000,1/A、B、C、D轴框架梁为无粘结后张法预应力大梁,梁底标高为33.450m,断面尺寸为450×1500,楼板厚度为250。
(2)十层8~11轴之间,柱中跨距为24000, A、B、C、D轴框架梁为无粘结后张法预应力大梁,A轴梁底标高为36.600m,B、C、D轴梁底标高为37.650m,断面尺寸为450×1500,楼板厚度A~B为150;C、D轴为250。
(3)由于上述部位采用为无粘结后张法预应力大梁,根据施工进度安排,承重支撑架必须按三层荷载计算。
1.4选用模板类型(1) 模板材料模板质量直接关系到混凝土观感质量的好坏,为了保证混凝土密实度及外观质量,我项目部计划在模板方面进行一定的投入,决定模板以采用九合板与竹胶板为主——在开工前购置,用钢管与方木作支撑。
为了保证施工进度,模板总量按以满足进度需要为标准进行配置,周转使用。
模板统一安排在木工间集中加工,按项目部提供的模板加工料单及时进行制作,复杂混凝土结构先做好配板设计,包括模板平面分块图、模板组装图、节点大样图等。
制作完成后堆放整齐,随用随领。
加工间至现场采用人力翻斗车运输,现场至作业点采用塔吊直接吊至施工部位。
(2) 模板支设注意事项A、模板及其支架在安装过程中,必须设置防倾的固定设施。
B、支模时,必须考虑有足够的承载力,包括模板及其支架自重、新浇筑混凝土自重、钢筋自重、施工人员及施工设备荷载、振捣混凝土时产生的荷载、新浇筑混凝土对模板的侧压力、倾倒混凝土时产生的荷载。
C、本工程预应力大梁模板支设承重架采用MF1219型门式钢管架。
D、模板内面及时清理干净,并涂刷专用脱模油,施工时应注意严禁脱模油污染钢筋。
E、为了保证混凝土观感质量,在模板拼缝处贴胶带纸,确保无漏浆现象。
(3) 特殊部位的模板支设详见预应力大梁支模示意图。
2. 模板计算书2.1荷载及荷载组合2.1.1荷载计算模板及其支架的荷载,分为荷载标准值和荷载设计值,后者是荷载标准值乘以相应的荷载分项系数得出的。
1、荷载标准值模板工程的荷载标准值包括新浇混凝土自重、施工人员及设备荷载、振捣混凝土时产生的荷载和倾倒混凝土时产生的荷载,对高度较大的梁,还应考虑新浇混凝土对模板侧面的压力。
1)新浇混凝土自重标准值对普通钢筋混凝土,采用25KN/m3。
① 8~9轴、10~11轴,预应力大梁:q=(7.3×0.45×1.5+3.45×0.3×0.7×2)×25=159.4KN② 8~9轴、10~11轴,九层1/A~B轴、C~D轴各层楼板:q=(7.3×0.25×2.2+2.2×0.15×0.35)×25=103.3KN③ 8~9轴、10~11轴,十层以上A~B轴各层楼板:q=(7.3×0.15×7.95+0.25×0.55×7.95×1.5+0.25×0.35×7.3×2)×25=274.6KN④ 9~10轴预应力大梁:q=(9.0×0.45×1.5+3.45×0.3×0.7×3)×25=206.2KN ⑤ 9~10轴、九层1/A ~B 轴、C ~D 轴各层楼板: q=(9.0×0.25×2.2+0.3×0.35×2.2)×25=129.5KN ⑥ 9~10轴、十层以上A ~B 轴各层楼板:q=(9.0×0.15×7.95+0.25×0.35×9×2+0.25×0.55×7.95×2)×25=348.8KN 2) 施工人员及设备荷载标准值:施工人员及设备荷载标准值 表2-13) 振捣混凝土时产生的荷载标准值振捣混凝土时产生的荷载标准值 表2-2 F F β1.0;110~150mm时,取1.15。
