(完整版)陶粒轻质隔墙板施工方案
- 格式:doc
- 大小:77.51 KB
- 文档页数:7
陶粒隔墙板施工方案1. 简介陶粒隔墙板是一种轻质隔墙材料,由陶粒、水泥、石膏和其他添加剂组成。
其优点包括轻质、环保、耐火和隔音等特性。
在施工过程中,需要注意材料的选用、基层处理、施工工艺和装饰面处理等方面。
2. 材料准备2.1 主材料•陶粒隔墙板•泡沫胶•螺丝和钉子2.2 辅助材料•水泥砂浆•石膏板•钢筋网•抹灰砂浆3. 施工步骤3.1 基层处理在施工前,需要进行基层处理,确保基层平整、无松动和湿润。
处理方法包括刮除老墙面、擦拭基层表面和喷水湿润等。
3.2 安装陶粒隔墙板3.2.1 确定板材尺寸和位置根据设计要求,确定陶粒隔墙板的尺寸和位置。
使用标尺和铅笔在墙面上进行标记。
3.2.2 刷涂泡沫胶在墙面和板材背面均匀刷涂泡沫胶。
刷涂泡沫胶的作用是增加陶粒隔墙板与基层之间的附着力。
3.2.3 安装陶粒隔墙板将涂有泡沫胶的陶粒隔墙板贴在墙面上,按标记的位置进行安装。
将板材按垂直方向,用螺丝或钉子固定在墙面上。
3.2.4 处理接缝在板材接缝处使用水泥砂浆进行填充,使接缝处平整。
确保接缝处没有空隙和凸起。
3.3 安装石膏板3.3.1 尺寸和位置确定根据设计要求,确定石膏板的尺寸和位置。
使用标尺和铅笔在墙面上进行标记。
3.3.2 安装钢筋网在石膏板的背面涂抹一层薄薄的水泥砂浆,然后将钢筋网平铺在石膏板上,用钉子固定。
3.3.3 安装石膏板将石膏板贴在墙面上,按标记的位置进行安装。
用螺丝固定石膏板。
3.3.4 处理接缝使用抹灰砂浆对石膏板的接缝进行处理,使其平整。
确保接缝处没有空隙和凸起。
3.4 装饰面处理在陶粒隔墙板和石膏板的表面涂抹装饰面材料,如乳胶漆或石膏抹面。
根据设计要求,进行刷涂和抹平。
4. 注意事项4.1 材料质量在购买材料时,注意选择优质的陶粒隔墙板、水泥、石膏板和其他辅助材料。
确保材料能够达到设计要求和相关的标准。
4.2 基层处理基层处理是施工成功的关键。
要确保基层平整、无松动和湿润,以提高隔墙板的附着性能。
轻质陶粒隔墙板安装施工工艺方法1、施工部位及材料:厨房及卫生间隔墙采用100厚轻质陶粒隔墙板。
2、工艺流程结构墙面、顶面、地面清理找平→放线→浇注混凝土隔离层→安装卡子→安装隔墙板→板缝处理→板面修补→贴玻璃纤维网格布或聚酯无纺布、刮耐水腻子。
3、施工工序1)清理基面(墙面、顶面、地面)上的凸出部位的砂浆、混凝土及杂物。
2)放线定位安板,立板时板下留20~30缝隙,用小木楔背紧。
板与板之间留10mm宽板缝,挂线靠平后用钢筋头与板两侧埋件焊接固定板缝内满用膨胀水泥砂浆填实刮平,板下缝隙用C20细石混凝土填塞密实,待混凝土达到强度后撤出小木楔,并将孔洞堵实。
3)隔墙条板顶端与梁板主体结构连接,采取在两块条板上端拼缝处设U形钢板卡与主体结构连接,条板顶端缝内满用水泥粘结砂浆塞严,与主体结构顶实,挤出的砂浆要刮平。
4)一面隔墙安装完毕,经检查合格后,宜在24h左右用C20干硬性细石混凝土将板的底部填塞密实。
待3天后,混凝土强度达到10MPa以上时,撤出木楔等,用同强度的细石混凝土将木楔留下的空洞填实。
5)铺设电线管和接电线合。
按电气安装图找准位置,划出定位线,铺设电线管,移接线盒。
要安装的电线管应顺条板的板孔铺设,不得横向或斜向铺设。
6)安水暖,煤气管道卡。
按照水暖、煤气管道安装图找准位置,划出管卡定位线,在隔墙板上钻孔和扩孔,孔内清理干净后再用胶粘剂固定管卡。
7)安装柜具、设备和装饰物时,每块板可设两个吊点,在隔墙板上钻孔,扩孔,再用胶粘剂固定预埋件,待胶粘剂干后,再安装设备。
8)板缝处理:上述工序完成后,在板缝企口相连处满刮涂一层嵌缝剂,厚度宜为2mm~3mm。
同时将嵌缝带粘结现板缝间,用抹子将嵌缝带压入到嵌缝剂中。
最后用嵌缝剂同板面找平。
板间的板缝采用50mm~100mm宽的嵌缝带,板与主体结构墙面或与门窗洞口连接处应采用加宽的100mm~200mm嵌缝带处理。
一周后,检查所有的板缝和其他板与主体结构连接的缝隙是否良好。
陶粒轻质隔墙板工程施工方案1.编制依据:1.1建筑装饰装修工程质量验收规范 GB50210-20011.2住宅装饰装修工程施工规范 GB50327-20011.3建筑构造通用图集 88J2-7(墙身-轻质隔墙)1.4北京市建筑安装分项工程施工工艺规程: DBJ01-T51-20031.5轻质隔墙条板质量检验评定标准 DBJ01-29-20002.施工准备2.1 材料:2.1.1 陶粒混凝土空心条板:空心条板有标准板、门框板、门头板及异形板,强度必须达到100%。
2.1.1.1 规格:长(L)2400~3000mm 宽(B)590~595mm 厚(H)90mm2.1.1.2 技术要求:面密度≤60kg/m2抗弯荷载≥2.0G(G为板材的重量单位,N)收缩率≤0.08%单点吊挂力≥800N料浆抗压强度≥10MPa2.1.2 胶粘剂:水泥类胶粘剂。
用于条极与基体结构之固定、板缝处理、粘贴板缝和墙面转角玻纤布条。
初凝时间>0.5h粘结强度>1.0MPa2.1.3 50mm与200mm宽中碱玻纤带及玻纤布:用于板缝处理。
布重:>80g/m2,8目/in断裂强度:25mm×100mm布条经向>300N 纬向>150N2.2 作业条件:2.2.1 结构已验收,墙面弹出+50cm标高线。
2.2.2操作地点环境温度不低于5℃。
2.2.3根据平面布置图由隔墙板厂家绘制排板图并经过项目部审核。
2.2.4正式安装以前,先试安装样板墙一道,经验收合格后再正式安装。
3.工艺流程:结构墙面、顶面、地面清理和找平→放线、分档→厨卫间浇筑细石混凝土挡水台→配板、修补→安U形卡→配制胶粘剂→安装隔墙板→板缝处理→板面装修3.1 清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平。
3.2 放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞口线,并按板宽分档。
陶粒板外墙施工方案1. 引言陶粒板是一种新型的环保建筑材料,由天然陶粒和水泥等原料制成。
其具有轻质、耐久、隔热、隔音等优点,因此在外墙施工中得到了广泛的应用。
本文将介绍一种常见的陶粒板外墙施工方案。
2. 材料准备在施工陶粒板外墙之前,需要准备以下材料:•陶粒板•合适的粘合剂•墙面排水板•玻璃纤维布•外墙涂料3. 施工步骤3.1. 基层处理在进行陶粒板外墙施工之前,首先要处理好墙面基层。
基层应确保干燥、平整、无浮灰和油污等杂物。
如果墙面不平整,可以采取打磨或抹灰的方式进行修整。
3.2. 粘贴陶粒板将粘合剂按照一定比例稀释后,均匀地涂抹在墙面上。
然后将陶粒板贴附在墙面上,并用力压实,确保其与基层的粘接牢固。
3.3. 安装墙面排水板安装墙面排水板是为了保证外墙的排水功能,防止水分在墙体内部积聚。
将排水板按照规划好的位置粘贴在陶粒板上,并使用螺丝固定。
排水板的安装应按照制造商提供的说明进行。
3.4. 玻璃纤维布处理经过一段时间的使用,陶粒板外墙可能会出现裂缝,为了增强其抗裂性能,可以在陶粒板上涂抹一层玻璃纤维布。
首先将玻璃纤维布固定在墙角位置,然后用涂料将其覆盖,确保玻璃纤维布与陶粒板牢固结合。
3.5. 外墙涂料施工经过以上处理后,可以进行外墙涂料的施工。
根据设计要求选择合适的外墙涂料,并按照施工要求进行操作。
注意涂料选择应符合环保要求。
4. 施工注意事项在陶粒板外墙施工过程中,需要注意以下事项:•施工时应注意现场安全,佩戴好安全防护用品。
•粘贴陶粒板时,应注意与基层的粘接质量,使其牢固可靠。
•安装排水板时,应按照制造商提供的安装说明进行操作。
•在施工过程中,及时处理墙角和接缝处的问题,确保施工质量。
•外墙涂料的选择应符合环保要求,施工时应注意稳定的气温和湿度。
5. 结论陶粒板外墙施工方案是一种环保、耐久、隔热的外墙装饰材料。
通过合理的施工步骤和严谨的施工注意事项,可以确保外墙施工的质量和效果。
在选择材料和施工过程中,应充分考虑环保因素,以保护和改善环境。
陶粒混凝土轻质墙板安装方案1.材料准备本工程采用厚陶粒混凝土轻质条板,建筑用胶及贴缝用耐碱网格布,1.5 目直径0 。
9mm 热镀锌钢丝网。
2.施工工具固定用热镀锌U 型卡具、L 型卡具,带横向角铁的撬棒,木工板锯及抹灰板、靠尺、木楔等。
3.作业准备根据设计要求及相关图集规范将板材及其他料具备齐待用。
根据图纸要求,在地面弹出隔墙位置线及门位置。
将要安装条板的位置地面清理干净、整平,用墨线弹出条板的中心线及边线。
在隔墙板顶相应的梁板底面也弹出条板的安装边线,用激光投线仪校正。
将安装面粘结部位清理干净,凸出部分剔凿平整。
1.轻质墙板安装1)拌制M10 专用粘结砂浆:按配合比均匀拌合,稠度适中。
2)与轻质墙板相接触的混凝土梁、柱等用M10 专用水泥砂浆填充密实。
3)墙板与墙板之间均用M10 专用水泥砂浆进行粘结。
4)墙板安装:先沿边线在楼面铺设一层专用粘结砂浆,再由两人将墙板扶正就位;就位后由一人拿撬棒在一侧推挤,准确对线。
一人用撬棒将墙板撬起,边撬边挤,并通过撬棒的移动,使墙板移在线内,使粘结砂浆均匀填充接缝(以挤出浆为宜),一人准备木楔,拿好木锤,待对准线的时候,撬棒撬起墙板不动,板下用木楔固定,待砂浆用板条压实,板上部用厚度3mm 的U 型镀锌钢板卡固定,钢板卡间距不大于600mm。
5)木楔以两个为一组,每组墙板底打两组,固定墙板时用木锤在板底两边徐徐打入木楔,木楔位置应选择在墙板实心肋位处,以免造成墙板破损,为便于调校应尽量打在墙板两侧。
木楔紧固后替下撬棒便可松手。
6)由于墙板对线就位为粗调校,加上木楔紧固时稍有微小错位,一般需重新调校即微调(一般在5mm 以内的平整度调整) ,板下端可通过锤打木楔使之调整在允许偏差范围以内。
调校时一人手拿靠尺紧靠墙板面测垂直度、平整度,另一手拿锤击打木楔.调整墙板顶部不平处:一人拿靠尺,另一人拿木方靠在墙板上,用铁锤在木方上轻轻敲打校正(严禁用铁锤直接击打墙板)重复检查平整度、垂直度,直至达到要求为止,校正后用刮刀将挤出的胶浆刮平补齐,然后安装下一块墙板,直至整幅墙板安装完毕。
目录1,编制依据---------------------------------------------------2 2,工程概况---------------------------------------------------2 3,施工计划---------------------------------------------------3 4,施工方法---------------------------------------------------5 5,成品保护--------------------------------------------------10 6,质量、安全保证措施----------------------------------------10一,编制依据现行国家和地方技术标准、施工及验收规范、建筑工程施工质量验收统一标准等有关规范、标准和文件:《建筑隔墙用轻质条板》GB/T23451-2009;《建筑轻质条板隔墙技术规程》JGJ/T157-2014;《陶粒轻质混凝土条板应用技术规程》苏JG/T044-2011《轻质墙板构造图集》(六)苏J/T15-2011(六)《轻质墙板构造图集》(七)苏J/T15-2013(七)《建筑机械使用安全技术规程》JGJ33—2012;《施工现场临时用电安全技术规范》JGJ46—2016;《建筑工程施工统一验收标准》GB50300-2016《预拌砂浆》JGJ/T230-2007;南京市建筑设计研究院有限责任公司2018-30地块1#~3#楼建筑施工图(A版)》;二,工程概况2.1工程建筑概况本工程一期住宅包括1~3#楼各楼栋指标:2.2陶粒板墙体概况本工程一期1#~3#楼所有内墙均使用陶粒空心板,其板为100厚和200厚两种预制陶粒空心板。
陶粒板在厂家按照本工程的施工图的要求预制,切割,运到现场进行安装。
三,施工计划3.1施工准备技术准备1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。
一、工程概况轻质陶粒墙板是一种新型的轻质隔墙材料,具有轻质、隔音、防火、保温等特点,广泛应用于各类建筑物的室内隔墙、室外墙体及防火屋顶等。
本施工方案针对轻质陶粒墙板的安装施工进行详细阐述。
二、施工准备1. 材料准备:轻质陶粒墙板、水泥、中砂、建筑胶、聚合物砂浆、U型钢卡、射钉、木楔、钢筋等。
2. 工具准备:切割机、水平尺、直靠尺、铁撬、吊锤、激光放线仪、运板小车、塔吊等。
3. 人员准备:施工人员、技术人员、质量员、监理等。
三、施工流程1. 施工前期准备(1)检查框架是否符合规范,达到设计标准的强度。
(2)将楼层需要进行的工作面进行干净的冲洗,检查楼板的密实度。
(3)墙面没有进行粗略的抹灰装修,楼板底面必须保持干净。
(4)图纸和施工人员进行交底,让施工人员了解施工过程。
(5)对特殊工作任务的人员进行审核,确保技术水平达到要求。
2. 施工安排(1)建立完整的管理体系,确保工作有序进行。
(2)施工准备工作到位,技术人员要求落实到位,电源安全,线路问题解决。
(3)材料进场严格把关,设备检查细心,确保设备正常运行。
(4)建立质量把关小组,材料不合格不得施工,上道工序未交接不得进行下道工序。
3. 施工步骤(1)根据建筑设计图纸对墙板进行排版,工厂根据排版图进行墙板的生产。
(2)墙板运输至施工现场后,通过塔吊卸车,用运板小车将墙板通过施工电梯运至各楼层。
(3)安装工人经过培训合格后上岗。
(4)测量放线,按图纸要求,在楼地面及对应的梁或板底用激光放线仪弹出板位置线,辅助吊锤复核垂直度。
(5)地面、墙板阴阳榫清理,安装墙板前提前清洗清理板的阴阳榫及已放线的墙位置。
(6)卫生间等有水房间按设计要做200mm高混凝土反边。
(7)墙面U型钢卡安装,墙板与结构墙、柱采用U形钢卡加固,在墙、柱上每800mm~1000mm定位一个,采用射钉将U形钢卡固定。
(8)顶胶安装及抹接板砂浆,芯孔封堵。
(9)立板,板底部木楔固定,校板顶部打U型卡,进行下一块墙板安装。

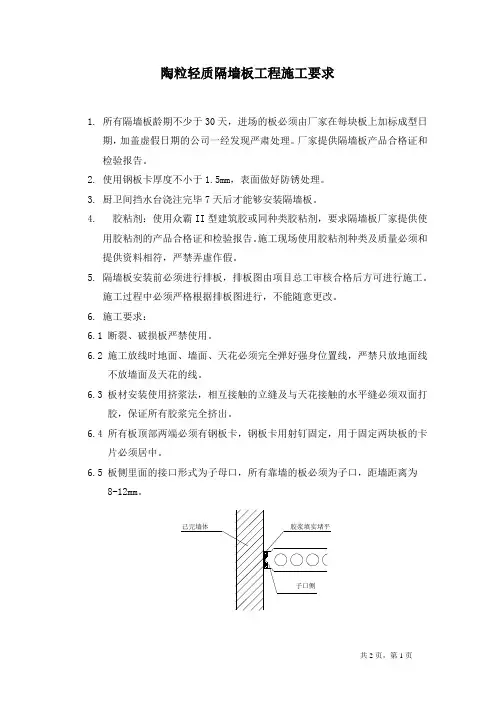

陶粒轻质隔墙板工程施工要求1.所有隔墙板龄期不少于30天,进场的板必须由厂家在每块板上加标成型日期,加盖虚假日期的公司一经发现严肃处理。
厂家提供隔墙板产品合格证和检验报告。
2.使用钢板卡厚度不小于1.5mm,表面做好防锈处理。
3.厨卫间挡水台浇注完毕7天后才能够安装隔墙板。
4.胶粘剂:使用众霸II型建筑胶或同种类胶粘剂,要求隔墙板厂家提供使用胶粘剂的产品合格证和检验报告。
施工现场使用胶粘剂种类及质量必须和提供资料相符,严禁弄虚作假。
5.隔墙板安装前必须进行排板,排板图由项目总工审核合格后方可进行施工。
施工过程中必须严格根据排板图进行,不能随意更改。
6.施工要求:断裂、破损板严禁使用。
施工放线时地面、墙面、天花必须完全弹好强身位置线,严禁只放地面线不放墙面及天花的线。
板材安装使用挤浆法,相互接触的立缝及与天花接触的水平缝必须双面打胶,保证所有胶浆完全挤出。
所有板顶部两端必须有钢板卡,钢板卡用射钉固定,用于固定两块板的卡片必须居中。
板侧里面的接口形式为子母口,所有靠墙的板必须为子口,距墙距离为8-12mm。
胶浆填实堵平已完墙体子口侧安装完毕的墙体,必须立即用C20干硬性混凝土将板下口堵严,当混凝土填塞完毕7天后,撤去板下木楔,并用同等强度的干硬性砂浆灌实。
板与板间接缝位置粘贴5cm和10cm耐碱玻纤网格布各一道,粘贴时间为墙面铺设电线管、稳接线盒完毕后进行。
隔墙板与其他材料墙体垂直接触部位粘贴10cm 宽与20cm宽耐碱玻纤网格布各一道。
其表面用胶粘剂刮平。
门头板安装采取下图做法,当门头板高度超过标准板宽度(60cm)时必须单独加工门头板。
如果使用在标准板上面粘贴板条的方法也必须在厂家处理完毕,待粘结强度达到用锤子砸不在接缝处断裂的程度时方可运至现场安装。
7.质量标准4.1 主控项目:4.1.1隔墙板的各项技术指标满足有关标准所规定的要求。
4.1.2隔墙板其四边的粘结必须牢固。
4.1.3隔墙板所有接缝处的粘结必须牢固、密实,不应出现干缩裂缝。
陶粒隔墙板施工方案1. 引言陶粒隔墙板是一种新型的墙体材料,它由陶粒、水泥和其他添加剂按一定比例混合而成。
相比传统的砖墙和石膏板墙,陶粒隔墙板具有防水、隔音、隔热、耐火等特点,逐渐被广泛应用于室内墙体装修中。
本文档将介绍陶粒隔墙板的施工方案,包括材料准备、工具准备、施工步骤和注意事项。
2. 材料准备在开始施工之前,需要准备以下材料:•陶粒隔墙板•水泥•砂浆•扣板•减震垫•铝合金角线3. 工具准备为了顺利进行施工,需要准备以下工具:•级尺•水平仪•铅笔•锤子•打孔机•手锯4. 施工步骤4.1 准备工作在施工之前,要先确定墙体的尺寸和位置,并标记出墙板的安装位置。
使用水平仪和级尺进行测量,使用铅笔在墙体上做出标记。
4.2 墙体处理在墙体上先进行必要的处理工作。
对于旧墙面,需要把表面的砖瓦、涂料等杂物清理干净,确保墙面平整。
对于新墙面,可以直接开始施工。
4.3 安装铝合金角线将铝合金角线按照标记好的位置贴在墙角上,并使用水平仪进行调整,确保铝合金角线的垂直度和水平度。
使用打孔机在角线的固定孔位打眼,并用打击钉固定角线。
4.4 粘贴减震垫将减震垫铺贴在墙体上,确保减震垫与地面紧密贴合。
减震垫能够有效隔离墙体与地面的震动,增加墙体的稳定性。
4.5 切割陶粒隔墙板根据墙体的尺寸,在陶粒隔墙板上进行标记,并使用手锯将墙板切割成适当的尺寸。
注意,切割时要佩戴好防护眼镜和手套。
4.6 上胶粘贴墙板将切割好的陶粒隔墙板涂上胶水,然后粘贴在墙体上,并用锤子轻轻敲打墙板,以确保墙板与墙体密贴。
4.7 补齐缝隙在墙板之间的缝隙中填充砂浆,以增加墙体的牢固性和隔音性能。
使用拓片刀将砂浆抹平,并用湿布擦拭墙板表面。
4.8 安装扣板根据需要,可以在墙板上安装扣板,以增加墙面的美观和挂挂件的便利性。
将扣板用螺丝固定在墙板上即可。
5. 注意事项•施工前要对墙体进行必要的处理,确保墙面平整。
•施工时要注意安全,佩戴好防护眼镜和手套。
超轻陶粒混凝土隔墙板安装施工方案编制:审核:南通三建集团有限公司天津分公司二零零六年四月目录一、工程概况 (2)二、安装工艺 (2)三、注意事项 (3)四、不同部位墙板安装方法 (3)五、安全文明施工注意事项 (4)六、本方案未尽事宜按国家的有关规范执行。
(4)七、附图 (4)一、工程概况贻成·尚海国际工程为高层住宅小区,该小区高层住宅的结构类型为剪力墙结构,外墙采用250mm或200mm厚轻集料砼空心砌块填充,内墙采用200(150)mm厚轻集料砼空心砌块及100厚轻质抽空隔断板填充。
隔墙板待结构完成1/2后由下而上逐层施工。
二、安装工艺1.清理基层。
2.弹地面墙板线。
3.将地面线用线坠返到顶板上(或梁底面)。
4.用撬棍将墙板安装就位。
5.用射钉将直角卡子固定好墙板。
6.用木楔将板根部垫实。
7.一面墙板竖立后用2m靠尺将墙板逐块调平找正。
8.将根部木楔之间缝隙用1:3水泥砂浆填实刮平。
9.将板顶两侧用108胶泥调实抹平。
10.再用108胶泥(浆糊)贴竖向接缝带并用1:2水泥细砂浆(注意加胶)将竖缝凹槽刮平压光。
11.待根部水泥砂浆凝固后将木楔取出,再用1:3水泥砂浆将木楔孔洞填实刮平。
12.对水泥砂浆进行适当养护。
三、注意事项1.必须将直角卡用射钉固定在板边母槽及板顶部位(图1)。
2.接缝带必须将两个板边凹槽铺满粘贴牢固,要做到将接缝带网格中间涂满胶泥(图2)。
3.板缝必须认真抹浆,要抹满、抹实,胶泥稠度要适宜。
4.如电工必须在墙板打洞,注意一定先用切割机将洞切成井字形,然后再轻轻剔凿。
严禁用锤猛击(图3)。
5.安装完的墙板一定要坚实牢固,不得松动、裂缝;墙板的竖直、平整必须符合JQ-3209-95标准。
四、不同部位墙板安装方法1.门窗口:必须要用专门制作的门框板进行安装,有过梁板的门窗口,应用专门制作过梁板进行安装(图4)。
2.设计有拐角的墙板,应用专门制作拐角板进行安装,切忌随意代用。

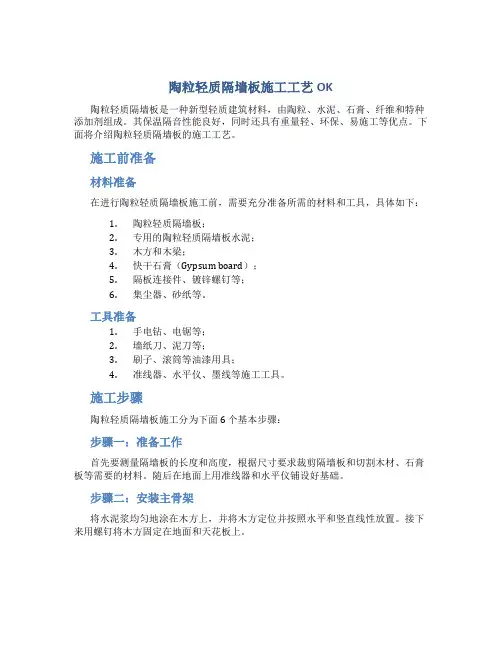

陶粒轻质隔墙板施工工艺OK陶粒轻质隔墙板是一种新型轻质建筑材料,由陶粒、水泥、石膏、纤维和特种添加剂组成。
其保温隔音性能良好,同时还具有重量轻、环保、易施工等优点。
下面将介绍陶粒轻质隔墙板的施工工艺。
施工前准备材料准备在进行陶粒轻质隔墙板施工前,需要充分准备所需的材料和工具,具体如下:1.陶粒轻质隔墙板;2.专用的陶粒轻质隔墙板水泥;3.木方和木梁;4.快干石膏(Gypsum board);5.隔板连接件、镀锌螺钉等;6.集尘器、砂纸等。
工具准备1.手电钻、电锯等;2.墙纸刀、泥刀等;3.刷子、滚筒等油漆用具;4.准线器、水平仪、墨线等施工工具。
施工步骤陶粒轻质隔墙板施工分为下面 6 个基本步骤:步骤一:准备工作首先要测量隔墙板的长度和高度,根据尺寸要求裁剪隔墙板和切割木材、石膏板等需要的材料。
随后在地面上用准线器和水平仪铺设好基础。
步骤二:安装主骨架将水泥浆均匀地涂在木方上,并将木方定位并按照水平和竖直线性放置。
接下来用螺钉将木方固定在地面和天花板上。
步骤三:安装隔板连接件将隔板连接件固定在主骨架上,让隔板连接件的支撑钢筋顶端与主骨架平齐,并保持垂直状态。
随后将隔板连接件和主骨架连接。
步骤四:安装隔墙板将陶粒轻质隔墙板放置在连接件上并固定。
使用专业的切割工具将隔板按需裁剪和切割,尤其要注意门窗口处的裁剪。
步骤五:填充隔墙空隙设置完成后,墙板中间的空隙需要填充。
将细石混合水泥、石膏等配方均匀地涂在墙板和连接件之间。
注意一定要压实涂层,以保证填充物填充充分均匀。
步骤六:粉刷和打磨完成以上步骤后,就要开始粉刷和打磨。
在干燥之前,应该及时用砂纸去除不平坦的部分。
之后,再进行喷漆、壁纸等工序以美化隔墙板外观。
施工常见问题及处理方法在施工中可能会出现以下问题:1. 水泥浆出现分层这种情况下,应该在调制水泥浆的时候充分拌匀,如果水泥浆分层已经产生,不要用从上往下推的方法来涂抹。
2. 木方没对齐这种情况在安装主骨架时容易出现。
目录一、编制依据.................................................................................................................二、工程概况.................................................................................................................三、施工工艺及要求....................................................................................................3.1 施工材料和工具准备*...........................................................................................3.2 作业条件 ................................................................................................................3.3 施工工艺 ................................................................................................................四、质量标准 ................................................................................................................4.1 保证项目 ................................................................................................................4.2 基本项目 ................................................................................................................4.3 允许偏差项目........................................................................................................4.4工程质量检验评定方法 ........................................................................................4.5质量控制措施.........................................................................................................五、成品保护措施........................................................................................................六、其它注意事项........................................................................................................七、材料节约措施........................................................................................................八、安全及文明施工措施 ...........................................................................................九、安装节点图............................................................................................................十、安全生产及文明施工注意事项:.........................................................................陶粒砼隔墙板施工方案一、编制依据1、《运河东岸东果园居住项目图纸》2、《轻质隔墙条板施工技术规程》DBJ01-31-963、《轻隔墙条板质量检验评定标准》DBJ01-29-20004、《建筑装饰装修工程质量验收规范》GB50210-20015、88J2—7《墙身—轻隔墙》图集6、《建筑工程施工质量验收统一标准》GB50300—2001二、工程概况本工程为通州区运河东岸果园居住项目北区工程,总建筑面*积103003m2,分为6橦主楼和一座地下车库,其中地上建筑面积75392m2,地下建筑面积27611 m2。
第1篇一、项目背景陶粒砖作为一种新型的环保建筑材料,以其轻质、保温、隔热、吸音、抗渗、抗裂等优点,在建筑行业中得到了广泛的应用。
本施工方案旨在详细阐述陶粒砖的施工流程、技术要求和质量控制措施,确保施工质量和工程进度。
二、施工准备1. 材料准备- 陶粒砖:根据设计要求选择合适的陶粒砖型号和规格。
- 混凝土:根据设计要求配置混凝土,确保强度和耐久性。
- 钢筋:根据设计要求选择合适的钢筋型号和规格。
- 砂、石:符合国家标准的细砂和碎石。
- 水泥:符合国家标准的普通硅酸盐水泥。
- 防水材料:根据设计要求选择合适的防水材料。
- 化学锚固剂:用于锚固钢筋和连接件。
2. 施工设备- 混凝土搅拌机、振捣器、切割机、切割机、水平仪、垂直仪、线锤、拉线器、水平尺、墨斗等。
3. 施工人员- 施工队伍应具备相应的资质和经验,施工人员应经过专业培训。
三、施工流程1. 施工测量- 根据设计图纸进行现场放线,确保轴线、标高、尺寸等符合设计要求。
- 使用水平仪、垂直仪等测量工具进行复核。
2. 基础处理- 清理施工面,确保基础平整、干净。
- 如有需要,对基础进行加固处理。
3. 钢筋施工- 根据设计图纸进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范要求。
- 使用化学锚固剂锚固钢筋。
4. 混凝土浇筑- 混凝土搅拌后,采用泵送或自卸车运输至施工面。
- 使用振捣器进行振捣,确保混凝土密实。
- 混凝土初凝后,进行养护。
5. 陶粒砖施工- 陶粒砖应按照设计要求进行排版、铺设。
- 使用切割机对陶粒砖进行切割,确保尺寸准确。
- 使用水平尺、垂直仪等工具进行复核,确保陶粒砖水平、垂直。
- 使用水泥砂浆进行勾缝,确保勾缝密实、美观。
6. 防水施工- 根据设计要求进行防水层施工,确保防水效果。
7. 质量检查- 施工过程中,对施工质量进行严格检查,确保符合设计要求和规范标准。
- 完成施工后,进行竣工验收。
四、技术要求1. 陶粒砖要求- 陶粒砖应具有良好的抗压强度、抗折强度、抗渗性能等。
超轻陶粒混凝土隔墙板安装施工方案编制:审核:南通三建集团有限公司天津分公司二零零六年四月隔墙板施工方案1-目 录一、工程概况 .................. 错误!未定义书签。
二、安装工艺 .................. 错误!未定义书签。
三、注意事项 .................. 错误!未定义书签。
四、不同部位墙板安装方法 ...... 错误!未定义书签。
五、安全文明施工注意事项 ...... 错误!未定义书签。
六、本方案未尽事宜按国家的有关规范执行。
错误!未定义书签。
七、附图 ...................... 错误!未定义书签。
一、工程概况贻成·尚海国际工程为高层住宅小区,该小区高层住宅的结构类型为剪力墙结构,外墙采用250mm或200mm厚轻集料砼空心砌块填充,内墙采用200(150)mm厚轻集料砼空心砌块及100厚轻质抽空隔断板填充。
隔墙板待结构完成1/2后由下而上逐层施工。
二、安装工艺1.清理基层。
2.弹地面墙板线。
3.将地面线用线坠返到顶板上(或梁底面)。
4.用撬棍将墙板安装就位。
5.用射钉将直角卡子固定好墙板。
6.用木楔将板根部垫实。
7.一面墙板竖立后用2m靠尺将墙板逐块调平找正。
8.将根部木楔之间缝隙用1:3水泥砂浆填实刮平。
9.将板顶两侧用108胶泥调实抹平。
10.再用108胶泥(浆糊)贴竖向接缝带并用1:2水泥细砂浆(注意加胶)将竖缝凹槽刮平压光。
11.待根部水泥砂浆凝固后将木楔取出,再用1:3水泥砂浆将木楔孔洞填实刮平。
隔墙板施工方案3-12. 对水泥砂浆进行适当养护。
三、注意事项1. 必须将直角卡用射钉固定在板边母槽及板顶部位(图1)。
2. 接缝带必须将两个板边凹槽铺满粘贴牢固,要做到将接缝带网格中间涂满胶泥(图2)。
3. 板缝必须认真抹浆,要抹满、抹实,胶泥稠度要适宜。
4. 如电工必须在墙板打洞,注意一定先用切割机将洞切成井字形,然后再轻轻剔凿。
陶粒轻质隔墙板施工方案
一、编制依据:
1、《施工图纸》
2、《建筑工程施工手册》
3、《建筑工程施工质量验收统一标准》GB50300—2001
4、《建筑装饰装修工程质量验收规范》GB 50210-2001
二、施工准备 :
1、技术准备:
(1)熟悉工程图纸和资料,掌握根据国家规范、地方性标准制定的施工工艺。
(2)了解材料性能,掌握施工要点,明确施工顺序。
(3)提供现场所需技术资料和质量标准,向施工人员进行技术交底,确保工程质量和现场安全无事故。
2、材料准备:
(1)隔墙板:根据排版图进行加工生产,按施工进度计划运送现场,运送现场的隔墙板应保证质量。
(2)粘结剂、网格布、水泥、砂子、豆石等材料按需运送现场,并有齐全的检测报告。
3、工具准备:
扫帚、水桶、软毛刷、撬棍、开刀、托板、抹子、2m靠尺、钢尺、铁锤、木楔、手持无齿锯、墨线盒、钢丝刷、小灰槽、脚手架、凳等。
三、施工流程:
四、施工要点:
1、板材的运输及堆放应侧立,严防倾倒摔坏,其板下两端应有方木衬垫。
2、凡凸出墙面、地面、楼板底面的砂浆、混凝土块、杂物等必须剔除并清扫干净。
3、根据排板图,做好隔板顶部与楼板底的连接准备工作。
4、地面弹出隔墙板安装位置墨线,按中距600mm(含板缝宽10mm)进行排板,标明门窗洞口尺寸线,门窗洞口非标准板须事先统一加工,在阴角处的补板应切割整齐。
5、根据排板图,在条板拼缝处的上端,预先将“∩”型钢卡固定在结构顶板上,然后安装陶粒板。
6、隔墙板顶部及两侧企口处,用923水泥粘结砂浆铺满,按排板图从一头开始(若隔墙上有门窗洞口时,应从门窗洞口向两侧开始),下面对准墨线用撬棍在板底撬起将板上端顶紧,板边揉挤严实,并将挤出的粘结砂浆刮平,用靠尺检查,使板呈垂直状态,用两组木楔将板底撑紧。
7、一面隔墙安装完,经检查合格后,板底缝内用C20细石混凝土填塞密实。
待细石混凝土浇灌三天后,撤出木楔,并用同标号细石混凝土将木楔留下孔洞塞严。
8、当隔墙板有预留连接铁件时,其焊接长度应符合有关规定
9、板缝间用微膨胀水泥砂浆填实刮平,待板缝砂浆干燥后,再抹一层水泥砂浆,同时压入100mm宽玻纤网格布增强抗裂。
水电专业必须与隔墙板安装密切配合,水电埋管的敷设应与隔墙板的安装同步进行,板面若需开孔,应用云石机切孔,不得任意剔凿,水暖件吊挂必须固定在条板的预埋件上(该铁件应在加工订货时提出),且每个吊挂点吊挂重量不得大于80kg。
10、电气连接盒、插座四周应用Ⅱ型水泥粘结剂粘牢,其表面与隔墙板面平。
五、结点详图:
六、外观质量检查
1、隔墙板工程所用的材料品种、规格、强度及隔墙板的构造,固定方法符合设计要求。
2、墙板安装垂直、平整、位置准确,板材本身不得有裂缝或缺损。
3、墙体表面平整光滑、色泽一致、洁净,接缝均匀、顺直。
4、隔墙上的孔洞、槽、盒位置正确,套割方正、边缘整齐。
5、“U”卡厚度不小于2mm,宽度不小于60mm,长度不小于35mm。
表面允许偏差项目检查:
物华国际城—英郡2~7#楼
陶
粒
轻
质
隔
墙
板
施
工
方
案
四强陶粒板分公司
陶粒轻质隔墙板施工方案
编制:邢戍杰
审核:刘自浦
审批:程法臣。
