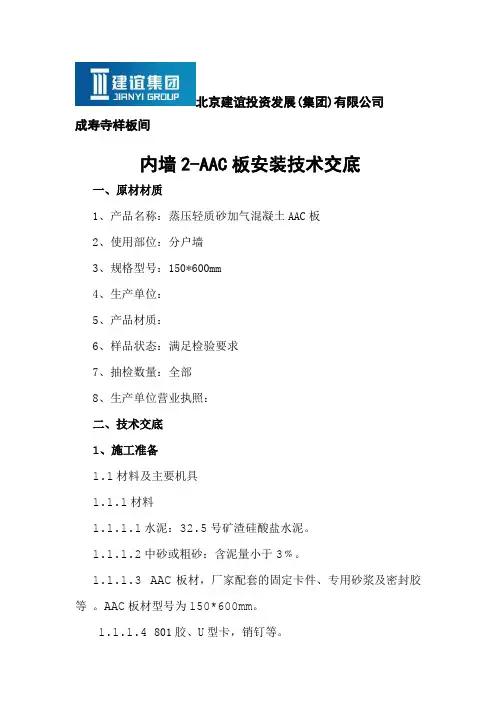

北京建谊投资发展(集团)有限公司成寿寺样板间内墙2-AAC板安装技术交底一、原材材质1、产品名称:蒸压轻质砂加气混凝土AAC板2、使用部位:分户墙3、规格型号:150*600mm4、生产单位:5、产品材质:6、样品状态:满足检验要求7、抽检数量:全部8、生产单位营业执照:二、技术交底1、施工准备1.1材料及主要机具1.1.1材料1.1.1.1水泥:32.5号矿渣硅酸盐水泥。
1.1.1.2中砂或粗砂:含泥量小于3﹪。
1.1.1.3 AAC板材,厂家配套的固定卡件、专用砂浆及密封胶等。
AAC板材型号为150*600mm。
1.1.1.4 801胶、U型卡,销钉等。
1.1.2主要机具1.1.2.1电动机具:电锤(钻头不低于150mm长)及搅拌杆、电锯、电焊机。
1.1.2.2手动工具:5mm筛子、手推车、铁锹、线锤、托线板、小白线、灰桶、铺灰铲、小锤、2m铝合金靠尺、红外线、焊条及垂直运输工具等。
1.2作业条件:1.2.1根据施工进度计划安排板材的生产和供应计划,保证在板材进场时运输道路畅通、平整和板材堆放的场地。
AAC板在运输时宜采用多块打包捆扎侧向竖直堆放,并捆扎牢固。
吊装时应采用宽度≥50mm的尼龙吊带兜底吊起,禁止用钢丝绳直接兜底吊起。
1.2.2根据建筑图纸和结构图纸进行板材墙体的平面布置和节点设计工作完成。
1.2.3 AAC板材对方场地要求平整,无积水,堆放时下面要垫木方,堆放高度每层高≤1m,每垛高≤2m,露天堆放时应有覆盖措施,防止雨雪淋湿和污染。
并详细核对规格、数量、质量等是否符合设计要求,有断裂,破损严重的不得使用。
1.2.4 弹水平控制线和垂直控制线。
1.2.5施工前应做出AAC板安装的排版图。
以施工图为依据,熟悉了解各部位尺寸和作法,边角等部位之间关系。
2、施工工艺2.1工艺流程:检验水泥、砂子、AAC板质量→试验→技术交底→准备机具→基层处理→弹水平、垂直控制线→U型卡焊接、固定→板材安装→校正平整度、垂直度→洞口板安装→填缝2.2操作要点2.2.1把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
中国建筑第七工程局有限公司分项工程技术交底表格编号CSCEC-PM-0703项目名称兰州高新区东部科技新城大名城H区共32页楼栋号1#~93#楼交底部位样板间工程分包单位负责人交底内容一、施工准备1.1材料准备1.1.1主体结构材料(1)木方:要求木方规格为40×80mm,由于前期现场进场木方材料现状尺寸规格不一,项目部要求施工过程中方木全部用机械压刨机过平压刨,以达到木方立面尺寸一致;(2)模板:选用标准尺寸为1830×915×15mm胶合木模板,模板板厚误差控制在±1mm 内;(3)钢管:材料要求为φ48×3.2,楼层架体采用承插型盘扣式脚手架,钢管选用符合层高要求的定长尺寸,杜绝采用接头扣调节高度的方法,采用双扣件固定受力水平横杆的施工方法;(4)混凝土:主体结构全部采用商品混凝土,厂家为兰州融汇混凝土有限公司,兰州正尚混凝土有限公司、兰州振兴混凝土有限公司。
在施工过程中严格控制混凝土配合比及塌落度;(5)钢筋:钢筋全部采用现场加工,严格按照图纸设计尺寸、规格、级别下料加工。
(6)加气混凝土砌块:填充墙砌块采用MU5加气混凝土砌块,M5砂浆砌筑。
2.2 装饰装修材料(1)水泥:42.5级普通硅酸盐水泥,有出厂证明和复试报告。
(2)砂:中砂,使用前过5毫米孔径的筛子,进场后复试,各种物质含量指标符合设计要求。
二、施工工艺2.1 混凝土结构样板主体结构样板包含混凝土结构样板及砌体结构样板,选择在20#楼西1户,E户型样板只施工混凝土工程及砌体工程。
2.1.1钢筋工程(2)检查砼在浇筑点的塔落度,每一工作台班至少两次。
(3)应进行抗压强度试验。
用于检查结构构件质量的试件,应在砼浇筑地点随机取样制作。
试件的留置应符合下列要求:每100m3的同配合比的砼(不足100m3按100m3记),取样不得少于两组(一组同条件养护,一组标准养护);2.2 砌体结构样板砌体结构样板同混凝土结构样板选择在4#楼二层C1户型。
内墙样板间抹灰施工技术交底为使在抹灰过程中取得良好的外观效果,达到统一、规范的质量要求,在大面积抹灰施工前先做样板间,各抹灰作业队严格按照样板间的要求进行施工,特做内墙抹灰样板间技术交底,请遵照执行.一、施工准备:抹灰前将墙面的灰尘、污垢和油渍等清理干净.将混凝土梁、柱等表面凸出部分凿平,对、麻面、露筋、疏松部分等凿到实处,用1:2。
5(体积比)水泥砂浆分层补平,把外露钢筋头和铅丝头清除掉.在框架同砼梁、柱与填充墙体交接处铺贴耐碱玻纤网格布,网格布宽度为每侧布小于100mm,网格布铺贴处抹聚合物抗裂砂浆。
隐蔽验收合格后方可施工下道工序.二、施工工艺:1.对于填充墙应在抹灰前一天浇水湿润。
对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。
2.墙面基层刷建筑胶水泥浆一遍,配比为建筑胶:水=1:4。
3.按照设计图纸要求对不同部位配制1:1:6(体积比)水泥石灰砂浆,及2:1:8(体积比)水泥石灰砂浆.4.找好规矩,四角规方、横线找平、立线吊直、弹出基准线和踢脚板线。
踢脚板高度按照150mm设置,根据高度尺寸弹线,把八字靠尺靠在线上用铁抹子切齐。
5.用托线板检查一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。
水平及高度距离为1.8m。
用1:1:6水泥石灰砂浆做成100mm见方的灰饼。
灰饼厚度以满足墙面抹灰达到的垂直度的要求为宜。
上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保证墙面上下灰饼表面处于同一平面内,作为冲筋的依据。
用与抹灰层相同的砂浆冲筋,冲筋宽度为50mm,冲筋可做立筋或横筋。
在墙面湿润的情况下抹底层灰,抹灰层厚度一次不得过厚,控制在7~9mm.6.抹底层灰:抹灰时先薄薄的刮一层,接着分层找平,再用大杠垂直、水平刮一遍,用木抹子搓毛.然后全面检查底子灰是否平整,阴阳角是否方正。
7.抹面层灰:当底子灰7、8成干时,即可开始抹罩面灰(如果底灰过干应浇水湿润)。

精装修技术交底大全记录技术交底记录工程名称:未知分项工程名称:未知交底内容:一、材料、工具质量要求1.龙骨和石膏板的规格和型号必须符合设计要求。
2.石膏板的规格和型号必须符合设计和规范要求。
3.龙骨、石膏板材料和配件必须配套齐全,并具有产品的出厂合格证和质量保证书。
4.吊杆必须是直的,不能弯曲。
5.龙骨必须是直的,不能弯曲,且不能有严重的腐蚀、损伤、黑斑或麻点。
黑斑面积不得大于1㎝,每半长度内不得超过5处。
6.纸面石膏板纸和底板之间不能脱离,板面不能有严重的弯曲。
7.计量工具必须是经过法定检验合格的产品。
8.施工工具使用前必须进行安全性和适用性检查。
9.操作之前,必须准备好机具,所用机具必须齐全、适用、无障碍,以保障施工质量和生产顺利进行。
10.操作之后,必须清点整理机具,妥善保管,以备再次使用。
二、施工环境要求1.在龙骨安装阶段,必须确保施工范围内没有明显的障碍物,以保证标高控制的完整性。
相对环境湿度一般应控制在龙骨不出现锈斑的范围内。
2.在施工环境内,建筑物内墙壁一般要求土建粉刷完成,或者至少在平顶设计标高处墙面粉刷必须完成。
三、施工操作要求1.必须弹出地坪基准线、标高线、顶棚标高线、顶棚弧型位置线、吊顶布局线、大中型壁灯吊灯位置线等。
2.放标高线时,必须先确定地面与地坪基准线。
如果原地需要贴石材、瓷砖等饰面,则必须根据饰面的厚度来确定地坪基准线。
将定出的地平基准线弹在墙边上,也可以以50线为准,上下计算地面和顶棚的高低尺寸,在该面弹出高低尺寸线。
弹线位置必须准确,其水平允许偏差不得大于±5㎜。
3.弹龙骨吊点位置线:必须用测量仪器将龙骨吊点中心在混凝土楼板底上用灰线一一弹出。
弹线时,吊点中心位置必须测定准确,与具体设计无误,不得遗漏。
膨胀螺栓位置也必须一并弹出。
4.弹大型灯具、电扇等吊具位置线:所有大型灯具、电扇等的吊具、吊杆位置,必须按设计部位用测量仪器一一测定准确,并用灰线弹于地面楼板上。
交底编码建筑管理表格分项工程技术交底卡表格编号 CSCEC81-JS-B011工程名称 xx 项目楼栋号 x 住宅楼分项工程名称三层交房样板间工程量 220㎡ 分包公司 x 装饰工程有限公司负责人交底内容: 一、施工准备1、作业人员砌筑工:10人 抹灰工:6人 涂料工:6人混凝土工:10人 木 工:5人 钢筋工:3人 杂工:5人 2、主要材料240厚自保温砌块、蒸压加气混凝土砌块(200厚、150厚、100厚)、240×115×53mm 蒸压粉煤灰砖、成品砂浆、C20商品混凝土、聚氨酯防水涂料、不锈钢分隔条、抗裂钢丝网等。
3、主要机具台锯、钢筋弯箍机、钢筋调直机、振捣棒、刮杠、扫把等。
4、作业条件1)样板房墙体砌筑前,已按图纸设计弹设墙体位置线及控制线,并复核无误。
2)配电箱、多媒体箱、新风送风口等墙体预留洞已与安装部门确认,避免遗漏。
3)墙体拉结筋、构造柱钢筋等植筋均完成,并经拉拔试验检测合格。
植筋拉结BIM 示意图拉结筋500m m4)建筑标高1m线已按要求在剪力墙上均匀弹设,并经复核无误。
室内建筑1m线示意图5)外墙、卫生间、阳台、厨房、水暖井等部位墙体根部已按要求进行凿毛,并经验收合格。
6)墙体砌筑前,对砌筑作业人员进行技术、安全交底及正弘置业填充墙砌体工程施工工艺标准交底。
7)墙体排版图经业主、监理单位审核确认,施工时严格按照砌体排版图进行墙体砌筑。
8)墙体抹灰施工前,需提前湿润基层。
墙体经验收合格后方可进行抹灰施工。
9)墙体抹灰前,安装墙体配管完成,线槽处分遍抹灰填实抹平,并挂设抗裂钢丝网。
不同抹灰基层应挂设抗裂钢丝网。
10)顶棚腻子施工前,需事先检查梁、板结构偏差情况,局部平整度较差部位需适当找补,确保基层平整,方可进行顶棚腻子施工。
腻子需沿板底、梁侧、梁底下翻10cm,并确保阴阳角处顺直。
11)卫生间地面施工前,需首先施工聚氨酯防水涂料,并经闭水试验无渗漏。
交底内容:一、施工准备1、作业人员砌筑工:10人抹灰工:6人涂料工:6人混凝土工:10人木工:5人钢筋工:3人杂工:5人2、主要材料240厚自保温砌块、蒸压加气混凝土砌块(200厚、150厚、100厚)、240×115×53mm 蒸压粉煤灰砖、成品砂浆、C20商品混凝土、聚氨酯防水涂料、不锈钢分隔条、抗裂钢丝网等。
3、主要机具台锯、钢筋弯箍机、钢筋调直机、振捣棒、刮杠、扫把等。
4、作业条件1)样板房墙体砌筑前,已按图纸设计弹设墙体位置线及控制线,并复核无误。
2)配电箱、多媒体箱、新风送风口等墙体预留洞已与安装部门确认,避免遗漏。
3)墙体拉结筋、构造柱钢筋等植筋均完成,并经拉拔试验检测合格。
500mm拉结筋植筋拉结BIM示意图4)建筑标高1m线已按要求在剪力墙上均匀弹设,并经复核无误。
室内建筑1m线示意图5)外墙、卫生间、阳台、厨房、水暖井等部位墙体根部已按要求进行凿毛,并经验收合格。
6)墙体砌筑前,对砌筑作业人员进行技术、安全交底及正弘置业填充墙砌体工程施工工艺标准交底。
7)墙体排版图经业主、监理单位审核确认,施工时严格按照砌体排版图进行墙体砌筑。
8)墙体抹灰施工前,需提前湿润基层。
墙体经验收合格后方可进行抹灰施工。
9)墙体抹灰前,安装墙体配管完成,线槽处分遍抹灰填实抹平,并挂设抗裂钢丝网。
不同抹灰基层应挂设抗裂钢丝网。
10)顶棚腻子施工前,需事先检查梁、板结构偏差情况,局部平整度较差部位需适当找补,确保基层平整,方可进行顶棚腻子施工。
腻子需沿板底、梁侧、梁底下翻10cm,并确保阴阳角处顺直。
11)卫生间地面施工前,需首先施工聚氨酯防水涂料,并经闭水试验无渗漏。
12)楼面混凝土施工前,排版图需经业主、监理单位确认,新风送风扁管、地暖盘管均布设到位,热管经冲水打压无漏气,钢丝网铺设到位并经验收合格后方可施工,施工前需用塑料模板铺设通道,避免损坏热管。
13)为防止细石混凝土地面浇筑时污染墙面,施工前沿墙面、柱面设置一层塑料薄膜,高出地面上标高500mm。
技术交底编制的内容及要求主要分项工程技术交底重点如下:(1)土方工程:地基土的性质与特点;各种标桩的位置与保护办法;挖填土的范围和深度,放边坡的要求,回填土与灰土等夯实方法及容重等指标要求;地下水或地表水排除与处理方法;施工工艺与操作规程中有关规定和安全技术措施。
(2)砌筑工程:砌筑部位;轴线位置;各层水平标高;门窗洞口位置;墙身厚度及墙厚变化情况;砂浆强度等级,砂浆配合比及砂浆试块组数与养护;各预留洞口和各专业预埋件位置与数量、规格、尺寸;各不同部位和标高砖、石等原材料的质量要求;砌体组砌方法和质量标准;质量通病预防办法,安全注意事项等。
(3)模板工程;各种钢筋混凝土构件的轴线和水平位置、标高,截面形式和几何尺寸;支模方案和技术要求;支承系统的强度、稳定性具体技术要求;拆模时间;预埋件、预留洞的位置、标高、尺寸、数量及预防其移位的方法;特殊部位的技术要求及处理方法;质量标准与其质量通病预防措施,安全技术措施.(4)钢筋工程:所有构件中钢筋的种类、型号、直径、根数、接头方法和技术要求;预防钢筋位移和保证钢筋保护层厚度技术措施;钢筋代换的方法与手续办理;特殊部位的技术处理;有关操作及高空作业往意事项;质量标准及质量通病预防措施,安全技术措施和注意事项。
(5)混凝土工程:水泥、砂、石、外加剂、水等原材料的品种、技术规程和质量标准;不同都位、不同标高混凝土种类和强度等级;其配合比、水灰比、坍落度的控制及相应技术措施;搅拌、运输、振捣有关技术规定和要求;混凝土浇灌方法和顺序,混凝土养护方祛;施工缝的留设部位、数量及其相应采取技术措施、规范的具体要求;大体积凝土施工温度控制的技术措施;防渗混凝土施工具体技术细节和技术措施实施办法;混凝土试块留置部位和数量与养护.防止各种预理件、预留洞位移具体技术措施,特别是机械设备地脚螺栓移位,在施工时提出具体要求;质量标椎和质量通病预防办法(由于混凝土工程出现质量问题一般比较严重,在技木交底更应予以重视),混凝土施工安全技术措施与节约措施.(6)架子工程:所用的材料种类、型号、数量、规格及其质量标准;架子搭设方式、强度和稳定性技术要求;架子逐层升高技术措施和要求;架子立杆垂直度和沉降变形要求;架子工程搭设工人自检和逐层安全检查部门专门检查。
建筑装修项目技术交底
在建筑装修项目中,技术交底是非常重要的一步,确保了施工
人员对工程任务的正确理解和任务的完成。
以下是建筑装修项目中
技术交底需要注意的几个方面:
1. 确认交底标准:施工单位首先要了解业主愿意接受哪些标准。
在技术交底之前,应制定一个具体的技术标准,依照标准向业主进
行技术交底。
2. 确认交底内容:明确了交底标准之后,应将涉及到的技术要求、质量要求、进度要求等内容在交底会议上详细地进行说明。
此外,在交底会议上也应就施工中可能涉及到的问题进行深入探讨。
3. 确认交底方式:确定交底方式是否为口头交底或书面交底。
如果是口头交底,应待有经验的人员进行现场的口头讲解,确保每
步工作都得到了明确的交底;如果是书面交底,应将涉及到的所有
内容都详细地记录下来,以便以后查看。
4. 确认交底时间:选择一个合适的时间,让施工人员在完成前充分地了解相关信息,并进行确认,确保工期的严格执行。
此外,也要确保在交底之后及时向所有涉及到的人员进行通知。
通过以上几个方面的注意,可以帮助建筑装修项目中的施工公司顺利地进行技术交底,确保项目以高品质的形象完成。
装修工程技术交底装饰工程它不仅能使建筑物更加适用、美观而更重要的是能保护建筑物的结构,以延长建筑物的使用寿命。
这就要求施工人员读懂图纸,了解标准和规范以及熟练地掌握操作工艺。
为确保内外装修工程质量,下面分几个施工阶段进行技术交底:一、内墙抹灰:1、内墙抹灰前要清理墙面,有松动的部位要事先处理。
凸出太多的局部应剔平,做灰饼、做标筋、洒水湿润,打底抹中层、抹面层等.除抹罩面外,各层表面均应平整粗糙以利连接,每层涂抹前都要洒水湿润里层表面。
砂浆比为1:2。
2、检查门框窗位置是否正确,与墙体连接是否牢固,门窗框与墙体间的缝隙应用水泥砂浆或水泥混合砂浆分层填嵌密实,墙面脚手孔洞,管道穿墙,穿楼板的孔洞以及剔电管槽必须用水泥砂浆填严抹平。
3、如果出现抹灰层较厚应分二遍或多遍抹成,涂抹石灰砂浆每遍厚为7~9毫米抹完后底子灰须平整,阴阳角要方正。
4、抹灰用砂浆稠度一般控制如下:底层抹灰砂浆为10~12毫米中层抹灰砂浆为7~9毫米面层抹灰砂浆为7~8毫米5、要求抹灰用的原材料应符合设计质量要求。
6、要求底层砂浆和中层砂浆的配合比应基本相同,以免在凝结过程中产生较强的收缩力而出现空鼓、裂缝、脱落等。
二、外墙抹灰:1、外墙抹灰施工前应将门窗框、阳台栏杆和预埋件等安装好,并将墙上孔洞堵塞严密.2、抹水泥窗台板时,需用1:2。
5水泥砂浆两遍成活,抹灰层应伸入窗框下坎的灰口,在外窗台板、雨篷、阳台、压顶突出腰线上面必须做出流水坡度、窗台板抹完后应进行养护.3、基层墙面须在施工前一天浇水,要浇透浇匀.4、阳台、雨篷、窗台的抹灰饰面在水平和垂直方向要一致。
5、在结构施工中,现浇混凝土和构件安装预埋要准确,不能偏差过大、避免抹灰时不易纠正。
6、抹面层时须把接搓位置留在分格条处或阴阳角落处,并注意接搓部位操作,避免发生高低不平,色泽不一样.7、在窗台、阳台、压顶、突出腰线等部位要做好流水坡度和滴水槽、线,滴水线、槽的做法:深10毫米、上宽7毫米,下宽10毫米,距离外表面不小于20毫米.8、要严格控制水灰比拌砂浆所用的砂应为粗中砂,不得用细砂或粉砂、含泥量应小于3%。
交底与施工技术交底的内容与要求(仅供参考)概述技术交底是施工企业极为重要的一项技术管理工作,其目的是使参与建筑工程施工的技术人员与工人熟悉和了解所承担的工程项目的特点、设计意图、技术要求、施工工艺及应注意的问题。
根据建筑工程施工复杂性、连续性和多变性的固有特点,各级建筑施工企业必须严格贯彻技术交底责任制,加强施工质量检查、监督和管理,以达到提高施工质量的目的.一、技术交底的任务与目的建筑工程从施工蓝图变成一个个工程实体,在工程施工组织与管理工作中,首先要使参与施工活动的每一个技术人员,明确本工程的特定的施工条件、施工组织、具体技术要求和有针对性的关键技术措施,系统掌握工程施工过程全貌和施工的关键都位,使工程施工质量达到国家施工验收规范的标准。
对于参与工程施工操作每一个工人来说,通过技术交底,了解自己所要完成的分部分项工程的具体工作内容,操作方法、施工工艺、质量标准和安全注意事项等,做到施工操作人员任务明确,心中有数;各工种之间配合协作和工序交接井井有条,达到有序地施工,以减少各种质量通病,提高施工质量的目的。
因此,施工一项工程,必须在参与施工的不同层次的人员范围内,进行不同内容重点和技术深度的技术交底。
特别是对于重点工程、工程重要部位、特殊工程和推广与应用新技术、新工艺、新材料、新结构的工程项目,在技术交底时更需要作内容全面、重点明确、具体而详细的技术支底。
二、技术交底的分类技术交底一般是按照工程施工的难易程度、建筑物的规模、结构的复杂程度等情况,在不同层次的施工人员范围内进行技术交底;技术交底的内容与深度也各不相同。
1.设计交底.设计单位根据国家的基本建设方针政策和设计规范进行工程设计,经所在地区建设委员会和有关部门审批后,由设计人员向施工单位就设计意图、图纸要求、技术性能、施工注意事项及关键部位的特殊要求等进行技术交底。
2.施工单位总工程师或主任工程师向施工队或工区施工负责人进行施工方案实施技术交底。
交房清水样板间BIM+VR施工技术交底什么是BIM和VR技术?BIM,是Building Information Modeling的缩写,中文名为建筑信息模型。
它是一种基于数字化地创建建筑物的技术,通过对建筑物的结构、材料、设备、人员等方面进行全面的数据建模,实现在建筑物的生命周期内全程信息共享、协作与管理。
VR,是Virtual Reality的缩写,中文名为虚拟现实。
它是利用计算机等数字化技术来模拟现实场景,让人们通过虚拟现实眼镜等设备进入虚拟世界的技术。
BIM+VR在建筑施工中的应用BIM+VR技术的应用,可以大大提高建筑施工的效率和质量,同时减少施工过程中的错误和浪费。
在传统的建筑施工中,很多时候需要在实际施工之前就预先进行规划和设计,而这些规划和设计往往是通过平面图、立面图、剖面图等二维图纸来完成,缺少直观性和立体感。
而通过BIM技术建模后,可以把建筑物的各个细节都展现出来,包括其构造、装饰、供暖、通风、照明、配电、管道等多个方面,同时可以预测并模拟建筑物在不同情况下的行为和效应。
当结合VR技术,将BIM建模结果呈现在VR眼镜中,建筑师、施工人员和业主等都可以在虚拟世界中亲身体验建筑物的各个部分,并通过操作虚拟界面或手柄,触发建筑的各种行为和效应,从而更好地理解和把握整个BIM建模模型。
这种方式可以使现实建设与虚拟模拟进行比对,发现并解决问题,提高施工质量、缩短工期,节约资源。
在实际的建筑施工过程中,BIM和VR技术可以被用于多个方面,如建筑物的初步设计、评审、协作、施工计划编制等,其中最重要的应用之一便是施工技术交底。
BIM+VR在施工技术交底中的应用施工技术交底,是建筑施工中的重要流程之一,也是保证施工质量和安全的重要保障。
传统的施工技术交底工作,多采用平面图、剖面图和文字说明等方式进行,过程中需要大量的图纸打印、派发,效率低,且易受误解,从而导致施工中出现一些人为瑕疵。
而通过BIM技术建模、VR技术演示的流程,可以极大地提高施工技术交底的效率,提高质量和安全性。
室内装修工程技术交底
一、设计理念与目标
确定设计风格:根据业主需求和室内环境特点,确定合适的室内设计风格,如现代简约、田园风格等。
制定设计目标:结合业主的居住需求和室内空间特点,制定明确的设计目标,包括提高室内空间感、优化照明效果、增强隔音性能等方面。
二、施工材料选用
选取环保材料:优先选择符合环保标准、低甲醛的板材、胶水等装修材料,确保室内环境质量。
质量可靠的材料:选用优质、可靠的建材,如瓷砖、地板等,确保施工质量和耐用性。
材料的搭配与优化:根据设计风格和施工要求,合理搭配不同材质的装修材料,以达到最佳的装饰效果。
三、施工工艺与技术
施工工艺的选择:根据室内装修的设计要求和施工条件,选择合适的施工工艺,如墙面涂料、地面铺装等。
施工技术的要求:在施工过程中,确保各项技术指标符合相关标准和设计要求,如涂料的涂刷厚度、地面的平整度等。
质量验收标准:制定详细的质量验收标准,确保每一道工序都符合标准要求,提高整体施工质量。
四、施工进度安排
工期计划:根据室内装修工程的规模和复杂程度,制定合理的工期计划,确保按时完工。
进度安排:细化施工进度计划,明确每一个阶段的任务和时间节点,确保施工进度按计划进行。
施工协调:加强
各工种之间的协调与配合,避免因交叉作业造成的问题,确保施工顺利进行。
五、施工质量控制与安全管理
质量控制措施:建立完善的质量管理体系,强化施工过程中的质量监督与检查,确保施工质量符合设计要求。
安全管理规定:制定详细的安全管理制度和操作规程,强化工人的安全意识,预防施工现场的安全事故。
