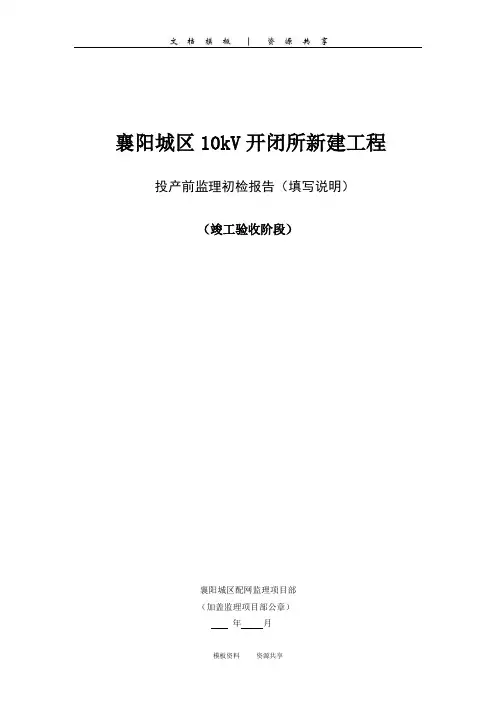

襄阳城区10kV开闭所新建工程投产前监理初检报告(填写说明)(竣工验收阶段)襄阳城区配网监理项目部(加盖监理项目部公章)年月一、检验概况工程名称依据省公司投资计划和监理合同批复文件所对应的单项工程项目名称初检依据1、《建设工程质量管理条例》(中华人民共和国国务院令第279号)2、《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量【2010】19号)3、《输变电工程建设标准强制性条文实施管理规程》(Q/GDW 1248-2015)4、《国家电网输变电工程验收管理办法》国网(基建/3)188-20155、《电气装置安装工程电气设备交接试验标准》(GB50150-2016)6、《电气装置安装工程低电压电器施工及验收规范》(GB 50254—2014)7、《电气装置安装工程质量检验及评定规程》(DL/T5161-2002)8、《电气装置安装工程接地装置施工及验收规范》(GB 50169—2006)9、《电气装置安装工程高压电器施工及验收规范》(GBJ 50147—2010)10、《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB 50171—2012)二、工程概况项目法人国网湖北省电力公司建设管理单位国网襄阳供电公司设计单位襄阳诚智电力设计有限公司监理单位宜昌宜电工程建设监理有限责任公司施工单位按施工项目中标签订施工合同批复的施工项目部名称运行单位国网襄阳供电公司检修分公司(工程规模概况)依据襄阳公司诚智电力设计院设计批复文件所对应的单项工程规模概况填写分部工程名称开工时间完工时间备注开闭所主厂房房屋建筑、装饰装修施工此项实际开工时间实际完工时间监理检查时间开闭所室内外交流照明电气系统施工此项实际开工时间实际完工时间监理检查时间开闭所电气一次设备安装调试此项实际开工时间实际完工时间监理检查时间开闭所保护装置及二次回路安装调试此项实际开工时间实际完工时间监理检查时间开闭所盘柜二次回路接地敷设施工此项实际开工时间实际完工时间监理检查时间开闭所电气设备高压试验检测此项实际开工时间实际完工时间监理检查时间开闭所电源进线电缆接入施工工艺检查此项实际开工时间实际完工时间监理检查时间10kV开闭所母线送电线路核相完工检查此项实际开工时间实际完工时间监理检查时间三、综合评价质量体系及实施情况1、本工程质量目标明确,质量管理机构健全,工程中正常开展了质量管理工作□2、施工项目部各项管理制度健全,试验单位资质管理较好,工程进行了质量检验工作□3、有项目实施管理规划和雨季施工计划措施,内容基本完善齐全□4、特殊工种人员资质上岗管理较为规范□5、工程施工管理过程基本处于受控状态□主要技术资料检查情况1、施工项目部:项目实施管理规划、“三措一案”、施工原材料、工器具齐全检查□2、施工组织设计完整、相关技术交底资料、设备调试检验记录齐全,隐蔽工程验收资料准确□3、电气设备等主要物资材料的证明文件及试验报告基本齐全□4、主要电气设备符合设计和相关的检验标准的要求□5、开闭所及配电室电缆施工符合设计图纸要求和规定□6、开闭所电气设备原出厂合格证完整、齐全、设备安装调试施工工艺符合规程规范□工程重点抽查情况1、主厂房屋面构筑建筑装饰装修施工工艺□2、开闭所配套的排水、消防、通风、环保等项目施工工艺□3、保护装置盘柜基础表面的平整度及二次接地网敷设施工工艺□4、盘柜体与基础接地施工工艺□5、新增10kV进、出电缆接入施工工艺检查□6、开闭所10kV 开关柜一次电气设备安装施工工艺□7、10kV开关柜电气设备保护及自动装置二次回路接线安装施工工艺□8、各进、出线柜电气设备双重名称、标示牌、压板名称、设备编号标注正确、规范及完整性□9、电气设备一次接线图及电气回路设备安装反措执行情况落实检查□10、10kV开闭所室内外安全文明施工整体情况检查□对以上XX项目进行了抽检,共实测XX 点,抽查合格率XXX %四、附件:检验记录及数码影像资料照片XX张五、主要改进建议有则填写或次要问题改进建议六、结论质量体系健全、运行正常,技术资料真实、完整、签字齐全,工程实体经抽检合格,符合设计文件及施工质量验收规范要求,同意申请业主项目部组织验收。
监理初检报告JZL11: 工程监理初检报告××工程监理初检报告××监理项目部年月主要技术资料检查情况工方案等满足工程质量要求。
施工组织设计中施工综合进度、施工总平面布置、力能及资源供应、主要施工方案、工程质量管理、安全与文明施工及环境保护等符合工程要求。
主要材料以及供货商资质,试验室资质符合工程要求。
主要测量工器具校验有效,管理人员、特殊工种作业人员上岗证书基本齐全。
检验批、分项工程、分部工程报审资料齐全、完整。
现场实测数据与过程中资料基本吻合,真实可信。
主要施工技术资料、强条执行记录、质量验评记录、出厂证明以及试验资料基本齐全、工程重点抽查情合楼框架基础。
实测误差均在规范要求范围内,符合规范及规程要求,所有参加本次初检的分部、分项、检验批都达到了合格。
1、检查产品说明书,交接实验报告及试验合格证2、变压器整体及附件无缺陷,油箱及套管无渗油现象3、变压器顶盖上无遗留物,外壳表面油漆完整,颜色标志正确、4、接地可靠,器身固定可靠5、储油柜的油温正常6、分接开关操作灵活,并指在运行要求位置7、温度计指示正常四、主要改进建议:1、加强基础成品保护;2、按资料归档要求进行规范归档;3、加强对自身管理体系和质量保证体系的正常运行。
资料问题:土建:1、部分资料签字不规范;2、个别强制性条文记录不全;电气:1、强制性条文执行记录表不全;2、开箱记录填写不规范;3、部分分布分项资料为报审。
五、结论本次检查验收,主要对220kV杏埠变电站项目部技术资料、现场工程质量进行了监理初步检查验收,通过检查确实发现了一些问题,希望项目部针对存在的问题进行积极的整改。
总体而言,本次检查项目部技术资料、工程质量较好,现场施工质量达到了规范规程要求。
.WORD.格式..资料分享.守法 诚信 公正 科学35kV 纳章变-大庄变送电线路工程启委会汇报材料总监理工程师: 隽春英 编 制 人: 申红亮 编制日期:2015.06.15河源市友和电力工程监理有限公司 云南项目监理部一、工程名称及概况:工程名称:35kV纳章变-大庄变送电线路工程2.工程概况2.1 工程名称: 35KV纳章变-大庄变送电线路工程。
2.2 建设规模:线路路径长13.044KM,电压等级:35KV,回路数:单回,48基。
本工程包括建筑及电气安装工程。
2.3 工程特点:本工程为新建35KV线路工程。
35KV纳章变电站主变容量2×5MVA,35KV单母线接线,电源点取自110KV通泉变,目前有35KV出线间隔2回,本线路从2Y间隔出线。
本期在纳章变配套新建1个35KV间隔,土建部分不含入本期工程,二次部分要新建断路器等二次设备。
35KV大庄变电站,共设计35KV出线间隔3回.本线路从2Y构架进线.本期在大庄变配套新上1个35KV间隔,土建部分需新建,二次部分要新建断路器等二次设备.2.3.1 沿线地质,地形情况:表层覆盖较薄,以0.5M风化形成的亚粘土,泥岩,风化沙土为主.地基承载力在每平方厘米1.6KG以上.区域地震基本烈度为8级.2.3.2交叉跨越情况:跨越10KV电力线路5次,乡村公路4次,机耕道,便道14次,光缆通信线路5次,小河2次.2.3.3导地线2.3.3.1 本线路工程导线采用截面120m㎡的导线,由于线路经过地区属于轻冰区,冬季部分电线存在覆冰现象,导线型号采用JL/G1A-120/20-26/7钢芯铝绞线.2.3.3.2 本工程导线的设计安全系数取2.5地线取3.52.3.3.3 导线和地线均采用防震锤防震.2.3.3.4 导地线的塑性伸长处理:本线路导地线的塑性伸长对弧垂的影响采用降温法补偿。
导线施工架线时按降温20°C补偿塑性伸长,地线降温10°补偿塑性伸长。
JZLB10变电站工程监理初检报告
中利腾晖吐鲁番三期20MWp光伏并网发电项目
监理初检报告
常州正衡电力工程监理有限公司
中利腾晖吐鲁番三期20MWP光伏并网发电项目监理部
2014年12月
五、结论
中利腾晖吐鲁番三期20MWp光伏并网发电项目自2014年5月15日开工,在各参建单位的共同努力下,于2014年12月25日竣工。
工程经竣工验收,符合现行法律、规范要求;符合现行工程建设标准;符合设计文件要求;符合施工合同要求;单位工程合格,主体工程符合设计要求,工程整体质量合格。
验收负责人:日期:。
220kV乐安变电站扩建工程监理初检报告220kV乐安变电站扩建工程监理项目部(加盖监理项目部公章)2011 年 11 月一、检验概况工程名称220kV乐安变电站扩建工程验评依据(1)《国家电网公司工程建设质量管理规定》(国家电网基建[2006]699号);(2)《国家电网公司输变电工程达标投产考核办法》(国家电网基建【2011】146号);(3)《《国家电网公司输变电优质工程评选办法》(国家电网基建【2011】148号);(4)《工程建设标准强制性条文电力工程部分》;(5)Q/GDW248-2008《输变电工程建设标准强制性条文实施管理规程》(国家电网科【2009】642号);(6)《电气装置安装工程电气设备交接试验标准》(GB50150-2006);(7)《电气装置安装工程电缆线路施工及验收规程规范》(GB50168-2006);(8)《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW183-2008);(9)《电气装置安装工程质量检验及评定规程》(DL/T 5161.1~17-2002);(10)与工程有关的验收规范;(11)本工程的设计图纸、设计变更、图纸会检纪要等设计文件及业主有关规定。
二、工程概况项目法人山东电力集团公司项目管理单位山东电力集团东营供电公司设计单位东营方大电力设计规划有限公司监理单位潍坊电力咨询设计有限公司施工项目部山东送变电工程公司运行单位山东电力集团东营供电公司工程规模概况: 为满足广饶县经济社会发展需要,实施扩建220kV乐安变电站。
本期规模:安装1台SSZ-180/220变压器;电容器容量分别是10008Kvar、20016 Kvar各一组;GIS双母线配电装置:220kV主变进线间隔一个,备用间隔一个;110kV主变进线间隔一个出线间隔四个。
35kV单母线配电装置:主变进线柜一面,出线柜六面。
单位(分部)工程名称开工时间完工时间备注35kV屋外配电装置构筑物2011年9月10日2011年11月10日屋外电缆沟2011年9月27日2011年10月15日无功补偿装置安装2011年10月4日2011年11月20日#3主变压器系统设备安装2011年10月15日2011年11月23日110kV封闭组合电气安装2011年10月16日2011年11月10日主控及直流设备安装2011年10月20日2011年11月20日全站电缆施工2011年10月20日2011年11月20日三、综合评价质量体系及实施情况参建单位的现场组织机构健全,质量目标明确,管理制度完善,管理人员资质证件合格,质保体系运作基本正常。
