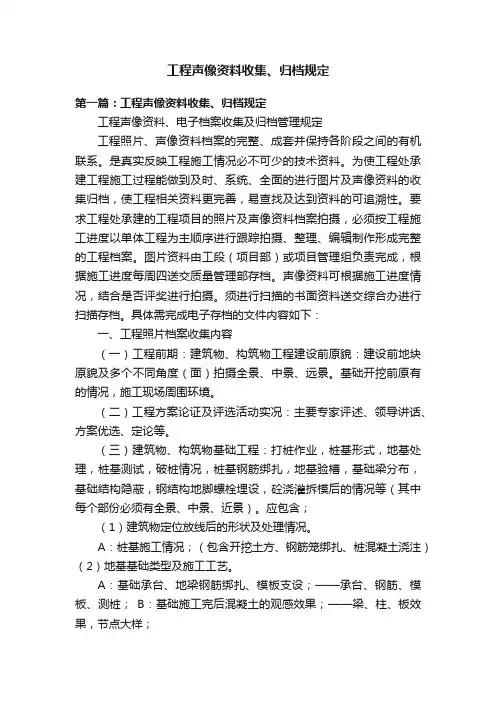

工程声像资料收集、归档规定第一篇:工程声像资料收集、归档规定工程声像资料、电子档案收集及归档管理规定工程照片、声像资料档案的完整、成套并保持各阶段之间的有机联系。
是真实反映工程施工情况必不可少的技术资料。
为使工程处承建工程施工过程能做到及时、系统、全面的进行图片及声像资料的收集归档,使工程相关资料更完善,易查找及达到资料的可追溯性。
要求工程处承建的工程项目的照片及声像资料档案拍摄,必须按工程施工进度以单体工程为主顺序进行跟踪拍摄、整理、编辑制作形成完整的工程档案。
图片资料由工段(项目部)或项目管理组负责完成,根据施工进度每周四送交质量管理部存档。
声像资料可根据施工进度情况,结合是否评奖进行拍摄。
须进行扫描的书面资料送交综合办进行扫描存档。
具体需完成电子存档的文件内容如下:一、工程照片档案收集内容(一)工程前期:建筑物、构筑物工程建设前原貌:建设前地块原貌及多个不同角度(面)拍摄全景、中景、远景。
基础开挖前原有的情况,施工现场周围环境。
(二)工程方案论证及评选活动实况:主要专家评述、领导讲话、方案优选、定论等。
(三)建筑物、构筑物基础工程:打桩作业,桩基形式,地基处理,桩基测试,破桩情况,桩基钢筋绑扎,地基验槽,基础梁分布,基础结构隐蔽,钢结构地脚螺栓埋设,砼浇灌拆模后的情况等(其中每个部份必须有全景、中景、近景)。
应包含;(1)建筑物定位放线后的形状及处理情况。
A:桩基施工情况;(包含开挖土方、钢筋笼绑扎、桩混凝土浇注)(2)地基基础类型及施工工艺。
A:基础承台、地梁钢筋绑扎、模板支设;——承台、钢筋、模板、测桩;B:基础施工完后混凝土的观感效果;——梁、柱、板效果,节点大样;(四)建筑主体结构:地上建筑物层面的每一层平面、立面及层面(结构相同的可隔3层拍摄一次)、屋面防水层、消防设施、给水设施、钢结构柱、钢结构梁与柱、梁与梁之间连接等。
小区建设中采用相同图纸施工(单体)的可选取一栋作为代表,但必须全面反映该栋建筑施工情况(其中一层平面必须有全景、中景)。
建设工程声像档案归档范围及编制要求声像档案是指在城市建设过程中记录反映城乡和城乡规划、建设和管理活动,具有保存价值,用照片、影片、关盘、硬盘等记载的声音、照片和影像等历史记录。
一、工程声像档案的内容1.开工前应拍摄以下内容:(1)反映工程原址、原貌、原重要地物(重要纪念物)及周边状况的声像档案。
(2)记录工程建设活动的重大活动、重大事件,如拆迁情况、招商引资、签约仪式、工程招标与投标、奠基仪式等的声像档案。
(3)记录工程方案论证及评选活动实况:主要专家评述、领导讲话、方案优选、定论等的声像档案。
2.主体工程施工应拍摄以下内容:(1)记录基础施工过程中工程测量、放线、打桩、破桩、基槽开挖、桩基处理等关键工序的声像档案。
(2)记录基础工程施工过程中施工现场整体情况,钢筋、模板、混凝土施工,隐蔽工程施工的声像档案。
(3)记录主体工程施工过程中施工现场整体情况,钢筋、模板、混凝土施工,隐蔽工程施工,内外装修装饰的声像档案。
(4)记录工程管道施工及设备安装的声像档案。
(5)反映工程采用的各种新技术、新材料、新工艺的声像档案。
3.工程施工组织及工程质量应拍摄以下内容:(1)记录工程开、竣工仪式。
(2)工程施工中主要的质量检查、验收的声像档案;4.工程竣工验收应拍摄以下内容:(1)反映工程竣工后的单体建筑及整体建筑物全貌的声像档案。
(2)反映单项工程外形及室内状况的声像档案。
(3)反映室外环境及设施的声像档案。
二、建设工程声像档案要求1.声像档案拍摄应从个工程项目的准备阶段开始到工程竣工的整个项目建设过程。
以单体(单项)工程为主进行跟踪拍摄,先外观后内部,从下往上进行拍摄整理编辑制作形成完整的声像档案;构筑物(市政工程)按标段或里程,从起点到终点,顺序编辑排列。
其中,照片档案不分投资大小、资金来源,所有建设工程项目都应当报送工程照片档案;其次,重点工程项目,除报送工程照片档案外,还应当报送工程录像档案专题片。

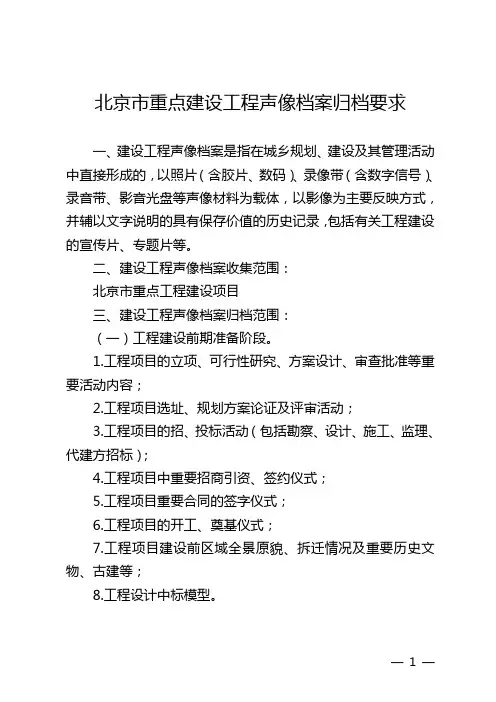

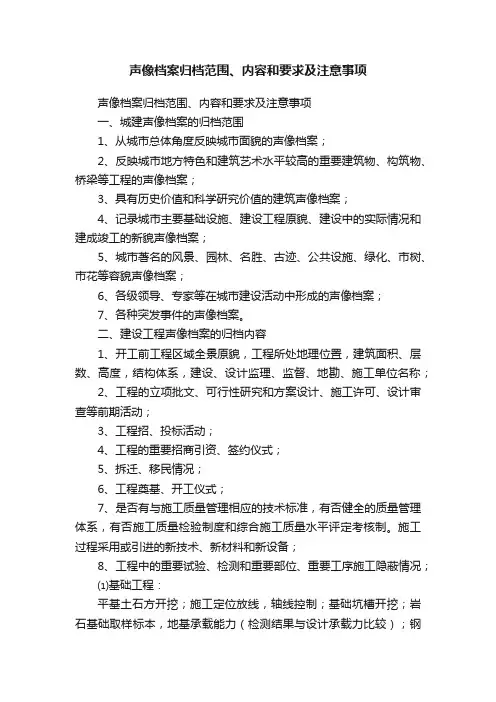

声像档案归档范围、内容和要求及注意事项声像档案归档范围、内容和要求及注意事项一、城建声像档案的归档范围1、从城市总体角度反映城市面貌的声像档案;2、反映城市地方特色和建筑艺术水平较高的重要建筑物、构筑物、桥梁等工程的声像档案;3、具有历史价值和科学研究价值的建筑声像档案;4、记录城市主要基础设施、建设工程原貌、建设中的实际情况和建成竣工的新貌声像档案;5、城市著名的风景、园林、名胜、古迹、公共设施、绿化、市树、市花等容貌声像档案;6、各级领导、专家等在城市建设活动中形成的声像档案;7、各种突发事件的声像档案。
二、建设工程声像档案的归档内容1、开工前工程区域全景原貌,工程所处地理位置,建筑面积、层数、高度,结构体系,建设、设计监理、监督、地勘、施工单位名称;2、工程的立项批文、可行性研究和方案设计、施工许可、设计审查等前期活动;3、工程招、投标活动;4、工程的重要招商引资、签约仪式;5、拆迁、移民情况;6、工程奠基、开工仪式;7、是否有与施工质量管理相应的技术标准,有否健全的质量管理体系,有否施工质量检验制度和综合施工质量水平评定考核制。
施工过程采用或引进的新技术、新材料和新设备;8、工程中的重要试验、检测和重要部位、重要工序施工隐蔽情况;⑴基础工程:平基土石方开挖;施工定位放线,轴线控制;基础坑槽开挖;岩石基础取样标本,地基承载能力(检测结果与设计承载力比较);钢筋抽检及砼强度评定情况;砼浇筑,基础桩动、静载检测结果及检测单位;设计变更建设、监理、质监部门检查验收等。
⑵主体结构:轴线、标高设置及控制;结构工程施工的特点、难点,检验批及分项工程和子分部工程的划分及验收;模板的制作和安装及其质量保证措施;钢筋制作和安装及其保证质量的措施,尤其是钢筋接头的可靠性及钢筋安装和保护层位置的准确;砼浇注及其质量保证措施,施工缝或后浇带留置及处理和砼养护;砼强度评定情况;砼结构子分部钢筋保护层验收及砼结构实体强度检测情况;砌体工程施工情况及其质量保证措施;砼、砌体综合观感质量情况;⑶工程材料、半成品验收检测及见证取样送检测情况,施工单位对基础及主体结构工程质量评定情况,沉降观测点的设置及沉降观测情况,基础及主体结构工程验收及其结论意见。
工程声像档案整理内容及要求一、建设工程声像档案资料报送内容:(一)工业与民用建筑工程1.工程项目的招投标活动(包括勘察、设计、施工、监理招标、项目法人招标、招标代理);重要合同的签字仪式(包括勘察、设计、施工、监理合同)。
2.开工前的原址、原貌a、基槽开挖前原有建筑物、构筑物及拆迁的情况。
b、施工现场周围环境、工程总体规划图及效果图。
c、开工仪式、领导视察。
d、与工程有关的重要会议及活动。
3.地基与基础工程a、基础定位放线。
b、基础施工(地基处理、地基开挖、支护及验槽、地下防水、基础钢筋等)。
4.主体工程a、一层、标准层、设备层等部位的放线、验线。
b、隐蔽工程的施工及验收。
c、主体钢筋工程。
d、各层各部位电气预埋管线施。
e、混凝土施工。
f、主体结构及主体验收。
g、室内防水(试验)。
5.屋面工程a、屋面找平层施工及验收。
b、屋面保温施工及验收。
c、屋面防水、蓄水试验及验收。
6.给排水工程a、给水管道通水、压力、清洗试验过程及验收。
b、室内消防管道通水、压力试验及验收。
7.电气工程a、电气工程、绝缘电阻、接地电阻测试及验收。
b、电气照明及设备试运行及验收。
c、防雷系统施工、测试及验收(基础、主体施工中间拍摄)。
8.电梯及设备工程、安装工程9.装修、装饰工程a、外墙施工(保温)。
b、门窗安装施工。
10.室外管线工程a、室外总平面布置。
b、室外给水、排水、消防。
c、室外热力、燃气管道。
d、室外强电、弱电敷设。
11.工程竣工阶段a、工程竣工(验收)仪式。
b、工程竣工后全貌。
12.施工现场发生事故及处理情况。
(二) 市政基础设施工程1.工程项目的招投标活动(包括勘察、设计、施工、监理招标、项目法人招标、招标代理);重要合同的签字仪式(包括勘察、设计、施工、监理合同)。
2.开工前的原址、原貌a、工程开工前原有建筑物、构筑物及拆迁的情况。
b、施工现场周围环境、工程总体规划图及效果图。
c、开工仪式,领导视察。
d、与工程有关的重要会议及活动。
建设工程声像档案的归档内容建设工程声像档案的归档内容一、开工前的原址、原貌1、基槽开挖前原有建筑物、构筑物及拆迁的情况。
2、施工现场周围环境、工程总体规划图、工程模型、沙盘及效果图。
3、开工仪式、领导视察。
4、与工程有关的重要会议。
二、地基与基础分部工程1、基础定位放线、规划部门验线。
2、地基处理。
3、地基开挖、支护及验槽。
4、基础垫层施工及验收。
5、地下防水施工及验收。
6、保护层施工及验收。
7、钢筋、模板施工及验收。
8、基础砌体施工及验收。
9、混凝土施工。
(1)现场搅拌(预拌)混凝土见证取样,试块制作、养护,坍落度检测,振捣、找平、抹压。
(2)混凝土成型观感质量状况。
(3)同条件试块养护试块制作、留置情况。
(4)大体积混凝土测温。
10、基础内外回填土施工及验收。
11、地基基础分部工程的验收。
三、主体分部工程1、对照图纸检查首层、标准层、设备层、转换层的放线、验线。
2、施工现场整体工程施工进度。
3、隐蔽工程的施工及验收。
4、主体工程的拉结筋设置、验收、签证。
5、各层柱、剪力墙、楼板钢筋验收。
6、各层各部位电气预埋管线施工及验收。
7、混凝土施工同地基与基础分部工程施工中第9条内容相同。
8、各层墙体砌砖、内墙、地面抹灰施工及验收。
9、钢结构工程。
(1)基础施工:钢结构地脚螺栓埋设。
(2)钢结构柱、梁的安装:钢结构梁与柱、梁与梁之间连接。
(3)钢结构围护系统安装:围护结构与主结构的连接。
(4)钢结构涂装(除锈、防腐)、防水、防火材料。
(5)钢结构现场焊缝探伤检测。
(6)钢结构柱内砼浇筑。
(7)屋面防水系统。
四、屋面分部工程1、屋面找平层施工及验收。
2、屋面保温施工及验收。
3、屋面防水、蓄水试验及验收。
五、建筑给水、排水等管线工程1、小区内各种管道(线)施工及验收。
2、阀门(清洗)试验过程及验收。
3、给水管道通水、压力、清洗试验过程及验收。
4、室内排水管道灌水、通水、通球试验及验收。
5、室外排水管道灌水、通水试验及验收。
附件2:建设工程声像档案归档技术要求一、基本规定1、建设工程声像档案的拍摄应当与工程建设同步,真实记录工程建设过程的实际状况,全面反映建筑物构筑物的整体面貌,能够系统记录工程项目建设过程和成果;2、建设工程声像档案必须图像清晰、稳定,色彩还原准确,被摄主体没有明显失真变形,禁止技术处理;3、列入城建档案馆室接收范围的建设工程,建设单位在组织工程竣工验收前,应当提请当地城建档案馆室对建设工程声像档案进行预验收;对改建、扩建和维修工程,建设单位应当组织有关单位据实补充、完善,重新编制声像档案,并向城建档案馆室移交;二、声像档案的收集范围要求1、反映工程原址、原貌及周边状况的声像档案;2、记录工程建设活动的重大活动、重大事件,如拆迁情况、招商引资、签约仪式、工程招标与投标、奠基仪式等的声像档案;3、记录基础施工过程中工程测量、放线、打桩、基槽开挖、桩基处理等关键工序的声像档案;4、记录主体工程施工过程中施工现场整体情况,钢筋、模板、混凝土施工,隐蔽工程施工,内外装修装饰的声像档案;5、反映工程采用的各种新技术、新材料、新工艺的声像档案;6、记录工程重大事故第一现场、事故指挥和处理措施、处理结果等情况的声像档案;7、记录工程验收情况、竣工典礼的声像档案;8、反映竣工后的工程面貌的声像档案;三、声像档案归档要求1、照片档案归档要求1照片图像主题明确,画面清晰完整,色彩还原准确,被摄主体不能有明显失真变形现象;2数码照片应采用专业摄影设备拍摄,采集原始图像文件储存格式为无压缩的JPEG或TIFF格式,分辨率不低于500万像素,数码照片应当洗印成5-7英寸光面彩色照片,并与数码照片一并归档;3数码照片应当是原始版, 不得经过后期加工、修饰或裁剪;2、录音档案归档要求1录音档案应当内容完整,声音清楚,材质完好;2录音档案应当配有录音文字整理材料, 注明内容、时间、地点、人物;3录音带应当是母带,以及编辑后的成品带或光盘;4录音的载体为盒式录音磁带或CD光盘, 录音载体材质完好,没有变形、断裂、发霉及磁粉脱落、磨损、划伤现象;5录音应采用MP3或WAV格式;3、录像档案归档要求1录像档案归档前应当进行筛选和鉴别,选择体现主题明确、图像稳定、画面清晰、色彩真实,选择体现主题内容、主要人物、场景特色等主要因素的素材归档;2录像带制作应当采用PAL制式;录制格式为:①标清:DV、DVCPRO、DVCAM等;②高清:DVCPRO HD、HDDCAM等;3录像带应当选择质地良好的产品,没有发霉、变形、掉磁、折损和信号丢失现象;4、列入城建档案馆室接收范围的建设工程,归档照片一般不少于30张,录像档案一般不少于30分钟;重大、重点建设工程归档照片不少于60张, 录像档案一般不少于60分钟;四、声像档案整理要求1、照片档案整理1照片档案整理按年度—专题、事项、工程项目等内容建立文件夹进行照片组管理,文件夹可按具体需要设置多级文件夹,最低一级文件夹内存放一组联系密切的数码照片;各级文件夹必须以中文命名;2对同一年度文件夹内的下一级文件夹可按专题、事项、工程项目建立,并按内容题名来命名文件夹;3对同一专题、事项、工程项目等的文件夹内的下一级文件夹可按相关照片组建立,照片组文件夹可按时间+事项来命名;4最低一级文件夹的数码照片按形成的先后顺序进行重新编号,并附照片说明;5数码照片洗印成照片的,可按胶片照片整理要求进行;洗印照片应与数码照片编号一致;2、录音、录像档案整理1录音、录像档案以一盒为一个保管单位;2录音、录像档案的档号编制格式如下:类别+属类+年代+盒号+盒内素材流水号三位↓↓↓↓↓—即R·3—2000—1—001录音、录像档案档号表示此素材分类属于录音、录像档案类,为2000年第一盒第1个素材;3每一个保管单位以录音片段、录像片段为单位,填写卷内文件目录;4卷内文件目录包括序号、档号、内容、责任者录制单位或个人、长度、录制时间等内容;①序号填写录音、音像片段的排列顺序号;②内容填写录音、音像片段内容名称;③长度填写录音、音像片段的记录时长;④录制时间填写录音、音像片段内容的摄录时间;五、声像档案着录要求1、照片档案着录应当以照片的自然张或若干张一组为单位进行着录;着录项目应当包括题名、照片号档号、底片号、时间、摄影者、备注、参见号、册号、页号、组内张数、主题词或关键词、密级、保管期限、类型规格、档案馆代号、文字说明等;2、照片组的着录应符合下列要求:1以一组照片为单位着录时,题名应根据题名拟写要素,简明概括、准确反映一组照片的基本内容;2以一组照片为单位着录时,照片号、底片号、页号均应着录起止号;时间应着录起止时间;参见号、摄影者可以着录多个;3录音、录像档案可以一盒或若干盒有联系的录音、录像带为一个单位进行着录,也可以按片段为单位;4录音、录像档案的着录项目应当包括档号、题名、责任者录制单位或个人、录制时间、长度、位置、地点、磁带编号、磁带类型规格、密级、保管期限、档案馆代号、主题词或关键词等;5声像档案着录与标引的方法和要求,应当按照城市建设档案着录规范和城建档案业务管理规范执行;六、声像档案编目要求声像档案应编制总目录、分类目录、主题目录、摄影者目录等;1、照片档案的总目录应当由照片号、底片号、题名、时间、摄影者、备注等基本项目组成;2、录音、录像档案的总目录应由档案号、题名、时间、长度、磁带编号、备注等组成;七、声像档案密级划分要求声像档案的密级与保管期限原则上与其反映的工程档案一致;1、保密等级分为:绝密、机密、秘密三种;2、保管期限分为:永久、长期和短期三种;八、声像档案保管要求1、声像档案的保管和保护除符合纸质档案保管和保护规定外,还应遵循以下要求:1不同载体形式的声像档案应当分开存放;照片档案应与纸质档案存放在一起,录音、录像档案应存放在专用声像库房或防磁柜里;2照片如发现有发黄、发霉、变质等现象,应及时采取措施加以补救;3录音、录像、硬盘等磁性载体的档案应当竖放在专用柜内;4录音、录像带要定期检查,一般每隔半年重绕一次;如发现磁带变形、段裂、磁粉脱落等现象,要及时进行清洗和技术处理;2、库房温湿度控制标准要求:九、声像档案移交和接收要求1、城建档案馆室在接收声像档案时应逐一验收;不符合归档要求的,应按要求整改;2、接收和移交建设工程声像档案,双方必须办理交接手续,并符合下列要求:1移交单位应提交档案移交目录,交接双方根据档案移交目录进行核对,核对无误后双方填写档案移交和接收证明书并签字、盖章;2档案移交和接收“证明书”、“档案移交目录”一式两份,一份由移交单位保存、一份由接收单位保存;。
声像资料拍摄整理归档要求第一篇:声像资料拍摄整理归档要求声像资料拍摄整理归档要求一、项目建设期间的声像档案整理应附文字说明,包括事由、时间、地点、人物、背景、作者等内容,由施工、监理单位负责形成和收集的录音、录像、照片等资料,并按载体类型、内容、年度整理后移交文控中心。
事由:按照片影像所反映事件、人物的情况编制填写;时间:指事情发生或事物变化、产生的时间和拍摄时间,用阿拉伯数字表示;地点:指被摄特所在的具体地点;人物:指照片影像上主要人物的姓名、身份;背景:指对揭示照片影像主题具有一定作用的背景。
摄影者:指照片的拍摄单位和拍摄人。
文字说明要简洁、通顺。
一般不超过200字。
例如:xxxx年x月xx日在xx设备吊装事由:xx变换器吸收塔吊装时间: 2015-07-15 地点:净化合成装置现场人物:/ 背景:xxx项目净化合成装置作者:XXX二、项目运行过程中各类声像资料拍摄、录制要求1.进度类声像:要求同一部位或同一单元在同一地点、不同角度、随着进行变化而不定期拍摄,拍摄、录制的声像要能够充分反映装置进度情况。
项目进度的重要环节,如大型设备吊装、新工艺实施等要进行录像。
装置全貌声像:要求在同一角度、定期(至少一周拍摄一次)拍摄,声像清晰,能够反映出装置随着工程进展的全貌变化。
2.检查类声像:上级领导检查声像包括领导视察、上级主管单位检查等类声像,要求要以人物为主,配备装置为背景,声像要能够体现人物的行为。
监理、项目管理人员、施工单位检查类声像包括现场检查验收、巡视、旁站、平行检验、见证取样等类声像,要求要以检查部位为主,配以检查、检测工具和标识,声像资料与文字资料文件相统一对应。
3.重要会议类声像:各种重要或大型会议要将所有参会人员拍摄齐全,有会议主题的横幅或标语,也要拍摄到影像中,重大会议要进行录像。
4.质量、安全问题/事故声像:重大质量隐患/问题/事故、安全隐患/问题/事故声像,要将问题点拍摄清楚,在声像说明中描述清楚。
声像档案归档范围、内容和要求及注意事项一、城建声像档案的归档范围1、从城市总体角度反映城市面貌的声像档案;2、反映城市地方特色和建筑艺术水平较高的重要建筑物、构筑物、桥梁等工程的声像档案;3、具有历史价值和科学研究价值的建筑声像档案;4、记录城市主要基础设施、建设工程原貌、建设中的实际情况和建成竣工的新貌声像档案;5、城市著名的风景、园林、名胜、古迹、公共设施、绿化、市树、市花等容貌声像档案;6、各级领导、专家等在城市建设活动中形成的声像档案;7、各种突发事件的声像档案。
二、建设工程声像档案的归档内容1、开工前工程区域全景原貌,工程所处地理位置,建筑面积、层数、高度,结构体系,建设、设计监理、监督、地勘、施工单位名称;2、工程的立项批文、可行性研究和方案设计、施工许可、设计审查等前期活动;3、工程招、投标活动;4、工程的重要招商引资、签约仪式;5、拆迁、移民情况;6、工程奠基、开工仪式;7、是否有与施工质量管理相应的技术标准,有否健全的质量管理体系,有否施工质量检验制度和综合施工质量水平评定考核制。
施工过程采用或引进的新技术、新材料和新设备;8、工程中的重要试验、检测和重要部位、重要工序施工隐蔽情况;⑴基础工程:平基土石方开挖;施工定位放线,轴线控制;基础坑槽开挖;岩石基础取样标本,地基承载能力(检测结果与设计承载力比较);钢筋抽检及砼强度评定情况;砼浇筑,基础桩动、静载检测结果及检测单位;设计变更建设、监理、质监部门检查验收等。
⑵主体结构:轴线、标高设置及控制;结构工程施工的特点、难点,检验批及分项工程和子分部工程的划分及验收;模板的制作和安装及其质量保证措施;钢筋制作和安装及其保证质量的措施,尤其是钢筋接头的可靠性及钢筋安装和保护层位置的准确;砼浇注及其质量保证措施,施工缝或后浇带留置及处理和砼养护;砼强度评定情况;砼结构子分部钢筋保护层验收及砼结构实体强度检测情况;砌体工程施工情况及其质量保证措施;砼、砌体综合观感质量情况;⑶工程材料、半成品验收检测及见证取样送检测情况,施工单位对基础及主体结构工程质量评定情况,沉降观测点的设置及沉降观测情况,基础及主体结构工程验收及其结论意见。

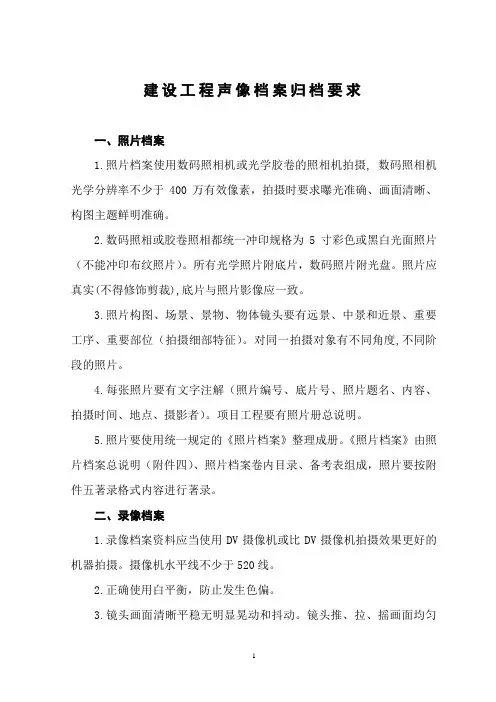

建设工程声像档案归档要求一、照片档案1.照片档案使用数码照相机或光学胶卷的照相机拍摄, 数码照相机光学分辨率不少于400万有效像素,拍摄时要求曝光准确、画面清晰、构图主题鲜明准确。
2.数码照相或胶卷照相都统一冲印规格为5寸彩色或黑白光面照片(不能冲印布纹照片)。
所有光学照片附底片,数码照片附光盘。
照片应真实(不得修饰剪裁),底片与照片影像应一致。
3.照片构图、场景、景物、物体镜头要有远景、中景和近景、重要工序、重要部位(拍摄细部特征)。
对同一拍摄对象有不同角度,不同阶段的照片。
4.每张照片要有文字注解(照片编号、底片号、照片题名、内容、拍摄时间、地点、摄影者)。
项目工程要有照片册总说明。
5.照片要使用统一规定的《照片档案》整理成册。
《照片档案》由照片档案总说明(附件四)、照片档案卷内目录、备考表组成,照片要按附件五著录格式内容进行著录。
二、录像档案1.录像档案资料应当使用DV摄像机或比DV摄像机拍摄效果更好的机器拍摄。
摄像机水平线不少于520线。
2.正确使用白平衡,防止发生色偏。
3.镜头画面清晰平稳无明显晃动和抖动。
镜头推、拉、摇画面均匀平滑。
4.图像场景、景物、物体镜头要有远景、中景和近景。
地下隐蔽、重要工序、重要部位(拍摄细部特征)。
5.原始素材像带记录时间不少于120分钟,像带上要按拍摄顺序著录时间、标题、内容、地点、拍摄人、编号。
★要求拍摄的每一卷素材带,必须编写“素材带案卷目录”三、专题片制作1、专题片要配解说词、字幕、背景音乐、解说(解说用标准普通话播音)、字幕、图像画面要同步准确,片长5—8分钟。
2、介质形式:应用标准DVD格式或MPEG-2格式光盘。
3、专题片编辑制作主题明确、内容真实、连贯简洁、影像清晰、镜头平稳。
4、要简明、系统、完整的介绍工程项目所在的地理位置(原址、原貌)、前期工作、重要工序、主体结构、施工工艺、竣工后外观、周围环境、建筑、设计等特色以及建设、施工、管理活动中的重大事宜。

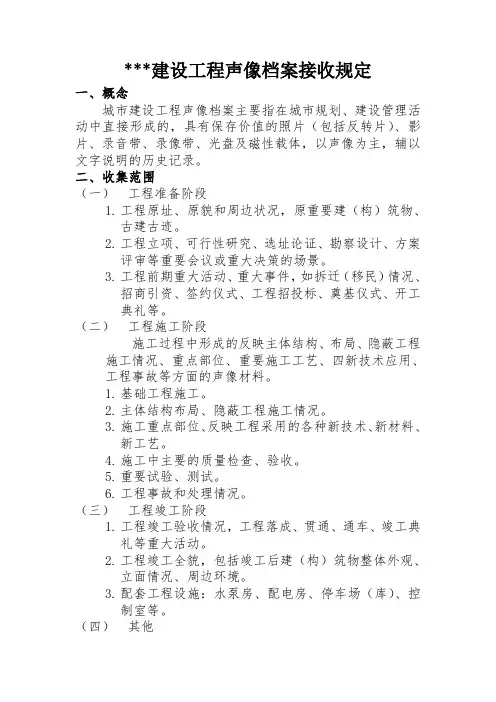

***建设工程声像档案接收规定一、概念城市建设工程声像档案主要指在城市规划、建设管理活动中直接形成的,具有保存价值的照片(包括反转片)、影片、录音带、录像带、光盘及磁性载体,以声像为主,辅以文字说明的历史记录。
二、收集范围(一)工程准备阶段1.工程原址、原貌和周边状况,原重要建(构)筑物、古建古迹。
2.工程立项、可行性研究、选址论证、勘察设计、方案评审等重要会议或重大决策的场景。
3.工程前期重大活动、重大事件,如拆迁(移民)情况、招商引资、签约仪式、工程招投标、奠基仪式、开工典礼等。
(二)工程施工阶段施工过程中形成的反映主体结构、布局、隐蔽工程施工情况、重点部位、重要施工工艺、四新技术应用、工程事故等方面的声像材料。
1.基础工程施工。
2.主体结构布局、隐蔽工程施工情况。
3.施工重点部位、反映工程采用的各种新技术、新材料、新工艺。
4.施工中主要的质量检查、验收。
5.重要试验、测试。
6.工程事故和处理情况。
(三)工程竣工阶段1.工程竣工验收情况,工程落成、贯通、通车、竣工典礼等重大活动。
2.工程竣工全貌,包括竣工后建(构)筑物整体外观、立面情况、周边环境。
3.配套工程设施:水泵房、配电房、停车场(库)、控制室等。
(四)其他1.市级以上领导视察活动等。
2.科研试验、鉴定会议及成果奖状。
有关工程建设的其他有保留、纪念价值的声像材料。
三、报送要求及流程报送要求:1.一般建设工程报送工程准备阶段、工程施工阶段、工程竣工阶段照片档案及相应的文字说明。
2.国家、省、市重点工程除应报送以上规定的照片档案及相应的文字说明材料以外,还应报送工程准备阶段工程原始地形、地貌、施工过程中重要部位隐蔽工程、重要设备安装、工程施工过程中有关重要领导人和著名人物的有关工程活动以及其他工程重要事件的照片和录像资料等声像档案材料原件。
流程:竣工验收前、城建档案管理机构应对工程档案进行预验收。
声像档案内容、质量、格式符合要求是城建档案管理机构在进行工程档案预验收时应查验的一项重要内容。
市建设工程声像档案数字化归档工作要求一、声像档案电子文件在向我馆移交时,应全部移交视音频原码文件,所移交的照片、音频、视频文件不可压缩或使用软件进行修改。
二、声像档案电子文件的存储载体应采用不可擦写的档案级光盘或U盘,并配有光盘盒,光盘盒封面及背脊处应印制本光盘所存储电子档案的项目名称,光盘盒封面内页处应印制本光盘所存储电子档案的目录(详细对应到光盘或U盘中每个文件)。
三、移交进馆项目的声像档案应收录以下内容:1.本项目照片(照片分辨率不低于5200×3400像素):一般包含照片档案卷内目录、照片档案总说明、照片档案著录、照片档案备考表四项;2.本项目视频素材原码文件(视频拍摄应采用高清1080I/P格式);3.本项目专题片(专题片输出格式不低于MPEG2高清格式)。
四、声像档案资料电子文件编辑格式要求:1.在电脑上读取光盘后,应显示3个文件夹,分别为“XXX 项目照片”、“XXX项目视频素材”、“XXX项目专题片”;2.“XXX项目照片”文件夹内应包含一个照片子文件夹— 1 —及四个电子文档(四个电子文档包括:照片档案卷内目录、照片档案总说明、照片档案著录、照片档案备考表)。
照片需按照“编号+项目名称+照片内容”、电子文档需按照“项目名称+文档名称”的格式编辑好名称;照片的名称应与《照片档案卷内目录》及《照片档案著录》中的内容一一对应;3.“XXX项目视频素材”文件夹内的视频素材应按拍摄时间排列,并按照“编号+项目名称+视频内容”的格式编辑好名称;4.“XXX项目专题片”文件夹内应包含已制作完成的项目专题片,并按照“项目名称+专题片”的格式编辑好名称。
5.如因声像档案资料文件过大,需要分多张光盘存储的,应在每张光盘上参照以上格式要求标明所存储的内容和光盘序列号(例如:某项目单次移交进馆的档案资料一共存储于两张光盘中,则需在首张光盘的光盘盒封面及背脊处印制本光盘所存储电子档案的项目名称并标注2-1,另一张光盘的光盘盒封面及背脊处印制本光盘所存储电子档案的项目名称并标注2-2,同时在每张光盘盒封面内页处印制本张光盘所存储电子档案的目录,目录详细对应到光盘中的每个文件)。
**建设工程声像档案收集归档管理细则为了进一步规范建设工程声像档案管理工作,依据《**建设工程声像档案管管理办法(暂行)》(苏建规字﹝2013﹞1号),《**建设工程声像档案收集归档管理细则》(苏建档函﹝2013﹞9号)以及相关法律、法规,制定本细则。
第一条本细则所称的建设工程声像档案是指在工程建设过程中直接形成的,具有保存价值的照片、录音、录像等各种载体形式的历史记录。
第二条建设单位应当开展建设工程声像档案的拍摄、收集、整理、归档和管理工作,并在建设工程竣工验收后六个月内向园区档案管理中心报送声像档案。
第三条建设工程声像档案的归档范围1、在进行的建设工程项目,建设单位应当报送反映工程建设全过程的照片档案。
2、建设单位除报送照片档案外,应同时报送录像资料及编辑制作的录像专题片,有条件的可同时报送录音资料。
第四条建设工程声像档案的归档内容(一)开工前原貌1、原址、原貌;2、周边状况;3、拆迁情况。
(二)基础工程1、建筑物基础类型及施工,包括打桩、基础开挖、桩基基础、基础钢筋、基础浇灌、基础墙、基础回填、支撑、垫层、承台等;2、建筑物基础异常处理。
(三)主体工程1、主体设计模型;2、钢筋工程;3、管线工程;4、砌体、砼灌注、屋面工程;5、主体结构布局、大型构件安装;6、防水、保温、防腐工程的工艺现场。
(四)工程项目竣工面貌1、工程整体外观和立面状况;2、消防、绿化、亮化、雕塑、道理等附属及配套设施。
(五)其它方面1、开工、竣工仪式;2、施工现场与施工管理;3、工程质量检查、质量事故及处理情况;4、施工建设中的重要活动、重大事件;5、采用新材料、新技术、新工艺等施工情况;6、竣工验收情况。
其中,工程原貌、基础、隐蔽、主体、质量事故、竣工面貌为声像档案资料归档的必备内容。
有特殊要求的工程,可按实增加拍摄内容。
第五条建设工程声像档案的归档要求-2-(一)总体要求1、建设单位应按声像档案相关法规报送一套完整的建设工程声像资料;档案管理中心对声像资料进行审核、符合规定的予以接收归档;2、建设工程声像资料的摄录、制作单位需配备符合相关标准的专业声像摄录、制作设备,拍摄制作人员需具备相应专业技术;3、建设工程声像资料的收集归档应与工程建设同步,真实记录工程建设全过程,必备内容齐全;4、声像资料的采集采用专业摄录设备及稳定设备,图形清晰、稳定,色彩还原准确,被摄主题无失真变形,避免有损其原真性的技术处理;5、利用摄录设备的内置功能准确记录拍摄时间、拍摄者、拍摄地理位置等元数据信息,并嵌入到声像文件之中。
工程声像资料、电子档案收集及归档管理规定工程照片、声像资料档案的完整、成套并保持各阶段之间的有机联系。
是真实反映工程施工情况必不可少的技术资料。
为使工程处承建工程施工过程能做到及时、系统、全面的进行图片及声像资料的收集归档,使工程相关资料更完善,易查找及达到资料的可追溯性。
要求工程处承建的工程项目的照片及声像资料档案拍摄,必须按工程施工进度以单体工程为主顺序进行跟踪拍摄、整理、编辑制作形成完整的工程档案。
图片资料由工段(项目部)或项目管理组负责完成,根据施工进度每周四送交质量管理部存档。
声像资料可根据施工进度情况,结合是否评奖进行拍摄。
须进行扫描的书面资料送交综合办进行扫描存档。
具体需完成电子存档的文件内容如下:一、工程照片档案收集内容(一)工程前期:建筑物、构筑物工程建设前原貌:建设前地块原貌及多个不同角度(面)拍摄全景、中景、远景。
基础开挖前原有的情况,施工现场周围环境。
(二)工程方案论证及评选活动实况:主要专家评述、领导讲话、方案优选、定论等。
(三)建筑物、构筑物基础工程:打桩作业,桩基形式,地基处理,桩基测试,破桩情况,桩基钢筋绑扎,地基验槽,基础梁分布,基础结构隐蔽,钢结构地脚螺栓埋设,砼浇灌拆模后的情况等(其中每个部份必须有全景、中景、近景)。
应包含;(1)建筑物定位放线后的形状及处理情况。
A:桩基施工情况;(包含开挖土方、钢筋笼绑扎、桩混凝土浇注)(2)地基基础类型及施工工艺。
A:基础承台、地梁钢筋绑扎、模板支设;——承台、钢筋、模板、测桩;B:基础施工完后混凝土的观感效果;——梁、柱、板效果,节点大样;(四)建筑主体结构:地上建筑物层面的每一层平面、立面及层面(结构相同的可隔3层拍摄一次)、屋面防水层、消防设施、给水设施、钢结构柱、钢结构梁与柱、梁与梁之间连接等。
小区建设中采用相同图纸施工(单体)的可选取一栋作为代表,但必须全面反映该栋建筑施工情况(其中一层平面必须有全景、中景)。
泸州市建设工程声像档案归档要求(征求意见稿)为了更好开展建设工程声像档案工作,根据《建设工程质量管理条例》(国务院令第279号)、《城市建设档案管理规定》(建设部令第90号)、《城建档案业务管理规范》(CJJ/T158-2011)、《建设工程文件归档规范》(GB/T 50328-2014)和《照片档案管理规范》(GB/T11821-2002)以及《泸州市城乡建设档案管理规定》(泸市府发〔2018〕37号)等法规、规章和规范的规定,结合我市实际,制定本要求。
一、建设工程声像档案概念及适用范围(一)建设工程声像档案,是指在建设工程规划、建设、管理过程中直接形成的,具有保存价值的,以各种载体记载的图片、影像、声音等历史记录。
(二)建设工程声像档案是建设工程档案的重要组成部分,能直观、形象、生动地反映城市的面貌、记录城市的发展和变迁,具有重要的历史凭证作用。
(三)泸州市城市规划区范围内的建设工程,建设单位在建设过程中应形成一套能够完整反映整个工程建设过程的声像档案,并按规定向市城建档案馆移交。
各县区参照执行。
二、建设工程声像档案归档内容(一)建筑工程声像档案归档内容。
1.工程项目开工。
(1)工程开工前的原址原貌:包括原有建筑物的旧貌、周边地形、地物;(2)拟建工程项目的用地界及周边临界关系;(3)开工(奠基)仪式。
2.基础工程施工。
(1)地基验槽情况;(2)建筑物基础类型及施工情况,特殊施工的技术工艺现场情况;(3)各项基础隐蔽工程的隐蔽前后情况。
3.主体工程。
(1)主体设计模型;(2)主要承重柱、梁、板的钢筋制作、布局、型号,节点及混凝土用料情况;(3)大型构件安装情况;(4)安装施工中的管材、线材等的走向、铺设情况;(5)主体结构及主体验收情况。
4.竣工验收阶段。
(1)已完工项目工程的全貌,包括已建建筑物的全貌、绿化及附属设施状况;(2)竣工验收情况。
5.其它方面。
(1)质量事故及处理情况;(2)建设中的重要活动、重大事件;(3)其它需要记录保存的声像资料。
