什么是质量控制中的见证点和停止点国际上,质量控制对象根据它们的重要程度和监督控制要求不同,可以设置“见证点”或“停止点”。
“见证点”和“停止点”都是质量控制点,由于它们的重要性或其质量后果影响程度有所不同,它们的运作程序和监督要求也不同。
(1)见证点见证点的运作程序和监在国际上,质量控制对象根据它们的重要程度和监督控制要求不同,可以设置“见证点”或“停止点”。
“见证点”和“停止点”都是质量控制点,由于它们的重要性或其质量后果影响程度有所不同,它们的运作程序和监督要求也不同。
(1)见证点见证点的运作程序和监督要求如下:1)施工单位应在到达某个见证点之前的一定时间,书面通知监理工程师,说明将到达该见证点准备施工的时间,请监理人员届时现场进行见证和监督。
2)监理工程师收到通知后,应在“施工跟踪档案”上注明收到该通知的日期并签字。
3)监理人员应在约定的时间到现场见证。
监理人员应对见证点实施过程进行监督、检查,并在见证表上作详细记录后签字。
4)如果监理人员在规定的时间未能到场见证,施工单位可以认为已获监理工程师认可,有权进行该项施工。
5)如果监理人员在此之前已到现场检查,并将有关意见写在“施工跟踪档案”上,则施工单位应写明已采取的改进措施,或具体意见。
(2)停止点停止点是重要性高于见证点的质量控制点,它通常是针对“特殊过程”或“特殊工艺”而言。
凡列为停止点的控制对象,要求必须在规定的控制点到来之前通知监理方派人对控制点实施监控,如果监理方未能在约定的时间到现场监督、检查,施工单位应停止进入该控制点相应的工序,并按合同规定等待监理方,未经认可不能越过该点继续活动。
通常用书面形式批准其继续进行,但也可以按商定的授权制度批准其继续进行。
见证点和停止点通常由工程承包单位在质量计划中明确,但施工单位应将施工计划和质量提交监理工程师审批。
如果监理工程对见证点和停止的设置有不同意见,应书面通知施工单位,要求予以修改,再报监理工程审批后执行。

关于三级验收和质检点(H、W点)
停工待检点(H):
停工待检点是特定的QC检查点。
当实施一项活动过程时,必须有指定见证人员到场给予放行才允许继续进行该停工待检点以后的工作。
没有书面论证和相关负责人的批准不得超越或取消停工待检点。
见证点(W):
见证点是工作次序中特定的某个步骤,在此要求制定的人员对步骤的作业过程进行见证或检查,目的是验证该步骤的工作是否已按批准的控制程序完成的。
质检点(H点、W点)质检点(H点、W点)是指在工序管理中根据某道工序的重要性和难易程度而设置的关键工序质量控制点,这些控制点不经质量检查签证不得转入下道工序。
其中H点为不可逾越的停工待检点,W点为见证点。
R点是文件见证点
e点是试验点
R点:供方只需提供检查或试验记录或报告的项目,即文件见证。
W点:需方监造代表参加的检验或试验的项目,即现场见证。
H点:供方在进行至该点时必须停工等待需方监造代表参加的检验或试验的项目,即停工待检。
需方接到见证通知后,应及时派代表到供方检验或试验的现场参加现场见证或停工待检。
如果需方代表不能按时参加,W点可自动转为R点,但H点如果没有需方书面通知同意转为R点,供方不得自行转入下道工序,应与需方商定更改见证时间,如果更改后,需方仍不能按时参加,则H点自动转为R点。

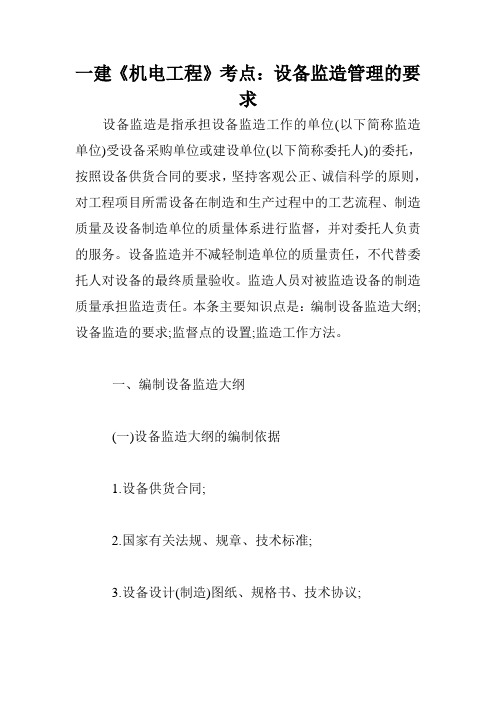

一建《机电工程》考点:设备监造管理的要求设备监造是指承担设备监造工作的单位(以下简称监造单位)受设备采购单位或建设单位(以下简称委托人)的委托,按照设备供货合同的要求,坚持客观公正、诚信科学的原则,对工程项目所需设备在制造和生产过程中的工艺流程、制造质量及设备制造单位的质量体系进行监督,并对委托人负责的服务。
设备监造并不减轻制造单位的质量责任,不代替委托人对设备的最终质量验收。
监造人员对被监造设备的制造质量承担监造责任。
本条主要知识点是:编制设备监造大纲;设备监造的要求;监督点的设置;监造工作方法。
一、编制设备监造大纲(一)设备监造大纲的编制依据1.设备供货合同;2.国家有关法规、规章、技术标准;3.设备设计(制造)图纸、规格书、技术协议;4.《设备监造管理暂行办法》国质检质联E2002174号;5.设备制造相关的质量规范和工艺文件。
(二)设备监造大纲的内容1.制定监造计划及进行控制和管理的措施;(环球网校一级建造师频道整理设备监造管理的要求)2.明确设备监造单位:本单位自行监造。
若外委需签订设备监造委托合同;3.明确设备监造过程:有设备制造全过程监造和制造中重要部位的监造;4.明确有资格的相应专业技术人员到设备制造现场进行监造工作;.5.明确设备监造的技术要点和验收实施要求。
二、设备监造的要求设备监造是一个监督过程,它涉及整个设备的设计和制造过程。
验证设备设计、制造中的重要质量特性与订货合同以及规定的适用标准、图纸和专业守则等的符合性。
(一)监造人员的要求1.监造人员应具备本专业的丰富技术经验,并熟悉GB/T 19000--IS()9000系列标准和各专业标准。
2.监造人员应专业配套,熟练掌握监造设备合同技术规范、生产技术标准、工艺流程以及补充技术条件的内容。
3.具有质量管理方面的基本知识,掌握GB/T 1--9000系列标准的全部内容,能够参与供货合同的制造单位质量体系和设备质量的评定工作。
附件一设备监造(工厂检验/试验)验收检验1.概述1.1 本附件用于合同执行期间对卖方所提供的设备(包括对分包、外购材料)进行工厂检验/试验、监造,确保卖方所提供的设备符合规范书规定的要求。
2. 工厂检验工厂检验是质量控制的一个重要组成部分。
卖方必须严格进行厂内各生产环节的检验和试验。
卖方提供的合同设备须签发质量证明、检验记录和测试报告,并且作为交货时质量证明文件的组成部分。
卖方检验的范围包括原材料和元器件的进厂,零部件的加工、组装全过程的检验和试验,直至出厂。
卖方检验的结果要满足技术规范书的要求,如有不符之处或达不到标准要求,卖方采取措施处理直至满足要求。
如果在原组件规格型号上有设计变更,卖方须将变更方案实施前书面提供买方,并书面说明变更的原因可能达到的效果及投入商业运行后可能造成的后果。
卖方发生重大质量问题时将情况及时通知买方。
3. 设备监造3.1 一般要求买方将委托监造方对卖方的合同设备进行监造。
买方的监造并不免除卖方对设备制造质量任何所应负的责任。
卖方应在设备计划生产前5天将设备生产和发货计划提交给监造方。
监造方在获知组件生产计划后向卖方派驻监造代表,并完成对于卖方生产先决条件和原材料备料情况的核查确认。
买方委托的监造代表有权查阅与监造设备有关的技术资料,卖方积极配合并提供相关资料的复印件。
合同设备的重要部件和专用部件未经买方允许,卖方不得擅自调换。
买方监造代表有权随时到车间检查设备质量生产情况。
卖方给买方监造代表提供专用办公室及通讯、生活方便。
3.2 监造依据3.2.1 委托方与制造厂签订的设备供货合同、技术协议和相应的附件。
原始招标和投标(中标厂家)的有关文件。
3.2.2 DL/T586-2008《电力设备监造技术导则》。
3.2.3 原国家电力公司颁发的“国电电源〔2002〕267号”关于《国家电力公司电力设备监理实施办法》的通知。
3.2.4 监理方与委托方签订的监理服务合同及其附件。
论文设备监造216作者:谢立钢(能源与环境)中国联合工程公司目录1. 前言 (3)2. 监造目的及范畴 (3)3. 监造依据 (3)4. 监造方式及内容 (4)5. 质量操纵程序 (8)6. 监造文件 (9)7. 监造组职责 (10)8. 供需方对监造工作的配合 (11)9. 出厂验收提供资料 (11)10. 终止语 (13)1.前言我公司承包了印尼北苏拉维西2×25MW燃煤电厂的设备供应,为了保证设备质量和施工工期,我公司对用于印尼北苏拉维西2×25MW燃煤电厂的2台120t/h CFB锅炉、2台25MW汽轮发电机组、2台电除尘器以及相关辅机设备的制造实行监造。
为此,我公司委派监造组作为我方在生产现场的代表,对以上设备的制造质量和工期施行监督操纵。
2.监造目的及范畴监造目的:为了使用户获得产品质量保证,督促各生产厂家加强治理工作,严格执行合同和各项技术条款,提高各环节的质量和操纵生产进度,从而使用户按期获得满足合同技术要求的产品。
监造范畴:本项目设备监造范畴包括:2台120t/h CFB锅炉、2台25MW汽轮发电机组、2台电除尘器、给水泵、高压除氧器、给煤机等辅机。
3.监造依据本项目的监造依据采取如下:1、中国的国家有关法令、法规、条例。
2、印尼北苏拉维西2×25MW燃煤电厂的主合同和附件(技术部分)。
3、设计要求、图纸、技术文件、设计更换通知和有关会议纪要。
4、有关国家标准和规范、行业标准、企业标准(当合同与标准不一致时,以合同文件为准; 当图纸与标准不一致时以图纸为准。
5、供需双方的供货合同交货期与交货期更换通知。
6、满足交货期的生产打算。
7、监造协议4.监造方式及内容监造工作是本着对用户负责,以科学公平的态度,依照监造依据对制造单位的程序、方法、条件、质量、工艺、进度等环节进行连续评判。
对制造中的工艺、加工、装配、试验、涂装、包装和发运等环节进行检查。
同时也对原材料、外购件、外协件的采购进行验证。
核电仪控设备监造管理方法摘要:随着我国核电装备制造技术和核电工程建设水平的不断提高,各种核电产品应运而生,国产化速率正在提高。
监造在核电产品质量管理中起着重要的作用,是不可忽视的一个环节。
在国产化需求的大背景下,对核电仪控设备的监造管理工作提出了更高的要求,各种新型的管理理念和监造模式开始出现。
本文首先对核电仪控设备监造管理的重要性进行论述,结合核电仪控设备监造存在的问题,提出相应的改进措施,力争在监造过程中避免出现瑕疵,提升监造管理水平。
关键词:核电仪控设备;监造管理;国产化;核安全;1引言核电仪控设备对于核电设备的运行非常重要,核电系统自控化水平提高后,会提高核电设备的运行效率,也有助于快速的排除故障。
监造作为核电质量管理的重要部分,其不仅能保障核电工程顺利建设,而且能提高核电设备及核电站的安全运行效率,因此从各方面进行考虑,监造都是不可缺少的内容。
当前,我国核电装备制造开始逐渐国产化,仪控设备作为其重要的组成,国产化效率也在加快。
鉴于仪控设备厂家的分供方多为非持证单位,其质量管理体系参差不齐,对核安全文化的理解程度也是大相径庭,国内大部分仪控设备制造厂普遍缺少核电设备供货经验,其质量管理理念大多数仍停留在常规设备质量管理层次。
上述情况使得核电仪控设备的质量受到影响,因此我们必须对核电仪控设备的监造管理工作提出更高的要求,努力探索新型的监造管理理念和模式。
2核电仪控设备监造管理的重要性作为核电站的信息神经和控制中枢,仪控系统非常重要,当仪控与核电系统的匹配度较高时,能对核电厂热能和电能实现有效的检测和控制,根据检测结果制定节能降耗措施。
与此同时,不管核电站采用何种运行模式(包括紧急状态),仪控系统能自动的检测各种运行数据,对存在的运行风险进行准确判定,能保证核电站安全、稳定和高效运行。
整体来讲,核电站仪控系统的功能包括以下方面:①在不同运行工况下,对核电厂运行参数和状态进行检测,为技术和操作人员提供多样化信息。
光伏组件设备监造(工厂检验/试验)及性能验收检验一般规范一、设备监造(工厂检验/试验)1.概述1.1 本附件用于合同执行期间对卖方所提供的设备(包括对分包、外购材料)进行工厂检验/试验、监造,确保卖方所提供的设备符合附件1规定的要求。
2. 工厂检验工厂检验是质量控制的一个重要组成部分。
卖方必须严格进行厂内各生产环节的检验和试验。
卖方提供的合同设备须签发质量证明、检验记录和测试报告,并且作为交货时质量证明文件的组成部分。
卖方检验的范围包括原材料和元器件的进厂,零部件的加工、组装全过程的检验和试验,直至出厂。
卖方检验的结果要满足技术规范书的要求,如有不符之处或达不到标准要求,卖方采取措施处理直至满足要求。
如果在原组件规格型号上有设计变更,卖方须将变更方案实施前书面提供买方,并书面说明变更的原因可能达到的效果及投入商业运行后可能造成的后果。
卖方发生重大质量问题时将情况及时通知买方。
3. 设备监造3.1一般要求买方将对卖方的合同设备进行监造。
买方的监造并不免除卖方对设备制造质量任何所应负的责任。
设备监造买方派人到现场参加,文件见证和现场见证资料在见证前30天内提供给买方监造代表。
卖方在产品投料前1周提供生产计划,每月第1周内将生产计划和检验试验计划书面通知监造代表。
买方监造代表有权查阅与监造设备有关的技术资料,卖方积极配合并提供相关资料的复印件。
合同设备的重要部件和专用部件未经买方允许,卖方不得擅自调换。
买方监造代表有权随时到车间检查设备质量生产情况。
卖方给买方监造代表提供专用办公室及通讯、生活方便。
卖方在现场见证前10天以书面形式通知买方监造代表。
1.2监造依据根据DL/T 586—2008电力设备监造技术导则及相关行业标准和合同文件的有关规定。
3.3 监造方式文件见证、现场见证和停工待检,即R点、W点、H点。
R 点:卖方提供检验、试验记录及报告的项目,即文件见证。
W 点:买方监造代表参加的检验或试验项目,检验或试验后卖方提供检验或试验记录,即现场见证。
附件二《国家电网公司220kV及以上变电设备驻厂监造大纲(试行)》国家电网公司220KV及以上变电设备驻厂监造大纲(试行)国家电网公司物资部二○○九年十月目录1 总则.............................................................1.1目的........................................... 错误!未定义书签。
1.2依据............................................................1.3适用范围........................................................1.4监造责任........................................................2 术语和定义.......................................................2.1监造单位........................................................2.2供应商..........................................................2.3驻厂监造........................................................2.4技术资料........................................................2.5质量问题(一般质量问题、重大质量问题)..........................2.6文件见证(R点) (3)2.7现场见证(W点)...................................................2.8停工待检(H点).................................................3 监造工作目标.....................................................4 监造工作主要内容.................................................4.1对设备制造质量的监督............................................4.3对设备制造进度的监督............................................5 监造工作程序.....................................................6 监造见证方式和见证项目...........................................6.1见证方式........................................................6.2见证项目........................................................7 监造工作信息.....................................................8 附表(油浸式变压器、电抗器、组合电器、断路器监造项目).............220kV及以上变电设备驻厂监造大纲(试行)1 总则1.1 目的为适应电网发展要求,加强设备监造管理,督促、协助供应商严格按合同履约,保证设备质量及供货进度,保障电网工程顺利实施,制订本监造大纲。
监造方式文件见证、现场见证和停工待检,即R点、W点、H点和I点。
R点:我方提供检验或试验记录或报告的项目,即文件见证。
W点:贵方监造代表参加的检验或试验项目,检验或试验后我方提供检验或试验记录,即现场见证。
H点:停工待检。
我方在进行至该点时会停工等待贵方监造代表参加的检验或试验项目,检验或试验后我方提供检验或试验记录。
I点:贵方监造代表在我方制造厂内进行的复查、抽检、试验及金属、焊接的无损探伤等。
上述工作均在我方自检合格的基础上进行。
贵方接到质量见证通知后,应及时派代表到我方实施监造工作。
如果贵方代表不能按期参加,贵方应书面通知我方,W点自动转为R点,但H点没有贵方书面通知同意转为R点时,我方不得自行转入下道工序,会与贵方联系商定更改见证日期,如果更改时间后,贵方仍未按时到达,则H点自动转为R点。
H点我方会提前15天书面通知贵方,W点我方会提前10天书面通知贵方,R点、I点我方会提前7天书面通知贵方每次监造内容完成后,我方和贵方监造代表均须在见证表上履行签字手续。
我方复印3份,交贵方监造代表1份。
3.5.3监造内容(以下表格的R点、W点、H点及I点和监造方式及内容以合同为准)监造的具体内容和方式由我方提出建议,由贵方确定。
管件监造的主要项目详见下表:5.3设备监造5.3.1监造依据根据本合同和国家电力公司文件国电电源〖2002〗267号《国家电力公司电力设备监造实施办法》、电力工业部、机械工业部文件电办(1995)37号《大型电力设备质量监造暂行规定》、《驻大型电力设备制造厂总代表组工作条例》的规定,以及国家有关规定。
贵方参加设备制造和出厂前的检验、试验并监造,但这并不代替和减轻我方对质量的责任。
1.1对我方配合监造的要求1.1.1我方在合同生效之日起1个月内,向贵方提供设备的设计、制造和检验标准的目录和监造的范围及具体监造检验项目,并得到贵方的认可。
1.1.2制造重要部件、加工工序、设备或材料运行效果和试验的检查验收都接受贵方或其代表进行监督,产品进行单机组装及试车前通知贵方派员参加。
这些是控制点
W(witnesspoint)点:指见证点,在相应文件(通常为质量计划)中规定的对某操作的监督点。
制造厂或安装单位应在该点之前通知监督方,只要按规定正式通知了监督方,即使监督方指定人员不在操作现场,见证点时限过后也可进行操作。
W点注重的是施工过程中的平行检查,通过这个方式在施工过程中及时发现及纠正质量问题。
H(holdpoint)点:指停工待检点,在相应文件(通常为质量计划)中规定的对某操作的监督点。
制造厂或安装单位应在该点之前通知监督方,只有经监督方指定人员到场监督检查并给予放行后,才能进行该停工待检点以后的工作。
H点注重的是对施工的某道工序或检验项目的结果检查,只有检查合格后方能进入下一道工序,是一个设置“关卡”的意思。
S(StandbyPoint)点:指旁站点,针对工程关键部位和关键工序的施工质量而设置的全过程连续监控点。
S点注重的是施工工序或部位的全过程监督,既要关注过程,也要注重其结果;S点的控制对监理来说显得尤为重要。
R(Record witness point)点:又称资料审查点,指影响产品质量的主要检验项目,监造人员难以到现场进行见证,由监造人员对制造单位提交的检验报告、原始凭证、或资料进行审查,确认检验合格、有效后,给予签字认可。
