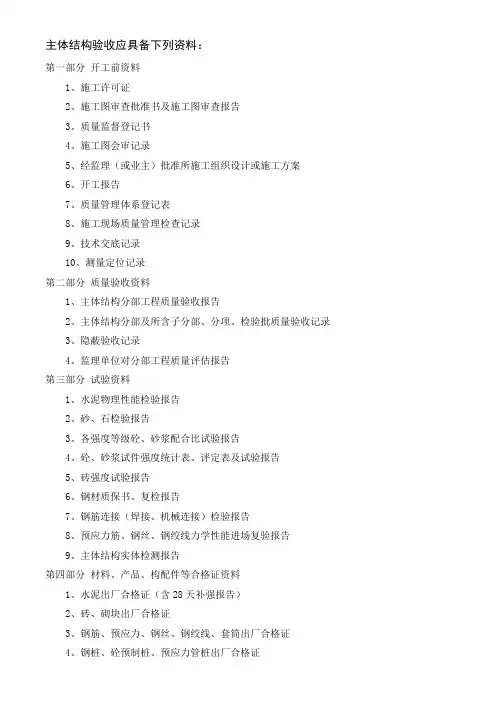

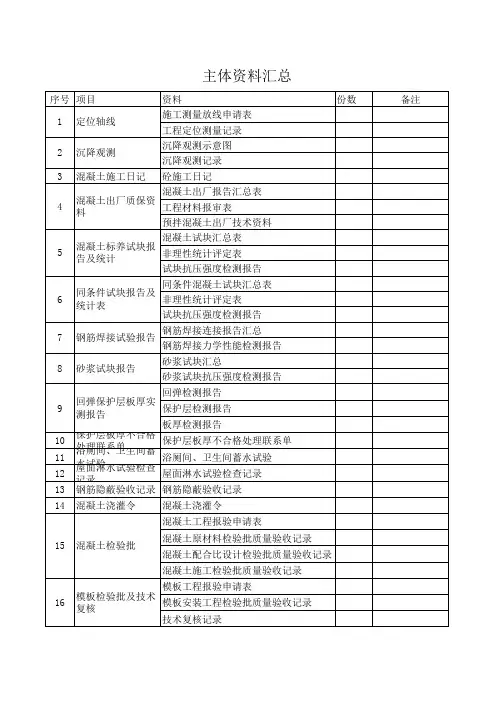

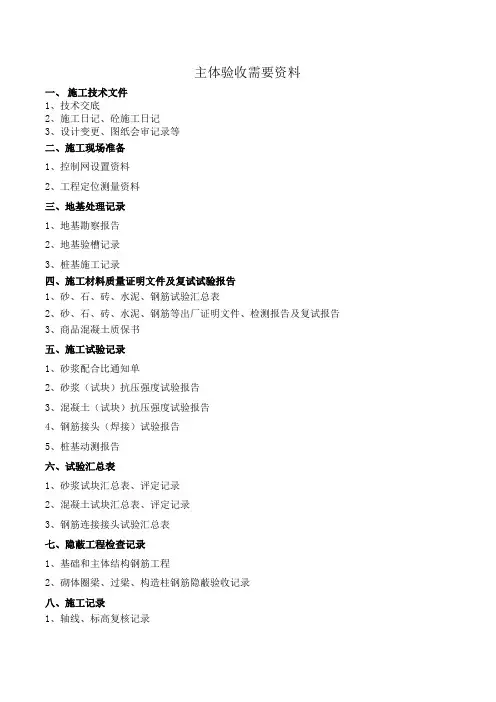

主体验收前必备资料
- 格式:doc
- 大小:25.00 KB
- 文档页数:3
主体验收质监重点及报送资料告知
工程验收应发挥各责任主体质保体系作用,验收前建设各方应对工程全面检查,包括质量控制资料及实体检查。检查认为符合验收条件后由监理单位出具质量评估报告。
验收前我站除抽查工程技术资料外,根据你工程具体情况我站监督员要求报送以下资料:
1、 验收通知书。
2、 监理评估报告。
3、 施工单位竣工报告。
4、 不合格材料、检测报告的处理结果汇总表。
5、 结构实体检测报告。
6、 主体段性沉降观测报告及检测结论。
7、 施工、监理对现场存在质量缺陷全数处理情况报表。
8、 徐建质(2010)15号关于加强住宅工程质量验收执行情况说明。
说明;
第3条 :不合格材料、检测报告的处理结果汇总表,不合格报告、经检测鉴定或其他处理结果复印件附后,无不合格材料、检测报告的也要说明。
第7条: 存在问题必须注明轴线、部位、检测数据,未处理或暂时不具备条件处理的的要有处理方案,较大质量问题要有设计处理方案。表格形式宜采用左边一栏为存在问题,右边一栏为处理情况。该表格应能如实反映现场存在的质量缺陷,验收组在验收时如发现现场存在问题未记录、没有检查数据及处理方案我站监督员将宣布终止验收,具备条件后再组织验收。
提供工程主要技术数据。包括轴线、标高、垂直度检查数据。未超出规范允许偏差的,要注明最大偏差部位,超出规范允许偏差的要有处理方案并经设计单位认可。
第5条:要有检测项目内容,按规范要求至少要包括钢筋保护层检测和混凝土强度。综合各项检测数据要有一个实体检测结论。
第8条:要注明那些内容未做。
年月日主体验收质监重点及留存资料告知
工程验收应发挥各责任主体质保体系作用,验收前建设各方应对工程全面检查,包括质量控制资料及实体检查。检查认为符合验收条件后由监理单位出具质量评估报告。
验收前我站除抽查工程技术资料外,根据你工程具体情况我站监督员要求提供留存的资料包括:
1、 施工、监理对现场存在质量缺陷全数处理情况报表,存在问题必须注明轴线、部位、检测数据,未处理或暂时不具备条件处理的的要有处理方案,较大质量问题要有设计处理方案。表格形式宜采用左边一栏为存在问题,右边一栏为处理情况。该表格应能如实反映现场存在的质量缺陷,验收组在验收时如发现现场存在问题未记录、没有检查数据及处理方案我站监督员将宣布终止验收,具备条件后再组织验收。
2、 提供工程主要技术数据。包括轴线、标高、垂直度检查数据。未超出规范允许偏差的,要注明最大偏差部位,超出规范允许偏差的要有处理方案并经设计单位认可。主体段性沉降观测报告及检测结论
3、 不合格材料、检测报告的处理结果汇总表,不合格报告、经检测鉴定或其他处理结果复印件附后,无不合格材料、检测报告的也要说明。
4、 结构实体检测要有检测项目内容,按规范要求至少要包括钢筋保护层检测和混凝土强度。综合各项检测数据要有一个实体检测结论。
5、徐建质(2010)15号关于加强住宅工程质量验收执行情况。
6、验收通知书。
