公路工程预算列式计算示例
- 格式:doc
- 大小:114.50 KB
- 文档页数:4
公路工程预算实例以下是一个公路工程预算的实例:1. 项目名称:建设一条长10公里的市区主干道2. 工程概述:该主干道将贯穿市区,连接重要的商业区、居民区和工业区,提高交通便利性和道路通行能力。
3. 预算编制内容:a. 施工材料费用:- 沥青混凝土:5000吨× 800元/吨 = 400万元- 水泥:1000吨× 600元/吨 = 60万元- 碎石:2000吨× 100元/吨 = 20万元- 沙子:1000吨× 80元/吨 = 8万元- 钢筋:500吨× 3000元/吨 = 150万元- 其他材料费用:40万元b. 施工机械设备费用:- 挖掘机:10台× 200万元/台 = 200万元- 推土机:5台× 150万元/台 = 75万元- 车辆运输设备:30辆× 100万元/辆 = 300万元 - 其他机械设备费用:50万元c. 人工费用:- 施工人员工资:500人× 5000元/人/月× 12月 = 300万元- 管理人员工资:50人× 8000元/人/月× 12月 = 48万元- 其他人工费用:20万元d. 设备租赁费用:- 施工机械设备租赁费用:50万元- 办公设备租赁费用:20万元e. 工程杂费:- 施工杂费:100万元- 管理费:50万元- 其他工程杂费:20万元4. 总预算金额:400 + 60 + 20 + 8 + 150 + 40 + 200 + 75 + 300 + 50 + 300 + 20 + 100 + 50 + 20 = 2,993万元因此,该市区主干道项目的预算总金额为2,993万元。
请注意,此预算仅为示例,实际情况可能会有所不同,需要根据具体工程要求和地区市场价格进行调整和核算。
公路工程预算书一、项目概述本公路工程项目位于某市区,总长度为XXX公里,包括路基工程、桥梁工程、隧道工程、交通设施等。
二、预算项目1. 路基工程1.1 土石方工程项目总量:XXX立方米单价:XXX元/立方米1.2 路基排水项目总量:XXX米单价:XXX元/米2. 桥梁工程2.1 桥梁基础项目总量:XXX平方米单价:XXX元/平方米2.2 桥梁上部结构项目总量:XXX平方米单价:XXX元/平方米3. 隧道工程3.1 掘进工程项目总量:XXX米单价:XXX元/米3.2 衬砌工程项目总量:XXX平方米单价:XXX元/平方米4. 交通设施4.1 护栏项目总量:XXX米单价:XXX元/米4.2 路灯项目总量:XXX盏单价:XXX元/盏三、费用计算1. 路基工程费用:土石方工程费用 + 路基排水费用总费用 = 项目总量 ×单价2. 桥梁工程费用:桥梁基础费用 + 桥梁上部结构费用总费用 = 项目总量 ×单价3. 隧道工程费用:掘进工程费用 + 衬砌工程费用总费用 = 项目总量 ×单价4. 交通设施费用:护栏费用 + 路灯费用总费用 = 项目总量 ×单价四、总预算公路工程总预算为以上各项费用之和,即:总预算 = 路基工程费用 + 桥梁工程费用 + 隧道工程费用 + 交通设施费用五、后期成本管理1. 预算执行情况监控为了确保项目正常进行以及预算的合理使用,需要对每个环节的费用执行情况进行监控和记录,及时发现并解决问题。
2. 成本分析与调整在工程施工过程中,可能会出现一些不可预见的情况及费用的变动,需要进行成本分析并进行合理调整,以保证工程进度和质量。
3. 成本控制通过合理的成本控制措施,对施工过程中的费用进行控制,确保工程预算的合理使用和可持续发展。
六、结论根据以上的预算项目详细计算,本公路工程的总预算为XXX元。
在后期的成本管理过程中,需要密切监控费用执行情况,并进行必要的成本分析与调整,同时采取成本控制措施,确保项目的顺利进行。

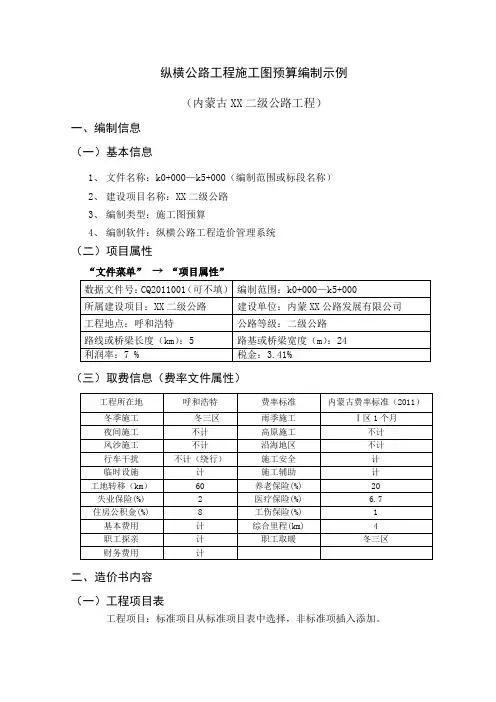

纵横公路工程施工图预算编制示例(内蒙古XX二级公路工程)一、编制信息(一)基本信息1、文件名称:k0+000—k5+000(编制范围或标段名称)2、建设项目名称:XX二级公路3、编制类型:施工图预算4、编制软件:纵横公路工程造价管理系统(二)项目属性“文件菜单” “项目属性”(三)取费信息(费率文件属性)二、造价书内容(一)工程项目表工程项目:标准项目从标准项目表中选择,非标准项插入添加。
1、项目分型表2、定额细目表注:路基土方中的挖掘机挖土方数量为路基压实方数量,因此,采用天然密实方定额时,自卸车需乘以1.19的系数。
(挖掘机挖装普通土不能乘以1.16的系数)需计拌和砼量造价书界面在“后张法预应力混凝土空心板桥”点右键,选择“混凝土需计拌和量”,即可弹出“混凝土合计”小窗口。
在小窗口中可查看混凝土的相关统计信息。
弹出的混凝土小窗口统计的是该分项的混凝土量。
点“填写工程量”,系统将计损耗的需计拌和量自动填到当前选择的定额工程量上。
3、补充预算定额(1)操作步骤:进入“工具菜单” “定额库编辑器”,打开编辑器窗口。
进入“新建”,选择新建定额的类型:预算补充定额(2007),系统自动建立基本的章结构。
(2)补充定额资料:定额编号2-3-1-1定额名称:水泥混凝土路面刻纹工程内容:准备、刻纹、洒水、清理定额单位:1000m2(3)补充定额数据表4、定额调整注意事项注1:基层水泥含量“4%”调整方法:定额调整→稳定土→调整配合比注2:采用商品混凝土具体调整方法:定额调整→工料机砼→右键点击替换商品混凝土→修改取费为构造物Ⅲ,商品混凝土预算价格为420元。
注3:运距调整方法:定额调整→辅助定额→输入实际值注4:附注条件调整方法:定额调整→附注条件直接打钩注5:路基的总长度要扣除桥隧的长度,所以路基长度为4.95km(二)第二部分设备、工具、器具及家具购置费办公及生活用家具购置总金额:5800*5*80%=23200元。
公路工程预算案例一、引言公路工程预算是指在进行道路建设项目规划、设计和施工过程中,对所需的费用进行合理估算和分配的一项工作。
本文将以某公路工程项目为例,详细阐述其中的预算案例。
二、项目概况该公路工程项目位于某省某市,总长100公里,包括设计、施工和监理三个阶段。
项目要求道路等级为一级公路,采用双向四车道设计,交通荷载为标准荷载。
三、预算项目根据公路工程项目特点及需求,预算主要包括以下项目:1. 设计费用设计费用主要用于道路设计的编制,包括交通勘测、地质勘探、方案设计、施工图设计等费用。
根据市场调研和项目历史数据,设计费用预计为300万元。
2. 土地征用及拆迁费用由于该项目需要占用部分农田和房屋,需要进行土地征用和拆迁工作。
根据相关政策和征迁补偿标准,土地征用及拆迁费用预计为500万元。
3. 施工费用施工费用是公路工程项目中最大的一项开支,包括土方开挖、路基建设、路面铺设、桥梁建设、隧道建设以及标志标线等。
根据项目规模和历史类似项目经验,施工费用预计为6000万元。
4. 材料及设备采购费用公路工程需要大量的材料和设备,如沥青、钢筋、水泥等。
根据市场行情和供应商报价,材料及设备采购费用预计为2000万元。
5. 监理费用为保证工程质量和进度,需要聘请第三方监理机构进行监管。
根据监理费用的计算标准,监理费用预计为500万元。
6. 其他费用其他费用包括项目管理费、质量保证金等,根据相关规定和历史项目经验,其他费用预计为300万元。
四、预算总额根据以上预算项目及其费用估算,将各项费用相加得到预算总额如下:设计费用:300万元土地征用及拆迁费用:500万元施工费用:6000万元材料及设备采购费用:2000万元监理费用:500万元其他费用:300万元预算总额 = 设计费用 + 土地征用及拆迁费用 + 施工费用 + 材料及设备采购费用 + 监理费用 + 其他费用预算总额 = 300 + 500 + 6000 + 2000 + 500 + 300 = 9600万元五、补充说明1. 以上预算仅为案例,实际公路工程项目预算根据具体情况而定,可能受地理、气候、材料价格等因素的影响而有所不同。
预算文件编制简例

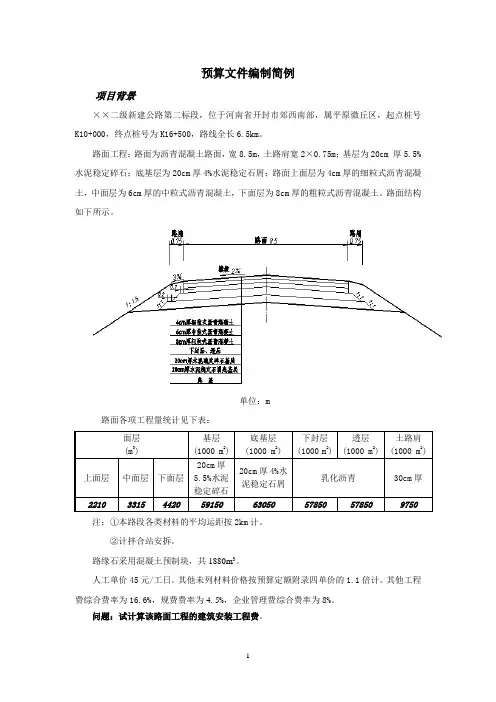

项目背景
××二级新建公路第二标段,位于河南省开封市郊西南部,属平原微丘区,起点桩号K10+000,终点桩号为K16+500,路线全长6.5km。
路面工程:路面为沥青混凝土路面,宽8.5m,土路肩宽2×0.75m;基层为20cm 厚5.5%水泥稳定碎石;底基层为20cm厚4%水泥稳定石屑;路面上面层为4cm厚的细粒式沥青混凝土,中面层为6cm厚的中粒式沥青混凝土,下面层为8cm厚的粗粒式沥青混凝土。
路面结构如下所示。
单位:m
路面各项工程量统计见下表:
注:①本路段各类材料的平均运距按2km计。
②计拌合站安拆。
路缘石采用混凝土预制块,共1880m3。
人工单价45元/工日。
其他未列材料价格按预算定额附录四单价的1.1倍计。
其他工程费综合费率为16.6%,规费费率为4.5%,企业管理费综合费率为8%。
问题:试计算该路面工程的建筑安装工程费。
概预算设计示例一设计资料:1工程概况:本设计工程为济南东区道路14号路,西起13号路,东至10号路,总长1390.81米。
并与线状路顺接,地势起伏较大,所经地区属于亚热带大陆气候区,气候干燥,四季分明,其中6—8月为雨季。
本工程为东区内东西向次干路,设计车速为40km/h。
该条道路走向系根据道路网规划而定,沿线设1个折点,平曲线半径1000m,沿线地势东高西低,途径一条冲沟,设计最大纵坡为3.22%,最小纵坡为0.66%,凸型竖曲线最小半径为3600m,凹型竖曲线最小半径为2000m。
路基路面路面:宽22m,两侧各1.00m的硬路肩,道路横坡1.5%结构路面底基层30cm二灰碎石,基层15cm水泥稳定碎石,路面面层上面层为3cm细粒式沥青混凝土,中面层为4cm中粒式沥青混凝土,下面层为5cm粗粒式沥青混凝土。
路基:按道路路基填挖情况,路堤、路堑两种类型。
路堑总挖方为42103.065 m3,清表工程量为7247.82 m3,路堤填方为54818.177 m3。
路堤段长374米,路堑段长1016.81米。
路基边坡防护:植草面积2004.82 m2,浆砌片石:189.56 m3,碎石垫层37m3。
2 预算所需材料单价采用市场调查价计算。
3 人工单价计算资料:按济南地区的规定为32元/工日。
4工期为:2005年5月10日-2005年10月20日。
完成该项目的施工图预算三施工图预算设计指导:1分析施工方案:了解施工组织计划所确定的施工方法和施工机具及材料供应等情况。
2划分施工项目:划分的施工项目应符合以下要求:(1)按照概预算项目表分项;(2)符合定额项目表的要求;(3)符合费率要求。
3计算工程量:按划分的施工项目及工程量计算规则计算各项目的工程量。
4查定额:查取定额时,要首先阅读定额的总说明、章节说明及定额表中的小注。
如果实际项目内容与定额表不一致时应进行定额抽换。
5计算基础单价:计算人工单价、材料预算单价、机械台班单价。
预算定额运用案例一、某二级公路第×合同段长15km,路基宽度12m,其中挖方路段长4.5km,填方路段长10.5km,施工图设计图纸提供的路基土石方已知:远运利用土、石方的平均运距为400m,借方、弃方的平均运距为3km。
问题:请根据上述资料列出该土石方工程造价所涉及的相关定额的名称、单位、定额代号、数量等内容,并填入表格中,需要时应列式计算或文字说明。
1、借方数量计算(压实方)利用方数量计算(压实方):(35000+115000)/1.16+(15000+50000)/0.92=199963(m3)借方数量计算(天然密实方):(550000-199963)×1.16=406043(m3)2、弃方数量计算弃土方数量(天然密实方):150000-35000-115000=0(m3)弃石方数量(天然密实方):75000-15000-50000=10000(m3)3、整修路拱数量计算:12×15000=180000(m2)2二、某预应力混凝土连续梁桥,桥跨组合为50+3×80+50,桥梁全长345.50m,桥梁宽度为25.00m。
基础为钻孔灌注桩,采用回旋钻机施工,桥墩为每排三根共6根2.50m的桩,桥台为8根2.00m的桩。
承台尺寸为8.00×20.00×3.00m。
除桥台为干处施工外,其余均为水中施工(水深5m以内)。
混凝土均要求采用集中拌和、泵送施工,水上混凝土施工考虑搭便桥的方法,便桥费用不计。
本工程计划工期为请列出该桥梁基础工程造价所涉及的相关定额的名称、单位、定额代号、数量等内容,并填入表格中,需要时应列式计算。
答:1、钻孔灌注桩护筒数量的确定根据钻孔土质情况,拟定桩经2.00m的护筒长度平均为3.5m。
其重量为:8×3.50m×0.4991×2=27.95(t)(说明P339、340)16根(当在干处埋护筒时,设计上一般要求入土深为1.8m,四周夯填0.2m粘土,总长为1.8m+ 0.2m=2m。

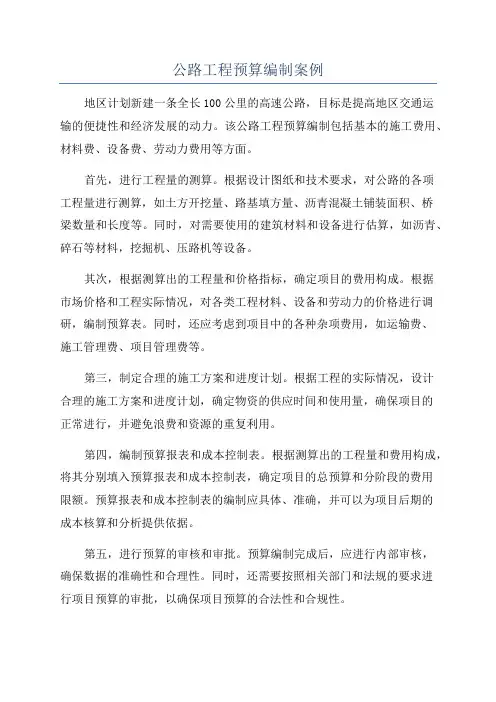

公路工程预算编制案例地区计划新建一条全长100公里的高速公路,目标是提高地区交通运输的便捷性和经济发展的动力。
该公路工程预算编制包括基本的施工费用、材料费、设备费、劳动力费用等方面。
首先,进行工程量的测算。
根据设计图纸和技术要求,对公路的各项工程量进行测算,如土方开挖量、路基填方量、沥青混凝土铺装面积、桥梁数量和长度等。
同时,对需要使用的建筑材料和设备进行估算,如沥青、碎石等材料,挖掘机、压路机等设备。
其次,根据测算出的工程量和价格指标,确定项目的费用构成。
根据市场价格和工程实际情况,对各类工程材料、设备和劳动力的价格进行调研,编制预算表。
同时,还应考虑到项目中的各种杂项费用,如运输费、施工管理费、项目管理费等。
第三,制定合理的施工方案和进度计划。
根据工程的实际情况,设计合理的施工方案和进度计划,确定物资的供应时间和使用量,确保项目的正常进行,并避免浪费和资源的重复利用。
第四,编制预算报表和成本控制表。
根据测算出的工程量和费用构成,将其分别填入预算报表和成本控制表,确定项目的总预算和分阶段的费用限额。
预算报表和成本控制表的编制应具体、准确,并可以为项目后期的成本核算和分析提供依据。
第五,进行预算的审核和审批。
预算编制完成后,应进行内部审核,确保数据的准确性和合理性。
同时,还需要按照相关部门和法规的要求进行项目预算的审批,以确保项目预算的合法性和合规性。
最后,根据预算编制的结果,进行项目的投资决策和管理。
通过比较实际费用和预算费用的差异,及时调整预算,避免项目的超支和预算的控制失灵。
同时,还应对预算中的各项费用进行跟踪和分析,为后续类似项目的预算编制提供经验和借鉴。
综上所述,公路工程预算编制是一个综合性的过程,需要对各项费用进行准确、全面的测算和估算,并结合项目实际情况和市场价格进行分析和调整。
预算编制的准确性和合理性对工程项目的实施和管理具有重要的意义。

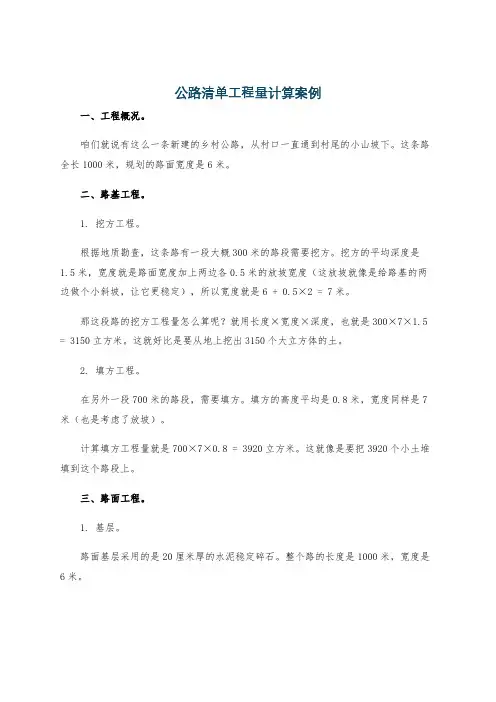

公路清单工程量计算案例一、工程概况。
咱们就说有这么一条新建的乡村公路,从村口一直通到村尾的小山坡下。
这条路全长1000米,规划的路面宽度是6米。
二、路基工程。
1. 挖方工程。
根据地质勘查,这条路有一段大概300米的路段需要挖方。
挖方的平均深度是1.5米,宽度就是路面宽度加上两边各0.5米的放坡宽度(这放坡就像是给路基的两边做个小斜坡,让它更稳定),所以宽度就是6 + 0.5×2 = 7米。
那这段路的挖方工程量怎么算呢?就用长度×宽度×深度,也就是300×7×1.5 = 3150立方米。
这就好比是要从地上挖出3150个大立方体的土。
2. 填方工程。
在另外一段700米的路段,需要填方。
填方的高度平均是0.8米,宽度同样是7米(也是考虑了放坡)。
计算填方工程量就是700×7×0.8 = 3920立方米。
这就像是要把3920个小土堆填到这个路段上。
三、路面工程。
1. 基层。
路面基层采用的是20厘米厚的水泥稳定碎石。
整个路的长度是1000米,宽度是6米。
基层的工程量计算就很简单啦,用长度×宽度×厚度,也就是1000×6×0.2 = 1200立方米。
这就像是铺了1200个长1米、宽1米、厚0.2米的小长方体的水泥稳定碎石。
2. 面层。
面层是5厘米厚的沥青混凝土。
还是按照路的长度1000米和宽度6米来计算。
工程量就是1000×6×0.05 = 300立方米。
想象一下,就是300个薄薄的沥青混凝土小方块铺在路面上。
四、排水工程。
1. 边沟。
在路的两边要修边沟,边沟是梯形的,上底宽0.5米,下底宽0.3米,深度0.4米。
边沟的长度就是路的长度1000米,两边都有边沟,所以总长度是1000×2 = 2000米。
边沟的横截面积是(0.5 + 0.3)×0.4÷2 = 0.16平方米。
公路工程定额、预算及报价例题例1:路基工程(土石方调配)::(1)断面方——即根据线路标志桩的路基填挖横断面积及其相应间的距离,所分别计算出来的土石方数量,称为断面方数量。
即设计图上给出的“土石方数量表”中的数量。
(2)利用方——利用路堑挖方填入路堤的方量。
(编制预算时,对利用方只计填方,不计挖方,但应考虑夯实增加的工料机消耗)(3)施工方(公路工程中习惯称“计价方”)——路堑挖方和取土坑借土填筑路堤的填方之和。
因为路基土石方工程具有填挖相同的特性,应考虑在经济合理的运距条件下尽可能移挖作填,以达到用最少的施工方数量达到路基工程快速施工和节约的目的。
所谓土石方调配,就是要确定路堑挖方用多少数量移挖作填,有多少数量运往弃土堆,还需要多少从路提两侧取土坑或其它取土场挖运用作路堤填土的施工组织设计方法。
1.2土石方调配原则:(1)加大利用方,减少施工方;(2)首先横向平衡,再考虑纵向平衡,再考虑借方(或弃方);(3)考虑土质及土方最大经济运距。
土石方调配关系式:断面方=挖方+填方=(挖方+借方)+(填方-借方)=施工方+利用方挖方+借方=填方+弃方 挖方=利用方+弃方 填方=利用方+借方以挖作填的数量,可以按路堑挖方计算,但夯实的工天数应按断面方计算。
30000m 3天然密实方,填方40000 m 3压实方,利用方25000m 3天然密实方,设利用方与借方的压实方与天然密实方的换算系数均为1.2,则借方需23000m 3天然密实方,施工方53000m 3天然密实方,弃方5000m 3天然密实方。
例2:路基土石方河北省某平原微丘区高速公路,其中一段的路基工程全部采用借土填方,填方量计35000m 3,借方平均运距为3km ,在施工中拟采用①1m 3履带式挖掘机挖装普通土; ②8t 自卸汽车配合挖掘机运输土方3km ;③15t 振动压路机碾压路基填方路基。
试确定工料机消耗量指标及定额基价。
解:(1)借土方按普通土考虑,同时,在计算时还应该考虑压实方与天然密实方的换算系数以及超运距的费用。
工程量清单编制示例一、概述同三国道福鼎—宁德高速公路A23标段溪口Ⅰ号大桥在漳湾镇溪口村以北约200m 处跨越金溪河。
金溪河属山区季节性河流,常年流水,其流量、水位受降雨影响。
桥位处于河漫滩地及一级阶地,滩槽分界不明显,滩地及河底均为卵石。
两岸均有石砌堤坝。
全桥位于直线上。
上部构造6×25m 预应力混凝土先简支后连续T 型梁;下部构造为双柱式桥墩,扩大基础。
桥台采用U 型桥台,扩大基础。
工程量详见《全桥主要工程材料数量表》。
二、主要材料1.混凝土上部构造预制T 型梁桥为50号;现浇桥面板,连续湿接缝,横隔梁为40号现浇混凝土;桥面铺装为沥青混凝土;桥头搭板采用30号混凝土;防撞护拦采用25号混凝土。
下部构造墩帽、墩身采用30号混凝土;桥墩扩大基础、U 型桥台台帽、背墙(包括牛腿)、侧墙顶部采用25号混凝土;台身、侧墙及基础采用20号片石混凝土,其片石标号不低于25号。
掺入量不多于25%。
2.钢材2.1 预应力钢绞线:钢绞线应符合ASTM41692.270级的规定。
钢绞线标准强度1860Mpa ,单根直径φj15.24mm ,面积为140mm 2。
弹性模量E y =1.9×105 Mpa 。
2.2 普通钢筋必须符合GB1499-91的规定。
凡钢筋直径≥12mm 者,均采用Ⅱ级(20M n S i )热轧罗纹钢;伸缩缝预埋钢筋采用光圆钢筋;凡钢筋直径<12mm 者,采用Ⅰ级(A3钢)。
三、全桥主要工程数量(见下页) 四、施工组织要点1. 预制T 型梁预制场在桥头路基上设置,制梁场中心距桥头500m 。
根据施工安排,制梁工期2个月,每个月按30天计算,每片梁在预制构件底座上周转时间平均为10天,则台座设置个数1023060=10。
2. 安装T 型梁采用轨道平车运输,预制场龙门架吊装,双导梁架设。
五、工料机单价及综合取费基础数据1.定额工日与机械工日单价17.10元/工日。
2. 中(粗)砂和碎石为市场采购材料,其中中(粗)砂出厂价15.0元/m 3,汽车运输12km 、运费0.5元/t .km ,装卸一次,费用5元/t ;2cm 和4cm 碎石出厂价20.0元/m 3,运距10km 、运费0.5元/t .km ,装卸一次,费用5元/t ;6cm 和8cm 碎石及其他碎石由供应商送货到门,到工地价并分摊工地仓储及保管费用后为35.5元/m 3。
道路工程预算实例解析实例一、某砼道路(区间道),长为100m,宽为10m,道路的总厚度为450mm,其中,中砂垫层300mm,砼面层150mm(强度等级为C15),两侧设置预制砼路边石(断面为120×250),如图所示。
试确定该工程的预算造价。
解:第一步熟悉施工图纸及有关资料第二步根据施工图纸的内容及综合基价中的工程量计算规则计算各分项工程的工程量序号定额编号工程项目工程量1 13-1人工挖路槽0.45×(10+0.12×2)×100=460.8(m3)2 13-5原土打夯(机械)(10+0.12×2)×100=1024(m3)3 13-8中砂路基(垫层)1024×0.3=307.2(m3)4 13-23砼路面100×10×0.15=150(m3)5 13-47预制砼路边石砌筑100×2=200(m)6 1-57余土外运460.8(m3)第三步套用《综合基价》,求得综合基价合计,主要材料用量及差价一、综合基价合计序号定额编号工程项目单位工程量定额编号定额单价定额合价1 13-1人工挖地槽10m346.08 13-171.66 3302.092 13-5原土打夯(机械)100m310.24 13-543.73 447.803 13-8中砂路基(垫层)10m330.72 13-8976.34 29993.164 13-23砼路面10m315 13-232122.82 31842.35 13-47预制砼路边石砌筑10m20 13-4727.81 556.26 1-57余土外运100m34.608 1-57911.36 4199.55合计:70341.30二、主要材料用量序号工程项目数量水泥碎石中砂1 砂垫层30.72×11.53 354.20m3三、主要材料差价第四步根据计算程序,确定工程预算造价一、划分工程类别根据定额第6页可知,该工程为四类工程。
公路工程路基工程量清单计价案例一、工程概况。
咱们就说有这么一段公路路基工程,这段路啊,就像是一条巨龙的一部分,要从一片不算太平整的土地上穿过。
这条路总共长度是5千米,路基宽度呢是20米。
这路基啊,就好比是房子的地基,得稳稳当当的,才能让公路这条“巨龙”安稳地趴着。
二、工程量计算。
1. 挖方工程。
首先是挖方部分。
经过测量和计算,平均挖方深度大概是1.5米。
那挖方的体积咋算呢?就是长度乘以宽度乘以深度呗。
也就是5000×20×1.5 = 150000立方米。
这就好比是从地上挖走了一个超级大的长方体土块。
2. 填方工程。
填方就有点复杂了。
咱们不是挖了那么多方土嘛,但是有些土不符合填方要求,得扔掉,只能用一部分。
经过检测,只有60%的挖方土可以用来填方。
那填方量就是150000×0.6 = 90000立方米。
不过呢,为了让路基更稳固,还得从外面再运进来一些土,额外运进来的土量是30000立方米。
所以总的填方量就是90000 +30000=120000立方米。
3. 路基压实。
不管是挖方后回填的土还是额外运进来的土,都得压实啊,就像把松松的蛋糕压成紧实的蛋糕一样。
压实的面积就是路基的面积,5000×20 = 100000平方米。
三、清单计价。
1. 挖方单价确定。
挖方这活儿,得考虑好多成本呢。
设备要用挖掘机,还得有司机开,油钱也不少花,再加上设备的折旧费啥的。
经过市场调查和成本核算,挖方每立方米的单价算出来是20元。
那挖方的总价就是150000×20 = 3000000元。
2. 填方单价确定。
填方也不简单。
土要运输,还得用推土机推平,压路机压实。
综合算下来,每立方米填方的单价是30元。
那填方的总价就是120000×30 = 3600000元。
3. 路基压实单价确定。
路基压实这个工序,主要成本就是压路机的使用和人工操作的费用。
每平方米压实的单价定成5元。
作业Ⅰ:请列式计算昆明理工大学呈贡校区路面辅道工程(路面面层为24cm厚的混凝土,面积为180000m2)建安费及其建安单价。
(计算材料供应价格取基价,外购材料运距按学位的后两位数字的公里计算(示例取45km)、砂运距按24km计算,石料运距按18km 计算,吨公里运价按0。
85元/t·km,装卸费用按6元/次,取费标准按部颁标准。
)
提示:按实物量造价分析方法四个基本问题结合2007年《公路工程基本建设概、预算编制办法》(以下简称“编办”)规定的费用构成逐项列式计算.
一、“干什么”(分项)
1、建设项目名称:“昆明理工大学呈贡校区路面工程”;
2、工程项目名称:“辅道工程”;
3、确定计算分项:“24cm厚的混凝土路面,数量为180000平方米”,查编办项目表得其分项层次为:
1)1,第一部分建筑安装工程费;
2)1-3,路面工程;
3)1-3—6,水泥混凝土面层;
4)1—3—6—1,24cm厚的混凝土路面,数量为180000平方米.
二、“怎么干”(定额组价,即实物分析。
)
1、辅道工程的水泥混凝土路面采用人工铺筑,选部颁定额“2-2-17—1”和“2—2-17—2”两个定额如下:
2-2—17 水泥混凝土路面
单位:1000m2路面工程内容:
1)摸板制作、安装、拆除、修理、涂脱模剂;
2)拉杆、传力杆及补强钢筋制作、安装;
3)混凝土配料料、拌和、运输、浇筑、捣固、真空吸水、抹平、压(刻)纹、养生;
4)切缝,灌注填缝料。
2、分项定额数量=实际数量÷定额单位=180000÷1000=180;
3、定额实物消耗=基本定额实物消耗+调整量×辅助定额实物消耗;
4、各实物消耗=分项定额数量×定额实物消耗;
1)人工消耗=180×(290.3+4×12。
2)=61038(工日);
三、“多少价”(确定各实物当时当地的预算单价,计算人工费、材料费和施工机械使用费。
)
1、人工费=人工消耗×人工预算单价;
1)人工预算单价=〔基本工资(元/月)+地区生活补贴(元/月)+工资性津贴(元/月)〕×( l + l4 % )×12月÷240 (工日)=〔754(元/月)+0(元/月)+109.23(元/月)〕×( l + l4 % )×12月÷240 (工日)=49.2(元/工日);
人工费=61038×49.2=3003070(元);
2、材料费=∑各材料消耗×各材料预算单价;
1)锯材预算单价=(材料原价+运杂费)×(1 +场外运输损耗率)×(1 +采购及保管费率)-包装品回收价值;
其中:运杂费=(运距×运价+杂费)×毛重系数;
锯材预算单价=(1350+(45×0.85+6)×1)×( 1 +0%)×( 1 +2。
5%)=(元);
锯材材料费=锯材材料消耗×锯材预算单价=14.04×1429。
11=20065(元);
3、机械使用费=∑各机械台班消耗×各机械台班预算单价;
机械参数表
1)混凝土电动真空吸水机组台班预算单价=不变费用+可变费用;
其中:可变费用=∑人工或动力燃料消耗×预算单价+其他费用;
混凝土电动真空吸水机组台班预算单价=24.43+1×49。
2+15。
42×0。
55=82.11
4、直接工程费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
直接工程费=人工费+材料费+施工机械使用费;
四、“什么费”(确定直接工程费以外的各费用的取费标准和金额)
建筑安装工程费包括直接费、间接费、利润及税金;
1、直接费由直接工程费和其他工程费组成。
其他工程费系指直接工程费以外施工过程中发生的直接用于工程的费用.内容包括冬季施工增加费、雨季施工增加费、夜间施工增加费、特殊地区施工增加费(包括高原地区施工增加费、风沙地区施工增加费和沿海地区施工增加费三项)、行车干扰工程施工增加费、安全及文明施工措施费、临时设施费、施工辅助费、工地转移费等九项;
2、间接费由规费和企业管理费两项组成;
规费系指政府和有关权力部门规定施工企业必须缴纳的费用(简称规费);包括:养老保险费:系指施工企业按规定标准为职工缴纳的基本养老保险费,失业保险费:系指施工企业按国家规定标准为职工缴纳的失业保险费,医疗保险费:系指施工企业按规定标准为职工缴纳的基本医疗保险费和生育保险费,住房公积金:系指施工企业按规定标准为职工缴纳的住房公积金,工伤保险费:系指施工企业按规定标准为职工缴纳的工伤保险费;
企业管理费由基本费用、主副食运费补贴(综合里程=粮食运距×0。
06+燃料运距×0.09+蔬菜运距×0.15+水运距×0。
70;粮食、燃料、蔬菜、水的运距均为全线平均运距:综合里程数在表列里程之间时,费率可内插;综合里程在1km 以内的工程不计取本项费用)、职工探亲路费、职工取暖补贴和财务费用五项组成;
3、利润系指施工企业完成所承包工程应取得的盈利。
利润按直接费与间接费之和扣除规费的7 %计算;
4、税金系指按国家税法规定应计入建筑安装工程造价内的营业税、城市维护建设税及教育费附加等。
五、建筑安装工程费单价=分项建筑安装工程费总额÷分项数量=19708588÷180000=109.49(元).
其他工程费及间接费综合费率计算表
建设项目名称:昆明理工大学呈贡新校区路面工程
编制范围:辅道工程第1页共1页 04表
编制:罗杏春/65016 复核:罗杏春/65016。
