(五十四座)施工组织设计
- 格式:doc
- 大小:182.50 KB
- 文档页数:56
(此文档为word格式,下载后您可任意编辑修改!)国家大剧院施工组织设计 (6)一、降水工程 (7)二、护坡工程 (8)三、土方工程 (8)四、钢结构工程 (9)五、防水工程 (10)六、大体积混凝土工程 (10)七、屋面钛合金板的加工与安装 (11)八、机电工程、智能化弱电系统、舞台设备安装和高档精装修工程 (11)九、工程总承包管理 (11)3、通过专业承包商的选择和招标,确定优秀的专业承包商; (12)5、对工程质量的严格、有效地控制,确保工程实现过程精品; (12)201区土方开挖与202区地下室内外回填同步进行; (13)1、土方与护坡工程 (14)2)第二步施工(中心建筑物202区-12.50M至-27.00M范围的施工) (15)3)第三步施工(中心建筑物202区-27.00M至-33.60M范围的施工) (15)4)第四步施工(中心建筑202区-33.60M至-43.00M台仓范围内的施工)16 5)第五步施工(南侧建筑203区的施工) (16)6)第六步施工(北侧建筑201区的施工) (16)2、 2、钢筋混凝土结构工程 (16)2)第二步施工(202区-27.00M以上钢筋混凝土结构施工) (17)3)第三步施工(202区台仓钢筋混凝土结构施工) (17)4)第四步施工(202区钢筋混凝土结构施工) (17)5)第五步施工<南侧建筑(203区)钢筋混凝土结构施工> (17)6)第六步施工<北侧建筑(201区)钢筋混凝土结构施工> (18)3、钢结构及椭球体幕墙工程 (18)5、装修与装饰(含舞台设备安装)工程 (19)1 采用科学的三级网络编制施工总控计划 (21)2 制定派生计划 (21)1.编制有针对性的施工组织设计、施工方案和技术交底 (21)2.采用小流水施工 (22)3.广泛采用新技术、新材料、新工艺 (22)1.立足于总承包商地位,发挥综合协调管理的优势 (22)3.3.计算机项目管理信息系统,实现资源共享 (23)4.根据不同阶段加强现场平面布置图管理 (23)5.加强对施工图的深化 (23)6. 加强与社会各界的协调 (23)7.加强业主、监理、设计方的合作与协调 (23)1. 1. 土方开挖 (24)一、场区地下水情况 (26)二、基坑开挖标高及受地下水位影响情况 (26)三、降水工程特点 (27)四、特殊的工程地理环境及降水方案的选择与评估 (27)一、基坑降水方案 (28)二、降水施工 (31)一、地面沉降的预测 (32)二、防止因基坑降水引起周围地面沉降的措施 (33)三、水资源保护措施 (33)1. 1. 土钉护坡支护设计 (50)3. 3. 护坡桩支护设计 (53)三、台仓基地处理 (54)1. 1.工期目标 (57)2. 2.实行工期目标保证措施: (58)根据施工总进度计划表,排出设备进退场计划。
施工组织设计目录第一章编制依据 1第二章工程概况 3 2。
1工程概况 42。
2自然条件 4第三章施工部署 5 3。
1工程目标 53.2施工组织机构 63。
3施工工艺流程 83.4施工准备 9 第四章施工进度计划 10 4。
1工期目标 10 4。
2进度计划 10 第五章施工总平面布置 10 5。
1施工总平面布置依据 105.2施工总平面图的绘制及布置原则 105.3施工总平面图布置的内容 11第六章主要分部(分项)工程施工方法 116.1测量放线 116.2地基与基础工程 126.2.1土石方工程 126.2。
2基础钢筋工程 126。
3主体结构工程 136.3。
1钢筋工程 136.3.2模板工程 156。
3。
3混凝土工程 166.3.4砌筑工程 186。
4脚手架 18 6。
5屋面工程 19 6。
6门窗工程 19 6。
7装饰工程 206.8安装工程 24 第七章各项管理及保证措施 29 7。
1质量保证措施 297.2技术保证措施 357。
3工期保证措施 36 7。
4降低成本措施 387.5安全、消防保证措施 397.6施工现场环境保护措施 457.7文明施工与企业形象 477。
8农忙、节假日保证连续施工的措施 49 7。
9防止扰民措施 50 7。
10土建与安装等特殊专业的配合措施 51第八章冬雨季施工技术措施 528.1雨季施工措施 528.2冬季施工措施 53 第九章“四新技术”的应用 559.1混凝土外加剂综合应用技术 559。
2混凝土结构达到清水混凝土技术 579.3外墙装饰施工工艺 579.4粗直径钢筋直螺纹接头的应用 59 第十章附件 59 附件1项目管理组织框图 60 附件2项目质量保证体系 61附件3项目三级安全保证体系 62 附件4工期横道图计划图 63 附件5施工总平面图 64 附件6管理工程质量控制程序 65 附件7电气工程质量控制程序 66 附件8钢筋工程质量控制程序 67 附件9模板电气工程质量控制程序 68 附件10混凝土工程质量控制程序 69第一章编制依据1.1 沁城花园2#楼工程《建设施工合同》.1。

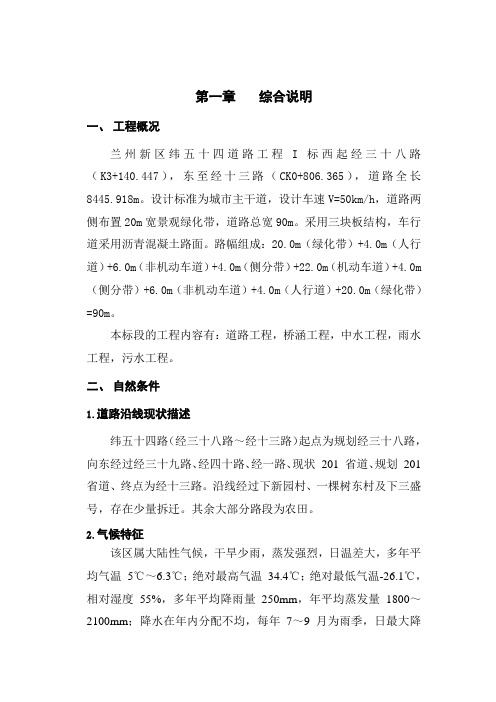

第一章 综合说明一、 工程概况兰州新区纬五十四道路工程I标西起经三十八路(K3+140.447),东至经十三路(CK0+806.365),道路全长8445.918m。
设计标准为城市主干道,设计车速V=50km/h,道路两侧布置20m宽景观绿化带,道路总宽90m。
采用三块板结构,车行道采用沥青混凝土路面。
路幅组成:20.0m(绿化带)+4.0m(人行道)+6.0m(非机动车道)+4.0m(侧分带)+22.0m(机动车道)+4.0m (侧分带)+6.0m(非机动车道)+4.0m(人行道)+20.0m(绿化带)=90m。
本标段的工程内容有:道路工程,桥涵工程,中水工程,雨水工程,污水工程。
二、 自然条件1. 道路沿线现状描述纬五十四路(经三十八路~经十三路)起点为规划经三十八路,向东经过经三十九路、经四十路、经一路、现状201 省道、规划201 省道、终点为经十三路。
沿线经过下新园村、一棵树东村及下三盛号,存在少量拆迁。
其余大部分路段为农田。
2. 气候特征该区属大陆性气候,干旱少雨,蒸发强烈,日温差大,多年平均气温5℃~6.3℃;绝对最高气温34.4℃;绝对最低气温-26.1℃,相对湿度55%,多年平均降雨量250mm,年平均蒸发量1800~2100mm;降水在年内分配不均,每年7~9 月为雨季,日最大降雨量达96.8mm,小时最大降雨量51.9mm(1978 年8 月7日);当地主导风向为西北风,平均风速2.3m/s,最大风速20m/s;最大冻土深度146cm。
3. 地形地貌纬五十四路(经三十八路~经十三路)段地处秦王川盆地冲洪积平原上,道路沿线地形较平坦,一般地面高程为2052.8~2066.16m,以现状201 省道为界限,呈中间高,东西低的趋势。
4. 地质构造(1)地层结构秦王川盆地是中更新世晚期形成的断陷盆地,盆地北部基岩裸露,暂时性水流将基岩山区风化碎屑物携带至盆地中下游,使盆地第三系基底以上沉积了较厚的第四系冲洪积物。
(此文档为word格式,下载后您可任意编辑修改!) 天津港远航散货码头堆场扩容工程(堆场部分)一标段施工组织设计编制单位:天津市铁路集团工程有限公司编制人:审批人:审核人:日期:年月日目录第一章总体概述 (1)第一节编制依据、范围、原则 (1)第一小节编制依据 (1)第二小节编制范围 (1)第三小节编制原则 (1)第二节工程概况及单位、分部、分项工程划分 (2)第三节总体施工方案 (6)第四节工程施工管理目标 (6)第一小节安全管理目标 (6)第二小节质量目标 (6)第三小节工期目标 (6)第二章施工平面布置和临时设施布置 (6)第一节总体布置原则 (6)第二节临时设施 (6)第一小节生产及生活房屋 (7)第二小节生产和生活用电 (7)第三小节保安室 (7)第四小节生产和生活用水 (7)第三节施工临时用地 (7)第四节主要临时工程数量 (7)第五节施工平面布置图 (8)第三章机械设备投入计划 (8)第一节主要施工机械设备 (8)第一小节配置原则 (8)第二小节调配计划 (9)第二节测量设备、试验设备、仪器仪表 (10)第一小节配置原则 (10)第二小节调配计划 (10)第四章项目管理组织机构及劳务人员配置 (11)第一节项目主要施工管理人员情况 (11)第一小节组织机构 (11)第二小节管理职责 (12)第二节劳动力计划 (16)第一小节组织原则、来源与队伍组成 (16)第二小节投入计划 (16)第三小节劳务雇佣管理 (16)第四小节劳动力的保障措施 (17)第五小节各阶段劳动力投入计划 (17)第五章分部分项工程的主要施工方法 (18)第一节施工准备 (18)第一小节施工现场准备 (18)第二小节技术准备 (18)第三小节施工测量 (20)第二节堆场工程施工 (22)第一小节堆场工程工程内容 (22)第二小节施工工艺 (22)第三节给排水施工 (29)第一小节开槽施工 (29)第二小节污水管道施工 (31)第三小节钢筋混凝土排水沟施工 (33)第四小节给水管道工程施工 (39)第四节供电照明工程施工 (46)第一小节高灯杆桩基础施工 (46)第二小节高灯杆承台施工 (53)第三小节高灯杆的材料和安装 (54)第四小节电缆等设备的施工 (55)第五节其他附属建筑施工 (59)第一小节施工工艺流程 (59)第二小节施工测量 (59)第三小节土方工程 (60)第四小节钢筋工程 (60)第五小节模板工程 (62)第六小节混凝土工程 (62)第七小节砌体工程 (63)第七小节装饰、装修工程 (64)第八小节配电系统工程 (80)第六章基础排水和防止沉降措施 (83)第一节基础排水措施 (83)第二节防止沉降措施 (83)第七章新技术、新工艺、专利技术的应用 (83)第八章施工进度和各阶段进度的保证措施 (84)第一节工期部署 (84)第一小节本标段工期进度计划 (84)第二小节工期部署原则 (84)第二节保证工期的主要实施措施 (85)第三节保证工期的进度监控措施 (88)第一小节进度监控的基本程序 (89)第二小节进度监控的方法 (89)第九章地下管线、地上设施、周围建(构)筑物保护措施 (90)第一节各种管道、线路的安全保证措施 (90)第二节地上建筑物、构筑物的安全保证措施 (91)第十章质量保证措施 (91)第一节质量方针和质量目标 (91)第二节质量规划 (92)第三节质量保证管理制度 (93)第四节检验、试验、验收计划 (95)第五节质量保证措施 (96)第一小节质量保证管理措施 (97)第二小节质量保证控制措施 (98)第十一章安全保证措施 (101)第一节安全方针和安全目标 (101)第二节安全责任制和安全管理网络 (101)第三节应急救援措施 (102)第一小节潜在事故、紧急情况的确定 (102)第二小节事故现场应急响应组织指挥 (102)第三小节事故应急救援程序 (103)第四小节各类生产安全事故应急救援预案。
四方机厂工程施工组织设计方案工程施工组织设计方案是一个综合考虑各种因素,合理安排施工方案,确保工程施工高效顺利进行的重要文件。
四方机厂的工程施工组织设计方案应包含以下几个方面的内容:1.工程概况:对工程的基本情况进行介绍,包括工程名称、地址、规模、建筑面积等。
2.施工目标:明确施工的目标和要求,例如完成工程周期、保证质量安全等。
3.施工方案:根据工程的特点,选择合适的施工方法和技术路线,包括施工工序、施工顺序、主要设备的选择等内容。
4.组织机构:确定施工组织结构和相关责任人,包括项目经理、施工队长、监理人员等,明确各个岗位的职责和权限。
5.进度计划:制定详细的施工进度计划,确保施工按时完成,包括主要工序的时间安排、里程碑节点的确定等。
6.施工资源:评估施工所需的人力、物力和财力资源,并制定相应的采购计划和管理措施。
7.安全管理:制定安全生产责任书,明确各方的安全责任,制定详细的安全管理措施和应急预案。
8.质量管理:确定施工质量标准和检验要求,制定详细的质量管理措施和检验方案。
9.环境保护:考虑工程施工对环境的影响,制定相关的环保措施和监测方案,确保施工过程中的环境保护工作。
10.施工费用控制:制定详细的施工费用预算和控制措施,确保施工过程中的费用控制。
11.风险管理:评估工程施工中的风险,并制定相应的应对策略和措施,确保施工过程的安全和顺利进行。
12.管理措施和报告制度:制定施工过程中的各种管理措施和报告制度,确保对施工的全面监管和及时反馈。
以上是对四方机厂工程施工组织设计方案的一些建议,具体的设计过程中,还需要根据工程的实际情况进行详细的分析和研究,确保施工组织设计方案科学合理,能够有效地推动工程的顺利进行。
专题研究实验教学及管理工作会议记录时间:2012年2月10日地点:会议室参加人:全体教师主持人:主讲人:主题:加强实验室建设与管理充分发挥实验室作用内容:自然实验室是学生学习科学知识、进行科学实验的一个主要场所,也成为学生科学学习中的一个重要资源。
它有着比普通教室更多、更深、更广的内涵,对学生来说具有一种神秘和新奇的吸引力。
在这种特定的场所中,标准化的建设、齐全的设施、良好的环境对学生学习兴趣的激发和探究能力的培养都起到了至关重要的作用。
那么,如何重视小学实验室建设与管理,充分开发和利用自然实验室这一潜在的课程资源呢?一、加强自然室建设,优化教学环境中国教育改革和发展纲要指出:“基础教育是提高民族素质的奠基工程,必须大力加强。
发展基础教育,必须继续改善办学条件,逐步实现标准化。
”自然实验室的建设、教学仪器的配备,是优化教学环境的必要条件。
我校自然实验室自96年达市标准后,就逐年投资,不断改善,2000年8月搬进新建的实验楼,于2001年开始按省标实验室建设,室内的改建、装潢、设备安装,由专业人员设计、施工,五十四座的实验桌水电安装到位,照明设备符合标准,室内安装了双项闭路电视系统,添置了实物投影仪、VCD、电脑等。
用于装修和添置设备的资金约64577.5元。
动植物标本室投入资金40731元,实验仪器投入资金近69408.2元,总计投入174716.7元。
每学年投资在自然教学中的经费有2000元以上,本学期又配备了三----五年级的科学实验材料。
实验室仪器设备和义务教育课程标准实验教科书的标准完全配套,达到了两名学生一组进行分组实验的要求。
现在自然实验室各项建设标准化,教学仪器配备齐全,为优化教学创造了良好的环境。
二、充分利用资源,努力提高质量。
以教学为中心,以提高教学质量为目的,加强实验教学环节。
随着新课程的实施,实验教学任务量增大,在实验设备、实验仪器齐全的情况下,科学(自然)老师结合新课程要求,充分利用现有设备,开足开齐演示实验、学生实验和探究性实验,演示实验和分组实验的开出率均达100%,不断提高了学生的操作技能,增加了学生的动手机会,锻炼了学生的操作能力,使学生在实践中得到了锻炼;并且强化了多媒体教学手段,使一些抽象的实验形象化,模糊的现象清晰化,微观实验得到宏观演示,解决了许多以前无法克服的难题,提高了学生的实验能力,为提高实验教学质量做出了很大努力。
4345军官公寓楼工程施工组织设计建工五建4345 工程项目部2005年03 月01 日目、编制依据_、工程概况三、施工部署四、施工准备五、主要施工方法六、工程质量目标及管理七、文明安全工地管理八、计算机应用计划九、施工进度计划表(线条图)一、编制依据1. 1合同(或协议:1.2施工图纸:1.3工程应用的主要规程、规范1.4工程应用的主要图集1.5工程应用的主要标准1.6工程应用的主要法规1.7其他1.8施工现场条件:建设单位提供的施工用地见《北京市规划委员会钉桩放线通知书》。
由0029工程提供管径50M的给水管供施工用水和生活用水;3月16 日临时配电室安装完毕;甲方指定:以0029工程BM2的39.955M为基准水准点;现场为:苗圃空地。
甲方已经完成三通一平,具备施工条件。
二、工程概况总体简介:表12.5工程概况说明:4345军官公寓楼新建工程地址,坐落在北京市海淀区东升乡清河村。
拟建位置:主要为空场地,南侧为新的清河河道绿化带,北侧为清河毛纺厂宿舍,西邻安庄东路,东有部分建筑围墙和苗圃,在区域44.048亩土地上分期投资进行基本建设。
一期投资的4345军官公寓楼建设为:A区:地下一层,地上10层;B区:地下一层,地上8层,均为筏板基础,剪力墙结构;总建筑面积:12515平方米。
三、施工部署3.1施工组织机构:接到4345图约以后公司领导指定以周秀华为项目经理,组织一班人马认真审阅图纸,认真分板,本着先地下后地上先结构后装修,先土建后专业的规律,制定施工方案,地下结构采用小钢模板钢组合形成整体的工艺,地上剪力墙加工制作定型大模板,顶板使用竹胶板,钢支撑,现场配备3台搅拌机(350型)2台塔吊(QT5015)—台混凝土输送泵(80型)调配允许的材料选用素质较高的分包劳务队伍。
3. 1《建工五建4345工程项目部》组织机构如下:职务姓名项目经理:周秀华执行经理:魏国忠项目工程师:石秀林水电工程师:甄远师水电质检员:甄远师材料主管:郑学忠项目质检员:李立成项目安全员:田悦术土建工长:孙强电气工长:王东升水暖工长:秦兴盼钢筋工长:田月强资料员:郝长俊砼工长:张书森木工工长:刘德亮试验员:刘连成预算员(出预算):王雪安全保卫郑学忠3.2现场施工准备工作3.2.1、施工机具准备塔吊2台、砼地泵1台、搅拌机3台、钢筋切断机2台、钢筋弯曲机2台、卷扬机1台、电锯1台、压刨1台、手推车、铁铣、尖镐、精纬仪DJ2、水准仪一台、钢尺50m,磅称4台500Kg,天平1台、试模100X100 10组、塔尺、检测工具一套、坑渗试模6组、环刀2 个。
四方机厂工程施工组织设计方案一、项目概述本项目是某四方机厂设备制造车间的新建工程,项目总建筑面积约为5000平方米,主要包括车间、办公楼、库房、配电房、环保设施等,预计工期为6个月。
本工程施工组织设计旨在为项目的安全、高效、优质、经济施工提供指导和保障。
二、施工组织管理机构(1)总经理:全面领导管理本项目的施工组织与管理工作,负责制定施工组织设计方案和施工管理制度。
(2)工程部:负责项目施工的具体组织和指导工作,对各工种的工作质量和安全管理进行监督和控制,做好施工资料的整理、归档等工作。
(3)质量安全部:负责对施工现场工作的质量和安全进行检查和监督,制定合理的检查计划和检查标准,确保项目施工的质量和安全。
(4)采购部:负责采购施工所需设备、材料和零部件等物资,根据工程进度和实际情况及时进行调整和补充,确保施工所需物资的供应。
(5)技术部:负责起草和审核工程施工图纸和施工方案,督促各工种按规定施工,及时解决现场出现的技术难题和问题。
三、安全管理措施(1)落实“安全第一、预防为主”的方针,对于施工现场存在的问题及时进行调查、研究,并制定相应的应对措施。
(2)设立安全警示标志,并制定合理的施工路线,指导施工人员合理布置场站,确保施工现场交通畅通。
(3)采用必要的防护措施,对各种机械设备、电气设备、建筑材料等进行规范管理和维护,保证施工现场无意外事故发生。
(4)要求施工人员必须参加安全生产培训,保证作业人员有一定的安全操作技能和知识。
(5)建立健全的安全管理制度和应急预案,确保在应急情况下能够及时响应、快速处理。
四、施工工序流程(1)场地准备:对施工现场进行清扫、梳平、复核平面标高及坡度等,以保证场地平整。
(2)基础施工:按照施工图纸和施工方案进行基础施工,包括打地基、浇筑混凝土等。
(3)主体结构施工:进行车间、办公楼、库房等建筑的主体结构施工,包括钢筋加工、混凝土浇筑、梁柱安装等。
(4)屋面施工:完成车间、办公楼、库房等建筑的屋面施工,包括防水层、保温层、瓦工等。
目录1、工程概况 -------------------------------------------------- 1 1.1、工程概况 --------------------------------------------- 1 1.2、施工条件 --------------------------------------------- 21.3、工程重点 --------------------------------------------- 22、施工目标 -------------------------------------------------- 3 2.1、工期目标 --------------------------------------------- 3 2.2、质量目标 --------------------------------------------- 4 2.3、安全目标 --------------------------------------------- 4 2.4、场容目标 --------------------------------------------- 42.5、环保目标 --------------------------------------------- 43、施工部署 -------------------------------------------------- 4 3.1、施工部署总原则 ------------------------------------ 43.1.1、施工总进度安排-------------------------------- 43.1.2、主要机械设备计划----------------------------- 53.1.3、施工用电量计算-------------------------------- 53.1.4、主要材料的供应-------------------------------- 63.1.5、施工现场运输----------------------------------- 7 3.2、施工总进度计划 ------------------------------------ 73.3、组织机构 --------------------------------------------- 73.3.1、项目经理部的组成----------------------------- 73.3.2、项目部组织机构图----------------------------- 83.3.3、各类人员职责----------------------------------- 93.3.4、劳动力组织------------------------------------- 113.3.5、与业主、设计、监理、监督等方面的配合-------------------------------------------------------------- 123.4、劳动力计划 ----------------------------------------- 134、施工准备 ------------------------------------------------- 14 4.1、管理准备 -------------------------------------------- 14 4.2、技术准备 -------------------------------------------- 15 4.3、施工现场准备 -------------------------------------- 174.4、生产准备 -------------------------------------------- 185、主要施工方法 ------------------------------------------- 18 5.1、流水段划分 ----------------------------------------- 18 5.2、施工测量 -------------------------------------------- 195.2.1、施工测量人员组成---------------------------- 195.2.2、测量仪器和用具配备------------------------- 195.2.3、测量放线内业准备---------------------------- 205.2.4、测量放线外业准备---------------------------- 205.2.5、平面控制测量---------------------------------- 20 5.2.6、高程控制测量---------------------------------- 21 5.2.7、建筑物定位方法------------------------------- 21 5.2.8、平面控制轴线及高程水准点的传递------- 21 5.3、土方开挖及边坡支护 ----------------------------- 22 5.4、钢筋工程 -------------------------------------------- 23 5.5、模板工程 -------------------------------------------- 26 5.5.1、模板选择---------------------------------------- 26 5.5.2、模板施工---------------------------------------- 27 5.5.3、模板拆除---------------------------------------- 28 5.5.4、模板的质量标准------------------------------- 28 5.5.5、模板工程的质量控制------------------------- 29 5.6、混凝土工程 ----------------------------------------- 29 5.6.1、混凝土的施工方法---------------------------- 29 5.6.2、混凝土施工的质量标准---------------------- 32 5.6.3、混凝土工程碱集料反应的控制------------- 32 5.6.4、混凝土工程的质量控制---------------------- 32 5.7、砌筑工程 -------------------------------------------- 33 5.7.1、砌筑工程的施工方法------------------------- 33 5.7.2、砌筑工程的质量标准------------------------- 34 5.8、脚手架工程 ----------------------------------------- 345.9、装饰、装修工程 ----------------------------------- 355.9.1、装饰、装修工程施工概述------------------- 355.9.2、外墙干挂石材施工---------------------------- 365.9.3、屋面工程---------------------------------------- 425.9.4、水泥砂浆楼地面------------------------------- 435.9.5、地砖楼地面施工------------------------------- 435.9.6、室内楼地面防水工程------------------------- 455.9.7、内檐贴面砖工程------------------------------- 465.9.8、内墙抹灰、顶板修理------------------------- 475.9.9、装修成品保护---------------------------------- 48 5.10、季节性施工---------------------------------------- 53 5.10.1、冬期施工---------------------------------------- 53 5.10.2、雨季施工---------------------------------------- 53 5.11、安装工程------------------------------------------- 545.11.1、电气工程 -------------------------------------- 545.11.2、暖卫工程 -------------------------------------- 646、各项管理措施 ------------------------------------------- 75 6.1、施工进度保证措施 -------------------------------- 75 6.2、质量保证体系及措施 ----------------------------- 77 6.3、成品保护措施 -------------------------------------- 816.4、安全及文明施工措施 ----------------------------- 856.4.1施工安全措施------------------------------------ 856.4.2治安保卫措施------------------------------------ 866.4.3消防措施------------------------------------------ 876.4.4环保措施------------------------------------------ 876.4.5降低成本措施------------------------------------ 886.5、各项指标 -------------------------------------------- 897、施工平面布置图。
五十四所生活区改造项目四标段
(实用版)
目录
1.项目概述
2.项目目标
3.项目内容
4.项目实施
5.项目预期效果
正文
一、项目概述
五十四所生活区改造项目四标段是一项旨在提升居民生活品质,满足居民日益增长的美好生活需求的重大民生工程。
该项目位于我国某地区,覆盖范围广泛,直接影响着广大居民的日常生活。
二、项目目标
该项目的主要目标是通过改造生活区的基础设施、环境景观和公共服务设施等方面,为广大居民创造一个宜居、舒适的生活环境,提高居民的幸福指数。
三、项目内容
1.基础设施改造:对生活区内的道路、供水、排水、供电、通信等基础设施进行优化升级,保障居民生活的正常运行。
2.环境景观改善:对生活区内的绿化、亮化、美化等方面进行提升,打造优美的居住环境。
3.公共服务设施完善:增加和改善生活区内的公共设施,如休闲广场、运动场地、文化活动中心等,丰富居民的精神文化生活。
四、项目实施
1.项目前期:进行充分的调查研究,制定合理的改造方案,确保项目顺利推进。
2.项目中期:按照设计方案和施工计划,组织专业施工队伍进行改造施工,确保工程质量。
3.项目后期:对改造成果进行验收,对居民进行满意度调查,对不足之处进行改进。
五、项目预期效果
通过本项目的实施,预计将实现以下效果:
1.提升生活区基础设施水平,方便居民日常生活。
2.优化生活区环境景观,提高居民居住品质。
3.完善公共服务设施,丰富居民的精神文化生活。
目录一、工程概况............................................................................. - 1 -1、工程名称........................................................................................ - 1 -2、地理位置及地形地貌.................................................................... - 1 -3、工程范围及工程量........................................................................ - 1 -4、工程重点........................................................................................ - 2 -5、施工总体部署................................................................................ - 2 -二、编制依据............................................................................. - 4 -三、质量目标............................................................................. - 4 -四、项目组织机构..................................................................... - 4 -五、施工技术方案..................................................................... - 6 -1、施工测量方案................................................................................ - 6 -1.1控制测量.................................................................................. - 6 -1.2施工测量.................................................................................. - 8 -1.3基线点、临时水准点的复测与沉降观测.............................. - 9 -1.4测量资料的整理归档.............................................................. - 9 -1.5测量人员及仪器的配备........................................................ - 10 -2、地基处理工程.............................................................................. - 10 -2.1施工技术要求........................................................................ - 10 -2.2沟塘处理................................................................................ - 13 -2.3强夯工程................................................................................ - 16 -2.4土方工程................................................................................ - 17 -3、边坡整治工程 (27)3.1坡面防护 (27)3.3施工要点 (30)六、质量管理体系与措施 (31)1、确保工程质量的技术组织措施 (31)2、主要分项工程施工质量保证措施 (35)七、安全文明施工保证措施 (42)1、安全文明施工措施 (42)2、工程项目的安全管理 (42)3、安全体系 (43)4、确保安全生产的技术组织措施 (44)5、安全管理制度 (45)6、项目经理部安全生产管理组织机构和安全生产责任 (47)八、施工进度计划 (51)1、施工进度计划编制说明 (51)2、各分项工程的节点工期 (52)九、资源配备计划 (54)十、工期保证措施 (57)1、组织措施 (57)2、管理措施 (60)3、技术措施 (62)4、施工力量按时进场 (62)5、施工准备抓早抓紧 (63)6、安排雨季的施工 (63)7、确保劳力充足、高效 (63)十一、施工场地平面布置图 (65)一、工程概况1、工程名称湖南衡阳南岳民用机场建设飞行区土石方工程一标段2、地理位置及地形地貌衡阳机场位于衡南县云集镇内,地处衡阳盆地中心,为丘陵地貌。
人防施工组织设计上海堡华建筑工程有限公司二00七年三月四日第一章工程概况1、土建总体说明本工程位于上海市闸北区老沪太路,总建筑面积89552。
70平方米,其中人防面积:3850平方米,防护单元二个,防护单元一战时掩蔽部,人防建筑面积1550平方米,防护单元二战时汽车库,人防建筑面积2300平方米,防火分区一个。
该人防平时功能为小汽车库,停车位67个。
本工程结构、安全等级为Ⅱ级,建筑耐久年限:三类(非战争时期,正常使用维护条件下为50年);建筑耐火等级为一级;建筑防水等级为二级;抗震设防烈度七度.基础为钢筋混凝土,有梁式筏板,PHC400管桩。
地下室结构采用防水混凝土,主体结构混凝土强度等级为C30,设计抗渗等级S6,底板垫层为150厚,混凝土强度等级为C15。
1。
2工程概况一览表1.3技术准备1.3.1图纸会审、交底在项目技术负责人的主持下,组织施工、技术、质量预算管理人员,认真学习合同内容,施工图纸、施工规范、操作规程以及有关上级和当地的质量若干规定及其它文件要求,尽快召开施工图纸交底会审会议。
1.3.1.1会审组织有关施工人员详细查看,熟悉施工图纸,充分了解设计意图,认真核对结构,建筑、水电通风、消防及工艺管道、设备安装等各种图纸的节点、尺寸及相互关系,然后由项目工程师组织图纸会审会议,汇总、分析施工图纸中的各类问题和情况。
1.3。
1。
2交底在充分了解施工图纸和设计意图的基础上,由建设单位主持,组织设计单位向施工单位进行图纸交底,进一步理解、完善、深化施工图解纸及解决有关图纸问题,明确设计补充图出图计划和内容,与业主、监理、设计单位达成一致意见,并由施工单位负责交底会议内容整理成文,经各方签证认可后,由建设单位印发至各有关单位,此交底纪要作为设计文件的组成部分.1.3。
2施工方案及施工组织设计根据施工图纸、合同要求、规范规程及交底纪要内容,结合工程的实际情况,组织桩基、安装、土建专业施工班组,尽快地编制施工阶段的施工方案和施工组织设计,制定的施工组织设计和方案在工程实施前,逐级上报各级有部门,并由公司总工程师审批。
05432部队维修改造工程施工组织设计四川华宇恒盛建设工程2021年月日第一章施工说明及主要施工方案施工说明一、编制说明及编制依据1、编制说明1.1本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。
在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原那么下,由土建组成。
1.2 根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效〞为编制原那么。
1.3 我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。
“mm〞2、编制依据05432部队维修改造工程工程〔以下简称本工程〕招标文件。
2.2本工程招标设计图纸。
2.3我公司的技术、机械设备装备情况及管理制度。
二、工程概况及工程特点1、地理位置及环境本工程位于观音镇05432部队。
2、工程概况本建筑工程名称:本工程为05432部队维修改造工程。
建筑设计:聚苯板保温,外墙刷外墙乳胶漆,室内墙面一般抹灰面层刷乳胶漆,个别地面为防滑地砖,屋面保温层为30mm厚聚苯板保温, SBS卷材防水。
门窗安装,及木门刷油漆,给排水改造及强弱电改造等。
施工部署1、指导方针该工程为部队设施,其施工质量、施工进度乃至场容场貌,对业主、承建人都具有重要的现实意义,因此,我公司对本工程的施工指导方针如下:一、我公司将对业主履行以科学管理创时代精品是企业永恒的主题,以优质效劳让顾客满意是我们庄严承诺的质量方针。
二、我公司愿用自身特有的各种优势,如用建造过类似工程所积累的施工经验,先进技术为业主降低工程造价,本着企业的承受能力,最大限度的为业主提供优惠承诺。
本工程的经营宗旨是“保本、微利、求开展〞。
三、以科学、求实、严格的施工管理,敢为人先的创业精神和热忱周到的配合效劳,感动上帝而赢得业主的信任。
目录安全施工方案 (1)一、安全保证体系 (1)二、安全施工具体措施 (10)三、防火制度 (23)安全施工方案安全生产对施工企业十分重要,只有安全生产上去了,才能抓好进度,提高质量和效益,因此一个企业的安全生产制度是否齐全,安全管理是否可靠,措施是否落实。
直接影响到企业的良好形象。
为了确保本工程能顺利而安全、优质而高效地完成,我公司针对本工程的工程量大,工作面宽,工期紧,专业施工队多,施工机具多等特点,编制如下的安全保证措施。
一、安全保证体系l、安全要求我公司的安全方针是:严格管理、安全第一、预防为主。
我公司的安全目标是:“五无”即无死亡、无中毒、无重伤、无火灾.无倒塌、负轻伤频率在8‰以下。
2、建立安全管理组织机构⑴建立以项目经理为首的工程安全管理组织机构,行使安全监察职能,配备专职安全员,并把安全工作贯彻到班组。
⑵坚持“安全第一,预防为主”的方针。
把安全第一当作一项工作来抓,强化安全保证体系,落实各项安全施工责任制,认真落实安全检查。
⑶加强劳动保护。
在施工各类有危险的部位做好防护措施,悬挂危险标志;危险作业地段要设醒目标志,以期引起施工人员注意。
提高现场人员的自我保护意识。
⑷对施工机具、脚手架、临时用电电缆、配电箱、各类开关,各类架、杆等严格按《安规》实施,并设专人管理和验收。
⑸制订安全施工责任制和安全工作检查制度。
坚持每天检查,每星期一次安全活动日制度,对发现的问题限期整改。
⑹施工现场严格按消防部门规定配备相应的消防器材,并定期检查,做好安全防火工作。
3、具体保证制度(l)安全责任制安全工作由项目经理全面负责。
各专业班组的负责人就是该专业的安全第一负责人,层层负责,层层把关。
(2)安全教育制度参加施工的全体工作人员,必须是经过三级安全教育。
并经考核合格的人员。
进入本工程施工前,还需根据该工程的施工特点进行现场的安全教育,严禁雇用未经安全教育的临时工。
施工期间,各专业,各班组必须坚持进行“周安全活动”。
施工组织设计方案目录第一章编制依据及说明 (1)第二章工程概况 (2)第一节建筑设计特点 (2)第二节结构设计特点 (2)第三章现场平面布置 (3)第一节平面布置原则 (3)第二节材料堆放 (3)第四章施工方案 (4)第一节施工准备 (4)第二节施工现场临时用电 (4)第三节施工现场临时用水 (5)第四节施工测量 (5)第五节主要分项工程的施工方法 (7)1. 钢筋砼工程 (7)2. 钢筋工程 (9)3. 设备安装工程 (11)4. 装饰工程 (13)5. 脚手架工程 (14)6. 砖砌体工程 (16)7. 模板工程 (18)8. 屋面工程 (20)第五章施工组织及施工进度计划 (24)第一节施工段的划分 (24)第二节主要工序 (24)第三节劳动力安排 (24)第四节施工管理机构和项目经理部的组成 (25)第五节施工进度计划及措施 (25)1. 进度计划监督管理 (25)2. 施工进度计划 (25)第六节施工协调配合 (26)第六章质量保证措施 (28)第一节施工质量把关措施 (28)第二节施工现场监督检查 (29)第七章工期保证措施 (30)第一节建立严格的施工进度计划检查制度 (30)第二节保证材料及外加工构件的供应 (30)第三节土建与安装的配合协调工作 (30)第四节实行资金专款专用 (31)第八章施工部署 (32)第一节质量目标 (32)第二节安全管理目标 (32)第三节文明工地管理目标 (33)第四节以科学管理为目标 (33)第五节抓好施工现场环境建设 (33)第九章施工技术措施 (35)第一节采用新技术、新工艺 (35)第二节建立严格的技术管理体系 (36)第三节施工过程技术控制 (36)第四节冬季施工管理措施 (37)第五节雨季施工管理措施 (40)第十章机械设备配备情况 (42)第十一章安全施工措施 (43)第一节安全生产组织机构 (43)第二节安全保证体系 (43)第三节安全用电管理措施 (43)第四节现场保卫治安安全措施 (44)第五节施工现场消防安全措施 (45)第六节施工现场机械设备安全措施 (45)第七节施工现场用电安全措施 (46)第八节建筑施工安全措施 (46)第九节架子工程安全措施 (47)第十二章文明施工措施 (49)第一节创建文明工地的目标 (49)第二节文明工地管理体系的建立 (49)第三节认真搞好场容场貌 (49)第四节进场材料堆放规范化 (50)第五节生产区文明施工管理 (51)第六节生活区文明工地管理 (52)第七节其它方面文明工地管理 (53)第一章编制依据及说明本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。
我公司非常感谢建设单位对我方的信任,有幸参加本工程的投标。
本工程施工组织设计,是按照建设单位招标会通知精神和内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现行技术规范、质量评定标准以及有关文件等要求的具体规定进行施工。
第二章工程概况第一节建筑设计特点一、工程概况1、总建筑面积:7660.67m2,其中已建部分2837.77m2即公共部分,加建部分4822.90m2即居建部分,其底面积796.01m2建筑层数:加建第五至十一层及梯间,建筑总高度:35.30m。
2、设计使用年限:50年。
屋面工程防水合理使用年限为20年。
3、建筑耐火等级:Ⅱ级。
4、屋面工程防水等级:Ⅰ级。
二、工程做法:外墙饰面:为180mm灰砂砖。
内墙饰面:卫、厨采用200×300瓷片,其它为石灰砂粉刷。
楼地面:厕所、厨房为陶瓷铺地砖。
其它楼地面为水泥压光。
顶面:抹水泥石膏砂浆,刷106涂料。
屋面:现浇钢根混凝土屋面砖砌女儿墙,梯层等高出屋面的建筑物,其底部应同时架捣钢筋混凝土150高,厚度与女儿墙梯层等墙体厚度同。
第二节结构设计特点砌体材料:外墙为灰砂砖,内墙为加气混凝土砖切块。
第三章现场平面布置第一节平面布置原则平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。
第二节材料堆放为了保证现场材料堆放有序,堆放场地将进行硬化处理,即钢筋、模板、砂石料、砖、周转料场等浇成一块面积较大的砼场地。
材料尽可能按计划分期、分批、分层供应,以减少二次搬运。
主要材料的堆放,应严格按照《施工现场平面布置图》确定的位置堆放整齐。
第四章施工方案第一节施工准备施工前组织有关专业技术人员熟悉图纸,组织技术交底。
材料供应部门,提出外加工定货单,并提出工料分析和进行图纸会审,进行设计交底。
第二节施工现场临时用电①施工机械用电量②工地总用电容量:则S=K[∑P1/μCOS∮]K1K2+ ∑P2K3=1.05×[268.9/(0.85×0.6)]×0.45×0.75+12×0.7=195.67(KV A)计划总用电容量为195.67KV A,因施工机械不同时使用,故此用电量可满足要求。
施工现场安排七路供电,建筑物北侧一路,东南侧一路,楼内三路(每个单元各设一路),电焊机一路,生活区一路。
每隔一层各设流动配电箱一个,所有动力线路均用电埋地暗敷设设置引入,分别设配电箱控制。
夜间照明采用低压行灯。
第三节施工现场临时用水现场有Φ100mm市政上水干管,从预留接口接出Φ75 施工干线,可满足施工与消防用水。
供水:水源从建设单位上水管中接出,现场采用Φ75的供水管径,经(水表)供入施工现场管网,管网布置沿现场用水点布置支管,埋入地下50cm深;各施工段用胶管接用,考虑到季节性供水短缺和周围的环境卫生,备蓄水(暗)池供施工用水。
排水:施工现场场地狭窄,为了充分利用现场现有的使用面积,现场所有排水沟均为暗沟,排入建设单位指定的家属区下水管道;为保证现场清洁卫生,做到文明工,在混凝土搅拌站旁挖一个沉淀(暗)池,将沉淀后的水用泵抽到排水沟中。
第四节施工测量本工程施工测量要求比较高,为了确保工程质量达到标准,为此,本工程特设施工测量专业小组,整个工程由开始的坐标、标高、各层的轴线测量,均由测量专业小组负责。
为测量小组配备J2经纬仪一台,水准仪一台。
仪器使用前,应经检测。
附件:《检测、计量器具一览表》在施工过程中,根据楼面标高,立好皮数杆,按皮数杆控制线砌砖。
当砌完一步架高而未搭设脚手架前,开始作+50的找平测量。
用水准仪找平,操作程序如下:(1)安水准仪(2)确定楼(地)面一个+50厘米点,在楼板上应按设计要求加上楼面层设计厚度。
(3)根据以定的+50点,用水准确定塔尺的读数。
注意塔尺底部要与+50点对平。
4)塔尺的读数或标记,用水准仪测出每间屋内转角处的+50点。
5)根据塔尺的读数或标记,在每层确定固定轴线的部位,引测到外墙上作好标记,记上标高,用来挖掘层高和总高。
(6)用墨线连接所有的+50点,于是本层的+50 厘米水平线就测量完了。
轴线控制①工程放线:根据永久性坐标桩,控制轴线。
②主体施工时,每一层楼面标高要引出,用50m钢卷尺15m拉力器,从楼固定标高标准点到各楼层暗柱钢筋上,均设水准控制点。
第五节主要分项工程的施工方法1.钢筋砼工程钢筋砼工程包括:模板工程、钢筋工程、砼工程三大工种,施工生产中必须密切配合,统筹安排,合理组织,确保构件的施工质量。
1)施工工序:制作模板→安装模板→安装钢筋骨架→拌制砼→浇捣砼→养护砼→拆模→模板修。
2)机械设备的配备:本工程砼采用自动计量配料机上料。
①砼搅拌前,应按配合比调整自动计量配料机,由专职上料机操作人员控制上料机。
②在浇灌砼前,对模板内的杂物和钢筋上的油污等清理干净,将模板的孔洞和缝隙堵严,并将模板浇水湿润,但不得有积水,当浇筑高度超过3m时,应将砼通过制作好的串筒投入。
不得随意投入而造成混凝土离析。
③施工前的检查工作:模板、支架要牢固性,几何尺寸、轴线要准确,设备安装管线要预埋完备;钢筋垫块、铁马凳要安放牢固;搭设的马道必须牢固,不能将架板放在钢筋上。
3)质量要求:凡进入现场的原材料,水泥应检查出厂证明书,并按规定进行安定性和强度试验,贮藏期三个月以上的水泥重新核定其标号,砂石材料应符合相应的规范要求,进场水泥必要时应重新试验鉴定,做含泥量和压碎试验。
4)混凝土浇筑方案:为了切实做好混凝土工程的施工,特拟定混凝土浇灌方案如下:根据本工程混凝土工作量,计划在楼中部配备二台JZC-350混凝土搅拌机,该搅拌机平均搅拌能力为:6─8立方米/小时。
结构层混凝土、预制构件板的垂直运输,后期室内外装饰工程,主要依靠二部快速提升架完成。
快速提升架负责运输的同时,承担装修阶段、设备安装的垂直运输任务。
靠快速提升架二部负责运输,同时承担阶段的垂直运输任务。
项目经理部生产负责人在混凝土浇灌的施工准备及施工过程中,对钢筋砼主体梁、部分板匀以其浇筑速度4.8 立方米/小时进行工作安排,并及时掌握施工准确及施工进度的进展情况,提前作出劳动力和工具的调整安排。
为了保证浇灌的砼不在二次浇灌前凝结,而产生较多的施工缝,本方案根据分部工程砼工作量及灌筑强度,特对其每次浇筑铺设长度做出如下规定:①梁板浇灌方向同上,每次浇筑宽度不在于1500mm,自西向东S形推进,一次连续作业完成,不留施工缝。
②构造柱浇灌时,用脚手架钢管制作操作平台要牢固、平稳。
梁、板浇筑时,用脚手钢管大于Φ20的钢筋制作成简易马凳,跨越钢筋,同时铺设操作台和人行通道。
以防止在操作过程中将已成形的钢筋网破坏。
5)注意事项:①混凝土在浇筑前,要严格执行混凝土浇灌令制度,严格控制混凝土的标号,由专人负责监督检查,发现问题及时纠正。
②混凝土所使用的材料应计量准确,按配合比严格配料,充分搅拌均匀后方可出料。
③梁、板采用插入式震动棒震捣,混凝土浇筑的自由下高度不得超过3米,结构超高时应设斜槽下料;板表面采用平板振动器震捣。
混凝土厚度为1.25倍震动棒长度分层进行,梁板同时浇筑,垂直构件连续浇筑,并避免触及模板跑位,震捣中不得漏震、欠震、少震、超震。
④混凝土施工缝按楼层设置,垂直方向不得设置施工缝,施工缝处理方法参照有关规定进行。
⑤混凝土浇筑成型后,现场应根据其气候情况进行洒水养护,已浇筑的砼应覆盖和浇水养护,不得少于七昼夜,防止混凝土出现裂缝。
2.钢筋工程1)钢筋的质量要求本工程所使用的钢筋均为现场加工、安装,对每一种型号的钢筋进入现场后,必须有出厂合格证,经过有关单位进行拉力及冷弯试验,可焊性分析,复检合格后工地方可使用。
