干作业成孔灌注桩高质量控制
- 格式:doc
- 大小:27.51 KB
- 文档页数:11

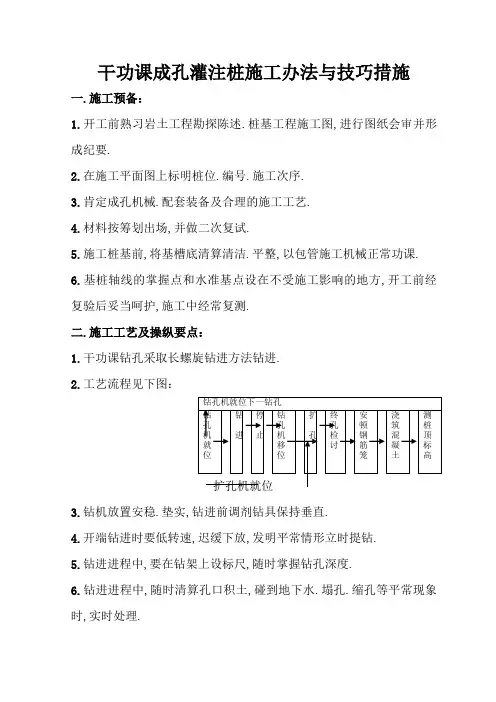

大直径全钢护筒干作业成孔灌注桩施工工法大直径全钢护筒干作业成孔灌注桩施工工法一、前言大直径全钢护筒干作业成孔灌注桩是一种新型的桩基施工工法,具有成本低、施工周期短、承载力高等特点。
本文将对该工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面的内容。
二、工法特点大直径全钢护筒干作业成孔灌注桩的特点包括以下几个方面:1. 护筒采用全钢结构,具有高强度和高刚度,在施工过程中不会变形或损坏。
2. 采用干作业方式,无需排水船和水下工作,避免了水下工作人员的危险。
3. 成孔与灌注同时进行,形成连续的桩体,施工效率高。
4. 桩底排桩泥方式简便,无需专门清除孔底堆积土进行工作。
5. 采用施工现场自动化设备控制,提高了施工的准确性和可控性。
三、适应范围大直径全钢护筒干作业成孔灌注桩适用于以下情况:1. 需要承受大荷载或特殊荷载的工程,如高层建筑、大型桥梁等。
2. 土层松软但较为稳定的地区。
3. 需要施工周期短、工期紧迫的工程项目。
4. 水下或水下基坑施工条件复杂的工程。
四、工艺原理大直径全钢护筒干作业成孔灌注桩的工艺原理是将全钢护筒通过钢丝绳等设备从陆地或水面下垂直放入桩孔中,然后进行灌注施工。
护筒用于保护桩体免受周围土层的影响,并提供水平支撑力。
采用专业设备控制,实现护筒的垂直放入和灌注施工的自动化控制。
通过这种施工方式,可以实现快速、安全、高效的成孔灌注桩施工。
五、施工工艺大直径全钢护筒干作业成孔灌注桩的施工工艺一般包括以下几个阶段:1. 桩孔准备:确定桩位并进行地质勘探,然后在桩位上进行开挖桩孔。
2. 护筒安装:使用起重装置将全钢护筒从陆地或水面垂直放入桩孔中,同时进行护筒的水平定位和垂直调整。
3. 桩孔灌注:采用泵送方式将混凝土灌注至桩孔中,同时采取振捣和抽屉法等措施保证混凝土的密实。
4. 护套处理:在灌注完成后,对护筒的顶部进行处理,如切剪、盖板等。

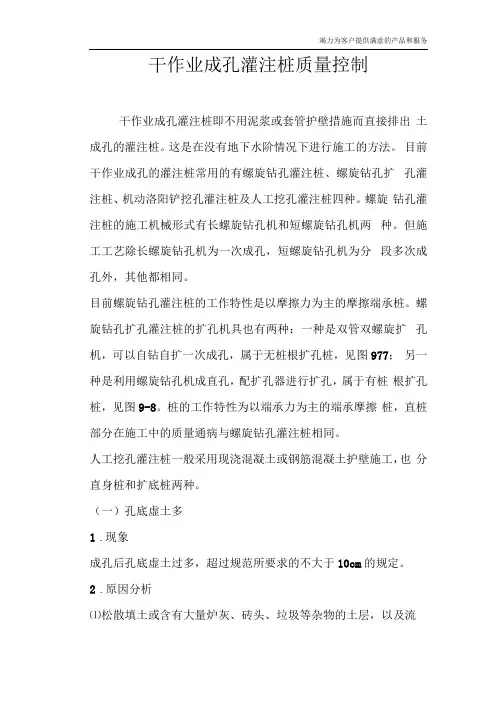

竭力为客户提供满意的产品和服务干作业成孔灌注桩质量控制干作业成孔灌注桩即不用泥浆或套管护壁措施而直接排出土成孔的灌注桩。
这是在没有地下水阶情况下进行施工的方法。
目前干作业成孔的灌注桩常用的有螺旋钻孔灌注桩、螺旋钻孔扩孔灌注桩、机动洛阳铲挖孔灌注桩及人工挖孔灌注桩四种。
螺旋钻孔灌注桩的施工机械形式有长螺旋钻孔机和短螺旋钻孔机两种。
但施工工艺除长螺旋钻孔机为一次成孔,短螺旋钻孔机为分段多次成孔外,其他都相同。
目前螺旋钻孔灌注桩的工作特性是以摩擦力为主的摩擦端承桩。
螺旋钻孔扩孔灌注桩的扩孔机具也有两种:一种是双管双螺旋扩孔机,可以自钻自扩一次成孔,属于无桩根扩孔桩,见图977;另一种是利用螺旋钻孔机成直孔,配扩孔器进行扩孔,属于有桩根扩孔桩,见图9-8。
桩的工作特性为以端承力为主的端承摩擦桩,直桩部分在施工中的质量通病与螺旋钻孔灌注桩相同。
人工挖孔灌注桩一般采用现浇混凝土或钢筋混凝土护壁施工,也分直身桩和扩底桩两种。
(一)孔底虚土多1.现象成孔后孔底虚土过多,超过规范所要求的不大于10cm的规定。
2.原因分析⑴松散填土或含有大量炉灰、砖头、垃圾等杂物的土层,以及流以人为本诚信务实勇于创新乐于奉献竭力为客户提供满意的产品和服务塑淤泥、松散砂、砂卵石、卵石夹层等土中,成孔后或成孔过程中土体容易塌落。
⑵ 钻杆加工不直或在使用过程中变形,钻杆连接法兰不平,使钻杆拼接后弯曲。
因此钻杆在钻进过程中产生晃动,造成孔径增大或局部扩大。
提钻时,土从叶片和孔壁之间的空隙掉落到孔底。
钻头及叶片的螺距或倾角太大,如在砂类土中钻孔,提钻时部分土易滑落孔底。
⑶孔口的土没有及时清理干净,甚至在孔口周围堆积有大量钻出的土,钻杆提出孔口后,孔口积土回落。
⑷成孔后,孔口盖板没有益好,或在盖板上有人和车辆行走,孔口土被扰动而掉入孔中。
⑸放混凝土漏斗或钢筋笼时,孔口土或孔壁土被碰撞掉入孔内。
⑹成孔后没有及时浇筑混凝土,孔壁长时间暴露,被雨水冲刷及浸泡。

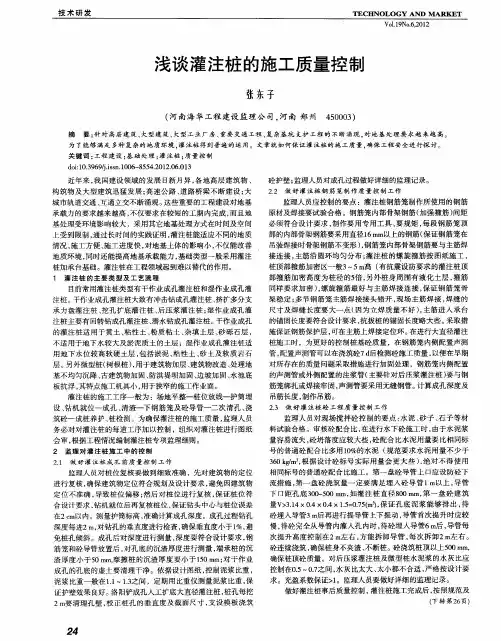

浅谈桩基工程施工质量控制要点李响摘要:桩基的分类为1、灌注桩。
(1)泥浆护壁志孔灌注桩。
(2)沉管灌注桩和内夯灌注桩(夯扩桩)。
(3)干作业成孔灌注桩。
①钻孔(扩底)灌注桩。
②人工挖孔灌注桩。
2、混凝土预制桩与钢桩。
(1)打入预制桩。
(2)静压桩。
目前,鞍山地区常采用的桩种类有人工挖孔桩、机械旋挖桩和复合载体夯扩桩等。
下面就这三种形式的基桩施工过程中监理应注意的问题来讨论。
一、人工挖孔桩(一)桩平面位置和垂直度检查:按《建筑地基基础工程施工质量验收规范》GB50202—2002中表5.1.4规定执行。
(二)材料和混凝土进场验收:1、水泥、砂、石、外加剂和钢筋等材料按《混凝土结构结构施工质量验收规范》GB50204—2002规定进行验收。
2、预拌混凝土进场验收。
当采用预拌(商品)混凝土时,应按《预拌混凝土》GB/T14902—2003和《预拌混凝土技术规程》DB21/T1304—2004规定进行验收。
4、桩基混凝土取样和试样留置,在《建筑地基基础工程施工质量验收规范》GB50202—2002规范5.1.4条中规定:每浇注50m3必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
(三)桩基施工过程报验1、挖孔报验:桩直径、桩长度(包括嵌岩深度)垂直度、扩底直径和护壁(高度、厚度、钢筋成品验收)。
2、钢筋成品报验:钢筋笼长度、钢筋规格、间距、根数、焊接质量等。
3、基桩孔底持力层检验:按《建筑地基基础技术规范》DB21/90—2005第11章11.1.4条第3款规定进行持力层承载力检验。
人工挖孔桩的墩基础终孔时,应进行持力层承载力检验。
抽检数量不少于总桩(墩)数的30%,单柱单桩的大直径嵌岩桩,应视岩性检验桩底下3d或5d深度范围内有无空洞、破碎带、软弱夹层等不良地质条件。
(四)桩基混凝土的浇注1、浇注时间的控制。
成孔后,应及时验收。
经验收合格的桩孔,应及时灌注混凝土,验收完毕到开始灌注混凝土时的间隔时间不宜过长,防止孔壁土坍塌产生虚土和存有大量的积水,影响桩基混凝土质量和桩基承载力。
干作业成孔混凝土灌注桩施工施工工艺及方案1.方案设计:1)在进行干作业成孔混凝土灌注桩施工前,需要进行详细的方案设计。
包括选择适当的桩径和桩长,确定桩的布置方式和间距,以及确定桩的承载力要求等。
2)根据设计要求,选择合适的施工设备和工具。
2.施工准备:1)清理施工现场,确保施工区域周围没有障碍物。
清理现场时要注意保护周围环境和已有结构物。
2)设置施工平台和围护墙,确保施工现场的安全。
3)准备施工设备和工具,包括钻机、搅拌机、输送泵、测量仪器等。
3.现场标定:1)根据设计要求,在施工现场进行桩位定位。
使用测量仪器精确地测量桩位的位置和高程。
2)在桩位上进行标定,确定桩的中心点和桩顶标高。
4.开挖孔洞:1)根据标定的位置,在桩位上钻孔。
使用钻机进行孔洞的开挖,可以采用逐段钻进的方式,逐渐加大孔径,确保孔洞的垂直度和规整度。
2)在钻孔过程中,要注意及时清理孔内的地层,确保不影响桩的灌注质量。
5.钢筋连接:1)在开挖的孔洞中安装钢筋。
根据设计要求,将钢筋剪断,并使用螺纹钢筋连接器连接好钢筋。
2)钢筋连接完成后,要对钢筋进行验收和测量,确保钢筋的位置和长度符合要求。
6.混凝土灌注:1)选择合适的混凝土配比,按照施工设计要求进行混凝土搅拌。
搅拌好的混凝土应具有适当的流动性和坍落度,以保证灌注桩的质量。
2)采用泵送的方式将混凝土灌注到孔洞中。
灌注时要保证混凝土的均匀性,避免出现空洞和裂缝。
7.桩顶处理:1)在灌注桩施工完成后,要对桩顶进行处理。
可以采用振捣和抹光等方式,使桩顶平整和坚固。
2)对桩顶进行测量,保证桩顶的标高符合设计要求。
8.桩身保护:1)对灌注桩的桩身进行保护。
可以采用喷涂防腐材料、设置钢筋混凝土护套等方式,提高桩身的耐久性和抗腐蚀能力。
2)对桩身进行定期检查和维护,确保桩的质量和使用寿命。
以上就是干作业成孔混凝土灌注桩施工的一般工艺及方案。
在实际施工中,根据具体的工程要求和现场条件,还需要进行调整和优化。
灌注桩质量控制标准引言概述:灌注桩是一种常见的地基处理方法,广泛应用于建造工程中。
为了确保灌注桩的质量,制定和遵守一定的质量控制标准是非常重要的。
本文将从五个大点来阐述灌注桩质量控制标准的内容。
正文内容:1. 灌注桩的基本要求1.1 桩的直径和长度:灌注桩的直径和长度是根据工程设计要求来确定的。
直径和长度的选择应考虑到地基的承载能力和结构的荷载要求。
1.2 桩身的质量:灌注桩的桩身应具有足够的强度和稳定性,以承受设计荷载。
桩身的质量控制包括混凝土的配合比、拌和工艺、浇筑方式等方面。
2. 灌注桩施工工艺控制2.1 桩孔的准确定位:灌注桩的质量控制首先要求桩孔的准确定位,以确保桩的位置和间距满足设计要求。
2.2 钢筋的布置:灌注桩中的钢筋布置应符合设计要求,以提供足够的强度和刚度。
2.3 混凝土的浇筑:混凝土的浇筑过程需要控制浇筑速度、振捣方式和浇筑高度,以确保混凝土的均匀性和密实性。
3. 灌注桩的质量检测3.1 钢筋的质量检测:钢筋的质量检测包括验收合格证明、钢筋直径和强度的检测等。
3.2 混凝土的质量检测:混凝土的质量检测包括强度、密实度、坍落度等指标的检测。
3.3 桩身的质量检测:桩身的质量检测包括桩身的强度、稳定性、直径和长度的检测等。
4. 灌注桩施工中的质量控制措施4.1 施工人员的培训:施工人员应接受相关培训,熟悉灌注桩的施工工艺和质量控制要求。
4.2 施工设备的选择和维护:选择适当的施工设备,并进行定期检修和维护,以确保施工质量。
4.3 施工过程的监控:对施工过程进行实时监控,及时发现和解决质量问题。
5. 灌注桩质量验收标准5.1 强度标准:灌注桩的强度应符合设计要求,可以通过抗压强度试验进行检测。
5.2 稳定性标准:灌注桩的稳定性应符合设计要求,可以通过静载试验和动力触探进行检测。
5.3 其他标准:灌注桩的直径、长度、钢筋质量等也需要符合相应的设计要求。
总结:灌注桩质量控制标准的内容主要包括灌注桩的基本要求、施工工艺控制、质量检测、施工中的质量控制措施和质量验收标准。
干作业成孔灌注桩施工技术及控制措施探讨张卫星发布时间:2023-05-10T02:55:45.187Z 来源:《建筑创作》2023年5期作者:张卫星[导读] 随着城市现代化建设的不断推进,可供使用的城市土地建设面积越来越紧张,由于其地下空间开发面积大,深基础越来越常见,对桩基的施工质量要求也越来越高。
干作业成孔灌注桩由于其能在没有其他设备辅助下进行移动,并且现场施工噪声小、定位准确、施工进度快、同条件下施工的桩基承载力高、适用地层广泛等优点得到了工程界的青睐。
本文结合具体工程案例首先介绍了灌注桩施工时孔桩容易塌孔的问题,分别在孔口采用 C15低标号混凝土进行填充处理,并在孔内采用膨润泥土护壁直至成孔,成孔效果良好,并节省了施工成本,提高了施工效率。
河北群发土木工程有限公司河北石家庄 050000摘要:随着城市现代化建设的不断推进,可供使用的城市土地建设面积越来越紧张,由于其地下空间开发面积大,深基础越来越常见,对桩基的施工质量要求也越来越高。
干作业成孔灌注桩由于其能在没有其他设备辅助下进行移动,并且现场施工噪声小、定位准确、施工进度快、同条件下施工的桩基承载力高、适用地层广泛等优点得到了工程界的青睐。
本文结合具体工程案例首先介绍了灌注桩施工时孔桩容易塌孔的问题,分别在孔口采用 C15低标号混凝土进行填充处理,并在孔内采用膨润泥土护壁直至成孔,成孔效果良好,并节省了施工成本,提高了施工效率。
关键词:干作业;泥土护壁;灌注桩;施工技术;控制措施引言在基础施工中干作业成孔灌注桩在环境影响下施工时往往容易出现孔底沉渣厚度难以控制、桩身夹泥等质量问题,需在施工过程中严格控制。
目前尤其是在渣土地区施工成孔灌注桩的经验不足,孔口周边为无黏性渣石土,孔隙率高强度低,在进行干作业成孔时易出现塌孔问题。
1 工程概况某工程总用地面积为18.3万 m2,折合18.3 ha,总建筑面积16.3万 m2,图1为本工程的建设效果。
干作业旋挖机械成孔灌注桩桩基施工质量控制发表时间:2020-06-16T10:40:19.147Z 来源:《城镇建设》2020年8期作者:盛文雷[导读] 随着我国建筑工业化的持续发展,城镇工程建设效率明显提高摘要:随着我国建筑工业化的持续发展,城镇工程建设效率明显提高,其中基础工程在建设工程中占比较大。
旋挖钻机因其具有施工速度快、操作灵活方便、安全性能高、环境污染少等优点,已被广泛应用于桩基工程施工。
关键词:干作业旋挖、灌注桩、质量控制西南地区地貌特征多山地、高原,工程建设场地受地势影响较大,施工临时用地较少。
干作业旋挖钻机是目前比较先进的一种履带自行式钻孔机械,它施工速度快、操作灵活方便、适应地质范围比较广,无需泥浆护壁,不必设泥浆池、节约用地,同时还具有安全性能高、环境污染少等优点。
1干作业旋挖机械成孔灌注桩施工工艺干作业旋挖施工是利用钻杆带动钻头旋转破碎岩土,并直接将土屑装入钻斗内、土屑装满钻斗后,再由钻机提升装置和伸缩钻杆将钻斗提出孔外卸土,这样循环往复、不断地出土卸土,直至钻达设计深度。
干作业旋挖机械成孔灌注桩的施工工艺流程为:场地准备桩位放线钻孔出渣成孔尺寸检查清孔钢筋笼制作吊装混凝土灌筑成桩。
2干作业旋挖机械成孔灌注桩施工质量控制2.1场地准备,场地布置应科学合理,能够合理组织运输,临时场地的占用应符合施工流程要求,减少相互干扰。
场地平整后,地基承载力、平整度应符合设计要求。
合理规划旋挖钻机行驶路线,尽量少占用施工场地,孔桩间应修一条临时道路,并进行整平硬化,确保施工机械设备、车辆能正常作业。
场地临时道路必须硬化,并应设置畅通的排水系统,必须满足运输和消防要求,要把仓库、材料加工棚、堆场和施工点贯穿起来。
各施工桩周围应开挖排水沟,并就近接入场地道路的排水系统。
2.2桩位放线,测量放线应遵循由整体到局部的原则,先建立建筑物施工控制网,以平面控制网的控制桩为基础,测设建筑物的主轴线,再根据轴线控制桩进行桩位放线。
干作业成孔灌注桩的施工工艺干作业成孔灌注桩的施工工艺一、引言干作业成孔灌注桩是一种常见的地基处理方法,广泛应用于建筑工程和桥梁工程中。
它通过在地下进行成孔,并灌注混凝土,从而增加桩身的承载能力,提高工程的稳定性和安全性。
本文将介绍干作业成孔灌注桩的施工工艺,包括前期准备工作、施工方法和注意事项等。
二、前期准备工作1.设计方案确认:在施工前需要根据工程要求和设计方案确定干作业成孔灌注桩的技术参数,包括桩径、桩长、桩间距等。
2.场地勘察:进行场地勘察,了解地质情况和地下水位等,以确定施工方案。
3.施工设备准备:准备好所需的施工设备和工具,包括钻机、搅拌车、水泥等。
4.材料采购:采购所需的材料,如钢筋、钢管等。
三、施工方法1.桩位布置:根据设计图纸,在地面上标出桩位,并进行检查和调整。
2.成孔:使用钻机进行成孔,根据设计要求,选择合适的桩径和深度,并在成孔过程中进行标记和记录。
3.清孔:在完成成孔后,使用吹扫车或压缩空气清理孔洞,保持孔底的清洁。
4.钢筋笼安装:根据设计要求,在孔洞中安装钢筋笼,并进行固定,确保钢筋的垂直度和水平度。
5.灌注混凝土:将预先配制好的混凝土输送到孔洞中,确保整个桩孔充实,并使用振捣棒进行振捣,以排除气泡。
6.桩顶修整:对灌注完成的桩顶进行修整,确保符合设计要求和要求的水平和垂直度。
四、注意事项1.安全第一:施工过程中,要严格遵守安全操作规程,并提供必要的施工防护措施。
2.质量控制:对施工材料进行质量检查,确保符合规定要求。
3.施工监测:施工过程中进行工程监测,并进行实时记录和分析,以及时发现和解决问题。
4.施工进度控制:合理安排施工进度,确保项目按时完成。
5.环境保护:施工现场应保持清洁,并采取相应的环保措施,避免对周边环境造成污染。
总结干作业成孔灌注桩是一种常用的地基处理方法,但其施工工艺需要严格控制。
通过前期准备工作,合理安排施工方法并遵守注意事项,可以确保施工质量和工期的达标,为工程的稳定性和安全性提供保障。

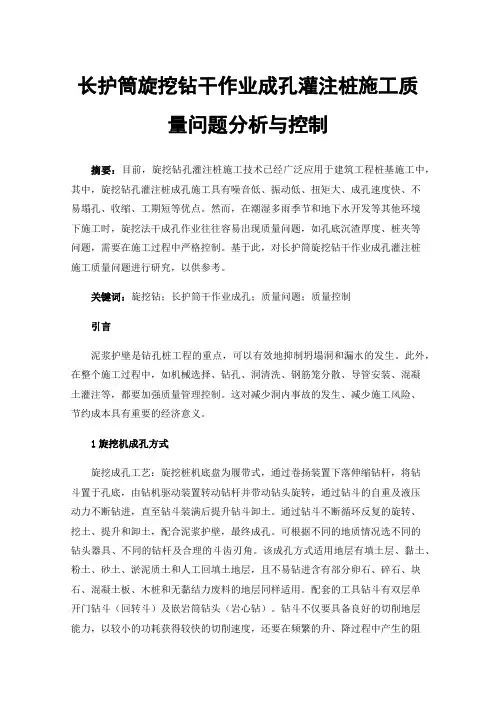

长护筒旋挖钻干作业成孔灌注桩施工质量问题分析与控制摘要:目前,旋挖钻孔灌注桩施工技术已经广泛应用于建筑工程桩基施工中,其中,旋挖钻孔灌注桩成孔施工具有噪音低、振动低、扭矩大、成孔速度快、不易塌孔、收缩、工期短等优点。
然而,在潮湿多雨季节和地下水开发等其他环境下施工时,旋挖法干成孔作业往往容易出现质量问题,如孔底沉渣厚度、桩夹等问题,需要在施工过程中严格控制。
基于此,对长护筒旋挖钻干作业成孔灌注桩施工质量问题进行研究,以供参考。
关键词:旋挖钻;长护筒干作业成孔;质量问题;质量控制引言泥浆护壁是钻孔桩工程的重点,可以有效地抑制坍塌洞和漏水的发生。
此外,在整个施工过程中,如机械选择、钻孔、洞清洗、钢筋笼分散、导管安装、混凝土灌注等,都要加强质量管理控制。
这对减少洞内事故的发生、减少施工风险、节约成本具有重要的经济意义。
1旋挖机成孔方式旋挖成孔工艺:旋挖桩机底盘为履带式,通过卷扬装置下落伸缩钻杆,将钻斗置于孔底,由钻机驱动装置转动钻杆并带动钻头旋转,通过钻斗的自重及液压动力不断钻进,直至钻斗装满后提升钻斗卸土。
通过钻斗不断循环反复的旋转、挖土、提升和卸土,配合泥浆护壁,最终成孔。
可根据不同的地质情况选不同的钻头器具、不同的钻杆及合理的斗齿刃角。
该成孔方式适用地层有填土层、黏土、粉土、砂土、淤泥质土和人工回填土地层,且不易钻进含有部分卵石、碎石、块石、混凝土板、木桩和无黏结力废料的地层同样适用。
配套的工具钻斗有双层单开门钻斗(回转斗)及嵌岩筒钻头(岩心钻)。
钻斗不仅要具备良好的切削地层能力,以较小的功耗获得较快的切削速度,还要在频繁的升、降过程中产生的阻力最小,特别要在提升过程中产生尽量小的抽吸作用,下降过程中产生尽量小的激动压力,同时,还要在装满钻渣后可靠地锁紧底盖,而在卸渣时又能方便地解锁卸渣。
2试用泥浆护壁法钻孔(1)所选桩的位置,根据设计要求,工程首先采用泥墙钻孔法确定施工方法的可行性。
选择2m套管长度,根据所选不同孔的厚度(sk 2),分别对桩孔钻台进行各轮试钻;SK4),其中SK2桩土层厚度为12.8m,SK4土层厚度为4.8m。
干作业成孔灌注桩质量控制干作业成孔灌注桩即不用泥浆或套管护壁措施而直接排出土成孔的灌注桩。
这是在没有地下水阶情况下进行施工的方法。
目前干作业成孔的灌注桩常用的有螺旋钻孔灌注桩、螺旋钻孔扩孔灌注桩、机动洛阳铲挖孔灌注桩及人工挖孔灌注桩四种。
螺旋钻孔灌注桩的施工机械形式有长螺旋钻孔机和短螺旋钻孔机两种。
但施工工艺除长螺旋钻孔机为一次成孔,短螺旋钻孔机为分段多次成孔外,其他都相同。
目前螺旋钻孔灌注桩的工作特性是以摩擦力为主的摩擦端承桩。
螺旋钻孔扩孔灌注桩的扩孔机具也有两种:一种是双管双螺旋扩孔机,可以自钻自扩一次成孔,属于无桩根扩孔桩,见图977;另一种是利用螺旋钻孔机成直孔,配扩孔器进行扩孔,属于有桩根扩孔桩,见图9-8。
桩的工作特性为以端承力为主的端承摩擦桩,直桩部分在施工中的质量通病与螺旋钻孔灌注桩相同。
人工挖孔灌注桩一般采用现浇混凝土或钢筋混凝土护壁施工,也分直身桩和扩底桩两种。
(一)孔底虚土多1.现象成孔后孔底虚土过多,超过规范所要求的不大于10cm 的规定。
2.原因分析(1)松散填土或含有大量炉灰、砖头、垃圾等杂物的土层,以及流塑淤泥、松散砂、砂卵石、卵石夹层等土中,成孔后或成孔过程中土体容易塌落。
(2) 钻杆加工不直或在使用过程中变形,钻杆连接法兰不平,使钻杆拼接后弯曲。
因此钻杆在钻进过程中产生晃动,造成孔径增大或局部扩大。
提钻时,土从叶片和孔壁之间的空隙掉落到孔底。
钻头及叶片的螺距或倾角太大,如在砂类土中钻孔,提钻时部分土易滑落孔底。
(3)孔口的土没有及时清理干净,甚至在孔口周围堆积有大量钻出的土,钻杆提出孔口后,孔口积土回落。
(4)成孔后,孔口盖板没有益好,或在盖板上有人和车辆行走,孔口土被扰动而掉入孔中。
(5)放混凝土漏斗或钢筋笼时,孔口土或孔壁土被碰撞掉入孔内。
(6)成孔后没有及时浇筑混凝土,孔壁长时间暴露,被雨水冲刷及浸泡。
(7)施工工艺选择不当;钻杆、钻头磨损太大;孔底虚土没有清理干净。
(8)成孔后,不及时浇筑混凝土,孔壁长时间暴露,水分蒸发,孔壁土塌落。
(9)出现上层滞水造成塌孔。
(10)地质资料和必要的水文地质资料不够详细,对季节施工考虑不周。
3.预防措施(1) 仔细探明工程地质条件,尽可能避开可能引起大量塌孔的地点施工,如不能避开,则应选择其他施工方法。
(2) 施工前或施工过程中,对钻杆、钻头应经常进行检查,不符合要求的钻杆、钻头应及时更换。
根据不同的工程地质条件,选用不同型式的钻头。
(3)钻孔钻出的土应及时清理,提钻杆前,先把孔口的积土清理干净,防止孔口土回落到孔底。
(4)成孔后,尽可能防止人或车辆在孔口盖板上行走,以免扰动孔口土。
混凝土漏斗及钢筋笼应竖直地故人孔中,要小心轻放,防止把孔壁上碰塌掉到孔底。
当天成孔后必须当天灌完混凝土。
(5)对不同的工程地质条件,应选用不同的施工工艺。
一般来说提钻杆的施工工艺有以下三种:1)一次钻至设计标高后,在原位旋转片刻再停止旋转,静拔钻杆。
2)一次钻到设计标高以上1m左右,提钻甩土,然后再钻至设计标高后停止旋转,静拔钻杆。
3)钻至设计标高后,边旋转边提钻杆。
(6)成孔后应及时浇筑混凝土。
(7)干作业成孔,地质和水文地质应详细描述,如遇有上层滞水或在雨季施工时,应预先找出解决塌孔的措施,以保证虚土厚度满足设计要求。
(8)钢筋笼的制作应在允许偏差范围内,以免变形过大,吊放时碰刮孔壁造成虚土超标,同时应在放笼后浇筑混凝土前,再测虚土厚度,如超标应及时处理。
4.治理方法(1)在同一孔内用本条预防措施(5)中第一种方法做二次或多次投钻。
(2)用勺钻清理孔底虚土。
(3)孔底虚土是砂或砂卵石时,可先采用孔底灌浆拌合,然后再灌混凝土。
(4)采用孔底压力灌浆法、压力灌混凝土法及孔底夯实法解决。
(二)桩身混凝土质量差1.现象桩身表面有蜂窝、空洞,桩身夹土、分段级配不均匀,浇筑混凝土后的桩顶浮浆过多。
2.原因分析(1) 混凝土浇筑时没有按操作工艺边灌边振捣,或只在桩顶部振捣,下部没有振捣,使混凝土不密实,出现蜂窝、空洞等现象。
(2)浇筑混凝土时,孔壁受到振动,使孔壁土塌落同混凝土一起灌入孔中,造成桩身夹土。
(3)混凝土浇筑一半后,放钢筋笼时碰撞孔壁使士掉入孔内,再继续浇筑混凝土,造成桩身夹土。
(4)每盘混凝土的搅拌时间或加水量不一致,造成坍落度不均匀,和易性不好,故混凝土浇筑时有离析现象,使桩身出现分段不均匀阶情况。
(5)拌制混凝土的水泥过期,骨料含泥量大或不符合要求,混凝土配合比不当,造成桩身强度低。
(6)浇筑混凝土时,孔口未放铁板或漏斗,会使孔口浮土混入。
3.预防措施(1) 严格按照混凝土操作规程施工。
为了保证混凝土和易性,可掺入外加剂等。
严禁把土及杂物和在混凝土中一起灌入孔内。
(2)浇筑混凝土前必须先放好钢筋笼,避免在浇筑混凝土过程中吊放钢筋笼。
(3)浇筑混凝土前,先在孔口放好铁板或漏斗,以防止回落土掉入孔内。
(4)雨季施工孔口要做围堰,防止雨水灌孔影响质量。
(5)桩孔较深时,可吊放振捣捧振捣,以保证桩底部密实度。
4.治理方法(1)如情况不严重且单桩承载力不大,则可与设计研究采取加大承台梁的办法解决。
(2)如有严重质量问题,则按“桩身断裂”的治理方法处理。
(3)按照浇筑混凝土的质量要求,除要做标准养护混凝土试块,还要在现场做试块(按照有关规范执行),以验证所浇筑的混凝土质量,并为今后补救措施提供依据。
(4)浇筑混凝土时,应随浇灌随振捣,每次浇灌高度不得超过1.5m;大直径桩振捣应至少插入2 个位置,振捣时间不少于30s。
(三)塌孔1.现象成孔后,孔壁局部塌落。
2.原因分析(1)在有砂卵石、卵石或流塑淤泥质土夹层中成孔,这些土层不能直立而塌落。
(2)局部有上层滞水渗漏作用,使该层土坍塌。
(3)成孔后没有及时浇筑混凝土。
(4)出现饱和砂或干砂的情况下也易塌孔。
3.预防措施(1) 在砂卵石、卵石或流塑淤泥质土夹层等地基土处进行桩基施工时,应尽可能不采用干作业钻孔灌注桩方案,而应采用人工挖孔并加强护壁的施工方法或湿作业施工法。
(2)在遇有上层滞水可能造成的塌孔时,可采用以下两种办法处理。
1)在有上层滞水的区域内采用电渗井降水。
1)在有上层滞水的区域内采用电渗井降水。
2)正式钻孔前一星期左右,在有上层滞水区域内,先钻若干个孔,深度透过隔水层到砂层,在孔内填进级配卵石,让上层滞水渗漏到下面的砂卵石层,然后再进行钻孔灌注桩施工。
(3)为核对地质资料,检验设备、施工工艺以及设计要求是否适宜,钻孔桩在正式施工前,宜进行“试成孔”,以便提前做出相应的保证正常施工措施。
4.治理方法(1)先钻至塌孔以下1—2m,用豆石混凝土或低强度等级混凝土(C10)填至塌孔以上1m,待混凝土初凝后,使填的混凝土起到护圈作用,防止继续坍塌,再钻至设计标高。
也可采用3:7 灰土夯实代替混凝土。
(2)钻孔底部如有砂卵石、卵石造成的塌孔,可采用钻深的办法,保证有效桩长满足设计要求。
(3)成孔后要立即浇筑混凝土。
(4)成孔后要立即浇筑混凝土。
(5)采用中心压灌水泥浆护壁工法,可解决滞水所造成的塌孔问题。
(四)钻进困难1.现象钻进时很困难,甚至钻不进。
2.原因分析(1)遇有坚硬土层,如硬塑粉质粘土、灰土;或有地下障碍物,如石块、混凝土块等。
(2)钻机功率不够,钻头的倾角、转速选择不合适。
(3)钻进速度太快或钻杆倾斜太大,造成鳖钻,因而钻不进去。
3.预防措施(1)同“塌孔”的预防措施(1)。
(2)根据工程地质条件,选择合适的钻机、钻头及转速。
(3)施工时钻杆要直,并控制钻进速度。
4.治理方法(1) 如石头、混凝土等障碍物埋得不深,可提出钻杆,清理完障碍物后重新钻进。
遇有理得较深的大块障碍物,如不易挖出,可拔出钻杆,在孔内填进砂土或素土,同设计人员协商,改变桩位,躲过障碍物再钻。
如实在无法改变桩位,可用带合金钢钻头的牙轮钻或筒钻,把石块或混凝土块磨透取出;也可用少量炸药爆破,取出碎块后重新钻进。
(2)对于饱和粘性土层,可采用慢速高扭矩钻机进行钻孔;对于硬塑粉质粘土或灰土之类的硬土层,除采用上述钻机外,还需采用钻硬土的伞型钻。
在硬土层中钻孔时,可适当在孔中加水,一方面防止钻头过热,同时润滑和软化土层,加快钻进速度。
(3)遇到干硬粘土层,当钻至该土层时,钻出一定量的孔,然后灌入定量的自来水,使其渗入1~2d,再继续钻入,依次循环穿过次层为止。
(五)孔倾斜1.现象桩孔垂直偏差大于规范要求的1/100。
2.原因分析(1)地下遇有坚硬大块障碍物,把钻杆挤向一边。
(2)地面不平,桩架导向杆不垂直,稳钻杆时没有稳直。
(3)钻杆不直,尤其是两节钻杆不在同一轴线上,钻头的定位尖与钻杆中心线不在同一轴线上。
3.预防措施(1)同“钻进困难”的治理方法(1)。
(2)不符合要求的钻杆及钻头不应使用,或及时更换。
(3)同“桩身断裂”预防措施(2)及“桩身倾斜”的预防措施(1)。
4.治理方法(1)对严重倾斜的桩孔,应用素土填死夯实,然后重新钻子。
(2)同“钻进困难”的治理方法(1)。
(六)扩孔底虚土多1.现象扩孔底虚土超过规范规定过多。
2.原因分析扩孔底虚土多的原因主要来自两方面。
(1) 清孔没有清理干净,清孔时要求扩孔刀片比原扩孔时位置约低5cm“扫膛”一次,而施工时没有做到这一点,有时反而比原扩孔位置高。
这就使原扩孔时留在孔底的虚土不能清理干净。
(2)同“孔底虚土多”的原因分析(1)、(3)、(5)、(6)。
3.预防措施(1)施工中严格执行施工操作规程,采用合理的施工工艺,把好质量关。
(2)同“孔底虚土多”的预防措施(1)、(3)、(4)。
(3)根据电流值或油压值,随时调节扩子L 刀片削土量,防止出现超荷现象。
(4)在扩底过程中,如遇地下水或塌孔等情况,应会同有关单位研究处理。
4.治理方法虚土过多时,应重新进行清孔,直到满足规范要求为止。
(七)孔形不完整1.现象孔形不符合设计要求,出现豁口、“梅花”孔等情况。
2.原因分析(1)钻直孔时,孔的垂直偏差过大或孔径小于扩孔器直径,造成在放扩孔器时破坏了孔形。
(2)扩孔时,由于切削土量过多,储土筒内储存不下而存于扩孔刀片中,致使刀片收不拢,在强制提出扩孔器时破坏了孔形。
(3)扩孔器发生故障或扩孔刀片连杆机构中夹有石子,使扩孔刀片合不拢,提出扩孔器时破坏了孔形。
(4)由于地质原因出现塌孔或缩孔等现象。
3.预防措施(1) 钻直孔时严格要求孔必须垂直,并且孔径应略大于扩孔器的直径,如钻杆直径小于扩孔器直径时,应及时更换。
(1) 扩孔刀片应缓慢张开,每次扩孔切削的土量以储土筒填满为止,不可多切削土,致使扩孔刀片合不拢。
一次扩孔达不到设计实用标准文案要求时,可进行二次或多次扩孔。
(2) 每次提出扩孔器清理储土筒内土的同时,应仔细清理扩孔器连杆机构部位的土,并检查扩孔刀片的动力源是否安全可靠。
