干作业成孔灌注桩质量控制(建筑类别)
- 格式:doc
- 大小:46.50 KB
- 文档页数:11
灌注桩质量控制标准一、引言灌注桩是一种常用的地基处理方法,广泛应用于建筑、桥梁、港口、水利等工程领域。
为了确保灌注桩的质量,提高工程的安全性和可靠性,制定灌注桩质量控制标准是必要的。
本文将详细介绍灌注桩的质量控制标准,包括灌注桩的设计要求、施工工艺、材料要求、施工质量检验等内容。
二、设计要求1. 灌注桩的设计应符合相关国家或行业标准,如《桩基与基坑支护技术规范》等。
2. 灌注桩的设计应满足工程的承载力、变形和稳定性等要求。
3. 灌注桩的设计应考虑地质条件、荷载特点、施工工艺等因素。
三、施工工艺1. 灌注桩施工前,应对施工现场进行勘察,确保地质条件符合设计要求。
2. 灌注桩施工应按照设计要求进行,包括桩径、桩长、钢筋布置等。
3. 灌注桩施工应采用适当的施工工艺,如钻孔灌注桩、静压灌注桩等。
4. 灌注桩施工中应注意施工现场的安全,采取必要的安全措施,如设置警示标志、围挡等。
四、材料要求1. 灌注桩所使用的水泥应符合国家标准,具有良好的凝结性和强度。
2. 灌注桩所使用的钢筋应符合国家标准,具有足够的抗拉强度和耐腐蚀性。
3. 灌注桩所使用的砂、石等填料应符合国家标准,具有良好的稳定性和排水性能。
五、施工质量检验1. 灌注桩施工过程中应进行质量检验,包括桩孔的钻进质量、灌注过程的控制等。
2. 灌注桩施工完成后,应进行质量验收,包括桩身的垂直度、桩顶标高等。
3. 灌注桩的质量检验应符合相关国家或行业标准,如《地基与基础工程验收规范》等。
六、质量控制要点1. 灌注桩施工前应制定详细的施工方案,并进行技术交底和安全教育。
2. 灌注桩施工过程中应严格按照设计要求和施工工艺进行,确保施工质量。
3. 灌注桩施工现场应设置专人负责施工质量的监督和检查。
4. 灌注桩施工完成后应及时进行质量验收,确保工程质量符合要求。
七、总结灌注桩质量控制标准是确保灌注桩工程质量的重要依据,本文详细介绍了灌注桩的设计要求、施工工艺、材料要求、施工质量检验等内容。
灌注桩质量控制标准一、引言灌注桩作为一种常用的地基处理方法,在建筑工程中起着重要的作用。
为了确保灌注桩的质量,需要制定相应的质量控制标准。
本文将详细介绍灌注桩质量控制标准的要求和相关内容。
二、灌注桩质量控制标准的目的灌注桩质量控制标准的目的是确保灌注桩的设计、施工和验收符合规范要求,保证灌注桩的质量稳定可靠,满足工程的使用要求。
三、灌注桩质量控制标准的适用范围本标准适用于各类建筑工程中的灌注桩施工,包括但不限于土建工程、桥梁工程、水利工程等。
四、灌注桩质量控制标准的要求1. 设计要求灌注桩的设计应符合现行的相关规范和标准要求,包括但不限于《建筑混凝土结构设计规范》、《地基与基础工程施工质量验收规范》等。
设计应合理选取灌注桩的类型、尺寸、布置等参数,并考虑工程实际情况进行合理调整。
2. 施工要求(1)材料要求:灌注桩所使用的材料应符合相关国家标准,包括但不限于水泥、砂、石等。
材料的质量应经过严格检验,不得使用劣质材料。
(2)设备要求:施工过程中所使用的设备应符合安全、可靠、合理的要求。
设备应经过检验和维护,确保其正常运行。
(3)施工工艺:施工过程中应按照设计要求,采用合理的施工工艺进行施工。
包括桩基开挖、孔壁处理、钢筋布置、混凝土浇筑等环节。
每个环节都应严格按照规范要求进行操作,确保施工质量。
(4)施工质量控制:施工过程中应进行质量控制,包括现场巡检、材料检验、设备检查等。
对于施工过程中出现的问题,应及时进行整改和处理。
3. 验收要求灌注桩的验收应符合相关规范和标准的要求。
验收包括但不限于外观检查、尺寸测量、质量检验等。
验收应由专业验收人员进行,并出具相应的验收报告。
五、灌注桩质量控制标准的实施灌注桩质量控制标准的实施应由相关部门进行监督和管理。
施工单位应按照标准要求进行施工,配合验收人员进行验收工作。
监督部门应加强对施工单位的监督和检查,确保施工质量符合要求。
六、灌注桩质量控制标准的效果评估为了评估灌注桩质量控制标准的实施效果,应定期进行质量评估。

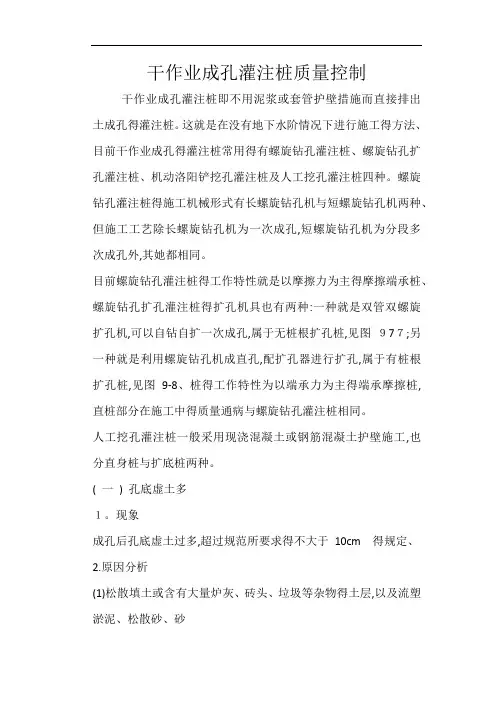

干作业成孔灌注桩质量控制干作业成孔灌注桩即不用泥浆或套管护壁措施而直接排出土成孔得灌注桩。
这就是在没有地下水阶情况下进行施工得方法、目前干作业成孔得灌注桩常用得有螺旋钻孔灌注桩、螺旋钻孔扩孔灌注桩、机动洛阳铲挖孔灌注桩及人工挖孔灌注桩四种。
螺旋钻孔灌注桩得施工机械形式有长螺旋钻孔机与短螺旋钻孔机两种、但施工工艺除长螺旋钻孔机为一次成孔,短螺旋钻孔机为分段多次成孔外,其她都相同。
目前螺旋钻孔灌注桩得工作特性就是以摩擦力为主得摩擦端承桩、螺旋钻孔扩孔灌注桩得扩孔机具也有两种:一种就是双管双螺旋扩孔机,可以自钻自扩一次成孔,属于无桩根扩孔桩,见图977;另一种就是利用螺旋钻孔机成直孔,配扩孔器进行扩孔,属于有桩根扩孔桩,见图9-8、桩得工作特性为以端承力为主得端承摩擦桩,直桩部分在施工中得质量通病与螺旋钻孔灌注桩相同。
人工挖孔灌注桩一般采用现浇混凝土或钢筋混凝土护壁施工,也分直身桩与扩底桩两种。
( 一) 孔底虚土多1。
现象成孔后孔底虚土过多,超过规范所要求得不大于10cm得规定、2.原因分析(1)松散填土或含有大量炉灰、砖头、垃圾等杂物得土层,以及流塑淤泥、松散砂、砂卵石、卵石夹层等土中,成孔后或成孔过程中土体容易塌落、(2) 钻杆加工不直或在使用过程中变形,钻杆连接法兰不平,使钻杆拼接后弯曲。
因此钻杆在钻进过程中产生晃动,造成孔径增大或局部扩大。
提钻时,土从叶片与孔壁之间得空隙掉落到孔底。
钻头及叶片得螺距或倾角太大,如在砂类土中钻孔,提钻时部分土易滑落孔底。
(3)孔口得土没有及时清理干净,甚至在孔口周围堆积有大量钻出得土,钻杆提出孔口后,孔口积土回落、(4)成孔后,孔口盖板没有益好,或在盖板上有人与车辆行走,孔口土被扰动而掉入孔中。
(5)放混凝土漏斗或钢筋笼时,孔口土或孔壁土被碰撞掉入孔内。
(6)成孔后没有及时浇筑混凝土,孔壁长时间暴露,被雨水冲刷及浸泡。
(7)施工工艺选择不当;钻杆、钻头磨损太大;孔底虚土没有清理干净。
灌注桩质量控制标准灌注桩是一种常用的地基处理方法,用于加固土层或提供承载力。
为了确保灌注桩的质量达到设计要求,需要制定相应的质量控制标准。
本文将详细介绍灌注桩质量控制标准的要求和步骤。
一、灌注桩质量控制标准的要求1. 桩身强度要求:灌注桩的桩身应具备足够的强度,以承受设计荷载。
桩身的强度要求应符合相关设计规范或标准。
2. 桩身直径和垂直度要求:灌注桩的桩身直径和垂直度应符合设计要求。
桩身直径的偏差和垂直度的偏差应在允许范围内。
3. 桩身质量要求:灌注桩的桩身应无裂缝、空洞、松散或其他缺陷。
桩身表面应平整、光滑,无明显的凹凸和毛刺。
4. 桩端质量要求:灌注桩的桩端应与土层紧密接触,形成良好的承载。
桩端的质量应无松散、空洞或其他缺陷。
5. 灌注材料要求:灌注桩的灌注材料应符合相关规范或标准。
灌注材料的配合比、强度和流动性等性能应满足设计要求。
6. 灌注过程要求:灌注桩的灌注过程应按照相关规范或标准进行。
灌注过程中应控制灌注速度、灌注压力和灌注深度等参数,以确保灌注桩的质量。
二、灌注桩质量控制标准的步骤1. 桩身强度检测:在灌注桩完成后,进行桩身强度检测。
可以采用静载试验、动载试验或无损检测等方法,评估桩身的承载能力。
2. 桩身直径和垂直度检测:在灌注桩完成后,进行桩身直径和垂直度检测。
可以使用激光测量仪或其他测量设备,测量桩身直径和垂直度的偏差。
3. 桩身质量检测:在灌注桩完成后,对桩身进行质量检测。
可以使用超声波检测、钻孔取样等方法,检测桩身是否存在裂缝、空洞或其他缺陷。
4. 桩端质量检测:在灌注桩完成后,对桩端进行质量检测。
可以使用钻孔取样、桩端静载试验等方法,评估桩端与土层的接触情况。
5. 灌注材料质量检测:在灌注桩施工过程中,对灌注材料进行质量检测。
可以采集灌注材料样品,进行强度试验、流动性试验等,确保灌注材料符合要求。
6. 灌注过程监控:在灌注桩施工过程中,对灌注过程进行监控。
可以使用压力传感器、流量计等设备,实时监测灌注速度、灌注压力和灌注深度等参数。
灌注桩质量控制标准一、引言灌注桩是一种常见的基础工程施工技术,用于增加地基承载力、改善地基稳定性以及抵抗地震力等。
为了确保灌注桩的质量,需要制定相应的质量控制标准。
本文将详细介绍灌注桩质量控制的标准要求。
二、灌注桩质量控制标准1. 设计要求灌注桩的设计要求应符合相关国家标准和规范,包括桩径、桩长、桩身材料强度等。
设计要充分考虑地质条件、荷载要求和施工工艺等因素。
2. 施工准备(1)现场勘察:在施工前,进行详细的现场勘察,包括地质勘察、地下管线勘察等,以确保灌注桩施工的安全和可行性。
(2)材料准备:灌注桩施工所需的材料应符合相关标准,包括水泥、砂、石子等。
材料应具备合格证明,并进行质量检测。
3. 施工工艺(1)孔洞准备:根据设计要求,在地面上钻孔,孔径和孔深应符合设计要求。
孔洞应清理干净,确保无杂物和泥浆。
(2)钢筋加工:根据设计要求,对钢筋进行加工和预埋。
钢筋的直径、间距和长度应符合设计要求,并进行质量检测。
(3)灌注混凝土:采用适当的灌注方法,将预先配制好的混凝土灌注至孔洞中。
灌注过程中应注意混凝土的均匀性和密实性。
(4)桩顶处理:在灌注混凝土凝固后,对桩顶进行修整和处理,以确保桩顶的平整度和垂直度。
4. 质量检测(1)桩身质量检测:对灌注桩的桩身进行质量检测,包括桩径、桩长、钢筋间距等。
检测方法可以采用无损检测、超声波检测等技术手段。
(2)桩顶质量检测:对灌注桩的桩顶进行质量检测,包括平整度、垂直度等。
检测方法可以采用水平仪、测量仪器等。
(3)混凝土质量检测:对灌注混凝土进行质量检测,包括强度、密实度等。
检测方法可以采用取样检测、试块试验等。
5. 质量控制记录在施工过程中,应及时记录各项质量控制数据,包括孔洞准备记录、钢筋加工记录、灌注混凝土记录等。
记录应包括日期、施工人员、检测结果等信息,并进行归档保存。
6. 现场质量管理(1)施工人员:施工人员应持有相关资质证书,并具备相应的施工经验。
施工人员应按照标准要求进行操作,确保施工质量。
灌注桩质量控制标准灌注桩是一种常用的地基处理方法,用于加固土壤或者岩石地层,提高地基的承载力和稳定性。
为了确保灌注桩的质量,需要制定一套严格的质量控制标准。
以下是灌注桩质量控制标准的详细内容:1. 材料要求:1.1 水泥:采用标号为XXX的普通硅酸盐水泥,符合国家标准GB/T XXXX 的要求。
1.2 砂:采用符合国家标准GB/T XXXX的细砂。
1.3 石:采用符合国家标准GB/T XXXX的碎石。
1.4 水:采用清洁无污染的自然水源或者符合国家标准GB/T XXXX的水源。
2. 设备要求:2.1 钻机:使用符合国家标准GB/T XXXX的钻机,保证操作平稳、可靠。
2.2 搅拌机:使用符合国家标准GB/T XXXX的搅拌机,确保混合均匀。
2.3 灌注桩模具:采用符合国家标准GB/T XXXX的模具,确保灌注桩的形状和尺寸符合设计要求。
2.4 测量仪器:使用符合国家标准GB/T XXXX的测量仪器,确保测量数据准确可靠。
3. 施工工艺要求:3.1 钻孔:按照设计要求进行钻孔,保证孔径和孔深符合要求。
3.2 清孔:在钻孔完成后,采用清洗和吹扫等方法将孔内的泥浆、碎石等杂质清除干净。
3.3 搅拌灌注:根据设计要求,将水泥、砂、石和水按照一定比例放入搅拌机中进行搅拌,确保混合均匀。
3.4 灌注桩成型:将搅拌好的混凝土灌注到模具中,确保灌注桩的形状和尺寸符合设计要求。
3.5 固化养护:灌注桩成型后,进行养护,保持适宜的湿度和温度,确保混凝土的强度和稳定性。
4. 质量检验要求:4.1 强度检验:在灌注桩固化养护后的一定时间内,采集样品进行强度检验,确保达到设计要求的强度等级。
4.2 外观检验:对灌注桩进行外观检验,检查是否存在裂缝、砂眼、蜂窝等表面缺陷。
4.3 尺寸检验:对灌注桩的尺寸进行检验,确保符合设计要求的长度、直径或者截面尺寸。
4.4 钢筋检验:如设计要求使用了钢筋加固的灌注桩,需进行钢筋的质量检验,确保符合设计要求的强度和规格。
灌注桩质量控制标准一、引言灌注桩是一种常用的地基处理方法,广泛应用于建造工程和桥梁工程中。
为了确保灌注桩的质量,需要制定一套科学、合理的质量控制标准。
本文将详细介绍灌注桩质量控制标准的内容要求和相关指标。
二、灌注桩质量控制标准的内容要求1. 施工前准备在进行灌注桩施工前,必须进行充分的施工前准备工作,包括但不限于以下内容:- 桩基设计方案的审查与确认;- 灌注桩施工方案的编制;- 施工现场的勘察和准备工作,如场地平整、排水设施等;- 施工材料的检验和验收。
2. 施工工艺要求灌注桩的施工工艺是保证灌注桩质量的关键,应满足以下要求:- 桩孔的准确定位和尺寸控制;- 桩孔底部的清理和处理;- 桩筒的安装和沉管;- 灌注桩混凝土的浇筑和振捣;- 桩顶的处理和保护。
3. 施工质量控制指标为了确保灌注桩的质量,需要对施工过程中的关键环节进行质量控制,并制定相应的控制指标。
以下为常见的施工质量控制指标:- 桩孔的垂直度和偏斜度要求;- 桩孔的直径和深度控制;- 桩筒的安装质量要求,包括桩筒的垂直度、偏斜度和间距;- 灌注桩混凝土的强度和密实度要求;- 桩顶的平整度和标高控制。
4. 施工质量检测与验收为了确保灌注桩的质量,需要进行质量检测与验收工作。
常见的质量检测与验收内容包括:- 灌注桩混凝土的抗压强度检测;- 桩孔的尺寸和垂直度检测;- 桩筒的安装质量检测;- 桩顶的平整度和标高检测。
三、灌注桩质量控制标准的执行与管理为了确保灌注桩质量控制标准的有效执行和管理,需要进行以下工作:1. 施工组织与管理- 制定详细的施工组织设计和施工管理方案;- 负责施工现场的安全管理和质量管理;- 定期组织施工人员进行技术培训和交流。
2. 质量控制与监督- 设立专门的质量控制部门,负责施工质量的监督与控制;- 制定质量控制计划和检查标准,定期进行质量检查和验收;- 对施工过程中浮现的问题及时进行整改和处理。
3. 施工记录与档案管理- 建立完善的施工记录和档案管理制度;- 对施工过程中的关键节点进行记录和备份;- 对施工质量检测和验收结果进行归档和保存。
灌注桩质量控制标准引言概述:灌注桩是一种常见的地基处理方法,广泛应用于建造工程中。
为了确保灌注桩的质量,制定和遵守一定的质量控制标准是非常重要的。
本文将从五个大点来阐述灌注桩质量控制标准的内容。
正文内容:1. 灌注桩的基本要求1.1 桩的直径和长度:灌注桩的直径和长度是根据工程设计要求来确定的。
直径和长度的选择应考虑到地基的承载能力和结构的荷载要求。
1.2 桩身的质量:灌注桩的桩身应具有足够的强度和稳定性,以承受设计荷载。
桩身的质量控制包括混凝土的配合比、拌和工艺、浇筑方式等方面。
2. 灌注桩施工工艺控制2.1 桩孔的准确定位:灌注桩的质量控制首先要求桩孔的准确定位,以确保桩的位置和间距满足设计要求。
2.2 钢筋的布置:灌注桩中的钢筋布置应符合设计要求,以提供足够的强度和刚度。
2.3 混凝土的浇筑:混凝土的浇筑过程需要控制浇筑速度、振捣方式和浇筑高度,以确保混凝土的均匀性和密实性。
3. 灌注桩的质量检测3.1 钢筋的质量检测:钢筋的质量检测包括验收合格证明、钢筋直径和强度的检测等。
3.2 混凝土的质量检测:混凝土的质量检测包括强度、密实度、坍落度等指标的检测。
3.3 桩身的质量检测:桩身的质量检测包括桩身的强度、稳定性、直径和长度的检测等。
4. 灌注桩施工中的质量控制措施4.1 施工人员的培训:施工人员应接受相关培训,熟悉灌注桩的施工工艺和质量控制要求。
4.2 施工设备的选择和维护:选择适当的施工设备,并进行定期检修和维护,以确保施工质量。
4.3 施工过程的监控:对施工过程进行实时监控,及时发现和解决质量问题。
5. 灌注桩质量验收标准5.1 强度标准:灌注桩的强度应符合设计要求,可以通过抗压强度试验进行检测。
5.2 稳定性标准:灌注桩的稳定性应符合设计要求,可以通过静载试验和动力触探进行检测。
5.3 其他标准:灌注桩的直径、长度、钢筋质量等也需要符合相应的设计要求。
总结:灌注桩质量控制标准的内容主要包括灌注桩的基本要求、施工工艺控制、质量检测、施工中的质量控制措施和质量验收标准。
干作业成孔灌注桩施工技术及控制措施探讨张卫星发布时间:2023-05-10T02:55:45.187Z 来源:《建筑创作》2023年5期作者:张卫星[导读] 随着城市现代化建设的不断推进,可供使用的城市土地建设面积越来越紧张,由于其地下空间开发面积大,深基础越来越常见,对桩基的施工质量要求也越来越高。
干作业成孔灌注桩由于其能在没有其他设备辅助下进行移动,并且现场施工噪声小、定位准确、施工进度快、同条件下施工的桩基承载力高、适用地层广泛等优点得到了工程界的青睐。
本文结合具体工程案例首先介绍了灌注桩施工时孔桩容易塌孔的问题,分别在孔口采用 C15低标号混凝土进行填充处理,并在孔内采用膨润泥土护壁直至成孔,成孔效果良好,并节省了施工成本,提高了施工效率。
河北群发土木工程有限公司河北石家庄 050000摘要:随着城市现代化建设的不断推进,可供使用的城市土地建设面积越来越紧张,由于其地下空间开发面积大,深基础越来越常见,对桩基的施工质量要求也越来越高。
干作业成孔灌注桩由于其能在没有其他设备辅助下进行移动,并且现场施工噪声小、定位准确、施工进度快、同条件下施工的桩基承载力高、适用地层广泛等优点得到了工程界的青睐。
本文结合具体工程案例首先介绍了灌注桩施工时孔桩容易塌孔的问题,分别在孔口采用 C15低标号混凝土进行填充处理,并在孔内采用膨润泥土护壁直至成孔,成孔效果良好,并节省了施工成本,提高了施工效率。
关键词:干作业;泥土护壁;灌注桩;施工技术;控制措施引言在基础施工中干作业成孔灌注桩在环境影响下施工时往往容易出现孔底沉渣厚度难以控制、桩身夹泥等质量问题,需在施工过程中严格控制。
目前尤其是在渣土地区施工成孔灌注桩的经验不足,孔口周边为无黏性渣石土,孔隙率高强度低,在进行干作业成孔时易出现塌孔问题。

1 工程概况某工程总用地面积为18.3万 m2,折合18.3 ha,总建筑面积16.3万 m2,图1为本工程的建设效果。
干作业旋挖机械成孔灌注桩桩基施工质量控制发表时间:2020-06-16T10:40:19.147Z 来源:《城镇建设》2020年8期作者:盛文雷[导读] 随着我国建筑工业化的持续发展,城镇工程建设效率明显提高摘要:随着我国建筑工业化的持续发展,城镇工程建设效率明显提高,其中基础工程在建设工程中占比较大。
旋挖钻机因其具有施工速度快、操作灵活方便、安全性能高、环境污染少等优点,已被广泛应用于桩基工程施工。
关键词:干作业旋挖、灌注桩、质量控制西南地区地貌特征多山地、高原,工程建设场地受地势影响较大,施工临时用地较少。
干作业旋挖钻机是目前比较先进的一种履带自行式钻孔机械,它施工速度快、操作灵活方便、适应地质范围比较广,无需泥浆护壁,不必设泥浆池、节约用地,同时还具有安全性能高、环境污染少等优点。
1干作业旋挖机械成孔灌注桩施工工艺干作业旋挖施工是利用钻杆带动钻头旋转破碎岩土,并直接将土屑装入钻斗内、土屑装满钻斗后,再由钻机提升装置和伸缩钻杆将钻斗提出孔外卸土,这样循环往复、不断地出土卸土,直至钻达设计深度。
干作业旋挖机械成孔灌注桩的施工工艺流程为:场地准备桩位放线钻孔出渣成孔尺寸检查清孔钢筋笼制作吊装混凝土灌筑成桩。
2干作业旋挖机械成孔灌注桩施工质量控制2.1场地准备,场地布置应科学合理,能够合理组织运输,临时场地的占用应符合施工流程要求,减少相互干扰。
场地平整后,地基承载力、平整度应符合设计要求。
合理规划旋挖钻机行驶路线,尽量少占用施工场地,孔桩间应修一条临时道路,并进行整平硬化,确保施工机械设备、车辆能正常作业。
场地临时道路必须硬化,并应设置畅通的排水系统,必须满足运输和消防要求,要把仓库、材料加工棚、堆场和施工点贯穿起来。
各施工桩周围应开挖排水沟,并就近接入场地道路的排水系统。
2.2桩位放线,测量放线应遵循由整体到局部的原则,先建立建筑物施工控制网,以平面控制网的控制桩为基础,测设建筑物的主轴线,再根据轴线控制桩进行桩位放线。
干作业成孔灌注桩质量控制
干作业成孔灌注桩即不用泥浆或套管护壁措施而直接排出土成孔的灌注桩。
这是在没有地下水阶情况下进行施工的方法。
目前干作业成孔的灌注桩常用的有螺旋钻孔灌注桩、螺旋钻孔扩孔灌注桩、机动洛阳铲挖孔灌注桩及人工挖孔灌注桩四种。
螺旋钻孔灌注桩的施工机械形式有长螺旋钻孔机和短螺旋钻孔机两种。
但施工工艺除长螺旋钻孔机为一次成孔,短螺旋钻孔机为分段多次成孔外,其他都相同。
目前螺旋钻孔灌注桩的工作特性是以摩擦力为主的摩擦端承桩。
螺旋钻孔扩孔灌注桩的扩孔机具也有两种:一种是双管双螺旋扩孔机,可以自钻自扩一次成孔,属于无桩根扩孔桩,见图977;另一种是利用螺旋钻孔机成直孔,配扩孔器进行扩孔,属于有桩根扩孔桩,见图9-8。
桩的工作特性为以端承力为主的端承摩擦桩,直桩部分在施工中的质量通病与螺旋钻孔灌注桩相同。
人工挖孔灌注桩一般采用现浇混凝土或钢筋混凝土护壁施工,也分直身桩和扩底桩两种。
(一)孔底虚土多
1.现象
成孔后孔底虚土过多,超过规范所要求的不大于10cm 的规定。
2.原因分析
(1)松散填土或含有大量炉灰、砖头、垃圾等杂物的土层,以及流
塑淤泥、松散砂、砂
卵石、卵石夹层等土中,成孔后或成孔过程中土体容易塌落。
(2) 钻杆加工不直或在使用过程中变形,钻杆连接法兰不平,使钻杆拼接后弯曲。
因此钻杆在钻进过程中产生晃动,造成孔径增大或局部扩大。
提钻时,土从叶片和孔壁之间的空隙掉落到孔底。
钻头及叶片的螺距或倾角太大,如在砂类土中钻孔,提钻时部分土易滑落孔底。
(3)孔口的土没有及时清理干净,甚至在孔口周围堆积有大量钻出的土,钻杆提出孔口后,孔口积土回落。
(4)成孔后,孔口盖板没有益好,或在盖板上有人和车辆行走,孔口土被扰动而掉入孔中。
(5)放混凝土漏斗或钢筋笼时,孔口土或孔壁土被碰撞掉入孔内。
(6)成孔后没有及时浇筑混凝土,孔壁长时间暴露,被雨水冲刷及浸泡。
(7)施工工艺选择不当;钻杆、钻头磨损太大;孔底虚土没有清理干净。
(8)成孔后,不及时浇筑混凝土,孔壁长时间暴露,水分蒸发,孔壁土塌落。
(9)出现上层滞水造成塌孔。
(10)地质资料和必要的水文地质资料不够详细,对季节施工考虑不周。
3.预防措施
(1) 仔细探明工程地质条件,尽可能避开可能引起大量塌孔的地点施工,如不能避开,则应选择其他施工方法。
(2) 施工前或施工过程中,对钻杆、钻头应经常进行检查,不符合要求的钻杆、钻头应及时更换。
根据不同的工程地质条件,选用不同型式的钻头。
(3)钻孔钻出的土应及时清理,提钻杆前,先把孔口的积土清理干净,防止孔口土回落到孔底。
(4)成孔后,尽可能防止人或车辆在孔口盖板上行走,以免扰动孔口土。
混凝土漏斗及钢筋笼应竖直地故人孔中,要小心轻放,防止把孔壁上碰塌掉到孔底。
当天成孔后必须当天
灌完混凝土。
(5)对不同的工程地质条件,应选用不同的施工工艺。
一般来说提钻杆的施工工艺有以下三种:
1)一次钻至设计标高后,在原位旋转片刻再停止旋转,静拔钻杆。
2)一次钻到设计标高以上1m左右,提钻甩土,然后再钻至设计标高后停止旋转,静拔钻杆。
3)钻至设计标高后,边旋转边提钻杆。
(6)成孔后应及时浇筑混凝土。
(7)干作业成孔,地质和水文地质应详细描述,如遇有上层滞水或在雨季施工时,应预先找出解决塌孔的措施,以保证虚土厚度满足设计要求。
(8)钢筋笼的制作应在允许偏差范围内,以免变形过大,吊放时碰
刮孔壁造成虚土超标,同时应在放笼后浇筑混凝土前,再测虚土厚度,如超标应及时处理。
4.治理方法
(1)在同一孔内用本条预防措施(5)中第一种方法做二次或多次投钻。
(2)用勺钻清理孔底虚土。
(3)孔底虚土是砂或砂卵石时,可先采用孔底灌浆拌合,然后再灌混凝土。
(4)采用孔底压力灌浆法、压力灌混凝土法及孔底夯实法解决。
(二)桩身混凝土质量差
1.现象
桩身表面有蜂窝、空洞,桩身夹土、分段级配不均匀,浇筑混凝土后的桩顶浮浆过多。
2.原因分析
(1) 混凝土浇筑时没有按操作工艺边灌边振捣,或只在桩顶部振捣,下部没有振捣,使混凝土不密实,出现蜂窝、空洞等现象。
(2)浇筑混凝土时,孔壁受到振动,使孔壁土塌落同混凝土一起灌入孔中,造成桩身夹土。
(3)混凝土浇筑一半后,放钢筋笼时碰撞孔壁使士掉入孔内,再继续浇筑混凝土,造成桩身夹土。
(4)每盘混凝土的搅拌时间或加水量不一致,造成坍落度不均匀,和易性不好,故混凝土浇筑时有离析现象,使桩身出现分段不均。
