风电项目管理及达标投产复检检查表
- 格式:doc
- 大小:1.75 MB
- 文档页数:73
风电工程达标投产自检和考复核表(参照式样)考核项目:标准分:扣分:得分率:年月日条文解释:1.可利用率(以6个月为一个时间段):风力发电机组可利用率的计算方法如下:可利用率=[1-(A-B)/(4380-B)]×100%其中:A表示(不包括待机时间的)停机小时数B表示非风机故障照成的停机小时数停机小时数B包括以下情况:·电网故障(电网参数在技术规范范围之外)·气象条件(包括风况和环境温度)超出技术规范规定的运行范围·不可抗力·合理的例行维护时间(不超过80小时/台年)·主动或误操作停机以上情况如有两种或者两种以上同时发生,只计其中较长一种情况。
2.生产期:每台风机完成240小时设备考核期之时即进入生产期。
达标投产考核的生产期统计指标是每台风机完成240小时设备考核期后半年的统计值。
3.考核期:每台风电机组安装、调试完毕后,应提交安装、调试报告,经审核同意后进入考核期。
每台风电机组连续、稳定、无故障运行240日历小时,并且在此期间如出现额定风速,机组达到额定出力。
如果在240日历小时期内,没有出现额定风速,则试运行顺延120小时,如果仍然未出现额定风速,机组运行正常,达到合同规定的保证值,则视为合格。
下列2种情况不计入240小时的时间内,同时240小时的时间记录不因停机而中断:·电网故障(电网参数在技术规范范围之外)或调度命令而造成的停机时间;·气象条件(包括风况和环境温度)超出技术规范规定的运行范围的时间。
以确保风电机组净可靠的运行时间为240小时。
如果风电机组的运行因为设备某个缺陷而中断,应对此缺陷立即进行处理,但该风电机组的运行重新计时,直至持续运行240小时完成。
4、增加高强螺栓试验和检测依据《钢结构工程施工质量验收规范》(GB50205--2001)规定对高强螺栓按螺栓生产批次抽检率送有资质的检测机构进行试验和检测。

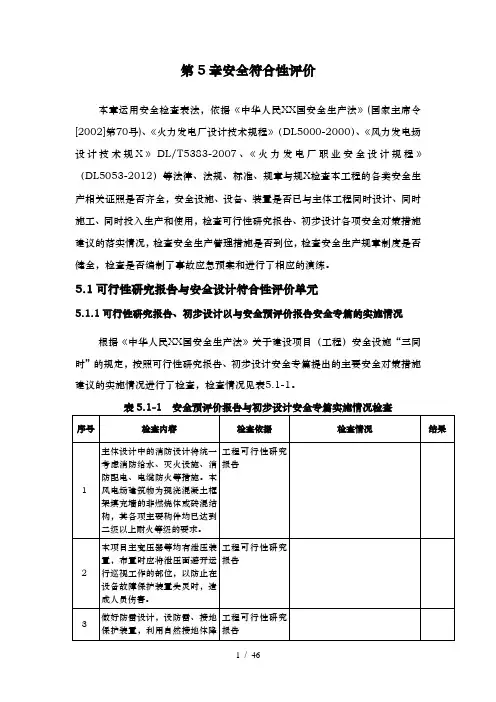

第5章安全符合性评价本章运用安全检查表法,依据《中华人民XX国安全生产法》(国家主席令[2002]第70号)、《火力发电厂设计技术规程》(DL5000-2000)、《风力发电场设计技术规X》DL/T5383-2007、《火力发电厂职业安全设计规程》(DL5053-2012)等法律、法规、标准、规章与规X检查本工程的各类安全生产相关证照是否齐全,安全设施、设备、装置是否已与主体工程同时设计、同时施工、同时投入生产和使用,检查可行性研究报告、初步设计各项安全对策措施建议的落实情况,检查安全生产管理措施是否到位,检查安全生产规章制度是否健全,检查是否编制了事故应急预案和进行了相应的演练。
5.1可行性研究报告与安全设计符合性评价单元5.1.1可行性研究报告、初步设计以与安全预评价报告安全专篇的实施情况根据《中华人民XX国安全生产法》关于建设项目(工程)安全设施“三同时”的规定,按照可行性研究报告、初步设计安全专篇提出的主要安全对策措施建议的实施情况进行了检查,检查情况见表5.1-1。
表5.1-1 安全预评价报告与初步设计安全专篇实施情况检查5.1.2 本节评价分析通过对本工程可行性研究报告和安全预评价报告提出的劳动安全与工业卫生对策措施,所有检查项目均满足要求。
5.2 总体布局与周边环境单元5.2.1总体布局与周边环境安全符合性评价本节根据《风力发电场设计技术规X》(DL/T5383-2007)、《风电场工程等级划分与设计安全标准》(FD002-2007)、《工业企业总平面设计规X》(GB50187-2012)、《工业企业厂内铁路、道路运输安全规程》(GB4387-2008)等进行总体布局安全性评价,结果见表5.2-1。
表5.2-1 厂址周边环境、总平面布局与厂区道路安全检查表5.2.2 本节评价分析经过现场符合性检查,总体布局与周边环境单元符合《风力发电场设计技术规X》、《风电场工程等级划分与设计安全标准》、《工业企业总平面设计规X》等相关标准的要求。
风电工程项目各阶段安全专项检查表
前期准备阶段安全专项检查表
记录编号:
注:对所有分包单位均要检查以上项,并在其入场施工前完成。
项目经理:安全工程师:
(签字)
检查日期:年月日

风机基础、变电站土建施工阶段安全专项检查表
记录编号:
项目经理:安全工程师:
(签字)
检查日期:年月日
风机设备吊装阶段安全专项检查表
记录编号:
项目经理:安全工程师:
(签字)
检查日期:年月日
线路架设及电气设备安装阶段安全专项检查表
记录编号:
项目经理:安全工程师:
(签字)
检查日期:年月日
单体试运阶段安全专项检查表
记录编号:
调试主管(项目经理):安全工程师:
(签字)
检查日期:年月日
工程项目安全文明施工情况检查测评表
备注:
1、本检查表与《安全工作例会及安全检查制度》文件中“××阶段安全专项检查表”内容上有重复。
在实际操作时,本检查表仅供新能源事业部安全检查时使用,“××阶段安全专项检查表”供各项目经理部自检时使用。
2、测评分总分为200分。
经检查评定达到150分为合格,180分为优秀。
发生一起安
风电工程项目各阶段安全专项检查表
全否定相为不合格,并扣除全年安全奖励。
3、季度安全文明施工检查按此表进行打分汇总,月度安全检查时测评分仅供参考使用。

风力发电工程达标投产风电机组工程质量检查验收表1.1 风电机组工程(基础部分)质量检查验收应按表1.1的规定进行。
表1.1 风电机组工程(基础部分)质量检查验收表
1.2 风电机组工程(安装部分)质量检查验收应按表1.2的规定进行。
表1.2 风电机组工程(安装部分)质量检查验收表
1.3 风电机组工程质量检查验收尚应符合下列规定:
1 风机基础混凝土无有害结构裂缝。
2 地基承载力、单桩承载力和桩身完整性检测结果必须符合设计要求。
3 风机基础相对沉降量符合《建筑变形测量规范》JGJ 8的规定;累计沉降量应符合设计要求。
4 风机基础环安装水平度偏差符合设计和设备厂家要求。
5 塔筒内爬梯应安装牢靠、速差安全滑轨顺直无错口。
6 塔筒各段跨接接地连线应接触良好。
7 变桨系统动作应正确,备用电源工作可靠。

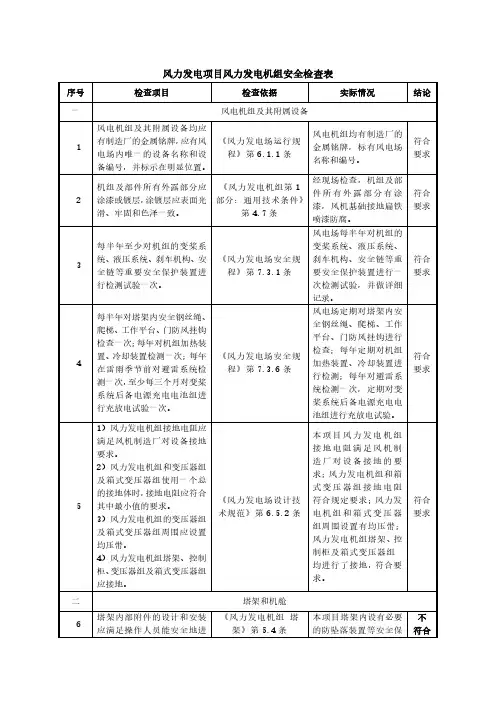

风力发电项目风力发电机组安全检查表序号检查项目检查依据实际情况结论一风电机组及其附属设备1风电机组及其附属设备均应有制造厂的金属铭牌,应有风电场内唯一的设备名称和设备编号,并标示在明显位置。
《风力发电场运行规程》第6.1.1条风电机组均有制造厂的金属铭牌,标有风电场名称和编号。
符合要求2机组及部件所有外露部分应涂漆或镀层,涂镀层应表面光滑、牢固和色泽一致。
《风力发电机组第1部分:通用技术条件》第4.7条经现场检查,机组及部件所有外露部分有涂漆,风机基础接地扁铁喷漆防腐。
符合要求3每半年至少对机组的变桨系统、液压系统、刹车机构、安全链等重要安全保护装置进行检测试验一次。
《风力发电场安全规程》第7.3.1条风电场每半年对机组的变桨系统、液压系统、刹车机构、安全链等重要安全保护装置进行一次检测试验,并做详细记录。
符合要求4每半年对塔架内安全钢丝绳、爬梯、工作平台、门防风挂钩检查一次;每年对机组加热装置、冷却装置检测一次;每年在雷雨季节前对避雷系统检测一次,至少每三个月对变桨系统后备电源充电电池组进行充放电试验一次。
《风力发电场安全规程》第7.3.6条风电场定期对塔架内安全钢丝绳、爬梯、工作平台、门防风挂钩进行检查;每年定期对机组加热装置、冷却装置进行检测;每年对避雷系统检测一次,定期对变桨系统后备电源充电电池组进行充放电试验。
符合要求51)风力发电机组接地电阻应满足风机制造厂对设备接地要求。
2)风力发电机组和变压器组及箱式变压器组使用一个总的接地体时,接地电阻应符合其中最小值的要求。
3)风力发电机组的变压器组及箱式变压器组周围应设置均压带。
4)风力发电机组塔架、控制柜、变压器组及箱式变压器组应接地。
《风力发电场设计技术规范》第6.5.2条本项目风力发电机组接地电阻满足风机制造厂对设备接地的要求;风力发电机组和箱式变压器组接地电阻符合规定要求;风力发电机组和箱式变压器组周围设置有均压带;风力发电机组塔架、控制柜及箱式变压器组均进行了接地,符合要求。
是否一1机组质量保证书是否完整齐全2中文图纸是否完整齐全3合同要求技术资料是否完整齐全4中文说明书(包括配套设备)是否完整齐全5出厂检验及试验报告完整齐全6机组调试报告及验收记录是否完整、详实7试运行报告是否完整、详实8验收记录是否完整、详实9故障信息及处理方法是否齐全、详实10培训资料是否齐全、详实10风电场技术资料交接清单是否双方签认二1合同及协议条款中要求设备供货厂商提供的备品备件、工器具和易耗品等物资是否完好、齐全2物资所应附带的质量保证文件是否齐全3物资所应附带的技术资料是否齐全4物资所应附带的说明书是否齐全5物资所应附带的出厂检验及试验报告是否齐全6机组检修维护必需的工装是否齐全7机组检修维护必需的全部软件是否齐全8风电场物资交接清单是否签认三1风电场机组年度备品备件、易耗品、专用工器具使用报告是否真实、完整风电场机组出质保期验收项目检查表序号验收项目是否合格备注质量及技术资料完整性检查备品备件、工器具和易耗品等物资的完整性检查机组年度备品备件、易耗品、专用工器具使用报告检查(机组物资管理)2统计备品备件、易耗品消耗是否过多3对高价值备品备件的消耗,如控制板、模块、编码器、开关断路器、滑环、变频器功率模块等故障更换频次是否过高,有无分析4专用工器具是否达到使用要求5专用工器具是否发生较多次数的修理或损坏6专用工器具在机组质保期内因厂家借用或产品质量问题出现损坏以及不能满足设计寿命正常使用的要求,是否要求设备供货厂商进行修理或更换7设备供货厂商是否在质保期内最后一次机组年度备品备件、易耗品、专用工器具使用报告中保证备品备件长期供应,就年度消耗的备品备件和易耗品提供优惠参考报价,承诺备品备件和易耗品升级换代责任8设备供货厂商是否提供各主要部件及配件的供货厂家、联系人、联系方式和参考价格9若设备供货厂商不能保证部分备品备件的长期供应,是否提供至少两种以上可完全替代产品的完整信息及参考报价。
