塑钢门窗安装工艺流程
- 格式:pdf
- 大小:225.62 KB
- 文档页数:2

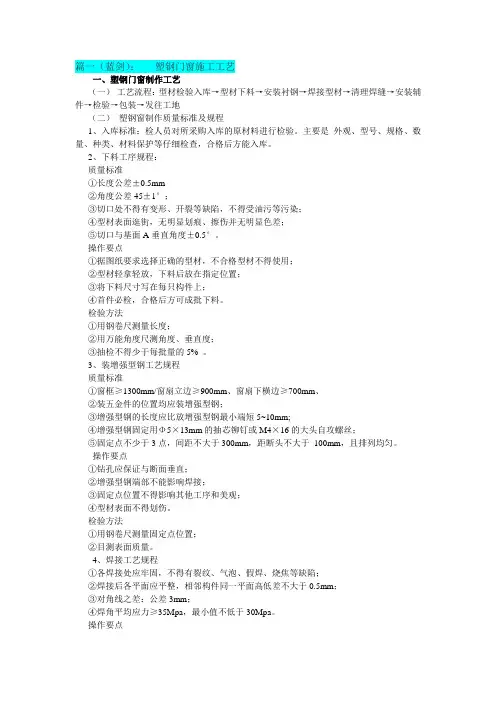

篇一(蓝剑):塑钢门窗施工工艺一、塑钢门窗制作工艺(一)工艺流程:型材检验入库→型材下料→安装衬钢→焊接型材→清理焊缝→安装辅件→检验→包装→发往工地(二)塑钢窗制作质量标准及规程1、入库标准:检人员对所采购入库的原材料进行检验。
主要是外观、型号、规格、数量、种类、材料保护等仔细检查,合格后方能入库。
2、下料工序规程:质量标准①长度公差±0.5mm②角度公差45±1°;③切口处不得有变形、开裂等缺陷,不得受油污等污染;④型材表面逛街,无明显划痕、擦伤并无明显色差;⑤切口与基面A垂直角度±0.5°。
操作要点①据图纸要求选择正确的型材,不合格型材不得使用;②型材轻拿轻放,下料后放在指定位置;③将下料尺寸写在每只构件上;④首件必检,合格后方可成批下料。
检验方法①用钢卷尺测量长度;②用万能角度尺测角度、垂直度;③抽检不得少于每批量的5% 。
3、装增强型钢工艺规程质量标准①窗框≥1300mm/窗扇立边≥900mm、窗扇下横边≥700mm、②装五金件的位置均应装增强型钢;③增强型钢的长度应比放增强型钢最小端短5~10mm;④增强型钢固定用Φ5×13mm的抽芯铆钉或M4×16的大头自攻螺丝;⑤固定点不少于3点,间距不大于300mm,距断头不大于100mm,且排列均匀。
操作要点①钻孔应保证与断面垂直;②增强型钢端部不能影响焊接;③固定点位置不得影响其他工序和美观;④型材表面不得划伤。
检验方法①用钢卷尺测量固定点位置;②目测表面质量。
4、焊接工艺规程①各焊接处应牢固,不得有裂纹、气泡、假焊、烧焦等缺陷;②焊接后各平面应平整,相邻构件同一平面高低差不大于0.5mm;③对角线之差:公差3mm;④焊角平均应力≥35Mpa,最小值不低于30Mpa。
操作要点①型材下料后应在6~8小时内焊完,避免型材切口处污染;②装卡构件时应保证两构件水平,高低一致;③焊接后不允许抛摔,应放在指定位置,防止变形;检验方法①用钢卷尺测量外形尺寸,对角线;②目测表面质量。
塑钢门窗施工工艺及安装方案一、施工准备工作1.确定门窗尺寸及数量2.确定门窗型号及材质3.准备安装所需工具和材料4.清理施工现场,确保无尘、干净二、施工工艺1.制作门窗框架a.根据门窗尺寸,使用塑钢型材切割成相应长度的门窗框架b.将门窗框架进行拼接,通过螺栓、铰链等方式进行固定2.安装门窗框架a.将门窗框架插入墙体开口处,使用水平仪调整水平度,使用膨胀螺丝进行固定b.与墙体进行密封,防止水、风和灰尘渗入3.安装门窗玻璃a.首先,根据门窗玻璃尺寸,将玻璃切割成相应大小b.使用密封胶将玻璃固定在门窗框架上4.安装门窗配件a.安装门窗密封条,用于防水、防风和隔音b.安装门锁、手把等配件,确保门窗的正常使用5.调试和检查a.调试开关门窗的灵活性,确保无异常和卡滞现象b.检查门窗的密封性能,确保无漏风、渗水等问题6.清理施工现场a.清理施工产生的废料和垃圾b.清洗门窗,确保无尘、干净三、安全注意事项1.施工过程中,必须严格遵守安全操作规范,佩戴防护设备2.在施工现场设置明显的安全警示标志,确保施工区域的安全3.在搬运门窗和操作机械设备时4.避免使用尖锐或硬物体敲击门窗,以免刮伤或损坏5.严禁随意更换门锁,以免影响门窗的正常使用四、文明施工1.严禁乱扔杂物和污染环境2.施工工人必须保持整洁,并随时清理现场产生的垃圾和废料3.施工期间,要与周边环境保持良好的沟通和协调4.遵守当地环境保护法律法规,妥善处理施工废弃物以上是塑钢门窗施工工艺及安装方案的基本内容,通过合理的施工流程和安全措施,确保门窗的良好安装和使用效果。
在施工过程中,要注意文明施工,保持施工现场的整洁和环境卫生。
第1篇一、施工准备1. 材料准备:根据设计图纸要求,准备好所需的各种塑钢材料,如塑钢门窗、塑钢扣板、塑钢龙骨等,并检查材料质量是否符合标准。
2. 工具准备:准备必要的施工工具,如电钻、螺丝刀、水平尺、钢卷尺、切割机、砂纸等。
3. 施工人员准备:组织施工队伍,对施工人员进行技术交底,确保施工人员熟悉施工工艺和操作规程。
4. 施工现场准备:清理施工现场,确保无杂物、无障碍物,保证施工顺利进行。
二、塑钢门窗施工1. 确定门窗位置:根据设计图纸,确定门窗的位置、尺寸和高度,并在现场弹出定位线。
2. 钻孔固定:在门窗洞口两侧钻孔,固定塑钢门窗的固定件。
3. 门窗安装:将塑钢门窗安装在固定件上,调整门窗的水平和垂直度,使其符合设计要求。
4. 门窗密封:使用塑钢泥或密封胶对门窗的缝隙进行密封,防止雨水渗漏。
5. 门窗验收:检查门窗的安装质量,确保门窗安装牢固、密封良好。
三、塑钢扣板吊顶施工1. 弹线定位:根据设计图纸,在施工现场弹出吊顶的定位线,确保吊顶的平整度和水平度。
2. 安装吊杆:在吊顶的梁上钻孔,安装吊杆,吊杆间距不大于400mm。
3. 安装主龙骨:根据设计要求,安装主龙骨,主龙骨间距一般为600mm。
4. 安装次龙骨:在主龙骨上安装次龙骨,次龙骨间距根据设计要求确定。
5. 安装扣板饰面:将扣板饰面安装在次龙骨上,确保扣板饰面平整、牢固。
6. 吊顶验收:检查吊顶的安装质量,确保吊顶平整、牢固、美观。
四、塑钢龙骨施工1. 龙骨下料:根据设计图纸,对塑钢龙骨进行下料,确保龙骨尺寸准确。
2. 龙骨拼接:将龙骨拼接牢固,拼合处宜采用元钉加胶水固定。
3. 龙骨安装:按照设计要求,将龙骨安装在相应的位置,确保龙骨安装牢固、水平。
4. 龙骨验收:检查龙骨的安装质量,确保龙骨安装牢固、平整。
五、施工注意事项1. 施工过程中,严格按照施工规范和操作规程进行操作,确保施工质量。
2. 施工过程中,注意安全防护,避免发生安全事故。

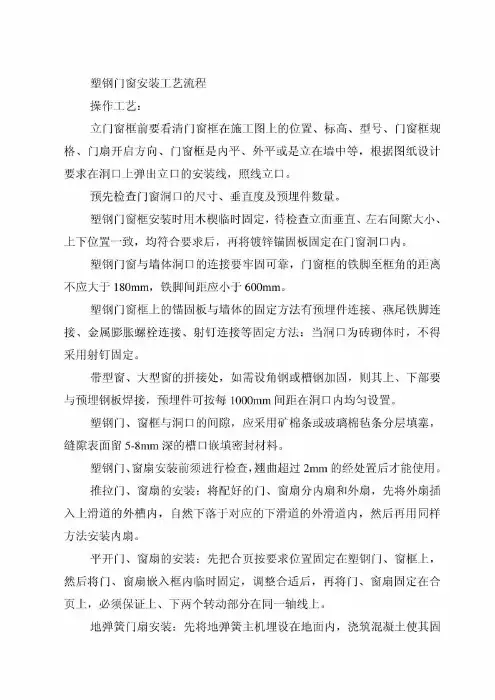

二、塑钢门窗安装(一)划线定位根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。
若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。
门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。
每一层必须保持窗下皮标高一致。
(二)塑钢门窗披水安装按施工图纸要求将披水固定在塑钢窗上,且要保证位置正确、安装牢固。
(三)防腐处理门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。
如果设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与塑钢门窗表面接触,产生电化学反应,腐蚀塑钢门窗。
安装塑钢门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件。
否则必须进行防腐处理,以免产生电化学反应,腐蚀塑钢门窗。
(四)门窗的安装就位根据划好的门窗定位线,安装塑钢门窗框。
并及时调整好门窗框的水平、垂直及对角线长度等符合质量标准,然后用木楔临时固定。
(五)塑钢门窗的固定当墙体上预埋有铁件时,可直接把塑钢门窗的铁脚直接与墙体上的预埋铁件焊牢,焊接处需做防锈处理。
当墙体上没有预埋铁件时,可用金属膨胀螺栓或塑料膨胀螺栓将塑钢门窗的铁脚固定到墙上。
当墙体上没有预埋铁件时,也可用电钻在墙上打80mm深、直径为6mm的孔,用L型80mm×50mm的6mm钢筋。
在长的一端粘涂108胶水泥浆,然后打入孔中。
待108胶水泥浆终凝后,再将塑钢门窗的铁脚与埋置的6mm钢筋焊牢。
(六)门窗框与墙体间缝隙间的处理塑钢门窗安装固定后,应先进行隐蔽工程验收,合格后及时按设计要求处理门窗框与墙体之间的缝隙。
(七)门窗扇及门窗玻璃的安装门窗扇和门窗玻璃要在洞口墙体表面装饰完工后安装。
推拉门窗玻璃要在洞口墙体表面装饰完工后安装。
推拉门窗框安装框安装固定后,将配好玻璃的门窗整体安入框内滑道,调整好框与扇的缝隙即可。
