工程造价计价程序
- 格式:doc
- 大小:95.00 KB
- 文档页数:4

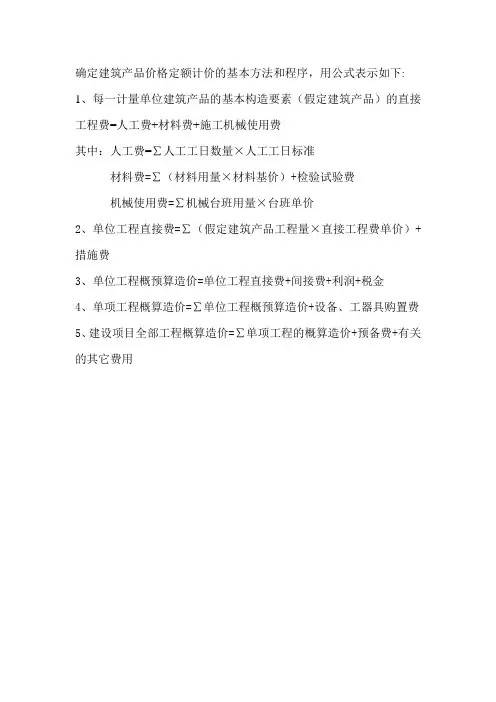

确定建筑产品价格定额计价的基本方法和程序,用公式表示如下: 1、每一计量单位建筑产品的基本构造要素(假定建筑产品)的直接工程费=人工费+材料费+施工机械使用费
其中:人工费=∑人工工日数量×人工工日标准
材料费=∑(材料用量×材料基价)+检验试验费
机械使用费=∑机械台班用量×台班单价
2、单位工程直接费=∑(假定建筑产品工程量×直接工程费单价)+措施费
3、单位工程概预算造价=单位工程直接费+间接费+利润+税金
4、单项工程概算造价=∑单位工程概预算造价+设备、工器具购置费
5、建设项目全部工程概算造价=∑单项工程的概算造价+预备费+有关的其它费用。

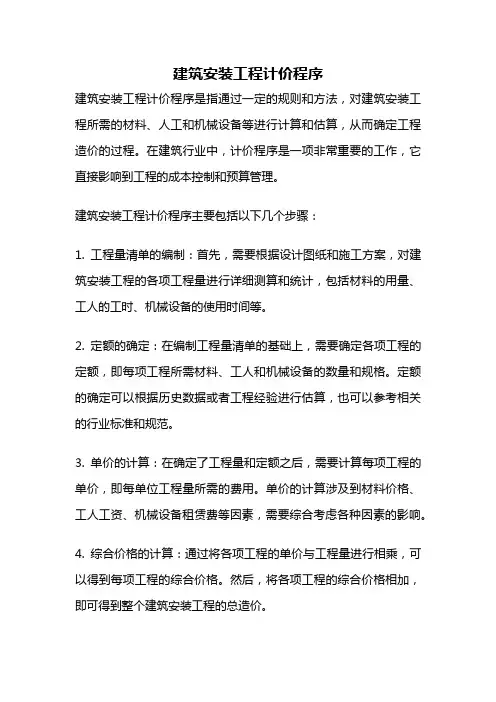

建筑安装工程计价程序建筑安装工程计价程序是指通过一定的规则和方法,对建筑安装工程所需的材料、人工和机械设备等进行计算和估算,从而确定工程造价的过程。
在建筑行业中,计价程序是一项非常重要的工作,它直接影响到工程的成本控制和预算管理。
建筑安装工程计价程序主要包括以下几个步骤:1. 工程量清单的编制:首先,需要根据设计图纸和施工方案,对建筑安装工程的各项工程量进行详细测算和统计,包括材料的用量、工人的工时、机械设备的使用时间等。
2. 定额的确定:在编制工程量清单的基础上,需要确定各项工程的定额,即每项工程所需材料、工人和机械设备的数量和规格。
定额的确定可以根据历史数据或者工程经验进行估算,也可以参考相关的行业标准和规范。
3. 单价的计算:在确定了工程量和定额之后,需要计算每项工程的单价,即每单位工程量所需的费用。
单价的计算涉及到材料价格、工人工资、机械设备租赁费等因素,需要综合考虑各种因素的影响。
4. 综合价格的计算:通过将各项工程的单价与工程量进行相乘,可以得到每项工程的综合价格。
然后,将各项工程的综合价格相加,即可得到整个建筑安装工程的总造价。
5. 报价的编制:最后,根据计算得到的总造价,可以编制建筑安装工程的报价。
报价需要包括工程的总造价、工期、付款方式、保修期等信息,以便于业主和施工方进行合同谈判和签订。
在实际的建筑安装工程计价过程中,还需要考虑一些特殊因素,例如市场行情的波动、劳动力成本的变化、施工方法的调整等。
因此,计价程序并不是一次性确定的,而是需要不断进行修订和调整,以适应不同工程和不同时期的需求。
为了提高计价的准确性和效率,现代化的建筑安装工程计价程序通常采用计算机辅助设计软件。
这些软件可以自动化地完成工程量清单的编制、定额的确定、单价的计算和报价的编制等工作,大大提高了计价的速度和精确度。
建筑安装工程计价程序是建筑行业中不可或缺的一项工作。
通过科学合理地进行计价,可以为工程的成本控制和预算管理提供有力支持,同时也为建筑行业的可持续发展做出贡献。

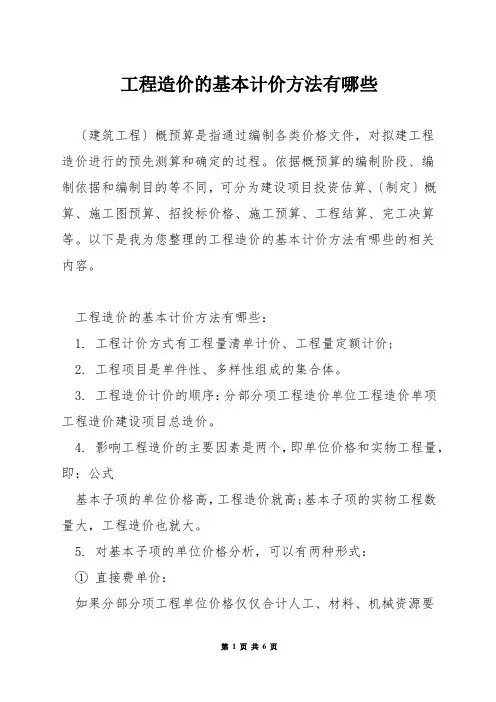

工程造价的基本计价方法有哪些〔建筑工程〕概预算是指通过编制各类价格文件,对拟建工程造价进行的预先测算和确定的过程。
依据概预算的编制阶段、编制依据和编制目的等不同,可分为建设项目投资估算、〔制定〕概算、施工图预算、招投标价格、施工预算、工程结算、完工决算等。
以下是我为您整理的工程造价的基本计价方法有哪些的相关内容。
工程造价的基本计价方法有哪些:1. 工程计价方式有工程量清单计价、工程量定额计价;2. 工程项目是单件性、多样性组成的集合体。
3. 工程造价计价的顺序:分部分项工程造价单位工程造价单项工程造价建设项目总造价。
4. 影响工程造价的主要因素是两个,即单位价格和实物工程量,即:公式基本子项的单位价格高,工程造价就高;基本子项的实物工程数量大,工程造价也就大。
5. 对基本子项的单位价格分析,可以有两种形式:①直接费单价:如果分部分项工程单位价格仅仅合计人工、材料、机械资源要素的消耗量和其价格形成,即单位价格=(分部分项工程的资源要素消耗量Х资源要素的价格)该单位价格是直接费单价。
它是工程计价的重要依据,资源要素的价格应该是市场价格。
②综合单价:如果在单位价格中还合计直接费以外的其他一切费用,则构成的是综合单价。
依据我国2008年12月1日起施行的国家标准《建筑工程工程量清单计价规范》的规定,综合单价是完成一个规定计量单位的分部分项工程量清单项目所必须的人工费、材料费、施工机械使用费和企业〔管理〕与利润,以及一定范围内的风险费用。
工程预算最基本的预算有那些:1.投资估算投资估算是指在项目建议书和可行性研究阶段,由建设单位或其委托的咨询机构依据项目建议、估算指标和类似工程的有关资料,对拟建工程所必须投资预先测算和确定的过程。
投资估算是决策、筹资和控制造价的主要依据。
2.制定概算制定概算是制定文件的重要组成部分,是在投资估算的控制下由制定单位依据初步制定(或技术制定)图及说明,概算定额(或概算指标)各项取费标准,进行设备、材料预算价格等资料编制,确定建设项目从筹建到交付使用所必须全部费用的文件。
工程造价计价程序

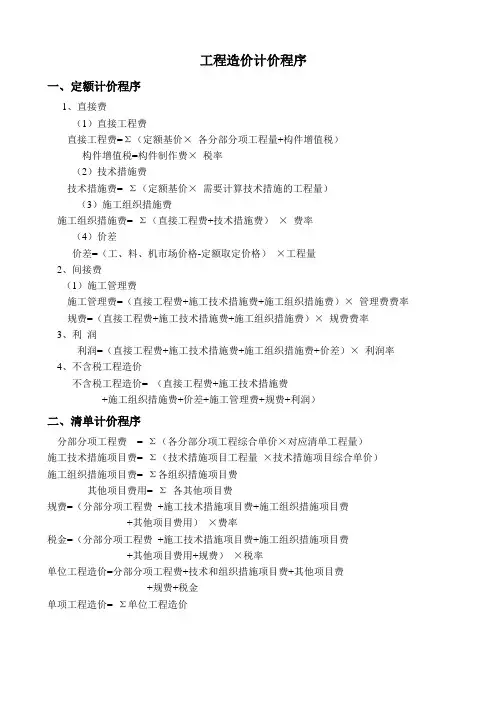

一、定额计价程序
1、直接费
(1)直接工程费
直接工程费=Σ(定额基价×各分部分项工程量+构件增值税)
构件增值税=构件制作费×税率
(2)技术措施费
技术措施费= Σ(定额基价×需要计算技术措施的工程量)
(3)施工组织措施费
施工组织措施费= Σ(直接工程费+技术措施费)×费率
(4)价差
价差=(工、料、机市场价格-定额取定价格)×工程量
2、间接费
(1)施工管理费
施工管理费=(直接工程费+施工技术措施费+施工组织措施费)×管理费费率规费=(直接工程费+施工技术措施费+施工组织措施费)×规费费率
3、利润
利润=(直接工程费+施工技术措施费+施工组织措施费+价差)×利润率4、不含税工程造价
不含税工程造价= (直接工程费+施工技术措施费
+施工组织措施费+价差+施工管理费+规费+利润)
二、清单计价程序
分部分项工程费= Σ(各分部分项工程综合单价×对应清单工程量)
施工技术措施项目费= Σ(技术措施项目工程量×技术措施项目综合单价)
施工组织措施项目费= Σ各组织措施项目费
其他项目费用= Σ各其他项目费
规费=(分部分项工程费+施工技术措施项目费+施工组织措施项目费
+其他项目费用)×费率
税金=(分部分项工程费+施工技术措施项目费+施工组织措施项目费
+其他项目费用+规费)×税率
单位工程造价=分部分项工程费+技术和组织措施项目费+其他项目费
+规费+税金
单项工程造价= Σ单位工程造价。

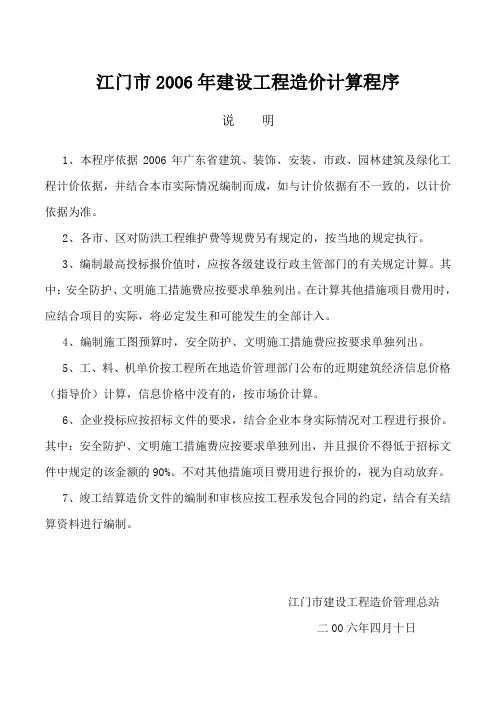

江门市2006年建设工程造价计算程序说明1、本程序依据2006年广东省建筑、装饰、安装、市政、园林建筑及绿化工程计价依据,并结合本市实际情况编制而成,如与计价依据有不一致的,以计价依据为准。
2、各市、区对防洪工程维护费等规费另有规定的,按当地的规定执行。
3、编制最高投标报价值时,应按各级建设行政主管部门的有关规定计算。
其中:安全防护、文明施工措施费应按要求单独列出。
在计算其他措施项目费用时,应结合项目的实际,将必定发生和可能发生的全部计入。
4、编制施工图预算时,安全防护、文明施工措施费应按要求单独列出。
5、工、料、机单价按工程所在地造价管理部门公布的近期建筑经济信息价格(指导价)计算,信息价格中没有的,按市场价计算。
6、企业投标应按招标文件的要求,结合企业本身实际情况对工程进行报价。
其中:安全防护、文明施工措施费应按要求单独列出,并且报价不得低于招标文件中规定的该金额的90%。
不对其他措施项目费用进行报价的,视为自动放弃。
7、竣工结算造价文件的编制和审核应按工程承发包合同的约定,结合有关结算资料进行编制。

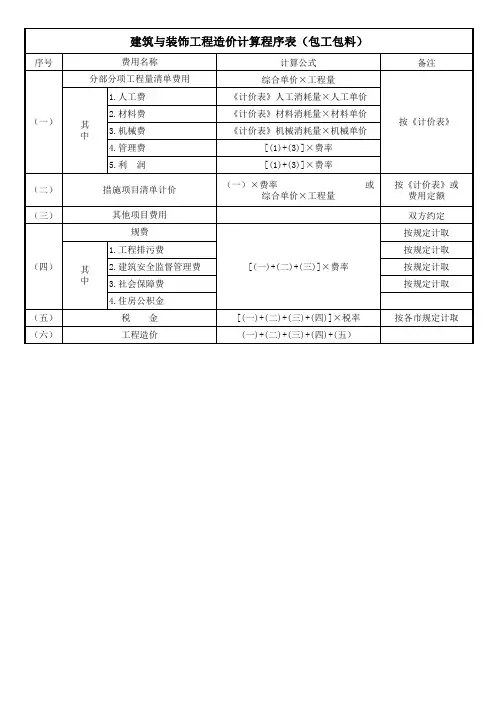

江门市建设工程造价管理总站二00六年四月十日江门市建筑工程造价计算程序(2006)(工程量清单计价方式)江门市建筑工程造价计算程序(2006)(定额计价方式)建筑工程措施项目费表(2006)其它项目费(2006)注:上表中未列项目可根据所建工程具体情况作补充。
江门市装饰工程计算程序(2006)(工程量清单计价方式)江门市装饰装修工程计算程序(2006)(定额计价方式)装饰装修工程措施项目费表(2006)注:措施项目清单可根据工程具体情况增减项目其它项目费(2006)注:上表中未列项目可根据所建工程具体情况作补充。
江门市安装工程计算程序(2006)(工程量清单计价方式)江门市安装工程计算程序(2006)(定额计价方式)安装工程措施项目费表(2006)安装工程其他项目费表(2006)江门市市政工程计算程序(2006) (工程量清单计价方式)江门市市政工程计算程序(2006)(定额计价方式)市政工程措施项目费表(2006)市政工程其它项目费(2006)江门市园林建筑绿化工程造价计算程序(2006)(工程量清单计价方式)江门市园林建筑绿化工程计算程序(2006)(定额计价方式)园林建筑绿化工程措施项目费表(2006)注:措施项目清单可根据工程具体情况增减项目其它项目费(2006)注:上表中末列的其分他项目可根据所建工程具体情况作补充。

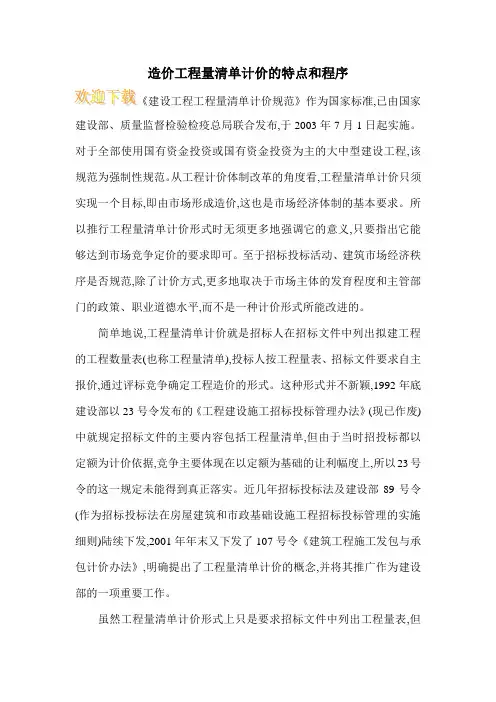

造价工程量清单计价的特点和程序,已由国家建设部、质量监督检验检疫总局联合发布,于2003年7月1日起实施。
对于全部使用国有资金投资或国有资金投资为主的大中型建设工程,该规范为强制性规范。
从工程计价体制改革的角度看,工程量清单计价只须实现一个目标,即由市场形成造价,这也是市场经济体制的基本要求。
所以推行工程量清单计价形式时无须更多地强调它的意义,只要指出它能够达到市场竞争定价的要求即可。
至于招标投标活动、建筑市场经济秩序是否规范,除了计价方式,更多地取决于市场主体的发育程度和主管部门的政策、职业道德水平,而不是一种计价形式所能改进的。
简单地说,工程量清单计价就是招标人在招标文件中列出拟建工程的工程数量表(也称工程量清单),投标人按工程量表、招标文件要求自主报价,通过评标竞争确定工程造价的形式。
这种形式并不新颖,1992年底建设部以23号令发布的《工程建设施工招标投标管理办法》(现已作废)中就规定招标文件的主要内容包括工程量清单,但由于当时招投标都以定额为计价依据,竞争主要体现在以定额为基础的让利幅度上,所以23号令的这一规定未能得到真正落实。
近几年招标投标法及建设部89号令(作为招标投标法在房屋建筑和市政基础设施工程招标投标管理的实施细则)陆续下发,2001年年末又下发了107号令《建筑工程施工发包与承包计价办法》,明确提出了工程量清单计价的概念,并将其推广作为建设部的一项重要工作。
虽然工程量清单计价形式上只是要求招标文件中列出工程量表,但在具体计价过程中涉及到造价构成、计价依据、评标办法等一系列问题,这些与定额预结算的计价形式有着根本的区别,所以说工程量清单计价又是一种新的计价形式。
工程量清单计价与按定额计价相比有以下几个特点:1.单位工程造价构成形式不同按定额计价时单位工程造价由直接工程费、间接费、利润、税金构成,计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
工料单价法的三种计价程序1、以直接费取费的计价程序:直接费=直接工程费+措施费间接费=直接费×相应费率利润=(直接费+间接费)×相应利润率不含税造价=直接费+间接费+利润含税造价=不含税造价×(1+相应费率)2、以人工费和机械费合计取费的计价程序:直接费=直接工程费+措施费间接费=(直接工程费中的人工费和机械费+措施费中的人工费和机械费)×相应费率利润=(直接工程费中的人工费和机械费+措施费中的人工费和机械费)×相应利润率不含税造价=直接费+间接费+利润含税造价=不含税造价×(1+相应费率)3、以人工费取费的计价程序:直接费=直接工程费+措施费间接费=(直接工程费中的人工费+措施费中的人工费)×相应费率利润=(直接工程费中的人工费+措施费中的人工费)×相应利润率不含税造价=直接费+间接费+利润含税造价=不含税造价×(1+相应费率)综合单价法的三种计价程序1、直接工程费取费的计价程序:分项直接工程费=人工费+材料费+机械费间接费=分项直接工程费×相应费率利润=(分项直接工程费+间接费)×相应利润率不含税造价=分项直接工程费+间接费+利润含税造价=不含税造价×(1+相应费率)2、以人工费和机械费合计取费的计价程序:分项直接工程费=人工费+材料费+机械费间接费=(分项工程直接费中的人工费+机械费)×相应费率利润=(分项工程直接费中的人工费+机械费)×相应利润率不含税造价=分项直接工程费+间接费+利润含税造价=不含税造价×(1+相应费率)3、以人工费取费的计价程序:分项直接工程费=人工费+材料费+机械费间接费=直接工程费中的人工费×相应费率利润=直接工程费中的人工费×相应利润率不含税造价=分项直接工程费+间接费+利润含税造价=不含税造价×(1+相应费率)。

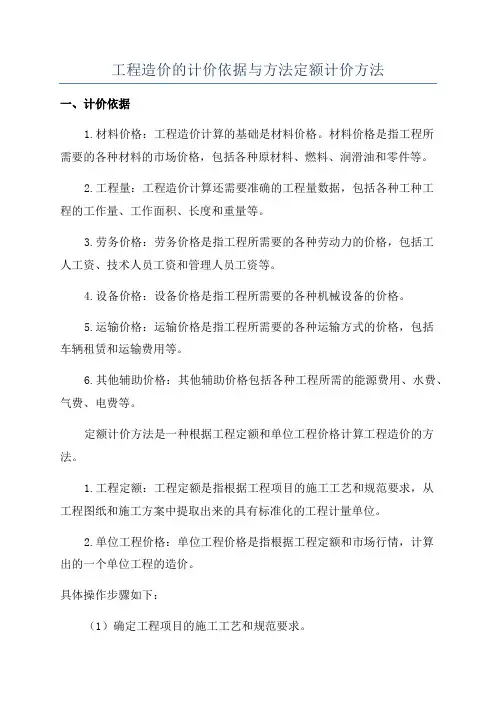

工程造价的计价依据与方法定额计价方法一、计价依据1.材料价格:工程造价计算的基础是材料价格。
材料价格是指工程所需要的各种材料的市场价格,包括各种原材料、燃料、润滑油和零件等。
2.工程量:工程造价计算还需要准确的工程量数据,包括各种工种工程的工作量、工作面积、长度和重量等。
3.劳务价格:劳务价格是指工程所需要的各种劳动力的价格,包括工人工资、技术人员工资和管理人员工资等。
4.设备价格:设备价格是指工程所需要的各种机械设备的价格。
5.运输价格:运输价格是指工程所需要的各种运输方式的价格,包括车辆租赁和运输费用等。
6.其他辅助价格:其他辅助价格包括各种工程所需的能源费用、水费、气费、电费等。
定额计价方法是一种根据工程定额和单位工程价格计算工程造价的方法。
1.工程定额:工程定额是指根据工程项目的施工工艺和规范要求,从工程图纸和施工方案中提取出来的具有标准化的工程计量单位。
2.单位工程价格:单位工程价格是指根据工程定额和市场行情,计算出的一个单位工程的造价。
具体操作步骤如下:(1)确定工程项目的施工工艺和规范要求。
(2)制定工程定额,确定各种工程项目的工程量和工程难度等。
(3)确定各种材料、劳务、设备和运输等价格,计算出单位工程的价格。
(4)根据实际工程的工程量,通过乘以单位工程的价格,计算出工程项目的总造价。
三、定额计价方法的特点1.精确性:定额计价方法是根据工程定额和市场行情进行计算的,可以保证计价的精确性。
2.易于操作:定额计价方法是一种简单明了的计价方法,可以方便地进行操作。
3.适用性强:定额计价方法适用于各种工程项目的造价计算,包括建筑工程、市政工程、水利工程、电力工程等。
综上所述,工程造价的计价依据与方法主要是根据材料价格、工程量、劳务价格、设备价格、运输价格和其他辅助价格等因素,通过定额计价方法进行计算。
定额计价方法具有精确性、易于操作和适用性强的特点,是一种常用的工程造价计算方法。
工程合理计价方案一、前言工程合理计价是指在建筑工程项目中,按照工程量清单和工程造价定额等依据,结合市场行情和实际施工情况,对工程项目的造价进行综合计算和评估的过程。
合理的工程计价是保障工程质量、确保工程进度和控制施工成本的重要手段,对于建设工程项目的施工单位和业主方都具有重要的意义。
二、工程合理计价的原则1. 经济原则:即采用经济建设原则,以尽量节约资金为目标。
合理施工计价应采用成本最低的材料和方法,以减少施工成本。
2. 公平原则:即按照工程的实际情况和要求,依据相应的法律法规和规范标准进行调整和计算,确保合理的计价结果。
3. 科学原则:即依据工程量清单和工程造价定额等有效依据进行计算,确保计价的科学性和准确性。
4. 可比原则:即将国家有关政策法规和市场行情因素等因素进行综合考虑,以确定合理的计价结果。
三、工程合理计价的方法1. 定额计价法:即按照工程造价定额中的规定,根据工程量清单和工程项目特点,利用工程定额的单价、工日和工程量进行计算,得出工程项目的总造价。
2. 指标计价法:即通过比较工程项目的各项指标和过往工程项目的造价情况,确定合理的指标并进行计算。
3. 市场行情法:即依据市场上材料和劳动力的价格等因素进行计算,根据市场行情因素确定工程项目的造价。
4. 投标报价法:即根据工程项目的实际情况、施工方法和施工条件等因素进行计算,以确定合理的投标金额。
5. 综合计价法:即将以上多种计价方法进行综合比对和分析,得出合理的计价结果。
四、工程合理计价的程序1、明确工程项目的目标和要求,对项目的类型、规模、质量、时间和成本等要素进行确认和规划。
2、编制工程量清单和工程造价定额,对工程项目的构成和造价要素进行计算和核算。
3、根据具体的市场行情和政策法规等因素进行调查和分析,确定工程造价的基础和依据。
4、根据工程项目的实际情况和要求,采用适当的计价方法进行计算,得出初步的计价结果。
5、对初步的计价结果进行检查和审定,确保计价结果的准确性和合理性。
建设工程造价构成建设工程造价由直接费、间接费、利润和税金组成(见表 1)表 1 建设工程造价构成表 1.人工费 2.材料费 3.施工机械使用费 1.大型机械进出场及安拆费 2.混凝土、钢筋混凝土模板及支架费 3.脚手架费 4.已完工程及设备保护费 5.施工排水、降水费 6.垂直运输机械及超高增加费 7.构件运输及安装费 8.其他施工技术措施费 9.总承包服务费 10.环境保护费 11.文明施工费 12.安全施工费 13.暂时设施费 14.夜间施工费 15.二次搬运费 16.冬雨季施工增加费 17.工程定位复测、工程交点、场地清理费 18.室内环境污染物检测费 19.缩短工期措施费 20.生产工具用具使用费 21.其他施工组织措施费 1.管理人员工资 2.办公费 3.差旅交通费 4.固定资产使用费5.工具用具使用费6.劳动保险费 施 工 组 织 措 施 费措 施 费 施 工 技 术 措 施 费 程造直接工程费 企业管理费 建设间接费 直 接 费价工注:表中措施费仅列通用项目, 各专业工程的措施项目可根据拟建工程的 具体情况确定。
一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费: 是指施工过程中耗费的构成工程实体的各项费用, 包括人 工费、材料费、施工机械使用费。
1.人工费:是指直接从事建设工程施工的生产工人开支的各项费用,内容 包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴: 是指按规定标准发放的工资有关补贴, 详见建标(2003)206 号文。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工 资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气 候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、 丧假期的工资。
(4)职工福利费:只指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及 修理费, 徒工服装补贴, 防暑降温费, 在有碍身体健康环境中施工的保健费用等。
工程造价有哪些计价方式?说到建筑工程,任何一个项目都离不开工程造价,造价在项目的不同阶段以不同的形式存在。
那么,工程造价的计价方法有哪些呢?一、工程计价方法包括工程量清单计价、固定工程量计价。
1、工程量清单计价是指投标人完成招标人提供的工程量清单所需的全部费用,包括分部分项工程费用、措施工程费用、其他工程费用、规费和税金。
工程量清单计价方式是指招标人自行编制反映工程实体和措施消耗的工程量清单或委托有资质的中介机构编制,并作为招标文件的一部分提供给投标人,投标人根据工程量清单自主报价的计价方式。
在工程投标中采用工程量清单是世界通行的做法。
2.工程量定额计价按生产要素消耗工程定额分类:人工消耗定额(主要表示为时间定额和产量定额,二者互为倒数)、材料消耗定额和机器消耗定额。
按定额编制程序和目的分类:建筑定额、预算定额、概算定额、概算指标和投资估算指标。
二、根据工程建设阶段的不同,工程造价有不同的表现形式1.投资估算:投资估算是指建设单位或建设单位委托的咨询机构在投资决策过程中,根据已有的数据,采用一定的方法对建设项目未来的总成本进行预测和估算。
2.设计概算:设计预算是指设计单位在初步设计阶段,根据初步设计或扩大设计图纸及说明、预算定额、设备材料价格等资料,在投资估算的控制下,编制的建设项目从编制到竣工、交付生产或使用所需全部费用的经济文件。
3.订正估计数:在技术设计阶段,随着建设规模、结构性质、设备类型等方面的修改和变化,初步设计预算也相应调整,即为修订预算。
4.施工图预算:施工图预算是指在施工图设计完成后、工程开工前,根据预算定额和造价文件计算确定工程造价的经济文件。
5.工程结算:工程结算是指承包人按照合同约定与建设单位办理竣工工程价款的结算文件。
工程造价计价的基本方法一、概念和内容1.估算工程项目成本:根据工程项目的设计方案和技术要求,对各项工程成本进行评估和预测,以确定工程项目的成本范围和规模。
2.核算工程项目成本:在建设过程中,根据实际情况进行工程成本的核算和计算,确定工程项目的实际成本。
3.控制工程项目成本:在建设过程中,根据工程项目的预算和计划,进行成本的控制和管理,确保工程项目的成本控制在可控范围内。
1.直接单位费用法:根据工程项目的设计方案和技术要求,按照各项工程量进行成本核算和估算。
通过计算单位工程的造价,再按照工程项目实际的工程量,确定工程项目的总造价。
2.经验因数法:根据历史建设经验和实际工程数据,以往的工程项目成本数据,结合当前的工程造价水平,按照经验因数进行成本估算。
3.参数比例法:将工程项目的成本指标与特定的参考工程项目的成本指标进行比较,按照比例进行成本估算。
适用于相似工程项目的成本估算。
4.系数法:根据工程项目的具体情况,确定一定的参数和系数,根据这些参数和系数进行成本估算。
5.比较法:将工程项目划分为若干个部分或子项目,对每个部分或子项目的成本进行比较和估算。
1.直接成本法:对工程项的各项直接成本进行核算,包括人工成本、材料成本、机械设备成本和施工费用等。
2.间接成本法:对工程项目的间接成本进行核算,包括管理费用、税金、保险费和设计费等。
3.全面成本法:对工程项目的直接成本和间接成本进行全面核算,包括全部的成本项目和费用。
1.预算控制法:在工程项目开始前,根据工程项目的设计方案和要求,制定详细的预算,并在建设过程中进行成本的控制,确保工程项目的成本不超过预算范围。
2.进度控制法:在工程项目的建设过程中,根据工程进度和计划,进行成本的控制。
及时发现和解决建设过程中的成本问题,确保工程项目的顺利进行。
3.变更控制法:在工程项目的建设过程中,根据实际情况,对工程项目的设计方案和要求进行变更,对变更后的成本进行控制。
造价工程师如何进行工程计量和计价工作作为一名造价工程师,工程计量和计价是其中最为重要的工作之一。
在任何一个建设项目中,工程计量和计价是必不可缺的环节,他是衡量工程量和费用的标准。
那么就让我们来探讨一下造价工程师如何进行工程计量和计价工作吧。
一、了解施工图纸在进行工程计量和计价之前,需要先通过仔细研读施工图纸来了解施工的情况。
通常施工图纸会包括地基基础、建筑工程、给排水工程、电气工程等方面的内容。
此外,施工图纸中还会注明施工的进度和期限、施工材料的种类及数量、人工费用等等。
因此,在进行计量和计价之前,造价工程师需要对施工图纸中的材料、工艺、规格等进行详细的了解,从而为之后的计量和计价提供准确的依据。
二、根据实际情况进行工程计量工程计量是指将施工过程中的工作量按照一定标准进行量化。
造价工程师需要根据施工图纸中的要求,利用具体的测量工具和仪器来对施工的情况进行量化,并将量化结果记录在计量表中。
计量表中通常包括工程名称、编号、位置、材料规格、施工单位、施工时间、计量人员等等信息。
因此,对于造价工程师来说,准确记录每一项工作量是至关重要的,只有这样才能为后续的计价工作打下坚实的基础。
三、融会贯通进行计价计价是指根据计量结果,将施工中所需要的材料、劳动力、设备等所需的费用进行合理的估算,从而得出工程总造价。
计价可以分为固定单价法、总价法、定额法等不同的计价方式,根据工程的具体情况选择相应的计价方式。
在进行计价之前,造价工程师需要了解当地的物价、材料费用、人工费用等相关的市场信息,并结合施工图纸中的实际情况,进行仔细的综合计算,从而得出最终的工程造价。
注意,在进行计价过程中需要严格按照相关标准和程序进行,保证计价的准确性和合理性。
四、加强与各方沟通在进行工程计量和计价工作中,造价工程师需要与项目经理、施工单位、供应商等各方进行有效的沟通。
只有通过有效沟通,才能及时了解到工程施工中的最新情况,从而为计量和计价提供更为准确的数据。

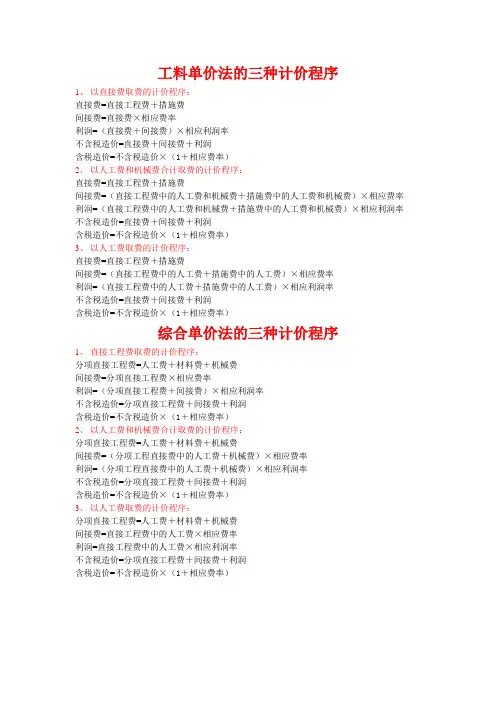

计算方法分为工料单价法和综合单价法,程序为:
1、工料单价法计价程序
工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加间接费、利润、税金生成工程发承包价,其计算程序分为三种:
(1)、以直接费为计算基础
(2)、以人工费和机械费为计算基础
(3)、以人工费为计算基础
2、综合单价法计价程序
综合单价法是分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和税金(措施费也可按此方法生成全费用价格)。
各分项工程量乘以综合单价的合价汇总后,生成工程发承包价。
由于各分部分项工程中的人工、材料、机械含量的比例不同,各分项工程可根据其材料费占人工费、材料费、机械费合计的比例(以字母“C”代表该项比值)在以下三种计算程序中选择一种计算其综合单价。
(1)当C>C0(C0为本地区原费用定额测算所选典型工程材料费占人工费、材料费、和机械费合计的比例)时,可采用以人工费、材料费、机械费合计为基数计算该分项的间接费和利润。
以直接费为计算基础
(2)当C<C0值的下限时,可采用以人工费和机械费合计为基数计算该分项的间接费和利润。
以人工费和机械费为计算基础
(3)如该分项的直接费仅为人工费,无材料费和机械费时,可采用以人工费为基数计算该分项的间接费和利润。
以人工费为计算基础
[例]某土方工程直接工程费为300万元,以直接费为计算基础计算建筑安装工程费,其中措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%,列表计算该工程的建筑安装工程造价。
建筑安装工程造价计算过程见表。
