成都勇创通信工程有限公司通信设备安装工艺规范目录1安装工艺............................................................................................ 错误!未指定书签。
1.1塔桅要求................................................................................. 错误!未指定书签。
1.2天馈线系统............................................................................. 错误!未指定书签。
1.3线缆走道................................................................................. 错误!未指定书签。
1.4设备安装................................................................................. 错误!未指定书签。
1.5电源......................................................................................... 错误!未指定书签。
1.6传输......................................................................................... 错误!未指定书签。
1.7线缆布放................................................................................. 错误!未指定书签。

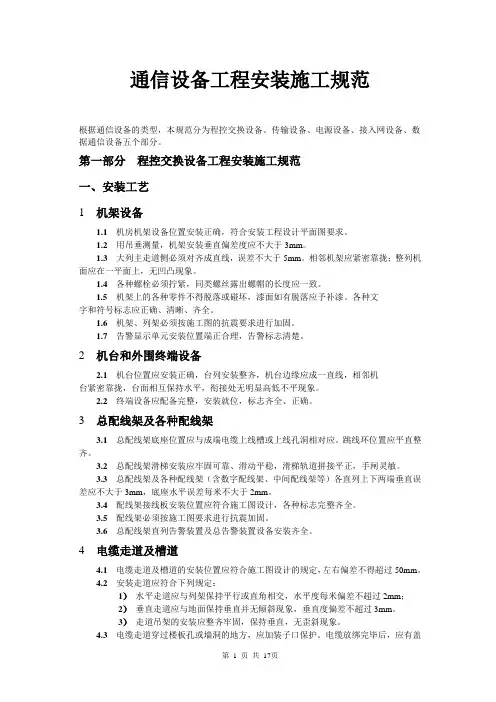

通信设备工程安装施工规范根据通信设备的类型,本规范分为程控交换设备、传输设备、电源设备、接入网设备、数据通信设备五个部分。
第一部分程控交换设备工程安装施工规范一、安装工艺1 机架设备1.1 机房机架设备位置安装正确,符合安装工程设计平面图要求。
1.2用吊垂测量,机架安装垂直偏差度应不大于3mm。
1.3 大列主走道侧必须对齐成直线,误差不大于5mm。
相邻机架应紧密靠拢;整列机面应在一平面上,无凹凸现象。
1.4各种螺栓必须拧紧,同类螺丝露出螺帽的长度应一致。
1.5 机架上的各种零件不得脱落或碰坏,漆面如有脱落应予补漆。
各种文字和符号标志应正确、清晰、齐全。
1.6 机架、列架必须按施工图的抗震要求进行加固。
1.7告警显示单元安装位置端正合理,告警标志清楚。
2 机台和外围终端设备2.1 机台位置应安装正确,台列安装整齐,机台边缘应成一直线,相邻机台紧密靠拢,台面相互保持水平,衔接处无明显高低不平现象。
2.2终端设备应配备完整,安装就位,标志齐全、正确。
3 总配线架及各种配线架3.1总配线架底座位置应与成端电缆上线槽或上线孔洞相对应。
跳线环位置应平直整齐。
3.2 总配线架滑梯安装应牢固可靠、滑动平稳,滑梯轨道拼接平正,手闸灵敏。
3.3 总配线架及各种配线架(含数字配线架、中间配线架等)各直列上下两端垂直误差应不大于3mm,底座水平误差每米不大于2mm。
3.4配线架接线板安装位置应符合施工图设计,各种标志完整齐全。
3.5 配线架必须按施工图要求进行抗震加固。
3.6 总配线架直列告警装置及总告警装置设备安装齐全。
4 电缆走道及槽道4.1电缆走道及槽道的安装位置应符合施工图设计的规定,左右偏差不得超过50mm。
4.2安装走道应符合下列规定:1)水平走道应与列架保持平行或直角相交,水平度每米偏差不超过2mm;2)垂直走道应与地面保持垂直并无倾斜现象,垂直度偏差不超过3mm。
3)走道吊架的安装应整齐牢固,保持垂直,无歪斜现象。
通信系统安装工艺1.施工范围本施工工艺适用于火电、变电施工工程中通信系统的安装。
2.编制依据2.1×××设计院图纸;2.2×××厂家的厂家资料2.3《火电施工质量检验及评定标准》(DL/T5161-2002版)中《通信系统设备安装》2.4《电力系统通信自动交换网技术规范》DL/T598-19962.5《电力调度通信总机技术要求》DL/T534-19932.6《电气装置安装工程接地装置施工及验收规范》GB50169-20062.7《电力建设安全健康与环境管理工作规定》国家电网工[2003]168号2.8《电力建设安全工作规程》DL5009.1-20023.施工准备3.1设备安装前土建工作应达到的条件: 屋内最后抹平地面的施工(包括水磨石地面)应完毕,其地面标高应低于设备基础槽钢顶面10mm;每排盘基础型钢内侧最后抹平地面(包括电缆孔洞成型施工)的施工应完毕。
3.2屋顶楼板施工完毕(包括防水工程),不得有渗漏。
3.3凡是进行装饰工作时有可能损坏已安装设备或设备安装后不可能再进行施工的装饰工作应全部结束,门窗(包括门配件)应安装完毕。
3.4以上条件必须经验收合格后,方可进行下一道工序的施工。
3.5施工图纸及厂家资料、规程规范应齐全;到货设备要清查完毕,设备的型号、规格、数量与装箱单一致,配件齐全,且符合设计;施工用材料及4.施工程序和方法:4.1施工流程4.2施工程序和方法4.2.1设备运输4.2.1.1结合设备包装强度、尺寸,合理装载,防止超高。
4.2.1.2设备运输时要帮扎牢固,防止设备损坏。
4.2.1.3车辆平稳起步,中速行驶缓慢刹车,保证行车安全。
4.2.2通讯系统蓄电池安装(具体见蓄电池安装工艺)4.2.3程控交换机安装4.2.3.1安装环境要求4.2.3.1.1机房内部强面、地面干净整洁,机房干燥,阴凉,防潮,防酸等腐蚀性气体。
4.2.3.1.2机房地面敷设防静电地板,地板块要求铺设的严密牢固,保证防静电地板可靠接地。

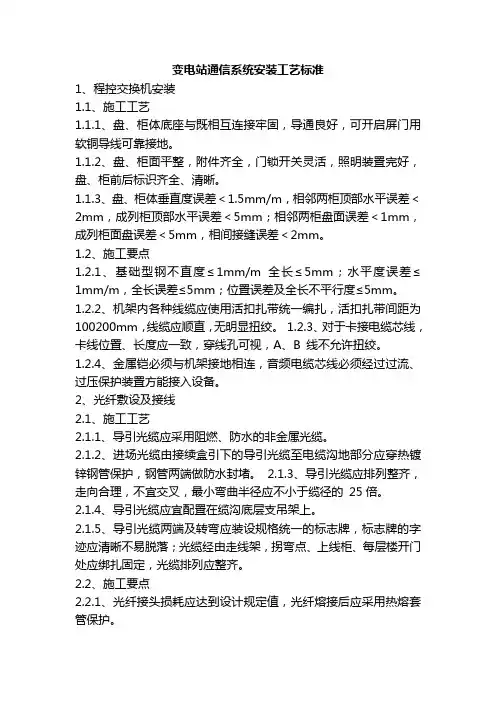

变电站通信系统安装工艺标准1、程控交换机安装1.1、施工工艺1.1.1、盘、柜体底座与既相互连接牢固,导通良好,可开启屏门用软铜导线可靠接地。
1.1.2、盘、柜面平整,附件齐全,门锁开关灵活,照明装置完好,盘、柜前后标识齐全、清晰。
1.1.3、盘、柜体垂直度误差<1.5mm/m,相邻两柜顶部水平误差<2mm,成列柜顶部水平误差<5mm;相邻两柜盘面误差<1mm,成列柜面盘误差<5mm,相间接缝误差<2mm。
1.2、施工要点1.2.1、基础型钢不直度≤1mm/m全长≤5mm;水平度误差≤1mm/m,全长误差≤5mm;位置误差及全长不平行度≤5mm。
1.2.2、机架内各种线缆应使用活扣扎带统一编扎,活扣扎带间距为100200mm,线缆应顺直,无明显扭绞。
1.2.3、对于卡接电缆芯线,卡线位置、长度应一致,穿线孔可视,A、B 线不允许扭绞。
1.2.4、金属铠必须与机架接地相连,音频电缆芯线必须经过过流、过压保护装置方能接入设备。
2、光纤敷设及接线2.1、施工工艺2.1.1、导引光缆应采用阻燃、防水的非金属光缆。
2.1.2、进场光缆由接续盒引下的导引光缆至电缆沟地部分应穿热镀锌钢管保护,钢管两端做防水封堵。
2.1.3、导引光缆应排列整齐,走向合理,不宜交叉,最小弯曲半径应不小于缆径的25倍。
2.1.4、导引光缆应宜配置在缆沟底层支吊架上。
2.1.5、导引光缆两端及转弯应装设规格统一的标志牌,标志牌的字迹应清晰不易脱落;光缆经由走线架,拐弯点、上线柜、每层楼开门处应绑扎固定,光缆排列应整齐。
2.2、施工要点2.2.1、光纤接头损耗应达到设计规定值,光纤熔接后应采用热熔套管保护。
2.2.2、光缆接续时应注意光缆端别、光纤纤序正确,且应对光缆端别及纤序作识别标志。
2.2.3、光纤预留在接头盒内应保证足够的盘绕半径,并无挤压、松动。
2.2.4、与保护有关线缆标识颜色采用红底黑字,其余采用白底黑字。
3、通信蓄电池安装3.1、施工工艺3.1.1、蓄电池应排列一致、整齐。
