钢筋混凝土条形基础、砖基础
- 格式:doc
- 大小:63.00 KB
- 文档页数:10
建筑工程全部基础分类,看完,门清!懂了可装可吹!基坑分类无筋扩展基础,钢筋混凝土扩展基础,筏形与箱形基础,钢结构基础,钢管混凝土结构基础,型钢混凝土结构基础,钢筋混凝土预制桩基础,泥浆护壁成孔灌注桩基础,干作业成孔桩基础,长螺旋钻孔压灌桩基础,沉管灌注桩基础,钢桩基础,锚杆静压桩基础,岩石锚杆基础,沉井与沉箱基础1、无筋扩展基础无筋扩展基础是基础的一种做法,指由砖、毛石、混凝土或毛石混凝土、灰土和三合土等材料组成的,且不需配置钢筋的墙下条形基础或柱下独立基础。

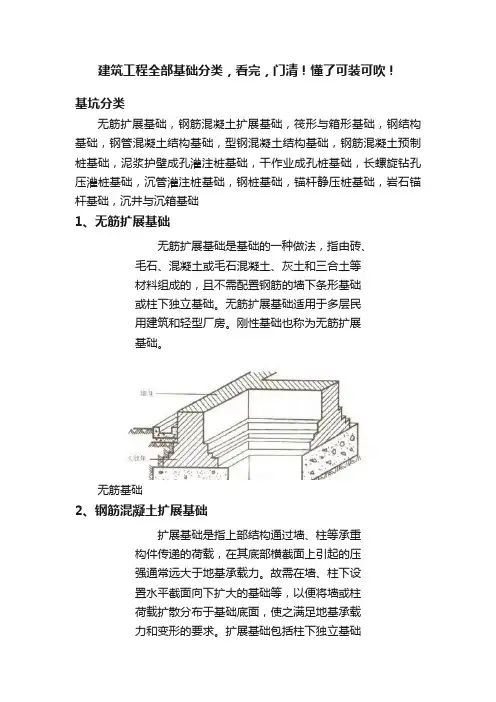

无筋扩展基础适用于多层民用建筑和轻型厂房。
刚性基础也称为无筋扩展基础。
无筋基础2、钢筋混凝土扩展基础扩展基础是指上部结构通过墙、柱等承重构件传递的荷载,在其底部横截面上引起的压强通常远大于地基承载力。
故需在墙、柱下设置水平截面向下扩大的基础等,以便将墙或柱荷载扩散分布于基础底面,使之满足地基承载力和变形的要求。
扩展基础包括柱下独立基础和墙、柱下条形基础等。
钢筋混凝土扩展基础3、筏形与箱形基础(1)筏形基础筏形基础(raft foundation)(筏基)又有平板式和肋梁式之分,是指当建筑物上部荷载较大而地基承载能力又比较弱时,用简单的独立基础或条形基础已不能适应地基变形的需要,这时常将墙或柱下基础连成一片,使整个建筑物的荷载承受在一块整板上,这种满堂式的板式基础称筏形基础。
筏形基础由于其底面积大,故可减小基底压强,同时也可提高地基土的承载力,并能更有效地增强基础的整体性,调整不均匀沉降。
筏形基础(2)箱形基础箱型基础是指由底板、顶板、钢筋混凝土纵横隔墙构成的整体现浇钢筋混凝土结构。
箱型基础具有较大的基础底面、较深的埋置深度和中空的结构形式,上部结构的部分荷载可用开挖卸去的土的重量得以补偿。
与一般的实体基础比较,它能显著地提高地基的稳定性,降低基础沉降量。
箱形基础4、钢结构基础一般理解为钢结构建筑下的基础,常用有砼基础+预埋件形式实拍图5、钢管混凝土结构基础钢管混凝土就是把混凝土灌入钢管中并捣实以加大钢管的强度和刚度。

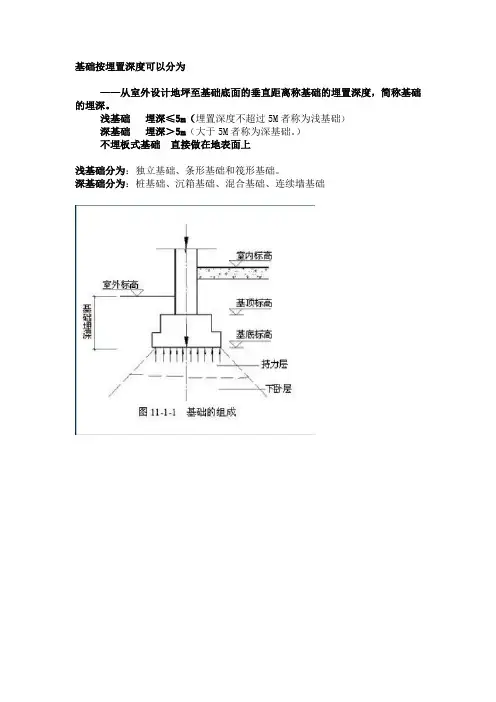

基础按埋置深度可以分为——从室外设计地坪至基础底面的垂直距离称基础的埋置深度,简称基础的埋深。
浅基础埋深≤5m(埋置深度不超过5M者称为浅基础)深基础埋深>5m(大于5M者称为深基础。
)不埋板式基础直接做在地表面上浅基础分为:独立基础、条形基础和筏形基础。
深基础分为:桩基础、沉箱基础、混合基础、连续墙基础按构造形式可分为:A 条形基础(按上部结构分为墙下条形基础和柱下条形基础)条形基础为连续的带形,也叫带形基础。
是指基础长度远远大于宽度的一种基础形式。
基础的长度大于或等于10倍基础的宽度。
条形基础的特点是,布置在一条轴线上且与两条以上轴线相交,有时也和独立基础相连,但截面尺寸与配筋不尽相同。
另外横向配筋为主要受力钢筋,纵向配筋为次要受力钢筋或者是分布钢筋。
主要受力钢筋布置在下面。
当地基条件较好,基础埋置深度较浅时,墙承式的建筑多采用带形基础,以便传递连续的条形荷载。
B 独立基础独立式基础呈独立的块状,形式有台阶形,锥形,杯形等。
独立基础,独立基础基础分:阶形基础、坡形基础、杯形基础3种。
主要用于柱下。
在墙承式建筑中,当地基承载力较弱或埋深较大时,为了节约基础材料,减少土石方工程量,加快工程进度,亦可采用独立式基础。
地质复杂的地区也要用到灌注桩,管桩等基础,多用于排架厂房。
当柱采用预制构件时,则基础做成杯口形,然后将柱子插人并嵌固在杯口内,故称杯形基础。
C 满堂基础分为箱形基础和筏形基础D 桩基础按基础的形式分类可分为:带形基础、独立式基础和联合基础。
独立式基础呈独立的块状,形式有台阶形,锥形,杯形等。
独立基础,独立基础基础分:阶形基础、坡形基础、杯形基础3种。
主要用于柱下。
在墙承式建筑中,当地基承载力较弱或埋深较大时,为了节约基础材料,减少土石方工程量,加快工程进度,亦可采用独立式基础。
地质复杂的地区也要用到灌注桩,管桩等基础,多用于排架厂房。
当柱采用预制构件时,则基础做成杯口形,然后将柱子插人并嵌固在杯口内,故称杯形基础。

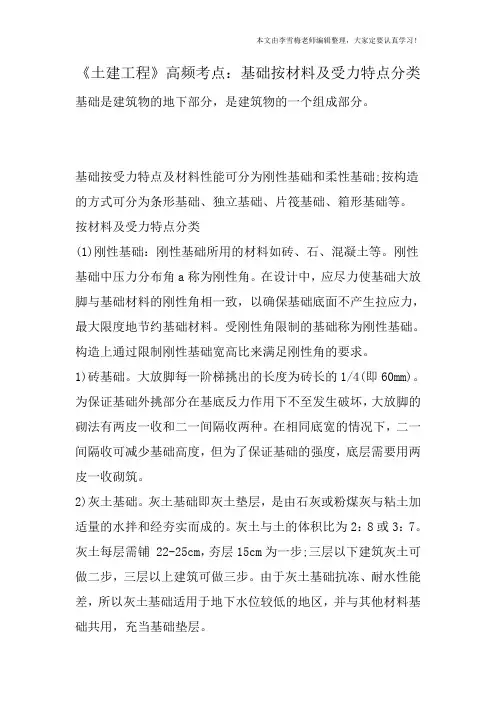

《土建工程》高频考点:基础按材料及受力特点分类基础是建筑物的地下部分,是建筑物的一个组成部分。
基础按受力特点及材料性能可分为刚性基础和柔性基础;按构造的方式可分为条形基础、独立基础、片筏基础、箱形基础等。

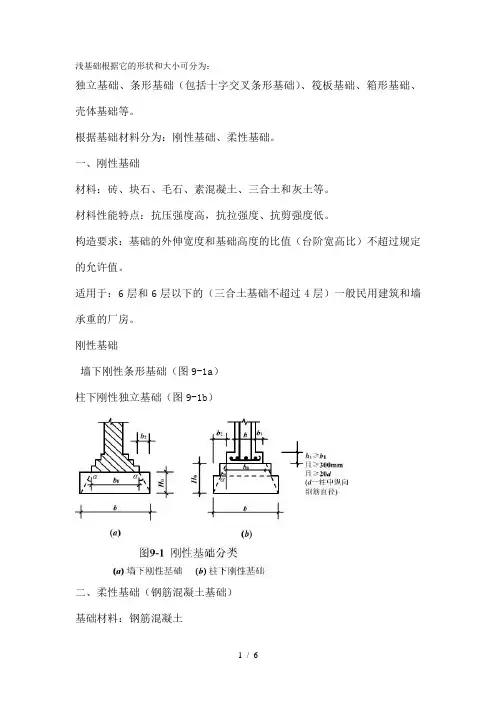

按材料及受力特点分类(1)刚性基础:刚性基础所用的材料如砖、石、混凝土等。
刚性基础中压力分布角a称为刚性角。
在设计中,应尽力使基础大放脚与基础材料的刚性角相一致,以确保基础底面不产生拉应力,最大限度地节约基础材料。
受刚性角限制的基础称为刚性基础。
构造上通过限制刚性基础宽高比来满足刚性角的要求。
1)砖基础。
大放脚每一阶梯挑出的长度为砖长的1/4(即60mm)。
为保证基础外挑部分在基底反力作用下不至发生破坏,大放脚的砌法有两皮一收和二一间隔收两种。
在相同底宽的情况下,二一间隔收可减少基础高度,但为了保证基础的强度,底层需要用两皮一收砌筑。
2)灰土基础。
灰土基础即灰土垫层,是由石灰或粉煤灰与粘土加适量的水拌和经夯实而成的。
灰土与土的体积比为2:8或3:7。
灰土每层需铺 22-25cm,夯层15cm为一步;三层以下建筑灰土可做二步,三层以上建筑可做三步。
由于灰土基础抗冻、耐水性能差,所以灰土基础适用于地下水位较低的地区,并与其他材料基础共用,充当基础垫层。
3)三合土基础。
三合土基础是由石灰、砂、骨料(碎石或碎砖)按体积比1:2:4或1:3:6加水拌和夯实而成。
三合土基础一般多用于地下水位较低的四层和四层以下的民用建筑工程中。
4)毛石基础。
它具有强度较高、抗冻、耐水、经济等特点。
常与砖基础共用,作砖基础的底层。
5)混凝土基础。
混凝土基础具有坚固、耐久、耐水、刚性角大,可根据需要任意改变形状的特点。
常用于地下水位高,受冰冻影响的建筑物。
混凝土基础台阶宽高比为1:1-1:1.5,实际使用时可把基础断面做成梯形或阶梯形。
6)毛石混凝土基础。
在上述混凝土基础中加入粒径不超过300mm 的毛石,称为毛石混凝土基础。

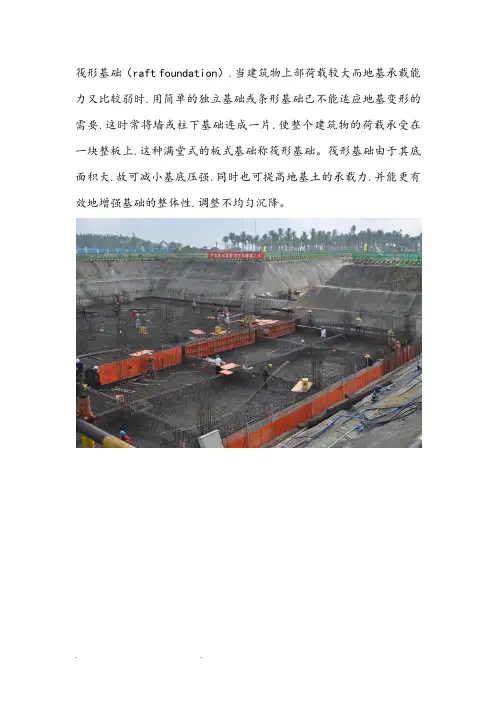

筏形基础(raft foundation).当建筑物上部荷载较大而地基承载能力又比较弱时.用简单的独立基础或条形基础已不能适应地基变形的需要.这时常将墙或柱下基础连成一片.使整个建筑物的荷载承受在一块整板上.这种满堂式的板式基础称筏形基础。
筏形基础由于其底面积大.故可减小基底压强.同时也可提高地基土的承载力.并能更有效地增强基础的整体性.调整不均匀沉降。
独立基础杯形基础条形基础一般按照构件的不同可以分为三类:墙下条形基础、柱间条形基础、混凝土墙--柱下混合条形基础.后者一般用于框架剪力墙结构。
条形基础不同于独立柱基础的地方在于.独立柱基是接近方形的双方向受力构件.双向受力构件是要验算冲切力的.而条形基础是单方向受力构件.是要验算剪切力的。
按基础构造形式划分条形基础、独立基础、满堂基础(筏板基础、箱型基础)和桩基础。
(一)条形基础:当建筑物采用砖墙承重时.墙下基础常连续设置.形成通长的条形基础。
当柱下独立基础不能满足承载力.或地基变性要求时.也可以做成柱下混凝土条形基础。
(二)独立基础:当建筑物上部为框架结构或单独柱子时.常采用独立基础;若柱子为预制时.则采用杯形基础形式。
(三)满堂基础:当上部结构传下的荷载很大、地基承载力很低、独立基础不能满足地基要求时.常将这个建筑物的下部做成整块钢筋混凝土基础.成为满堂基础。
按构造又分为筏板基础和箱形基础两种。
筏板基础:是埋在地下的连片基础.适用于有地下室或地基承载力较低、上部传来的荷载较大的情况。
箱型基础:当伐形基础埋深较大.并设有地下室时.为了增加基础的刚度.将地下室的底板、顶板和墙浇制成整体箱形基础。
箱形的内部空间构成地下室.具有较大的强度和刚度.多用于高层建筑。
(四)桩基础:当建造比较大的工业与民用建筑时.若地基的软弱土层较厚.采用浅埋基础不能满足地基强度和变形要求.常采用桩基。
桩基的作用是将荷载通过桩传给埋藏较深的坚硬土层.或通过桩周围的摩擦力传给地基。
混凝土地基基础规格及设计要求一、引言混凝土地基基础是建筑物的重要组成部分,能够承受建筑物的重量并将其传递到地下,保障建筑物的稳定性和安全性。
本文将介绍混凝土地基基础的规格及设计要求,包括基础类型、基础厚度、基础材料、地基处理、基础施工等方面的内容。
二、基础类型1.浅基础:适用于建筑物载荷较轻的情况,基础深度不超过1.5m,常见的浅基础类型有筏形基础、桩基础、条形基础等。
2.深基础:适用于建筑物载荷较大的情况,基础深度大于1.5m,常见的深基础类型有钢筋混凝土桩基础、钢管桩基础、悬挂式基础等。
3.特殊基础:适用于特殊情况下的基础,如软土地基、沼泽地基、岩溶地基等,常见的特殊基础类型有桩基础、沉井基础、地下连续墙基础等。
三、基础厚度基础厚度的设计应根据建筑物的载荷、地基的承载力、基础类型等因素进行考虑。
一般情况下,基础厚度应大于等于0.3m,深基础的基础厚度应大于等于0.5m。
四、基础材料1.混凝土:混凝土是混凝土基础的主要材料,其强度等级应根据建筑物的载荷进行选择。
2.钢筋:钢筋是混凝土基础中的增强材料,其直径和数量应根据设计要求进行选取。
3.砖石:砖石适用于浅基础的建筑物,常用于筏形基础和条形基础的支撑墙体。
五、地基处理地基处理是保障混凝土地基基础稳定性和安全性的重要环节,常用的地基处理方法有以下几种:1.填土加固:对于软土地基,可以采用填土加固的方法,使地基承载能力得到提高。
2.排水处理:对于高地下水位的地基,可以采用排水处理的方法,降低地下水位,提高地基承载能力。
3.灌浆加固:对于沉降较大的地基,可以采用灌浆加固的方法,使地基得到加固。
六、基础施工基础施工是保障混凝土地基基础质量的重要环节,常用的施工方法有以下几种:1.模板施工:按照设计要求,制作适合基础形状的模板,将混凝土浇筑至模板内,待混凝土凝固后,拆除模板即可。
2.钢筋绑扎:根据设计要求,将钢筋按照一定的间距和位置进行绑扎,确保混凝土基础的强度和稳定性。

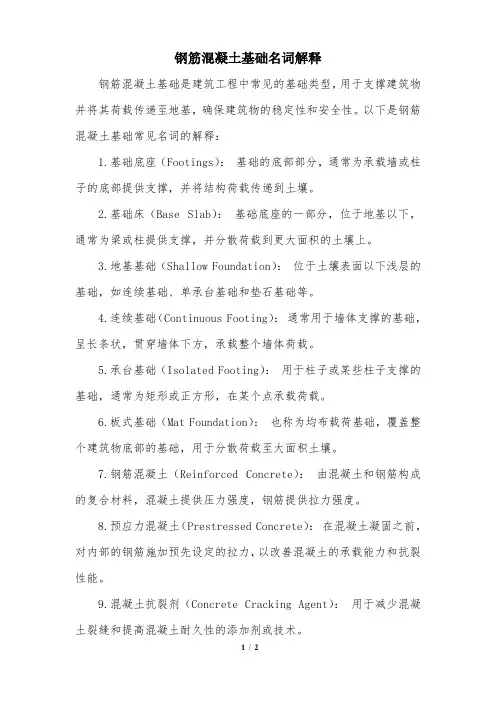

钢筋混凝土基础名词解释
钢筋混凝土基础是建筑工程中常见的基础类型,用于支撑建筑物并将其荷载传递至地基,确保建筑物的稳定性和安全性。
以下是钢筋混凝土基础常见名词的解释:
1.基础底座( Footings):(基础的底部部分,通常为承载墙或柱子的底部提供支撑,并将结构荷载传递到土壤。
2.基础床 Base(Slab):(基础底座的一部分,位于地基以下,通常为梁或柱提供支撑,并分散荷载到更大面积的土壤上。
3.地基基础(Shallow(Foundation):(位于土壤表面以下浅层的基础,如连续基础、单承台基础和垫石基础等。
4.连续基础( Continuous(Footing):(通常用于墙体支撑的基础,呈长条状,贯穿墙体下方,承载整个墙体荷载。
5.承台基础(Isolated(Footing):(用于柱子或某些柱子支撑的基础,通常为矩形或正方形,在某个点承载荷载。
6.板式基础(Mat(Foundation):(也称为均布载荷基础,覆盖整个建筑物底部的基础,用于分散荷载至大面积土壤。
7.钢筋混凝土 Reinforced(Concrete):(由混凝土和钢筋构成的复合材料,混凝土提供压力强度,钢筋提供拉力强度。
8.预应力混凝土( Prestressed(Concrete):(在混凝土凝固之前,对内部的钢筋施加预先设定的拉力,以改善混凝土的承载能力和抗裂性能。
9.混凝土抗裂剂 Concrete(Cracking(Agent):(用于减少混凝土裂缝和提高混凝土耐久性的添加剂或技术。
这些名词描述了钢筋混凝土基础在建筑工程中常见的组成部分、材料和施工技术,有助于理解基础结构设计和构建的基本要素。

砖基础的砌筑方式砖基础是建筑物的重要组成部分,它承受着整个建筑物的重量并将其传递到地基上。
砖基础的砌筑方式对建筑物的稳定性和耐久性有着重要影响。
本文将介绍几种常见的砖基础砌筑方式。
一、浅基础浅基础是指砖基础的埋深较浅,一般在地面以下50厘米以内。
这种砌筑方式适用于土质较好、承载力较高的地区,如坚硬的岩石或黏土地基。
浅基础的优点是施工简单、成本较低,但对地基的要求较高。
常见的浅基础砌筑方式有简单基础、连续基础和条形基础等。
简单基础是最简单的砌筑方式,它由一排横向砖块组成,砖块之间用水泥浆粘合。
这种砌筑方式适用于小型建筑物,如小房屋或小型仓库。
连续基础是由多排横向砖块组成,相邻排之间用钢筋连接。
这种砌筑方式适用于中型建筑物,如多层住宅或商业建筑。
条形基础是由多排纵向砖块组成,与连续基础类似,但其长度较长。
这种砌筑方式适用于大型建筑物,如高层建筑或桥梁。
二、深基础深基础是指砖基础的埋深较深,一般在地面以下50厘米以上。
这种砌筑方式适用于土质较差、承载力较低的地区,如软弱的沙土或泥土地基。
深基础的优点是稳定性好、承载力高,但施工复杂、成本较高。
常见的深基础砌筑方式有桩基础和梁基础等。
桩基础是由多个砖桩组成,每个砖桩由多排纵向砖块组成。
桩基础一般用于大型建筑物或特殊地质条件下,如软土地基或河流边坡。
梁基础是由多排横向砖块和纵向钢筋混凝土梁组成。
梁基础适用于地基较差、承载力较低的地区,如河滩地或湿地。
三、其他砌筑方式除了浅基础和深基础外,还有一些其他的砌筑方式。
例如,框架基础是由砖块和钢筋混凝土框架组成的。
这种砌筑方式适用于地基较差、承载力较低的地区。
还有钢筋混凝土基础、砌石基础等不同的砌筑方式。
每种砌筑方式都有其适用的地质条件和建筑要求,选择合适的砌筑方式对建筑物的稳定性和耐久性至关重要。
砖基础的砌筑方式多种多样,根据地质条件和建筑要求选择合适的砌筑方式是确保建筑物稳定性和耐久性的重要环节。
无论是浅基础还是深基础,每种砌筑方式都有其优缺点,建筑师和工程师需要根据具体情况进行合理选择和设计,以确保建筑物的安全和可靠。
DT钢筋混凝土条形基础计算1、工程量计算内容和步骤a 钢筋混凝土条形基础包括:挖槽、垫层、混凝土条形基础、钢筋、砖基础、地圈梁、防潮层、回填土、余土外运等。
b 外墙的长度按中到中5内墙的长度按内墙净长和(不考虑工作面的)槽净长2、定额规定:a 定额规定混凝土条形基础大放脚的T 形接头处的重叠工程量要扣除。
扣除办法是选择有代表性接头,计算出一个重合的混凝土体积,然后乘以接头个数,得出总重合体积,再从混凝土基础工程量中扣除(V1、V2)b 定额中长钢筋搭接规定为:Φ25 内的8M 一个接头,Φ25 以上的6M 一个接头,搭接长度为30d(30×钢筋直径d),圆钢筋加弯钩长12.5d3、T 形接头重合体积计算公式:(扣除重合部分体积V1、V2)重合体积V1=〖基础底部宽度(B1)-墙厚〗÷2×与其相交的基础底部宽度(B2)×搭接长方体高度(h1)重合体积V2=棱台高度(h2)÷6×〖[基础棱台上宽(b1)-墙厚(a)]÷2×与其相交的基础棱台上宽(b2)+[基础底宽-墙厚(a)]÷2×与其相交的基础的底宽(b2)+[基础棱台上宽(b1)-墙厚(a)]÷2+[基础底宽(B1)-墙厚(a)]÷2×[与其相交的基础棱台上宽(b2)+与其相交的基础底宽(B2)] 附:b1――外墙基础的棱台宽度,通常b1=b2v1 v2 v3(v3 通常不需计算)图示如下:4、工程量计算程序公式:首先,列L 墙、L 槽表:a、第一套算式:各断面基础分别计算工程量,然后合算。
○1 1-1断面基础工程量:□A挖槽工程量:槽长(L 槽)×〖槽底部宽(B)+2×工作面宽度(C)〗×挖槽深度(H 挖)+槽长(L 槽)×放坡系数(K)×挖槽深度的平方(H 挖2)=?立方□B(C10)混凝土垫层工程量:槽长(L 槽)×槽内垫层宽(B)×垫层厚=?立方断面号墙长(L 墙)槽长(L 槽)1-1 ..M ..M2-2 ..M ..MX-X………□C钢筋混凝土条形基础工程量(有梁式):基础长(L)×〖基础宽(B)×基础底部矩形高度(h1)+[基础宽(B)+基础梁宽度(b)]×基础棱台高度(h2)÷2+基础梁宽度(b)×基础梁高度(h3)〗=?立方附1:式中基础宽(B)×基础底部矩形高度(h1)=基础矩形截面面积[基础宽(B)+基础梁宽度(b)]×基础棱台高度(h2)÷2=基础梯形截面面积基础梁宽度(b)×基础梁高度(h3)=基础梁截面面积附2:h1 h2 h3 见前面图示。

地基与基础的种类和构造
建筑基础定义:
建筑物埋置在土层中的那部分承重结构称为基础,而支撑基础传来荷载的土(岩)层称为地基。
工程中用做地基的土壤有:砂土、黏土、碎石土、杂填土及岩石。
土壤分四类,其中一二类土合并为普通土,岩石分为两类:普通岩和坚岩。
一般情况下。
地基的种类:
地基分为天然地基和人工地基两大类。
应用自然土层做地基的称天然地基;经过人工加固处理的地基称人工地基,常用的人工地基有:压产地基、换土地基和桩基。
基础的种类:
1、按基础的材料分类:
按基础的材料可分为砖基础、灰土基础、三合基础、混凝土基础及钢筋骨基础。
2、按基础的构造特点分类:
1)条形基础:条形基础呈连续的带状,所以也称带形基础。
多边形基础一般用于砖混结构的承重墙下,通常用砖、毛石、混凝土或钢筋骨混凝土砌筑。
2)独立基础:独立基础也称单独基础或点式基础,这是柱下基础的主要形式,基础呈台阶形或台锥形或杯形,底面可以为方形、矩形或圆形。
3)整片基础:(1)筏形基础:筏形基础又称满堂式基础或板式基础,适用于上部结构荷载较大、地基承载力差的情况,筏形基础一般分为柱下筏基(框架结构下的筏基)和墙下筏基(承重墙结构下的筏基)两类。
(2)箱形基础是由顶板、底板和纵横隔墙所组成的连续整体式基础,用于高层或超高层建筑,其内部空间可用作地下室、仓库或车库等。
4)桩基础:当建筑物荷载很大,地基软弱土层又较厚时,常用桩基础。
桩基础由若干根桩和承台组成。
按桩的受力状态可分为端成桩和摩擦桩两类。
基础施工方案本工程基础为钢筋砼条形基础,条基上部砌砖基础。
基础的施工顺序大致为:定位放线——规划部门验收红线——土方开挖——设计勘察单位、质监站验槽——支垫层模板——C10砼垫层浇筑——弹线——支条基模板——绑扎条基、构造注钢筋——浇筑C25条基的钢筋混凝土——弹线——砌筑基础墙——支构造柱模板——浇构造柱混凝土——绑扎地圈梁钢筋——支立地圈梁模板——浇筑混凝土——地基基础工程验收——回填土。
基础开挖放线由于建筑平面控制桩及轴线控制桩距基础外边线较远,在基础开挖时,不易被破坏,故在开挖基础时不需引桩。
基础开挖撒线宽度不应超过15 cm。
按照图纸轴线及施工要求进行放线和复测,为保证轴线位置正确,龙门桩用钢管和扣件搭设。
当定位复核完成后,将主要轴线用钢锯在钢管上锯出痕迹,用红漆在边上标出轴线号码,用水准仪按建筑物±0.000的高度测出统一水平面,用红漆画在钢管上。
土方开挖根据图纸的设计要求,本工程的设计基底埋深为1.45米,基坑每边各放坡0.4米,并且保证基地有0.3米支模空间。
用石灰画出灰路。
为了加快本工程的进度,采用机械挖土。
由西向东推进,尽可能堆放在房间内的场地上,堆放不下的土用汽车短驳到施工现场内的空地上。
并配合工地现场管理人员负责测定基底标高及基槽的矩形尺寸,按设计标高留20㎝的余土,打设50*50*100的木桩,使木桩的顶标高恰好为砼面层的标高。
土方开挖的深度、承台的垫层厚、承台顶标高的控制均应预先经高程复核无误的木桩为引测基准。
这部分余土采用人工开挖及清理。
沿其基坑边设置排水沟、集水坑,保证基底无积水,现场备潜水泵二台。
挖土结束后,即通知有关单位验槽。
支垫层模板基槽验收通过后即进行砼垫层施工,垫层施工前排除积水,铲除淤泥,打好水平桩,支好侧模。
C10砼垫层浇筑支好模板后进行浇捣,用平板震动机震捣。
确保垫层的厚度和强度,达到设计要求。
支条基模板本工程的基础部分模板全部采用组合钢模板,支撑系统采用普通钢管扣件。
做好测量、放样、弹线工作,施工中的轴线、标高、几何尺寸的控制必须测设准确,标注清楚,引用方便。
接头处模板、条柱基、地圈梁以及承台处的模板认真制作,防止其发生移位、涨模等施工通病。
设计模板图→模板拼装→刷脱模剂→弹模板位置控制线(距模板500 mm)→模内杂物清理→墙体复线→找平或铺海绵条→钢筋、管线、盒、洞预埋隐检完毕→支外侧模板→安装穿墙螺栓→支内侧模板→调整斜支撑→调整加固模板→预检模板并签字→砼浇筑→养护→检验砼强度→拆模申请→审批申请→拆模→修整清理模板→刷脱模剂→码放模板→进入下一循环。
绑扎条基、构造注钢筋(1)原材料的采购所有钢筋的采购,由我司材料分公司从经我司审批确认合格的供货商处采购。
当钢筋进场时都要由项目部安排人员按图纸设计及规范的要求进行验收。
检查出厂质量证明书和试验报告,验收都合格后,方由采购员和仓库保管员在验收单上签字,然后在验收合格的钢筋上做好合格标识,入库保存使用,对于不合格品坚持不予入库,以确保钢筋原材料的质量。
(2)钢筋的制作由于本工程所用钢筋量多,钢筋加工制作在现场进行。
(3)施工准备机械设备钢筋调直机、切断机、弯曲成型机,对焊机及相应吊装设备等。
材料各种规格、各种级别的钢筋,必须有出厂合格证,进厂后须经物理力学性能检定,对于进口钢材增加化学检验,经检验合格后方能使用。
作业条件各种设备在操作前应进行检验、验收,以保证正常运转,并符合安全规定。
专业人员进行钢筋抽料,要求抽料人员应熟练图纸、会审记录及施工规范并按图纸要求的钢筋规格、形状、尺寸、数量合理的填写钢筋抽料表,计算出钢筋的用量。
操作人员应定岗定位,并按图纸要求和操作工艺标准对其进行技术、安全交底。
对加工好的钢筋进场后检查是否有出厂证明,复试记录,核对图纸、配料单、料牌与实材的钢号,规格尺寸,形状、数量上是否一致,如有问题需及时处理。
按施工平面图规定的位置清理平整好钢筋堆放场地、准备好垫木,按绑扎顺序分类堆放钢筋,如有锈块需预先进行除锈处理。
(4)操作工艺熟悉图纸,确定研究好钢筋绑扎安装顺序。
钢筋绑扎工艺流程:⑴在垫层上弹出钢筋位置线→按照钢筋位置线绑扎下层钢筋→绑扎基梁钢筋→绑扎墙体、柱及暗柱插筋→绑扎上层网片钢筋→钢筋隐检→转入下一道工序。
⑵依据施工图纸要求在垫层上弹好下网钢筋间距的网格线。
⑶安放上层钢筋支架,进行上层钢筋绑扎。
⑷绑扎完成后进行隐检并做好记录。
所有钢筋表面均应洁净,对粘着的油污、泥土、铁锈在使用前必须清理干净。
钢筋调直,可用机械或人工调直。
经调直后的钢筋不得有局部弯曲、死弯或小波浪形,且其表面伤痕不应使钢筋截面减少3%,当采用冷拉方法调直钢筋时,其冷拉率对于Ⅰ级钢筋控制在4%之内,对于Ⅱ钢筋控制在1%之内。
根据本工程设计要求预埋件、吊钩均用Ⅰ级钢筋。
根据钢筋型号、直径、长度和数量切断钢筋,钢筋下料长度可根据构件尺寸、混凝土保护层厚度及钢筋弯曲调整值和弯钩增加长度等规定综合考虑,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。
钢筋的弯钩或弯曲:本工程设计钢筋弯钩形状有三种,分别为半圆弯钩、直弯钩及斜弯钩,下料时应根据图纸设计要求及其相对应的弯曲调整值进行断料制作。
箍筋的末端应作弯钩,弯钩形状应符合设计要求。
连接⑴基础钢筋采用闪光对焊,纵向通长钢筋绑扎穿筋困难应分段下料配筋,长度控制≤30M,底板钢筋严格按图绑扎,为使绑扎的钢筋网格方正,间距准确,可采用5M长卡尺限位绑扎,在钢筋两端用卡尺的缺口卡住钢筋。
待钢筋绑扎牢固后,拿去卡尺,保证钢筋间距的质量要求,并加快绑扎速度。
⑵柱筋预留插筋,柱钢筋接长采用电渣压力焊连接;柱筋要求将板面上第一箍筋点焊牢固定在上层底板筋上,柱插筋时四角主筋与底板下排筋点焊固定,先用板面上第一排水平筋与板面筋焊牢;柱箍筋应满足水平施工缝上满扎三道箍筋,中部、顶部同时绑扎三道箍筋。
⑶钢筋焊接接头位置应错开,水平、竖向受力筋焊接头应满足规范规定的位置及间距,钢筋锚固应以设计施工图为依据确保质量及设计要求。
⑷受力钢筋搭接接头位置应正确。
其接头相互错开,上铁在跨中,下铁应尺量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4。
所有受力钢筋和箍筋交接处全绑扎,不得跳扣。
质量要求:钢筋工程严格按规范要求进行验收,质量标准如下:钢筋绑扎允许偏差(mm)砼工程本工程砼采用商品混凝土泵送混凝土的施工方法。
一、施工工艺流程联系商品混凝土站订购混凝土→检测混凝土强度→混凝土运输车送至工地→砼泵受料→泵送→砼浇筑、振捣→泵和输送管的清洗、拆除二、砼泵的设置根据本工程场地设计情况,砼设置一台,泵车放在两台搅拌机之间便于上料。
砼泵具体布置详主体施工平面布置图。
三、输送管道的敷设本工程输送管道采用DN150型,用钢管焊接固定输送管。
四、砼的浇筑1. 由于厚度厚,浇筑时需分层浇筑,砼按300-500mm 厚分层浇筑。
2. 浇筑时应重点控制浇筑高度和振捣棒插入间距、深度、顺序。
3. 具体振捣方法如图所示:五、泵送砼劳动力配备本工程送砼劳动力配备情况详下表格:边格式排列插点排列行列式排列混凝土振捣示意图六、砼的泵送泵送前,应先开机用水润湿整个管子,然后送入水泥浆,使输送管壁处于充分滑润状态。
泵送开始时,注意观察砼的液压表和各部位工作状态泵送应连续进行,当发生供应脱节不能连续泵送时,泵机不能停止工作,应每隔4-5min使泵正、反转两个冲程,把料从管道内抽回重新拌合,再泵入管道,以免管道内拌合料结块或沉淀,同时开动料斗中的搅拌器,搅拌3-4转,防止砼离析。
当泵送停歇超过45min 或砼离析时,应立即用压力排除管道内的砼,经清洗干净后重新泵送。
在泵送砼时,应使料斗内持续保持一定量的砼(20cm厚以上),以免吸入空气,使转换开关阀间造成砼逆流形成堵塞。
在泵送时,每2h换一次水洗槽,并检查泵缸的行程,发现有变化及时调整,泵送时,应随时观察泵送效果,若喷出砼象一根柔软的柱子,直径微微放粗,石子不露出,更不散开,说明效果很好,若出一半就散开,说明和易性不好,喷到地面时砂浆飞溅严重,说明坍落度应再小些。
泵送结束后,要及时进行管道清洗,清洗可采用水洗或气洗,也就是分别用压力水或压缩空气推送海绵球或塑料球进行。
七、砼的养护及拆模1、砼的养护采用人工自然养护法。
在砼浇筑完毕后的12h以内对砼加以覆盖和浇水养护,养时间当砼中无外加剂掺入时,不得少于7昼夜,当砼中有外加剂掺入时,不得少于14昼夜。
2、砼的拆模:侧模在砼强度保证其表面及棱角不因拆除模板而受损坏后可拆除,底模的拆除根据早拆体系中的规定执行。
八、砼试块留置本工程砼采用的是现场集中搅拌砼,砼留置组数按规定执行。
同批试块按2组留置,一组按现场条件养护,供拆模用;另一组按标准养护,供强度检验用。
砌筑基础墙砖基础施工前,在条基上用水准仪测出水平,立好小皮数杆,排砖搁底,砖块隔日潮润,组砌方式正确,控制好砂浆配合比。
圈梁支侧模、扎钢筋、浇混凝土。
(方法同上)回填土基础工程完成后将基础内的各种分项资料、保证资料全部整理齐全,由总监认可后,送到质监站质监员手中,同质监站一起会同设计院、建设单位进行基础验收,验收合格后,将回填土分层回填夯实。
压实系数不小于95%。
室内的回填土回至地坪垫层以下高度。
