剪力墙混凝土浇筑方案
- 格式:docx
- 大小:244.10 KB
- 文档页数:4

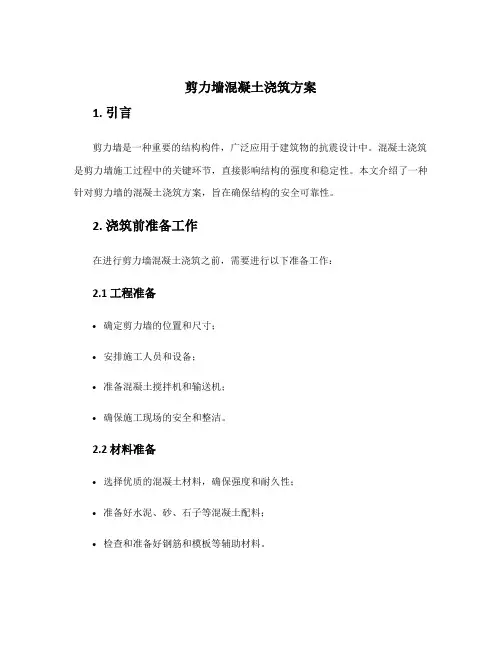

剪力墙混凝土浇筑方案1. 引言剪力墙是一种重要的结构构件,广泛应用于建筑物的抗震设计中。
混凝土浇筑是剪力墙施工过程中的关键环节,直接影响结构的强度和稳定性。
本文介绍了一种针对剪力墙的混凝土浇筑方案,旨在确保结构的安全可靠性。
2. 浇筑前准备工作在进行剪力墙混凝土浇筑之前,需要进行以下准备工作:2.1 工程准备•确定剪力墙的位置和尺寸;•安排施工人员和设备;•准备混凝土搅拌机和输送机;•确保施工现场的安全和整洁。
2.2 材料准备•选择优质的混凝土材料,确保强度和耐久性;•准备好水泥、砂、石子等混凝土配料;•检查和准备好钢筋和模板等辅助材料。
2.3 施工方案制定•根据剪力墙的设计图纸确定浇筑顺序和施工方法;•制定合理的施工计划,确保施工过程的连贯性和高效性;•确定浇筑的层数和浇筑时间间隔,以保证混凝土的质量。
3. 混凝土浇筑步骤3.1 模板安装在进行混凝土浇筑之前,需要安装好剪力墙的模板。
模板的安装应符合设计要求,确保剪力墙的几何形状和尺寸准确无误。
3.2 钢筋绑扎在模板安装完成后,进行剪力墙的钢筋绑扎工作。
钢筋的排布应符合结构设计要求,并采取适当的附加加固措施,确保钢筋的牢固性和稳定性。
3.3 混凝土搅拌和输送在完成钢筋绑扎后,开始进行混凝土的搅拌和输送工作。
根据工程需要选择合适的混凝土搅拌机和输送机,确保混凝土的质量和均匀性。
3.4 混凝土浇筑在搅拌和输送混凝土之后,开始进行剪力墙的混凝土浇筑工作。
按照施工方案制定的浇筑顺序,逐层进行混凝土的浇筑,确保浇筑的连续性和完整性。
3.5 养护在完成混凝土浇筑后,进行适当的养护措施以提高混凝土的强度和耐久性。
具体养护措施包括保持充足的湿度、防止快速干燥和温度变化等。
4. 安全注意事项在剪力墙混凝土浇筑过程中,需要注意以下安全事项:•施工现场应设置安全警示标志,保持施工区域的安全和通畅;•施工人员应穿戴好个人防护装备,避免发生意外伤害;•确保混凝土搅拌机和输送机的正常运行,避免发生设备故障造成安全事故;•操作人员应经过专业培训和资质认证,具备相关操作技能和工作经验;•定期进行施工现场巡查和安全检查,及时发现和处理安全隐患。
剪力墙结构混凝土施工方案剪力墙结构混凝土施工方案剪力墙结构是一种常用的混凝土结构,具有良好的抗震性能和承载能力。
以下是一种剪力墙结构混凝土施工方案的详细说明。
1. 基础施工:首先,根据设计要求进行基础开挖,确保基础的稳定性和承载能力。
然后进行地基处理,包括填土、夯实和加固等工序。
最后,在基础上浇筑混凝土,形成刚性基础。
2. 剪力墙施工:根据施工图纸确定剪力墙的位置和尺寸,并进行标线和放线。
接着,搭建钢筋模板,并进行固定和调整。
然后,根据设计要求焊接钢筋骨架,并进行检查和修正,确保其符合设计要求。
最后,浇筑混凝土,同时进行振捣和抹光,确保混凝土的质量和均匀性。
3. 结构连接:剪力墙结构的连接部位需要进行特殊处理,以确保其连接牢固和抗震性能。
通常采用钢筋焊接、膨胀螺栓和螺栓连接等方式进行连接。
连接部位还需要进行防水处理,以确保墙体的防水性能。
4. 环境保护:在施工过程中,需要采取措施保护周围环境。
例如,采用防尘网覆盖施工区域,减少扬尘污染。
另外,对于混凝土废料和废水等需要进行合理处理,确保环境保护和资源的有效利用。
5. 质量控制:在施工过程中,需要进行严格的质量控制,确保混凝土的强度和均匀性。
包括对原材料进行检测和验收,对施工工艺进行监控和调整,以及对施工现场进行检查和测试,发现问题及时处理和整改。
最后,需要进行混凝土强度检测和验收,确保混凝土的质量符合设计要求。
6. 安全防护:在施工过程中,需要采取安全措施防止事故的发生。
例如,施工现场设置安全围挡和警示标识,对特殊作业人员进行安全培训和监督,同时配备专用的安全设备和工具,确保施工安全进行。
综上所述,剪力墙结构混凝土施工方案需要进行基础施工、剪力墙施工、结构连接、环境保护、质量控制和安全防护等工序。
通过严格按照施工方案进行施工,可以确保剪力墙结构的质量和安全性。

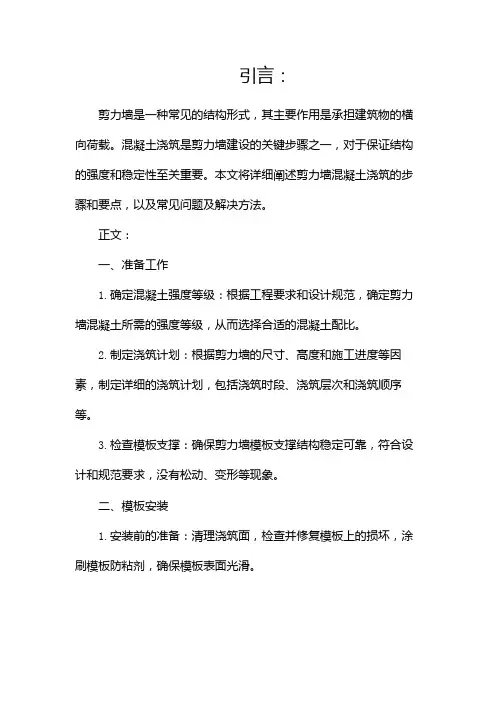

引言:剪力墙是一种常见的结构形式,其主要作用是承担建筑物的横向荷载。
混凝土浇筑是剪力墙建设的关键步骤之一,对于保证结构的强度和稳定性至关重要。
本文将详细阐述剪力墙混凝土浇筑的步骤和要点,以及常见问题及解决方法。
正文:一、准备工作1.确定混凝土强度等级:根据工程要求和设计规范,确定剪力墙混凝土所需的强度等级,从而选择合适的混凝土配比。
2.制定浇筑计划:根据剪力墙的尺寸、高度和施工进度等因素,制定详细的浇筑计划,包括浇筑时段、浇筑层次和浇筑顺序等。
3.检查模板支撑:确保剪力墙模板支撑结构稳定可靠,符合设计和规范要求,没有松动、变形等现象。
二、模板安装1.安装前的准备:清理浇筑面,检查并修复模板上的损坏,涂刷模板防粘剂,确保模板表面光滑。
2.模板安装顺序:按照浇筑顺序,从下到上、从内到外依次安装剪力墙模板,注意模板的连接、支撑和固定,确保模板的稳定性。
3.浇筑前的检查:检查模板安装情况,确保模板的位置、尺寸和平整度等满足设计要求。
三、钢筋布设1.钢筋加工:依据设计图纸,按照长度、弯曲和焊接等要求对剪力墙的钢筋进行加工。
2.网格布设:根据设计图纸,在模板内侧的钢筋附近铺设网格,确保钢筋的连接和保护层的厚度满足要求。
3.立筋布设:依照设计要求,在剪力墙的角部和侧边安装立筋,以增加结构的承载能力和抗震性能。
四、混凝土浇筑1.浇注层次:按照浇筑计划,从下到上、从内到外依次浇注剪力墙的混凝土,每层浇筑的厚度应符合规范要求。
2.浇注技术:采用均匀浇注、层层夯实的方法,确保混凝土的密实性和均匀性,同时防止混凝土的分层现象。
3.振捣操作:在浇筑过程中,使用振捣器进行振捣,以排除混凝土中的气泡,提高混凝土的密实性和抗压强度。
五、养护措施1.浇筑结束后的处理:待混凝土浇筑完成后,应及时对墙体进行养护处理,避免混凝土干燥过快,引起开裂等问题。
2.养护时间:根据混凝土的强度等级和环境温度等因素,确定适当的养护时间。
通常情况下,剪力墙的养护时间为714天。
梁、板、柱、剪力墙砼浇筑方案一、混凝土强度:1、7#公寓(含2#地下车库)剪力墙、柱砼标号:-1~3层为C40,4~6层为C35,7层以上为C30;梁、板、楼梯及阳台栏板均为C30。
二、混凝土施工方法1、严格控制砼配合比:混凝土搅拌应严格控制原材料质量,由于梁板及剪力墙混凝土采用一次浇筑完成,要求混凝土应有一定的缓凝时间,根据混凝土量,为保证混凝土连续浇筑所需要的缓凝时间,选择合格的外加剂通过试验室出具配合比报告。
砼强度由项目技术负责人直接下达技术联系单给商品砼搅拌站技术科。
由于施工时间短,工期比较紧,为加快施工进度,缩短主体工程施工时间,必要时需在砼施工时内掺超早强剂,以加强砼的早期强度缩短拆模时间。
2、混凝土浇注前的准备工作:1)浇梁板混凝土浇筑前应清除模板内的杂物、积水,钢筋表面应干净,无油污。
浇筑前检查预埋件、预留洞、管、止水板安装情况,发现问题及时处理。
2)剪力墙、柱混凝土施工前,将施工缝表面松动石子、水泥浮浆清凿干净,并进行杂物清理,检查无杂物后,进行浇水湿润。
3)混凝土配管设计配管设计中考虑范围包括:混凝土的输送压力,收缩短管的长度,少用弯管和软管,以便于装拆维修,排除故障和清洗等。
为保证配管的稳定,本工程地上部分采用结构内布管的形式,即配管从首层顶板进入建筑物,沿预留洞口向上伸展。
到浇筑平面时,甩出弯臂,接水平管,直到要浇筑部位。
注意水平管和立管之比要满足规范要求,混凝土的水平管的布设长度不少于总高度的三分之一。
配管的固定:配管不得直接支承在钢筋、模板及预埋件上,且应符合下列规定平管每隔1.5m 左右用支架或台垫固定,以便于排除堵管、装拆和清洗管道。
泵管与拖式输送泵接口部位附近——该处受到的冲击力最大,采用埋入地下的混凝土墩固定。
泵管进入楼层,在门口处进行固定——采用架料钢管夹住门口两侧并通过木楔固定泵管。
泵管在首层由水平管变成立管处进行固定——通过架料钢管借助上下楼板将泵管固定。

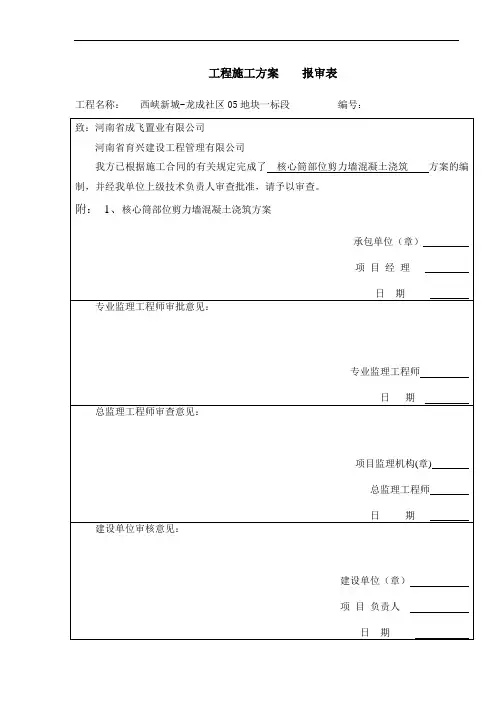

工程施工方案报审表工程名称:西峡新城-龙成社区05地块一标段编号:西峡新城一龙成社区05地块一标段核心筒部位剪力墙砼浇筑方案编制人:审核人:审批人:编制单位: 江苏天腾建设集团有限公司编制日期: 2014年 5 月 21 日核心筒部位剪力墙混凝土浇筑方案核心筒部位剪力墙高度在5.72m~6.92m之间;厚度在0.30米~0.50米之间,竖向钢筋排距多为四排、钢筋直径较大、间距小,且箍筋布置又多,给混凝土浇筑带来困难。
一、在剪力墙模板一侧面离筏板面2米处开孔,砼从开孔地方注到剪力墙内,但是钢筋太密,砼流量不能满足要求,出料部位经常发生堵塞,影响浇筑时间,前期浇捣的砼以到了初浇时间二次浇筑还没有进行,会产生施工冷缝影响砼质量。
二、利用导管将砼送到离剪力墙底部约2米处,但钢筋密度因素,致使导管放不到剪力墙内部。
三、经验收模板安装加固、钢筋绑扎符合要求;浇筑砼脚手架安全符合要求,供电信息、商砼供应信息、机械设备、现场浇筑施工人员技术交底全部落实到位后才能进行砼浇筑施工。
采用砼从剪力墙顶部浇筑下去,首先将模板钢筋浇水使模板表面充分湿润,这样模板表面不易粘结砂浆,再注入同砼等级砂浆80~100㎜,用振动棒略振一下钢筋,使粘在钢筋上砂浆全部落在底部。
这样开始浇的砼离析的石子就能和砂浆经振捣形成砼,砼石子的粒径控制在5~20㎜之内,坍落度选择比常规大两个点,适当增加缓凝剂使砼初凝时间延长。
根据浇筑速度计划砼用量时间,使砼在浇筑之前的和易性不降低。
根据浇筑部位长度,布置振动棒数量满足振捣密实要求,专人控制放料高度(利用螺杆高度),每次浇筑高度0.5~0.8米左右,振捣间距控制在振动棒有效作业半径范围之内,振捣时间为无气泡、不下沉为止,用强光手电进行跟踪查看。
二层砼必须振捣到下层砼上部的10㎝处,避免过振以防砂浆流失底部出现麻面现象,专人负责二次振捣,这样逐层进行浇筑直至浇筑完成。
木工班安排2人对浇筑部位不间断进行巡视,以防模板出现异常及时进行加固。
剪力墙分层浇筑施工方案一、工程概况与目标本工程为高层住宅建筑,其中包含大量的剪力墙结构。
本次施工方案主要针对剪力墙的分层浇筑作业,旨在确保施工过程的顺利进行,保证浇筑质量,提高施工效率,最终达到设计要求的建筑质量和安全性。
二、施工准备与要求在进行分层浇筑前,应确保施工现场的整洁,清除杂物和积水。
对所有施工人员进行技术交底和安全教育,确保他们熟悉施工流程和注意事项。
检查施工设备和材料,确保其状态良好,满足施工要求。
三、钢筋加工与安装钢筋的加工应符合国家标准和设计要求,保证尺寸和形状的准确性。
钢筋安装时,应按照设计要求进行定位和固定,确保钢筋的位置和间距准确。
四、混凝土调配与搅拌根据设计要求,确定混凝土的强度等级和配合比。
混凝土的搅拌应严格按照配合比进行,确保混凝土的质量均匀性和稳定性。
五、分层浇筑方法与顺序剪力墙的分层浇筑应遵循“先下后上,先中间后两边”的原则。
每层浇筑的高度应根据混凝土的坍落度和施工条件确定,一般不超过500mm。
浇筑时应确保混凝土从一侧开始,沿剪力墙长度方向均匀推进,避免混凝土在模板内积聚。
六、振捣与密实措施在每层混凝土浇筑后,应及时进行振捣,以确保混凝土内部的密实性和均匀性。
振捣设备应选择合适的频率和振幅,避免对模板和钢筋造成损坏。
七、养护与保护措施混凝土浇筑完成后,应及时进行养护,保持混凝土的湿润状态,避免产生干缩裂缝。
在养护期间,应采取措施防止外力对剪力墙的损坏,如设置警示标志、安排专人看护等。
八、质量检测与验收在施工过程中,应定期对混凝土的强度、坍落度等质量指标进行检测,确保混凝土的质量符合设计要求。
浇筑完成后,应对剪力墙的外观质量、尺寸偏差等进行检查,确保满足设计要求。
施工结束后,应组织专业人员进行验收,填写验收报告,确保施工质量符合要求。
通过本次施工方案的实施,我们将确保剪力墙分层浇筑过程的顺利进行,保证施工质量,为高层建筑的安全性和稳定性奠定坚实基础。
剪力墙结构混凝土施工方案一、结构设计在进行混凝土施工方案设计之前,首先需要进行剪力墙结构的结构设计。
结构设计需要满足建筑的功能和使用要求,包括安全性、稳定性、抗震性等。
二、施工前的准备工作1.材料准备:准备好所需的混凝土、钢筋、模板等材料,并进行质量检验。
2.设备准备:准备好混凝土搅拌机、起重机、模板支架等施工所需的设备。
3.现场准备:清理施工现场,确保施工区域的平整和安全。
三、施工工序1.基坑挖掘:根据结构设计的要求,在地面上挖掘基坑,并进行基坑支护。
2.打地桩:在基坑中打入地桩,用于加固基坑的边缘结构。
3.浇筑基础:在基坑中浇筑混凝土基础,并进行养护。
4.安装模板:在基础上安装剪力墙结构所需的模板,并进行调整和固定。
5.安装钢筋:根据结构设计的要求,在模板内安装钢筋,并进行绑扎。
6.浇筑混凝土:将预制的混凝土浇筑到模板内,并利用振动器排除气泡。
7.养护:在混凝土浇筑完成后,对其进行养护以保证混凝土强度的发展。
8.拆模:混凝土达到设计强度后,拆除模板,并进行后续处理。
四、品质控制为了保证剪力墙结构的品质和施工质量,需要进行相应的品质控制工作。
1.材料质量控制:对所使用的材料进行质量检测,并确保其符合相关标准和要求。
2.施工工艺控制:严格按照施工方案进行施工,避免误操作和差错。
3.浇筑质量控制:在混凝土浇筑过程中,监控混凝土的浇筑质量,防止砂浆分层和骨料分离现象。
4.钢筋质量控制:对钢筋的安装、绑扎和保护进行监控和检验。
5.养护质量控制:对混凝土的养护过程进行监控,确保混凝土的强度和耐久性。
五、安全措施在进行剪力墙结构的混凝土施工方案时,需要采取相应的安全措施,保障施工人员的安全。
1.安全培训:施工人员应接受相关的安全培训,了解施工过程中的安全风险和防范措施。
2.现场管理:加强施工现场的管理,设置安全标志并规范作业流程。
3.安全设备:施工人员应使用符合安全标准的安全设备,如安全帽、安全带等。
4.作业安全规范:施工人员应按照作业规范进行工作,如合理分工、避免高处作业等。
剪力墙砼浇筑技术交底剪力墙砼浇筑技术交底一、背景介绍剪力墙作为建造结构中的重要承载元件,在工程建设中起到了承受水平力和抗震的重要作用。
本文档旨在详细介绍剪力墙砼浇筑技术,以确保施工的质量和安全。
二、施工准备1. 确定施工顺序:根据建造设计图纸确定剪力墙的施工顺序,包括施工起止时间、工序安排等。
2. 设计砼配合比:根据设计要求和工程环境,确定适合的砼配合比,确保砼的强度和稳定性。
3. 材料准备:准备好所需的砂、石、水泥、钢筋等材料,并进行质量检验和验收。
4. 施工机械设备准备:准备好搅拌机、泵车、模板支撑等机械设备,确保其正常运转。
三、模板安装1. 模板选择:根据设计要求选择合用的模板材料,并确保其符合相关标准。
2. 模板安装:根据剪力墙的尺寸和形状,进行模板的安装和支撑工作。
确保模板的刚度和稳定性。
3. 模板检查:在安装完成之后,进行模板的检查,确保无垂直度、平整度等方面的问题。
四、钢筋加工和安装1. 钢筋加工:根据设计要求和现场实际情况,对钢筋进行加工和焊接,确保其具备必要的强度和连接性。
2. 钢筋安装:按照设计图纸和工序要求,对钢筋进行精确定位和固定,确保其布置的准确性和稳定性。
五、混凝土浇筑1. 砼搅拌:根据所选用的砼配比,进行砼的配料和搅拌工作,确保搅拌均匀和质量稳定。
2. 砼输送:使用泵车将搅拌好的砼从搅拌站输送到剪力墙模板内,确保输送过程中不产生过多的分层和泄漏。
3. 砼浇筑:将砼均匀地浇入剪力墙的模板内,采用适当的振捣工艺,确保砼充实并排除空隙。
4. 砼抹平:使用抹光机或者手工工具对剪力墙表面的砼进行抹平和修整,确保表面平整和光滑。
六、浇筑后处理1. 砼养护:在浇筑完成之后,对砼进行养护,包括喷水养护、遮阳避光等措施,确保砼的正常硬化和强度发展。
2. 后续处理:根据剪力墙的设计要求,进行后续的处理工作,如开槽、安装墙体柜等。
附件:1. 剪力墙施工图纸2. 砼配合比表格3. 模板安装示意图4. 钢筋加工图法律名词及注释:1. 砼配合比:指砂、石、水泥等原材料按一定比例配制的混凝土配合比。
剪力墙、顶板砼连续浇筑施工方案一、施工概况本次砼浇筑分两个区域浇筑:地下消防水池及水泵房为第一区域,高度为4.5m(±0.000~4.500),其中剪力墙砼浇筑高度4.5m,墙厚350mm,消防水池顶板厚度250mm,水泵房顶板厚度120mm,砼强度等级为C25,抗渗等级为P8;地下空调机房为第二区域,高度为4.2m,墙厚分别为300mm、250mm,顶板厚度120mm,砼强度等级为C25,抗渗等级为P8。
二、施工准备1、劳动力准备施工班组采用砼班一个小组,每个小组负责一台砼输送泵的砼浇筑,每个小组配二台砼振动器。
2、砼的施工设备准备(1)、砼的搅拌、运输、输送设备:由商品砼站配置。
(2)、振动设备:砼振捣采用插入式振动器,为便于顶板找平,可以使用平板式振动器辅助振捣。
3、砼的供应准备搅拌站应储备足够一次浇筑量为所有原材料,避免停工待料。
本次施工使用C25泵送商品混凝土,抗渗等级P8,砼总方量约240m3。
各部位混凝土强度等级和用量为:4、支撑排架、模板、钢筋的检查和验收(1)对支撑排架全方位检查,严格按论证的方案进行搭设,不到位处坚决整改加固,所有扣件必须拧紧。
(2)对柱、墙、顶板(含梁)模板进行检查和验收,经验收合格后方可进行混凝土的浇筑。
同时对影响柱混凝土浇筑太密的钢筋进行处理,必须留出可靠的浇筑孔。
五、地下室柱、墙、顶板(含梁)砼工程施工1、砼的下料顶板、梁、墙(包括连墙柱)同时浇筑。
浇筑时先浇筑墙(包括连墙柱),必须分层浇灌,按60cm一次布料且振捣密实后,才能浇灌第二次砼。
振动棒振捣间距为500。
顶板砼(含梁)采取一次浇筑向前推进。
输送泵泵前头接上软管,便于布料。
砼浇筑时,随时均匀分散布料,并用耙子分散耙料,不得堆积,随浇随时振捣。
墙、板在浇筑砼时,应尽可能连续进行,按分层浇筑时,应注意在下一层砼初凝之前,将上一层砼灌下,并捣实完毕,使上、下两层砼能结合良好。
当浇灌完毕,竖向结构的顶部往往聚集水泥砂浆,应加入适量的洗净粗骨料捣实。

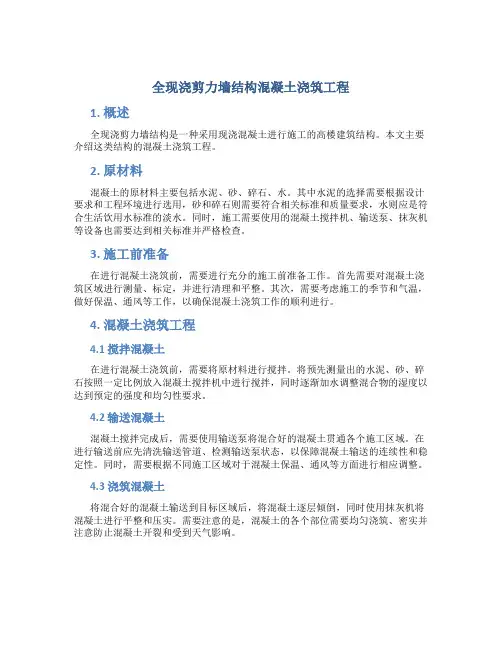

全现浇剪力墙结构混凝土浇筑工程1. 概述全现浇剪力墙结构是一种采用现浇混凝土进行施工的高楼建筑结构。
本文主要介绍这类结构的混凝土浇筑工程。
2. 原材料混凝土的原材料主要包括水泥、砂、碎石、水。
其中水泥的选择需要根据设计要求和工程环境进行选用,砂和碎石则需要符合相关标准和质量要求,水则应是符合生活饮用水标准的淡水。
同时,施工需要使用的混凝土搅拌机、输送泵、抹灰机等设备也需要达到相关标准并严格检查。
3. 施工前准备在进行混凝土浇筑前,需要进行充分的施工前准备工作。
首先需要对混凝土浇筑区域进行测量、标定,并进行清理和平整。
其次,需要考虑施工的季节和气温,做好保温、通风等工作,以确保混凝土浇筑工作的顺利进行。
4. 混凝土浇筑工程4.1 搅拌混凝土在进行混凝土浇筑前,需要将原材料进行搅拌。
将预先测量出的水泥、砂、碎石按照一定比例放入混凝土搅拌机中进行搅拌,同时逐渐加水调整混合物的湿度以达到预定的强度和均匀性要求。
4.2 输送混凝土混凝土搅拌完成后,需要使用输送泵将混合好的混凝土贯通各个施工区域。
在进行输送前应先清洗输送管道、检测输送泵状态,以保障混凝土输送的连续性和稳定性。
同时,需要根据不同施工区域对于混凝土保温、通风等方面进行相应调整。
4.3 浇筑混凝土将混合好的混凝土输送到目标区域后,将混凝土逐层倾倒,同时使用抹灰机将混凝土进行平整和压实。
需要注意的是,混凝土的各个部位需要均匀浇筑、密实并注意防止混凝土开裂和受到天气影响。
5. 施工完成后在混凝土浇筑施工完成后,需要对施工区域进行保温、通风等工作,并对施工工具进行清理、消毒等处理。
此外,需要对混凝土进行养护,确保混凝土达到设计强度并逐渐适应周围环境。
6. 结论全现浇剪力墙结构混凝土浇筑工程是一项复杂的工程,需要认真考虑前期准备工作、严格遵守相关标准要求以及对施工区域进行细致的管理和维护。
混凝土的质量和施工工艺将直接影响到建筑结构的强度和稳定性,因此需要各方面处理好相关问题。
第1篇一、工程概况1. 工程名称:XX大厦混凝土浇筑工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX大厦,总建筑面积约XX万平方米,地下XX层,地上XX层。
4. 工程概况:本工程采用钢筋混凝土框架-剪力墙结构体系,基础形式为桩基础,主体结构采用C30混凝土。
二、施工准备1. 施工组织设计根据工程特点,编制施工组织设计,明确施工工艺、施工顺序、施工方法、施工进度、施工质量、安全措施、环境保护等。
2. 人员准备组织施工队伍,明确各工种人员配备,进行技术培训和安全教育。
3. 材料准备根据工程需要,准备混凝土、钢筋、模板、水泥、砂、石子等材料,确保材料质量符合要求。
4. 机械设备准备准备混凝土搅拌站、混凝土运输车、混凝土泵、钢筋加工设备、模板加工设备、起重设备等。
5. 施工现场准备施工现场应平整、排水畅通,搭建临时设施,设置安全警示标志,确保施工现场安全。
三、施工工艺1. 混凝土制备(1)混凝土配合比设计:根据工程特点和设计要求,进行混凝土配合比设计,确保混凝土强度、耐久性、工作性等指标符合要求。
(2)混凝土搅拌:采用搅拌站进行混凝土搅拌,严格控制搅拌时间,确保混凝土质量。
2. 钢筋工程(1)钢筋加工:根据设计图纸,对钢筋进行加工,确保加工尺寸、形状、间距等符合要求。
(2)钢筋绑扎:采用绑扎、焊接等方法,将钢筋与模板、混凝土结构连接牢固。
3. 模板工程(1)模板制作:根据设计图纸,制作模板,确保模板尺寸、形状、平整度等符合要求。
(2)模板安装:按照施工顺序,将模板安装到位,确保模板与混凝土结构连接牢固。
4. 混凝土浇筑(1)混凝土运输:采用混凝土运输车将混凝土运输到施工现场,确保混凝土运输过程中不产生离析。
(2)混凝土泵送:采用混凝土泵送设备进行混凝土浇筑,确保混凝土浇筑均匀、密实。
(3)混凝土振捣:采用振动棒对混凝土进行振捣,排除气泡,确保混凝土密实度。
5. 养护(1)混凝土浇筑完成后,及时进行养护,保证混凝土强度发展。
钢筋砼剪力墙及顶板砼浇筑施工方案一、工程概况本工程为具体工程名称,位于工程地点。
建筑结构形式为结构形式,总建筑面积为建筑面积平方米。
其中,钢筋砼剪力墙及顶板是本工程的重要结构部分,其混凝土浇筑质量直接关系到整个建筑的结构安全和使用功能。
二、施工准备1、技术准备熟悉施工图纸,编制详细的施工方案,并向施工人员进行技术交底。
确定混凝土的配合比,保证混凝土的强度、耐久性等性能符合设计要求。
计算混凝土的用量,提前与商品混凝土搅拌站联系,确保混凝土的供应。
2、材料准备混凝土:采用商品混凝土,强度等级为具体强度等级。
钢筋:钢筋的品种、规格、数量应符合设计要求,且质量合格。
模板:模板及其支架应具有足够的强度、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
3、主要机具准备混凝土输送泵、振捣棒、平板振捣器、抹光机等。
塔吊、料斗等垂直运输设备。
4、作业条件准备钢筋、模板等分项工程已完成验收,且符合设计和规范要求。
清理模板内的杂物,浇水湿润模板,但不得有积水。
搭设好浇筑混凝土的操作平台和运输通道。
三、施工工艺流程1、钢筋砼剪力墙混凝土浇筑混凝土浇筑前,应先在底部填以 50~100mm 厚与混凝土内砂浆成分相同的水泥砂浆。
混凝土应分层浇筑,每层厚度不宜超过 500mm,振捣棒应插入下层混凝土 50~100mm,以消除两层之间的接缝。
振捣时,振捣棒应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。
振捣时间一般为 20~30s,以混凝土表面不再显著下沉、不再出现气泡、表面泛出灰浆为准。
在混凝土浇筑过程中,应随时观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应及时采取措施进行处理。
混凝土浇筑完毕后,应在 12h 内加以覆盖和浇水养护,养护时间不少于 7d。
2、顶板混凝土浇筑顶板混凝土浇筑时,应从一端开始,逐步推进。
混凝土虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。
4米高剪力墙浇筑方案4米高剪力墙浇筑方案简介本方案旨在解决4米高剪力墙的浇筑问题,确保施工过程的安全和质量。
设计要求1.墙体高度:4米;2.墙体宽度:米;3.墙体长度:根据实际工程需要确定;4.墙体使用材料:xx型混凝土;5.浇筑前需要进行墙体模板的搭建。
浇筑步骤1.浇筑前准备:–完成墙体模板的搭建,确保模板结构牢固;–保证模板表面光滑,不存在缺陷;–准备好施工所需的混凝土和相关设备。
2.混凝土浇筑:–调配好混凝土,确保配比准确;–确保混凝土的浇筑过程中不产生空鼓、渗漏等质量问题;–按照计划进行墙体的连续浇筑,确保墙体整体性能。
3.浇筑后处理:–浇筑完成后,对墙体进行养护,确保混凝土的强度发挥到最大;–在养护期间,及时进行维护和监测,避免出现裂缝、渗漏等问题。
安全措施1.浇筑过程中,保证施工人员的安全,严禁在墙体下方或旁边通行;2.施工现场应设置明显的警示标志,并配备专人进行安全监控;3.要求施工人员佩戴安全帽、防护手套等个人防护装备;4.对施工现场进行定期清理,确保施工过程的整洁与安全;5.施工过程中,遵守相关的施工标准和操作规程。
质量控制1.对混凝土配比进行严格把控,确保浇筑出的墙体满足强度要求;2.对混凝土进行试块取样试验,检验混凝土的抗压强度;3.对浇筑过程中出现的空鼓、渗漏等问题及时处理;4.进行墙体的质量检测,确保墙体的柱配合尺寸、平整度等符合要求;5.对墙体的养护过程进行严格监测,及时发现问题并处理。
以上是4米高剪力墙浇筑方案的相关内容,具体执行中请按照相关建议和工程要求进行操作。
施工工期安排•墙体模板搭建:1天;•混凝土配制及运输:1天;•墙体浇筑:2天;•养护期:7天。
质量验收标准1.墙体的表面平整度符合设计要求;2.无明显的裂缝、渗漏等质量问题;3.混凝土的抗压强度达到设计要求。
现场施工人员配置•项目经理:1人;•施工队长:1人;•墙体模板搭建工:2人;•混凝土浇注工:2人;•养护监测人员:1人;•安全监控人员:1人。
中国水电****大厦工程剪力墙、顶板砼连续浇筑施工方案编制:审核:批准:中国水电**四分局**大厦项目部2004年4月9日剪力墙、顶板砼连续浇筑施工方案一、工程概况:**大厦主楼负一层高度为4.80m(-4.82m--0.02m),其中剪力墙外墙砼浇筑高度4.8m,剪力墙厚250mm;内墙剪力墙砼浇筑高度4.80m,墙厚度分别为160、200、250mm,顶板厚度200mm。
外墙砼强度为C35,防渗等级为S8,内墙砼强度为C35,顶板和楼梯为C25普通砼。
二、人员安排:为了保证砼的施工质量,项目部决定成立以生产经理为首的混凝土浇筑领导小组。
项目经理为现场施工总指挥,项目生产经理、总工现场跟班指挥。
每班安排一名施工员跟班解决施工中出现的技术问题。
计量员负责砼原材料的计量、记录工作。
试验员控制砼拌合质量、现场取样、制作砼试块。
浇筑砼分为三个施工班,每班20人,由经验丰富的砼工担任正副班长。
在砼施工过程中,安排木工4人、钢筋工4人、机电工3人轮换跟班班,处理模板、钢筋、设备电器上出现的问题。
三、施工设备:根据现场情况,我们配备400L拌合机一台、电子秤一台,350L拌合机一台,500kg磅秤二台,10kg台秤一台,砼输送泵一台,塔吊一台,平板振动器两台,8米长Φ50mm软轴振捣器3台、,6米长Φ50mm软轴振捣器3台、Φ30mm软轴振动器1台、配齐各种必须的施工工具。
机械设备运行状况良好,计量器具经检定合格。
四、材料准备:此次施工的砼总方量为510m3,其中剪力墙部分砼约为270m3,楼梯、顶板砼约240m3。
根据试验室提供的砼配合比,现场需存放42.5R普通硅酸盐水泥约280t、中砂220m3、(1-3)cm破碎石300m3、(0.5-1)cm破碎石子130m3、KL-HEA抗裂防渗剂4t。
上述各种材料进入施工现场后,合格证必须齐全,并按规范要求取样复检,合格后方能进行砼工程施工。
五、施工方法:1.砼浇筑顺序:根据现场实际情况,为确保浇好砼质量,我们计划浇筑砼由远而近进行,即浇筑砼从19轴中间开始,同时向D轴、11轴方向进行,然后沿垂直于A轴向Q轴方向进行。
剪力墙混凝土浇筑方法1. 引言大家好,今天我们来聊聊一个非常重要但又常常被忽视的话题——剪力墙混凝土的浇筑方法。
听起来有点高大上,其实呢,简单来说,就是咱们如何把混凝土浇筑到剪力墙里。
剪力墙在建筑中可谓是“顶梁柱”,可不能随随便便对待哦。
话说回来,浇筑过程就像给建筑穿上外衣,得认真对待,才能让建筑稳稳当当。
2. 剪力墙的作用2.1 稳定性首先,我们得明白剪力墙的作用。
它可是建筑的稳定器,能够抵抗横向风力和地震的影响。
想象一下,如果没有这些“坚实的兄弟”,大风一来,咱们的房子可就要摇摇欲坠了。
因此,浇筑的时候,得把每一块混凝土都浇得实实在在,才能让它们发挥出应有的作用。
2.2 施工要求再者,施工的要求也特别重要。
这就像做饭,食材新鲜,火候到位,才能做出美味佳肴。
混凝土浇筑也一样,选对材料、掌握好配比,才能确保剪力墙的强度和耐久性。
尤其是水泥、沙子、石子的比例,得把握得当,不然就成了一锅“稀饭”,可不是咱们想要的效果。
3. 混凝土浇筑的步骤3.1 准备工作那么,具体的浇筑步骤是怎样的呢?首先,我们得做好准备工作。
混凝土浇筑之前,现场得清理干净,杂物绝对不能留。
要是有泥巴、石头啥的,那就像是给混凝土穿上“马赛克”,可不美观。
接着,模板的安装也得准确无误,别让混凝土流到别的地方,那可就“得不偿失”了。
3.2 浇筑过程接下来就是浇筑的环节了。
这一过程可谓是“大戏开场”,必须得全神贯注。
首先,把混凝土泵送到指定位置,得保证它的流动性,浇得均匀。
这时候,可以想象自己在灌溉花园,得细心呵护每一寸土地,才能让它们茁壮成长。
注意了,浇筑的时候,得防止出现气泡,气泡可是混凝土的“克星”,会影响强度哦。
3.3 养护阶段最后,浇筑完成后,还得进行养护。
就像给小宝宝洗澡后要擦干,浇筑后的混凝土也需要呵护。
养护期间,保持湿润,避免干裂。
这一阶段可别掉以轻心,不然辛辛苦苦浇筑的成果就白费了。
养护通常需要至少7天,时间长了,混凝土的强度才会慢慢上来,心里得有个谱。
钢筋混凝土剪力墙施工方案集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]钢筋混凝土剪力墙施工方案一、砼工程主体结构砼施工必须满足基础施工的有关要求外,还需达到以下施工要求:1.主体施工方法按一次支模一次浇筑组织施工,墙、柱与梁板间不留施工缝,每层墙、柱、梁板模板一次支齐,砼同时浇筑。
2.主体每层的砼采用固定泵输送。
浇筑前必须清除模板内的杂物并提前湿模,砼振捣需及时、连贯、不得漏浆,钢筋密集处需加强振捣,保证砼密实度。
砼振捣棒应尽量避免直接振捣模板,防止模板接缝处扩大漏浆,为此设专人跟随浇筑部位检查模板质量。
3.墙柱砼浇筑要到位,防止梁、板浇筑时出现溢浆现象影响外观质量,墙柱砼浇筑后应及时进行二次找正,确保结构截面尺寸正确、方正不扭曲变形。
4.楼板砼采用插入式振捣器振捣,待楼板砼表面收干、终凝前及时用木抹子抹压3—4遍以增加表面密实度,增强抗干缩能力。
所有砼表面要求抹压平整,抹纹均匀一致。
预制构件要求铁抹子交活。
5.后浇带的处理:支模前需剔除接碴的浮浆及松动石子,清除钢筋表面的污浆浮灰及杂物,并用水冲洗干净后凿毛。
砼浇筑前先浇筑一层与砼配合比相同的水泥砂浆,以确保砼的粘结力。
6.砼后浇带的浇筑:后浇带砼采用人工浇筑,标号较楼层砼提高一级。
后浇带主体全部封顶后浇筑。
7.剪力墙、柱、梁板拆模后喷养护液,板上皮覆盖麻袋片撒水养护,以保砼质量要求。
梁板增加一组同条件砼试块,为模板拆除提供强度报告。
独立柱拆模后及时用1.5m高角模做围护,以防碰撞柱角。
二、砌体工程:1.施工顺序:构造柱绑筋→立皮数杆→墙体砌筑2.材料要求:2.1.水泥:水泥采用po32.5矿渣硅酸盐水泥,不同标号,品种的水泥严禁混用。
2.2.砂:砂宜采用中砂,含泥量不得大于5%。
2.3.砌筑材料:非承重的外围护墙采用200mm厚MU7.5陶粒混凝土空心砌块;内墙:±0.000以下为240mm厚MU10页岩砖;±0.000以上为200mm或100mm厚MU7.5陶粒混凝土空心砌块;3.施工工艺:3.1.砌筑前,先根据地面上已弹好的大轴线弹出墙身轴线及边线。
全现浇剪力墙结构混凝土浇筑工程现浇剪力墙是一种结构稳定性好、抗震性能优良的建筑结构。
本文将介绍全现浇剪力墙结构的混凝土浇筑工程。
一、前期准备在进行混凝土浇筑工程前,首先要进行前期准备工作。
包括进行场地清理和材料准备等。
场地清理包括清除场地上的杂物、石子、草木等,确保浇筑区域平整。
材料准备包括水泥、粗细骨料、砂子、混凝土搅拌机等。
二、现浇剪力墙形式现浇剪力墙有两种形式:单向剪力墙和双向剪力墙。
单向剪力墙的抗震性能强,但是施工工作量大;双向剪力墙的施工工作量小,但是抗震性能相对较弱。
在选择现浇剪力墙形式时需要根据实际情况进行选择。
三、混凝土浇筑1、混凝土配比混凝土配比是混凝土浇筑的重要环节,配比科学合理会直接影响到混凝土的强度和抗裂性能。
在配比混凝土时需要根据实际情况进行调整,确保混凝土达到设计要求。
2、模板搭设模板搭设是混凝土浇筑的关键环节,模板要牢固、稳定。
在模板搭设前需要对模板进行检查,并在模板周围铺设防水材料,以防止混凝土渗漏。
3、钢筋加工与安装钢筋加工和安装是混凝土浇筑中的重要环节。
在加工钢筋时需要根据设计要求加工,确保钢筋的尺寸精度和几何形状。
在钢筋安装时要保证钢筋的质量和数量,严格按照设计要求进行布置。
4、混凝土浇筑混凝土浇筑是混凝土浇筑中最关键的一个环节。
在混凝土浇筑时需要控制浇筑速度、均匀度和厚度。
在浇筑时需要避免冷缝的产生,同时要保证混凝土的密实性和抗渗性。
5、加固和养护在混凝土浇筑完成后需要对其进行加固和养护。
在加固时需要根据设计要求进行加固,提高混凝土的强度和抗裂性能。
在养护过程中需要保持混凝土的湿润度,避免混凝土表面龟裂。
一般情况下,混凝土养护时间不少于28天。
四、后期整理在混凝土浇筑完成后需要对现场进行后期整理,清理残渣和清理杂物。
同时要对混凝土的强度和抗裂性能进行测试,确保混凝土的质量达到设计要求。
以上就是全现浇剪力墙结构混凝土浇筑工程的介绍。
混凝土全浇筑工程需要进行前期准备、混凝土浇筑、加固和养护、后期整理等工作。
剪力墙混凝土浇筑方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
剪力墙、框架柱混凝土浇筑方案
根据施工实际情况,因剪力墙混凝土等级与框架柱混凝土等级不同,为了保证剪力墙及框架柱的施工质量,我司拟采用以下施工方法进行剪力墙及框架柱混凝土的施工。
1、为了减少施工缝的留设,确保结构性能,增强混凝土结构的防
水性,我司采取剪力墙与框架柱的混凝土一起浇筑。
2、因框架柱与剪力墙的混凝土等级不同(框架柱为C45,剪力墙
为C30),如施工操作不当,极易造成节点混凝土强度等级不明确,影响框架柱混凝土的浇筑质量。
为了确保框架柱的浇筑质量,我司采取在框架柱与剪力墙交接部位,用钢丝网将框架柱与剪力墙交接部位分隔开,先浇框架柱的混凝土,再浇框架柱两边剪力墙的混凝土。
先浇筑框架柱的混凝土,框架柱的混凝土的浇筑高度为米~米/次。
待浇筑完成框架柱的混凝土后,再浇筑剪力墙的混凝土,剪力墙的混凝土一次浇筑高度为米~米。
3、为了便于控制和区分混凝土强度等级,设置专门的泵机进行混
凝土的输送:浇筑框架柱的混凝土泵机设置一台,浇筑剪力墙的混凝土泵机设置一台,对中部的框架柱采用塔吊输送。
4、在浇筑混凝土前,对剪力墙模板必须按照已审批的模板安装方
案进行安装。
5、在进行剪力墙、框架柱的施工中,应注意以下问题:
(1)模板的加固,特别是剪力墙部位,采用内拉外撑进行加固,内拉采用12的对拉螺杆进行对拉,对拉的间距控制在500~800
之间,在对拉杆外侧还应增加侧模板垫,以增大对拉杆的受力面积,防止涨模。
外撑采用水平钢管顶拉进行加固,水平钢管的间距为500~800。
(2)为了减少事后开洞打凿混凝土结构,水电安装的预埋定位必须准确。
(3)模板安装完成后,采用水枪等进行冲洗剪力墙及框架柱接头处,防止木屑等影响混凝土的质量。
(4)为了减小泵管震动对模板的影响,在布置泵管时采取搭设通排进行固定泵管,严禁泵管固定架与剪力墙、框架柱模板支撑连接。
(5)在浇筑混凝土的过程中,因剪力墙、框架柱结构内钢筋较多,在浇筑中浇筑比较困难,但严禁敲打钢筋及模板,特别是在浇筑框架柱时采用小直径的振捣棒进行振捣,以保证振捣到位、密实。
振捣混凝土的时间必须控制在10~30s内。
在剪力墙结
构下料后,不得立即将剪力墙部位的混凝土振捣密实应待框架柱的混凝土下料后再振捣密实,以防止剪墙内的浆流入框架柱内。
(6)在浇筑混凝土的过程中,必须加强施工班组的配合协调,实行值班制度。
(7)在浇筑过程中,设置专人负责混凝土的调配,防止混凝土等级混乱,同时防止冷缝的产生。
(8)混凝土浇筑完成后,掌握好模板的拆除时间控制,同时必须加强后期的养护。
后期养护采用浇水养护。
