风机安装
第一章 一般规定
第1条 本篇适用于离心通风机、离心鼓风机、离心压缩机、轴流通风机、罗茨式鼓风机和叶氏式鼓风机的安装。
第2条 本篇是风机(不包括辅助设备)安装工程的专业技术规定,安装工程的通用技术要求,应按本规范第一册《通用规定》的规定执行。
第3条 风机安装的基础、清单和防震装置应符合有关设计的要求。
第4条 风机的开箱检查应符合下列要求:
一、根据设备装箱清单,核对叶轮、机壳和其他部位(如地脚孔中心距、进、排气口法兰孔径和方位及中心距、轴的中心标高等)的主要安装尺寸是否与设计相符;
二、叶轮旋转方向应符合设备技术文件的规定;
三、进、排气口应有盖板严密遮盖,防止尘土和杂物进入;
四、检查风机外露部分各加工面的防锈情况,和转子是否发生明显的变形或严重锈蚀、碰伤等,如有上述情况应会同有关单位研究处理。
第5条 风机的搬运和吊装应符合下列要求:
一、整体安装的风机,搬运和吊装时的绳索,不得捆缚在转子 和机壳或轴承盖的吊环上;
二、现场组装的风机,绳索的捆缚不得损伤机件表面和转子与齿轮轴两端中心孔、轴瓦的推力面和推力盘的端面机壳水平中分面的连接螺栓孔、转子轴颈和轴封处均不应作为捆缚部位; 三、输送特殊介质的风机转子和机壳内涂有保护层,应严加保护,不得损伤;
四、不应将转子和齿轮轴直接放在地上滚动或移动。
第6条 风机的润滑、油冷却和密封系统的管路除应清洗干净和畅通外其受压部分均应作强度试验,试验压力如设备技术文件无规定时,用水压试验时试验压力应为最高工作压力的1.25~1.5倍,用气压试验时试验压力应为工作压力的1.05倍;现场配制的润滑、密封管路应进行除锈、清洗处理。
第7条 风机的进气管、排气管、阀件调节装置和气体加热成冷却装置油路系统管路等均应有单独的支撑并与基础或其他建筑物连接牢固;各管路与风机连接时法兰面应对中贴平,不应硬拉和别劲,风机机壳不应承受其他机件的重量,防止机壳变形。管路安装完毕后,应复测机组的不同轴度是否符合要求。

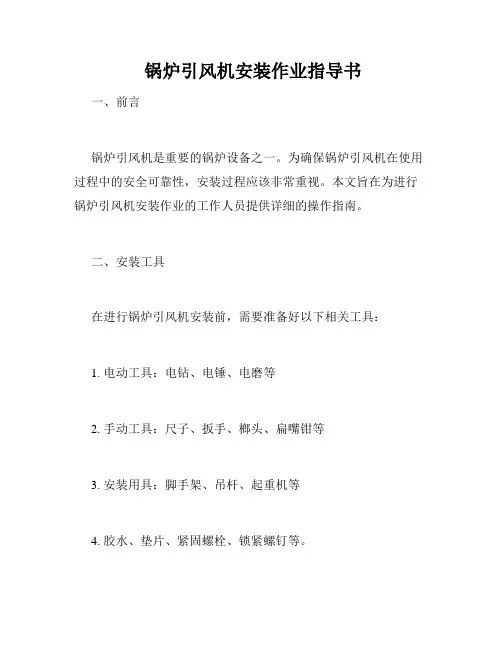

锅炉引风机安装作业指导书
一、前言
锅炉引风机是重要的锅炉设备之一。为确保锅炉引风机在使用过程中的安全可靠性,安装过程应该非常重视。本文旨在为进行锅炉引风机安装作业的工作人员提供详细的操作指南。
二、安装工具
在进行锅炉引风机安装前,需要准备好以下相关工具:
1. 电动工具:电钻、电锤、电磨等
2. 手动工具:尺子、扳手、榔头、扁嘴钳等
3. 安装用具:脚手架、吊杆、起重机等
4. 胶水、垫片、紧固螺栓、锁紧螺钉等。
五、安装步骤
1. 测量焊接标高
在进行锅炉引风机安装前,首先应该起高经验丰富的技术人员,根据现场情况进行测量,确定引风机与锅炉之间的距离及引风机的安装高度,并在钢构架上焊接好支承座。
2. 降低引风机
通过配合起重机和人员操作,将引风机缓缓降低到支承座上,与支承座接缝处应使用胶水及垫片进行粘接和填充。
3. 确定安装位置
将引风机与支承座进行定位及垂线,判断其是否正常。
4. 安装固定件
在引风机与支承座接口上,使用紧固螺栓及锁紧螺钉,将引风机固定于支承座。
5. 调节及检查
完成引风机的固定后,需要进行一系列调节及检查工作,确认引风机是否安装妥当,是否能够正常运行。在完成所有工作后,方可将引风机投入使用。
六、安全注意事项
1. 在锅炉引风机安装作业中,必须要遵循各项安全操作规程,保证人员的安全。
2. 在进行工作前,必须要对地面及设备进行彻底的清理,并确保现场通风状态良好。
3.在作业中如遇到设备故障或不安全因素,必须立即切断电源或电路,决不可强行进行。
4. 在锅炉引风机安装过程中,必须要遵守相关的安全操作规程,严禁违规操作。
七、总结
在锅炉引风机安装作业中,保证操作正确,严格遵守各项安全规程,才能够保证引风机操作的安全性和有效性。通过上述步骤,可以对锅炉引风机进行规范、高效、安全的安装。
1
XXXXXXXXX有限公司
锅炉送、引风机安装作业指导书
2 1.目的
为锅炉送、引风机安装工作提供技术指导,确保整个安装工作有序、安全、高质量地进行,避免在送、引风机安装中出现不必要的重复工作,降低成本,节约资源,特编写此方案。
2.适用范围
本作业指导书适用于xxxxxxxxx供热扩模机组670T/h水煤浆锅炉送、引风机安装。
3.编制依据
3.1xxxxxxxxx工程建设公司作业指导书编写导则;
3.2锅炉总图;
3.3锅炉说明书;
3.4中南电力设计院主厂房附属设备安装图纸(F398S-J0302);
3.5送风机安装图纸及说明书;
3.6引风机安装图纸及说明书;
3.7电力建设安全工作规程 (第一部分:火力发电厂 ,DL5009.1-2002);
3.8电力建设施工及验收技术规范(锅炉机组篇,DL/T 5047-95);
3.9火电施工质量检验及评定标准(锅炉篇);
3.10电力建设安全健康与环境管理工作规定。
4.作业概述
4.1工程概况
xxxxxxxxx供热扩模机组工程锅炉型号为:WGZ670/9.8-1,是由xxxx锅炉厂设计制造的670t/h水煤浆机组高压锅炉。锅炉烟风系统采用平衡通风的方式,每台炉配备两台动叶可调轴流式送风机,两台双吸双支承离心式引风机,送、引风机均以锅炉中心线为标准对称布置。
4.2作业内容概述
本台锅炉送、引风机设备安装包括送、引风机本体设备及液力耦合器、进出口风门、进出口非金属膨胀节、油站、液力耦合器油冷却器等。
4.3作业方法及技术经济评估
4.3.1作业方法:
4.3.1.1由于送风机设备存放于锅炉附近,所以安装时用塔式起重机DBQ1500Ⅱ和手拉葫芦配合吊至基础之上,然后再安装找正。
4.3.1.2引风机安装需要用汽车吊和平板车倒运至基础旁,然后再利用电动葫芦就位并安装找正。
润世达工程有限公司 风机机组吊装作业指导书
润世达工程有限公司
风机机组吊装作业指导书
编制:
审核:
批准:
润世达工程有限公司工程管理部
二〇一七年二月
润世达工程有限公司 风机机组吊装作业指导书
目 录
一、编制目的 ................................................................ 1
二、适用范围 ................................................................ 1
三、吊装前准备工作 .......................................................... 1
四、风机卸车、安装施工方法 .................................................. 4
五、保障措施 ............................................................... 23
六、安全目标、安全保证体系及技术组织措施 ................................... 26
润世达工程有限公司 风机机组吊装作业指导书
1 一、编制目的
由于风力发电机组安装是在野外施工,环境条件较差,为保证进度和安全,特制定本作业指导书。本作业指导书以为用户提供满意的服务为原则,依据多年风电工程的施工经验,提高风机机组吊装施工技术水平和项目实施过程中的管理工作。
