TCL空调民安工厂回填土石方工程施工组织方案承包单位:中山市信发土石方工程有限公司编制:林建超联系电话:日期:2011年5月22日T C L空调民安工厂回填土石方工程工程施工组织方案目录一、工程概况 (2)二、施工方法 (2)三、施工技术保证措施 (3)四、质量保证措施 (6)五、施工安全措施 (8)六、文明施工、环境保护措施 (12)七、雨季施工保证措施 (15)八、项目管理机构及人员配备 (16)九、施工工期及进度计划 (20)中山市信发土石方工程有限公司1一、工程概况1、工程名称:TCL空调民安工厂回填土石方工程2、工程范围及内容工程范围:TCL空调中山有限公司民安工厂池塘土石方回填工程,回填地面与四周混凝土路面等标高,回填方约7300立方并拆除中间喷水池和旗杆。
二、施工方法1、按发包方招标文件要求,对平缓地段采用135kw大型推土机推土,深度控制在30cm以内,推距50m。
对地表含土的草杆、草根不做就地回填使用,运至场内指定地点堆放,草根下土层则相对整平。
2、对陡坎部位推土机无法作业地段采用斗容量 1.0~1.25m3的履带式单斗挖掘机挖除坎边及垂直面30cm土层。
3、对已砍伐的果树树蔸采用挖掘机挖除,蔸坑就地回填。
4、对推成堆的表土,用挖掘机分捡草皮树根,再用装载机收集装车,运至指定地点。
施工工艺流程见下表:T C L空调民安工厂回填土石方工程工程施工组织方案5、设备配置配备一组施工机械。
共配备135kw推土机1台、1.0~1.25m3挖掘机1台、装载机1台、载重5T自卸汽车2辆,共计2台推土机、1台挖掘机、1台装载机、4辆自卸汽车。
开工前五日内暂配备1台推土机,五日后按上述设备配齐。
三、施工技术保证措施1、施工技术管理(1)项目施工技术管理严格按本公司(I S09001 )质量体系文件和业主、监理要求的有关技术管理办法执行,项目部建立以项目总工程师为项目技术负责人的技术管理系统,设立技术部。

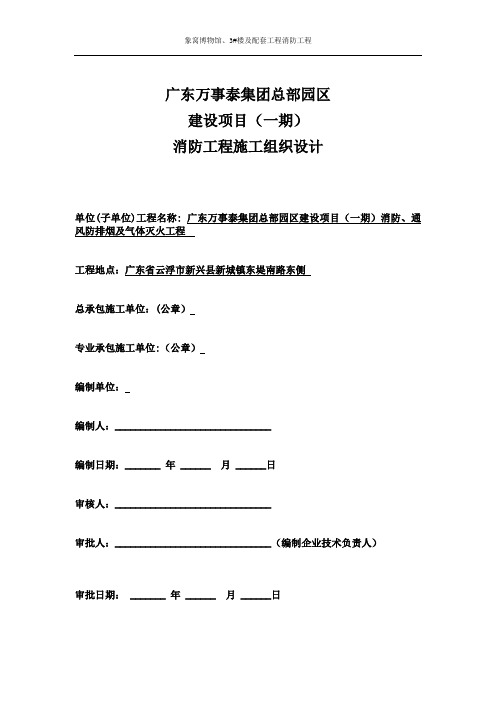

广东万事泰集团总部园区建设项目(一期)消防工程施工组织设计单位(子单位)工程名称: 广东万事泰集团总部园区建设项目(一期)消防、通风防排烟及气体灭火工程工程地点:广东省云浮市新兴县新城镇东堤南路东侧总承包施工单位:(公章)专业承包施工单位:(公章)编制单位:编制人:_______________________________编制日期:_______ 年 ______ 月 ______日审核人:_______________________________审批人:_______________________________(编制企业技术负责人)审批日期: _______ 年 ______ 月 ______日施工组织设计(工程方案)报审表广东万事泰集团总部园区建设项目(一期)消防、通风防排烟及气体灭火工程施工组织设计目录一、编制依据 (1)二、工程概况及特点………………………………………………1-2三、施工现场组织机构……………………………………………2-4四、施工方案………………………………………………………4-18五、工期及施工进度计划安排……………………………………18-19六、质量目标、质量保证体系及技术组织措施…………………19-24七、安全目标、安全保证体系及技术组织措施…………………24-32八、售后服务 (33)九、动火作业安全管理制度………………………………………33-34十、施工临时加工场平面图 (35)施工组织设计一、编制依据1.广东万事泰集团总部园区建设项目(一期)施工招标文件。
2.广东万事泰集团总部园区建设项目(一期)工程有关施工图纸。
3.现行有关工程规范、规程、规定和标准:3.1.建筑设计防火规范(GB 50016-2014)3.2.民用建筑电气设计规范(JGJ 16-2008)3.3.消防给水及消火栓系统技术规范(GB50974-2014)3.4.火灾自动报謷系统设计规范(GB 50116-2013)3.5.消防联动控制设备通用技术条件(GB 16806-2006)3.6.建筑物防雷设计规范(GB 50057-2010)3.7.电气装置安装工程-接地装置施工及验收规范(GB 50169-2006)3.8. 汽车库、修车库、停车场设计防火规范(GB 50067-97)3.9. 汽车库建筑设计规范(JGJ 100-98)3.10.自动喷水灭火系统设计规范(GB50084-2001) (2005 年版)3.11.大空间智能型主动喷水灭火系统设计规范(DBJ15-34-2004)3.12.供配电系统设计规范(GB50052-2009)3.13.低压配电设计规范(GB50054-2011)3.14.电热设备电力装置设计规范(GB50056-93)3.15.建筑灭火器配置设计规范(GB50140-2005)3.16.气体灭火系统设计规范(GB50370-2005)3.17.气体灭火系统施工及验收规范(GB50263-2007)3.18. 建筑防排烟系统技术规范(GB50016-2014)3.19. 通风与空调工程施工质量验收规范(GB50243-2002)3.20.建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)3.21.自动喷水灭火系统施工质量验收规范(50261-2005)3.21.人民防空工程设计防火规范(GB50098-2009)3.22.人民防空工程施工及验收规范(GB50134-2004)3.23.建筑机电工程抗震设计规范(GB50981-2014)3.24.建筑电气工程施工质量验收规范(GB50303-2015)3.25.建筑工程施工质量验收统一标准(GB50303-2013)3.26.其他适用于本合约的有关国家规范和国家标准3.27.国际电气技术委员会标准(IEC)4.现场情况调查资料5.按以往相似工程的施工经验本《施工组织设计》为广东万事泰集团总部园区建设项目(一期)消防、通风防排烟及气体灭火工程施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件。

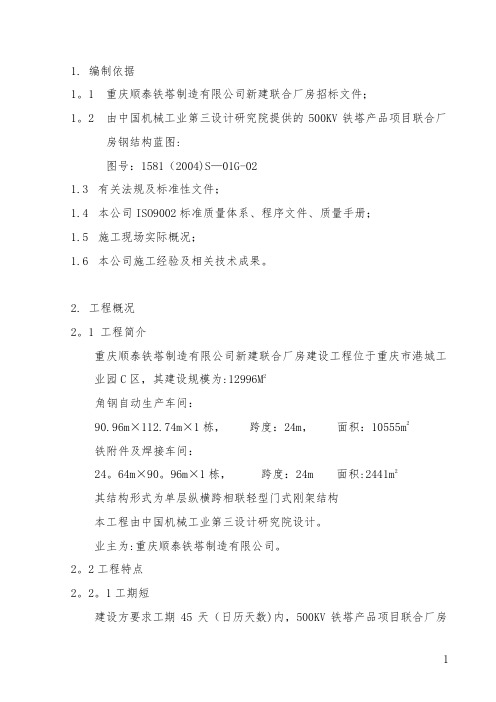

1.编制依据1。
1 重庆顺泰铁塔制造有限公司新建联合厂房招标文件;1。
2 由中国机械工业第三设计研究院提供的500KV铁塔产品项目联合厂房钢结构蓝图:图号:1581(2004)S—01G-021.3有关法规及标准性文件;1.4本公司ISO9002标准质量体系、程序文件、质量手册;1.5施工现场实际概况;1.6本公司施工经验及相关技术成果。
2.工程概况2。
1 工程简介重庆顺泰铁塔制造有限公司新建联合厂房建设工程位于重庆市港城工业园C区,其建设规模为:12996M2角钢自动生产车间:90.96m×112.74m×1栋,跨度:24m,面积:10555m2铁附件及焊接车间:24。
64m×90。
96m×1栋,跨度:24m 面积:2441m2其结构形式为单层纵横跨相联轻型门式刚架结构本工程由中国机械工业第三设计研究院设计。
业主为:重庆顺泰铁塔制造有限公司。
2。
2工程特点2。
2。
1工期短建设方要求工期45天(日历天数)内,500KV铁塔产品项目联合厂房建设工程的钢结构主体;墙面、屋面的装饰等工程全部竣工.由于在实际施工过程中可能出现一些诸如设计更改、天气等因素,使有效作业时间更为短暂。
我公司采取在施工准备阶段编制好切实可行的总施工进度计划,采用新工艺、新技术,增大人员和作业装备的投入,并在施工过程中严格按有关规程、规范合理组织流水、交叉作业,严格按施工进度计划监控进度,以此来确保在建设方要求的工期内完成该项工程。
2。
2.2质量要求高按我公司的质量方针、质量目标与重庆顺泰铁塔制造有限公司招标文件要求: 500KV铁塔产品项目联合厂房建设工程的各项质量必须达到优良,并对钢结构工程规定了严格的保修维护期。
故我公司把此项工程列为本年度的重点工程,成立由技术精湛、施工经验丰富的各专业工程技术人员及施工作业人员组成的项目部,并要求项目部在施工准备阶段编制科学的、严密的、切实可行的施工方案。
目录第一章编制依据 (1)1.1图纸 (1)1.2相关规程、法律、法规及文件 (1)1.2.1规范、规程等强制性文件 (1)1.2.2法律、法规及企业内部文件与要求及其它 (3)1.2.3公司文件 (3)第二章工程概况 (4)2.1工程总体概况 (4)2.2建筑概况 (4)2.3结构概况: (5)2.4机电设备概况 (6)2.4.1给排水系统概况 (6)2.4.2空调、通风系统概况 (6)2.4.3电气概况 (6)2.5工程地质水文条件 (7)第三章工程目标及施工部署 (7)第一节管理目标 (7)第二节管理体系 (8)3.2.1工程项目组织结构 (8)3.2.2管理部门及主要成员岗位职责 (11)第三节任务的划分 (22)3.3.1 施工分区划分 (22)第四节总承包管理 (24)3.4.1对总承包管理的认识 (24)3.4.2总承包管理原则 (24)3.4.3总承包管理方法 (25)3.4.4总包管理模式 (26)3.4.5总承包管理措施 (27)3.4.6组织协调 (51)第五节施工总体部署 (56)3.5.1工程特点 (56)3.5.2总体部署原则 (56)3.5.3施工阶段划分及工作重点 (60)第六节施工进度计划及确保工期的技术组织措施 (63)3.6.1施工进度计划编制的原则 (63)3.6.2总进度计划的编制 (63)3.6.3确保工期的技术组织措施 (64)3.6.3.1总进度计划控制原则 (64)3.6.3.2管理控制程序 (65)3.6.3.3进度计划的分级控制 (66)3.6.3.4进度控制分析的条件 (68)3.6.3.5施工进度计划控制的保障措施 (69)第七节劳动力计划 (73)3.7.1作业队伍的选择及劳动力的配置 (73)3.7.1.1作业队伍的选择 (73)3.7.1.2主要劳动力计划 (74)3.7.2劳动力保障措施 (76)3.7.2.1劳动力资源供应保证措施 (76)3.7.2.2劳动力管理措施 (76)3.7.2.3劳务人员工资保障措施 (77)3.7.2.4保证春节施工劳动力持续的管理方案 (77)第八节主要施工机械 (78)3.8.1设备投入计划 (78)3.8.1.1垂直运输设备投入计划(总数量) (78)3.8.1.2土建设备机械投入计划(三期可以流水利用) (78)3.8.1.3临水临电设备机械投入计划(三期总量) (79)3.8.1.4机电预留预埋施工机械设备投入计划(三期周转使用) (79)3.8.1.5施工测量及检测设备投入计划(三期周转使用) (79)3.8.2 机械设备保证措施 (80)第九节材料计划 (80)3.9.1材料管理重点 (80)3.9.2材料投入计划及保证措施 (81)3.9.2.1施工材料供应计划 (81)3.9.2.2主要工程非实体材料配置计划 (81)3.9.2.3材料供应保障措施 (82)第四章施工准备 (85)第一节技术准备 (85)第二节生产准备 (91)4.2.1劳动力的准备 (91)4.2.2主要施工机械的准备 (91)4.2.3材料的准备 (92)第三节现场准备 (92)4.3.1三通一平”工作 (92)4.3.2建立建筑物平面控制网 (92)4.3.3设置各项临时施工设施 (93)4.3.3.1临时围挡布置 (93)4.3.3.2临时道路布置 (93)4.3.3.3临时设施布置 (93)4.3.3.4企业C I形象 (94)4.3.3.5环保措施 (95)第四节施工现场临时用电 (95)4.4.1负荷计算 (96)4.4.2配电设计 (97)4.4.3供电节能 (97)第五节施工现场临时用水 (98)4.5.1临时用水设计说明 (98)4.5.1.1临时用水水源设计 (98)4.5.1.2给水管线设计 (98)4.5.1.3管材设计 (98)4.5.2施工用水量计算 (99)第五章施工现场平面布置 (101)第一节现场布置的总体构想及布置原则 (101)第二节现场布置说明 (102)5.2.1现场围墙及出入口 (102)5.2.2现场道路及排水 (103)5.2.3临设及临时材料堆放场地布置 (103)5.2.4现场机械布置 (104)第六章主要分部分项工程施工方法 (105)第一节测量施工 (105)6.1.1.准备工作 (105)6.1.2主要测量方法 (106)6.1.2.1首级控制网的布设 (106)6.1.2.2二级控制网的布设 (106)6.1.2.3轴线控制网的测设 (106)6.1.3高程控制网的布设原则 (107)6.1.4轴线控制桩的校测 (107)6.1.5轴线投测方法 (107)6.1.6±0.00 以下结构施工中的标高控制 (108)6.1.7 ±0.000 以上的平面高程控制: (109)6.1.7.1一层的建筑物 0.00 的轴线传递 (109)6.1.7.2轴线平面控制网的布设 (109)6.1.8工程测量复核方案 (112)6.1.9建筑物的沉降观测(甲方委托具备相应资质的第三方测量机构进行测量) (112)第二节土方施工 (113)6.2.1土方开挖 (113)6.2.1.1开挖方式及内容 (113)6.2.1.2挖土机械的选择 (114)6.2.1.3挖土处理 (114)6.2.1.4挖土注意事项 (115)6.2.2土方回填工程 (117)6.2.2.1回填施工概况 (117)6.2.2.2施工工艺 (117)6.2.2.3施工要点 (118)6.2.2.4质量标准 (119)6.2.2.5成品保护 (119)6.2.2.6安全文明施工 (119)6.2.2.7环境保护措施 (120)第三节防水工程 (120)6.3.1设计施工概况 (120)6.3.2防水材料的选择及试验 (120)6.3.2.1防水材料的选择 (120)6.3.2.2防水材料的检验 (120)6.3.2.3防水施工人员的要求及主要工具的选用 (121)6.3.3各部位的防水施工 (121)6.3.3.1基础底板防水施工 (121)6.3.3.2地下室外墙防水施工 (123)6.3.3.3车库地下室顶板防水施工 (124)6.3.3.4卫生间防水 (125)第四节钢筋工程 (125)6.4.1工程概述 (125)6.4.2施工准备 (126)6.4.2.1人员准备 (126)6.4.2.3材料准备 (127)6.4.2.4材料管理 (127)6.4.2.5技术准备 (127)6.4.3钢筋后台加工 (127)6.4.3.1钢筋调直 (127)6.4.3.2钢筋除锈 (128)6.4.3.3钢筋切断 (128)6.4.3.4切断质量要求 (128)6.4.3.5钢筋弯曲 (128)6.4.4钢筋绑扎 (129)6.4.4.1底板钢筋绑扎 (129)6.4.4.2墙体钢筋绑扎 (130)6.4.4.3柱钢筋绑扎 (132)6.4.4.4顶板钢筋绑扎 (133)6.4.4.5梁钢筋绑扎 (134)6.4.4.6楼梯钢筋绑扎 (134)6.4.5钢筋的机械连接 (134)6.4.5.1工艺流程 (135)6.4.5.2设备操作要点 (135)6.4.5.3钢筋丝头加工质量标注及质量检验 (136)6.4.5.4质量检验 (136)6.4.5.5钢筋连接 (137)6.4.5.6套筒的检验 (137)6.4.5.7接头试验 (138)6.4.6钢筋绑扎质量控制措施 (138)6.4.7钢筋的保护层的控制 (140)6.4.8钢筋成型质量标准 (141)6.4.9成品保护措施 (141)第五节模板工程 (142)6.5.1模板工程概况 (142)6.5.2模板工程施工流程 (142)6.5.3模板设计方案 (143)6.5.3.1模板及支撑体系选型 (143)6.5.3.2模板的配置 (143)6.5.3.3主要施工方法 (144)6.5.5模板安装拆除注意事项 (161)6.5.5.1模板安装 (161)6.5.5.2模板拆除 (161)6.5.6模板施工质量标准 (162)第六节混凝土工程 (164)6.6.1工程概述 (164)6.6.2混凝土采购 (164)6.6.3商品混凝土运输 (164)6.6.4商品混凝土进场 (165)6.6.5商品混凝土试验 (165)6.6.6混凝土布料 (167)6.6.7混凝土施工准备 (167)6.6.8混凝土施工主要措施 (168)6.6.9混凝土泵送 (169)6.6.10混凝土施工工艺 (173)第七节砌体工程 (179)6.7.1.1砌体设计概况 (179)6.7.1.2施工准备 (180)6.7.2砌体施工 (181)6.7.3砌体内混凝土构件施工 (184)6.7.4施工要点及注意事项 (192)6.7.5试验要求 (193)6.7.6砌筑施工质量要求和质量标准 (194)6.7.7砌筑施工质量保证措施 (195)质量控制 (195)6.7.8质量通病的防治 (196)6.7.9成品保护 (198)6.7.10安全文明施工 (199)第八节门窗工程 (201)6.8.1钢制门的安装 (201)6.8.1.1加工制作 (201)6.8.1.2安装施工 (202)6.8.2人防门的安装 (202)6.8.3塑钢窗安装 (206)第九节楼地面工程 (206)6.9.1水泥地面 (206)6.9.1.1施工准备 (206)6.9.1.2施工机具 (207)6.9.1.3工艺流程 (207)6.9.1.4施工工艺 (207)6.9.2水泥砂浆面层 (208)6.9.2.1材料要求 (208)6.9.2.2 找规矩 (208)6.9.2.3 施工操作 (209)第十节内墙抹灰工程 (209)6.10.1施工准备 (209)6.10.2主要施工工艺 (210)6.10.3质量保证措施 (212)6.10.4施工质量标准 (213)6.10.5安全、文明施工 (213)第十一节屋面工程 (215)6.11.1 屋面设计概况 (215)6.3.4质量标准 (221)6.3.4.1 保证项目 (221)6.3.5成品保护 (221)6.3.6应注意的质量问题 (221)第十二节外墙保温工程 (222)6.12.1外墙保温施工 (222)6.12.1.1施工条件 (222)6.12.1.2材料的准备 (222)6.12.1.3施工操作要点 (223)6.12.1.4质量标准 (225)3、一般项目 (226)第十三节垂直运输工程 (227)6.13.1 塔吊 (227)6.13.1.1塔吊的选择(塔吊采用市场租赁) (227)6.13.2卸料平台 (231)6.13.2.1卸料平台的布置 (231)6.13.2.2卸料平台材料的选择及制作 (231)6.12.2.3 悬挑卸料平台搭设要求 (233)6.13.2.4使用要点 (235)6.13.2.5安全注意事项 (235)6.13.2.6交底与验收 (236)6.13.2.7悬挑卸料平台计算书 (236)6.13.3室外电梯 (244)6.13.3.1室外电梯布置 (244)6.13.3.2室外电梯安装 (244)第十四节脚手架工程 (245)6.14.1结构及装修施工脚手架方案 (245)6.14.2脚手架施工要求 (245)6.14.3外脚手架设计 (247)6.14.4悬挑脚手架构造及技术要求 (251)6.14..5 脚手架的搭设施工工艺 (255)6.14.6脚手架的检查与验收 (257)6.14.7脚手架搭设、拆除安全措施 (257)6.14.8文明施工要求 (260)第十五节桩基工程 (261)6.15.1施工准备 (261)6.15.2基础桩施工 (261)6.15.3桩质量检验标准 (266)6.15.4质量控制措施 (266)第十六节试验计划 (267)6.16.1 试验室 (267)6.16.2见证取样 (267)6.16.3混凝土试块强度统计评定 (268)6.16.4主要试验项目的取样及试验方法 (268)6.16.5主要试验项目试验程序 (272)6.16.6建立现场试验管理台帐健全各项制度 (272)6.16.7试验管理措施 (272)第十七节、质量通病防治 (273)6.17.1渗漏防治 (273)6.17.1.1地下室工程渗漏防治 (273)6.17.1.2楼地面工程渗漏防治 (278)6.17.3.1 屋面工程渗漏防治 (279)6.17.1.4外墙渗漏防治 (282)6.17.1.5门窗工程渗漏防治 (284)6.17.2裂缝防治 (286)6.17.2.1钢筋混凝土现浇梁板裂缝防治 (286)6.17.2.2墙体工程裂缝防治 (290)6.17.2.3抹灰工程裂缝防治 (292)6.17.3室内标高和几何尺寸的控制 (295)6.17.3.1基本要求 (295)6.17.3.2室内标高 (296)6.17.3.3几何尺寸控制 (297)6.17.3.4平整度控制 (299)6.17.4建筑节能工程质量通病防治 (300)6.17.4.1 设计 (300)6.17.4.3 施工 (301)十八节、主要分部分项工程成品保护措施 (302)6.18.1土方开挖及基坑支护工程 (302)6.18.2安装工程 (302)6.18.3钢筋工程 (302)6.18.4模板工程 (303)6.18.5混凝土工程 (304)6.18.6地下防水工程 (304)6.18.7施工测量 (305)6.18.8回填土工程 (305)6.18.9砌筑工程 (305)6.18.10装饰装修工程 (306)6.18.11成品保护制度 (306)第七章机电工程施工及管理配合 (307)7.1电气工程 (307)7.1.1配管工程 (307)7.1.2电线、电缆穿管和线槽内敷设 (309)7.1.3金属线槽安装 (309)7.1.4电缆敷设 (310)7.1.5灯具器具安装 (311)7.1.6防雷接地系统 (312)7.1.7等电位连接作法 (312)7.1.8配电箱、柜(以下简称设备)安装 (313)7.1.9电动机检查接线试运转 (314)7.1.10弱电工程的施工 (315)7.2设备工程 (316)7.2.1预留孔洞及预埋件的施工 (316)7.2.2水泵安装 (318)7.2.3钢管安装 (319)7.2.4U PVC 排水管道安装 (325)7.2.5托、吊卡架安装 (327)7.2.6给水系统安装 (328)7.2.7排水系统安装 (329)7.3BIM 技术应用 (331)第八章绿化工程 (332)8.1绿化种植工程施工工艺流程图: (332)8.2苗木种植及各分项工程工艺流程 (334)8.3施工方案及主要技术措施 (335)第九章市政道路工程 (357)9.1分部分项工程施工方法 (357)9.2确保工程质量和工期材料和设备的支持 (366)9.3成品保护措施 (366)第十章季节性施工管理 (366)10.1季节性施工的范围与内容 (366)10.2.1冬季施工界定 (367)10.2.2冬季施工特点分析 (367)10.2.3冬施准备工作 (367)10.2.4冬季施工具体措施 (368)10.2.5冬季施工安全消防要求 (370)10.3雨季施工 (370)10.3.1雨季施工准备 (370)10.3.2雨季施工措施 (371)10.4高温季节施工 (373)10.4.1具体措施 (374)10.4.2高温天气工程施工 (374)10.5传染性疾病预防措施 (375)第十一章质量管理 (375)11.1质量管理体系 (375)11.1.1公司质量管理体系 (375)11.1.2项目质量管理体系 (375)11.1.3质量职责 (376)11.2质量目标 (378)11.2.1工程质量目标 (378)11.3质量管理措施 (378)11.3.1目标管理 (378)11.3.2加强预控 (378)11.3.3加强过程控制,创“过程精品” (380)11.4主要分项工程质量控制和保证的具体措施 (381)11.4.1模板工程 (381)11.4.2钢筋工程 (383)11.4.3混凝土工程 (384)11.4.4砌筑工程 (385)第十二章安全文明施工与消防保卫管理 (390)12.1原则与依据 (390)12.2管理目标 (390)12.3实施与运行 (390)12.3.1安全与文明施工的管理组织机构 (390)12.3.2各组织人员分工 (392)12.4安全管理的思路 (392)12.5安全管理的一般要求 (392)12.6安全管理与技术措施 (393)12.6.1现场接收阶段 (393)12.6.2基础施工安全管理 (394)12.6.3主体结构施工 (394)12.6.4装修防护 (396)12.7文明施工管理 (396)12.7.1临时用电 (397)12.7.2现场场容 (398)12.7.4机械管理 (399)12.7.5环保管理 (402)12.7.6环卫卫生 (403)12.8.消防保卫 (404)12.8.1消防保卫目标 (404)12.8.2消防与治安管理组织机构 (404)12.8.3分工与责任 (405)12.8.4消防保卫教育 (405)12.8.5消防措施 (406)12.8.6治安保卫措施 (406)第十三章应急预案 (408)13.1组织准备 (408)13.2消防预防方案及处理预案 (408)13.2.1施工现场消防方案 (408)13.2.2施工现场消防预案 (409)13.2.3重大节假日消防安全预案 (410)13.2.4项目消防领导小组管理制度 (411)13.2.5施工现场消防管理措施 (411)13.2.6各工种作业消防要求 (412)13.2.6 消防培训与演练计划 (416)1、培训 (416)2、演练 (417)13.3治安联防方案及处理预案 (417)13.3.1治安联防方案 (417)13.3.2重大节假日安全保卫方案 (418)13.3.3治安保卫制度 (418)13.3.4工地门卫制度 (419)13.3.5民工住宿安全管理制度 (420)13.3.6民工住宿区安全管理措施 (420)13.4施工现场伤亡事故预防方案及处理预案 (421)13.4.1预防施工现场伤亡事故方案 (421)13.4.2施工现场伤亡事故应急处理预案 (421)13.5食物中毒预防方案及处理预案 (422)13.5.1预防食物中毒工作方案 (422)13.5.2食物中毒事故处理应急预案 (423)13.5.3食堂管理规定 (424)13.5.4餐具等设备的管理 (424)13.5.5食品质量鉴定制度 (424)13.5.6民工宿舍管理规定 (425)13.6职业中毒预防方案及处理预案 (426)13.6.1急性职业中毒事故应急预案 (426)13.6.2职业病预防措施 (426)13.7机械事故预防方案及处理预案 (427)13.7.1机械设备和车辆事故应急预案 (427)13.7.2现场施工机械管理方案 (428)13.8易燃易爆物品及化学品事故紧急处理预案 (429)13.9传染病预防方案及处理预案 (429)13.9.1预防疾病措施 (429)13.10打架斗殴突发事件应急处理预案 (430)13.11民扰预防方案 (430)13.12防水污染预案 (431)第十四章环境保护措施 (432)14.1环境管理方针与目标 (432)14.2环境因素的识别 (433)14.3组织体系与责任 (433)14.3.1组织体系 (433)14.3.2环境管理体系职责分配 (434)14.4环境保护管理制度 (434)14.5针对各项环境因素的管理措施 (435)14.5.1场容及社区协调 (435)14.5.2 噪音 (435)14.5.3 废水 (436)14.5.4废气、扬尘、遗撒 (436)14.5.5固体废弃物 (437)14.5.6室内环境控制 (437)14.5.7 其它 (438)14.6能源、资源的节约 (438)第十五章工程施工重点、难点分析及保证措施 (439)15.1工程占地面积及建筑面积大,工期紧 (439)15.2工程量大,施工组织、管理难度较大 (439)15.3装饰装修及设备安装施工阶段的重点、难点及保证措施 (439)15.4机械设备管理的重点难点及保证措施 (440)15.5梁、板、柱、墙节点不同强度等级混凝土施工是本工程施工重点难点之一 (442)第十六章竣工、收尾、交付阶段的管理措施 (444)16.1与物业管理公司的交接 (444)16.1.1对交接部位的验收 (444)16.1.2对交接部位的培训 (445)16.2对进驻客户的服务措施 (445)16.2.1客户进驻前的准备措施 (445)16.2.2客户进驻时的配合措施 (445)16.3保修期内的保修管理措施 (445)16.3.1维修人员的分工与划分 (446)16.3.2验收交付并确定保修范围 (446)16.4保修期外的保修管理措施 (447)16.4.1保修工作流程 (448)16.4.2保修沟通 (449)16.4.3工程回访 (449)16.4.4工程保修 (449)第一章编制依据1.1图纸上海尧舜建筑设计有限公司设计的六安百建世纪城项目设计图纸。

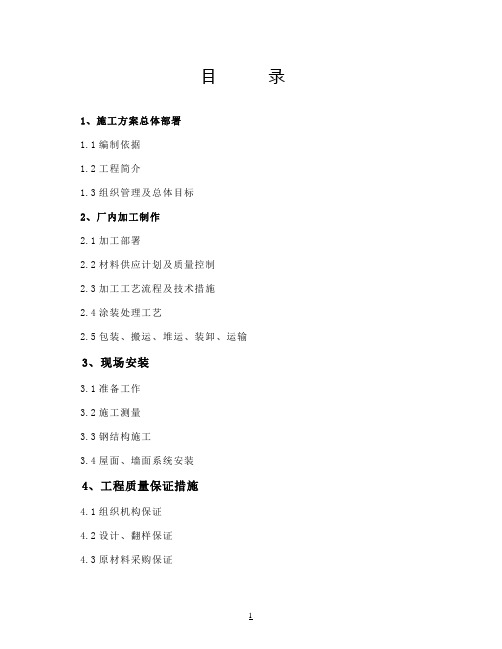

目录1、施工方案总体部署1.1编制依据1.2工程简介1.3组织管理及总体目标2、厂内加工制作2.1加工部署2.2材料供应计划及质量控制2.3加工工艺流程及技术措施2.4涂装处理工艺2.5包装、搬运、堆运、装卸、运输3、现场安装3.1准备工作3.2施工测量3.3钢结构施工3.4屋面、墙面系统安装4、工程质量保证措施4.1组织机构保证4.2设计、翻样保证4.3原材料采购保证4.4加工制作保证4.5安装施工保证4.6现场焊接保证4.7成品及半成品保护措施4.8安装、售后服务承诺及其他5、施工安全目标及保证措施5.1安全目标及措施5.2安全事故的预防5.3施工现场的安全管理6、现场文明施工管理6.1现场文明施工6.2环境保护及环卫管理6.3一般措施6.4施工配合措施7、施工计划7.1主要机具使用计划7.2劳动力计划7.3工期保证措施8、施工协调措施第一章、施工方案总体部署§1.1编制依据(1)甲方提供的施工图纸及相关标准图集;(2)国家相关的施工技术规范及标准;(3)我单位《质量保证手册》、《质量体系程序文件》;(4)我单位长期积累的丰富施工组织经验及施工能力;§1.2编制原则(1)本施工组织设计编制将遵循四项基本原则,即一是符合性原则;二是先进性原则,三是合理性原则,四是满足业主要求的原则。
(2)满足业主对工程质量、工期要求及安全生产、文明施工要求的原则;(3)满足与业主、设计及有关单位协调施工的原则;(4)充分利用充足的施工机械设备,积极创造施工条件,做到连续均衡生产、文明施工;(5)采用先进的施工工艺、施工技术,制定科学的施工方案;(6)贯彻施工验收、安全及健康、环境保护等方面的法规、标准规范和规程,以及有关规章制度,保证工程质量和施工安全;(7)采用科技成果和先进的技术组织措施,节约施工用料,提高工效,降低工程成本;(8)充分利用高新技术,提高机械化施工程度,减少笨重体力劳动,提高劳动生产率;(9)充分利用原有和正式工程建筑和设施,减少临时设施,节约施工用地;(10)合理选择资源和运输方式,节省费用开支。
【关键字】施工银泰·大智嘉园A栋、B栋、C栋、D栋、E栋、F栋安全施工组织设计本施工组织方案系我公司根据《银泰·大智嘉园A栋、B栋、C栋、D栋、E栋、F栋工程施工组织设计》内容为依据,按照国家、省、市颁布的有关安全生产、施工的规范、规程及行业标准,结合本工程的实际情况和我公司施工其他同类型工程施工经验进行编制的。
作为“银泰·大智嘉园A栋、B栋、C栋、D栋、E栋、F栋”工程安全施工的纲领性技术文件,指导工程施工中的各项安全施工方案的具体编制和实施。
一、工程概况该项目由A栋、B栋、C栋、D栋、E栋、F栋组成,由武汉银泰房地产开有限公司投资建设,北京世纪中天国际设计策划有限公司设计,地质勘察由武汉市勘察设计院勘察,湖北合联建设监理有限公司监理,山河建设集团有限公司总承包。
本工程总建筑面积约为100000m2,其中地上为,地下为;地下一层,地上31-30-11层,建筑高度为99.87m,±0.000标高相当于绝对标高22.850m。
本工程地下室平时作车库用,战时作为人员掩蔽部和物资库;一层为架空层,二层以上为住宅楼;本工程基础埋深为分别为-5.85m、-6.45m 、-7.15m;本工程为全现浇框架—剪力墙结构,为一类建筑物,抗震设防烈度为6度,建筑抗震设防类别为丙类,建筑结构安全等级为二级,耐火等级为一级,设计使用年限50年。
二、安全生产目标安全是建筑施工中永恒的主题,公司始终将把安全生产放在很重要的位置。
在施工管理上,坚决贯彻“安全第一、预防为主”的方针。
在确保工程施工安全的前提下,才有质量、文明施工、进度、经济效益。
没有安全,一切就无从谈起。
1、集团公司安全管理原则:意识·措施·督促(1)意识:强烈的“安全第一”的意识。
(2)措施:科学、规范的安全防备措施。
(3)督促:严格的检查、监督、指导。
2、安全生产目标:建立健全安全保证体系,提高全员安全意识,杜绝死亡和重伤事故,确保达到武汉市安全生产优良样板项目标准。
礼泉县怡河公园1号广场施工组织设计陕西盛大景观建设有限公司二0一一年九月1、施工组织设计第一章编制说明1、园林绿化根据本工程招标书及发标说明;2、我公司内部的质量、管理标准。
第二章施工总平面布置图及说明1、施工总平面布置图(如图)临时设施为自建第三章施工准备1、技术准备1.1阅读施工图,熟悉图纸,准备进行图纸会审。
1.2确定总体施工方案,深化、完善施工组织设计。
1.3进行施工组织设计及部分分项工程的技术交底。
交底程序为:项目工程师到工长到班组长,交底以书面形式进行。
1.4专业园艺师熟悉本工程绿化植物的生长培育环境和植物的生长习性,做好具体的实施计划。
2、现场准备2.1对原施工场地进行清理,完成现场的“三通一平”,按方案(或当地政府的市政要求)搭设现场围墙及各种安全防护设施。
2.2在工地内部专门划出一块地盘,布置生活区、材料堆放及加工房。
2.3办理施工中的临时占道、出入口的开设、排污、给水及供电管线的接驳等相关手续,同时申请办理夜间施工许可证。
2.4按总平面布置图布置现场,用细石砼硬化施工现场地坪,地坪按3‰找坡,并在场内挖设排水沟,以确保现场无积水。
2.5在现场的运土出入口布置沉淀池,防止运土方给道路造成污染。
第四章施工组织布署1、组建项目部,全面履行对业主的承诺及合同要求。
2、认真搞好施工准备、创造良好的施工条件和内外部良好的环境。
3、实行动态目标管理,层层落实。
4、建立每天碰头会制度,作好质量、安全交底及检查落实并建立档案资料。
5、以科学技术为先导,推广应用新技术、新工艺、新材料,来达到美观的效果并提高效率、缩短工期,保证质量。
第五章施工人员组织形式1、施工组织机构本工程的施工将由项目经理部组织实施,项目经理将接受建设单位的指示组织工程施工,按项目法施工管理,对本工程的工期、质量、安全、成本等进行全方位、高效率的综合管理。
项目管理机构详见示意图。
项目经理部由一名项目经理、技术负责人(土建、绿化各一名)、各一名土建、绿化施工负责人、若干名专业技术管理人员和相应行政人员组成。
施工组织设计第一章编制说明第一节编制依据一. 安国市万象国际一期项目施工总承包合同。
二. 安国市盛源房地产开发有限公司提供的本工程的建筑、结构、水暖电图纸。
三.适用于本工程的规范、规程、标准及图集。
1.主要规范、规程类别名称编号国家《工程测量规范》GBJ50026-2007 国家《混凝土结构施工验收规范》GB50204-2015 国家《民用建筑室内环境污染控制规范》GB50325-2010 国家《建筑地基基础工程施工质量验收规范》GB50202-2013 国家《屋面工程质量验收规范》GB50207-2012 国家《屋面工程技术规范》GB50345-2012 国家《建筑地面工程施工质量验收规范》GB50209-2010 国家《混凝土外加剂应用技术规范》GB50119-2013 国家《砌体工程施工质量验收规范》GB50203-2011 国家《地下防水工程质量验收规范》GB50208-2011 国家《地下工程防水技术规范》GB50108-2008 国家《建筑结构荷载规范》GBJ50009-2012 国家《住宅建筑规范》GB50368-2005 国家《建筑给水排水及采暖工程施工质量验收规范》GB50242-2013 国家《通风与空调工程施工质量验收规范》GB50243-2002 国家《建筑电气工程施工质量验收规范》GB50210-2011国家《智能建筑工程质量验收规范》GB50339-2003 国家《火灾自动报警系统施工及验收规范》GB50166-2007 国家《自动喷水灭火系统施工及验收规范》GB50261-2005 国家《综合布线系统工程验收规范》GB50312-2007 国家《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010 国家《给水排水管道工程施工及验收规范》GB50268-2008 国家《电气装置安装工程低压电器施工及验收规范》GB50254-2014 国家《电气装置安装工程电缆线路施工及验收规范》GB50168-2006 国家《电气装置安装工程接地装置施工及验收规范》GB50169-2006 国家《电气装置安装工程旋转电机施工及验收规范》GB50170-2006国家《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92国家《民用建筑有线电视系统工程技术规范》GB50200-94 行业《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-2010 行业《施工现场临时用电安全技术规范》JGJ46-2005 行业《钢筋机械连接通用技术规程》JGJ107-2003 行业《建筑施工高处作业安全技术规范》JGJ80-91行业《建筑机械使用安全技术规程》JGJ33-2001 行业《混凝土泵送施工技术规程》JGJ/T10-95 行业《建筑玻璃应用技术规程》JGJ113-2003 行业《外墙外保温工程技术规程》JGJ144-2004 行业《建筑地基处理技术规范》JGJ179-2012 地方《建筑桩基技术规范》JGJ94-2008地方《建筑基坑支护技术规程》JGJ120-2012 地方《建筑机械使用安全技术规程》JGJ33-2012 地方《施工现场临时用电安全技术规范》JGJ46-2005 地方《住宅建设通用规程》DB29-120-2005 协会《建筑给水钢塑复合管管道工程技术规范》CECS125:2001协会《套接紧定式钢导管电线管路施工及验收规程》CECS120:20072.主要标准类别名称编号国家《建筑工程施工质量验收统一标准》GB50300-2013国家《建筑抗震设防分类标准》GB50223-2008国家《混凝土强度检验评定标准》GBJ107-2010国家《混凝土质量控制标准》GB50164-2011国家《电气装置安装工程电气设备交接试验标准》GB50150-2006行业《建筑施工安全检查评分标准》JGJ59-2011地方《建设工程监理规范》GB/T 50319-2013 地方《混凝土小型空心砌块工程质量检验评定标准》DB08-007-20003.主要图集类别名称编号国家《建筑构造通用图集》12J系列国家《混凝土结构施工图平面整体表示法制图规则和构造详图》11G101-1;16G101-1国家《建筑物抗震构造详图》03G329-1 国家《管道与设备保温》03S401 国家《管道支架及吊梁》03S402 国家《室内消火栓安装》04S202 国家《电缆桥架安装》D701-1~3 国家《电气竖井设备安装》04D701-1 国家《线槽配线安装》96D301-1 国家《室内管线安装》D301-1~3 国家《双电源切换及母线分段控制接线图》D302-1~3国家《常用电机控制电路图》D303-2~3国家《常用低压配电设备及灯具安装》D702-1~3国家《建筑物防雷设施安装》99(07)D501-1国家《等电位联结安装》02D501-2国家《利用建筑物金属体做防雷及接地装置安装》03D501-3国家《接地装置安装》03D501-4国家《电缆敷设》D101-1~7国家《火灾自动报警及消防控制》04X501国家《住宅智能化电气设计施工图集》99X601国家《防空地下室电气设备安装》04FD02华北《建筑设备施工安装通用图集》91SB华北《建筑电气通用图集》92DQ四.现场和周边环境的实地踏勘情况,及现场勘察单位提供的《工程勘察报告》。
第一章工程概况第一节工程概况第二节编制依据主要规程、规范及标准第三节场区周边条件及地质、水文条件(一)工程概况拟建场地位于小桥大街东侧原小桥面粉厂内,南与金色家园,北临惠客家超市,拟建建筑物为3栋地下二层,地上31层高层商住楼,基础整体开挖,埋深-11.7om,筏板基础。
(二)基坑周边环境西侧距小桥大街10m,东侧距小区住宅2.5m,南侧距金色家园15.7m北侧距惠客家27.7m。
(三)场地与地貌拟建场地地形平坦,本次勘察以小桥大街边一路灯杆的地面高程2237.56m为高程引测点,测取场内勘测点高程为2236.40-2237.86m,最大绝对高差1.46m,地貌单元单一,属湟水河北岸阶级地。
(四)地质概况地基土岩性特征由上而下分述如下1.杂填土:杂色,含较大砼块、砖块、卵石、等建筑垃圾和少量炉渣,次为粉土,土质不均匀,欠固结、松散,稍湿。
厚度0.60—3.30m平均厚度1.79m.2.层粉土:土黄-灰褐色,以粉为主,次为黏粒,层内有铁锈色条带,土质均匀,有少量石,针状孔隙发育,摇震反应中等,五光泽反应,干强度低,韧性差,厚度0.50—1,70m平均厚度1,05m。
3层卵石:杂色,粒径大于20的颗粒约占总质量的50%以上,一般粒径20—60mm,最大粒径120mm,母岩材质以石英变质岩为主。
厚度2.80—5.20m,平均厚度3.94m,全场分布。
4层强风化泥岩:棕红色,局部灰绿色,结构构造大部分被破坏,矿物成分显著变化,风化裂隙很发育,岩体极破碎,遇水软化,易崩解,风干后大部分呈粘土状,无膨胀性,可塑,该层赋存有裂隙水,分布无规律,干钻不易钻进。
厚度3.80—5.10m,平均厚度4.31m。
5层中等分化泥岩:棕红色,局部灰绿色,层内赋存透镜体壮分布的薄层石膏,泥质结构,中厚层状构造,结构构造部分被破坏,沿节理面有次生矿物,节理裂隙发育,遇水易软化,易崩解,风干后呈碎块状,无膨胀性,岩体质量等级ⅴ级,厚度4.20—5,50m,平均厚度4.96m。
广东万事泰集团总部园区建设项目(一期)消防工程施工组织设计单位(子单位)工程名称: 广东万事泰集团总部园区建设项目(一期)消防、通风防排烟及气体灭火工程工程地点:广东省云浮市新兴县新城镇东堤南路东侧总承包施工单位:(公章)广东翔顺建筑工程有限公司专业承包施工单位:(公章)江门市水电消防保安工程有限公司云浮分公司编制单位:江门市水电消防保安工程有限公司云浮分公司编制人:_______________________________编制日期:_______ 年 ______ 月 ______日审核人:_______________________________审批人:_______________________________(编制企业技术负责人)审批日期: _______ 年 ______ 月 ______日施工组织设计(工程方案)报审表广东万事泰集团总部园区建设项目(一期)消防、通风防排烟及气体灭火工程施工组织设计目录一、编制依据 (1)二、工程概况及特点………………………………………………1-2三、施工现场组织机构……………………………………………2-4四、施工方案………………………………………………………4-18五、工期及施工进度计划安排……………………………………18-19六、质量目标、质量保证体系及技术组织措施…………………19-24七、安全目标、安全保证体系及技术组织措施…………………24-32八、售后服务 (33)九、动火作业安全管理制度………………………………………33-34十、施工临时加工场平面图 (35)施工组织设计一、编制依据1.广东万事泰集团总部园区建设项目(一期)施工招标文件。
2.广东万事泰集团总部园区建设项目(一期)工程有关施工图纸。
3.现行有关工程规范、规程、规定和标准:3.1.建筑设计防火规范(GB 50016-2014)3.2.民用建筑电气设计规范(JGJ 16-2008)3.3.消防给水及消火栓系统技术规范(GB50974-2014)3.4.火灾自动报謷系统设计规范(GB 50116-2013)3.5.消防联动控制设备通用技术条件(GB 16806-2006)3.6.建筑物防雷设计规范(GB 50057-2010)3.7.电气装置安装工程-接地装置施工及验收规范(GB 50169-2006)3.8. 汽车库、修车库、停车场设计防火规范(GB 50067-97)3.9. 汽车库建筑设计规范(JGJ 100-98)3.10.自动喷水灭火系统设计规范(GB50084-2001) (2005 年版)3.11.大空间智能型主动喷水灭火系统设计规范(DBJ15-34-2004)3.12.供配电系统设计规范(GB50052-2009)3.13.低压配电设计规范(GB50054-2011)3.14.电热设备电力装置设计规范(GB50056-93)3.15.建筑灭火器配置设计规范(GB50140-2005)3.16.气体灭火系统设计规范(GB50370-2005)3.17.气体灭火系统施工及验收规范(GB50263-2007)3.18. 建筑防排烟系统技术规范(GB50016-2014)3.19. 通风与空调工程施工质量验收规范(GB50243-2002)3.20.建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)3.21.自动喷水灭火系统施工质量验收规范(50261-2005)3.21.人民防空工程设计防火规范(GB50098-2009)3.22.人民防空工程施工及验收规范(GB50134-2004)3.23.建筑机电工程抗震设计规范(GB50981-2014)3.24.建筑电气工程施工质量验收规范(GB50303-2015)3.25.建筑工程施工质量验收统一标准(GB50303-2013)3.26.其他适用于本合约的有关国家规范和国家标准3.27.国际电气技术委员会标准(IEC)4.现场情况调查资料5.按以往相似工程的施工经验本《施工组织设计》为广东万事泰集团总部园区建设项目(一期)消防、通风防排烟及气体灭火工程施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件。
为了该项工程施工全过程中按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本施工组织设计。
二、工程概况及特点(一)工程概况:广东万事泰集团总部园区建设项目(一期)消防、通风防排烟及气体灭火工程:办公楼一栋19层,陈列馆一栋4层,活动馆一栋1层,生活楼共9栋3层,地下室-1层。
(二)工程特点:1、该工程建于云浮市新兴县新城镇东堤南路江侧。
2、本工程施工工期为150个日历天(具体开工日期以甲方下发的开工令为准)(三)质量标准:一次性验收合格。
三、施工现场组织机构(一)施工现场组织机关系图(见下图)施工现场组织机构关系图(二)工程主要负责人简介项目经理:包炜政一九九五年参加工作,工程师,一级建造师。
一直从事消防工程施工、管理工作。
负责管理的工程有:中国人民银行江门分行、中国银行江门分行、中国工商银行江门分行、江门市中国旅行社东湖宾馆、蓬江大酒店、侨都大酒店、银晶酒店、外海发电厂、荷塘发电厂、西江发电厂、28层的华园大厦、25层的新江商业中心、云浮220KV天马改造工程、云浮宝嘉制衣厂、云浮市迎宾馆、云浮市荣威房地产开发公司、云浮市天然气利用工程、云浮硫铁矿乌石岭油库、云浮市银利化工厂、云浮市兴业广场、云浮市石材博览中心、云浮市城市花园、云浮市长洲大酒店、云浮市文笔豪苑、云浮都杨湖景园、新兴县翔顺花园三区、新兴县筠州花园、新兴新成花园、新兴百合花城、新兴鸿基豪苑、新兴恒晖豪庭、新兴恒晖新邨、罗定泷州变电站、罗定市南洋花园、罗定市泷江名苑、郁南千官大厦等消防工程。
项目总工:谭双峰一九八四年参加工作,工程师,从事多年消防工程设计安装等工作,负责设计施工的消防工程有:中国人民银行江门分行、中国银行江门分行、中国工商银行江门分行、江门市中国旅行社东湖宾馆、蓬江大酒店、侨都大酒店、银晶酒店、外海发电厂、荷塘发电厂、西江发电厂、28层的华园大厦、25层的新江商业中心、云浮220KV天马改造工程、云浮宝嘉制衣厂、云浮市迎宾馆、云浮市荣威房地产开发公司、云浮市天然气利用工程、云浮硫铁矿乌石岭油库、云浮市银利化工厂、云浮市兴业广场、云浮市石材博览中心、云浮市城市花园、云浮市长洲大酒店、云浮市文笔豪苑、云浮都杨湖景园、新兴县翔顺花园三区、新兴县筠州花园、新兴新成花园、新兴百合花城、新兴鸿基豪苑、新兴恒晖豪庭、新兴恒晖新邨、罗定泷州变电站、罗定市南洋花园、罗定市泷江名苑、郁南千官大厦等消防工程。
施工员:周伟洪一九九五年参加工作,工程师,从事消防工程安装调试工作,参加施工管理工程有:云浮220KV天马改造工程、云浮宝嘉制衣厂、云浮市迎宾馆、云浮市荣威房地产开发公司、云浮市天然气利用工程、云浮硫铁矿乌石岭油库、云浮市银利化工厂、云浮市兴业广场、云浮市石材博览中心、云浮市城市花园、云浮市长洲大酒店、云浮市文笔豪苑、云浮都杨湖景园、新兴县翔顺花园三区、新兴县筠州花园、新兴新成花园、新兴百合花城、新兴鸿基豪苑、新兴恒晖豪庭、新兴恒晖新邨、罗定泷州变电站、罗定市南洋花园、罗定市泷江名苑、郁南千官大厦等消防工程。
四、施工方案(一)施工准备:本工程在开工前首先由项目经理组织人员对施工现场内、外环境情况进行详细调查,编制本工程施工的指导性文件。
施工技术资料的准备工作由技术负责人安排编制,本工程在开工前需要把施工组织设计技术资料编制完毕。
在各分部工程开工前需将本工序的作业指导书及施工技术资料编制完毕。
在技术资料准备阶段,技术负责人应负责同甲方工程管理人员和设计人员联系,及时取得有关的施工图纸和建设单位对工程的准备要求,同时要对参加工程施工的工人进行技术交底及安全教育,确保每一个参加工程施工的人员都明确工程安全技术措施、质量目标和施工方法。
在常规施工每道工序施工前,由消防技术负责人主持,由组长及技术员负责,质量员、安全员参加,对施工人员进行详细的技术交底工作,同时进行安全和质量交底;在特殊施工由施工现场负责人讲解特殊施工的技术要点和要求,严格按照施工规范施工,从技术上为工程的顺利施工做好充分准备。
(二)施工工期一、本工程计划工期共 150 个日历天(具体开工日期以甲方下发的开工令为准)。
二、施工计划横道图象窝博物馆、3#楼及配套工程消防工程施工计划横道图(三)主要设备及材料供应计划1 、施工队的技术员、测工、质安员、配合民工,在接到建设单位要求进场之日起进驻现场。
2 、全部人员和工器具应提前两天进入施工现场。
3、施工机械的配置施工队配备工程所需的施工工具、运输车辆,以满足在施工中的需要。
本工程所使用的机具设备使用前必须进行维护和试运行,确保正常使用。
1)主要施工机械设备(见下表)主要施工机械设备配置表2)安全用具(见下表)安全用具配置表4、主要材料供应计划材料供应机构在负责施工材料的检验、接收、采购、检验、接收、保管、分供等工作。
(1)材料进场计划各种材料计划,按实际施工要求提前采购。
保证维护保养所需材料正常使用。
(2)材料的管理1)制定材料管理规章制度,按品种、规格分别标识、保管,仓库保管要采取防火、防盗、防潮、防变形等措施。
2)存放材料的仓库夜间应设专人值班,防止盗窃。
(3)材料准备材料方面的准备工作在项目经理的组织下进行。
在施工前按施工图纸所需的材料领齐,材料入库前要进行检查,不同品种、规格材料分类保管好。
(4)施工力量配置1)为了确保工程按计划顺利实施,符合建设单位要求,由项目经理负责和对本工程的实施过程进行组织管理和协调,选派技术骨干组成工程项目部,抽调精干施工力量投入施工。
2)施工力量:我公司将投入18人进入本施工现场参与施工,并根据工程实际进度情况合理调配施工力量,确保工程按进度计划完成。
3)技术力量:本工程派出工程师1人,质管员1人,安全员1人。
(四)施工进度计划分析程管理。
(2)严格按照施工进度计划实施工程,用网络计划指导、组织施工,以保证计划目标最大限度地实现。
(3)为保证施工顺利进行,指定项目负责人与建设单位保持联系,及时向建设单位及监理工程师汇报施工过程中出现的问题。
(4)选派有经验材料员对材料认真检查验收,发现不合格品及时处理。
(5)技术、安全、质检等人员经常深入现场配合施工,解决工程实际问题,以加快施工进度。
(6)如果发生不可抗力而有可能影响到工程的施工时,应立即通知甲方监理工程师,并履行合同中的义务。
