棒线材工程棒材热负荷试车方案(草案)轧钢项目部2008年10月热负荷试车领导小组成员名单总指挥:副总指挥:各小组负责人:1、工艺组组长:郑修标成员:林地水、黄扣明、邹楠2、设备组组长:余以太成员:陈丽龙、林明海、李耿森、黄群威、肖佳猛3、电气组组长:叶廷丁成员:项德强、刘清勤、许金溪、林灿福4、动力组(含给排水、各种管道、空调等)组长:张林军成员:马克允、黄进展、李志灿、李在民5、生产准备组组长:欧阳荣成员:林地水、黄扣明、陈建南、许瑞谦6、生产组组长:郭巧织组员:苏再添、陈清圳、董成彪、汪环海、陈明日苏文昌、董长海总体要求:热负荷试车应在各单体设备试车、轧线联动试车完成后进行。
在单体试车及联动试车之后,还需模拟轧钢程序连续运转2小时以上,以检查机械、电气等设备存在的问题,待故障排除后再进行热负荷试车。
一、热负荷试车目的——检验生产线是否能完全贯通。
——检查生产出的产品是否合格。
——为试生产创造条件。
二、热试车准备1、外部条件的准备①保证水、电、压缩空气、煤气、氧气及乙炔的供应,不能中断。
②各单体设备和轧线联动试车达到标准要求。
(其中包括液压系统,润滑系统,主要是压力、流量、温度、油品精度等)。
③设备易损件备全,生产备件到位。
④安全防火措施符合标准。
⑤坯料到位。
⑥对上岗职工的培训完成,轧钢操作工合格上岗。
⑦通讯系统可正常使用。
⑧导卫准备齐全。
⑨钢坯加热质量满足要求。
⑩指导生产人员到位。
2、内部条件的准备。
①生产的各类规章制度齐全。
②各上岗人员熟知本岗位操作规程并经考试合格。
③各上岗人员检查确认所负责区域符合热负荷试车条件。
④轧制表、工艺文件及各类规程贯彻到位。
⑤对各岗位预见可能出现的故障已采取措施。
⑥上岗人员配备完成,责任明确。
⑦防火材料到位。
⑧划定各区域,实现定位管理。
⑨明确岗位,确认负责人。
说明:1、精轧后水冷装置、以及森德斯公司供货的自动打捆机在热负荷试车初期暂不投入使用。
2、试车过程中轧件的尺寸、速度根据轧制表确定。
关于对采购和进场钢筋原材和半成品进行严格质量验收的通知各分公司、项目部、钢筋加工车间:通过检查发现,目前存在对采购和进场钢筋原材和半成品(如箍筋等)验收不够严格、验收标准不够掌握等现象,现重申有关国家标准、规范要求,并结合集团公司具体情况作出如下规定。
一、钢筋混凝土用钢国家标准现行钢筋混凝土用钢的国家标准分别为《GB 1499.1-2008 钢筋混凝土用钢第1部分:热轧光圆钢筋》和《GB1499.2-2007)钢筋混凝土用钢第2部分:热轧带肋钢筋》。
钢筋原材和半成品的订货、采购、验收均应严格执行该标准。
1、热轧光圆钢筋外观质量及尺寸允许偏差见下表:注:本部分适用于钢筋混凝土用热轧直条、盘卷光圆钢筋。
2、热轧带肋(带有纵肋的月牙肋)钢筋外观质量及尺寸允许偏差见下表:(表二)注释:热轧带肋钢筋公称直径、公称尺寸、允许误差的定义:①公称直径:与钢筋的公称横截面积相等的圆的直径(是钢筋的横截面积换算出圆形面积对应的直径);②公称尺寸:指产品的具体标准尺寸(指具体的能够测量的尺寸,如带肋钢筋的内径、肋高、肋距等);③允许误差:是指在公称尺寸的基础上的尺寸波动范围(标准中有规定)。
3、采购、进场钢筋原材、半成品钢筋(如箍筋等)的合格质量标准:钢筋原材及半成品钢筋进场必须经过外观检查、尺寸测量及进场复试检验,同时符合要求的情况下,才能判定该批钢筋质量合格。
(1)、热轧光圆钢筋的合格质量标准:①、外观直径偏差、不圆度符合表一的规定②、牌号HPB235钢筋:屈服强度≥235 Mpa ,抗拉强度370 Mpa③、伸长率:断后伸长率≥25% 最大力总伸长率≥10%(2)、热轧带肋钢筋的合格质量标准:①、外观内径、横肋高等偏差符合表二的规定②、屈服强度、抗拉强度、断后伸长率、最大力总伸长率的最小保证值见下表:(表三)二、混凝土结构其它相关规范:1、《建筑抗震设计规范》GB 50011-2010第3.9.2条:抗震等级为一、二级的框架结构,其纵向受力钢筋采用普通钢筋时,钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;钢筋的屈服强度实测值与强度标准值的比值不应大于1.3;且钢筋在最大拉力下的总伸长率实测值不应小于9%。

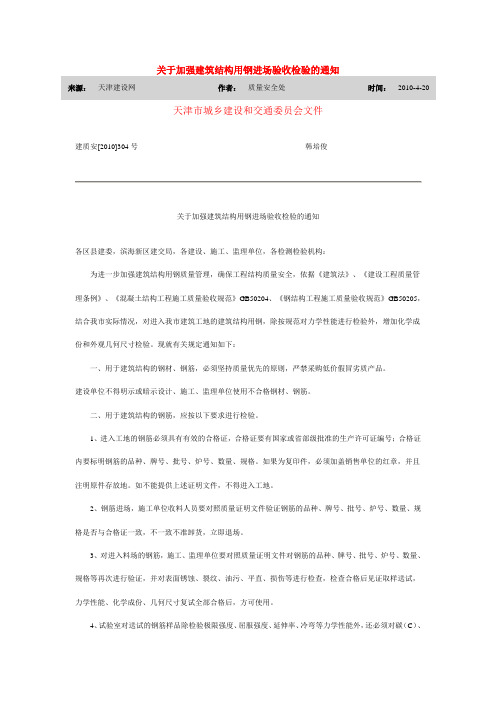

关于加强建筑结构用钢进场验收检验的通知来源:天津建设网作者:质量安全处时间:2010-4-20天津市城乡建设和交通委员会文件建质安[2010]304号韩培俊关于加强建筑结构用钢进场验收检验的通知各区县建委,滨海新区建交局,各建设、施工、监理单位,各检测检验机构:为进一步加强建筑结构用钢质量管理,确保工程结构质量安全,依据《建筑法》、《建设工程质量管理条例》、《混凝土结构工程施工质量验收规范》GB50204、《钢结构工程施工质量验收规范》GB50205,结合我市实际情况,对进入我市建筑工地的建筑结构用钢,除按规范对力学性能进行检验外,增加化学成份和外观几何尺寸检验。
现就有关规定通知如下:一、用于建筑结构的钢材、钢筋,必须坚持质量优先的原则,严禁采购低价假冒劣质产品。
建设单位不得明示或暗示设计、施工、监理单位使用不合格钢材、钢筋。
二、用于建筑结构的钢筋,应按以下要求进行检验。
1、进入工地的钢筋必须具有有效的合格证,合格证要有国家或省部级批准的生产许可证编号;合格证内要标明钢筋的品种、牌号、批号、炉号、数量、规格。
如果为复印件,必须加盖销售单位的红章,并且注明原件存放地。
如不能提供上述证明文件,不得进入工地。
2、钢筋进场,施工单位收料人员要对照质量证明文件验证钢筋的品种、牌号、批号、炉号、数量、规格是否与合格证一致,不一致不准卸货,立即退场。
3、对进入料场的钢筋,施工、监理单位要对照质量证明文件对钢筋的品种、牌号、批号、炉号、数量、规格等再次进行验证,并对表面锈蚀、裂纹、油污、平直、损伤等进行检查,检查合格后见证取样送试,力学性能、化学成份、几何尺寸复试全部合格后,方可使用。
4、试验室对送试的钢筋样品除检验极限强度、屈服强度、延伸率、冷弯等力学性能外,还必须对碳(C)、硅(Si)、硫(S)、锰(Mn)、磷(P)的含量及钢筋直径、肋高、肋间距等几何尺寸进行检验。
检验结果必须满足《钢筋混凝土用钢》GB1499的规定。
三级非抗震螺纹钢公告函尊敬的螺纹钢生产厂家、经销商及相关部门:大家好!近日,针对市场上流通的一些非抗震三级螺纹钢质量问题严重,为了保护广大用户的利益和确保建筑结构的安全性,在国家质量监督检验检疫总局和国家建筑标准委员会的指导下,特向全国相关企事业单位发布此次公告,重申有关三级非抗震螺纹钢的相关规定,并提醒大家采取一系列有效的措施,确保行业的正常运转。
首先,非抗震三级螺纹钢作为建筑材料的重要一环,必须符合国家标准。
近期,经过抽查和质量检测,我们发现市场上有部分非抗震三级螺纹钢的质量不达标,其中包括钢材的硬度不符合要求、弯曲性能较差、拉伸强度不达标等问题。
这种质量问题严重影响了螺纹钢的使用效果,更可能对建筑物的抗震性能造成严重威胁。
因此,提高螺纹钢质量,确保产品符合国家标准是我们当前和未来的一项重要任务。
为了解决这个问题,我们提出如下建议和要求:一、企事业单位要加强自律,确保采购的螺纹钢质量符合国家标准。
作为购买方,您应该在与供应商签订合同前,充分核查供应商的资质和产品质量,引入第三方检测机构进行验收,确保所购买的螺纹钢达到国家标准。
二、螺纹钢生产厂家要加强自主创新,提高产品质量。
企事业单位对螺纹钢的质量要求越来越高,作为生产厂家,必须注重产品研发和技术创新,提高产品的质量水平。
同时,要加强管理,完善生产流程,确保生产过程中的各个环节符合国家标准。
三、加强行业协作,建立健全的监管机制。
非抗震螺纹钢是建筑结构的重要组成部分,因此需要建立起行业监管机制,对生产、经销商等各个环节进行监督和管理,确保产品质量达到国家标准。
同时,要加强与建筑行业的沟通协作,共同推动行业发展和质量提升。
四、加强宣传教育,提高用户的质量意识。
对于螺纹钢的购买者和使用者,我们应该加强质量安全教育,提高他们的质量意识,让他们知道如何鉴别质量不合格的螺纹钢,并学会合理维护和使用螺纹钢,确保建筑结构的安全性。
最后,我们呼吁广大企事业单位、螺纹钢生产厂家和经销商等各方一起行动起来,共同治理非抗震三级螺纹钢质量问题。

上海期货交易所关于增加“北台”牌螺纹钢注册的通知
【法规类别】期货法规
【发文字号】上期交金钢字[2010]96号
【发布部门】上海期货交易所
【发布日期】2010.05.04
【实施日期】2010.05.04
【时效性】现行有效
【效力级别】地方规范性文件
上海期货交易所关于增加“北台”牌螺纹钢注册的通知
(上期交金钢字[2010]96号)
各会员单位、各指定交割仓库(螺纹钢和线材):
经我所审核,本溪北营钢铁(集团)股份有限公司生产的“北台”牌螺纹钢已获准注册。
自本通知发出之日起,下列产品可以用于我所螺纹钢标准合约的履约交割。
“北台”牌螺纹钢:
注册企业:本溪北营钢铁(集团)股份有限公司
产品名称:钢筋混凝土用钢:热轧带肋钢筋
注册商标:北台
产地:辽宁本溪
产品标识:(略)
产品规格:(略)
包装:用钢带或盘条均匀捆扎结实,捆扎道次不少于4道。
执行标准:GB1499.2-2007
特此通知。
二○一○年五月四日
附件:
上海期货交易所螺纹钢注册商标与包装标准。
关于重申实行钢筋重量偏差项目检测的通知[2010]21号发布时间:2010-11-25 12:34:55 被阅览数:187 次来源:+ 徐州市建设工程质量监督网+文字〖大中小〗自动滚屏(右键暂停)徐建质[2010]21号各有关单位:为确保我市建筑结构工程质量安全,严格控制钢筋使用满足设计、施工验收规范要求,我站于2010年9月25日下发文件《关于加强我市建设工程钢筋质量监督管理的通知》(徐建质〔2010〕17号),要求在进场钢筋取样进行复试时,增加钢筋原材重量偏差项目复试要求,经我市五家检测机构2010年10月12日—10月31日统计情况:检测579组钢筋重量偏差项目,不合格组数133组,不合格率为23%,反应我市钢筋原材料质量良莠不齐,应加强控制。
为推进此项工作深入开展,现将有关检测事项明确如下:一、建设(监理)、施工单位、检测机构执行(徐建质〔2010〕17号)文件进行钢筋原材重量偏差项目复检,自201 0年9月25日起实施。
二、建设(监理)、施工单位在进行进场钢筋取样送检时,应按实际进场数量在见证单上注明代表数量,严禁每批钢筋复试代表数量均填写为钢筋检验批代表数量的最大值。
三、钢筋重量偏差及力学性能检验按同一厂家、同一牌号、同一规格、同一炉罐号分批在不同根钢筋中分别截取十支试样(含复检备用五支),每支长度520mm,送交检测机构进行检验。
如首次检测钢筋重量偏差及力学性能均合格时,复检备用的五支钢筋样品,由送检人在取报告时领回;如首次检测钢筋重量偏差或力学性能不合格,符合复检条件的直接采用复检备用样品复检,如复检样品数量不够,则根据需要另外通知送检单位补送。
四、施工单位应建立钢筋进场验收台帐,监理单位应加强钢筋加工成型使用前的见证抽样送检工作,钢筋实测重量偏差和力学性能检测均符合要求后,方可投入使用。
监理单位应加强对经检测不合格钢筋的现场退场监督工作。
对违反规定使用不合格钢筋的,或对检测数据弄虚作假的,依据《建设工程质量管理条例》有关规定对相关责任主体进行查处。
关于钢筋进场、取样、送检、材质证明书及试验报告发放的规定关于钢筋进场、取样、送检等问题的处理方法的有关规定钢筋进场后,项目材料员组织材料验收(包括材质证明书)填写钢筋送检通知单和钢筋进场台帐。
材料员填写送检通知单时,请钢筋加工队注明钢筋用于哪个单位工程(本项目有15个单位工程:1—10#楼、地下车库、会所、南人防、北人防、职工管理房)和哪个结构层。
材料员需注明生产厂家、炉号(牌号)、进场日期、吨位等送检通知单中所规定的内容。
钢筋进场台帐按如下格式填写。
钢筋进场台帐序号进场日期生产厂家炉号(牌号)规格吨位材质证明书(出产合格证、标牌)提供及移交情况报验情况送检通知单编号备注试验组收到送检通知单后,按程序要求进行见证取样(取样组数根据规范规定来确定)并填写材料检验台帐(钢筋)。
材料检验台帐的格式如下。
材料检验台帐(钢筋)中“报告处置情况”栏的填写方式:报告××××代表××吨钢筋,主要用于××单位工程或×号楼×部位或楼层×吨,用于××单位工程或×号楼×部位或楼层×吨……,报告原件存放××单位工程资料中,其它单位工程作抄件。
抄件由栋号资料员交王平,统一到试验室盖章。
为便于“报告处置情况”栏的填写,钢筋组按下表要求提供各单位工程不同部位或楼层的钢筋需用量。
“报告处置情况”栏填写时,由王平、胡岚、郑杰平等人确定处置方法。
各栋号必须服从。
钢筋材质证明书(原件)由项目材料员收集,在钢筋进场后5天内移交项目工程技术部资料员胡岚,胡岚会同郑杰平、王平根据钢筋试验报告的处置办法确定材质证明书原件存放在××单位工程的资料内,其它单位工程采用复印件。
胡岚在复印件上注明哪份用于哪个单位工程及该单位工程的使用数量,并将复印件交项目材料员到钢材供应商处加盖公章。
施工(委托)单位:广西金川企沙镇生活设施项目部 委托单号:G \ C-----001
钢 材 试 验 试 件 取 样 记 录
单
施工(委托)单位:广西金川企沙镇生活设施项目部 取样单号:G \ C-----001
施工(委托)单位:广西金川企沙镇生活设施项目部委托单号:G \ C-----002
单
钢材试验试件取样记录
施工(委托)单位:广西金川企沙镇生活设施项目部委托单号:G \ C-----003
钢材试验试件取样记录单
施工(委托)单位:广西金川企沙镇生活设施项目部取样单号:G \ C-----003
施工(委托)单位:广西金川企沙镇生活设施项目部委托单号:G \ C-----004
钢材试验试件取样记录单
施工(委托)单位:广西金川企沙镇生活设施项目部委托单号:G \ C-----005
钢材试验试件取样记录单施工(委托)单位:广西金川企沙镇生活设施项目部取样单号:G \ C-----005
钢材试验委托单
件取样记录单
钢材试验试
施工(委托)单位:广西金川企沙镇生活设施项目部委托单号:G \ C-----007
钢材试验试件取样记录单
施工(委托)单位:广西金川企沙镇生活设施项目部取样单号:G \ C-----007
施工(委托)单位:广西金川企沙镇生活设施项目部委托单号:G \ C-----008
钢材试验试件取样记录单
施工(委托)单位:广西金川企沙镇生活设施项目部取样单号:G \ C-----008
施工(委托)单位:广西金川企沙镇生活设施项目部委托单号:G \ C-----009
钢材试验试件取样记录单
施工(委托)单位:广西金川企沙镇生活设施项目部
取样单号:G \ C-----009。
螺纹钢筋试产通知
生产处:
乘百吨转炉投产之力,破解市场下行对新型棒线投产造成的不利影响,按公司二次专题会议确定的措施方案,试产品种和具体要求如下:
1.生产要求单位:mm、m、t、%
备注:①生产初期采取稳健的国标负差率,以确保力学性能达标;负差率暂不设下限,但希望能控制在一个稳定范围,以便指导今后常规生产。
②实际生产数量以定尺整捆为限,由轧钢厂控制投坯数量;如试产时间
有变更,生产日期顺延。
③按12m定尺收集后的末节部分优先改为9m定尺。
④散尺收集:2.5m<长度<6m和6m以上分别单独收集与存放;2.5m以
下企业自用。
2.试产三个规格的总量为6000t,试产的第一个规格生产数量可根据工艺调试需要适当增加。
炼钢同步冶炼的富余钢坯由销售处择机择户外销。
工艺调试用的试验铁轧成螺纹钢筋后,须单独收集存放,单独处理。
12m钢筋采取Φ6.5线材双股六道包装,确保海陆联运不散捆。
准确控制每捆支数,按下表要求结捆包装:
按实物检测指标,由质检处开具质保书,随货发放出厂。
3.由生产厂规划、准备钢筋存放周转场地,按规格、牌号、材质、标识、负差率分别码放,方便配送发货。
同时疏通运输线路,确保天车安全有效运行、24小时畅通出货,加快产销节奏。
发货流程:质检判定合格钢筋→销售下达发货指令→财务审核货款→车辆进厂→发货站组织装车→计量检斤→财务复核货款→放行出厂。
4.各部门共同跟踪试产情况,及时协商解决遇到的问题,总结制定出更完善的工业批量生产工艺方案,实现产销同步提高。
