建筑工程明沟排水施工方案一、施工准备在施工前,需进行现场勘查,了解地形地貌、水文地质条件、气象特点等基本情况。
同时,根据工程要求,设计合理的明沟排水系统图纸,并编制详细的施工方案,明确施工任务、时间节点和质量标准。
二、施工工艺本工程采用明沟排水系统,主要包括挖掘明沟、敷设排水管道、连接排水管道等步骤。
施工过程中应严格按照图纸和方案进行,确保施工质量。
三、材料准备根据设计要求,提前采购合格的排水管道、连接件、防水材料等材料,并进行质量检验。
同时,准备必要的施工机械和工具,如挖掘机、压路机、管钳等。
四、人员组织组建专业的施工队伍,明确各岗位职责,确保施工过程中的协作与沟通。
加强人员培训,提高施工人员的技能和安全意识。
五、地表标志在施工现场设置明显的标志牌和警示标识,提醒施工人员和过往人员注意安全。
同时,划定施工区域,确保施工范围明确。
六、清理施工区施工前清理施工区域内的障碍物和垃圾,确保施工场地整洁。
施工过程中应及时清理废弃物,保持现场环境卫生。
七、挖掘明沟按照图纸要求,使用挖掘机等设备挖掘明沟。
挖掘过程中应注意保护周边环境和设施,避免造成损坏。
挖掘完成后进行验收,确保沟槽尺寸和质量符合要求。
八、敷设排水管道将排水管道按照设计要求敷设在明沟内,并使用管钳等工具固定。
敷设过程中应确保管道平整、无扭曲、无悬空等现象。
九、连接排水管道使用合格的连接件将排水管道连接牢固,确保排水畅通。
连接过程中应注意密封性,防止漏水现象发生。
十、质量保证措施制定详细的质量保证措施,包括质量检查、验收标准和不合格品处理办法等。
加强施工过程中的质量控制和监督,确保每个施工环节都符合质量要求。
十一、安全文明施工严格遵守安全生产规定,加强施工现场的安全管理。
提高施工人员的文明素质,保持施工现场整洁有序。
定期对施工现场进行检查和评估,及时整改存在的安全隐患。
十二、应急预案制定完善的应急预案,包括事故报告、紧急救援、人员疏散等内容。
加强应急演练和培训,提高应对突发事件的能力。
第1篇一、工程概述明沟工程是指在地表或地下开挖沟槽,用以排除地表或地下积水的工程。
明沟工程广泛应用于城市排水、农田灌溉、道路施工等领域。
本文将详细介绍明沟工程施工工艺。
二、施工准备1. 设计图纸:根据设计图纸确定明沟的规格、尺寸、走向、坡度等。
2. 材料准备:准备排水管、水泥、砂石、钢筋、防水材料等。
3. 工具准备:准备挖掘机、装载机、推土机、切割机、切割机配件等。
4. 人员准备:组织施工队伍,进行技术交底和安全教育。
三、施工工艺1. 开挖沟槽:根据设计图纸,使用挖掘机开挖沟槽。
沟槽宽度应比排水管直径大100-200mm,深度应比排水管直径大300-500mm。
2. 底部平整:将沟槽底部土方平整,确保排水畅通。
3. 基础处理:在沟槽底部铺设一层厚度为100-150mm的砂石基础,以保证排水管稳定。
4. 钢筋绑扎:根据设计要求,在沟槽两侧绑扎钢筋,形成排水管基础。
5. 模板安装:根据排水管直径,制作相应的模板,确保排水管安装准确。
6. 混凝土浇筑:在模板内浇筑混凝土,待混凝土初凝后拆除模板。
7. 排水管安装:将排水管按设计要求安装到位,确保排水管与基础连接牢固。
8. 防水处理:在排水管周围涂抹防水材料,防止地下水渗入。
9. 浇筑检查:对沟槽底部、排水管基础、排水管安装等部位进行检查,确保工程质量。
10. 填回填土:在排水管周围填入砂石,分层夯实,确保排水畅通。
11. 铺设路面:在明沟上方铺设路面,恢复地面平整。
四、质量控制1. 材料质量:确保排水管、混凝土、防水材料等符合设计要求。
2. 施工质量:严格按照施工工艺进行施工,确保排水管安装准确、沟槽平整、防水处理到位。
3. 工程验收:对工程进行验收,确保工程质量达到设计要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工过程中,注意防止坍塌、触电等安全事故发生。
3. 电器操作人员必须持证上岗,确保电器设备安全运行。
4. 施工过程中,加强安全教育和培训,提高施工人员安全意识。

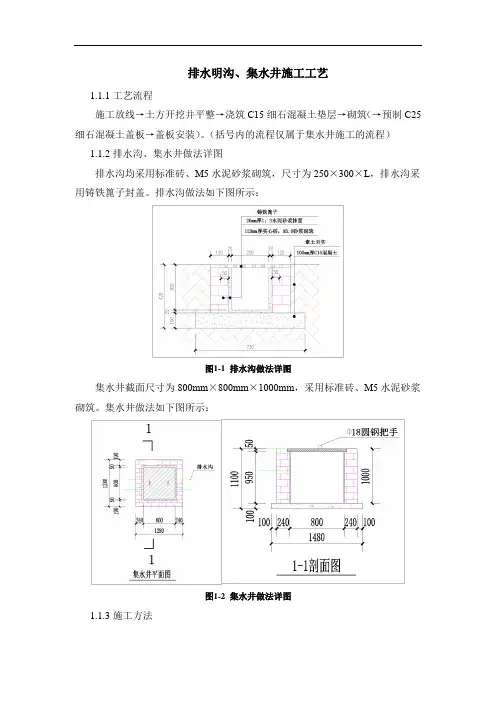

排水明沟、集水井施工工艺1.1.1工艺流程施工放线→土方开挖并平整→浇筑C15细石混凝土垫层→砌筑(→预制C25细石混凝土盖板→盖板安装)。
(括号内的流程仅属于集水井施工的流程)1.1.2排水沟、集水井做法详图排水沟均采用标准砖、M5水泥砂浆砌筑,尺寸为250×300×L,排水沟采用铸铁篦子封盖。
排水沟做法如下图所示:图1-1排水沟做法详图集水井截面尺寸为800mm×800mm×1000mm,采用标准砖、M5水泥砂浆砌筑。
集水井做法如下图所示:图1-2集水井做法详图1.1.3施工方法1、施工放线在施工前根据有关参数,用全站仪放出排水沟、集水井的位置的中轴线,并测出相应的标高,用白灰或线绳拉出相应的轮廓线,并标出相应的开挖深度。
2、土方开挖平整土方开挖采用机械开挖,并以人工配合清理、平整。
土方开挖完成后,采用手动式打夯机夯实松散的泥土。
挖土时应注意如下几个要点:(1)为了节省时间和成本,一次性用机械挖到基底标高,超挖的、少挖的再采用人工整理;(2)排水沟土方开挖时要做好放坡工作,坡度0.2%。
3、浇筑垫层浇筑垫层前要基层上的杂物清理掉,并洒水湿润;浇筑垫层时需振捣密实;浇筑完成后要进行浇水养护。
4、砌筑(1)砌砖前应检查垫层尺寸、高程及中线位置,垫层混凝土抗压强度满足要求后,方可开始砌砖。
(2)垫层顶面应先清扫,并用水冲刷干净。
(3)砌砖前应根据中心线放出排水沟、集水井基线,摆砖撂底,确定砌法。
(4)砖使用前应浸水,不得有干心现象,表面如有泥土,水锈,应清洗干净。
(5)砌砖体应上下错缝,内外搭接,宜采用“三顺一丁”砌法,但最下一层和最上一层砖,应用丁字砌筑。
(6)砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝厚度应为10mm,允许编差为±2mm。
(7)砌筑上层砖时,应避免振动下层砖,砌筑工作中断后恢复砌筑时,已砌筑的砖层表面应予以清扫和湿润;砌体表面应平直,随砌随找平。
明沟排⽔施⼯⼯艺标准超值2071 适⽤范围施⼯降排⽔。
2 施⼯准备2.1 主要使⽤材料及要求2.1.1 排⽔管:⽤直径38—55mm 的胶⽪管或带钢丝的塑料透明管。
2.1.2 8#铁线:有出⼚合格证明。
2.1.3 潜⽔泵开关: 20—40A ,有出⼚合格证明。
2.1.4 漏电保护器:40A ,有出⼚合格证明。
2.2 主要⼯机具设备 2.2.1 机具设备潜⽔泵:常⽤的潜⽔泵型号为QY —25,扬程为25m ,流量为15m 3/h ,使⽤范围为18—25m ,电动机功率为2.2kw 。
2.2.2主要⼯具尖平头铁锹、铁镐、橇棍等。
2.3 作业条件2.3.1 岩⼟⼯程勘察报告已具备;2.3.2 根据地下⽔位深度、⼟层的渗透系数已确定排⽔⽅案; 2.3.3 路床、基坑(槽)已按要求开挖;2.3.4 夜间施⼯作业时,施⼯场地已根据需要安装照明设施。
2.4 作业⼈员2.4.1 现场所有作业⼈员在⼊场前须进⾏安全教育和培训。
2.4.2 电器操作⼈员必须持证上岗。
2.4.3 钳⼯、运转⼯,已经过技术培训,并接受了施⼯技术交底。
3 施⼯⼯艺3.1 ⼯艺流程3.2 操作⼯艺 3.2.1 普通明沟排⽔法3.2.1.1 在路床与基坑(槽)的周围⼀侧或两侧设置排⽔边沟,每隔20—30m 设置⼀集⽔井,使地下⽔汇集于井内。
3.2.1.2 集中井的截⾯为600×600~800×800,井底保持低于沟底0.4~1.0m ,井壁⽤⽵笼、⽊板加固。
3.2.1.3 若⼀侧设排⽔沟,应设在地下⽔的上游。
3.2.1.4 ⼀般⼩⾯积的基坑(槽)排⽔沟深0.3~0.6m ,底宽等于或⼤于0.4m ,⽔沟的边坡为1∶1~1∶1.5,沟底设有0.1%~0.2%的纵坡,使⽔流不致阻塞。
3.2.1.5较⼤⾯积基坑的排⽔沟截⾯3.2.2 分层明沟排⽔法3.2.2.1基坑深度较⼤,地下⽔位较⾼以及多层⼟中上部有透⽔性较强的⼟时采⽤。
排水沟施工工艺

排水沟施工工艺
在排水沟施工前,需要进行测量放样,确定排水沟的中线和设计技术指标和要求。
在材料方面,浆砌片石需要使用未风化坚硬岩石,片石强度不低于30Mpa,砌筑使用10号水泥砂浆,勾缝使用10号水泥砂浆。
砂粒径不应超过5mm。
砂浆的配合比需要通过实验
确定,并且具备良好的和易性,稠度以标准圆锥体塌度表示。
砌石砂浆为7.5#,勾缝抹面砂浆为10#。
施工工艺方面,需要对沟底夯实并浇浆后再砌筑片石,每15米预留一道伸缩缝,缝宽2cm,缝内用麻絮填塞,防止漏水。
砌体应分层砌筑,分段位置应尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致。
勾缝抹面需要掌握好砂浆的配合比,使用的中砂必须过筛,保证抹面标高,在压盖抹面过程中要两测挂线。
勾缝一般分平缝、凹缝、凸缝三种形式。
最后需要进行养生,勾缝工作完成后应立即清除杂物,用草袋或麻袋片覆盖养生,保持适应温度。
实测项目包括砂浆强度、轴线偏位、沟底高程、墙面直顺度或坡度、断面尺寸、铺砌厚度、基础垫层宽、厚等,需要在合格标准内。

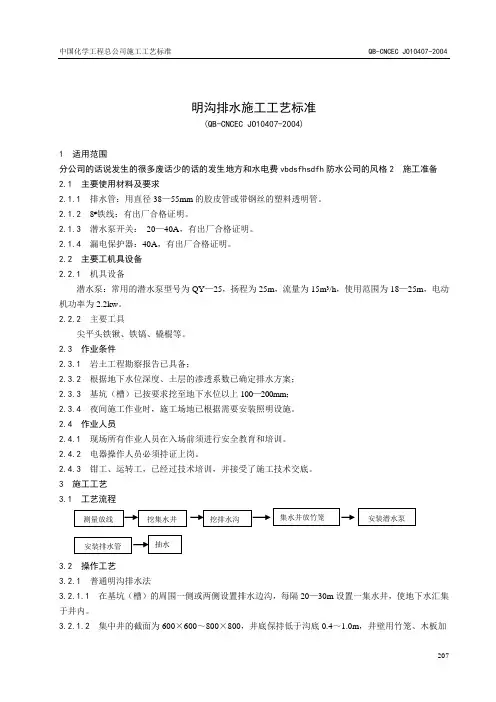

明沟排水施工工艺标准(QB-CNCEC JO10407-2004)1适用范围本工艺标准适用于工业与民用建筑一般基础及中等面积基础群和建筑物、构筑物基坑(槽)采用明沟排水的工程。
2 施工准备2.1 主要使用材料及要求2.1.1 排水管:用直径38—55mm的胶皮管或带钢丝的塑料透明管。
2.1.2 8#铁线:有出厂合格证明。
2.1.3 潜水泵开关:20—40A,有出厂合格证明。
2.1.4 漏电保护器:40A,有出厂合格证明。
2.2 主要工机具设备2.2.1 机具设备潜水泵:常用的潜水泵型号为QY —25,扬程为25m,流量为15m3/h,使用范围为18—25m,电动机功率为2.2kw。
2.2.2 主要工具尖平头铁锹、铁镐、橇棍等。
2.3 作业条件2.3.1 岩土工程勘察报告已具备;2.3.2 根据地下水位深度、土层的渗透系数已确定排水方案;2.3.3 基坑(槽)已按要求挖至地下水位以上100—200mm;2.3.4 夜间施工作业时,施工场地已根据需要安装照明设施。
2.4 作业人员2.4.1 现场所有作业人员在入场前须进行安全教育和培训。
2.4.2 电器操作人员必须持证上岗。
2.4.3 钳工、运转工,已经过技术培训,并接受了施工技术交底。
3 施工工艺3.1 工艺流程测量放线 f 挖集水井 f 挖排水沟~集水井放竹笼一►安装潜水泵安装排水管 f 抽水3.2 操作工艺2073.2.1 普通明沟排水法3.2.1.1 在基坑(槽)的周围一侧或两侧设置排水边沟,每隔20—30m设置一集水井,使地下水汇集208209于井内。
3.2.1.2 集中井的截面为 600X 600〜800X 800,井底保持低于沟底 0.4〜1.0m ,井壁用竹笼、木板加 固。
3.2.1.3 若一侧设排水沟,应设在地下水的上游。
3.2.1.4一般小面积的基坑(槽)排水沟深0.3〜0.6m ,底宽等于或大于 0.4m ,水沟的边坡为1 : 11 : 1.5,沟底设有0.1%〜0.2%的纵坡,使水流不致阻塞。
1适2编2.12.22.32.42.52.63主4用4.15主5.1隔3然后挖边示意适用范围 编制依据 《地勘报告《建筑与市《建筑施工《施工现场《建筑工程《工程建设主要材料、品铁锹、水泵用料及作法 工艺流程主要技术标准明沟、集水明沟、集水30~40m设后用水泵将边坡外2m 意图:告》(以实际市政降水工工手册》第场临时用电程施工质量设标准强制品牌、规格泵、塔尺、:施工准备准水井排水水井排水多设置集水井将其排出基坑处设置排水明沟排际施工项目为程技术规范四版 安全技术规验收统一标性条文》2格与型号水准仪、挖备→定位放线多是在基坑的井,使基坑渗坑外;为防止水沟及集水排水施工技为准)范》JGJ/11规范》JGJ4标准》GB52013版 挖掘机等。
线→挖排水的两侧或四渗出的地下止地表水对水坑,以保证技术标准1146-20120300-201水沟→挖集四周设置排水下水通过排水对坡面冲刷造证边坡稳定3集水井→安放水明沟,在水明沟汇集造成边坡失定;明沟、集放水泵→排在基坑四角或集于集水井内失稳,还应在集水井排水方排水。
或每内,在开方法注:位线于00.5注:土为现分统,成塌注:位线5.2泥浆按下1-排水明沟线,6-降低后排水明沟宜0.3m,排水m 以上,并沟、井的截:Q=基坑总明沟、集水为止。
当基坑开挖分层渗水时,分层阻截和塌方;分层1-底层排水线,7-降低后水泵选用集水明排水浆泵,根据施下式计算:沟,2-集水井后地下水位线宜布置在拟水明沟的底并随基坑的截面应根据总涌水量,水井排水,挖的土层由时,可在基坑和排除上部层明沟、集水水沟,2-底层后地下水位线水是用水泵施工进度、井,3-离心式线。
拟建建筑基础底面应比挖土的挖深而加深据排水量确定按工程的具视水量多少由多种土组成坑边坡上按不部土层中的地水井排水法层集水井,3-线。
泵从集水井中施工方案及式水泵,4-设础边0.4m 土面低0.3深,以保持定,基坑排V≥1.5Q具体实际情少连续或间成,中部夹不同高程分地下水,避法示意图:-二层排水沟中排水,常及技术经济设备基础或建以外,沟边3~0.4m,集持水流畅通。

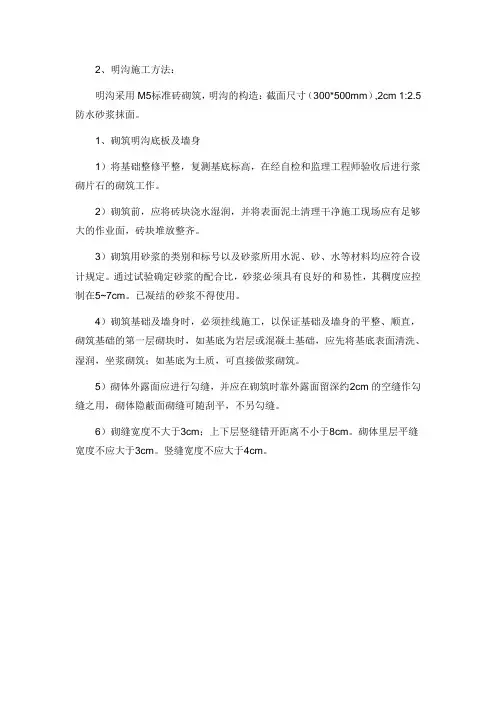

2、明沟施工方法:
明沟采用M5标准砖砌筑,明沟的构造:截面尺寸(300*500mm),2cm 1:2.5防水砂浆抹面。
1、砌筑明沟底板及墙身
1)将基础整修平整,复测基底标高,在经自检和监理工程师验收后进行浆砌片石的砌筑工作。
2)砌筑前,应将砖块浇水湿润,并将表面泥土清理干净施工现场应有足够大的作业面,砖块堆放整齐。
3)砌筑用砂浆的类别和标号以及砂浆所用水泥、砂、水等材料均应符合设计规定。
通过试验确定砂浆的配合比,砂浆必须具有良好的和易性,其稠度应控制在5~7cm。
已凝结的砂浆不得使用。
4)砌筑基础及墙身时,必须挂线施工,以保证基础及墙身的平整、顺直,砌筑基础的第一层砌块时,如基底为岩层或混凝土基础,应先将基底表面清洗、湿润,坐浆砌筑;如基底为土质,可直接做浆砌筑。
5)砌体外露面应进行勾缝,并应在砌筑时靠外露面留深约2cm的空缝作勾缝之用,砌体隐蔽面砌缝可随刮平,不另勾缝。
6)砌缝宽度不大于3cm;上下层竖缝错开距离不小于8cm。
砌体里层平缝宽度不应大于3cm。
竖缝宽度不应大于4cm。

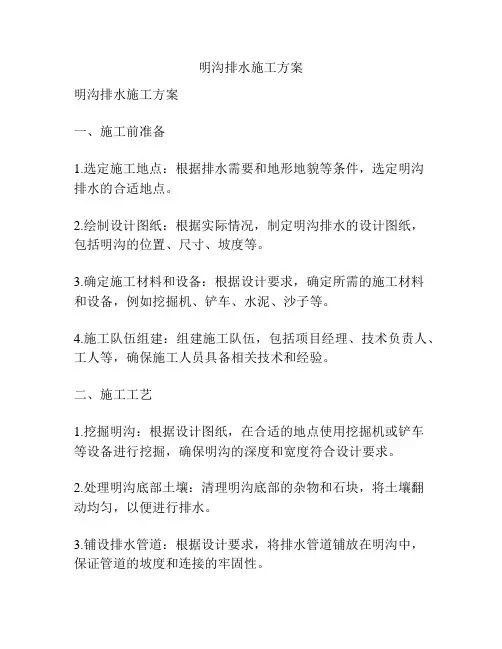

明沟排水施工方案明沟排水施工方案一、施工前准备1.选定施工地点:根据排水需要和地形地貌等条件,选定明沟排水的合适地点。
2.绘制设计图纸:根据实际情况,制定明沟排水的设计图纸,包括明沟的位置、尺寸、坡度等。
3.确定施工材料和设备:根据设计要求,确定所需的施工材料和设备,例如挖掘机、铲车、水泥、沙子等。
4.施工队伍组建:组建施工队伍,包括项目经理、技术负责人、工人等,确保施工人员具备相关技术和经验。
二、施工工艺1.挖掘明沟:根据设计图纸,在合适的地点使用挖掘机或铲车等设备进行挖掘,确保明沟的深度和宽度符合设计要求。
2.处理明沟底部土壤:清理明沟底部的杂物和石块,将土壤翻动均匀,以便进行排水。
3.铺设排水管道:根据设计要求,将排水管道铺放在明沟中,保证管道的坡度和连接的牢固性。
4.修整明沟边坡:在明沟的两侧进行边坡修整,确保坡度和边坡稳定,防止明沟塌方。
5.填充排水层:在排水管道上方填充一层透水性好、颗粒粗细适宜的材料,例如沙子和碎石等,以增加排水效果。
6.检查和测试:在施工完成后,进行明沟排水系统的检查和测试,确保排水功能正常。
7.消纳和处理挖掘废土:将挖掘出的废土进行消纳和处理,遵守环保要求和规定,减少对环境的污染。
三、安全措施1.施工人员必须佩戴安全帽、工作手套等个人防护装备,确保人身安全。
2.施工现场设置警示标志,提醒过往车辆和行人注意施工作业,防止事故发生。
3.保证施工设备和工具的安全性和稳定性,防止设备故障导致事故。
4.注意施工区域的照明和通风,确保施工人员的工作环境良好。
5.严格执行施工操作规程,遵守安全操作规定,预防事故的发生。
通过以上施工方案,可以确保明沟排水施工的安全和顺利进行,保证排水系统的正常运行和效果,减少对环境的污染和破坏。
同时,也需要根据具体情况进行施工方案的调整和改进,以适应不同的地理环境和排水需求。
基坑明沟排水施工方案(3)一、背景介绍随着城市建设规模的不断扩大,基坑明沟排水的施工方案显得尤为重要。
在基坑明沟排水的施工过程中,我们需要考虑如何有效地排除基坑内部的积水,避免基坑失稳。
本文将介绍一种适用于基坑明沟排水的施工方案。
二、施工方案介绍1. 工程准备在进行基坑明沟排水的施工之前,需要做好充分的工程准备工作。
这包括对施工场地进行勘测,了解地下水位情况,确定明沟的位置和尺寸等。
2. 排水管道的敷设在明沟排水的施工中,排水管道的敷设是至关重要的一步。
我们需要选择合适的排水管道材料,确保其耐腐蚀、耐磨损,并具有良好的排水性能。
在敷设排水管道时,要保证管道的坡度合适,以保证排水效果。
3. 排水设备的选择为了确保基坑明沟排水系统的正常运行,我们需要选择合适的排水设备。
常见的排水设备包括泵站、排水孔等。
在选择排水设备时,需要考虑设备的排水能力、稳定性以及维护便捷性。
4. 排水系统的运行和维护在基坑明沟排水系统建成后,我们需要进行系统的运行和维护。
定期检查排水管道的通畅情况,保证排水设备的正常运行,及时清理积水和杂物,以确保排水系统的正常运行。
三、施工注意事项在进行基坑明沟排水的施工过程中,需要注意以下几点:1.严格按照设计要求进行施工,确保明沟排水系统的稳定性和安全性。
2.勘测地下水位,合理确定明沟的位置和尺寸,避免地下水对基坑的影响。
3.选择优质的排水管道材料和排水设备,确保系统的可靠性和耐久性。
4.定期进行排水系统的运行和维护,保证系统的正常运行。
四、总结基坑明沟排水施工方案的设计和实施对于基坑工程的顺利进行至关重要。
通过合理的设计和施工,可以有效地避免基坑失稳和地下水渗漏等问题,保证基坑工程的安全和稳定。
我们相信,采用本文介绍的基坑明沟排水施工方案可以取得良好的效果。
排水明沟施工工艺
目录
一、目的
二、适用范围
三、编制说明
四、标准做法
1.原材料准备
2.材料运输、堆放要求
3.工具准备
4.标准做法及技术交底
5.样板先行
6.实操上岗
7.工作面准备
8.施工步骤
9.可视化要求
10.影像资料要求
11.文档资料要求
12.工完场清、成品保护
13.管理动作
14.质量标准
一、目的:
明确排水沟施工的标准做法,提高排水沟实测质量、观感质量、现场整洁度,从而提升客户对工程质量的满意度。
二、适用范围:
适用于深航所有在建及新建项目。
三、编制说明:
本标准做法原则上要求所有在建及新建项目均按此做法执行。
四、排水沟施工标准做法:
6、实操上岗;
8、施工步骤
10、影像资料要求;
12、工完场清、成品保护
13、管理动作
13.1、鹅卵石粒径大小均匀,经过监理验收;
13.2、施工单位工程部派专人在现场蹲点指导、监督,每周提交周报给监理部、项目部、品质中心。
14、质量标准
14.1、贴面原材料符合设计要求。
14.2、本标准未尽事项,必须满足国家和地方的规范、规程、相关标准的质量要求。
排水明沟施工工艺一、施工前的准备1. 材料准备呀。
咱们得先把要用的材料都找齐喽,像砖头、水泥、沙子这些基础材料可不能少。
这看起来好像是个简单事儿,不过要是缺了啥材料,施工中间再去找可就麻烦啦!所以一定要提前检查好。
我一般都会列个小清单,对着清单一个一个找,这样不容易出错。
2. 工具方面呢,铲子、抹子之类的常用工具可得备齐咯。
还有测量工具,比如说卷尺,这个也很重要哦。
没有它,怎么能保证咱们挖的沟尺寸合适呢?二、测量与放线1. 这可是很关键的一步哦!首先确定排水明沟的位置和走向。
你可以根据实际地形和排水需求来定。
这时候,我通常会多花点时间去观察周围的环境,想象一下水该怎么流才最顺畅。
如果随随便便就确定了位置,那后面可能就会出现积水排不出去的情况,这可就糟糕了!2. 用石灰粉或者其他标记物把沟的轮廓线标出来。
这一步看似简单,但你得做仔细了,不然线歪了,沟挖出来也不直溜。
三、挖土工程2. 土挖出来后,可不能就那么乱扔呀。
最好是堆放在一边,整齐一点,方便后面回填的时候用。
我就有过一次经历,土扔得到处都是,结果回填的时候到处找土,那叫一个乱啊,真是给自己找麻烦!四、沟底处理1. 在沟底铺上一层沙子或者碎石子,这是为了让排水更顺畅。
这层铺得要均匀一些哦。
你是不是觉得这很简单呀?但是有时候就是因为没铺匀,导致局部排水不畅呢。
2. 然后用工具把沟底压实,压得越实越好。
这一点真的很重要,我通常会再检查一次,真的,确认无误是关键。
如果沟底不实,以后容易塌陷的。
五、砌砖工作1. 开始砌砖啦。
按照一定的顺序一块一块地砌,砖与砖之间的缝隙要用水泥砂浆填满。
这个时候,水泥砂浆的比例要合适,太稀了粘不住,太稠了又不好操作。
这一步我觉得是整个施工过程中比较需要耐心的部分,你得慢慢来,可不能着急。
2. 在砌砖的过程中,要时不时地用水平仪检查一下,看看是否砌得平整。
要是砌歪了,那整个明沟看起来就歪歪扭扭的,多难看呀!而且还可能影响排水效果呢。
工程明沟排水节点标准标准做法!注意收藏!
鱼泡网-全国最大的建筑招工平台!
本方案主要适用于小区和庭院道路、地下室、阳露台、屋面的组织排水。
明确明沟排水做法,方案仅罗列比较常见的几种做法,各项目应根据具体设计要求参照本方案进行施工。
小区道路宽度4m以下的采用单边排水,4m以上的根据设计考虑单边或双边排水。
一、沥青路面明沟做法一
沥青路面靠路缘石处留置明沟排水,宽度300mm,深度30mm;雨篦子300×500×25
二、沥青路面明沟做法二
沥青路与路缘石交界处设置300mm宽的100×100粗面花岗岩,该部位比沥青路面标高下降30mm形成明沟。
雨篦子300×500×25,可提高整体路面观感。
三、沥青路面明沟做法三
四、小区路面明沟做法四
该明沟排水能力较差,拐角较难处理,排水口应适当加密。
五、小区路面明沟做法五
雨篦子250×350×25
六、小区路面明沟做法六
250mm宽普通石板材下降
另外,小区路面无沟侧排水做法,该方案雨水井设置于路缘石外侧,道路路面整体观感较好,适用于比较平坦路面;但山地别墅道路坡度大,不利于排水,设计应重点考虑。
排水口500×60。
207
1 适用范围
施工降排水。
2 施工准备
2.1 主要使用材料及要求
2.1.1 排水管:用直径38—55mm 的胶皮管或带钢丝的塑料透明管。
2.1.2 8#铁线:有出厂合格证明。
2.1.3 潜水泵开关: 20—40A ,有出厂合格证明。
2.1.4 漏电保护器:40A ,有出厂合格证明。
2.2 主要工机具设备 2.2.1 机具设备
潜水泵:常用的潜水泵型号为QY —25,扬程为25m ,流量为15m 3/h ,使用范围为18—25m ,电动机功率为2.2kw 。
2.2.2 主要工具
尖平头铁锹、铁镐、橇棍等。
2.3 作业条件
2.3.1 岩土工程勘察报告已具备;
2.3.2 根据地下水位深度、土层的渗透系数已确定排水方案; 2.3.3 路床、基坑(槽)已按要求开挖;
2.3.4 夜间施工作业时,施工场地已根据需要安装照明设施。
2.4 作业人员
2.4.1 现场所有作业人员在入场前须进行安全教育和培训。
2.4.2 电器操作人员必须持证上岗。
2.4.3 钳工、运转工,已经过技术培训,并接受了施工技术交底。
3 施工工艺
3.1 工艺流程
3.2 操作工艺 3.2.1 普通明沟排水法
3.2.1.1 在路床与基坑(槽)的周围一侧或两侧设置排水边沟,每隔20—30m 设置一集水井,使地下水汇集于井内。
3.2.1.2 集中井的截面为600×600~800×800,井底保持低于沟底0.4~1.0m ,井壁用竹笼、木板加固。
3.2.1.3 若一侧设排水沟,应设在地下水的上游。
3.2.1.4 一般小面积的基坑(槽)排水沟深0.3~0.6m ,底宽等于或大于0.4m ,水沟的边坡为1∶1~
1∶1.5,沟底设有0.1%~0.2%的纵坡,使水流不致阻塞。
3.2.1.5较大面积基坑的排水沟截面
3.2.2 分层明沟排水法
3.2.2.1基坑深度较大,地下水位较高以及多层土中上部有透水性较强的土时采用。
3.2.2.2在基坑(槽)边坡上设置2~3层明沟及相应集水井,分层阻截上部土体中的地下水。
3.2.2.3 排水沟和集水井设置方法及尺寸与3.2.1相同。
3.2.3 深沟降水法
3.2.3.1降水深度大的大面积地块、沟槽基础及基础群施工降低地下水位时采用。
3.2.3.2 在建筑物内或附近适当位置于地下水上游开挖。
纵长深沟作为主沟,自流或用泵将地下水排走。
3.2.3.3在建筑物、构筑物四周或内部设支沟与主沟连通,将水流引至主沟排出。
3.2.3.4 主沟的沟底应较最深基坑底低1—2m。
3.2.3.5 支沟比主沟浅500—800mm,通过基础部位填碎石及砂作盲沟,在基础回填前分段夯填粘土截断。
3.2.3.6 深沟亦可设在厂房内或四周的永久性排水位置,集水井宜设在深基础附近。
3.2.4 排水方法确定并完成后,安装潜水泵、排水管。
3.2.5配制配电盘,安装电闸箱,接通电源。
3.2.6 点动潜水泵开关,观察潜水泵正反转,必要时进行调整。
3.2.7 连续排水。
4质量标准
4.1 一般项目
排水沟坡度: 检查要求:坡度为0.1%~0.2% 。
检查方法:目测,沟内排水是否畅通。
4.2 特殊工艺、关键控制点等的控制
208
特殊工艺、关键控制点等的控制
4.3 质量记录
4.3.1施工日志和每天观测井中水位记录
4.3.2 机械台班运转记录
4.3.3 降水与排水工程检验批质量验收记录表
5 应注意的质量问题
5.1 雨水倒灌
雨季施工时,应注意在基坑(槽)周围设置挡水设施,以防雨水灌入基坑(槽)而引起边坡坍塌。
6 成品保护
6.0.1抽水应连续进行,直到基础回填土后方可停止。
6.0.2 按3.2.2条进行排水时,应注意防止上层排水沟地下水流向下层排水沟,冲坏边坡造成塌方。
7 职业健康安全与环境管理
7.1 施工过程危害辨识及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。
7.2 环境因素辨识及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。
209。
