高炉大修外线管道施工方案
- 格式:doc
- 大小:94.50 KB
- 文档页数:13
1. 工程概况1.1简介某某小高炉大修工程位于某某镇某某厂区内的海力码头。
其中管道安装包括燃气管道、热力管道、除尘管道等,内容分别如下:a)燃气设施有高炉区域内的高炉煤气、焦炉煤气、氧气、氮气的供应;b) 热力设施:鼓风机站、空压站及高炉区域内的蒸汽、压缩空气的供应;c) 通风除尘设施:高炉区域内各项除尘设施及各建筑物的通风与空调设施;1.2 工程量:根据目前到图统计,除尘管道及煤气管道共计2000余吨,氧气、氮气等压力管道共计80余吨。
详见下表:1.3 施工依据1.3.1 中冶华天工程技术有限公司设计的有关图纸及设计变更;主要施工图纸如下:1#、2#、高炉矿槽除尘系统516.4.60风2、风12、风22 1#、2#、3#高炉出铁场除尘管道516.4.62风2、风12、风22 3*380m3高炉除尘管道外线图516.4.57风1煤气干法除尘工艺设施图516.4.68燃11#~4#高炉净煤气管线516.4.68燃2高炉外部热力管线图516.4.57热1高炉鼓风机外部冷风管道516.4.57热21#、2#高炉蒸汽及压缩空气管道516.4.62铁6、铁16 1.3.2 某某有关技术文件、规定、企业标准;1.3.3某某及某某项目部网络计划;1.3.4 相关规范:《工业金属管道工程施工及验收规范》GB50235-97;《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;《工业金属管道工程质量检验评定标准》GB50184-93;《通风与空调工程施工质量验收规范》GB50243-20021.3.5 某某相关作业指导书。
2. 施工顺序熟悉图纸及有关技术资料材料采购卷管、弯管及管件加工、检验支架制作及安装管道组对、焊接阀门的安装管道的检验交工验收3. 使用机具、辅材一览表管道工程施工机械及辅助材料表4.管道除锈、防腐凡是氧气、氮气管道采用酸洗、脱脂、钝化处理,具体方法如下:首先在工厂内将管材、管件放入盛有酸洗、脱脂、中和、钝化四个工序合一的清洗液槽内浸泡酸洗、脱脂、钝化,合格后刷底漆一遍,两端封口运至现场,组对前再用四氯化碳溶剂清洗。
达钢号高炉大修工程施工方案1. 引言达钢是国内知名的钢铁企业,拥有多座高炉用于炼钢生产。
高炉作为生产线的关键设备,需要定期进行大修和维护,以保证其正常运行和生产能力。
本文档旨在描述达钢号高炉大修工程的施工方案,确保施工工作的顺利进行。
2. 施工目标本次大修工程的施工目标如下:1.对高炉进行全面检修,检查和修复可能存在的损坏或故障。
2.更换老化或损坏的设备和部件,并进行必要的升级和改善工作。
3.清理高炉内部的积灰和杂物,确保炉内环境的清洁和卫生。
4.优化高炉的结构和系统,提升其运行效率和生产能力。
5.测试和验证修复工作的效果,确保高炉恢复正常运行。
3. 施工方案本次大修工程的施工方案如下:3.1 施工准备在正式开展施工工作之前,需要进行以下准备工作:1.制定详细的施工计划,包括工程进度、资源分配和质量要求等。
2.组建专业的施工团队,确保人员数量和技术能力的满足工程需求。
3.准备所需的材料、设备和工具,包括安全保护措施。
4.进行必要的安全培训和演练,确保施工人员具备安全意识和技能。
3.2 施工步骤本次大修工程的施工步骤如下:1.停炉和冷却:首先,停止高炉的运行,并进行冷却处理,确保施工操作的安全性。
2.检查和清理:对高炉进行全面检查,包括设备和管道的检查,清理积灰和杂物。
3.维修和更换:根据检查结果,对损坏或老化的设备和部件进行修复或更换。
4.升级和改善:针对现有的问题和隐患,进行优化和改善工作,提升高炉的性能和效率。
5.清洗和消毒:在维修和更换完成后,对高炉进行清洗和消毒,确保炉内的清洁和卫生。
6.测试和验证:重新启动高炉,进行测试和验证工作,确保修复工作的效果。
7.运行监测:在工程完成后,对高炉的运行情况进行监测和记录,及时发现和解决问题。
4. 施工安全在施工过程中,安全是首要考虑的因素。
为确保施工的安全性,需要采取以下措施:1.严格遵守安全操作规程,确保操作人员的安全意识和行为。
2.使用合适的个人防护装备,包括安全帽、防护眼镜、手套等。
高炉大修施工方案1. 概述高炉作为一种重要的冶炼设备,需要定期进行大修,以确保其正常运行并延长使用寿命。
本文档旨在提供一份高炉大修施工方案,包括施工流程、注意事项和安全措施等内容,以指导施工人员进行高炉大修工作。
2. 施工流程2.1. 准备工作在施工前,需要进行一系列的准备工作,主要包括:•安全检查:确保施工区域没有可燃物、易爆物等危险物品,并检查相关安全设施的完好性。
•材料准备:根据施工计划,准备好所需的施工材料,如耐火砖、耐火水泥等。
•工具准备:检查并准备好所需的施工工具,如锤子、扳手、焊接设备等。
2.2. 拆除工作拆除工作是高炉大修的首要任务,需要按照以下步骤进行:1.关闭高炉:将高炉停机,切断电源和供气等设备的供应。
2.清理高炉:清理高炉内部的积灰和残渣,使用合适的清洁工具和设备进行清理。
3.拆除砖石:在清理完高炉后,开始拆除砖石。
使用专业的工具和设备进行拆除,并注意安全。
2.3. 检修工作在完成拆除工作后,需要进行高炉的检修工作。
具体步骤如下:1.检查设备:对高炉的各项设备进行细致的检查,包括炉壳、风口、渣口等,并记录损坏或需要修复的情况。
2.更换耐火材料:根据需要,对炉壳、风口、渣口等部位进行耐火材料更换,确保其正常使用。
3.修复设备:对损坏的设备进行修复或更换,如焦炉、风机等,并进行必要的检测和调试。
2.4. 安装工作在完成检修工作后,进行高炉的安装工作。
具体步骤如下:1.安装砖石:根据施工图纸和要求,使用合适的耐火砖对高炉进行砌筑。
2.铺设管道:根据需要,对高炉的燃气管道、风管等进行铺设和连接。
3.配置设备:安装和配置高炉的各项设备,如燃气阀门、启闭装置等。
2.5. 调试工作在完成安装工作后,需要对高炉进行调试,以确保其正常运行。
具体步骤如下:1.开启高炉:逐步开启高炉的电源和供气等设备。
2.检查设备运行情况:检查高炉的各项设备是否正常运行,并进行必要的调整和修复。
3.试运行:进行高炉的试运行,观察其运行情况,并进行必要的调整和修正。
一铁厂1#高炉大修施工方案炼铁技改自制设备组施工部分一、工程简介:炼铁一厂1#高炉大修炼铁技改自制设备组需进行的施工项目包括高架料仓槽下部分、冲渣水处理部分和布袋除尘部分,主要施工内容为因设备长期生产使用产生磨损老化,进行更换,主要施工内容有:(一)布袋除尘部分:1、荒、净煤气管道ø530弯头更换,盲板阀增加补偿器,更换喷嘴;2、调压阀组更换,净煤气管道接DN1400盲板(TRT预留口);3、布袋除尘荒,净煤气管道补偿器包裹;4、进热风炉段煤气管道检查更换。
(二)冲渣水处理部分:1、冲渣沟插板阀更换,钢渣沟更换3节;2、水渣池滤水管翻新,钢结构保护层翻新,池底滤水材料翻新。
(三)矿槽部分:1、返矿皮带机加长及杂矿改振动筛;2、矿焦主皮带机电动滚筒改减速机传动;3、返矿、返焦电液插板阀更换;4、中间斗溜槽修理。
二、施工地点:炼铁一厂1#高炉三、施工计划:根据本部门的人员配备和施工准备情况,本次1#高炉大修自制设备部分计划施工50天,准备于07年12月11日开工,于08年1月30日完工,劳动力计划维修工25名,小工10名。
四、工程所需机械、设备及主要工具:1渣池行车,2、汽车吊,3、叉车,4、中拖,5、拖拉机,6、平板车,7、电焊机,8、割刀,9、手拉葫芦,10、扳手,11、钢丝绳、卸扣等吊具,12、千斤顶,13、铁锹等。
五、施工内容和主要施工步骤:(一)布袋除尘及热风炉部分:1、待1#高炉停炉完毕,堵掉布袋除尘净煤气管道与煤气总管接口处的盲板,切断煤气。
2、将布袋除尘筒体和所有附属管道用N2进行吹扫,经化验合格后施工单位方可施工3、施工前将布袋除尘上的人孔全部打开,注意管道内部的氮气,不要站在人孔正对面或下风口,用大气经筒体和管道内残留N2进行置换。
4、在布袋除尘西侧叫架子工搭设脚手架,将荒净煤气管道上的Ø530弯头割下拆除,将车间预制好的新的Ø530弯头更换上去,电焊满焊,焊缝高度不低于10mm.5、请生产设备负责人对布袋除尘的盲板阀、补偿器等进行现场确认是否需要更换,将需要更换的拆下进行更换,如生产需要,则在DN500盲板阀和DN500碟阀之间增加一只DN500的补偿器。

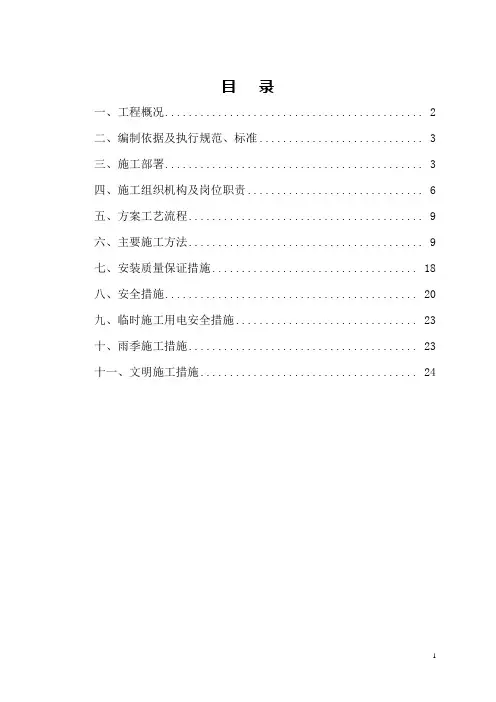

目录一、工程概况 (2)二、编制依据及执行规范、标准 (3)三、施工部署 (3)四、施工组织机构及岗位职责 (6)五、方案工艺流程 (9)六、主要施工方法 (9)七、安装质量保证措施 (18)八、安全措施 (20)九、临时施工用电安全措施 (23)十、雨季施工措施 (23)十一、文明施工措施 (24)一、工程概况工程名称:河北敬业集团2*1260高炉液压系统设计单位:安阳钢铁集团设计院工程工期:2011年7月10日~2011年8月25日工程内容: (1)高炉常压供水泵组(2)风口小套供水泵组(3)高炉净环低压供水泵组(4)鼓风机站供水泵组(5)事故水塔供水泵组(6) 高炉常压事故供水柴油机泵组(7)事故供水柴油机泵组(8)过滤器及加药装置工程特点:本循环水泵站负责11、12、13#高炉三座高炉及热风炉供水,室内设备、管道众多。
大小水泵合计38台,加药装置2套、过滤器15套,大小管道2200余米,管径从DN150至DN1800。
目前循环水泵站因土建施工缓慢,无法全部交予我方,初步具备施工条件的只有泵站南区,北区需要7月25日才能完全交给我方,且土建单位现在还在施工,施工中存在交叉作业情况,施工作业面狭窄,给工程施工带来极大困难。
目前循环水泵水泵已经进场,其他设备业主答复7月15日才能进场完毕,以上种种原因,给我单位施工带来极大困难,导致我单位需投入大量人力、机械,昼夜施工才能最大限度的保证工期节点及高炉顺利投产。
二、编制依据及执行规范、标准1.循环水泵站图纸 60-0801S12.《建筑给水排水及采暖工程施工质量验收规范》 GB50242—20023. 《钢结构工程施工质量验收规范》 GB50205—20104.《工业金属管道工程施工及验收规范》 GB50235-20115.《机械设备安装工程施工验收规范》 GB50231-986.《压缩机、风机、泵安装工程施工及验收规范》GB50275-987、《建设工程施工现场供用电安全规程》 GB50194-938、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-889、《机械设备安装工程施工及验收通用规范》GB50231-98三、施工部署1、总体施工部署因高炉工程投产日期日益临近,根据现场条件及土建施工情况,决定不得土建全部交接,带设备基础施工完毕后,我单位立即进场安装设备及管道,若循环水泵站天车能够进场,则使用天车安装,如不能,要求土建单位暂缓砌筑循环水泵站南侧砖墙,我单位使用1台25t汽车吊配合屋顶放置的吊环设备安装及管道预制、安装。
XXXX钢铁有限公司3#高炉大修工程施工方案一、工程概况本工程为XXXX钢铁3#高炉扩改施工方案,原3#高炉为450m3现扩建为530m3,工程内容如下:其它系统由双方根据现场实际情况协商修复、改造。
二、施工依据及验收规范1、严格按照施工规范及施工图纸进行施工。
2、炉壳壳体制造安装按《冶金机械设备安装工程施工及验收规范》YBJ208-85炉壳规定进行。
3、工艺管道制作安装符合《现场设备工业管道施工及验收规范》。
4、筑炉施工执行《工业炉砌筑工程质量检验评定标准》。
5、框架、平台、梯子、栏杆制作安装严格按照《钢结构制作安装施工规程》实施。
三、材料质量要求1、主材主要为Q235钢,应符合现行国家标准《碳素结构钢》的规定,钢材有质量证明书,各项指标应符合设计文件的要求,有异议的进行抽样检验。
2、焊接材料符合现行国家标准《碳钢焊条》的规定,焊条使用E4303,有出厂质量证明书,如有异议进行复检,合格后方可使用。
3、钢结构工程连接材料(如螺栓)应有出厂质量证明书,其质量应符合设计要求和国家现行有关标准的规定。
四、施工人员及机具配置1、人员配置:铆工30人、钳工10人、管工10人、电工20人、电焊工20人、气焊工10人、起重工4人、油漆工4人、壮工10人,筑炉工60人、维修电工2人2、机具配置:100T履带吊车1台、50T汽车吊1台、25T汽车吊2台、运输汽车2部、数控切割机1台、80*3500数控卷板机1台、CO2气体保护焊10台、交流电焊机30台、半自动切割器6台、气焊工具30套、10t千斤顶10个、20t千斤顶4个、10t手拉葫芦4个、5t手拉葫芦10个、3t手拉葫芦10个、棕绳50米、水平仪1台、撬杠顶丝钢丝绳若干。
五、主要拆除工程技术措施:(一)高炉本体:拆除顺序:炉顶设备保护性加固—炉内砌筑及冷却壁、炉喉钢砖拆除—炉壳拆除—各层平台保护性拆除(1)炉壳、冷却壁、炉喉钢砖及围管、走道、吊挂等拆除:准备工作:业主在停炉后及时放出炉缸残铁。

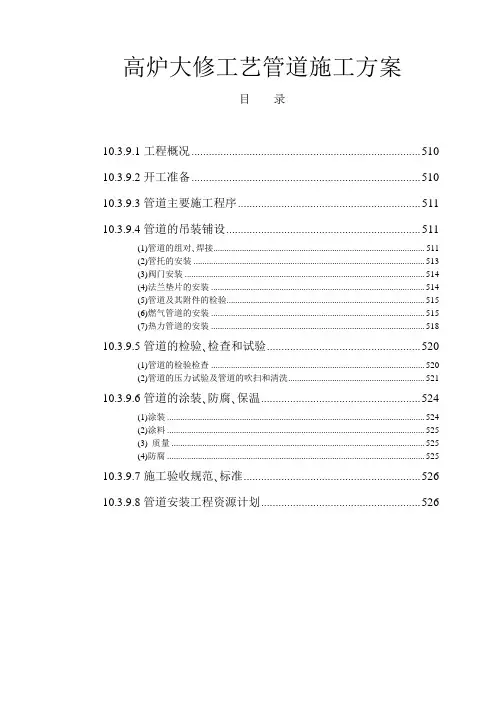

高炉大修工艺管道施工方案目录10.3.9.1工程概况 (510)10.3.9.2开工准备 (510)10.3.9.3管道主要施工程序 (511)10.3.9.4管道的吊装铺设 (511)(1)管道的组对、焊接 (511)(2)管托的安装 (513)(3)阀门安装 (514)(4)法兰垫片的安装 (514)(5)管道及其附件的检验 (515)(6)燃气管道的安装 (515)(7)热力管道的安装 (518)10.3.9.5管道的检验、检查和试验 (520)(1)管道的检验检查 (520)(2)管道的压力试验及管道的吹扫和清洗 (521)10.3.9.6管道的涂装、防腐、保温 (524)(1)涂装 (524)(2)涂料 (525)(3) 质量 (525)(4)防腐 (525)10.3.9.7施工验收规范、标准 (526)10.3.9.8管道安装工程资源计划 (526)10.3.9.1工程概况二号高炉易地大修热风炉工程工业管道包括:冷风管道,压缩空气管道、蒸汽管道、纯水管道、热风炉废气管道、煤气管道、氧气管道、氮气管道等。工程特点:本工程牵涉到的管道种类多,数量多,配管集中,系统性强,管道布置错综复杂,配件多,与设备连接点多,因受施工条件限制,配管安装必须既要紧跟炉体主体结构安装进度,又要为赶综合进度经常突击性安装,安装工期比较长,配管安装中注意工期安排及安装前准备工作很重要。同时,在施工中要注意多工种的配合,搞好与兄弟单位的协作。10.3.9.2开工准备仔细审阅图纸,进行图纸的会审,确认图纸和技术文件能保证施工的要求。测设施工现场的测量控制网和水准基准点。准备施工用的大型临时设施。大型临时设施包括仓库,公用设施,生活设施等。编制施工方案,进行技术培训,施工前进行技术交底和安全交底。施工前应做好相应的技术准备工作,主要有:(1)纯水介质管道配管,地下埋设管道内壁喷砂除锈后,内涂环氧沥青漆及管道外表的防腐和油漆;(2)按管道的介质、材质不同制订焊接措施和焊接检查要求;(3)各种阀门安装前的检查和试验标准;(4)根据施工综合进度要求,制定了配管安装的施工方案;(5)按炉体结构安装进度,安排好卷管、配管件及构件的制作计划满足施工需要;(6)对炉底埋设配管因施工早,为避免管内生锈腐蚀,特地作了充氮密封保护,并订立了维护检查制度。10.3.9.3管道主要施工程序熟悉图纸及有关技术资料----原材料检验----卷管、弯管及管件加工、检验----支架制作及安装----管道除锈、喷涂底漆----管道防腐----管道预制及组装----管道敷设与安装----试压及吹扫----管道与设备连接---管道喷涂面漆及绝热施工----交工验收。10.3.9.4管道的吊装铺设管道的吊装吊具主要采用50t和25t汽车吊,与结构专业密切配合,有时由于管道重量大,安装高度高,可采用结构专业用大型吊车。管道支架在吊装前,应复检土建的基础标高、外形尺寸是否符合设计要求。根据基础复测标高和支架柱外形尺寸, 在柱脚处配置至少两组垫板,每组垫板块数不得多于3块,垫板上下表面应平整,保证与基础面和柱脚底面接触紧密。(1)管道的组对、焊接1)管道的组对:管子对口时应在距接口中心20mm处测量管子的平直度。当管子公称直径大于100mm时允许偏差为2mm,管道组对前应对管口周围15 mm范围内的内外表面的油漆、铁锈、毛刺等污物清理干净,并按要求制作坡口,然后打磨坡口及坡口周围15mm范围使其露出金属光泽。管子对口时可在两节管子中的一节管外壁点焊三根长约300mm的角钢(L90*8)以辅助对口。管子对口不得采用强力对口、加热管子、加偏垫或多层垫的方法来消除接口断面的空隙、偏差、错口或不同心等缺陷。管道在地沟内的组对方法同前,其安装的允许偏差如下表所示:管道的坡口宜采用机械方法切割,当采用氧-乙炔火焰切割时,切口表面应平整,无裂纹、重皮、毛刺、凸凹,表面的熔渣、氧化物、铁屑应磨去,切口端面倾斜偏差不应大于管子外径1%,且不得超过3mm。所有钢管焊接采用坡口焊接,当管道管径DN<700时,采用单面坡口;当管道管径DN>700时,采用双面坡口;2)管道组对的要求:管道组对前,应保证管道内部的清洁度。在组对前,对于小于DN700的管道内部,用10号铁丝捆上棉纱,在管道的两端用人工反复来回拖动棉纱,直到管道的内口无杂物,泥砂、浮锈等物。对于等于或大于DN700的管道内部,在管道组对之前再次检查管道内部有无杂物。以确定管道内部无杂物时,再进行组对管道。3)管道焊接对于仪表用压缩空气管道,氧气等管道则采用氩弧焊打底,手工电焊盖面的焊接工艺。管道焊接接头的坡口,经检查符合技术要求后,方可进行管道焊接,还应符合下列规定:在雨天,下雪及刮风气候下进行焊接时,焊接部位必须有相应的遮护条件。低温条件下焊接时,应如下表规定:凡参与工业管道焊接的焊工,应持有效的焊工合格证。焊接分为转动焊和固定焊两种形式,转动焊焊接时,可利用手动葫芦等工具辅助管子转动;固定焊焊接时,对于小管径管道(Dn≤400)可利用手动葫芦等工具,将管子提高地面一段距离(h≤200mm)后焊接管子底部.(2)管托的安装管道的管托分为固定管托和滑动管托,所有固定管托的弧形板必须与管道满焊,焊缝高度为管壁厚度。管托各构件与土建专业支架也为满焊。所有滑动管托的弧形板也与管道满焊在一起,但管托与结构支架接触不焊在一起。(3)阀门安装阀门安装前应检查填料压盖螺栓必须有足够的调接余量,法兰或螺纹连接的阀门应在关闭状态下安装。阀门安装前应按设计文件核对阀门的型号,规格,并应检查阀门开启是否灵活。阀门安装前不得采用强紧螺栓的方法来缩小间距,法兰上各螺栓的受力应均匀。(4)法兰垫片的安装安装时应对法兰密封面及密封垫片进行外观检查,不得有影响密封性能的缺陷存在,法兰连接时应保持平行,其偏差不能大于法兰外径的1.5%,且不大于2mm, 不得采用强紧螺栓的方法消除歪斜,法兰连接时应保持同轴,其螺栓孔中心偏差一般不超出孔径的5%,幷保持螺栓自由穿入。垫片安装时按设计要求涂上要求的涂剂,软垫片周边也应整齐,垫片尺寸应与法兰密封面相符,允许偏差如下:法兰连接应使用同一规格螺栓,安装方向一致。紧固螺栓应对称均匀,松紧合适,紧固后外露长度不大于2倍螺距。螺栓紧固后应与法兰紧贴,不得有锲缝,如需加垫圈时每个螺栓不应超过一个。(5)管道及其附件的检验管子、阀门、管件等管道组成件必须具有制造厂的产品合格证书,其材质、重量、规格、型号应符合设计规定。并按国家现行标准进行外观检验,不合格者不得使用。阀门的强度试验应选用工业洁净水进行。试验压力不得小于公称压力的1.5倍,试验时间不得小于5分钟,以壳体不泄漏为合格(6)燃气管道的安装1)煤气管道的安装煤气管道采用无坡度敷设,并设有V形水封+盲板的可靠切断装置,金属波纹管外补偿器,排水器密封罐及排水配管吹扫及放散管等。为消除燃气管道上集聚的静电,避免发生爆炸。煤气管道应有良好的接地装置。在法兰连接处及丝扣连接处的两边,应用铜板或镀锌扁铁进行跨接。焊接连接的管道,应用镀锌扁铁进行接地。在管道法兰,螺纹接头处应用导线跨接。煤气管道每隔100 m设接地装置,接地电阻≤20Ω。在煤气管道高点、阀门及管道末端,应设置放散管及蒸汽吹扫口。放散管安装位置应保证管道各处无吹不到的死角。煤气管道坡口和对口的要求,与其他类似的气体管道相同。安装煤气管道补偿器时,应加温进行预拉或预压。其拉、压数值应按设计规定。接或压时,应逐渐加力,压缩力分2 ~ 3次增加。拉伸再渐渐增加。保证各波全周受力均匀。拉伸或压缩数值在全圆周应一致。当补偿器拉伸或压缩到要求值时,应立即进行安装固定,以防因温度变化再作第二次拉压。在安装补偿器时,应严格根据管道中心安装,不得有任何一点扭斜,避免受压时损坏。固定支架要焊牢。禁止把支架焊接在补偿器本体上。煤气管道吊装机具选用50t汽车吊并配以25t汽车吊,将外形尺寸检查合格的管道支架柱吊至已配置好垫板的基础上,就位后用测量仪器从两个方向找正柱子,找正柱子完毕后,用电焊焊牢,交土建二次灌浆。煤气阀门安装前应作灌油试验。试验时将闸板关闭严密,闸板一侧擦干净涂上大白,从另一侧灌入煤油,经过1小时后,未发现煤油渗出为合格。2)氧气、氮气管道的安装氧气、氮气管道一般与煤气管道共架敷设。为保证氧气管道的安全运行,在氧气主管、氧气专用阀后,分岔等处设有阻火铜管。A、氧气管道的敷设富氧鼓风的低压氧气从高炉鼓风站DN400管道末端接出,与空气在鼓风机前通过流量调节系统经混合后送至热风炉。高压氧气(DN80)从纬二西路南侧老氧气站出口氧气管(DN400)接出,沿纬二西路南侧与DN3000高炉煤气共架敷设至用户。为消除氧气管道上集聚的静电,避免发生爆炸。氧气管道应有良好的接地装置。在氧气管道高点、阀门及管道末端,应设置放散管及蒸汽吹扫口。放散管安装位置应保证管道各处无吹不到的死角。不锈钢管段支承于碳钢结构支座上时,除了焊接固定点外,应在管子与支座接触部位衬垫一层0.6~1.0mm的聚四氟乙烯旋切板(SFB-1型)进行隔离,防止不锈钢的金属电位引起的腐蚀。聚四氟乙烯旋切板(SFB-1型)衬垫的规格为:宽度=1.5倍支座宽,长度=DN/2。氧气管道,采用氩弧焊打底,手工电焊盖面的焊接工艺。氧气管道的对接焊缝要求较高,焊条在使用前必须按产品说明书规定的烘焙时间和温度进行烘焙。使用时焊条应放入保温筒内,随用随取(在保溫桶内存放时间不得超过4小时。)。氧气管道及其附件的脱脂a、脱脂要求由于氧气的强活性,所以氧气管道系统所用的管子、附件、阀门、垫片及与氧气接触的材料必须在安装前进行严格的脱脂处理。施工操作所用的工具、手套等也应确保不带油污。b、脱脂剂脱脂剂选用四氯化碳。c、脱脂方法脱脂剂盛在特制槽内,将需要脱脂的钢管放入槽内浸泡15~20分钟。并把钢管转动4~5次,用刷子清洗。用清洁干燥的白色滤纸擦拭脱脂件表面,纸上无油脂痕迹为合格。阀门脱脂前,应研磨试压,再拆成零件,在特制的槽内浸泡1~1.5小时。用纱布洗净。以无油为合格。不便浸泡的阀门壳体,可用擦拭法擦洗。非金属垫片脱脂时,将非金属垫片在特制的槽内浸泡1~1.5小时后,取出悬挂在空气流通处吹干,直到无四氯化碳溶剂气味为止。脱脂后的管道、阀门等应用无油脂的硬塑料管帽封住端口,放于干净的地方,以防污染。B、氮气管道的安装中压氮气(DN200)从纬二西路老氧气管(DN400)接出,沿纬度二西路南侧与DN3000高炉煤气管道共架敷设至用户。高压煤气(DN150)从纬二西路南侧全厂动力管网高压氮气总管末端(由DN250变径为DN200)接出,沿纬二西路南侧与DN3000高炉煤气管道共架敷设至用户。(7)热力管道的安装热力管道沿墙或架空敷设。冷风管、蒸汽管、热风炉废气管外均采用硅酸盐保温材料保温,保温层外采用镀锌铁皮作外护层。1)蒸汽管道的安装蒸汽由宝钢厂区现有蒸汽管网供汽,蒸汽接点位置在经三路,纬二西路交叉处,蒸汽管直径为DN350,蒸汽管道上设有金属波纹补偿器来吸收热膨胀。热力管道应设有坡度。管道的坡度为0.003。蒸汽管道的坡度最好与介质流向相同。但不论与介质流向相同与相反,一定要有坡向疏水装置。与其他管道共架敷设的热力管道,如常年或季节性连续供气的可不设坡度,但应加强疏水装置。补偿器竖直安装的蒸汽管道,应在补偿器的最低处安装疏水器或放水阀门。蒸汽支管从主管上接出时,支管就从主管的上方或两侧接出,以避凝结水流入支管。疏水装置的安装应根据设计进行。对一般的装有旁通的疏水装置,如设计无详图时,也应该设活接头法兰,并装在疏水器或旁通阀的后面,以便于检修。减压阀的阀体应垂直安装在水平管道上,进出口方向应正确,前后两侧应装置截止阀,并应装设旁通管和旁通阀。减压阀前的高压管和减压后的低压管都应安装压力表,低压管上应安装安全阀。安全阀上的排气管应接至室外。管径应根据设计规定。一般减压前的管径应与减压阀公称直径相同。减压阀后的管径比减压阀公称直径大1 ~ 2档。蒸汽管道固定支架受力很大,安装时必须牢固,应保证使管子不能移动。两个固定支架的中间应设置导向支架。(按设计规定。) 补偿器两侧的第一个支架应为活动支架不得设置导向支架或固定支架。管道公称直径DN<32mm时用气焊焊接。DN>32mm时用电焊焊接管道。2)压缩空气管道的安装管道弯头采用冲压弯头时其弯曲半径不得小于1.5DN。管道埋地沟槽在开挖放线时,一定要注意座标、标高的准确性。吊运铺设已涂防腐层的管子时,应采用软吊带或用麻绳拉着直接用人工放入地沟内。压缩空气管道应有顺流方向的坡度敷设。坡度为0.002 ~ 0.300。管道公称直径DN<32mm时用气焊焊接。DN>32mm时用电焊焊接管道。3)冷风管、纯水管道、热风炉废气管道的安装冷风管、纯水管道、热风炉废气管道的安装按有关规范和设计要求执行。10.3.9.5管道的检验、检查和试验(1)管道的检验检查1)不锈钢氧气管道对接焊缝采用X射线探伤检验。检验标准按GB3323-87《钢溶化焊对接接头射线照相和质量分级》《中A级方法中上表Ⅰ、Ⅱ、Ⅲ等级和JB1152-81《锅炉和钢制压力容器对接焊缝射线探伤》Ⅱ级标准要求。不锈钢氧气管道对接接头焊缝,无论固定焊口、转动焊口均作100%的X射线探伤。焊缝质量为Ⅰ级。2)当检验发现焊缝缺陷超出设计文件和规范规定时,必须进行返修。返修后按原规定方法进行检验。当抽检未发现需要返修的焊缝缺陷时,则该次抽检所代表的一批焊缝应认为全部合格;当抽检发现需要返修的焊缝缺陷时,除返修该焊缝外,还应采用原规定的方法按下列规定进行检验:每出现一道不合格对接接头焊缝时应再检验两道该焊工的同一批对接接头焊缝。当这两道焊缝均合格时,应认为检验所代表的这一批对接接头焊缝合格。当这两道对接接头焊缝出现不合格时,应对该焊工所焊的同一批对接接头焊缝全部进行检验。(2)管道的压力试验及管道的吹扫和清洗1)本工程压力试验可分为水压试验和气压试验。A、水压试验:水压试验可分为强度试验和严密性试验。a、强度试验:试验压力为工作压力的1.5倍,但不小于1.0Mpa,并不能大于管材的屈服强度。试验介质为洁净水。系统注水时应打开管道高处的排气阀将管道内的空气排尽,待水灌满后,关闭排气阀和进水阀。用电动试压泵加压,压力应逐级升高。一般分2~3次升到试验压力,当压力达到强度试验压力时停止加压。在强度试验压力下保持10分钟,如管道未发现泄露现象,压力表指针不下降,(下降不超过0.05 Mpa。)且目测管道无变形。认为试验合格。b、严密性试验:试验压力等于工作压力。当强度试验合格后,缓慢降压至严密性试验压力。在试验压力下对受试管道进行全线检查,并用1.5Kg的小锤在距焊缝10~20mm处沿焊缝方向轻轻敲击,到检查完毕后如压力表指针不下降,(下降不超过0.05 Mpa。)管道焊缝和法兰连接处未发现渗漏现象认为试验合格。严密性试验时间为二小时。B、气压试验:当管道的工作压力小于0.6MPa时采用气压试验.。气压试验分为强度试验、严密性试验和泄漏率试验。强度试验压力为工作压力的1.15倍;严密性试验压力和泄漏率试验压力等于工作压力。a、强度试验介质可用压缩空气或氮气。强度试验时压力应逐级上升,首先升到试验压力的50%进行检查,如无泄漏及异常现象,继续按试验压力的10%逐级升压,每级试验压力应稳定3分钟,达到试验压力后应稳定10分钟,以无泄漏目测无变形为合格。b、严密性试验:强度试验合格后降至工作压力进行严密性试验。达到严密性试验压力后应稳压2小时,在焊缝和法兰连接处涂刷中性肥皂水。检查无泄漏目测无变形为合格。混合煤气管道,焦炉煤气管道严密性试验2小时压力降不超过1%为合格。c、泄漏率试验严密性试验合格后进行泄漏率试验。达到试验压力后,在焊缝和法兰连接处涂刷中性肥皂水。检查有无泄漏并以24小时的时间测定漏气量。每小时平均漏气率不超过0.5%为合格。在选取取压点和测温点时,应沿整个管线装设两个或三个压力表和温度计,取其平均值做为最终计算数据。泄漏率计算公式:(273+t1)×p2A =[1—────────]×100%(273+t2)×p1其中t1 , t2, p1 , p2为泄漏率试验时起始和终止的温度和压力。温度℃,压力Mpa。2)管道系统的吹扫和清洗:A、吹扫a、管道在压力试验合格后应进行吹扫与清洗:b、吹洗方法应根据对管道的使用要求、工作介质及管道内表面的脏污程度进行。公称直径大于或等于DN700mm的液体或气体管道,宜采用人工清洗;公称直径小于DN700mm的气体管道宜采用空气吹扫;公称直径小于DN700mm的液体管道宜采用水冲洗。c、对有特殊要求的管道应按设计规定采用相应的吹洗方法。d、不允许吹洗的设备及管道应与吹洗系统隔离。e、吹洗顺序应按主管、支管、疏排管等依次进行。吹洗出的脏物不得进入已合格的管道。f、管道吹洗前不应安装孔板、法兰连接的调节阀、安全阀等重要阀门。B、冲洗:消防水管道,冷却水管道的冲洗利用水泵的动力进行冲洗。在不允许吹洗的设备及管道前用临时管道短接。或接临时水泵冲洗。3)要求A、空气吹扫的排气管应引至地面,并有明显标志。管口应朝下保证安全排放。排气管应有牢固的支架,排气管直径不宜小于被吹扫管的管径,吹扫压力不得超过管道的设计压力。流速不宜小于20m/s.B、空气吹扫时,在排气口用白布或有白油漆的靶板检查,如5分钟内检查其上无铁锈、无尘土等脏物为合格。C、空气吹扫时如压力和流速达不到要求时,则采用憋压对管道进行吹扫,憋气压力为0﹒3~0﹒4MPa。(氧气管道,氮气管道用氮气憋压吹扫。)憋压吹扫的橡胶板厚度按计算结果选用。D、试压时应注意安全,放气时不得面对放气孔,操作人员不准站在堵头、靶板的正前方,非操作人员不得在盲板、法兰、焊口等处停留。尤其是氧气管道、氩气管道的爆破吹扫口附近,任何人员不得在堵头、靶板等处停留。10.3.9.6管道的涂装、防腐、保温管道除锈采用喷砂除锈法。等级为sa2.5级,除锈后,应及时涂上底漆,在一周之内做完防腐,若除锈或涂完底漆后有返锈现象,应重新除锈。管道涂装采用喷涂的方法进行。喷涂应符合以下规定:涂料应有制造厂的质量证明书。焊缝及其标记在压力试验合格前不应涂漆。(1)涂装1)所有涂层材料规格、材质、生产厂家在采购前必须报检认可后方可购置,且购置的所有材料均要有产品合格证。2)管道表面除锈采用喷砂除锈法。等级为sa2.5级。管道采用喷涂的方法进行涂装。涂装应符合以下规定:3)涂料应有制造厂的质量证明书。4)焊缝及其标记在压力试验合格前不应涂装。(2)涂料管道表面刷醇酸防锈漆两遍,两道醇酸磁漆。(3) 质量涂层的质量应符合下列要求:1)涂层应均匀,颜色应一致。2)漆膜应附着牢固、无剥落、皱纹、气孔等缺陷。3)涂层应完整、无损坏、流迹。4)管道涂层施工前要使管道外表面保持清洁干燥.冬雨季施工要防冻防雨措施。(4)防腐1) 管道及其管件的防腐在工厂内进行,由专业防腐队施工,采用机械方法施工。2) 埋地钢管外防腐采用加强防腐。埋地管内防腐用明设管道内外防腐涂应按宝钢及国家的有关现行规定执行。3) 防腐材料须报监理工程师认可后方可采购;采购的防腐涂料须具有产品合格证和使用明书;采购的防腐涂料须送经监理工程师认可的检验机构进行缺样复检合格后方可投入使用。4) 管子,管件在工厂内防腐时,两端各留出200mm 不作防腐,留作现场补口来完成。5) 氧气管道,氮气管道,煤气管道,压缩空气管道均采用酸洗除锈,除锈后应在24小时内涂装完底漆。6) 管道防腐层厚度采用漆膜厚度仪进行检查,用电火花仪检漏,合格后方可出厂投入使用。7) 现场防腐,补口须由防腐专业队伍派人到现场进行。10.3.9.7施工验收规范、标准YB9008-98 工程测量成果检查验收和质量评定标准GB50224-2001 建筑防腐蚀工程质量检验评定标准GB50184-93 工业设备及管道绝热工程施工及验收规范GB50185-93 工业设备及管道绝热工程质量检验评定标准GB50231-98 机械设备安装工程施工及验收通用规范GB50235-97 工业金属管道规程施工及验收规范GB50236-98 现场设备工业管道焊接工程施工及验收GB50252-94 工业安装工程质量检验评定统一标准10.3.9.8管道安装工程资源计划(1)劳动力计划(2)管道工程主要机具及材料计划。
高炉大修施工方案高炉大修施工方案一、施工前准备:1. 组织编制详细施工计划,明确施工任务和分工。
2. 进行安全预评价,制定安全施工方案和应急预案。
3. 制定施工进度计划,合理安排施工时间和资源。
4. 确保施工人员具备相关资质和技能,进行培训和考核。
5. 配备必要的施工设备和工具,确保施工质量和安全。
二、主要工程内容:1. 检修高炉炉体和炉喉,包括清理炉缸、炉底和炉壁,修补和更换损坏的炉衬。
2. 检修高炉炉腹和炉身,包括清理炉缸和炉腹的积尘和结垢,修补和更换损坏的炉壁和炉腹。
3. 检修高炉鼓风系统,包括清理和更换鼓风机和风管,检修鼓风机的滚动轴承和密封件。
4. 检修高炉煤气系统,包括清理和更换煤气管道和阀门,维修煤气发电机和煤气净化设备。
5. 检修高炉铁水系统,包括清理和更换铁水管道和阀门,检修铁水泄漏和测温设备。
三、施工步骤:1. 准备工作:组织人员、设备和材料到达施工现场,进行安全检查和施工布置。
2. 炉体和炉喉检修:清理炉缸、炉底和炉壁,进行炉衬修补和更换。
3. 炉腹和炉身检修:清理炉缸和炉腹的积尘和结垢,修补和更换炉壁和炉腹。
4. 鼓风系统检修:清理和更换鼓风机和风管,检修鼓风机的滚动轴承和密封件。
5. 煤气系统检修:清理和更换煤气管道和阀门,维修煤气发电机和煤气净化设备。
6. 铁水系统检修:清理和更换铁水管道和阀门,检修铁水泄漏和测温设备。
7. 收尾工作:清洁施工现场,进行施工质量和安全验收。
四、安全措施:1. 确保施工人员的人身安全,配备个人防护装备,遵守相关操作规程。
2. 严格按照施工方案和安全方案进行施工,避免事故和环境污染。
3. 定期进行现场巡视和安全检查,及时发现和处理安全隐患。
4. 配备专职安全监督人员,负责监督施工过程中的安全工作。
五、施工管理:1. 成立施工现场管理小组,负责协调和监督施工进度和质量。
2. 严格执行施工计划和进度计划,确保按时完成施工任务。
3. 进行定期的工程进度会议,及时解决施工过程中的问题和困难。
1. 工程概况1.1简介某某小高炉大修工程位于某某镇某某厂区内的海力码头。

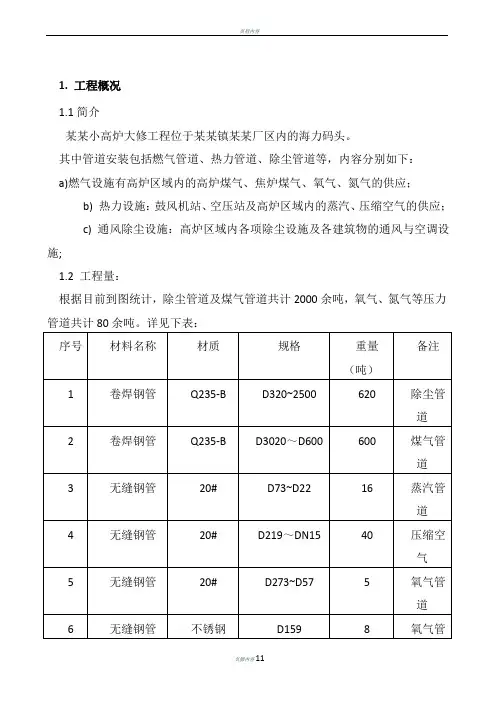

其中管道安装包括燃气管道、热力管道、除尘管道等,内容分别如下:a)燃气设施有高炉区域内的高炉煤气、焦炉煤气、氧气、氮气的供应;b) 热力设施:鼓风机站、空压站及高炉区域内的蒸汽、压缩空气的供应;c) 通风除尘设施:高炉区域内各项除尘设施及各建筑物的通风与空调设施;1.2 工程量:根据目前到图统计,除尘管道及煤气管道共计2000余吨,氧气、氮气等压力管道共计80余吨。
详见下表:1.3 施工依据1.3.1 中冶华天工程技术有限公司设计的有关图纸及设计变更;主要施工图纸如下:1#、2#、高炉矿槽除尘系统516.4.60风2、风12、风221#、2#、3#高炉出铁场除尘管道516.4.62风2、风12、风223*380m3高炉除尘管道外线图516.4.57风1煤气干法除尘工艺设施图516.4.68燃11#~4#高炉净煤气管线516.4.68燃2高炉外部热力管线图516.4.57热1高炉鼓风机外部冷风管道516.4.57热21#、2#高炉蒸汽及压缩空气管道516.4.62铁6、铁161.3.2 某某有关技术文件、规定、企业标准;1.3.3某某及某某项目部网络计划;1.3.4 相关规范:《工业金属管道工程施工及验收规范》GB50235-97;《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;《工业金属管道工程质量检验评定标准》GB50184-93;《通风与空调工程施工质量验收规范》GB50243-20021.3.5 某某相关作业指导书。
2. 施工顺序熟悉图纸及有关技术资料材料采购卷管、弯管及管件加工、检验支架制作及安装管道组对、焊接阀门的安装管道的检验交工验收3. 使用机具、辅材一览表管道工程施工机械及辅助材料表凡是氧气、氮气管道采用酸洗、脱脂、钝化处理,具体方法如下:首先在工厂内将管材、管件放入盛有酸洗、脱脂、中和、钝化四个工序合一的清洗液槽内浸泡酸洗、脱脂、钝化,合格后刷底漆一遍,两端封口运至现场,组对前再用四氯化碳溶剂清洗。
蒸汽及压缩空气管道手工除锈合格后,外刷设计要求的防腐涂料。
5.管道施工方法5.1压力管道施工方案5.1.1管材、件检验加工厂加工的卷制钢管必须经专检、监理验收合格,符合图纸及规范要求后方可出厂;压力管道等用的无缝钢管及管件必须有合格的质量证明书且经某某特检所及甲方验收合格后方可使用。
5.1.2管道组对及安装质量要求A.氧气、氮气等压力管道除符合以上要求外,开工前必须向当地的国家技术监督局和某某特检站进行开工告知,施工过程接受特检站的过程监控。
B.纵向焊缝的大口径管,在组装时相邻的纵向焊缝应错开。
C.安装煤气管道补偿器时,应按照厂家提供的安装说明进行安装,按设计型号对号安装;D.直管段上两对接焊口中心面间距,当公称直径大于或等于150mm时,不应小于150mm;当公称直径小于150mm时,不应小于管子外径。
E.法兰连接应使用同一规格螺栓,安装方向应一致。
螺栓紧固后应与法兰紧贴,不得有契缝。
紧固后的螺栓与螺母宜齐平。
F.法兰连接应与管道同心,并应保证螺栓自由穿入。
法兰螺栓孔应跨中安装。
法兰间应保持平行,其偏差不得大于法兰外径的1.5‰,且不得大于2mm。
不得用强紧螺栓的方法消除歪斜。
G.焊缝距弯管起弯点不得小于100mm,且不小于管子外径。
H.环焊缝距支架净距不小于50mm。
I.不锈钢管道与碳钢支架的接触面应垫入聚四氟已烯垫片;5.1.3焊接方式及材料选用氧气、氮气管道为了保证管道内部的清洁度,碳钢管道采用氩弧焊打底,电焊盖面;不锈钢管道全部采用氩弧焊施焊。
焊接材料选用:碳钢:手工电弧焊E4303,氩弧焊HO8Mn2Si;不锈钢:手工电弧焊A137, 氩弧焊H0Cr20Ni10Ti5.1.4焊接检查5.1.4.1外观A.焊缝外观须成型美观,B.表面不得有焊渣、飞溅、裂纹、气孔等现象。
C.符合规范要求。
5.1.4.2无损检测A.按照设计图纸及规范要求进行检测;B.管道焊缝的无损检验需及时进行,对每一焊工所焊的焊缝按规定的比例进行抽查,若发现不合格者,及时返修,并按规范进行加拍。
C.管道探伤比例见下A.上岗焊工必须有相应项目的焊工合格证,并在有效期。
B.上岗焊工需接受岗前培训和焊前模拟试验,合格后方可上岗。
C.焊工必须遵守焊接工艺,不得擅自改变工艺。
D.安装、焊接过程中要防止异物落入管内,并采取保护措施。
E.氩气纯度必须大于99.99%,每瓶氩气必须留2~3Mpa表压,严禁用完。
F.雨雪天气要作好防雨雪措施,否则不得施焊;相对湿度大于90%时,不得施焊。
G.环境温度低于5度时,施焊处采用火焰局部预热至15°以上,方可开始焊接。
H.使用的焊接设备、计量机具处于受控状态。
I.焊接过程中填写“焊接过程监控表”、“焊口外观监控表”,作好焊缝单线图。
5.2管道安装的允许偏差6.劳动力配置计划8. 管道试压管道安装完毕,按照图纸及规范要求进行管道试压,注意以下几点:(试压前编制详细方案)a) 管道试压前应检查管道是否已全线贯通,各出入口是否封堵,是否与其它设备等断开。
b) 支吊架安装完毕,配置正确,紧固可靠,并清除所有临时用夹具。
c) 试压用压力表须经计量检验并符合试压要求。
d) 气压试验时应逐渐缓慢升压,首先升到试验压力的50%,进行检查,如无泄漏及异常,继续升高试验压力的10%,逐渐上升,直至试验压力。
每级升压时应稳压3分钟,达到试验压力后应稳压5分钟,以无泄漏或泄漏量在设计及规范要求内为合格。
e) 试验合格后,试验介质在合适地点进行排放。
系统试验完毕后及时拆除所用临时设施。
9. 质量保证措施9.1质量组织保证体系(详见附录2、3)本工程质量管理的总方针是:坚持质量第一,坚持技术先进。
为确保本标段管道工程创全优工程,我们必须全体总动员,推行全面质量管理,贯彻落实执行管理手册,建立健全的质量管理体制,严格执行质量自检、专检、互检和工序质量检验制,严格把好质量关。
9.2质量管理9.2.1 在甲方和监理公司检查指导下,进行全面管理。
9.2.2 实行主要领导全面负责制,按有关规范、规程和技术标准,落实质量责任制。
9.2.3 建立和完善质量保证体系。
9.2.4 实行“谁施工谁负责工程质量”的原则,层层落实质量责任,把职能与职责统一起来。
9.2.5 各施工单位设专职质量检查员、专检员不应受到任何干扰行使质量否决权,加大奖罚力度。
9.2.6各级领导增强质量意识,把质量方针目标贯传下去,做到层层有人抓质量,组织人人管质量,杜绝质量事故发生。
9.2.7切实做好技术交底工作,特别是施工小组作业人员做到心中明了。
9.2.8加强各工种人员培训工作,杜绝无证上岗。
9.2.9实行质量与收入挂钩,做到优质有奖,不合格重罚。
对于隐蔽工程的焊口,必须设置专检员,每道焊口经检查合格后,方可进行下道工序。
9.2.10施工中敞开的焊口,须进行临时封闭,杜绝在管道口内放置工具、焊条及其他杂物。
9.3 质量监控9.3.1 严格执行国家、行业、设计要求及业主有关质量法规、规定、质量监督、监理办法和实施细则。
9.3.2 检查工程实体与质保资料相结合,质保资料要与工程进度同步,并做到完整、准确、可靠。
9.3.3 工程质量监控做到事前控制,事中控制和事后控制。
9.3.3.1 事前质量控制主要内容:审查开工条件及施工图技术交底、图纸自审、会审记录;做到开工有报告,施工有方案、措施。
9.3.3.2 事中质量控制主要内容:对专业间的工序交接、隐蔽验收的控制点和施工单位的工程质量评定进行监控,并随时检查质量记录,保证记录资料及时、真实、有效。
9.3.3.3 事后质量控制主要内容:单位工程质量评定、核定;处理工程的质量遗留问题;工程质量是用户对施工企业的重要评价,做好质量回访工作,全心全意为用户服务。
施工前为用户着想,施工中对用户负责,完工后让用户满意。
10.安全保证措施10.1 安全目标工亡率为零;重伤率为零;千人轻伤率 0.3‰;无恶性险肇事故。
10.2安全组织体系(详见附录3)为了确保工程安全顺利进行,现根据我公司颁发的“某某某某公司项目管理部(组)安全管理条例”成立以项目经理为首,各施工单位、施工班组层层落实专人负责的安全施工管理体系,建立健全各种安全制度。
10.3安全技术措施本次施工由于时间短,施工作业面狭小,施工人数多,多工种交叉作业多,立体交叉作业多,安全工作尤为重要,所有的施工人员都应遵守以下安全条例:10.3.1施工前一定要对安全施工人员进行《安全操作规程》教育,树立“安全第一,预防为主”的思想。
10.3.2严格执行安全技术交底制度,所有人员应进行炼钢厂的“三级”安全教育。
施工前,不但技术负责人进行技术交底,而且安全负责人也必须进行安全交底,使施工人员熟悉安全技术措施,并遵照执行。
10.3.3凡施工人员进入现场,必须按规定穿劳防用品,戴好安全帽,高空作业应正确使用安全带,做到高挂低用,和采取其他防坠落的防护措施;睡眠不足和酒后禁止登高作业;高空作业所使用的工具,必须用工具套携带;严禁高空抛接物品。
10.3.4特殊工种作业人员,必须坚持持证上岗制度(特种作业操作证、要害部门出入证等),施工中严格遵守各项操作规程,严禁违章指挥和违章操作。
10.3.5 加强施工机具和施工用电管理,严禁乱拉乱拖电线,各种电器盘、柜机具要完好,并做好接地接零保护。
10.3.6 现场使用的各种电动机要有良好的绝缘和接地措施,要有防护罩,并搭设防雨棚。
10.3.7 吊装机具施工作业,要严格遵守吊装的有关规定,吊具、索具必须完好有效,并定期设专人安全检查,发现问题及时更换,严禁带病作业使用。
10.3.8 交叉作业必须在施工区域拉好警戒绳,严禁非施工人员进入现场。
10.3.9动火作业应清除动火区域上下、周围的可燃物,并采取妥善的防火措施;使用的乙炔、氧气瓶必须立放,且间隔5M与动火点相距10M,乙炔要装回火装置;电焊机必须就近可靠接地;现场动火应开具相关等级的动火证,并配备相应灭火器材。
在电缆桥架上方焊接管道、支架时,必须在电缆桥架上设置防火毯,加钢板隔离,下方设灭火器及监火人。
10.3.10 严禁酒后上岗和高空疲劳作业。
在有孔洞、楼梯口、吊装口处施工时,必须设置警示标志,设置围栏。
11.管道成品保护措施11.1管道装卸车时,应轻装轻卸,已经涂装的管道吊装时应使用吊带或者钢丝绳加橡胶套管。
11.2管道堆放在地面时,应垫道木,防止泥土等污物进入管道。
11.3管道支架焊接时,要注意对钢结构的成品保护,焊接完毕后应尽快涂上底漆,防止生锈。
11.4进入现场的阀门等设备材料,必须包装良好,分类按照阀门的放置要求摆放整齐,需要禁油的氧氮氩阀门要远离油品。
