施工单位现场收方记录表施工单位现场收方记录表是在施工现场进行原材料、半成品、成品土方的收方过程记录信息的表格,主要用于掌握原材料、半成品、成品土方的来源、数量和质量,以便根据记录的信息进行验收并控制施工质量。
表格结构施工单位现场收方记录表的表格结构如下:序号材料名称计量单位规格型号来自场地批次数量湿度来料日期1 砂土立方米普通地基砂场地1 001 100 5% 2021/5/1 2 石子吨5-20mm 场地2 002 15 3% 2021/5/2•序号:每一行的序号,用于编号材料名称的不同列;•材料名称:记录收方的原材料、半成品、成品土方的名称;•计量单位:记录收方的材料的计量单位,例如立方米、吨等;•规格型号:记录收方的材料的规格型号;•来自场地:记录收方的材料的来源地;•批次:记录收方的材料的批次编号;•数量:记录收方的材料的数量;•湿度:记录收方的材料的湿度;•来料日期:记录收方材料的日期。
使用方法在现场使用施工单位现场收方记录表时,应按照以下步骤进行操作:1.登记材料名、计量单位、规格型号;2.登记发货数量及实际到货数量,进行比较;3.登记来货日期,并标注生产厂家、生产日期、批号等质量信息;4.检查批号是否与材料的标签、运单上的批号相符,同时检查石、砂、砾等材料的颜色、品种等质量指标是否符合要求。
有异样的情况记录在记录表中,以便查明原因并提出处理建议。
注意事项在使用施工单位现场收方记录表时,需注意以下问题:1.需要经过严格的审核流程,如材料进场验收、材料使用前的预先检查等;2.涉及到材料的质量问题,应制定严格的验收标准;3.应将记录表改版,保存记录表原始档案,以便查找后续问题。
施工单位现场收方记录表的使用,旨在保证施工现场收方过程的准确性和可追溯性,有助于控制施工质量,提高工程建设的品质和水平。
在使用时,应注意相关的操作方法和注意事项,以确保整个收方流程能够顺利进行。
工程施工收方记录单是对施工现场进行土方开挖、回填等作业过程中的重要数据记录。
本文将详细介绍工程施工收方记录单的填写方法和注意事项,以帮助大家更好地掌握这一技能。
一、工程施工收方记录单的填写方法1. 工程名称:填写正在进行施工的工程项目的名称,以便于追溯和查询。
2. 施工单位:填写承担施工任务的单位名称,包括施工队、施工班组等。
3. 施工日期:填写施工过程中的日期,按照年、月、日进行填写。
4. 施工部位:填写施工的具体部位,如地块、道路、桥梁等。
5. 施工内容:填写本次施工的具体内容,如土方开挖、回填、排水等。
6. 施工顺序:填写施工过程中的顺序,如先开挖再回填等。
7. 施工尺寸:填写施工部位的尺寸,包括长度、宽度、高度等。
8. 施工厚度:填写施工层厚度,如土方开挖厚度、回填厚度等。
9. 施工数量:填写施工过程中的工程量,如开挖土方量、回填土方量等。
10. 施工机械:填写施工过程中使用的机械设备,如挖掘机、装载机等。
11. 施工人员:填写参与施工的人员姓名,以便于后期考核和奖惩。
12. 施工质量:填写施工过程中的质量情况,如土方开挖合格率、回填合格率等。
13. 施工安全:填写施工过程中的安全情况,如是否发生安全事故、安全隐患等。
14. 施工监理:填写监理单位的名称和监理人员姓名,以便于监督和管理。
15. 施工备注:填写与本次施工相关的其他信息,如天气、特殊情况等。
二、工程施工收方记录单的注意事项1. 收方记录单应真实、准确、完整地反映施工过程中的各项数据,不得虚构、篡改。
2. 收方记录单应由施工负责人或者班组长签字确认,并加盖施工单位公章。
3. 收方记录单应按照施工进度及时填写,确保数据的时效性。
4. 收方记录单应妥善保管,便于后期查阅和审计。
5. 收方记录单中的数据应与实际施工情况相符,如有不符,应及时更正。
6. 收方记录单应涉及到的施工部位、施工内容、施工数量等关键信息,应进行详细、明确的描述。
工程量收方记录管理制度第一章总则第一条根据《中华人民共和国建设工程质量管理条例》,为加强工程量收方记录管理,规范工作流程,提高工程质量,制定本管理制度。
第二条本管理制度适用于公司所有工程项目的工程量收方记录管理工作。
第三条工程量收方记录是指对工程施工过程中的各项工程量进行计量和核算,用以确定各项工程量的实际完成情况和工程结算的计量依据的记录。
第四条工程量收方记录管理应遵循公平、公正、客观、透明的原则,确保工程量的准确、全面和及时性。
第五条公司应建立健全工程量收方记录管理制度,明确责任部门、人员和程序,确保工程量收方记录的规范管理。
第六条公司应加强对工程量收方记录管理工作的监督和检查,确保管理制度的贯彻执行。
第七条公司应不断完善和优化工程量收方记录管理制度,提高管理水平和工作效率。
第八条公司应采取有效措施宣传、培训员工,提高工程量收方记录管理意识和能力。
第二章工程量收方记录管理的组织结构第九条公司应设立工程量收方记录管理部门,负责全面组织和指导公司各项工程项目的工程量收方记录管理工作。
第十条工程量收方记录管理部门应按照公司的治理结构,明确各岗位职责和工作流程,建立健全工作机制。
第十一条工程量收方记录管理部门应加强对各项目部门的指导和监督,确保工程量收方记录管理工作的规范执行。
第十二条工程量收方记录管理部门应定期对工程项目进行检查和评估,及时发现和解决存在的问题。
第十三条公司应建立健全工程量收方记录管理的内部审计机制,定期对各项工作进行审计和评估。
第十四条公司应建立相应的档案管理制度,对各项工程量收方记录进行归档和保管,确保记录的真实性和可靠性。
第三章工程量收方记录管理的工作程序第十五条工程量收方记录管理工作应按照以下步骤进行:(一)编制工程量计量程序:根据项目特点和设计要求,编制工程量计量程序,明确计量项目、计量标准和计量方法。
(二)组织计量工作:按照计量程序,组织计量人员进行计量工作,确保计量数据的准确性和真实性。

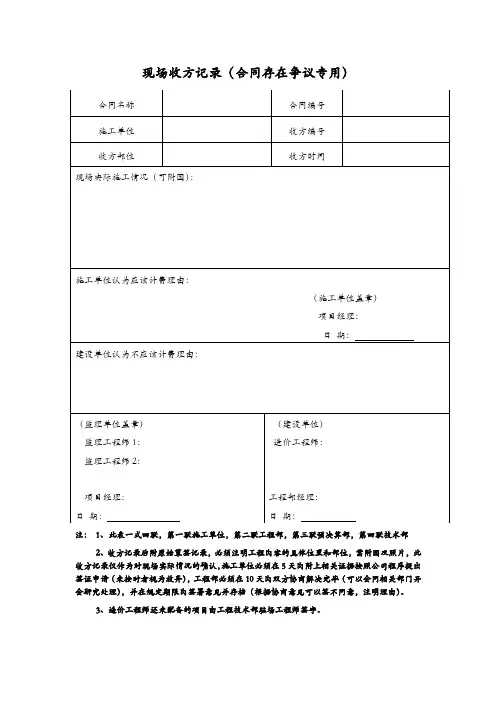

现场收方记录(合同存在争议专用)
注:1、此表一式四联,第一联施工单位,第二联工程部,第三联预决算部,第四联技术部
2、收方记录后附原始草签记录,必须注明工程内容的具体位置和部位,需附图及照片,此收方记录仅作为对现场实际情况的确认,施工单位必须在5天内附上相关证据按照公司程序提出签证申请(未按时者视为放弃),工程部必须在10天内双方协商解决完毕(可以会同相关部门开会研究处理),并在规定期限内签署意见并存档(根据协商意见可以签不同意,注明理由)。
3、造价工程师还未配备的项目由工程技术部驻场工程师签字。
施工现场签证收方记录

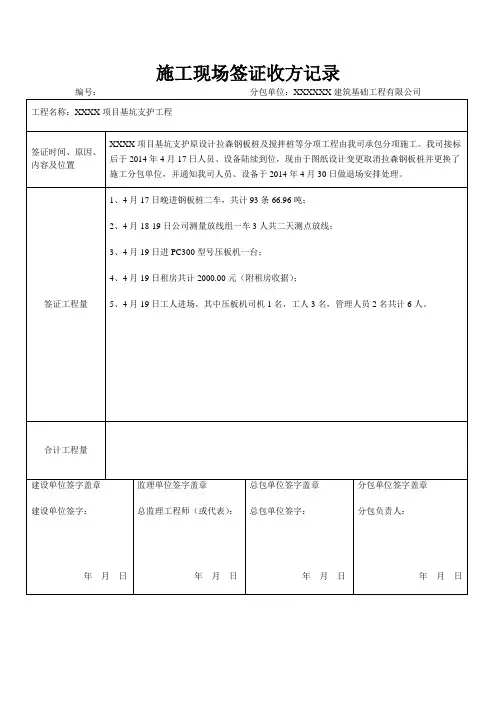

编号:分包单位:XXXXXX建筑基础工程有限公司工程名称:XXXX项目基坑支护工程
签证时间、原因、内容及位置XXXX项目基坑支护原设计拉森钢板桩及搅拌桩等分项工程由我司承包分项施工。
我司接标后于2014年4月17日人员、设备陆续到位,现由于图纸设计变更取消拉森钢板桩并更换了施工分包单位,并通知我司人员、设备于2014年4月30日做退场安排处理。
签证工程量1、4月17日晚进钢板桩二车,共计93条66.96吨;
2、4月18-19日公司测量放线组一车3人共二天测点放线;
3、4月19日进PC300型号压板机一台;
4、4月19日租房共计2000.00元(附租房收据);
5、4月19日工人进场,其中压板机司机1名,工人3名,管理人员2名共计6人。
合计工程量
建设单位签字盖章
建设单位签字:
年月日监理单位签字盖章
总监理工程师(或代表):
年月日
总包单位签字盖章
总包单位签字:
年月日
分包单位签字盖章
分包负责人:
年月日。
