一建经济三十个计算公式一建经济三十个计算公式是现代建筑工程领域最为重要的基础之一,是工程师必须熟知的计算方法。
本文将重点介绍这些公式的内容和应用,帮助读者更深入了解一建经济的相关知识。
一、工日计算公式1. 工程总工日计算公式:工程总工日 = 工程规模× 工程系数× 工程工期2. 单位工程工日计算公式:单位工程工日 = 单位工程规模× 工序系数× 工序工期二、总投资计算公式3. 工程总投资计算公式:工程总投资 = 工程建筑面积× 人民币建筑面积造价× 工程造价系数三、质量验收计算公式4. 抗震验收计算公式:X<A+3B,Y<A+3B,其中: X 为地震作用效应,A为地震设计基本规定,B为地震安全系数,Y为结构自重5. 工程验收标准计算公式:D = K × (Σf / n) × C,其中:D为工程验收标准,K为验收基准系数,f为工程技术指标,n为工程技术指标总数,C为规定的系数。
四、造价分析计算公式6. 单位造价计算公式:单位造价 = 单位工程造价÷ 单位工程规模7. 工程总价计算公式:工程总价= Σ单位工程价值8. 材料价值计算公式:材料价值 = 材料单价× 材料质量9. 机械设备费计算公式:机械设备费 = 机械设备单价× 设备使用时间五、进度管理计算公式10. 工程进度计算公式:工程进度 = 工程完成量÷ 工程计划量11. 工序进度计算公式:工序进度 = 工序完成量÷ 工序计划量12. 质量进度计算公式:质量进度 = 合格材料数量÷ 购进材料数量六、预算管理计算公式13. 工程预算计算公式:工程预算 = 工程总价× 预算比例14. 单位工程预算计算公式:单位工程预算 = 单位工程造价× 预算比例七、结算管理计算公式15. 工程结算计算公式:工程结算 = 工程总价× 结算比例16. 单位工程结算计算公式:单位工程结算 = 单位工程造价× 结算比例17. 预付款计算公式:预付款 = 工程总结算× 预付款比例18. 中期款计算公式:中期款 = 工程总结算× 中期款比例19. 尾款计算公式:尾款 = 工程总结算× 尾款比例八、施工组织计算公式20. 特殊工艺系数计算公式:特殊工艺系数 = 工艺系数× (1 + 特殊工艺折扣率)21. 施工组织费计算公式:施工组织费 = 总务费× (1 + 组织费率)22. 总务费计算公式:总务费 = 工程总价× 总务费率九、物资管理计算公式23. 垫资利息计算公式:垫资利息 = 货款× 利率× 垫资时间24. 余料利用价值计算公式:余料利用价值 = (余料实际售价 - 余料成本)× 余料质量25. 库存增值计算公式:库存增值 = 增值率× 库存资产价值十、施工质量管理计算公式26. 透水系数计算公式:透水系数 = 水流量(L)/时间(T)/压头(H)27. 防裂等级计算公式:弹性模量 = (P / ΔL)×(L / R^4)28. 混凝土抗压强度计算公式:fcu = P / A29. 钢筋拉力计算公式:F = As × fyd30. 拉伸强度计算公式:σ = F / A以上30个计算公式是一建经济领域中最为重要的计算方法。
一级造价工程师常用公式
一、概算类
1、基本地基工程费概算公式:(地基基础费用)
建筑面积×地基深度×0.9m/m2(含粗改)
2、墙体工程费概算公式:(墙体抹灰费用)
建筑面积×3.0m/m2
3、建筑装饰工程费概算公式:(外墙装饰费用)
建筑面积×0.8m/m2
4、建筑室内装饰工程费概算公式:(室内装饰费用)
建筑面积×7.0m/m2
5、土方工程费概算公式:(清挖费用)
土方量×0.5m/m3
6、水泥混凝土工程费概算公式:(混凝土费用)
混凝土量×1.2m/m3
7、钢筋工程费概算公式:(钢筋费用)
钢筋量×0.08m/kg
8、木工费概算公式:(木材费用)
木材量×3.0m/m3
二、单价类
1.材料单价类
(1)水泥单价:
水泥(膨胀型)90元/吨(2)钢筋单价:
普通热轧钢筋550元/吨(3)木料单价:
胶合板350元/立方米(4)混凝土单价:
普通混凝土230元/立方米(5)砂浆单价:
外墙砂浆1200元/立方米
2.施工单价类
(1)架子工程单价:
架子工程16元/平方米(2)地基基础单价:
地基基础工程10元/平方米(3)墙体抹灰单价:。

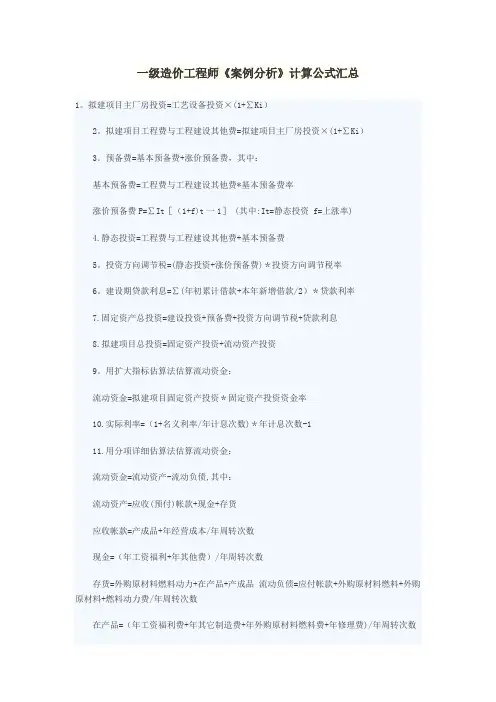

一级造价工程师《案例分析》计算公式汇总1。
拟建项目主厂房投资=工艺设备投资×(1+∑Ki)2。
拟建项目工程费与工程建设其他费=拟建项目主厂房投资×(1+∑Ki)3。
预备费=基本预备费+涨价预备费,其中:基本预备费=工程费与工程建设其他费*基本预备费率涨价预备费P=∑It[(1+f)t一1] (其中:It=静态投资 f=上涨率)4.静态投资=工程费与工程建设其他费+基本预备费5。
投资方向调节税=(静态投资+涨价预备费)*投资方向调节税率6。
建设期贷款利息=∑(年初累计借款+本年新增借款/2)*贷款利率7.固定资产总投资=建设投资+预备费+投资方向调节税+贷款利息8.拟建项目总投资=固定资产投资+流动资产投资9。
用扩大指标估算法估算流动资金:流动资金=拟建项目固定资产投资*固定资产投资资金率10.实际利率=(1+名义利率/年计息次数)*年计息次数-111.用分项详细估算法估算流动资金:流动资金=流动资产-流动负债,其中:流动资产=应收(预付)帐款+现金+存货应收帐款=产成品+年经营成本/年周转次数现金=(年工资福利+年其他费)/年周转次数存货=外购原材料燃料动力+在产品+产成品流动负债=应付帐款+外购原材料燃料+外购原材料+燃料动力费/年周转次数在产品=(年工资福利费+年其它制造费+年外购原材料燃料费+年修理费)/年周转次数12。
销售税金及附加=销售收入*销售税金及附加税率13。
所得税:(销售收入-销售税金及附加—总成本)*所得税率14.年折旧费=(固定资产原值—残值)÷折旧年限=(固定资产总额—无形资产)(1—残值率)÷使用年限(固定资产总额应包括利息)15。
固定资产余值=年折旧费*(固定资产使用年限—营运期)+残值16.动态投资回收期=(累计折现净现金流量出现正值的年份-1)+(出现正值年份累计折现净现金流量绝对值/出现正值年份当年折现净现金流量)17.FIRR=i1+(i2—i1)×[FNPV1÷(FNPV1+|FVPN2|)]18。

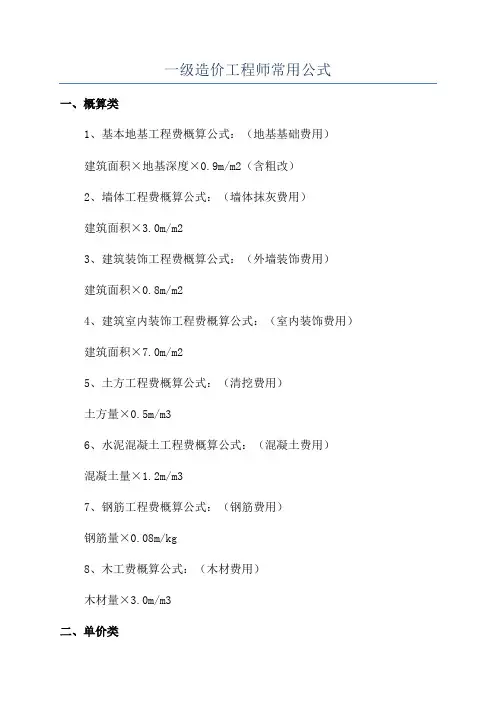

一级造价工程师案例常用公式第一章建设项目财务评价1.设备系数估算法:拟建项目主厂房投资=工艺设备投资×(1+∑Ki)生产能力指数法:拟建项目主厂房工艺设备投资C2=C1(Q2/Q1)n *f2.拟建项目工程费与工程建设其他费=拟建项目主厂房投资×(1+∑Ki)3.预备费=基本预备费+价差预备费4.基本预备费=工程费与工程建设其他费*基本预备费率静态投资:工程费与工程建设其他费+基本预备费价差预备费:P=∑It[(1+f)M(1+f)0.5(1+f)t-1一1]It=建设期第T年投资计划额(工程费用+工程建设其它费用+基本预备费)建设投资:=工程费用+工程建设其他费用+基本预备费+价差预备费10.流动资金用扩大指标估算法估算:项目流动资金=拟建项目年产量*单位产量占用流动资金的数额7.建设期存款利息=∑(年头累计借款+本年新增借款/2)*存款利率9.拟建项目总投资=建设投资+贷款利息+流动资金进口设备计算单台非标准装备原价=((材料费+加工费+辅助材料费)*(1+专用工具费率)*(1+废品损失费率)+外购配套件费)*(1+包装费率)-外购配套件费)*(1+利润率)+销项税额+非标准装备设计费+外购配套件费进口装备到岸价=离岸价格+国际运费+运输保险费运输保险费=无币货价+国外运费/1-保险费率*保险费率进口从属费=银行财务费+外贸手续费+关锐+消费税+进口环节增值税+车辆购置税设备运杂费=运费和装卸费+包装费+设备供销部门的手续费+采购与仓库保管费固定节拍流水施工工期:有间歇时间的固定节折流水施工T=(m+n-1)t+G的和+Z的和式中M表示施工段数目,N表示施工过程数目,T表示流水节拍,G表示工艺间歇时间,Z表示组织间歇时间有提前插入时间的固定节拍流水施工:T=(m+n-1)t+G的和+Z的和-C的和式中C表示提前插入时间成倍节拍流水施工工期:T=(m+n-1)K+G的和+Z的和-C 的和式是N表示专业事情队数目非节奏流水工作节拍:K的和+TN的和+G的和+Z的和-C 的和K表示各施工过程之间流水步距之和,TN表示最后一个施工过程在各施工段流水节拍之和。

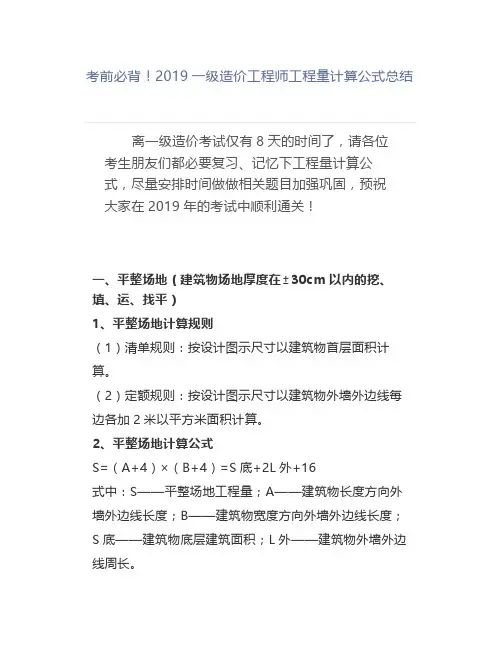

考前必背!2019一级造价工程师工程量计算公式总结离一级造价考试仅有8天的时间了,请各位考生朋友们都必要复习、记忆下工程量计算公式,尽量安排时间做做相关题目加强巩固,预祝大家在2019年的考试中顺利通关!一、平整场地(建筑物场地厚度在±30cm以内的挖、填、运、找平)1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S——平整场地工程量;A——建筑物长度方向外墙外边线长度;B——建筑物宽度方向外墙外边线长度;S底——建筑物底层建筑面积;L外——建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式(1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)定额规则:基槽开挖:V=(A+2C+K×H)H×L.式中:V——基槽土方量;A——槽底宽度;C——工作面宽度;H——基槽深度;L——基槽长度。
其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b].式中:V——基坑体积;A——基坑上口长度;B——基坑上口宽度;a——基坑底面长度;b——基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。

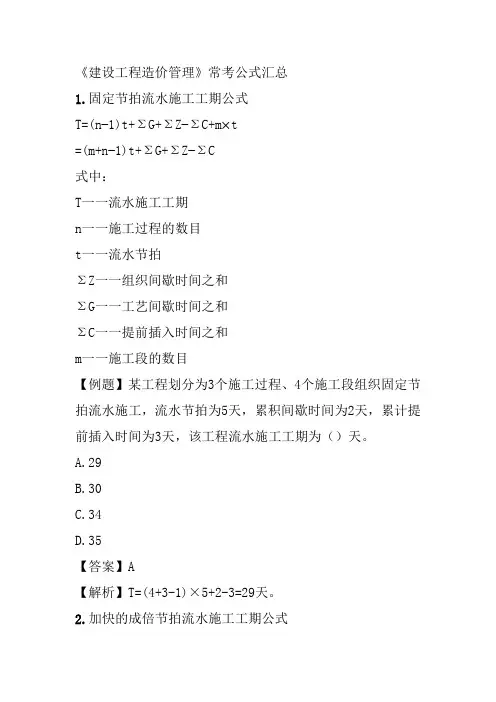

《建设工程造价管理》常考公式汇总1.固定节拍流水施工工期公式T=(n−1)t+ΣG+ΣZ−ΣC+m×t=(m+n−1)t+ΣG+ΣZ−ΣC式中:T一一流水施工工期n一一施工过程的数目t一一流水节拍ΣZ一一组织间歇时间之和ΣG一一工艺间歇时间之和ΣC一一提前插入时间之和m一一施工段的数目【例题】某工程划分为3个施工过程、4个施工段组织固定节拍流水施工,流水节拍为5天,累积间歇时间为2天,累计提前插入时间为3天,该工程流水施工工期为()天。
A.29B.30C.34D.35【答案】A【解析】T=(4+3-1)×5+2-3=29天。
2.加快的成倍节拍流水施工工期公式T=(n′−1)K+ΣG+ΣZ−ΣC+m×K=(m+n′−1)K+ΣG+ΣZ−ΣC式中:n'一一专业工作队数K一一流水步距(流水节拍的最大公约数)【例题1】某工程划分为3个施工过程,4个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、6天和4天,则需要派出()个专业工作队。
A.7B.6C.4D.3【答案】A【解析】本题考查的是有节奏流水施工。
有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工。
K=2,施工队=4/2+6/2+4/2=7个。
【例题2】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按异节奏组织流水施工的工期则为()天。
A.38B.40C.56D.128【答案】A【解析】流水步距等于流水节拍的最大公约数,即K=min[12,4,10,6]=2;施工队数n′=12÷2+4÷2+10÷2+6÷2=6+2+5+3=16;流水施工工期T=(m+n′-1)K=(4+16-1)×2=38(天)。
3.非节奏流水施工工期公式T=ΣK+Σtn+ΣG+ΣZ−ΣC式中:ΣK一一各施工过程(或专业工作队)之间流水步距之和;Σtn一一最后一个施工过程(或专业工作队)在各施工段流水节拍之和;【例题】某工程有3个施工过程,分为4个施工段组织流水施工。

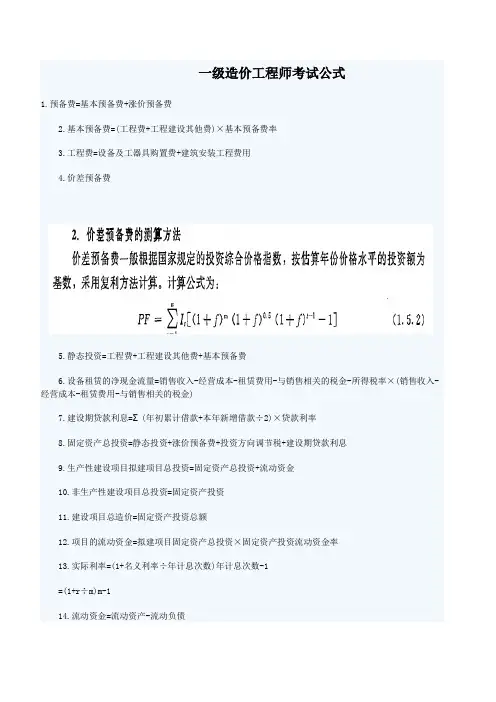

一级造价工程师考试公式1.预备费=基本预备费+涨价预备费2.基本预备费=(工程费+工程建设其他费)×基本预备费率3.工程费=设备及工器具购置费+建筑安装工程费用4.价差预备费5.静态投资=工程费+工程建设其他费+基本预备费6.设备租赁的净现金流量=销售收入-经营成本-租赁费用-与销售相关的税金-所得税率×(销售收入-经营成本-租赁费用-与销售相关的税金)7.建设期贷款利息=Σ(年初累计借款+本年新增借款÷2)×贷款利率8.固定资产总投资=静态投资+涨价预备费+投资方向调节税+建设期贷款利息9.生产性建设项目拟建项目总投资=固定资产总投资+流动资金10.非生产性建设项目总投资=固定资产投资11.建设项目总造价=固定资产投资总额12.项目的流动资金=拟建项目固定资产总投资×固定资产投资流动资金率13.实际利率=(1+名义利率÷年计息次数)年计息次数-1=(1+r÷m)m-114.流动资金=流动资产-流动负债15.流动资产=应收(或预付)账款+现金+存货16.流动负债=应付(或预付)账款17.应收帐款=年销售收入÷年周转次数18.现金=(年工资福利费+年其他费)÷年周转次数19.存货=外购原材料、燃料+在产品+产成品20.外购原材料、燃料=年外购原材料、燃料动力费÷年周转次数21.在产品=(年工资福利费+年其他制造费+年外购原料燃料费+年修理费)÷年周转次数22.产成品=年经营成本÷年周转次数23.销售税金及附加=销售收入×销售税金及附加税率24.利息I=总金额F-本金P25.利率i=单位时间内所得的利息额÷本金P×100%26.F=P(1+i)n27.F=A[(1+i)n-1]÷i28.P(1+i)n= A[(1+i)n-1]÷i29.投资收益率R=年净收益(或年平均收益)÷投资总额×100%30.总投资利润率Ra=(F+Y)÷K×100%F---正常年销售利润;Y---正常年贷款利息;K---总投资(建设投资+流动资金)F=销售收入-经营成本-折旧费-摊销费-税金-利息31.自有资金利润率Re=F÷Q×100%Q---自有资金32.静态投资回收期Pt=K÷AK---总投资A---每年的净收益=(CI-CO)t33.Pt=(累计净现金流量出现正数的年份数-1)+上一年累计净现金流量的绝对值÷出现正值年份的净现金流量34.动态投资回收期Pt,=(累计净现金流量现值出现正数的年数-1)+上一年累计净现金流量现值的绝对值÷出现正值年份的净现金流量的现值35.利息备付率(已获利息倍数)=税息前利润÷当期应付利息费用36.税息前利润=利润总额+计入总成本费用的利息费用37.当期应付利息=计入总成本费用的全部利息38.偿债备付费=可用于还本付息的资金÷当期应还本付息金额39.净现值率NPVR=NPV÷Kp Kp—投资现值40.增量投资收益率R(2-1)=(C1-C2)÷(K2-K1)×100%41.增量投资回收期Pt(2-1)=(K2-K1)÷(C1-C2)42.增量投资回收期Pt(2-1)=(K2/Q2-K1/Q1)÷(C1/Q1-C2/Q2):业务量不同情况下。
引言概述:一级造价工程师是在建筑行业中具有重要地位和责任的专业人员,需要具备丰富的知识和技能。
在工作中,一级造价工程师经常需要使用各种公式来进行估算和计算。
本文将介绍一些一级造价工程师常用的公式,包括数量计算、造价计算、材料计算等方面的内容。
正文内容:1.数量计算1.1面积计算公式矩形面积计算公式:面积=长×宽圆形面积计算公式:面积=π×半径²三角形面积计算公式:面积=底边长×高÷21.2体积计算公式立方体体积计算公式:体积=长×宽×高圆柱体积计算公式:体积=π×半径²×高锥形体积计算公式:体积=π×半径²×高÷32.造价计算2.1单位工程造价计算公式单位工程总造价计算公式:总造价=总工程量×单位工程造价单位工程工程量计算公式:工程量=面积×单位工程数量单位工程造价细分计算公式:细分造价=总造价×细分比例2.2总造价计算公式总造价计算公式:总造价=施工成本+设计费用+管理费用+其他费用3.材料计算3.1材料需求计算公式材料需求计算公式:总需求量=单位工程总量×单位工程用量材料采购计划计算公式:采购计划量=总需求量×采购比例3.2材料价格计算公式材料总价格计算公式:总价格=单价×采购数量材料库存金额计算公式:库存金额=单价×库存数量材料成本计算公式:总成本=总价格+运输费用+其他费用4.折旧计算4.1固定资产折旧计算公式直线折旧法计算公式:折旧费用=(购入价值净残值)÷使用年限年数总和法计算公式:折旧费用=(购入价值净残值)×(年数/年数总和)4.2车辆折旧计算公式里程数折旧法计算公式:折旧费用=(购入价值净残值)÷总里程数×当前里程数年限折旧法计算公式:折旧费用=购入价值÷使用年限5.利润计算5.1利润率计算公式毛利润率计算公式:毛利润率=(销售收入销售成本)÷销售收入×100%净利润率计算公式:净利润率=净利润÷销售收入×100%5.2利润额计算公式毛利润额计算公式:毛利润额=销售收入销售成本净利润额计算公式:净利润额=净利润率×销售收入总结:一级造价工程师在日常工作中需要使用各种公式进行数量计算、造价计算、材料计算、折旧计算和利润计算等。

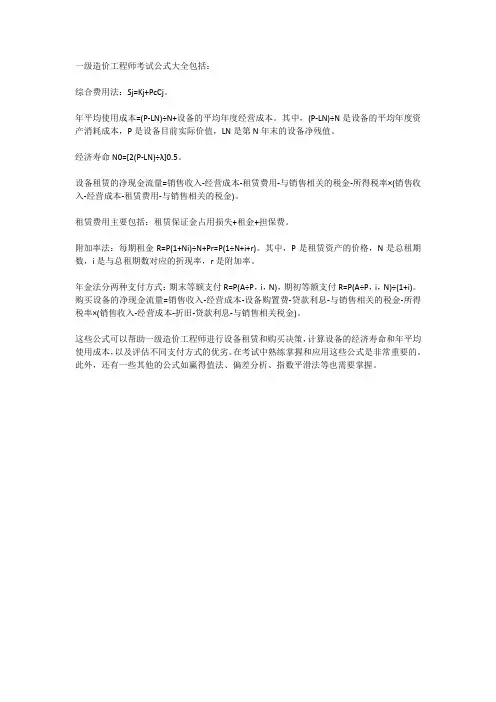

一级造价工程师考试公式大全包括:
综合费用法:Sj=Kj+PcCj。
年平均使用成本=(P-LN)÷N+设备的平均年度经营成本。
其中,(P-LN)÷N是设备的平均年度资产消耗成本,P是设备目前实际价值,LN是第N年末的设备净残值。
经济寿命N0=[2(P-LN)÷λ]0.5。
设备租赁的净现金流量=销售收入-经营成本-租赁费用-与销售相关的税金-所得税率×(销售收入-经营成本-租赁费用-与销售相关的税金)。
租赁费用主要包括:租赁保证金占用损失+租金+担保费。
附加率法:每期租金R=P(1+Ni)÷N+Pr=P(1÷N+i+r)。
其中,P是租赁资产的价格,N是总租期数,i是与总租期数对应的折现率,r是附加率。
年金法分两种支付方式:期末等额支付R=P(A÷P,i,N),期初等额支付R=P(A÷P,i,N)÷(1+i)。
购买设备的净现金流量=销售收入-经营成本-设备购置费-贷款利息-与销售相关的税金-所得税率×(销售收入-经营成本-折旧-贷款利息-与销售相关税金)。
这些公式可以帮助一级造价工程师进行设备租赁和购买决策,计算设备的经济寿命和年平均使用成本,以及评估不同支付方式的优劣。
在考试中熟练掌握和应用这些公式是非常重要的。
此外,还有一些其他的公式如赢得值法、偏差分析、指数平滑法等也需要掌握。
