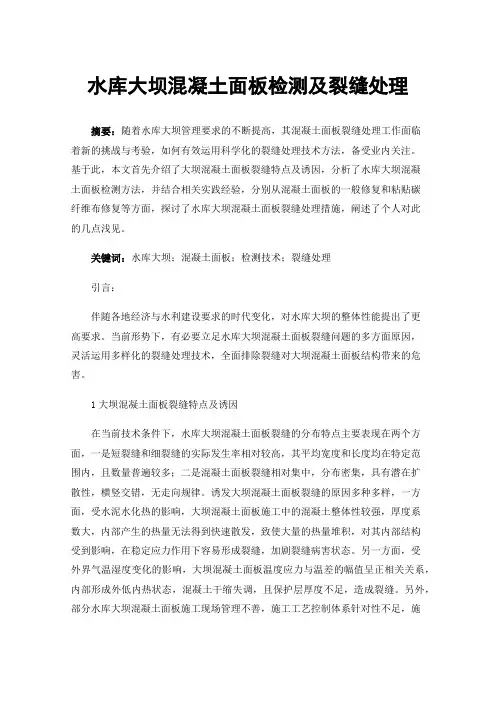

水库大坝混凝土面板检测及裂缝处理摘要:随着水库大坝管理要求的不断提高,其混凝土面板裂缝处理工作面临着新的挑战与考验,如何有效运用科学化的裂缝处理技术方法,备受业内关注。
基于此,本文首先介绍了大坝混凝土面板裂缝特点及诱因,分析了水库大坝混凝土面板检测方法,并结合相关实践经验,分别从混凝土面板的一般修复和粘贴碳纤维布修复等方面,探讨了水库大坝混凝土面板裂缝处理措施,阐述了个人对此的几点浅见。
关键词:水库大坝;混凝土面板;检测技术;裂缝处理引言:伴随各地经济与水利建设要求的时代变化,对水库大坝的整体性能提出了更高要求。
当前形势下,有必要立足水库大坝混凝土面板裂缝问题的多方面原因,灵活运用多样化的裂缝处理技术,全面排除裂缝对大坝混凝土面板结构带来的危害。
1大坝混凝土面板裂缝特点及诱因在当前技术条件下,水库大坝混凝土面板裂缝的分布特点主要表现在两个方面,一是短裂缝和细裂缝的实际发生率相对较高,其平均宽度和长度均在特定范围内,且数量普遍较多;二是混凝土面板裂缝相对集中,分布密集,具有潜在扩散性,横竖交错,无走向规律。
诱发大坝混凝土面板裂缝的原因多种多样,一方面,受水泥水化热的影响,大坝混凝土面板施工中的混凝土整体性较强,厚度系数大,内部产生的热量无法得到快速散发,致使大量的热量堆积,对其内部结构受到影响,在稳定应力作用下容易形成裂缝,加剧裂缝病害状态。
另一方面,受外界气温湿度变化的影响,大坝混凝土面板温度应力与温差的幅值呈正相关关系,内部形成外低内热状态,混凝土干缩失调,且保护层厚度不足,造成裂缝。
另外,部分水库大坝混凝土面板施工现场管理不善,施工工艺控制体系针对性不足,施工瑕疵问题突出,对混凝土面板施工的关键技术方法与要点控制不到位,加之地基变形等客观条件,诱发多类型的裂缝[1]。
2水库大坝混凝土面板检测方法2.1面板混凝土强度检测现代混凝土强度检测技术方法的创新应用,为大坝混凝土面板检测提供了更为丰富的技术手段,使得传统检测技术条件下难以完成的混凝土强度检测目标更具可行性。
大坝裂缝处理方案与要求一、裂缝处理的程序与原则(1)对裂缝进行素描,记录裂缝情况及发展过程(2)裂缝产生原因分析(3)裂缝危害性分析(4)裂缝处理方案(5)处理施工完毕后的效果检查。
二、裂缝处理材料对开度较大的裂缝(大于0.5mm)尤其是贯穿性裂缝优先考虑与坝体材料相似的超细水泥,以利于混凝土裂缝重新张开在适宜条件下自行闭合。
超细水泥等级使用P.O52.5级,如附近采购不到则水泥等级不能低于P.O42.5。
对开度较小的裂缝(小于0.5mm)采用化学灌浆。
化学灌浆材料必须具有良好的亲水性、高渗性、可灌性好、凝固时间可调整(尽量偏长)、浆液的黏滞度小、固结体无毒、操作方便的环保型改性环氧灌浆材料。
三、缝面处理(一)坝身竖直裂缝的处理(上下游贯通或上游贯通)(1)在裂缝上凿槽和并缝钢筋。
灌浆处理合格后在在表面凿5cm深的U形槽,清理干净后用预缩砂浆分层嵌填密实。
在裂缝上面布置2层φ25的并缝钢筋,钢筋长3.0m,间距15cm,层间距15cm。
裂缝交叉分布的按照此原则综合考虑钢筋长度跨过所有裂缝。
并缝灌浆布置示意图(2)灌浆管路布置根据每条缝的深度可在左右布置1~3排排灌浆孔,间距1.0m,排距0.5m。
钻孔角度见示意图,孔深穿过裂缝50cm。
最下一排孔高出裂缝底部10cm。
钻孔角度可根据实际缝深进行调整。
浆孔布置平面示意图灌浆孔布置剖面示意图(3)处理顺序裂缝灌浆处理垂直面,按照先从下至上、先深后浅顺序进行灌浆;对水平面按照先中间后两边、先深后浅顺序进行灌浆。
灌浆时加强对裂缝计观测和对裂缝周围的巡视。
在上下游缝面凿槽,用堵漏剂嵌缝防止浆液从缝内外漏。
(4)上游缝面裂缝灌浆并检查合格后在裂缝上游面上凿倒梯形槽50(口宽)×100(底宽)×70mm(深),并在槽内沿缝面凿浅槽(30×20mm)浅槽内嵌膨胀止水条。
倒梯形槽回填预缩砂浆。
表面再刷涂聚脲防渗层,厚度大于1.0mm。
土坝裂缝和渗漏的处理土坝裂缝就其成因可分为干缩、冻融裂缝、沉陷裂缝和滑坡裂缝;按其走向分为纵向裂缝、横向裂缝和龟裂。
根据其不同的成因和情况采用不同的方法进行处理, 常用的处理方法有:1. 开挖回填法开挖回填法是裂缝处理比较彻底和一种方法, 适用于深度不大的表层裂缝及防渗部位的裂缝。
(1)干缩裂缝的处理。
对均质土坝坝面产生的干缩小裂缝(缝宽小于5mm, 深度小于0.5m), 一般在坝体浸水后可自行闭合, 也可不加处理;如干缩裂缝较深, 雨水沿缝渗入, 将会增大土体含水量, 降低裂缝区域的土体抗剪强度, 促使裂缝发展, 宜用开挖回填方法处理。
处理前应先沿缝灌入少量石灰水, 显示出裂缝, 再沿石灰痕迹挖槽, 并把槽周洒湿, 然后用相同土料回填, 分层夯实, 在表面再填筑砂性保护层, 对粘土斜墙的干缩裂缝, 应将裂缝表层土全部清除, 按原设计的土料干容重分层填筑压实。
(2)横向裂缝的处理。
横向裂缝因产生顺缝漏水, 可能导致坝体穿孔, 故对大小横缝均要开挖回填, 彻底处理。
开挖时顺缝开槽。
如裂缝较深, 沟槽可开挖为阶梯形。
对于贯穿性横缝, 开槽时还应开挖与裂缝成十字形相交的结合槽, 使沟槽呈梯形断面后再行回填。
(3)纵向裂缝处理。
由于不均匀沉陷产生的纵向裂缝, 如宽度和深度较小, 对坝身安全无较大威胁, 可只封闭缝口, 防止雨水渗入;或先封闭缝口, 待沉陷趋于稳定后再进行处理。
如纵向裂缝宽度和深度较大, 则应开挖回填处理。
2.灌浆法当土坝裂缝很深或很多, 开挖困难或会危及坝坡稳定时, 则以采用灌浆法处理为宜。
对坝体内部裂缝, 应采用灌浆法处理。
要注意以下几个问题:(1)灌浆孔布置。
应根据调查、探测所掌握的土坝裂缝分布、位置、深度及施工时坝体填筑的质量和蓄水后坝体渗漏等资料拟定。
(2)灌浆压力。
灌浆压力的大小直接影响到灌浆质量,要在保证坝体安全的前提下, 选用灌浆压力。
(3)浆液配制。
配制的浆液要满足流通性、析水性好以及收缩性小的要求。
水库大坝裂缝的成因分析及处理方法摘要:水库大坝裂缝是工程中一个较为普遍的现象,而裂缝的存在会影响坝体的强度和耐久性,对结构产生有害的影响。
本文首先分析了水库大坝裂缝的类型和成因,然后详细阐述了水库大坝裂缝的处理方法。
关键词:水库大坝;裂缝;防渗;灌浆一、水库大坝裂缝的类型和成因分析(一)由设计或施工原因引起的裂缝为追求建筑物的外观样式,建筑物表面存在过多凹凸角,产生的凹角应力集中导致出现裂缝。
混凝土配合比设计不当将直接影响混凝土的抗拉强度,是造成混凝土开裂的重要原因。
混凝土养护是使混凝土正常硬化的重要措施,养护条件的好坏对裂缝的出现有着关键的影响。
混凝土浇筑施工中,振捣不均匀,或是漏振、过振等会造成混凝土离析、密实度差,降低结构的整体强度。
(二)水工混凝土变形引起的裂缝随着环境温度的变化,混凝土在无任何约束的情况下体积可以自由胀缩,但当体积的胀缩受到约束力的限制时,混凝土内部产生温度应力,当应力超过极限值时,即产生裂缝。
混凝土随温度和湿度的变化要产生热胀冷缩、湿胀干缩的现象,当收缩变形受到约束时则构件将产生拉应力和拉应变,拉应变值超过了混凝土容许值时即产生裂缝。
钢筋混凝土大坝体积巨大,而水与混凝土的比热值相差较大,当空气的温度和湿度发生变化时,混凝土坝体极易产生收缩裂缝,有些坝体混凝土在施工时边浇筑边养护边产生裂缝。
(三)外部荷载所引起的水工混凝土裂缝水工混凝土承受不同性质的荷载作用而出现了不同形状的裂缝。
构件在均布荷载或集中荷载作用下产生内力弯矩,当拉应力超过了混凝土的抗拉强度时,即出现垂直于构件纵轴的裂缝。
当构件在荷载作用下产生较大的剪应力时,与纵轴成450°角。
夹角方向主拉应力值最大,易产生斜向裂缝,并发展延伸。
当混凝土大坝的基础出现不均匀沉陷时,大坝受到强迫变形,导致大坝开裂,并随着不均匀沉陷的进一步发展,裂缝进一步扩大。
(四)混凝土钢筋锈蚀裂缝钢筋表层腐蚀后生成铁锈,体积可增加几倍,挤压外侧混凝土并使之产生垂直于径向胀压力的拉应力。
浅谈应村水库大坝溢流面裂缝处理摘要:水库建筑物混凝土,以溢流建筑物应用较多,而溢流面出现裂缝又是病险水库的常见现象,本文就应村水库大坝溢流面裂缝处理措施进行了分析,达到完善修补的效果,以供同类现象工程参考。
关键词:大坝;溢流面;裂缝处理;前言:运行几十年的水库因各种原因,大坝溢流面极容易出现裂缝现象,这种现象是常见的,但也是需要引起重视。
1工程概况应村电站拦河坝为混凝土面板堆石坝,大坝坝顶高程438.5m,最大坝高67.5m,坝顶宽5.0m,坝顶长161m。
溢洪道位于左岸坝头,由进水渠、泄洪闸控制段、泄槽、边墙和挑流鼻坎以及出水渠等组成。
泄洪闸溢流堰堰顶高程430.0m,每孔净宽8.0m,总净宽24.0m,设3扇8m×6m露顶式弧形钢闸门控制泄洪,闸室中墩厚2.0m,边墩顶宽1.5m。
闸室下游为泄槽,位于桩号溢0+014.00~溢O+084.40m,水平投影长度70.4m,纵坡1∶3.4,槽断面为矩形,其中桩号溢0+014.00~溢0+029.0m段宽度从28.0m渐变到24.0m,下游段为等宽24.0m,槽底钢筋混凝土底板厚50cm。
2裂缝成因及危害应村水库大坝自2003年蓄水至今已运行20年,溢洪道溢流面表面主要经历泄洪时水流流速大、冲蚀磨损较大、振动较大、水流反冲回旋明显、混凝土相对单薄、溢流面混凝土碳化老化明显等,加之溢洪道泄槽范围较大,施工期溢流面混凝土施工养护因素等造成较多的裂缝。
目前主要存在部分混凝土裂缝、坝体接缝破损等问题。
溢洪道混凝土结构裂缝深度部分已深入到钢筋层,外水入侵裂缝将导致混凝土钢筋锈蚀,钢筋锈蚀产生膨胀应力致使溢流面混凝土产生更大裂缝,影响整体钢筋混凝土的整体性、抗渗性、耐久性和稳定性;再是钢筋锈蚀降低钢筋混凝土结构强度,影响到溢洪道安全稳定;三是裂缝渗水会引起混凝土的侵蚀、溶蚀及裂缝进一步发展,最后导致混凝土结构整体性、耐久性及结构强度降低。
2裂缝情况在水库历年现场检查总共发现溢流面裂缝约二百余米长,大部分位于溢流面泄槽范围(裂缝主要发生在桩号0+15~0+120范围段,桩号0+126之后为2012年1月加固改建范围),以水平向裂缝居多。
裂缝处理1、根据裂缝的不同部位以及裂缝的不同性状分别采用缝口封闭、化学灌浆及加设止水的缝口封闭等方法进行处理。
1.2 施工特点1.2.1 裂缝处理是一项专业性很强的隐蔽工程,施工过程控制要求高。
1.2.2 大坝迎水面裂缝处理在电动卷扬吊篮上施工,局部存在高排架施工,上下交叉作业,施工危险系数高。
1.2.3 裂缝处理宜在冬季施工,大坝上游面▽143水平贯穿裂缝要在今冬明春的枯水季节处理完毕,工期紧。
1.2.4大坝下游面新老混凝土结合面裂缝处理在混凝土仓位备仓过程中进行施工,大坝上游面裂缝处理与坝顶工程上下交叉作业,施工协调工作量大。
1.2.5裂缝处理使用大量化学材料,劳动保护要求高。
1.2.6施工工序复杂,施工工艺要求高,劳动力需用量较大。
1.2.7化学灌浆耗时较长,开灌后必需连续灌浆直至结束,严禁灌浆中断,设备的维护保养、使用要求高。
2、裂缝分类及处理方式2.1 裂缝分类2.1.1 大体积混凝土裂缝分类2.1.1.1 Ⅰ类裂缝:缝宽δ<0.2 mm;缝深h≤30 cm,表现为龟裂或细微规则特性的裂缝。
2.1.1.2 Ⅱ类裂缝:缝宽0.2≤mmδ<0.3mm;缝深30 cm≤h<100cm;平面缝长3 m≤L<5 m,表现为规则状的表面(浅层)裂缝。
2.1.1.3 Ⅲ类裂缝:缝宽0.3 mm≤δ<0.5 mm;缝深100 cm≤h<500 cm;缝长L>5m或平面长度大于、等于三分之一坝块宽度及侧面大于1~2个浇筑层厚,表现为规则状的裂缝。
2.1.1.4 Ⅳ类裂缝:缝宽δ≥0.5 mm;缝深h>5m;侧(立)面长度L<5 m,平面上贯穿全坝段的贯穿裂缝。
2.1.2 钢筋混凝土裂缝分类2.1.2.1 Ⅰ类裂缝:表面缝宽δ<0.2 mm;缝长0.5 m≤L<1m;缝深h≤30 cm,表现为规律性较差的裂缝。
2.1.2.2 Ⅱ类裂缝:表面缝宽0.2≤δ<0.3;缝长1 m≤L<2 m;缝深30 cm ≤h<100cm且不超过结构厚度1/4的裂缝。
浅议胡家山水库大坝混凝土面板裂缝处理摘要:混凝土面板是面板堆石坝的主要防渗体,面板裂缝对混凝土面板的防渗影响很大,也是面板坝运行的安全隐患之一。
本文以胡家山水库为例介绍大坝混凝土面板裂缝的处理方法,供同行参考。
关键词:面板裂缝处理1.工程概况胡家山水库为中型水利工程,主要建筑物有:大坝、溢洪道、输水隧洞、输水干渠。
大坝为混凝土面板堆石坝,面板共22块,从左岸往右岸走第1块~第20块宽度为12m,第21块、22块宽度为9m,面板总面积21921m²,设计混凝土8768m³、钢筋823t。
面板混凝土强度为C25,抗渗等级W8,抗冻等级F100,为二级配混凝土。
2.裂缝检查面板混凝土浇筑过程中,虽然采取了全仓面喷水养护及土工布覆盖等措施,但与完全浸水养护相比还有一定的距离。
目前面板表面出现细小裂缝,有1条裂缝横向贯穿整个浇筑块,裂缝的存在将影响混凝土结构的防渗、钢筋锈蚀、结构强度和整体稳定性降低,需进行防渗补强处理。
2015年5月19日,管理局、设计单位、监理部、施工单位四方共同对大坝面板混凝土进行了第一次全面的裂缝检查。
检查面板及趾板共发现裂缝5条,第12块面板共有裂缝3条,分布在1595m高程以下,第一条缝宽小于0.2mm、缝长50cm,第二条缝宽小于0.2mm、缝长23cm,第三条缝宽小于0.2mm、缝长15cm。
第14块面板共有裂缝2条,分布在1595m高程以下,第一条缝宽小于0.2mm、缝长1m,第二条缝宽小于0.2mm、缝长30cm。
2015年12月4日管理局、设计单位、监理部、施工单位四方共同对大坝面板混凝土进行了第二次全面的裂缝检查其中第2块面板1条裂缝,横向长度大于10m、裂缝宽度大于0.2mm,分布在桩号坝横0+018~坝横0+030、高程1595m以上、裂缝处高程约1595.65m。
2015年12月21日管理局、设计单位、监理部、施工单位四方又对面板进行了一次全面的裂缝检查。
水电站大坝裂缝化学灌浆施工措施随着水电站大坝运行时间的增长,大坝出现裂缝的情况也逐渐增多。
裂缝的存在会影响大坝的稳定性和安全性,因此需要采取措施进行修补。
化学灌浆是一种常用的修复方法,可以有效地填充和修复大坝的裂缝。
下面将介绍水电站大坝裂缝化学灌浆的施工措施。
一、施工准备1.仔细检查大坝裂缝的位置、形态、长度和宽度等,确定灌浆工艺和灌浆剂的选择。
2.在施工前,应对裂缝进行清理,去除松散的杂物和灰尘,确保裂缝表面干燥和洁净。
3.根据施工需要,准备好所需的化学灌浆材料和设备,并确保其质量合格。
二、施工步骤1.按照制定的灌浆工艺,选择合适的化学灌浆剂进行配制。
2.将化学灌浆剂注入灌浆泵中,并调整好出浆压力和流量。
3.从裂缝的一端开始,利用灌浆泵将化学灌浆剂注入裂缝中。
4.在注浆过程中,要均匀、缓慢地进行,以保证灌浆剂能够充分填充裂缝。
5.当灌浆剂注满裂缝后,需要进行压浆处理,使灌浆剂均匀地分布在裂缝内,提高灌浆效果。
6.待灌浆剂干燥固化后,进行检查,确保裂缝修复效果良好。
三、施工注意事项1.在进行化学灌浆施工时,需要严格按照施工工艺操作,遵循操作规程,确保施工质量。
2.选择合适的化学灌浆剂,根据裂缝情况选择相应的灌浆剂类型和配方。
3.注意施工过程中的安全防护,做好相关的安全措施,防止发生事故。
4.施工前要对施工人员进行培训,确保他们有相关的技能和知识,熟悉施工工艺。
5.定期检查灌浆剂的质量,确保其符合施工要求,保证修复效果。
6.进行灌浆施工时,需注意裂缝的填充情况,防止出现漏浆和堵塞的情况,影响修复效果。
7.施工后应进行验收,检查修复效果,并及时修正和调整不合格的灌浆区域。
通过以上的施工措施,可以有效地对水电站大坝的裂缝进行化学灌浆修复。
化学灌浆不仅可以填充和修复裂缝,还能提高大坝的稳定性和安全性,延长其使用寿命。
因此,在进行化学灌浆施工时,需要严格按照操作规程进行,并及时进行质量检查和验收,确保施工质量和效果。
大坝面板裂缝处理方案1. 引言大坝面板裂缝是指在大坝面板结构上出现的裂纹或裂缝。
这些裂缝可能导致水泄漏或结构不稳定,对大坝的安全性和可靠性产生严重影响。
因此,需要采取有效的处理方案来修复和加固大坝面板裂缝,以确保大坝的正常运行和安全性。
本文将介绍大坝面板裂缝的成因分析,并提出一套可行的处理方案。
通过对裂缝的修复和增强,可以延长大坝的使用寿命并提高其稳定性。
2. 大坝面板裂缝成因分析大坝面板裂缝的成因可能是多种多样的,下面是一些常见的成因分析:2.1 混凝土龟裂混凝土的收缩和温度变化可能导致面板龟裂。
当混凝土收缩时,面板上会出现龟裂,这是由于混凝土在干燥和固化过程中产生的体积变化引起的。
此外,温度变化也会引起面板的收缩和膨胀,从而导致裂缝的产生。
2.2 地基不均匀沉降大坝的地基沉降不均匀也可能导致面板裂缝的产生。
当地基中的某些区域沉降较快或较慢时,会引起大坝局部的变形,从而造成面板裂缝的出现。
2.3 响应地震地震是导致大坝结构破坏的一个重要因素。
在地震发生时,地震波的振动会对大坝结构产生较大的影响,可能导致面板的破裂和裂缝的形成。
3. 大坝面板裂缝处理方案针对以上成因分析,我们提出了以下可行的大坝面板裂缝处理方案:3.1 龟裂修复对于龟裂引起的面板裂缝,可以采取以下措施进行修复: - 清理裂缝:首先,需要清理裂缝,将裂缝中的杂物和灰尘清理干净。
- 压入填缝剂:将适宜的填缝剂压入裂缝中,填补裂缝并加固面板结构。
- 平整处理:使用加固材料进行平整处理,使整个面板表面平滑。
3.2 地基加固对于地基不均匀沉降导致的面板裂缝,可以考虑对地基进行加固:- 增加地基承载力:通过深层处理或加固地基的方法,可以增加地基的承载力,减少地基沉降的不均匀性。
- 安装支撑设施:在地基不稳定的区域,安装支撑设施,增加大坝的稳定性和整体结构的均衡性。
3.3 抗震设计为了应对地震引起的面板裂缝,需要进行抗震设计: - 结构加固:采用钢筋混凝土等加固材料,增加大坝结构的抗震能力。
大坝坝顶面坡面裂缝修补施工技术随着大坝的使用年限增加,裂缝和破损等问题会逐渐出现在大坝的坝顶面和坡面上。
这些裂缝和破损不仅会影响大坝的安全性能,还会给大坝的正常使用和维护带来不便。
对大坝坝顶面和坡面上的裂缝进行修补是非常必要的。
本文将对大坝坝顶面坡面裂缝修补施工技术进行介绍,希望对相关工程技术人员有所帮助。
一、准备工作在进行大坝坝顶面坡面裂缝修补之前,需要对修补工作进行充分的准备。
需要对修补区域进行测量和勘察,了解裂缝的具体情况和破损程度。
需要对修补材料进行准备,包括修补材料的种类、规格和数量等。
还需要对施工人员进行培训,使其熟悉修补工艺和安全操作规程。
二、裂缝修补材料的选择在进行大坝坝顶面坡面裂缝修补时,需要选择适合的修补材料。
一般来说,修补材料应具有以下几个特点:1. 良好的密封性能,能够有效填塞裂缝并保持裂缝的密封状态;2. 耐水、耐腐蚀性能,能够在水下和潮湿环境中长期保持良好的性能;3. 耐老化性能,能够长期保持良好的力学性能和外观;4. 施工性能好,便于施工操作和封装。
常用的大坝坝顶面坡面裂缝修补材料包括聚合物修补材料、水泥基修补材料、橡胶修补材料等。
在选择修补材料时,需要充分考虑其性能要求和使用环境,确保可以达到修补效果并具有较好的使用寿命。
三、裂缝修补工艺1. 表面处理在进行大坝坝顶面坡面裂缝修补之前,需要对裂缝周围的表面进行处理。
通常情况下,会先对裂缝周围的表面进行清理,去除附着物和松动的破碎物。
然后进行表面处理,包括打磨、切割或者凿除不良表面。
进行清洁和除尘处理,确保裂缝周围的表面清洁干净。
2. 密封处理在进行大坝坝顶面坡面裂缝修补时,需要对裂缝进行密封处理,以保证修补效果。
通常情况下,可以采用适量的修补材料填塞裂缝,确保密封性能。
还可以在裂缝周围涂抹聚合物粘结剂或者预埋密封带,增强裂缝的密封性能。
3. 修补处理在进行大坝坝顶面坡面裂缝修补时,需要根据实际情况选择合适的修补材料和施工工艺。
大坝趾板和面板砼裂缝处理技术方案贵州省雷山县鸡鸠水库工程合同编号:LJS-2013-SG(I标)大坝趾板和面板混凝土裂缝处理施工技术方案校核:校核:编制:贵州省雷山县鸡鸠水库工程总承包项目部2016年3月30日1. 概述鸡鸠水库工程位于贵州省雷山县大塘镇鸡鸠村,坝址位于欧哈河中下游河段,鸡鸠村上游约700m处。
鸡鸠水库的工程任务主要是供水、灌溉。
供水区域为凯里市、雷山县城及县城周边地区,供水人口15.14万人;灌区分布在坝址下游莲花、中寨、党高一带,灌区总体规模2630亩。
水库正常蓄水位为946.0m,相应库容1085.71万m3,死水位为904.0m,兴利库容1025.53万m3,年供水量1811万m3,供水规模4.96万m3/d。
水库校核洪水位948.45m,总库容1202万m3,工程规模属Ⅲ等中型。
工程大坝为面板堆石坝,最大坝高69.3m。
大坝趾板混凝土于2015年1月21日开浇,2015年4月16日施工完毕。
大坝面板混凝土于2016年3月4日开浇,目前正在施工中,尚未完工。
2016年3月20日经对大坝趾板砼表面进行检查和实测,趾板砼上目前共发现28条裂缝,最大的缝宽1.2mm,最小的缝宽0.1mm,具体裂缝分布位置见附图。
大坝面板砼由于还在施工中,未检查裂缝,待下一步面板砼施工完毕以后再在适当的时候进行检查。
参考浙江仙居抽水蓄能电站面板堆石坝大坝面板及趾板混凝土裂缝处理成功经验,本工程也借鉴其裂缝处理技术方案。
目前先对趾板砼裂缝进行处理,后续面板混凝土若出现裂缝了也照此方案进行处理。
2. 编制依据(1)《水工建筑物化学灌浆施工规范》(2)《地下防水工程质量验收标准》(3)《地下工程防水技术规范》(4)《水工混凝土施工规范》(5)《建设工程安全生产管理条例》(6)相关设计图纸及技术要求3. 裂缝处理原则根据鸡鸠水库工程大坝趾板混凝土裂缝特征和病害成因分析,处理方案采取以下原则进行:(1)裂缝处理治本为先,表本兼治。
水库大坝裂缝处理措施摘要:改革开放以来,我国的基础设施建设尤其是水利工程建设取得了重大突破与发展。
但裂缝问题一直是一个在工程施工中普遍存在且棘手的安全隐患。
为了延长工程的寿命,必须采取有效的措施来攻克裂缝这一棘手难题。
本文以水库大坝为例,介绍了裂缝的检验方法和危害,分析了裂缝的产生原因并给出处理措施。
关键词:水库大坝;裂缝;处理措施随着我国社会的迅速发展,我国水利工程等基础设施建设取得了重大突破与发展。
但在工程施工中,裂缝问题一直是普遍存在且棘手的安全隐患之一。
为了降低以水库大坝为代表的水利工程的安全风险,提高水库大坝的持久性与耐用性,必须充分分析裂缝形成的原因并采取有效的处理措施来消除安全隐患。
1 水库大坝裂缝的概述1.1研究背景通过查阅相关的文献和资料,可以发现我国现有的水库大坝以土石坝居多并且土石坝的裂缝问题居于水库大坝质量问题的首位。
土石坝出现裂缝问题,会增加水库大坝出现渗水等影响水库大坝整体安全性甚至造成水库大坝坍塌的安全隐患。
为了发现水库大坝裂缝的形成原因并且采取合理有效的处理措施来降低甚至消除裂缝难题,本文对水库大坝裂缝现象的方方面面进行了全方位的系统性分析,希望可以提出一些切实可行的水库大坝裂缝处理措施,达到提升水库大坝的经济效益、延长水库大坝的使用寿命的终极目标。
1.2水库大坝裂缝的检测方法水库大坝存在裂缝是一个普遍而又棘手的问题。
为了充足掌握水库大坝裂缝的相关信息,必须采取有效且高效的检测方法对水库大坝的裂缝进行检测。
比如:超声波平测方法、孔内电视检查方法以及钻孔压水等方法。
超声波平测方法,顾名思义,是指借助超声波来对水库大坝的进裂缝行检测。
具体操作是通过比较超声波检测的水库大坝裂缝数据和超声波检测的水库大坝无裂缝数据,进而推测出水库大坝的裂缝深度。
但是,超声波平测方法具有一定的局限性,此方法的局限性在于被检测的水库大坝裂缝必须为干缝并且水库大坝裂缝的周围不存在金属构件,即只有在不具有干扰超声波因素的条件下才能实现对水库大坝裂缝的有效检测。
砼大坝裂缝处理方案目录1、工程概况2、施工组织机构及人员配置3、主要施工机具及设备4、主要工序的施工工艺流程5、裂缝处理方案6、施工质量保证措施7、施工安全注意事项8、化学浆材的使用和保管9、混凝土裂缝处理检查标准砼大坝裂缝处理方案一、工程概况:工程基本情况(略)裂缝调查情况(略)裂缝判定标准:大体积混凝土裂缝分类及评判标准:I类:一般缝宽5(0O2mm,缝深hW30cm,性状表现为龟裂或呈细微规则性。
多由于干缩、沉缩所产生,对结构应力、耐久性和安全基本无影响;II类:表面(浅层)裂缝,一般缝宽0。
2mmW§〈0.3mm,缝深30cm>hW100cm,平面缝长3m〈L〈5m,呈规则状。
多由于气温骤降期温度冲击且保温不善等形成.视裂缝所在部位对结构应力、耐久性和安全运行有一定程序影响;Ill类:表面深层裂缝,缝宽100cm〈hW500cm,缝长大于500cm,或平面大于、等于三分之一坝块宽度,侧面大于1〜2个浇筑层厚,呈规则状.多由于内外温差过大或较大的气温骤降冲击且保温不善等形成。
对结构应力、稳定、耐久性和安全有较大影响;W类:缝宽§〉0.5mm,缝深大于500cm,侧(立)面长度h>500cm,若从基础向开裂,且平面上贯穿全仓,则称为基础贯穿裂缝,否则称为贯穿裂缝.这种裂缝主要由于基础温差超过设计标准,或在基础约束区受较大气温骤降冲击产生的裂缝在后期降温中继续发展等原因而形成.它使结构受力、耐久性和稳定安全系数降到临界值或其下.钢筋混凝土裂缝分类评判标准:I类:表面缝宽5〈0。
20mm,缝长50cmWL〈100cm,缝深hW30cm;II类:表面裂缝宽0.2mmW§〈0。
3mm,缝长100cmWL〈200cm,缝深30cm 〈hW100cm,且不超过结构厚度1/4;III类:表面缝宽0.2mmW§〈0.3mm,缝长200cmWL〈400cm,缝深100cm 〈hW200cm,或大于结构厚度1/2;W类:表面缝宽5>0O4mm,缝长L$400cm,缝深h$200cm或基本将结构裂穿(大于2/3结构厚度)。
大坝坝顶面坡面裂缝修补施工技术
随着时间的推移和工作载荷的增加,大坝的坝顶面和坡面上可能会出现裂缝。
这些裂缝如果得不到及时的修补,可能会导致水土流失、渗漏和坝体破坏等严重问题。
大坝坝顶面坡面裂缝的修补工作非常重要。
1.清理裂缝:首先需要清理裂缝周围的杂物和灰尘,确保裂缝表面干净。
2.裂缝扩缝:由于裂缝在大坝的工作载荷下可能会扩大,所以需要在裂缝两侧切割出V型沟槽,以防止裂缝的进一步扩展。
这样可以确保修补后的材料能够很好地附着在裂缝表面。
3.涂覆填料:在清理和扩缝后,可以使用涂覆填料对裂缝进行修补。
填料可以选择聚合物修补材料、混凝土胶粘剂等,根据实际情况选择适合的材料。
4.挤压填料:在涂覆填料后,可以采用挤压填料的方法,将填料充分填充到裂缝中。
挤压填料的厚度应根据裂缝的深度和宽度进行合理控制,确保填料能够充分填充到裂缝内部。
5.养护治理:在填料完成后,需要对修补部位进行养护,以确保修补材料能够牢固地附着在裂缝表面。
通常情况下,修补部位需要进行湿养护一段时间,以保持修补材料的湿润状态。
总结而言,大坝坝顶面坡面裂缝修补的关键是清理裂缝、扩缝、涂覆填料、挤压填料和养护治理。
通过采用这种施工技术,可以有效修复裂缝,确保大坝的正常运行。
由于大坝的结构和材料的不同,不同的修补技术可能会有所不同。
在实际施工中,需要根据具体情况,选择最合适的修补方法。
砼大坝裂缝处理方案目录1、工程概况2、施工组织机构及人员配置3、主要施工机具及设备4、主要工序的施工工艺流程5、裂缝处理方案6、施工质量保证措施7、施工安全注意事项8、化学浆材的使用和保管9、混凝土裂缝处理检查标准砼大坝裂缝处理方案一、工程概况:工程基本情况(略)裂缝调查情况(略)裂缝判定标准:大体积混凝土裂缝分类及评判标准:Ⅰ类:一般缝宽δ<0.2mm,缝深h≤30cm,性状表现为龟裂或呈细微规则性.多由于干缩、沉缩所产生,对结构应力、耐久性和安全基本无影响;Ⅱ类:表面(浅层)裂缝,一般缝宽0.2mm≤δ<0.3mm,缝深30cm>h ≤100cm,平面缝长3m<L<5m,呈规则状。
多由于气温骤降期温度冲击且保温不善等形成。
视裂缝所在部位对结构应力、耐久性和安全运行有一定程序影响;Ⅲ类:表面深层裂缝,缝宽100cm<h≤500cm,缝长大于500cm,或平面大于、等于三分之一坝块宽度,侧面大于1~2个浇筑层厚,呈规则状。
多由于内外温差过大或较大的气温骤降冲击且保温不善等形成。
对结构应力、稳定、耐久性和安全有较大影响;Ⅳ类:缝宽δ>0.5mm,缝深大于500cm,侧(立)面长度h>500cm,若从基础向开裂,且平面上贯穿全仓,则称为基础贯穿裂缝,否则称为贯穿裂缝。
这种裂缝主要由于基础温差超过设计标准,或在基础约束区受较大气温骤降冲击产生的裂缝在后期降温中继续发展等原因而形成。
它使结构受力、耐久性和稳定安全系数降到临界值或其下。
钢筋混凝土裂缝分类评判标准:Ⅰ类:表面缝宽δ<0.20mm,缝长50cm≤L<100cm,缝深h≤30cm;Ⅱ类:表面裂缝宽0.2mm≤δ<0.3mm,缝长100cm≤L<200cm,缝深30cm<h≤100cm,且不超过结构厚度1/4;Ⅲ类:表面缝宽0.2mm≤δ<0.3mm,缝长200cm≤L<400cm,缝深100cm<h≤200cm,或大于结构厚度1/2;Ⅳ类:表面缝宽δ>0.4mm,缝长L≥400cm,缝深h≥200cm或基本将结构裂穿(大于2/3结构厚度)。
二、施工组织机构及人员配置:为了保证施工目标的实现,我公司在施工现场设立了项目经理部,明确了各自的职责,项目经理部人员构成如下:项目经理:1人技术负责:1人钻孔负责:1人灌浆负责:1人安全员:1人钻孔人员:2人清理人员:2人封缝人员:4人灌浆人员:4人三、主要施工机具及设备:根据工程的进展需要,我们分批进场所需的各类机具设四、主要工序的施工工艺流程:(1)浅层裂缝处理施工工艺流程:浅层裂缝施工工艺:施工准备清理表面分层涂刷清理施工现场验收。
(2)深层及贯穿性裂缝处理施工工艺流程:深层及贯穿性裂缝处理施工工艺:施工准备查缝定位缝口凿槽清理裂缝封闭裂缝布孔、钻孔清孔安装注浆塞连接注浆泵灌浆清理施工面验收。
(3)伸缩缝处理施工工艺流程:伸缩缝处理施工工艺:施工准备查缝定位缝面清理清理伸缩缝封闭伸缩缝布孔、钻孔清孔安装注浆塞连接注浆泵灌浆清理施工面验收。
五、裂缝处理方案5.1浅层裂缝处理方案浅层裂缝只进行表面处理,处理目的是进行封口封闭,以防止渗漏和钢筋锈蚀,增强抗冲磨能力。
该工程砼裂缝宽可能受气温的影响。
因此封闭材料宜采用弹性环氧涂料。
具体方法是先将裂缝两边各2cm宽的区域打磨清洁,然后分层涂刷弹性环氧涂料,总涂层厚度不小于2mm。
对于典型的变形缝,为了适应变形,最好采用架涂,不要采用满涂,架涂是在裂缝的表面两侧各涂0.5cm的石蜡油,然后在裂缝上涂4cm的弹性环氧涂料,这样利用1cm的自由变形区适应裂缝变形。
合成后的弹性环氧涂料具有以下性能指标:粘结强度:4.1MPa;拉伸强度:1.0MPa;拉伸变形:20%;抗渗性能:对1mm的深层,从0.1MPa开始加压,每小时加0.1MPa,到1.5MPa,经过1小时不渗漏。
5.2深层及贯穿性裂缝处理方案深层及贯穿性裂缝采用缝口凿槽嵌缝与缝内化学灌浆相结合的方法处理。
V型凿槽尺寸为宽×深=5cm×4cm ,槽内回填环氧砂浆,回填前应在槽底涂刷界面剂,以增强粘结强度。
界面剂可采用以潮湿固化剂配置的环氧树脂基液。
回填砂浆时应将砂浆捣实,直到表面冒浆,然后表面抹光。
采用距缝一侧10cm -20cm处钻斜孔进行化学灌浆,孔深30cm~80cm,(视缝深而定,孔深钻至缝深2/3处),孔径16mm 孔距50cm~150cm(视缝宽而定),钻孔完成后及缝口嵌填前应用高压气反复吹洗,保证孔缝畅通,不通的孔作为盲孔处理,予以回填。
吹洗后钻孔安装外径16mm专用化学灌浆塞。
缝内灌浆材料采用低粘度环氧浆材,合成后的浆材应具有以下特点及性能指标要求:(1)粘度小,可灌性好;(2)和混凝土的粘结强度高,大于混凝土本身的抗拉强度;(3)浆液具有亲水性,对潮湿界面的亲和力好;(4)可低温固化,凝固时间可以调节。
环氧浆液的主要性能指标见表2。
环氧浆液的主要性能指标表2灌浆应在缝口嵌封24h后进行,对于竖直裂缝自下而上逐孔灌注,对于水平裂缝,灌浆自一端向另一端逐孔灌注。
当邻孔出浆时,封闭原孔自邻孔灌注,依此类推,直至结束。
灌浆压力限制为0.2-0.5MPa,灌浆过程中严格控制压力上限,避免造成砼盖板的抬动。
5.3伸缩缝处理方案伸缩缝的缝宽会随着结构受力及温度等因素的变化而变化,这类缝俗称“活缝”。
“活缝”的特点要求选用弹性材料进行防水和封闭处理。
弹性聚氨酯是“活缝”灌浆的首选材料,该材料固结体是一种弹性体,伸长率达300%,而且遇水膨胀。
该材料主要性能指标见表3。
伸缩缝聚氨酯灌浆工艺同普通深层裂缝环氧灌浆工艺,但缝面不需要进行凿槽嵌填,仅用“三液两布”法粘贴玻璃丝布进行封闭止浆处理。
5.4化学灌浆结束标准在设计压力下,灌浆结束封孔时的吸浆量小于0.02L/5min。
聚氨酯浆液的主要性能指标表3六、施工质量保证措施:a)施工中用到的各类环氧基液(用于粘贴玻璃丝布、界面剂等)、环氧砂浆、环氧浆液、聚氨酯浆液的配制严格按照厂家技术人员的要求和厂家的配合比进行配制,由于所用的材料属专利产品,厂家不公开各类浆材的配合比,只提供相应性能检测报告;b)大坝化学灌浆是在露天进行施工,由于浆液的胶凝时间与环境温度有很大关系,要注意天气的变换,在雨雪天气尽量避免施工;c)环境温度对浆液的胶凝时间有很大的影响,浆液的胶凝时间需综合考虑环境的温度,根据实际情况调节浆液的配比,达到调节浆液胶凝时间的目的;d)灌浆方式、方法:化学灌浆是真溶液,不存在如水泥颗粒浆材的沉淀问题,因此采用填压式灌浆,从坝段自下而上进行灌浆;e)裂缝里面的积水必须用高压气吹干净,在灌浆前孔内不能存有积水,以免浆液被积水稀释,影响灌浆质量;f)灌浆压力的控制:化学灌浆一般均应在较短的时间内,将灌浆压力上升到设计最大允许压力,以保证裂缝灌浆的密实性;g)化学灌浆的胶凝时间较水泥要短得多,因此,在灌浆前充分做好各项准备工作,严格检查设备的技术状况,连接牢固各个管路接口,在灌浆过程中尽量避免发生中断灌浆事故;h)认真做好灌浆过程的施工记录,发现异常情况,立即通知各方人员,协商解决。
七、施工安全注意事项:a)坝面施工在高空作业,要求所有人员必须戴安全帽、系安全带;b)每天检查手动葫芦的性能,保证高空作业的安全性;c)施工人员配置齐全各种劳保用品,化学灌浆时操作人员必须穿戴好防护用品;d)现场做到安全、文明施工;八、化学浆材的使用和保管:化学浆液使用的材料,在凝胶前,均有不同程度的毒性,且还有较多的易燃、易爆、腐蚀等药品,必须采取必要的安全防护措施,保证人体健康和避免环境污染,在使用和保管过程中应注意以下几点:a)使用化灌材料时必须严格遵守安全技术操作规程,同时必须对易燃、易爆、有毒和腐蚀作用的化学材料采取各种安全防护措施;b)化学材料要放置在低温、干燥、避光和通风良好的仓库内,密封存放,定期检查,并有专人保管;c)不要在施工现场大量存放易燃药品,施工现场备有防火设施;d)不允许易燃药品直接接触火源、热源和靠近电器起动设备,若需加热可用水浴等方法间接加热;e)在灌浆现场特别是堆放化学材料的地方,禁止吸烟和使用明火,非工作人员不得进入灌浆区域;f)灌浆完毕后,及时清理现场,清洗灌浆设备和仪器;g)化灌废液残余物不能随便倾倒,应统一专门处理,以免污染环境。
九、混凝土裂缝处理检查标准9.1 裂缝灌浆质量检查标准压水和声波检测进行过水泥灌浆和化学灌浆的混凝土裂缝,灌浆后必须进行压水和场波检查,每条裂缝至少有两组检查孔,缝面漏水率不大于0.01Lu,声波波速不小于4500m/s。
钻孔取芯检查对重要部位的Ⅱ、Ⅲ类缝和Ⅳ类缝处理后需进行钻孔取芯检查,观察其缝面浆液结石和充填情况,并测定其力学指标是否达到设计要求值。
9.2 结构加固处理质量检查标准结构加固处理质量标准要在三个环节上严格控制:一是处理设计方案措施稳妥可靠;二是补强处理施工要严格按处理设计文件、技术要求和施工规程规范操作,达到设计要求;三是加强运行监测,观测资料与设计计算成果对比分析,判定安全度。
