探析中央空调施工技术与操作要点
- 格式:doc
- 大小:27.50 KB
- 文档页数:4
中央空调的施工技术标准
中央空调是现代建筑中常见的空调系统之一,其施工技术标准
对于保证空调系统的正常运行和使用寿命具有重要意义。
本文将介
绍中央空调的施工技术标准,包括设计、施工工艺和材料等方面的
要求。
一、设计要求
1.1 空调系统设计应符合国家相关规范和标准的要求,确保安全、可靠、高效的运行。
1.2 设计应根据建筑的功能、使用人数、气候条件等因素进行综合考虑,合理确定中央空调的冷热负荷,并选用适当的空调设备。
二、施工工艺要求
2.1 施工前,应制定详细的施工方案并报经相关部门批准后方可施工。
2.2 施工流程应按照设计方案要求进行,并严格按照相关规范和标准操作,确保施工质量。
2.3 施工中应遵循安全施工的原则,特别是在高空作业和电气施工方面,应加强安全防护措施,提高施工安全性。
三、材料要求
3.1 空调设备及配件的选用应符合国家相关规范和标准,确保其品质和安全性。
3.2 施工中使用的管道、保温材料等材料也应符合相关标准,并具备防火、阻燃等性能。
3.3 使用的接头、密封材料等配件也应选用高品质、可靠性能的产品。
四、验收与维护
4.1 施工完成后,应进行系统的验收测试,确保各项指标符合设计要求。
4.2 施工单位应向用户提供完整的使用和维护手册,指导用户正确使用和保养中央空调系统。
4.3 中央空调系统的维护应按照相关规范和标准进行,并定期进行检查、清洁和维修,以确保其正常运行。

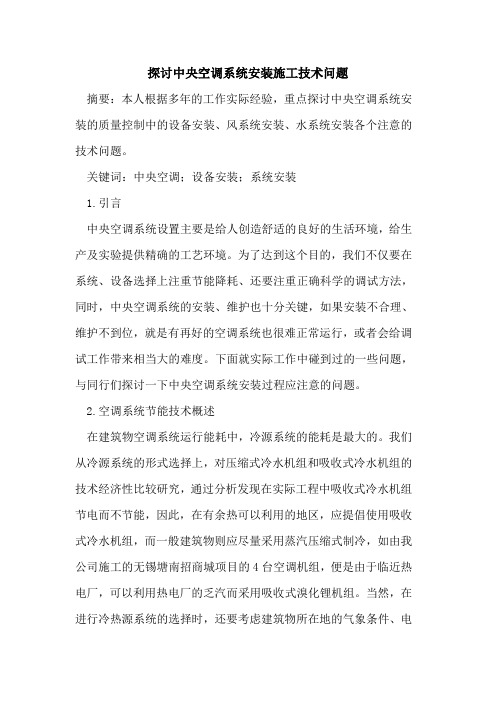

探讨中央空调系统安装施工技术问题摘要:本人根据多年的工作实际经验,重点探讨中央空调系统安装的质量控制中的设备安装、风系统安装、水系统安装各个注意的技术问题。
关键词:中央空调;设备安装;系统安装1.引言中央空调系统设置主要是给人创造舒适的良好的生活环境,给生产及实验提供精确的工艺环境。
为了达到这个目的,我们不仅要在系统、设备选择上注重节能降耗、还要注重正确科学的调试方法,同时,中央空调系统的安装、维护也十分关键,如果安装不合理、维护不到位,就是有再好的空调系统也很难正常运行,或者会给调试工作带来相当大的难度。
下面就实际工作中碰到过的一些问题,与同行们探讨一下中央空调系统安装过程应注意的问题。
2.空调系统节能技术概述在建筑物空调系统运行能耗中,冷源系统的能耗是最大的。
我们从冷源系统的形式选择上,对压缩式冷水机组和吸收式冷水机组的技术经济性比较研究,通过分析发现在实际工程中吸收式冷水机组节电而不节能,因此,在有余热可以利用的地区,应提倡使用吸收式冷水机组,而一般建筑物则应尽量采用蒸汽压缩式制冷,如由我公司施工的无锡塘南招商城项目的4台空调机组,便是由于临近热电厂,可以利用热电厂的乏汽而采用吸收式溴化锂机组。
当然,在进行冷热源系统的选择时,还要考虑建筑物所在地的气象条件、电力供应状况、能源种类、空调系统有无采用余热回收的可能性等几个方面的问题。
通过对空调冷负荷的计算和空调系统的比较,可考虑的空调系统主要设备的选用如下:(1)在夏热冬冷的ⅲ类地区,没有余热可以利用的情况下,主机宜选用空气源热泵机组,该类机组冷源与热源合二为一,夏季提供7℃,冬季提供45-50℃的热水,冬季不用另选锅炉等加热设备,节省设备初投资费用,机组可以布置在室外不占用建筑物的有效面积。
空气源热泵靠风冷来实现制冷和制热,与单制冷机相比,没有单独的水冷却系统,节省了冷却水泵和冷却塔等的初投资和冷却系统的运行费用。
但在冬季供热运行时,要考虑结霜除霜损失对热泵性能的影响,机组应及时除霜。
中央空调的施工技术标准中央空调系统作为一个重要的空调设备,广泛应用于不同类型的建筑物中,无论是住宅、商业还是工业建筑。
为保证中央空调系统的正常运行和优质运行效果,施工过程中需要严格遵循一系列技术标准。
本文将从施工前准备、管道布置、设备安装、电气接线等方面介绍中央空调系统的施工技术标准。
一、施工前准备施工前的准备工作是确保中央空调系统能够顺利安装和运行的重要环节。
首先,施工人员应了解建筑物的使用情况和空调需求,确定适宜的空调类型和规模。
其次,需要进行现场勘测,测量并记录房间的长度、宽度、高度以及墙壁、地板、天花板等基本参数。
在施工前还需进行管道绘制、电气线路规划等工作,确保施工的准确性和高效性。
二、管道布置管道布置是中央空调系统施工中的重要环节,直接影响系统的运行效果和可靠性。
在布置管道时,需遵循以下标准:首先,保持管道的整洁、美观,避免与其他设备或建筑结构冲突。
其次,管道的铺设应遵循规范,保持合理的坡度,避免水平或垂直管道。
此外,应将冷凝水管道与其他服务管道进行分开,避免交叉串扰。
布置中还需注意保持管道的牢固性和稳定性,以确保长期运行无问题。
三、设备安装设备安装是中央空调系统施工中的重要步骤,合理的设备安装能够确保系统的正常运行。
首先,施工人员应根据设备的尺寸和重量,选择合适的位置进行安装,确保设备具备良好的支撑能力。
其次,设备的安装高度应符合规范要求,避免因安装位置过高或过低导致运行效果不佳。
同时,设备的安装应考虑保养和维修的便利性,方便未来的维护工作。
四、电气接线电气接线是中央空调系统施工中的重要环节,直接关系到安全和系统的正常运行。
在进行电气接线时,需按照国家电气规范进行操作。
首先,应选择合适的电缆规格和型号,确保电缆能够承受设计负荷和要求。
接线时应注意线路的正确接地和保护措施,确保人身安全和设备正常运行。
此外,电气接线中需遵循正确的接线方法和标准,避免接错线、短路等问题。
总结起来,中央空调系统施工中的技术标准是确保系统安装和运行的关键因素。

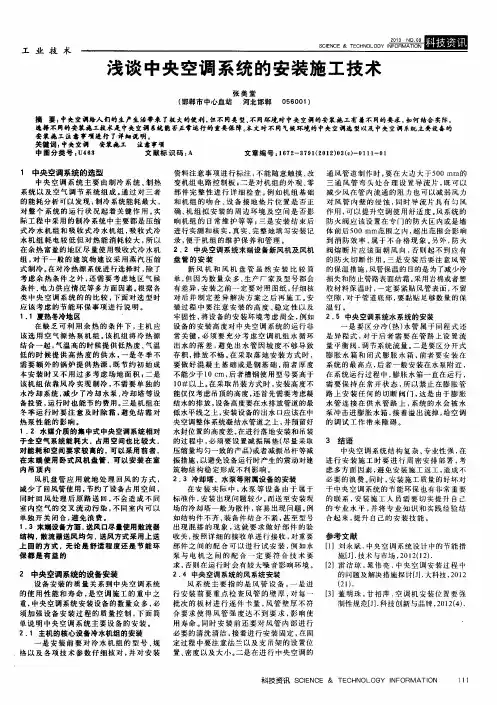

探析中央空调施工工艺【摘要】中央空调是当前大型建筑中应用最广泛的空调系统,这是因为其性能良好,易于管理,且更加节能环保。
但由于中央空调系统较为庞大复杂,在进行安装施工时必须要严格按照安装要求进行操作。
现本文来分析探讨了中央空调的施工工艺以及安装注意事项。
【关键词】中央空调;施工技术;风管安装;系统调试目前从我国的空调市场发展状况来看,中央空调系统备受高层建筑施工设计人员的喜爱,很多高层建筑为了能够有效改善室内的温湿度和空气质量,都会选择使用中央空调系统。
然而由于中央空调系统是一个较为庞大复杂的系统,因此在施工中若不能控制好施工质量,就易使系统出现细节问题,影响到中央空调系统的整体运行。
为了能够加强对中央空调系统的安装施工质量控制,笔者对其安装进行了研究分析,并从安装准备与安装过程等两个方面来详细探讨了中央空调的施工工艺。
一、施工前准备工作为了保证中央空调系统安装高效、顺利完成,需要项目管理人员熟悉工程特点,根据现场实际情况合理组织施工;在开工前做好施工技术人员、管理人员的技术培训,熟悉系统安装图纸及与中央空调安装相关的规范,做到心中有数。
在熟悉图纸的过程中要及时发现图纸中的缺漏错等问题,并做好记录,以便在图纸会审会议中反馈给设计单位及建设单位;做好施工组织设计及施工计划的编写,并制定用水用电等现场规范制度,以规范施工过程中的行为;根据工程特点及施工计划要求合理组织劳动力进场,进行内部劳动力结构调整,提高施工效率;做好施工图的编制工作,从施工及安装的角度出发,重点考察土建结构施工,查看土建与安装工程是否存在冲突。
二、施工技术要点1、设备材料的进场做好设备、材料的进场监控工作,在各类设备、材料进场时,应该安排材料管理人员对材料进行验收,材料验收过程中主要检查材料的型号、规格、数量等是否与设计图纸相符合;进场的镀锌铁皮、管材进场,必须查验质量合格证明及出厂证明等文件,对镀锌铁皮、管材的外观进行检查,保证表面无裂纹、结疤、锈蚀等质量问题;进场的管材需要检查其厚度是否满足规范要求,是否有劈裂、砂眼、棱刺等质量问题。
中央空调管道工程施工工艺方法主要技术要点中央空调管道工程施工工艺、方法及主要技术要点1.施工准备施工准备是保证施工顺利进行的前提,主要包括技术准备、物质准备、组织准备以及作业条件的准备等,其具体内容是:1.1熟悉与本工程有关的建设文件,了解工程重点和总体要求。
1.2研究施工图纸,了解设计意图和适用规范,认真做好图纸会审工作,施工图上存在的问题要商定解决办法,并在施工会审纪要中反映出来。
1.3编制施工方案、施工图预算。
1.4根据现场施工条件和施工总设计的要求,本专业工种的临时设施和施工现场的布置。
1.5根据土建施工进度情况组织劳动力进场施工。
1.6按施工要求组织劳动力、机具、材料进场1.7由工程项目经理和有关技术负责人组织进场施工人员认真学习施工图,明确设计意图和质量要求,并逐级进行技术交底,其内容包括工程特点、设计要求、施工工艺、质量标准、技术措施、安全措施、新技术新材料新工艺的实施方法等,并做好技术交底记录。
1.8注重现场施工管理,对已进场的劳动力和机具、材料,根据施工条件进行合理有效的调度使用,充分利用时间、空间,建立起文明施工秩序,完善施工资料积累和传递机制。
2.管道安装工程施工程序:现场绘制绘制加工草图支吊架制作管道预制需镀锌无缝钢管预组装支吊架安装--安装准备预组装管道拆除--管道镀锌管道安装系统试压系统清洗吹扫系统油漆、保温系统调试说明:管道系统安装调试与空调设备安装密切配合如管道安装及设备接口应等设备安装好后才可进行,系统调试应等设备单机试车合格后才可进行。
3.管道预制加工场地布置:应根据管道预制加工的顺序,再结合现场场地的情况,做到各道工序不交叉进行,使材料搬运,人员起动的距离最短。
可参照如下布置图:4.施工工艺方法及主要技术要点4.1空调系统Dg≤100采用镀锌钢管,采用丝扣连接;Dg﹥100采用无缝钢管,采用焊接和法兰连接。
用螺纹连接时,加工的螺纹应连续、整齐,不得有断丝和缺丝,连接时的配件应上紧上齐,外露丝扣上的油麻丝等应处理干净。
一、通风空调风系统㈠施工程序(接上) 风管、部件安装机房设备安装配合装饰风口安装单机试运转空调调试 竣工验收交付使用根据本工程现场场地的具体情况, 由现场施工人员提供风管加工明细表, 根据时间进度和质量的要求采用在施工现场集中预制的方法,即将标准风管及部件在加工预制车间加 工,再运至现场进行组合安装的方法。
具体操作程序如下:铁皮风管 下 料调 直 成 形 除锈油漆根据《加工表》及图纸在现场找点定位施 工 准 备 器 具 检 查 设 备 检 查 熟悉施工图纸 材 料 检 查吊架 安装 吊架制作编制通风工程系统生产计划编现制场测量专件业明会细审表机具分析人工分析材料分析加工车间预制成品、半成品出厂检验运至现场现场组合安装隐蔽工程(中间工程)交接验收㈡主要施工方法1、铁皮风管制作技术要求及措施风管加固:非保温风管边长大于或者等于630mm ,保温风管边长大于或者等于 800mm,其管段长度在 1.2mm 以上均应采取加固措施。
风管及配件制作,钢板厚度小于或者等于 1.2mm 可采用咬接的形式。
风管制作咬口:所有的弯头、三通、来回弯等均采用联合角咬口 (见下图 a );圆形风管均采用立咬口(见下图 b );普通风管可采用 按扣式咬口(见下图 c )或者单平咬口(见下图d );风管封头采用转角 咬口(见下图 e )。
a 联合角咬口c 按扣式咬口b 立咬口d 单平咬口e 转角咬口2、风管安装⑴风管支、吊、托架均采用 M10 膨胀螺丝固定,明装风管采用 内膨胀螺丝固定,暗装风管采用外(或者内)膨胀螺丝固定;⑵水平风管安装支、吊、托架布置的间距均应满足下列要求:风管边长L <400mm400mm ≤L <2000 mm支、吊、托架间距≤4m ≤3m保温风管安装支、吊、托架间距不超过 3m ;垂直安装风管:不保温风管间距不超过 4m 。
保温风管间距不超 过 3m ;但每根风管的固定件不应少于二个;⑶风管支、吊、托架的用料:其支、托架的用料均采用角钢或者槽 钢制作;而吊架的托铁采用角钢或者槽钢,吊杆采用圆钢;包箍采用扁 钢制作;所用角钢均要求比风管的法兰大一号,圆钢普通采用φ 10mm 圆钢;⑷风管支、吊、托架的制作依据:风管支、吊、托架的制作应按 照《采暖通风设计选用手册》及国标 T607 的制作规定和要求;⑸风管支、吊、托架的制作:a 、支、吊、托架在其制作前必须先对所使用型钢进行矫正,矫 正的方法有热矫和冷矫两种,普通小型钢材采用冷矫正,而大型钢材 则须加热到 900℃摆布进行热矫正;b 、切断钢材或者钢材打孔,必须采用机械切割或者钻孔.不得使用氧 气 — 乙炔割刀切割、吹孔,包箍的圆弧应与风管圆弧一致。
中央空调安装工程施工随着科技的进步和人们生活品质的提高,中央空调已经成为现代建筑中不可或缺的设施之一。
中央空调安装工程是一项专业性较强、工艺复杂的系统工程,施工过程中需要严格遵守相关规范和标准,确保系统的安全、稳定和高效运行。
本文将从中央空调安装工程的前期准备、施工流程、施工要点和验收等方面进行详细介绍。
一、前期准备1. 设计审核:在中央空调安装工程施工前,首先要对设计图纸进行审核,确保设计方案合理、可行。
设计审核内容包括系统形式、设备选型、管道布局、施工细节等。
2. 材料准备:根据设计要求,提前准备好中央空调系统的各种材料,如空调机组、管道、阀门、膨胀节、绝热材料等。
材料应具备相应的质量证明文件,确保材料合格。
3. 施工工具和设备:准备施工过程中所需的各种工具和设备,如电钻、扳手、螺丝刀、切割机、焊接设备等。
4. 施工人员培训:对施工人员进行专业培训,提高施工技能和质量意识,确保施工过程的安全和顺利进行。
二、施工流程1. 管道预制:根据设计图纸,对管道进行预制,包括切割、焊接、保温等。
预制过程中要注意管道的走向、标高和连接方式,确保管道系统美观、合理。
2. 设备安装:按照设计要求,安装空调机组、膨胀节、阀门等设备。
设备安装应牢固可靠,确保运行稳定。
3. 管道安装:将预制好的管道安装到设备上,包括风管、水管、气管等。
管道安装应符合设计要求,保证管道系统严密、无泄漏。
4. 系统调试:在管道安装完成后,进行系统调试,包括风量调试、水压调试、温度调试等。
调试过程中要确保系统运行正常,达到设计要求。
5. 验收:施工完成后,组织验收,对中央空调系统的运行效果、安全性能、美观度等进行全面检查。
验收合格后,交付使用。
三、施工要点1. 严格遵循设计图纸和施工规范,确保施工质量。
2. 加强施工现场管理,确保施工安全、文明。
3. 做好管道保温工作,降低能耗,提高系统运行效率。
4. 设备安装时要考虑运行维护方便,避免后期维修困难。
中央空调系统安全施工操作规范1. 引言中央空调系统是商业建筑和工业设施中常见的重要设备之一。
为了确保空调系统的安全性,施工操作必须遵循一定的规范和标准。
本文档旨在提供中央空调系统安全施工操作的规范,以确保施工过程的安全性和质量。
2. 安全施工操作规范2.1 施工前的准备工作在进行中央空调系统的施工前,需要进行一系列的准备工作,以确保施工过程的安全性。
具体操作规范如下:- 确保施工人员具备相关的技术和操作经验,并接受必要的培训;- 准备好施工所需的材料和设备,并对其进行检查和测试,确保其正常工作;- 在施工现场设置明显的警示标识,提醒他人注意施工区域的安全;- 确保施工现场的环境卫生,并及时清理施工过程中产生的垃圾和废料。
2.2 施工过程中的安全措施在中央空调系统的施工过程中,必须采取适当的安全措施,以避免意外伤害和设备损坏。
具体操作规范如下:- 在开展施工前,先对施工区域进行安全检查,并确保必要的防护设施齐全;- 使用符合国家标准和规范的工具和设备,遵循正确的操作方法;- 施工过程中,严禁随意更改原有的管线和设备布局,必要时需与设计人员和监理工程师进行沟通;- 在施工过程中,注意周围环境的安全,如避免高温区域、高空作业时采取必要的防护措施等;- 定期对施工现场进行安全检查,及时排除可能存在的安全隐患。
2.3 施工后的验收和维护在中央空调系统的施工完成后,需要进行验收和维护工作,以确保系统的安全运行。
具体操作规范如下:- 对施工完成的中央空调系统进行全面的功能测试和性能评估;- 检查所有连接部分和接口是否牢固,是否存在泄漏和损坏;- 开展系统运行参数的调试和调整,确保其符合设计要求;- 为中央空调系统制定维护计划,并依据计划进行定期维护和检修;- 建立施工记录,记录施工过程中出现的问题和解决方法,为日后的维护提供参考。
3. 总结本文档提供了中央空调系统安全施工操作的规范,包括施工前的准备工作、施工过程中的安全措施以及施工后的验收和维护。
中央空调安装标准和施工方案
一、安装准备
在进行中央空调安装前,需要进行充分的准备工作,包括:
1. 对安装现场进行实地勘测,了解现场情况,确定安装位置和布局;
2. 根据设备型号和规格,准备相应的安装材料和工具;
3. 对安装人员进行技术交底,明确安装要求和操作规范。
二、设备定位
在安装中央空调时,需要合理确定设备的安装位置,考虑以下因素:1. 室内外机的位置:根据房间结构和布局,合理安排室内外机的位置,确保气流循环畅通;
2. 安全性:保证设备安装稳固,不会发生倾斜或倒塌等情况;
3. 维护方便:考虑设备维护和检修的便利性,留出足够的空间。
三、管道安装
中央空调的管道安装是关键环节,需遵循以下标准:
1. 按照图纸要求,确保管道的走向、布局合理;
2. 根据不同的管道材料和规格,采用合适的连接方式和管件;
3. 确保管道的支撑和固定措施牢固可靠;
4. 管道安装应遵循安全、美观、实用的原则。
四、保温施工
在中央空调的管道和设备上需要进行保温施工,以减少能量损失和防止结露现象,应遵循以下标准:
1. 根据不同的管道和设备要求,选择合适的保温材料;
2. 按照规定的施工工艺和厚度要求进行保温层的施工;
3. 确保保温层的连接处严密,无缝隙。
五、风口安装
中央空调的风口安装也是重要的一环,应遵循以下标准:
1. 根据房间结构和装修风格,选择合适的风口类型和规格;
2. 风口安装位置应合理布局,避免气流短路现象;。
中央空调施工操作要点来源:舒适100网一、中央空调:风管制作操作要点1.圆形风管的三通或四通,其夹角宜为15―60度,夹角的允许偏差应小于l度。
2.风管各管段的连接应采用可拆卸的形式,管段的长度宜为 1.8―4.0,焊接风管和螺旋风管可适当加长。
3.风管与法兰连接,如采用翻边尺寸应为6mm―9mm翻边应平整,不得有孔洞。
二、中央空调:硬聚氯乙烯风管的部件制做操作要点1.风管水平安装,水平度的允许偏差每m不应大于3mm,总偏差不应大于20mm。
风管垂直安装;垂直度的允许偏差每m不度大于2mm,总偏差不应大于20mm。
2.支吊、托架不应设置在风口,阀门检视口处,吊架不得直接甩在法兰上。
3.防火阀安装方向位置应正确,易熔件应在系统安装后装入。
4.各类风口的安装应平整、位置应正确、转动部分灵活,与风管的连接应牢固。
三、中央空调:空气处理室制做及安装操作要点1.金属空气处理室各段的组装,应平整牢固连接严密位置正确,喷淋段不得漏水。
2.空气喷淋段检视门不得漏水,凝结水的上流管及格应畅通,凝绳索水不得外溢。
3.预埋在砖、混凝土空气处理室的供、回水短管应焊方形肋板,管端应配制法兰或丝口,距处理室墙面为lOOmm―150mm。
4.表面式或热交换器的散热面应保持清洁完整。
四、中央空调:消声器制做与安装操作要点1.消声材料的选用应符合设计的防水、防腐、防潮要求。
2.消声器的穿孔板应平整,孔眼排列应均匀,不得有毛刺,其穿孔率应符合设计的要求。
3.消声片单体安装、固定端不得松动,片距应均匀。
4.消声器和消声弯管应单独设支架,其重量不得由风管承受。
五、中央空调:除尘器的制作与安装操作要点1.除尘器筒体外径或矩形外边尺寸的允许偏差不应大于5%,其内外表面应平整光滑,弧度均匀。
2.除尘器的进出口应平直,筒体排出管与锥体下吕应同轴,其偏心不得大于2mm。
3.安装拆除尘器,应位置正确,牢固平稳,进出口方向必须符合设计要求,垂直度的允许偏差每米不应大于2mm,总偏差不应大于10mm。

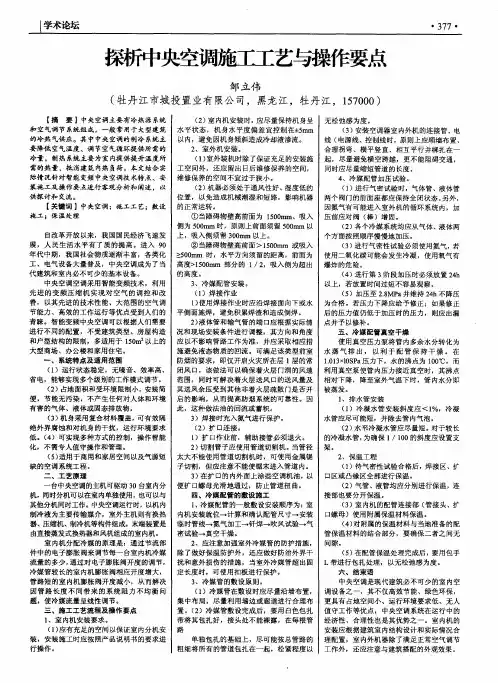

中央空调安装施工技术探讨章立飞章明君蒋立军上虞市烨舜建设工程有限公司【摘要】中央空调的安装施工质量直接影响到建筑竣工后的使用,结合多年来的施工经验,笔者对中央空调安装施工技术进行探讨,提出自己的一些看法与建议,以供同行参考。
【关键词】建筑工程中央空调安装随着改革开放的不断深入,人们物质生活水平不断提高,中央空调成为建筑工程必不可少的设备。
然而,中央空调系统的安装是一项系统工程,安装过程中涉及到众多分项工程,与建筑工程土建、电气、给排水、装饰工程都有交叉,施工工艺较为复杂,因此为了保证中央空调系统能够顺利工作,除了科学的设计外,还需要做好施工过程中的质量控制。
笔者将对高层建筑中央空调系统安装施工技术进行简单探讨。
一、施工准备1.施工组织与规划。
为了保证中央空调系统安装施工能够顺利、高效完成,应该根据科学管理、精干高效、结构合理的原则做好管理工作,成立项目指挥部;合理组织施工,做好与土建工程的配合施工;编制空调系统安装施工组织设计,并对施工方案、施工进度计划进行优化。
用以指导施工准备及施工。
2.施工工艺流程。
高层建筑高度大、楼层高,交叉施工多、施工周期长,而中央空调作为一个分项工程不可能在土建工程施工开始时就进场,但是还是需要做好进场准备,因为施工过早可能导致施工技术不成熟,产生窝工浪费资源,进场过晚可能会失去最佳施工机会,增加施工难度。
空调系统安装施工工艺流程主要为:安装准备→管道、支架预制加工→水平主管道安装→垂直立管管道安装→主机分支管道安装→主机安装→室内机组安装→管道水冲洗→管道试压→隐蔽工程验收→管道保温施工→系统调试。
3.技术、人员和物资准备。
3.1技术准备:中央空调系统施工环节众多,一旦某个环节出现问题,会影响到整个系统的工作性能,因此在安装过程中可以进行分解。
以便对每一个环节进行阶段性控制,从局部到整体进行施工活动,同时施工管理人员做好各个环节的协调管理。
这个阶段的施工内容主要包括:施工方法及施工机械的选择、施工段的划分、施工顺序优化等。
一、暖通空调安装的注意事项1.设备安装定位暖通空调设备在安装前一定要做好规划,因为暖通空调的整体管路极其复杂,而每一处管道的设计用途也不尽相同,如果事先的规划工作没有做好,就会给工程施工环节,带来极大的困难。
所以坚决不能在尚未读懂设计图纸,尚未形成整体施工安装的思路之前进行管道施工作业。
2。
水循环系统的漏水水冷系统出现管道流通不畅的问题,是中央空调安装过程中常见的问题之一,由于没有做好施工规划,导致施工时各个不同系统的管道交叉产生气囊.对整体通水管路的通畅产生严重影响.或者因为对清洁工作的不重视,致使安装系统管道时没有做好管道内部清洁,让施工过程中产生的杂物堵塞了管道。
这些都有可能导致空调水循环系统的漏水问题。
3.暖通空调的噪声选择风机盘时,要对生产厂家进行严格挑选,因为当前国内的情况是,虽然大多数风盘机生产厂家进行自我检测时得出的数据,在噪声方面都能达到国家要求的标准。
可实际对噪声测试所得出的数据,比厂家所提供的样本风盘机的噪声要高出许多.故而在实际安装之前,要对风盘机噪声问题进行严格检查,对生产风盘机的厂家进行严格筛选。
保证实际调机组进行隔音处理。
4.空调结露的问题如果空调管道在施工安装时,没有严格检查,造成安装不严密、有疏漏;或者在管道管网保温的环节所采取的保温措施不够;以及管道材质不能得到保证等,都会引起空调在运行过程中出现结露问题。
或者在施工过程中的质量检查不到位,以及正常需要的水压检查没有严格的执行,这些都有可能产生结露现象。
5.各施工系统配合不到位暖通空调由于管道极其复杂,所以施工类型、施工环节都比较多。
由于管道管网安装对精度的要求很高,所以各个施工单位、施工部门之间的相互配合就显得十分重要。
在庞大复杂的施工过程中,各个环节配合的到位与否是保证工程质量与工程精度的前提。
所以前期的规划直接影响了实际施工的工程安排,对于促进各部门、各单位之间的相互配合有着重要意义。
不仅如此,通过各部门的协调作业,也可以避免因为种种原因而造成的重复施工,以及前期工程为后期工程作业所预留的施工位置出现差错等,有效避免了资源浪费,节约施工时间与整体工程成本.二、暖通空调施工问题的解决方法分析1。
中央空调施工技术探讨【摘要】随着我国建筑业的日益壮大和节能减排在我国的深入发展,中央空调已经被广泛使用到各种建筑中来。
任务的繁重,多重任务的同时进行等因素都直接影响着中央空调的质量问题,对中央空调施工技术的要求也在不断提高,因此探讨中央空调施工技术,对保证施工质量,提高人们生活水平有着重大意义。
主要阐述了中央空调在施工前的准备工作、中央空调施工技术探讨及保证中央空调施工质量的措施。
【关键字】中央空调;施工技术;质量保证1.前言随着我国科学技术的突飞猛进,人们越来越注重提高生活质量,大多数建筑物中也都安置了空调,空调成为了人们生活的必须品。
然后不管是在家中还是在公共建筑中,中央空调运用最为广泛。
中央空调不仅发扬了传统空调的优良传统,具备高智能和高灵活性等特点,还能够有效调节空气中的纯净度、湿度和温度,比传统空调还便宜30%左右。
因此,保证中央空调施工质量,加强对中央空调施工技术的重视不仅能够延长使用寿命,还能对中央空调的顺利运行起到保证作用。
2.中央空调在施工前的准备工作2.1技术准备为了保证中央空调施工顺利,首先必须做好技术准备,技术准备要求公司组织施工人员对中央空调原理、安装过程进行认真学习,牢记施工图纸、理解设计意图,积极参加图纸的会审,同时做好记录工作。
[1]此外还要根据现场的实际情况来完善施工质量保障体系,健全现场的管理制度。
2.2劳动力准备不同工程要求不同,对中央空调施工安排劳动力时要根据工程特点对企业内部的劳动力进行适当调整,构建适合该工程施工所需队伍。
根据各个环节工序施工计划要求,要切实保证劳动力的有序进场,对相应人员做好进场的安全教育和安全技术的交底,只有这样才能保证施工的全面开展,在施工中左右行之有序,不慌不乱。
3.中央空调施工技术探讨3.1水系统中央空调施工中水系统是最关键也是最主要环节,其质量问题严重影响着系统的正常运行。
常见水系统问题就是系管道的循环不良,造成该种原因主要有两个:(1)施工中没协调好管线的交叉问题导致管网内出现了很多气囊,影响了管网的循环;(2)没有清洗到位水系统管道,从而导致水系统的循环堵塞。
中央空调工程安装工程施工随着科技的飞速发展,中央空调系统在我国已经广泛应用于各类建筑中,成为现代建筑不可或缺的设施之一。
中央空调系统的安装工程是一项专业性、技术性很强的工程,涉及到多个方面的技术要求和施工细节。
本文将从中央空调安装工程的前期准备、施工流程、技术要点和质量控制等方面进行详细介绍。
一、前期准备1. 设计审查:在中央空调安装工程开始之前,首先要对设计图纸进行审查,确保设计符合建筑物的实际需求和规范要求。
审查内容包括系统形式、设备选型、管路布局、控制方式等。
2. 材料准备:根据设计要求,提前准备好中央空调系统的各种材料,如主机、末端设备、管材、阀门、保温材料等。
3. 施工人员培训:对施工人员进行专业培训,提高他们的技术水平和操作能力,确保施工过程中安全、高效地进行。
二、施工流程1. 设备安装:按照设计要求,安装中央空调主机、末端设备(如风机盘管、新风机组等)和其他附属设备(如水泵、冷却塔等)。
2. 管路施工:施工包括冷水管路、热水管路、排水管路等,要求管路布局合理、走向顺畅、固定牢固。
3. 电气施工:安装中央空调系统的电气设备,包括控制柜、传感器、执行器等,并完成系统调试。
4. 系统调试:通过对中央空调系统的运行测试,检查系统性能是否达到设计要求,发现问题及时整改。
5. 验收交付:在中央空调安装工程完成后,组织验收,确保工程质量符合规范和设计要求,然后将工程交付给业主。
三、技术要点1. 安装精度:确保中央空调设备及管路的安装位置、尺寸、高度等符合设计要求,避免安装误差。
2. 管路保温:对管路进行保温处理,减少热量损失,提高系统效率。
3. 系统调试:通过对中央空调系统的运行调试,确保系统稳定、可靠、高效地运行。
4. 噪音控制:在施工过程中,注意降低噪音,采取隔音、减震等措施,确保室内噪音符合规定标准。
四、质量控制1. 材料验收:对进场的材料进行验收,确保材料质量符合设计要求。
2. 过程控制:加强对施工过程中的质量监督,及时发现和整改问题。
探析中央空调施工技术与操作要点
摘要中央空调系统的存在使得人们在工作和生活中得到一个舒适、恒温的环境,因此,加强空调施工管理是提高中央空调系统正常运行、充分发挥其应有功能的重要保证和基础前提。
本文就当前中央空调系统的施工安装工艺进行分析与探讨,并提出安装施工要点。
关键词中央空调;施工;系统;智能变频技术
随着改革开放力度的不断深入,我国国民经济呈现出蓬勃发展之势,同时也使人们生活水平的发生了根本性质的转变。
自从进入20世纪90年代,我国社会物质逐渐丰富,各种化工、电气设备不断普及,并广泛地应用在人们生活之中,与此同时,中央空调则成为建筑工程项目中不可缺少的基础设施,是保障室内舒适、安逸的主要电气设备[1]。
1 中央空调系统概述
中央空调系统通常都是由冷热源系统和空气调节系统两部分组成。
就目前社会发展中,这种设备广泛地应用在各类大型建筑物的室内系统之中,为室内提供了升温所需的热量和夏季所需要的散热消耗。
近年来,随着科学技术的不断发展,中央空调系统也得到了进一步的优化与完善,以智能变频为主的新系统逐步受到人们的重视和关注,这也是一种利用压缩机来实现空气流通和控制的主要手段和方法[2]。
在目前的工程项目中,以现有的先进科学技术为基础,结合空调系统形成了一种技术先进、温度控制范围大、调节能力强的高效工作模式,因此受到人们的高度重视与青睐。
目前的空调系统,通常都是根据人们的需求为主来进行设置,不受任何建筑类型和户型结构的限制与影响,尤其是在一些规模较大的商场、办公楼中应用更为广泛。
2 中央空调系统的常见特点以及使用范围
2.1 由于中央空调系统在运行的过程中具备着运行状态稳定、噪音污染小、运行效率高且节能环保的优势受到各企业、个级别建筑结构的青睐,同时其中工作中能够实现多种不同级别的工作模式调节。
2.2 在工作的过程中,其占地面积小,受到环境限制的影响较低,且安装简便,不会产生任何与人体和环境有伤害的气体、液体以及固体废弃物,因此成为目前节能、环保的一种新设备、新方法。
2.3 在一般情况下,中央空调系统在使用的过程中机身一直处在复合材料的包裹之中,这样有效地避免了外界环境造成的机箱干扰和腐蚀现象,同时对于环境性能影响较低。
这种设备由于以上种种特点与优势受到社会各界、各阶层工作人员和施工企
业的欢迎与青睐,且被广泛地应用在各种大范围的工程项目之中。
3 工艺原理
就目前的中央空调系统工作而言,一台中央空调系统可以驱动三十多台分机同时运行,这对于能源消耗的降低有着重要的作用与意义。
同时这个系统在运行的过程中通常都是以制冷液为主要的传输媒介,设置一定的换热器、压缩机以及制冷剂等相关的设备和组件,最终在终端设置一个蒸发式换热器和风机。
室内机分配冷媒的原理是通过节流部件中的电子膨胀阀来调节每一台室内机冷媒流量的多少,通过对电子膨胀阀开度的调节,冷媒管较长的室内机膨胀阀相应开度增大,管路短的室内机膨胀阀开度减小,从而解决因管路长度不同带来的系统阻力不均衡问题,使冷媒流量呈线性调节。
4 施工工艺流程及操作要点
4.1 室内机安装要求
(1)应有充足的空间以保证室内分机安装,安装施工时应按照产品说明书的要求进行操作。
(2)室内机安装时,应尽量保持机身呈水平状态,机身水平度偏差宜控制在±5mm以内,避免因机身倾斜造成冷却液渗流。
4.2 室外机安装
(1)室外装机时除了保证充足的安装施工空间外,还应留出日后维修保养的空间,维修保养的空间不宜过于狭小。
(2)机器必须处于通风性好、湿度低的位置,以免造成机械潮湿和短路,影响机器的正常运转。
4.3 冷媒配管安装
(1)焊接作业
①使用焊接作业时应沿焊接面向下或水平侧面施焊,避免积累焊渣和造成倒焊。
②液体管和输气管的端口应根据实际情况和现场安装条件进行调整,其方向和角度应以不影响管路工作为准,并应采取相应措施避免液态物质的回流。
可满足该类型前室防烟的要求,即仅开启火灾所在层的常闭风口。
③焊接时充入氮气进行保护。
(2)扩口连接
①扩口作业前,辅助接管必须退火。
②切割管子应使用管道切割机。
当管径太大不能使用管道切割机时,可使用金属锯子切割,但应注意不能使锯末进入管道内。
③在扩口的内外面上涂些空调机油,以便扩口螺母光滑地通过,防止管道扭曲。
5 冷媒配管的敷设施工
5.1 冷媒配管的一般敷设安装顺序
室内机安装就位→计算和确认配管尺寸→安装临时管线→氮气加工→钎焊→吹风试验→气密试验→真空干燥。
5.2 應注意加强室外冷媒管的防护措施
除了做好保温防护外,还应做好防治外界干扰和意外损伤的措施,当室外冷媒管超出固定长度时,可使用扣板进行保护。
5.3 冷媒管的敷设原则
(1)冷媒管在敷设时应尽量沿墙布置,集中布局,尽量利用墙边或廊道进行合理布置。
(2)冷媒管敷设完成后,要用白色包扎带将其包扎好,接头处不能裸露,在每根管路单独包扎的基础上,尽可能按总管路的粗细将所有的管道包扎在一起,松紧程度以无松弛感为度。
(3)安装空调器室内外机的连接管、电线(电源线、控制线时,原则上应顺墙布置、合理拐弯、横平竖直、相互平行并绑扎在一起,尽量避免横空跨越,更不能阻碍交通,同时应尽量缩短管道的长度。
5.4 冷媒配管加压试验
(1)进行气密试验时,气体管、液体管两个阀门的前面座都应保持全闭状态。
另外,因氮气有可能进入室外机的循环系统内,加压前应对阀(棒)增固。
(2)各个冷媒系统均应从气体、液体两个方面按照顺序慢慢地加压。
6 冷媒配管真空干燥
使用真空压力泵将管内多余水分转化为水蒸气排出,以利于配管保持干燥。
在1.013×l0SPa压力下,水的沸点为100°C,而利用真空泵使管内压力接近真空时,其沸点相对下降,降至室外气温下时,管内水分即被蒸发。
6.1 排水管安装
(1)冷凝水管安装斜度应小于1%,冷凝水管应尽可能短,并除去管内气泡。
(2)水平冷凝水管应尽量短。
对于较长的冷凝水管,为确保1%的斜度,应设置支架。
6.2 保温工程
(1)待气密性试验合格后,焊接区、扩口区或凸缘区全部进行保温。
(2)气管、液管均应分别进行保温,连接部也要分开保温。
7 结束语
中央空调是现代建筑必不可少的室内空调设备之一,其不仅高效节能、绿色环保,更具有占地空间小、运行环境要求低、无人值守工作等优点,中央空调系统在运行中的经济性、合理性也是其优势之一。
室内机的安装应根据建筑室内结构设计和实际情况合理配置,室内外机器除了满足正常空气调节工作外,还应注意与建筑搭配的外观效果。
参考文献
