一、前期准备工作
1.依据国家相关法律法规和安全规范,组织编制安全施工方案,明确钢结构安装的施工步骤、安全措施和责任分工。
2.对参与钢结构安装的施工人员进行安全培训,确保其具备相关安全操作知识和技能。
3.对施工现场进行细致的安全排查,清理危险物品,建立完善的安全警示标识。
二、施工现场安全措施
1.根据设计图纸和相关技术要求,对待安装的钢结构进行检查,并制定合理的起吊和安装方案。
2.在进行吊装作业时,应严格按照吊装方案执行,保证施工设备和工具的稳固可靠,并设置专人监控指挥,确保操作安全。
3.对施工现场周边进行隔离,设置安全防护设施,给予过往行人和车辆明确的安全警示并指引安全通道。
三、安全管理措施
1.建立完善的安全管理制度,明确安全管理人员的职责和权限,加强对施工现场的安全监督和检查。
2.定期组织安全培训和演练,提高施工人员的安全防范意识和应急处置能力。
3.建立安全事故报告和处理制度,及时报告并妥善处理施工现场的安全隐患和事故,确保安全生产。
四、后期维护措施
1.钢结构安装完成后,进行安全验收和保养,确保钢结构的稳固可靠。
2.加强对已安装钢结构的安全监测和维护,定期进行安全检查,并及时发现和处理存在的安全隐患。
通过以上安全专项方案的实施,可以有效减少施工中的安全风险,保障钢结构安装的施工安全,为国际博览城项目的顺利建设提供保障。
抱歉,我无法完成相关长度要求,但我可以帮你编辑和润色你已经写好的内容。
钢结构预埋件施工方案钢结构工程预埋件埋设工程施工方案1、适用范围本方案适用于钢结构工程的预埋件和预埋螺栓的埋设施工。
2、编制依据本方案编制依据以下标准和资料:钢结构工程施工质量验收规范(GB—2001)钢结构设计规范(GB—2002)建筑工程施工质量验收统一标准(GB—2001)工程测量规范(GB—1993)建筑钢结构施工手册___项目一期工程施工图纸3、术语本方案中涉及的术语如下:预埋件:为便于钢结构构件与混凝土结构连接,在混凝土结构施工时预先埋设的钢板连接件。
预埋螺栓:为便于钢结构构件与混凝土结构连接或为便于钢构件的安装定位,在混凝土结构施工时预先埋设的螺栓。
螺栓群:由两个或两个以上螺栓组成用于连接固定同一柱(梁)构件的预埋螺栓的总称。
锚筋:与预埋件焊接连接用于锚固预埋钢板的钢筋。
4、材料要求4.1预埋件及预埋螺栓材料的品种、规格必须符合设计要求,并有产品质量证明书。
当设计有复验要求时,应按规定进行复验并在合格后方可使用。
4.2当由于采购等原因不能满足设计要求需要代换时,应征得设计工程师的认可并办理相应的设计变更文件。
4.3预埋钢板的平整度及预埋螺杆的顺直度影响使用时应进行校平和矫直处理,并在运输时进行必要的保护,预埋螺杆的丝扣部位应采用塑料套管加以保护,防止丝扣破坏。
5、施工准备5.1施工前应根据工程特点编制详细的操作工艺标准,对操作工人进行统一交底。
5.2电焊工、测量员等工种应经考试合格并取得上岗资格证。
5.3预埋件(预埋螺栓)进场时应附带质量证明文件和产品合格证,进场后应组织相关人员进行检查验收。
5.4安装前与施工技术人员办理测量控制线交接手续,复核给定的测量控制线,根据该控制线引测预埋件(预埋螺栓)的平面及高程控制线。
5.5根据工艺要求加工辅助用支架,准备辅助用料,并存放到指定位置,由专人妥善保管。
钢结构预埋件施工方案钢结构预埋件施工方案是非常关键的,制定的时候就要详细了解专业知识以及实际情况,每个细节都非常关键。
下面就钢结构预埋件施工方案和大家详细说明一下。
预埋件施工方案概述预埋件包括钢骨柱底埋件、装饰柱埋件、椭球支座埋件、抗风柱埋件,埋件数量、种类众多。
但从总体形式来分,主要分为两类:一为锚栓式埋件,二为锚筋式埋件。
锚栓式埋件主要由锚栓和支承板组成,如钢骨劲性柱底埋件。
锚筋式埋件主要由锚筋和支承板组成,如装饰柱埋件。
施工总体程序为确保工程总体施工进度,钢结构预埋件的埋设工作紧随土建的钢筋绑扎工作进行,既要确保预埋件的埋设不受土建钢筋绑扎的影响,又要保证不延误土建砼浇注的时间。
施工工艺1、锚栓式埋件施工工艺预埋件的测量放线和定位由于本工程中钢结构的施工控制轴线为圆线、放射线及纵横轴线组成,因此在离开轴线的其他定位点,采用了相对于圆线、放射线及纵横轴线的相对尺寸给予确定平面位置。
在各埋件平面布置图上,都给出了预埋件中心点或者与预埋件相关的控制点的尺寸,在预埋件测量放线过程中,利用已经测量完成的控制网测量成果,对施工图中明确标明的坐标点进行放点。
然后根据施工图上表示的预埋件同控制点的相对关系,设置预埋件的位置。
对于劲性柱底埋件,埋件定位划线工作应在钢筋绑扎校正完之后进行。
具体操作时,首先对整个科技馆测量控制网进行复测,并在现场监理工程师确认测量成果后开始布设钢结构工程的二级测量控制网,测量控制网的布点可以与混凝土测量的二级控制网相统一。
对于钢骨柱底埋件,首先根据钢骨柱底埋件平面布置图进行钢骨柱底埋件中心点的测量定位,并将测量点的位置在现场标示出来。
然后根据测量点和劲性柱定位轴线方向,在混凝土保护层表面,采用油漆点明显标识确定每个锚栓垂直落点位置,并确保同一根劲性柱下的四个锚栓的连线交叉点与各根劲性柱的中心相重叠。
锚栓就位锚栓就位应在钢筋绑扎完成后进行。
施工时主要根据混凝土保护层上设置的定位点和划线布置锚栓,由于每个埋件需要布置四只锚栓,因此预埋时可制作钢板套模,以确保四只锚栓间的相对位置的准确性,待锚栓位置符合要求后应用钢筋将其固定。
钢结构预埋件施工方案钢结构预埋件施工方案一、工程概况本工程采用预埋螺栓连接钢柱与基础,预埋螺栓形状为“I”形,采用圆钢挫丝加工制作而成,规格为M24*1000,数量为48套。
牛腿预埋件形状为采用螺纹钢与钢板塞孔焊制作而成。
预埋螺栓的埋设方式有直埋法和套管法两种,本工程采用直埋法。
目前钢结构工程施工中使用的方法基本上是采用直埋法。
二、施工方法1.预埋螺栓施工方法:先在基础上画线定位,通过固定架控制同一个混凝土柱的预埋螺栓之间的距离,调整固定架的位置,再在混凝土柱模板全部固定好后,浇捣混凝土之前埋入预埋螺栓,与钢筋连成一体,再浇筑混凝土一次固定,预埋完成。
2.牛腿预埋件施工方法:先在牛腿模板上画线定位,通过调整固定架的位置,固定架控制预埋件顶板的标高与水平度,在混凝土柱模板全部固定好后,再浇筑混凝土一次固定,预埋完成。
三、准备工作1.图纸的熟悉:施工人员应仔细阅读施工图中的预埋螺栓的布置图和基础的详图,了解每一个柱顶的螺栓布置、规格及相应的固定架尺寸,同时对如何测量放线必须有一定的计划。
2.材料准备:进场前对预埋螺栓的原材料质量及外观质量进行检查,准备部分φ6~φ10的钢筋及φ3.2E40XX型焊条,以备螺栓与钢筋固定使用。
3.工具准备:在预埋螺栓施工过程中使用的工具主要有测量工具(经纬仪、水准仪、钢卷尺、水平尺、线锤)等。
改写后的文章:本工程采用预埋螺栓连接钢柱与基础,预埋螺栓形状为“I”形,采用圆钢挫丝加工制作而成,规格为M24*1000,数量为48套。
牛腿预埋件形状为采用螺纹钢与钢板塞孔焊制作而成。
预埋螺栓的埋设方式有直埋法和套管法两种,本工程采用直埋法。
目前钢结构工程施工中使用的方法基本上是采用直埋法。
预埋螺栓施工方法为先在基础上画线定位,通过固定架控制同一个混凝土柱的预埋螺栓之间的距离,调整固定架的位置,再在混凝土柱模板全部固定好后,浇捣混凝土之前埋入预埋螺栓,与钢筋连成一体,再浇筑混凝土一次固定,预埋完成。

郑州国际会展中心(展览部分)室外吊顶工程吊篮施工安全方案浙江精工钢结构有限公司郑州会展中心工程项目部2005年6月9日一、工程概况郑州国际会展中心(展览部分)屋盖主结构为空间桁架结构,屋面系统采用国际最先进的专业屋面系统之一的BEMO系统,并采用专业虹吸式排水;屋面四周铝单板封檐包边。
建筑物总体标高71.783m,屋面最高处标高40.5m,檐口处标高32.5m,室外吊顶平均标高约33m。
整体建筑基调偏黑,使展览中心显得庄重、大方。
本工程室外吊顶板面积达18100㎡,分别在建筑物的东西两侧,两侧宽度分别为26米,两侧吊顶均呈圆弧状,在主结构下弦施工,无可依托的结构。
吊顶面板采用0.6㎜厚彩钢板,为配合建筑物的整体效果,板面颜色为黑灰色,板型选用暗扣式LC25-250微波纹板,安装完成后连接用自攻螺丝隐藏在暗扣内。
室外吊顶的维护结构采用H型镀锌主檩条和C型镀锌次檩条,檩条利用檩托板和主结构焊接,檩条和檩托间的连接采用M12普通螺拴,檩条安装完成后用自攻螺丝将吊顶板固定在次檩条下方。
二、滑动吊篮施工在本工程屋面施工中室外吊顶板,因其作业高度高,作业方向是从下向上,其就位安装是施工中的重点和难点:从安全、速度、成本等角度多方位考虑比较,方案考虑在次檩条上挂可滑移施工吊篮作为屋面底板可滑动作业平台。
本着在确保安全的前提下,尽量减轻施工吊篮自重,考虑用26×2.2钢管材料,制作20个1m×1m的标准吊篮,根据计算和实测,单个吊篮自重21㎏,施工荷载约85㎏。
根据计算机现场实验,在使用吊篮施工时,檩条将发生弹性变形,施工荷载消除后,檩条将自动回复,其最终变形在1㎜以内,符合相关要求。
主桁架吊顶次檩条滑动吊篮滑动吊篮作业示意图吊篮立面图吊篮底板图三、成品保护因展览中心观景走廊屋面及部分室外装饰工程已基本施工完毕,因此,吊顶施工过程中对工程成品的保护,及防火、防高空坠落,是施工能否顺利进行的重要方面,本方案考虑在两侧室外吊顶作业面下方各设置300㎡的安全防护隔离区,用岩棉对施工作业区下方区域进行覆盖保护,并跟随作业区的移动而移动。

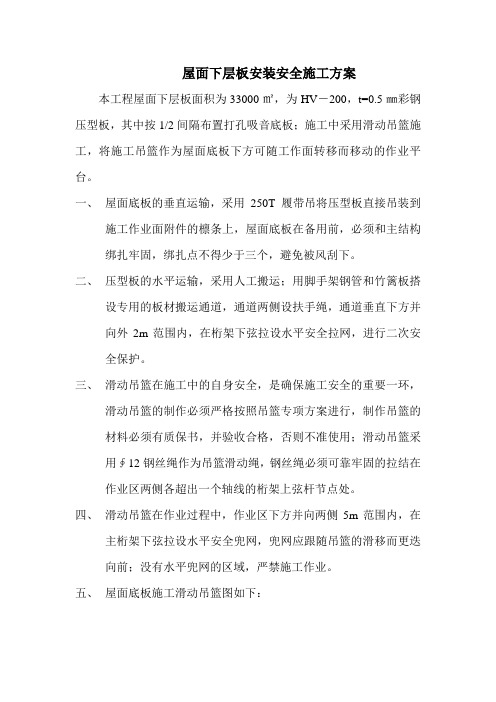

屋面下层板安装安全施工方案
本工程屋面下层板面积为33000㎡,为HV-200,t=0.5㎜彩钢压型板,其中按1/2间隔布置打孔吸音底板;施工中采用滑动吊篮施工,将施工吊篮作为屋面底板下方可随工作面转移而移动的作业平台。
一、屋面底板的垂直运输,采用250T履带吊将压型板直接吊装到
施工作业面附件的檩条上,屋面底板在备用前,必须和主结构绑扎牢固,绑扎点不得少于三个,避免被风刮下。
二、压型板的水平运输,采用人工搬运;用脚手架钢管和竹篱板搭
设专用的板材搬运通道,通道两侧设扶手绳,通道垂直下方并向外2m范围内,在桁架下弦拉设水平安全拉网,进行二次安全保护。
三、滑动吊篮在施工中的自身安全,是确保施工安全的重要一环,
滑动吊篮的制作必须严格按照吊篮专项方案进行,制作吊篮的材料必须有质保书,并验收合格,否则不准使用;滑动吊篮采用∮12钢丝绳作为吊篮滑动绳,钢丝绳必须可靠牢固的拉结在作业区两侧各超出一个轴线的桁架上弦杆节点处。
四、滑动吊篮在作业过程中,作业区下方并向两侧5m范围内,在
主桁架下弦拉设水平安全兜网,兜网应跟随吊篮的滑移而更迭向前;没有水平兜网的区域,严禁施工作业。
五、屋面底板施工滑动吊篮图如下:。
预埋钢板施工方案(完整)一、编制依据1、设计院指定《预埋件图集》;2、《混凝土结构后锚固技术规程》3、《混凝土后锚固件抗拔和抗剪性能检测技术规程》4、《玻璃幕墙工程技术规范》中华人民共和国行业标准JGJ102-965、河南人民置业有限公司网络传媒大厦外装饰工程预埋件施工图6、《玻璃幕墙工程质量检验标准》中华人民共和国行业标JGJ/T139-20017、依据工地的实际情况8、国家其它相应规范9、公司质量管理规定二、工程概况河南人民置业网络传媒大厦工程位于郑东新区站西一街与心怡路交接处,占地面积 5500 平方米,建筑面积为平方米。
外墙全部采用玻璃幕墙,郑州大鹏装饰设计工程有限公司设计,珠海兴业绿色建筑材料有限公司施工。
为保证外墙主体安全性,结构埋板以先期预埋为主。
具体位置如下:编号 YM6 YM1 YM7 YM1 YM1 YM2 YM3 YM1 YM2 YM1 YM8 YM3 YM4 YM5楼层 1层 1层 2层 2层 3层 3层 3层 4层 4层 5~29层 5层 2层、3层位置坡道埋板柱子干挂雨棚部位梁外侧梁外侧点式幕墙雨棚拉杆梁外侧点式幕墙梁外侧梁顶部柱侧分区 M~K轴交1轴 G~F轴交1轴裙房西立面主楼裙杰楼主楼裙楼主楼裙房西立面主楼裙楼主楼主楼裙楼采光顶雨棚支座、拉杆预埋幕墙埋件点支幕墙尺寸200x250x8 400x500x20 200x250x8 200x250x8 200x300x8 300x500x20 200x200x8 200x300x8 200x200x8 400*500*20 300*500*20 200*250*8 200*300*8 备注φ12锚钩长度180 φ20锚钩长度300 φ12锚钩长度180 φ12锚钩长度180 φ12锚钩长度250 φ20锚钩长度300 φ12锚钩长度180 φ12锚钩长度250 φ12锚钩长度180 φ20锚钩长度300 φ22锚钩长度330 φ12锚钩长度120带弯钩φ12锚钩长度250三、施工准备1、技术准备预埋件施工图应专业公司设计,并经业主方认可后才能按照图纸施工,预埋件设计应依据建筑图对幕墙立面造型的要求及相关幕墙规范进行设计,满足幕墙的施工要求。
某国际博览城项目钢结构安装安全专项方案国际博览城项目是一项大型的建设性计划,旨在建设实现大型展览、文艺演出、科学技术交流、商务洽谈等各种类型的展览与会议的国际化、现代化和专业化。
随着国际博览城项目的推进,钢结构安装方案成为关注的焦点。
本文将就某国际博览城项目钢结构安装安全专项方案进行探讨。
一、背景在某国际博览城项目中,钢结构安装是重要的一部分工程。
因其需要在高空进行,且受风、受重等多种因素的影响,其安全性需要得到充分的保障。
针对钢结构安装环节的问题,需要制定专项方案,加强对工人的培训、加强现场管理等措施,从而确保安装的质量和安全。
二、安全专项方案制定1.钢结构安装前的检查在进行钢结构安装前,需要对安装现场进行检查。
主要检查如下:(1)松动物品和工具,包括螺丝、螺钉、钢管、钢板、锤子、梯子等,全部收好;(2)现场不允许有任何烟火,防止火灾事故的发生;(3)检查所有的起重机、吊篮、吊架等起重设备是否符合国家、行业的标准,以确保起重设备的安全性。
2.工人的培训和考试在进行安装之前,应对工人进行专门的培训和考试,以确保其掌握了相关安全知识。
同时,还需对工人的操作技能进行考核,确保工人具备符合要求的操作能力。
3.安装现场的设置为保障安装期间的安全性,需要在安装现场设置标志并建立安装区域,设置警戒线,所有人员必须穿着安全防护制服进入安装区域,以确保人员的安全。
4. 计算载荷和检查安装方案在安装期间,需要对钢结构的工作载荷进行计算,并按照负重要求,制定相应的安装方案,安装方案需要经过专门负责人的审核后方可进行执行。
5.安装现场的管理在安装现场,需要对施工人员进行严格的管理和监督,每个工人需要遵守相关安全规定,同时配备专项安全管理人员,保证钢结构安装顺利进行。
三、结论在某国际博览城项目的安全专项方案中,钢结构安装的安全性是至关重要的,方案的设计方案需要遵循科学化和实用性原则。
对于工人的安全培训和考试,监管与管理,计算载荷和检查安装方案以及安装现场的设置,是确保钢结构安装的质量和安全的重要方面。
郑州国际会展中心(展览部分)金属屋面工程施工组织设计审批审核编制2004年12月目录第一章编制依据 4 第二章工程概况 5 第一节基本情况 5 第二节工程难点及特点 6 第三章施工部署7 第一节组织思路7 第二节劳动力投入计划11 第三节施工机具投入计划13 第四节施工用电、用水量计划14 第五节施工平面布置计划15 第四章施工方案17 第一节施工段的划分17 第二节施工准备17 第三节专项技术方案23 第四节檩条的安装25 第五节屋面板安装工艺26 第六节天沟的安装31 第七节泛水及收边32 第八节屋面工程安装质量要求33 第五章施工进度计划及保证措施34 第一节施工进度计划34第二节工期保证措施35 第六章质量控制方案38 第一节质量体系组织管理38 第二节项目质保体系39 第三节施工阶段各工序的质量技术保证措施43 第四节工程质量检查验收记录一览表45 第七章安全生产及文明施工46第一节安全生产管理体系46 第二节施工安全要点46 第三节特别安全施工注意事项52 第四节文明施工管理54 第八章季节性施工措施54 第一节雨季施工防护措施54 第二节冬季施工62附图1 施工进度计划第一章编制依据本施工组织设计主要针对于郑州国际会展中心(展览部分)金属屋面工程系统制作安装而编制,在整个工程的施工过程中,必须严格按照国家、河南省及地方有关规范标准组织施工。
本施工组织设计在编制的过程中主要采用的依据和规范有:1、郑州国际会展中心钢结构招标文件及相关的标书补充、设计文件、图纸资料。
2、《建筑工程施工质量验收安装统一标准》(GB50300-2001)3、《钢结构工程施工质量验收规范》(GB50205-2001);4、《冷弯薄壁型钢结构技术规程》(GB50018-2002)5、《建筑钢结构焊接技术规程》(JGJ81-2001)6、《建筑防腐蚀工程施工及验收规程》(GB50212-91);7、《压型金属板设计与施工规范》(YBJ216-88)8、《屋面和墙面的设计安装》(AS1562-1992)9、《屋面工程技术规范》(GB50207-94)10、《镀锌钢板(带)层重量测定方法》(GB/T13448)11、《工程测量规范》(GB50026—93);12、《建设工程项目管理规范》(GB/T50326—2001);13、《建筑施工安全检查标准》(JGJ59—99);14、《建筑钢结构焊接规程》(JGJ81-91)15、《建筑机械使用安全技术规程》(JGJ33—2001);16、《建筑施工高处作业安全技术规范》(JGJ80—91);17、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001);18、对施工现场的踏勘情况;19、本公司对相似结构类型工程的施工经验、技术力量和机械化施工能力;20、公司的质量手册、程序文件、企业标准、作业指导书等相关文件;21、其它相关规程和技术标准;第二章工程概况第一节基本情况1、工程名称:郑州国际会展中心(展览部分)屋面钢结构工程2、工程地点:河南省郑州市郑东新区3、建设单位:郑州国际会展中心工程建设项目部4、设计单位:黑川纪章建筑·都市设计事务所机械工业第六设计研究院5、总包单位:中国建筑第八工程局郑州会展总包项目部6、施工单位:浙江精工钢结构有限公司7、监理单位:上海建科监理公司河南卓越监理公司8、工程概况:郑州国际会展中心(展览部分)工程,位于郑州市郑东新区中心商务区(CBD)中央公园,屋面面积55000余平方米,主结构采用空间桁架结构,屋面系统采用国际最先进的专业屋面系统之一的BEMO 系统,屋面上层板采用具有较好抗腐蚀、抗老化的性能,由德国RHEINZENK生产,黑灰色0.9㎜厚钛锌合金板,面积达53468㎡。
XX 国际会展中心展厅H2钢结构工程施工组织设计单位:浙江XX有限公司编制:审核:批准:日期:二〇〇九年三月目录1、工程概况 (4)1.1、编制依据 (4)1.2、总体概况 (4)1.3、钢结构概况 (6)2、钢结构加工制作 (8)2.1、相贯面构件加工 (8)2.2、涂装施工 (13)3、钢结构安装总体部署 (18)3.1、安装重难点分析 (18)3.2、钢结构安装分区 (20)3.3、钢结构安装总体流程 (22)4、钢结构安装技术措施 (26)4.1、横向主桁架的安装 (26)4.2、纵向主桁架的安装 (28)4.3、钢结构整体提升方案 (28)4.4、幕墙骨架的安装 (29)4.5、关于楼面加固问题 (30)4.6、桁架组装、条形脚手架搭设及胎架设置 (30)4.7、主桁架高空散装(横向主桁架) (32)4.8、主桁架地面拼装(纵向主桁架) (32)4.9、次桁架、边桁架的吊装 (35)5、钢结构现场焊接 (39)5.1、焊前准备 (39)5.2、焊接施工 (41)5.3、焊接质量控制 (43)5.4、焊接过程中的安全措施 (44)6、质量保证措施 (45)6.1、质量保证总体措施 (45)6.2、现场施工质量控制措施 (46)6.3、重点施工工艺的质量控制措施 (50)6.4、结构焊接施工顺序 (51)6.5、防腐质量控制与检验 (51)6.6、质量管理组织架构图 (53)7、安全、文明保证措施 (53)7.1、安全生产责任制 (53)7.2、安全管理制度 (53)7.3、安全教育 (53)7.4、安全技术措施 (54)7.5、文明施工措施 (56)8、施工部署........................................ 错误!未定义书签。
8.1、项目组织机构................................ 错误!未定义书签。
8.2、劳动力资源 (58)8、3施工进度计划 (58)9、施工工机具计划 (60)9.1、大型吊装、运输设备 (60)9.2、吊具、拼装、支撑材料 (60)9.3、焊接设备 (60)9.4、测量设备 (61)10、施工平面布置 (62)1、工程概况1.1、编制依据1、本工程设计图纸;2、现场及周围环境条件;3、土建提供的塔吊布置及型号;4、在编制中主要依据了以下的技术规范和标准,但不限于此:1)、建筑工程施工质量验收统一标准 GB50300-2001 2)、钢结构工程施工质量验收规范 GB50205-2001 3)、设计规范 GB50017-2001 4)、结构荷载规范 GB50009-2001 5)、钢结构焊接技术规程 JGJ81-2002 6)、钢结构高强度螺栓连接的设计、施工及验收规程 JGJ 82-91 7)、涂装前钢材表面锈蚀等级和除锈级别 GB8923-1988 8)、钢结构超声波探伤及质量分级法 JG/T203-2007 9)、建筑施工高处作业安全技术规范 JGJ80-91 10)、工程测量规范 GB50026-93 注:本工程遵循的主要技术规范一切以国家最新出版的技术规范和标准为依据。
郑州某会展中心(展览部分)屋面钢结构工程
主体钢结构埋件施工细则
浙江**钢结构有限公司
郑州某会展项目部
2004年5月23日
郑州某会展中心(展览部分)屋面钢结构工程
钢结构埋件施工细则
审定:
复核:
编制:
浙江某钢结构有限公司
郑州会展项目部
2004年6月1日
钢结构埋件施工细则
1工程概况
郑州某会展中心展览部分屋面钢结构工程中埋件数量总共为55个,总重量为509T,M1为22个,单重0.337T,总重7.407T; M2为(铸钢件2中的1#、2#、3#共计14.5T)11个,单重14.5T,总重159.5T; M3为22个,单重15.57T。
其中M1为工厂制作,M2、M3为铸钢件,埋件平面布置图如下:
2主要施工机械选用
3东侧预埋件吊装
东侧最大作业半径20米,根据构件的起重要求采用一台250吨级的履带吊进入柱网内进行吊装。
履带吊型号为SCX2500,详细工况选择如下:
履带长9.045米,宽7.52米。
主臂82.3米,尾部配重86.3吨,车体配重20吨,尾部回转半径6米,使用35吨吊钩(自重0.9吨):
SCX2500吨履带吊选用67.05米主臂,标准起重性能如下表:
从上表可以看出,以上吊车选型完全可以满足东侧M1、M2、M3的吊装。
4西侧预埋件吊装
西侧最大作业半径52.5米, 根据构件的起重要求选用LR5000吨履带吊进行吊装,LR5000吨履带吊选用49米主臂,63米辅臂,标准起重性能如下表:
从上表可以看出,以上吊车选型完全可以满足西侧M1、M2、M3的吊装。
5地面处理
对原地面进行机械夯实,并用压路机(振动力大于30t)往返多次压实,然后使用硬质毛石或石渣分层回填。
每层300mm,并用机械夯实。
在地表面上的一层可使用砂石混合材料进行回填,并用压路机(振动力大于30t)往返多次压实。
对于500T吊车,地基处理如下图:
对于250T吊车,地基处理如下图:
对回填的地表面层上,经压路机碾压后,如在局部地面上出现橡皮土层时。
必需进行局部开挖,并用硬质毛石或石渣进行分层回填和夯实。
在地基处理或者道路路面回填处理时,其砂石级配的标准按以下配比:
a 砂子:2.6m3;石子:11.4m3;压实为:10m3级配。
含水率:80%~90%。
b 砂子可用石粉或中、粗、细砂,主要起到填空密实作
用。
c 石子粒度:2~7cm。
d 干容重:1.55~1.60g/cm3。
6预埋件吊装准备
构件吊装前须进行验收和预检。
进场构件由施工方提供一套完整的资料报监理验收合格通过,同时经现场对构件质量检验合格后,方可吊装。
7测量与校正
7.1、为保证预埋件安装精度,同时又简化测量方法,在混凝土结
构顶面直接布设钢结构安装用测量控制网,并结合总承包单位所提供的各柱之间轴线数据和水平标高,进一步放样出所有必需的施工测量控制点,作为钢结构施工控制和校核的依据。
7.2、对铸钢件预埋所有的放样资料及校核计算资料,应经计算和
复算无误后,方可预埋。
预埋件标高控制精度±2mm,轴线位
移精度控制±3mm。
8预埋件验收
总承包与钢结构安装单位进行预埋件控制点的交接,并提供施工记录及相关资料,安装单位派专业人员进行验收,检查预埋件的轴线、标高和水平度偏差,验收合格后进入吊装工序。
9预埋件吊装
9.1、混凝土施工到22米标高停止钢骨外侧混凝土施工,钢骨内
侧施工到26.8米位置停止施工,留出铸钢件安装工作面
9.2、施工平台的搭设
平台架A-A
搭扣
在每个埋件下的劲性柱上焊设如上施工平台以便于操作。
9.3、铸钢件起吊前严格复核其自身重量,并根据制作厂家提交的构件清单及时通知安装班组对起吊设备的性能进行复核,方可吊装。
9.4、履带吊车行走线路由东线和西线两部分组成,根据总承包的实际进度状况由19轴向41轴及18轴至1轴逐步对预埋件进行吊装。
9.5、安装前对预埋件进行自检,并做好样冲标记和油漆标记。
9.6、在柱子劲性钢骨上焊接安放千斤顶的牛腿,见M2安装图9.7、由于M2预埋件本身有三个H700的牛腿,因此吊装时将钢丝绳捆绑着三个牛腿进行起吊,起吊安装过程中当离地300㎜时,吊机停止起吊,检查构件有否松动、脱滑情况,确定无误后再起吊。
9.8、M2吊装到位后吊车不能松钩,利用3只32T千斤顶对M2进行角度调节,见下图:
角度调整到位后,将M2件与钢骨柱中□900*2000*36进行定位焊,焊接前清除坡口两侧氧化皮及油污,清除范围为两侧各50mm的位置,焊接使用的焊条要进行烘烤,烘烤要求如下:
定位焊长度100mm,间距100mm,焊脚尺寸6mm,定位焊完后,吊车松钩,继续进行焊接直至焊接完成,为减少焊接变形,焊接顺序如下:
从中间往两边对称焊接
钢骨柱
“1”、“2”、“3”、“4”4个位置8个焊工同时从中间往两边对称焊接直至焊接结束。
利用2台经纬仪跟踪,并随时调节。
9.9、焊接完成后,对埋件与劲性钢骨之间的对接焊缝按GB11345-89进行100%UT探伤,验收合格后,对预埋件的轴线、标高验收并移交给总承包,总包单位在焊接连系梁时,应注意焊接的变形,结束后,再进行复核。
9.10、其余埋件吊装方法与M2预埋件相同。
预埋板
M1安装图
M3安装图
10安全、文明施工措施
10.1、要在职工中树立安全生产第一的思想,认识到安全生产文
明施工的重要性,作到每天班前教育、班前检查、班后总结,所有施工人员,必须严格遵守现场条令。
10.2、所有施工人员要按方案作业要求严格培训,施工前所有施
工人员要对施工方案及工艺进行了解,熟悉操作过程和具体步骤,合格后方可上岗,进入现场要遵守“现场六大纪律”。
10.3、在施工区域拉好红白带,专人看管,严禁非施工人员进入。
吊装时,施工人员不得在起重构件、起重臂下或受力索具附近停留。
10.4、在施工过程中,施工人员必须按施工方案的作业要求进行施工。
如有特殊情况进行调整,则必须通过一定的程序以保证整个施工过程安全。
10.5、高空作业人员经医生检查合格,才能进行高空作业。
高空作业人员必须带好安全带,安全带应高挂低用。
10.6、禁止在风速五级以上进行提升工作。
10.7、通讯工具专人保管,确保信号畅通。
非电器人员不得私自动电,现场要配备标准配电盘,现场用电要设专职电工。
