英吉沙县艾古斯乡先米力防渗渠工程施工组织设计
- 格式:doc
- 大小:138.00 KB
- 文档页数:35
防渗渠施工组织设计一、项目概况防渗渠项目位于市区,总工程量为XXXXX平方米。
项目的主要目标是防止土壤和地下水之间的渗漏,并保护周边的环境。
项目需完成整体工程的设计、施工和验收,并达到相关标准和规范要求。
本项目施工周期为XXX个月。
二、施工组织架构3.施工队长:负责具体施工工作的安排和指导,监督施工进度和质量,确保施工任务按时完成。
4.监理人员:从事对施工过程中的各个环节进行监督和检查,确保施工质量和安全。
三、施工方案1.前期准备:包括清理施工区域、测量勘探、地面平整等工作。
2.地基处理:采用XX方法进行地基处理,确保地基的稳定和承载能力。
3.渠道开挖:按照设计要求进行渠道的开挖,包括挖土、运输和堆放。
4.渗透垫层施工:采用XX材料进行渗透垫层的施工,确保渗透性能和耐久性。
5.防渗层施工:采用XX材料进行防渗层的施工,确保防渗层的密实和稳定。
6.渠道回填:将挖掘的土方进行回填,确保渠道的整体稳定性和平整度。
7.渠道养护:对施工完成的渠道进行养护和维护,确保施工质量的稳定和持久。
四、施工进度计划根据项目的工期和施工内容,制定详细的施工进度计划,包括前期准备、地基处理、渠道开挖、渗透垫层施工、防渗层施工、渠道回填和渠道养护等各个阶段的工作时间和进度要求。
并根据实际施工情况,及时进行调整和优化。
五、质量控制措施1.对施工材料进行严格把关,并保持合格供货。
2.择优选拔具有相应技术资质和经验的施工队伍。
3.进行施工前的验收,并对施工过程进行全程监控和跟踪。
4.建立完善的质量检测体系,对关键节点和关键工序进行抽检。
5.进行质量隐患的整改和处理,确保施工质量符合相关标准和规范。
六、安全措施1.制定安全操作规程和施工安全管理制度,确保施工过程中人员的安全。
2.提供必要的个人防护装备,并进行安全教育和培训。
3.安全巡查和检查,确保施工工地的安全环境和设施。
4.建立应急预案和应急救援机制,确保在意外情况下能及时处理和处置。
新疆塔里木河流域近期综合治理叶尔羌河流域xx县xx干渠改建工程(xxx段)合同编号:xxxxxxxxxxxxx工程公司法人代表:xxxx年x月x日目录一、投报价标书二、授权委托书三、已标价的工程量清单1.投标报价汇总表2.工程量清单四、投标辅助资料1.单价分析表2.总价承包项目分解表3.分组工程报价组成表4.计日工表5.拟投入本合同工作的施工队伍简要情况表6.拟投入本合同工作的主要人员表7.拟投入本合同工作的主要施工设备表8.劳动力计划表9.资金流估算表10.主要的材料和水、电需用量计划表11.施工技术文件及其他投标资料表五、资格审查资料1.投标人基本情况表2.近期完成的类似工程情况表3.正在施工的和新承接的工程情况表4.财务状况表①最近三个年度的财务会计报表中的资产负债和损益复印件(附审计报告)②为实施本合同拟投入的流动资金金额及其来源(附银行存款证明材料)六、企业荣誉、履约信誉证明材料1.营业执照2.资质证书3.登记备案核准证4.安全资格证5.质量管理体系认证证书6.资信等级证书7.近年来企业获奖证书及施工工程图片拟投入本合同工作的主要施工设备表投标人:(盖单位章)法定代表人(或委托代理人):(签名)2003年8月11日拟投入本合同工作的主要试验、检测设备表投标人:(盖单位章)法定代表人(或委托代理人):(签名)2003年8月11日劳动力计划表投标人:(盖单位章)法定代表人(或委托代理人):(签名)2003年8月11日施工技术文件及其它投标资料表投标人:(盖单位章)法定代表人(或委托代理人):(签名)2003年8月11日叶尔羌河流域xx县xx干渠改建工程(5+000—11+460段)施工组织设计1、工程概况xx干渠是xx乡主干渠之一,全长11.46km,设计流量:16m3/s,控制灌溉面积22.61万亩。
本次招标范围:至黑孜阿瓦提渠渠首0+000开始至xx乡一、二管理区分水闸止。
本工程为Ⅳ等小(1)型工程,主要建筑级别Ⅳ级,次要建筑物Ⅳ级,临时建筑物为Ⅴ级。
防渗渠修建工程方案模板一、项目背景防渗渠是指为了防止水体泄漏或渗漏而修建的一种工程。
在农田灌溉、工业废水处理、城市供水等领域中,防渗渠被广泛应用。
本工程方案将重点介绍在农田灌溉领域中的防渗渠修建工程方案。
二、工程目标1. 提高灌溉水资源利用率,减少水资源浪费;2. 防止灌溉水体渗漏和泄漏,保证农田灌溉效果;3. 降低农田灌溉渗漏造成的环境污染;4. 降低维护成本,延长设施使用寿命。
三、工程内容1. 确定防渗渠布置方案:在农田灌溉系统中,对渠道进行布置规划,确定防渗渠的布置位置和数量;2. 选用防渗渠材料:根据工程要求和环境条件,选择适合的防渗渠材料,包括混凝土渠道、聚乙烯渠道等;3. 进行土地整理:对防渗渠布置区域进行土地整理,确保渠道平整、坚固;4. 施工防渗渠:进行防渗渠的施工,包括挖掘渠道基础、安放渠道材料、进行渠道的粘接和接头处理等;5. 进行防渗渠测试:完成渠道施工后,进行防渗渠的测试,确保渠道的防渗效果符合要求。
四、技术要求1. 渠道布置方案应符合农田灌溉规划,确保灌溉水源充足,渠道布置合理;2. 选用的防渗渠材料应符合国家标准,具有耐腐蚀、耐高温、耐压等特点;3. 渠道施工应符合相关工程标准,保证施工质量和工程持久性;4. 渠道测试应使用专业设备,进行全面的防渗渠测试,确保渠道的防渗效果符合要求。
五、施工流程1. 渠道布置方案确定:在研究农田灌溉系统的基础上,确定防渗渠的布置位置和数量;2. 防渗渠材料选用:根据工程要求和环境条件,选择适合的防渗渠材料;3. 土地整理:对防渗渠布置区域进行土地整理,确保渠道平整、坚固;4. 渠道施工:进行防渗渠的施工,包括挖掘渠道基础、安放渠道材料、进行渠道的粘接和接头处理等;5. 渠道测试:完成渠道施工后,进行防渗渠的测试,确保渠道的防渗效果符合要求。
六、安全措施1. 施工过程中,施工人员必须穿戴劳动防护用品,确保工作安全;2. 在施工现场设置警示标志,确保施工现场的安全;3. 施工过程中,加强对材料、设备和施工人员的管理,确保施工过程安全可靠;4. 严格执行施工现场安全规定,防止施工过程中发生安全事故。

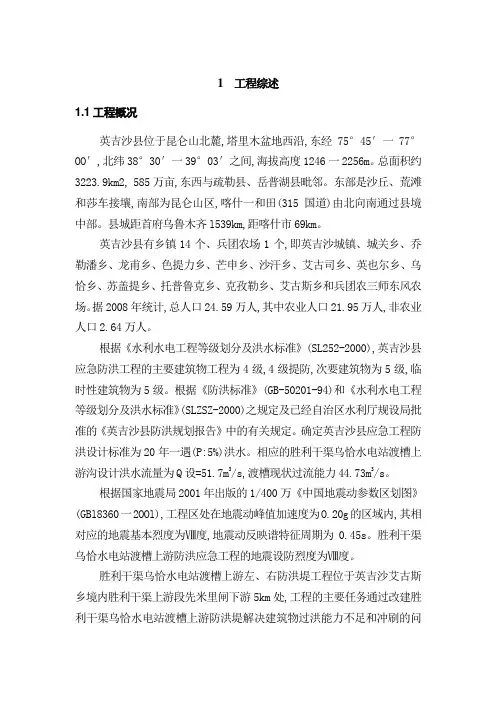

1 工程综述1.1工程概况英吉沙县位于昆仑山北麓,塔里木盆地西沿,东经75°45′一77°OO′,北纬38°30′一39°03′之间,海拔高度1246一2256m。
总面积约3223.9km2, 585万亩,东西与疏勒县、岳普湖县毗邻。
东部是沙丘、荒滩和莎车接壤,南部为昆仑山区,喀什一和田(315国道)由北向南通过县境中部。
县城距首府乌鲁木齐l539km,距喀什市69km。
英吉沙县有乡镇14个、兵团农场1个,即英吉沙城镇、城关乡、乔勒潘乡、龙甫乡、色提力乡、芒申乡、沙汗乡、艾古司乡、英也尔乡、乌恰乡、苏盖提乡、托普鲁克乡、克孜勒乡、艾古斯乡和兵团农三师东风农场。
据2008年统计,总人口24.59万人,其中农业人口21.95万人,非农业人口2.64万人。
根据《水利水电工程等级划分及洪水标准》(SL252-2000),英吉沙县应急防洪工程的主要建筑物工程为4级,4级提防,次要建筑物为5级,临时性建筑物为5级。
根据《防洪标准》(GB-50201-94)和《水利水电工程等级划分及洪水标准》(SLZSZ-2000)之规定及已经自治区水利厅规设局批准的《英吉沙县防洪规划报告》中的有关规定。
确定英吉沙县应急工程防洪设计标准为20年一遇(P:5%)洪水。
相应的胜利干渠乌恰水电站渡槽上游沟设计洪水流量为Q设=51.7m3/s,渡槽现状过流能力44.73m3/s。
根据国家地震局2001年出版的1/400万《中国地震动参数区划图》(GBl8360一2OOl),工程区处在地震动峰值加速度为O.20g的区域内,其相对应的地震基本烈度为Ⅷ度,地震动反映谱特征周期为0.45s。
胜利干渠乌恰水电站渡槽上游防洪应急工程的地震设防烈度为Ⅷ度。
胜利干渠乌恰水电站渡槽上游左、右防洪堤工程位于英吉沙艾古斯乡境内胜利干渠上游段先米里闸下游5km处,工程的主要任务通过改建胜利干渠乌恰水电站渡槽上游防洪堤解决建筑物过洪能力不足和冲刷的问题,解决建筑物安全过洪、防治胜利干渠被山前暴雨冲毁等问题。

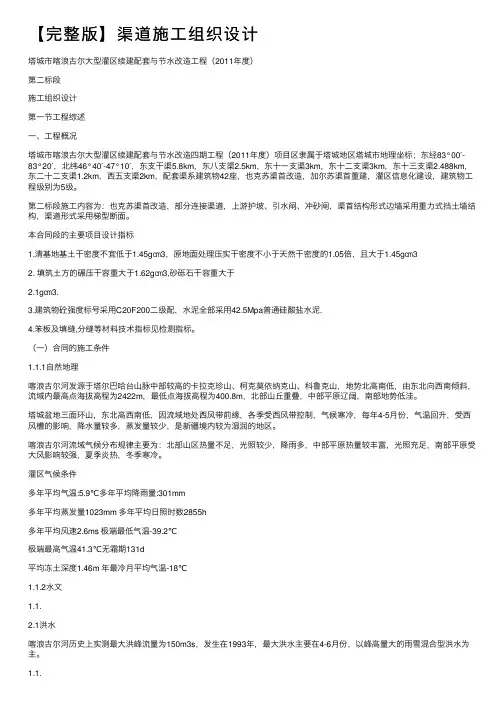

【完整版】渠道施⼯组织设计塔城市喀浪古尔⼤型灌区续建配套与节⽔改造⼯程(2011年度)第⼆标段施⼯组织设计第⼀节⼯程综述⼀、⼯程概况塔城市喀浪古尔⼤型灌区续建配套与节⽔改造四期⼯程(2011年度)项⽬区⾪属于塔城地区塔城市地理坐标;东经83°00′-83°20′,北纬46°40′-47°10′,东⽀⼲渠5.8km,东⼋⽀渠2.5km,东⼗⼀⽀渠3km,东⼗⼆⽀渠3km,东⼗三⽀渠2.488km,东⼆⼗⼆⽀渠1.2km,西五⽀渠2km,配套渠系建筑物42座,也克苏渠⾸改造,加尔苏渠⾸重建,灌区信息化建设,建筑物⼯程级别为5级。
第⼆标段施⼯内容为:也克苏渠⾸改造,部分连接渠道,上游护坡、引⽔闸、冲砂闸,渠⾸结构形式边墙采⽤重⼒式挡⼟墙结构,渠道形式采⽤梯型断⾯。
本合同段的主要项⽬设计指标1.清基地基⼟⼲密度不宜低于1.45g㎝3,原地⾯处理压实⼲密度不⼩于天然⼲密度的1.05倍,且⼤于1.45g㎝32. 填筑⼟⽅的碾压⼲容重⼤于1.62g㎝3,砂砾⽯⼲容重⼤于2.1g㎝3.3.建筑物砼强度标号采⽤C20F200⼆级配,⽔泥全部采⽤42.5Mpa普通硅酸盐⽔泥.4.笨板及填缝,分缝等材料技术指标见检测指标。
(⼀)合同的施⼯条件1.1.1⾃然地理喀浪古尔河发源于塔尔巴哈台⼭脉中部较⾼的卡拉克珍⼭、柯克莫依纳克⼭、科鲁克⼭,地势北⾼南低,由东北向西南倾斜,流域内最⾼点海拔⾼程为2422m,最低点海拔⾼程为400.8m,北部⼭丘重叠,中部平原辽阔,南部地势低洼。
塔城盆地三⾯环⼭,东北⾼西南低,因流域地处西风带前缘,各季受西风带控制,⽓候寒冷,每年4-5⽉份,⽓温回升,受西风槽的影响,降⽔量较多,蒸发量较少,是新疆境内较为湿润的地区。
喀浪古尔河流域⽓候分布规律主要为:北部⼭区热量不⾜,光照较少,降⾬多,中部平原热量较丰富,光照充⾜,南部平原受⼤风影响较强,夏季炎热,冬季寒冷。

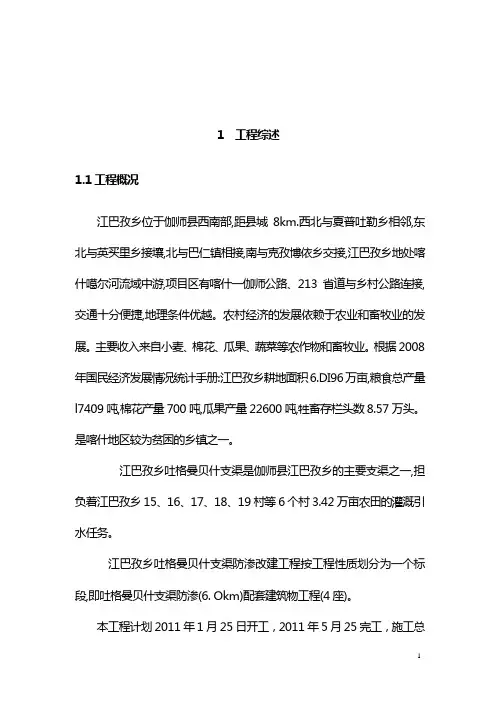

1 工程综述1.1工程概况江巴孜乡位于伽师县西南部,距县城8km.西北与夏普吐勒乡相邻,东北与英买里乡接壤,北与巴仁镇相接,南与克孜博依乡交接,江巴孜乡地处喀什噶尔河流域中游,项目区有喀什一伽师公路、213省道与乡村公路连接,交通十分便捷,地理条件优越。
农村经济的发展依赖于农业和畜牧业的发展。
主要收入来自小麦、棉花、瓜果、蔬菜等农作物和畜牧业。
根据2008年国民经济发展情况统计手册:江巴孜乡耕地面积6.DI96万亩,粮食总产量l7409吨,棉花产量700吨,瓜果产量22600吨,牲畜存栏头数8.57万头。
是喀什地区较为贫困的乡镇之一。
江巴孜乡吐格曼贝什支渠是伽师县江巴孜乡的主要支渠之一,担负着江巴孜乡15、16、17、18、19村等6个村3.42万亩农田的灌溉引水任务。
江巴孜乡吐格曼贝什支渠防渗改建工程按工程性质划分为一个标段,即吐格曼贝什支渠防渗(6. Okm)配套建筑物工程(4座)。
本工程计划2011年1月25日开工,2011年5月25完工,施工总工期为4个月。
1.2气象、水文和工程地质条件1.2.1水文克孜河是喀什噶尔河水系中第一大河,发源于吉尔吉斯坦境内海拔高度6048m的特拉普齐亚峰,河流全长778km,在我国境内长约500km。
在出山口喀什一级电站处进入平原灌区,逐级引水灌溉。
克孜河径流由高山带的冰川融雪补给,中低山带的季节性融雪及天山帕米尔高原间的降雨及泉水补给。
据克孜河干流卡拉贝利水文站多年实测径流资料统计,多年平均流量为65m3/s,年平均流量20.7×108m3;支流卡浪沟吕克河多年实测资料统计,多年平均流量3.23 m3/s,多年平均径流量1.03×108m3,得出克孜河出山口断面多年平均流量为21.73×108m3。
按照流域规划所制定的分水比例,伽师县在卡甫卡出山口断面所分得水量,在占50%保证率时为12.23×108m3,在75%保证率时为11.21×108m3,扣除沿途河道损失,实际进入伽师县境内的水量在50%保证率时为9.84×108m3,在75%保证率时为8.82×108m3。

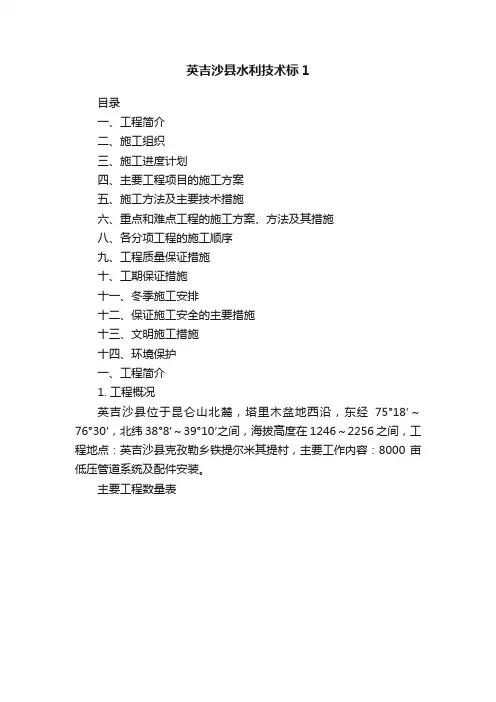

英吉沙县水利技术标1目录一、工程简介二、施工组织三、施工进度计划四、主要工程项目的施工方案五、施工方法及主要技术措施六、重点和难点工程的施工方案、方法及其措施八、各分项工程的施工顺序九、工程质量保证措施十、工期保证措施十一、冬季施工安排十二、保证施工安全的主要措施十三、文明施工措施十四、环境保护一、工程简介1. 工程概况英吉沙县位于昆仑山北麓,塔里木盆地西沿,东经75°18′~76°30′,北纬38°8′~39°10′之间,海拔高度在1246~2256之间,工程地点:英吉沙县克孜勒乡铁提尔米其提村,主要工作内容:8000亩低压管道系统及配件安装。
主要工程数量表2.水文、气象资料该工程在英吉沙县境内,故采用英吉沙县气象站资料,作为本工程的设计依据,其主要气象特征如下∶气温:多年平均气温11.8℃极端最高气温42.1℃极端最低气温-24.6℃降水:多年平均降水量69.4mm蒸发:多年平均蒸发量2178.3mm最大风速:23m/s冻土深度:最大冻土深度1.0m3.施工条件(1)交通条件:本合同段交通状况一般,施工进场可由现有公路进入,利用现有公路进行生活、生产物质的运输。
(2)水电条件:路线途经区域,水系发达,能满足工程及生活用水需要。
施工及生活用电, 现场附近业主架设有电力线可从此接至工地及生活区。
不足部分自备发电机予以补充。
(3)通讯条件本合同段内电讯网络覆盖一般,通讯信号条件一般。
二、施工组织安排我公司本着达到优良、争创样板工程为质量目标的思想进行施工总体规划及施工布置。
在施工总体安排上,以便于施工,减少干扰,有序组织、调度,优质保量地完成本工程施工为原则进行整体布置。
2.1施工准备1、施工组织机构的组成针对该合同段情况,组建了施工经验丰富,工作能力强并与整个施工履约相匹配的项目经理部。
项目经理及各中层管理人员由我公司有丰富的施工、管理经验且责任心强的人员担任,负责本工程的施工质量、安全、施工进度计划、施工形象及环境保护工作。
防渗渠施工组织设计方案防渗渠是在地下工程基础建设中用于控制地下水位、防止水渗漏进入建筑物内部的一种工程设施。
防渗渠施工组织设计方案是确保工程施工过程中安全、高效进行的重要文件。
下面将从施工前的准备工作、工程施工组织、工程质量控制等方面对防渗渠施工组织设计方案进行详细阐述。
一、施工前的准备工作1.明确施工目标与计划:根据设计要求和施工任务,确定施工目标和工期计划,明确施工进度和时间节点。
2.施工资料准备:收集与工程有关的图纸、技术要求、施工规范等资料,并进行归档和整理,以便施工人员查阅。
3.施工队伍组建:组建施工队伍,明确各个岗位的责任和职责,进行技术培训和安全教育,确保施工人员具备相应的技术能力和安全意识。
4.施工材料准备:根据设计要求和施工计划,准备好所需的施工材料,确保施工过程中材料的及时供应和质量合格。
二、工程施工组织1.施工现场布置:根据实际情况,合理布置施工现场,确保施工设备、施工材料的有序摆放,并设置相应的安全警示标志。
2.施工工艺选择:根据设计要求和实际施工条件,选择合适的施工方法和工艺。
如在土方开挖过程中,可以采用机械挖掘或人工挖掘的方式,根据地下土质情况确定施工方式。
3.施工作业程序:明确施工作业程序,确保施工过程的连续性和高效性。
例如,在渠道开挖过程中,要先进行标线、测量、定位等工作,然后开始开挖。
4.人员管理和安全保障:加强对施工人员的管理,确保施工现场的安全。
组织进行安全培训和应急演练,提高施工人员的安全意识和应急能力。
三、工程质量控制1.质量检查和验收:按照相关标准和规范,对施工过程中的关键节点进行质量检查,确保施工质量符合要求。
施工结束后,进行工程的验收,确保防渗渠达到设计要求。
2.质量监督和纠正措施:建立质量监督机制,对施工过程进行监督,及时发现和纠正施工中存在的质量问题。
对已施工完成的部分进行质量复查,确保质量问题得到彻底解决。
3.工程记录和归档:建立工程记录和档案,详细记录施工过程中的关键数据和结果,以备后续参考。
六、施工组织设计一、施工组织设计编制目的及依据1.1施工组织设计编制目的我单位在认真阅读了xxxxxx水库渠道工程(一期)火焰山干渠一标段招标文件、施工图纸和现场踏勘的基础上,对施工组织设计的编制原则、内容、措施进行了充分的研究和论证,并由专业工程技术人员进行了仔细认真的编写本施工组织设计。
编制本施工组织设计的目的:为xxxxxx水库渠道工程(一期)火焰山干渠一标段施工建设提供完整的纲领性施工技术文件,以指导和规范建筑、安装工程的施工,确保以优质、高速、安全、文明及合理的造价完成该工程的建设任务。
1.2施工组织设计编制依据xxxxxx水库渠道工程(一期)火焰山干渠一标段工程施工组织设计编制依据为:1、《xxxxxx水库渠道工程(一期)火焰山干渠一标段招标文件(合同编号:LDX-YLWQD-SG-01)》;2、《水利工程质量管理规定》(1997年12月21日水利部令第7号);3、云南省建设厅文件《建设工程现场文明施工管理办法》;4、《水工混凝土钢筋施工规范》DL/T5169-2002;5、《水工混凝土施工规范》SL/T5144—2001;6、《水利水电建设工程验收规程》SL 223—2008;7、《水利水电工程施工质量检验与评定规程》SL176--2007;8、《水利水电工程施工测量规范》SL52-93;9、《渠道工程防渗技术规范》SL18-91;10、《混凝土结构工程施工及验收规范》GB50204——92;11、《热轧钢筋》GB1499——84;12、《硅酸盐水泥、普通硅酸盐水泥》GB175——90;13、《混凝土强度检验评定标准》GBJ107——87;14、《混凝土拌和用水标准》JGJ63——89;15、《钢筋焊接及验收规范》JGJ18——96;16、《水工混凝土施工规范》SDJ207——82;17、《砌体工程施工及验收规范》GB50203—98;18、我单位对施工图纸的学习领会,现场实际勘察及建设单位对各投标企业的答疑回复。
邗江区2012年小型农田水利重点县(旱涝保收高标准农田建设示范县)工程施工二标段项目防渗渠专项施工方案编制人:审核人:审批人:江苏省禹苑集团有限公司日期:2013年05月03日工程概述邗江区2012年小型农田水利重点县(旱涝保收高标准农田建设示范县)防渗渠新建工程位于扬州市邗江区西湖镇的胡场村和俞桥村、西湖灌区。
本工程新建防渗渠总长约40KM,分为U形渠道和矩形渠道。
其中U形渠道总长为约39.58米,包括U60和U100两种型号规格;矩形渠道规格为2.3米*1.3米,总长为约0。
42米.设计灌溉流量U100为0.25M3/S、U60为0。
13M3/S。
1、施工准备1)与监理、西湖水利站落实施工区域,征地范围,测量控制点复测、加密施工控制点,料场勘察及与施工有关事宜,准备好开工相关资料。
2)组织材料、设备进场,修筑施工道路,开工前具备土方开挖施工条件.3) 在工地附近租赁好办公、生活区用的房屋,施工现场在最短时间内做到“三通一平"。
4)做好开工前的技术准备,组织工程技术人员编制施工组织设计和质量计划,协助水利站和监理办理开工事宜等。
搞好施工技术设计文件的复核及技术资料的准备,认真编制实施性施工组织设计和各项工程的具体施工方案,报请建设单位和监理工程师审批,同时搞好交接桩和复测工作.(1)、原材料①、渠道预制板材主要采用来自外购,采用陆运运输,自卸汽车运至施工现场,然后由人工运至施工地点。
②、砂本工程用砂采用外购方式。
主要通过陆上运输,由材料供应商提供至施工现场。
③、碎石碎石主要用当地区。
所需碎石由材料供应商提供至工地料场。
④、水泥采用南通华新水泥或海螺水泥,在我方提出采购计划后,供应商按要求提供生产许可证、质保单等有关质量证明。
(2)、材料供应保证措施专门成立材料组织供应、调度部门,项目部设材料副经理对各种材料的组织、协调、控制等全面负责。
所有用于工程的材料根据工程进度提出材料采购计划,由项目部财供科统一负责采购.合理安排工程材料进场计划,确保工程材料按时运达工地是保证进度的重要环节可通过材料供应协调会及每天的调度会确保材料合理进场、合理堆放。
一、施工组织设计第一节工程概况1、工程名称:吉木乃县别斯铁热克乡奥夏尔拜村牧道建设项目2、建设地点:吉木乃县别斯铁热克乡奥夏尔拜村3、质量要求:合格4、工期要求:2014年04月16日开工,2014年06月14日竣工第二节、施工准备一、组织准备根据招标文件对本工程的施工要求,以及工程规模、工期、质量等方面的要求,我公司成立吉木乃县别斯铁热克乡奥夏尔拜村牧道建设项目工程项目部,对该工程进行项目管理,严格按照本工程招标文件中各项条款所规定的工程内容、工作范围、权利、义务和职责,管理好本工程的施工工作,按照承诺实现本工程的工期目标和质量目标。
项目部组成一套高效、精干、强有力的施工队伍,配备完整的管理人员及有经验的、素质高的施工班组,按不同施工工艺及不同的施工阶段,分别考虑和安排。
为保证施工质量,提高效率,便于核算,各作业班组保持相对稳定,并由项目部统一安排、统筹调度。
二、劳动准备吉木乃县别斯铁热克乡奥夏尔拜村牧道建设项目在招标文件要求的工期内完成。
三、技术准备(一)、熟悉和审查施工图纸1、施工图纸是否完整和齐全,施工图纸是否符合国家有关工程设计和施工的方针及政策。
2施工图纸与其说明书上是否一致,施工图纸及其各组成部分间有无矛盾和错误。
3、施工图与其相关结构图,在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确。
4、掌握拟建工程的形式和特点,需要采取哪些新技术,对于工程复杂、施工难度大和技术要求高的分部(项)工程,要审查现有施工技术和管理水平能否满足工程质量和工期要求。
5、熟悉和审查施工图纸,主要是为编制施工组织设计提供各项依据,通常按图纸自审、会审和现场签证等三个阶段进行。
图纸自审由施工单位支持,并写出图纸自审记录。
图纸会审由建设单位主持,设计和施工单位共同参加,形成“图纸会审纪要”,由建设单位正式行文,三方共同会签并盖公章,作为指导施工和工程结算的依据。
图纸现场签证是在工程施工中,遵循技术核定和设计变更签证制度,对所发现现场签证,作为指导施工,竣工验收和结算的依据。
英吉沙县艾古斯乡先米力防渗渠工程施工组织设计1、工程概况说明:1.1工程概况英吉沙县位于昆仑山公格尔峰东北麓,塔里木盆地西沿。
地理坐标为东经75°45'~77°03',北纬38°30'~39°03'之间,海拔高度在1212~2256米之间。
南、西、西北角与阿克陶县接壤,北与疏勒县、东北一角与岳普湖县、东与莎车县为邻。
东部是沙丘、荒滩,与莎车县接壤,南部为昆仑山区,喀什?和田315国道由北向南纵贯境中部。
全县东西长125km,南北宽70km,总面积约3223.9平方km。
英吉沙县隶属于喀什地区管辖,2004年全县共有13个乡,1个镇,171个村民委员会,885个居民小组。
全县总人口22.9166万人,其中:农村人口20.6009万人,城镇人口2.3157万人,在总人口中农村人口居多。
全县居住着13个民族,其中:维吾尔族有22.5166万人,占总人口的98.2%,汉族及其它民族0.4万人,占总人口的 1.8%,英吉沙县是一个传统的农业县,主要以种植业为主,主要种植小麦、玉、棉花等粮食作物和杏、巴旦木等经济作物。
英吉沙县艾古斯乡先米力防渗渠工程从康怕总干渠引水至下游的先米力村全长13.5km,本次防渗长度2.1公里控制灌溉面积5000亩,渠道设计引水流量1.0m3/s,加大流量1.25m3/s。
主要建设内容:渠道全断面现浇砼板衬砌,渠坡现浇砼板衬砌厚8cm,渠底砼板衬砌厚10cm。
渠道底宽0.5m,设计水深0.41~0.75m,渠深0.9~1.0m;内边坡系数为1:1.5,左岸堤顶宽设计为 4.0m,每隔50m设一道砼隔墙,Ⅲ级配,宽0.25m,厚0.5m,砼强度等级C20,抗冻等级F150,抗渗等级W6。
砼板分缝上2cm 采用水泥砂浆,下8~6cm采用高压闭孔板分缝,缝宽20mm,渠堤压顶板和隔墙两边的分缝采用SBS油毡填塞。
需要新建节制分水闸5座,桩号为0+100,0+350,0+750,1+400,1+850,?洪口2座,桩号为0+700,2+050处,农桥1座,桩号为1+500处。
1.2水文气象和工程地质1.2.1 气象工程所在地为典型的大陆性干旱气候,降水稀少,蒸发强烈,空气干燥春季多大风天气。
本区多年平均降水量63.5mm,多年平均气温为11.4℃,极端最高气温40.4℃,极端最低气温-24.6℃,标准冻土深度为0.56m。
1.2.2、工程地质引水支渠节水改造工程全长2.1km,控制灌溉面积5000亩,渠道设计流量1.0m3/s,工程规模为五级工程。
所在地处依格孜牙河中上游,土层岩性主要由粘质粉土及砂卵砾石组成,渠道两侧多为林地及耕的。
沿线地下水位埋深为大于20m。
渠道沿线地形起伏不大,地势平坦开阔,便于机械化施工,交通方便。
地震烈度为Ⅷ度。
1.3对外交通条件工程位于英吉沙县城的西部的山前戈壁上,距县城25公里,有乡间简易公路与县城相连,距喀什市90km,交通状况良好,可通行各种车辆和施工机械。
引水支渠左岸4米宽的渠堤作为公路,能满足交通要求,工程施工时可通行各种车辆。
引水支渠节水改造工程能充分利用渠道两侧管理范围布置施工临时设施,临时住房、料场、拌合机械、仓库布置在砼浇筑点附近,各施工点按工地不同情况分别布置施工场地。
1.4水、电、水泥及其它材料A、施工用电:为保证工程顺利施工,施工用电为自备发电设备解决。
B、施工用水:施工用水就进农渠抽取沉淀使用,生活用水就近水厂拉水解决,以满足施工及生活用水要求。
C、水泥:由英吉沙县水泥厂采购拉运至工地。
水泥具有合格证、生产许可证、出厂证( 42. 5R普通硅酸盐水泥)。
D、其它材料:使用其它零星材料按规定地点自行采购运至工地,需有质量证明书、合格证书或征得发包人及监理人认可后使用。
1.5天然建筑材料天然建材中砾石料和砂料从乌鲁克巴西砂石料场购买,平均运距10km。
渠道戈壁料从渠道右岸戈壁滩拉运,完全满足施工要求,挖掘机装、汽车倒运,拉运平均运距2.0km。
2、施工现场组织机构:2.1、施工准备工作计划:2.1.1在我公司接到业主中标通知书后,我方按投标书的施工组织设计,组织该项目的领导班子,项目领导班子在项目经理的带领下有条不紊的开展工作,从技术、物资、劳动力组织、施工现场、施工场外等进行最优的资源配备。
2.2技术准备:2.2.1在总工程师的领导下熟悉审查施工图纸和有关的设计资料:2.2.2在总工程师的领导下对施工现场进行调查分析研究:2.2.3总工程师编制中标后祥细的施工组织设计:2.3物资准备:2.3.1建筑材料的准备,应根据施工图预算提供的工程各种材料的规格及用量, 根据施工进度计划表,有计划的进行讯价确定采购、运输及储存方案。
2.3.2施工机械设备,应根据施工组织设计的施工工艺和方案,确定施工机械的类型、数量、生产能力和进场时间, 对即将进场的施工机械设备,进行检修和保养,使施工机械设备的完好率达到100%,从而保证工程开工后施工机械设备的出勤率达到90%。
2.4劳动组织准备:2.4.1建立施工项目经理部, 项目经理部在项目经理和总工程师的领导下,精心组织、精心施工、责任明确,充分发挥项目团队优势,以优质优量的目标实施本工程。
2.4.2确定各施工作业队和施工作业队长及施工组组长,合理的配置劳动力,对施工作业队的技工及普工进行思想教育和技术培训,使施工队伍的素质得到进一步的提高,从而保证工程开工后顺利进行。
2.4.3施工现场组织机构框图:3、施工总平面布置:3.1场内外交通:3.1.1、对外交通条件工程区对外交通方便,到县城路面均为柏油路面。
路况条件好,对外交通便利,可满足各种施工机械的通行。
3.1.2场内交通椐我方对施工现场考察,工程区有简易道路,施工期应加以整修。
路面宽4m左右,利用原地面,采用推土机推平即可。
3.2施工管理及生活营地根据工程现场情况,项目部办公及生活用房在现场分一处搭建,布置在1+000处。
工程共部置4个施工作业队,每个施工作业队主体承担个自的施工任务。
土方开挖及填筑施工队、渠道砼施工队、建筑物施工队、其它施工队。
施工项目管理及生活营地布置见表3-2-1。
表3-2-1 施工项目管理及生活用房布置表序号名称建筑面积m2 位置备注1 办公用房 30 现场营地自建砖房3 职工宿舍 30 现场营地自建砖房3 食堂 20 现场营地自建砖房4 浴室 20 现场营地自建砖房5 试验室 30 现场营地自建砖房施工队及生活营地布置见表3-2-2。
表3-2-2项目部施工作业队及生活用房布置表序号名称建筑面积m2 位置备注1 办公用房 20 现场营地自建营房3 职工宿舍 200 现场营地自建营房3 食堂 30 现场营地自建营房4 浴室 30 现场营地自建营房5 仓库 30 现场营地自建营房3.3砼拌和系统为满足砼施工的需要,布置两个砼拌和系统,分别布置在桩号:1+000处及3+000处,每个砼搅拌站占地面积360m2,包括砼搅拌站、水泥仓库、砂石骨料料堆场、钢筋加工厂、模板加工厂、综合仓库、供水塔、停车场等。
3.3.1砼搅拌站为满足砼浇筑的需要,布置两个砼拌和系统,每个砼拌合站由1台JQ-250强制性砼搅拌机,单位生产砼半成品15m3/h台,蓄水池一个5m×5m×2m,高架水箱一个10立方 ,40kw-30kw柴油发电机组1台,7kw离心水泵2台组成。
附:渠道现浇砼及建筑物砼拌合站工程机械一览表:序号机械名称单位数量备注1 砼搅拌机台 1 2 柴油发电机组台 2 60-40kw备用一台3 试模盒组 3 4 坍落桶个25 架子车台156 高架水箱个 17 自卸车台 3 3.5T8 磅称台 4 500kg3.3.2水泥存储水泥采用砖混结构仓库存储,水泥存储量100t。
每个水泥仓库建筑面积100m2,总占地面积为120m2,工程主要采用袋装水泥,普通硅酸盐水泥从英吉沙县水泥厂采购,运距30公里,汽车运输至施工现场存储。
3.3.3砂、石料堆场工程砼粗、细骨料需外购,粗、细骨料均从乌鲁克巴西砂石料场采购至工地,平均运距10km,每个砼搅拌站砂、石料堆放场地布置在砼搅拌站旁边,总占地面积为180m2砂堆场占地80m2、5-20mm骨料、20-40mm骨料各50m2,各种骨料之间分别用砖墙隔开,避免不同粒径骨料混合。
骨料堆料场搭工棚挡雨遮阳。
3.3.4水塔为了保证砼浇筑,加强砼养护,在砼拌和系统内布置一5m3蓄水池和一3m3的水塔,总占地面积20m2。
3.3.5施工辅助企业3.3.5.1综合加工厂本工程每个砼拌和站综合加工厂由钢筋加工厂、模板加工厂组成,其中:(1)钢筋加工厂:钢筋加工根据工程进展情况,提前加工,均衡生产,以减少日加工强度。
加工厂内设值班室、工具房、加工车间、电焊房等,布置简易工棚20m2,占地面积50m2。
(3)模板加工厂:根据本合同工程施工特点,砼施工将以组合钢模板为主,特种模板及异形模板采用木模。
模板及木材加工总量相对不大。
厂区内仅设钢模堆放区、木材堆放区和加工车间等。
厂内布置简易工棚20m2占地面积50m2。
3.3.5.2 金属结构堆放、拼装、加工厂本工程金属结构工程量较小,单独布置金属结构场,占地面积20m2,另布置工具房、值班室等,搭建工棚50m2,金属结构加工堆放安置在加工场内。
3.3.5.3机械汽车停放保养场机械汽车停放保养场由机械修配厂、汽车修理保养厂、机械停放场组成,建筑面积100m2,占地面积100m2。
3.3.6仓储设施:3.3.6.1 综合仓库:综合仓库由劳保、五金配件等仓库组成。
建筑面积30 m2。
3.3.6.2油库:油库布置,放置1个10t油罐,另布置建筑面积30m2值班室,总占地面积30m2。
另考虑1台油罐车为设备移动加油。
3.3.7主要施工辅助企业布置情况详见表。
表3-3-7 主要施工辅助企业布置情况一览表序号名称建筑面积m2 占地面积m2 备注一砼拌和系统320 360 每一个1 砼搅拌站20 202 砂石堆场180 2003 水泥仓库100 1204 水塔20 20二综合加工厂140 230 每一个1 钢筋加工厂20 502 模板加工厂20 503 金属结构厂20 50三机械停放保养场100 100 每一个四油库30 30 每一个五综合仓库30 30 每一个3.4风、水、电、照明和通讯系统3.4.1 施工供风本合同工程施工用风主要是清洗模板用风和清除砼仓面用风,用风量较大,采用三台3m3/min移动式空气压缩机供风。
3.4.2施工供水3.4.2.1用水项目本工程主要用水项目有砼拌制、养护用水,土方填筑洒水,土料加工用水,临时道路养护用水,生活用水等。
3.4.2.2用水量根据经验公式和数据,计算各项目用水量,详见表3-4-2。
